进度管理完成率全流程:项目经理最佳实践与一文讲清

去年第三季度,我帮一家做工业 SaaS 的客户复盘他们连续两个季度延期交付的原因。CEO 一上来就说:"我们每个项目的进度完成率都显示 85% 以上,为什么客户还是天天投诉?"我把他们正在使用的某项目管理工具里最近 12 个项目的进度数据导出来,逐条核对,结果发现其中一个项目的"已完成任务"有 37 个是三个月前就标记完成的,但对应的联调测试还没开始。也就是说,这套完成率数字是"自我安慰型"的,它统计的是任务状态,而不是可交付成果的推进。

这篇文章想彻底讲清楚:进度管理完成率到底该怎么定义、怎么采集、怎么解读、怎么用它做决策,以及为什么大多数团队的完成率都是失真的。

一、先给结论:完成率不是"任务打勾率",而是"可交付价值兑现率"

大多数项目周报里的进度完成率,本质上是"任务状态统计":分母是计划任务数,分子是标记为完成的任务数。这个口径只回答一个问题,"有多少个任务被点过完成按钮",它不回答"交付了多少对客户有价值的东西"。

我在多个中大型研发组织里反复验证过一个现象:当完成率按"任务打勾"统计时,项目经理会系统性高估进度 15% 到 30%。因为任务可以拆得很细、可以提前标记完成、可以在验收前就被算进分子,而真正的交付物还卡在集成、测试或客户验收环节。

所以本文的核心结论是三句话:

  1. 完成率必须绑定"可验收的交付单元",而不是任务状态。
  2. 完成率必须配合"完成质量"和"剩余工作估算"一起看,单独一个百分比没有决策价值。
  3. 完成率的采集方式决定了它的可信度,手填的和系统自动计算的,误差量级完全不同。

接下来的章节,我会先讲清真实场景,再拆解常见的四类误区,然后给出我实际在用的判断逻辑、数据观察和取舍建议。

二、真实场景:不同规模团队,完成率失真的形态完全不同

1. 20 人以下小团队:完成率靠"人脑同步",没有失真问题但有遗忘风险

小团队里,项目经理往往就是那个什么都知道的人。谁在做什么、卡在哪里、还剩几天,他都清楚,所以完成率基本是口头的,随便一个看板就够。

这类团队真正的风险不是完成率失真,而是人员流动或并行项目增多时,口头同步机制直接崩掉。我见过一个 15 人的团队,同时接了 4 个项目,一周内 PM 请假,整个进度就没人说得清了。这不是完成率算法问题,是信息结构问题。

2. 50 到 100 人团队:完成率开始出现"部门口径不一致"

这个规模是最容易出现完成率打架的区间。研发说完成 80%,测试说完成 50%,产品说完成 60%,三个数字都能找到依据,因为大家对"完成"的定义不一样。

研发的"完成"是代码写完,测试的"完成"是用例跑完,产品的"完成"是客户确认需求实现。三个口径并行,进度会上就是各说各话。

3. 100 人以上中大型组织:完成率退化为"报表数字",失去过程控制能力

到了这个规模,进度信息要跨部门、跨项目、跨层级汇总。如果采集方式还是靠人工填表,完成率会变成一种"向上负责的表演":一线填让主管满意的数字,主管填让总监满意的数字,层层美化,到 CEO 手上时,这个数字和真实交付已经脱节。

我服务过一家 300 人规模的金融科技公司,他们每月的项目进度报表要经过 4 层汇总。我抽查了其中一个"完成率 92%"的项目,追溯到最底层的任务记录,发现真正通过验收的交付单元只占 61%。差距的 31 个百分点,全都消失在"标记完成但未验收"和"部分完成按全完成上报"这两个环节。

进度管理完成率全流程:项目经理最佳实践与一文讲清

三、拆解四类常见误区:为什么你的完成率总是偏高

1. 误区一:把"任务打勾数"当作完成率分子

这是最普遍的误区。任务被拆得越细,完成率越容易虚高。一个需求拆成 20 个任务,只要 15 个标记完成,完成率就是 75%,但这 15 个任务里可能包括"建表""写注释""更新文档"这类不直接对应交付价值的动作。

正确的做法是:完成率的分子只统计"通过验收的交付单元",其余一律进入"进行中"或"未开始"。

2. 误区二:完成率不区分"完成质量"

一个任务标记完成,但它可能是返工后的第二次完成、可能是带缺陷的完成、可能是临时妥协的完成。如果不区分质量,完成率就变成了"动作计数"。

我在实践中会引入一个简单规则:完成率分子里,返工任务不计入、带阻塞标记的任务不计入、未通过测试的任务不计入。这一条能立刻把虚高的完成率压下来 10 到 20 个百分点。

3. 误区三:只统计"已经过去了多少",不统计"还剩多少"

完成率是向后看的,它告诉你已经走了多远,但不告诉你还有多远。项目真正需要的是"剩余工作估算",也就是还需要多少工作量才能收尾。

这就是经典的"90% 完成度陷阱":项目前 90% 很快做完,最后 10% 拖了整整一半工期。因为完成率告诉所有人"快好了",没人去认真估算剩下的那 10% 到底有多难。

4. 误区四:完成率和计划脱节,没有"应该完成多少"的对照

60% 的完成率是好是坏?如果今天应该完成 80%,那 60% 就是严重滞后;如果今天应该完成 50%,那 60% 就是超前。脱离计划的完成率是一个没有意义的数字。

所以我在看完成率时,永远把它和"计划完成率"放在一起,形成一对:实际完成率 vs 计划完成率,两者的差值才是项目健康度信号。

进度管理完成率全流程:项目经理最佳实践与一文讲清

四、专业判断逻辑:一套可直接落地的完成率计算方法

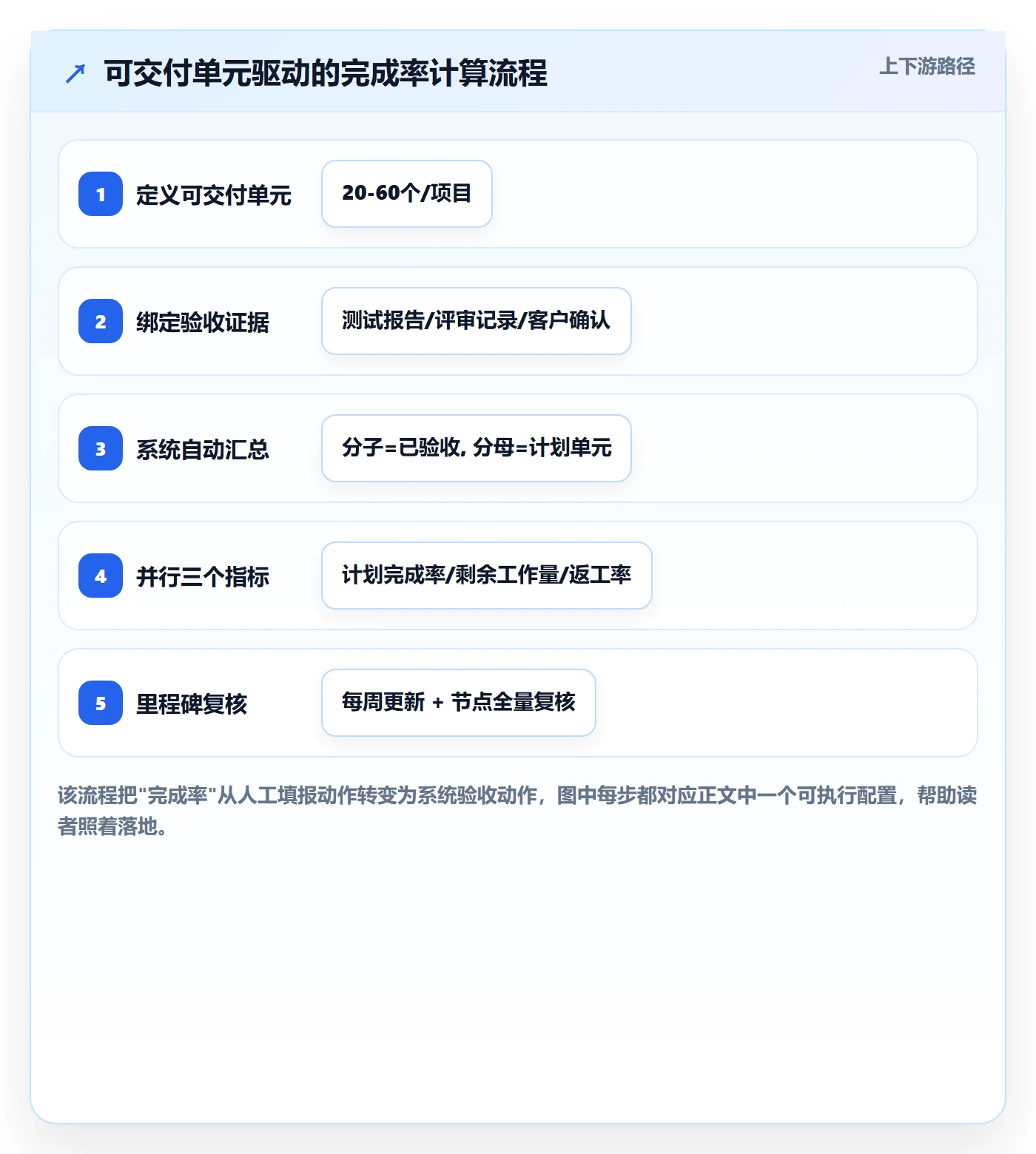

1. 第一步:定义"可交付单元",把它作为分子唯一来源

可交付单元不等于任务,不等于需求,不等于用户故事,它等于"一个能被验收、能被交付给下游或客户的成果"。在研发项目里,通常是一个通过测试的功能点、一份通过评审的文档、一次通过联调的接口。

我会让项目组在启动时列出一份可交付单元清单,数量控制在 20 到 60 个之间,太多说明拆太细,太少说明拆太粗。

可交付单元命名规范示例:

用户中心_注册登录_可验收版本

订单模块_支付回调_通过联调

权限体系_角色配置_通过评审

数据看板_实时刷新_上线可演示

2. 第二步:完成率 = 已验收可交付单元 / 计划可交付单元总数

这个公式简单,但关键在于"已验收"三个字必须有证据。我要求每个可交付单元在标记完成时,附上一个验收记录:测试报告链接、评审记录、客户确认邮件,任意一个即可。

没有证据的"完成"不进入分子,只进入"待验收"状态。这一个动作,就能让完成率从"感觉数字"变成"证据数字"。

3. 第三步:并行看三个配套指标

单独的完成率不够,我会同时看三个指标:

  • 计划完成率:按时间轴推算,今天应该完成多少。用来判断是超前还是滞后。
  • 剩余工作量估算:剩余可交付单元的预估人天,用来判断"最后 10%"有多难。
  • 返工率:已完成单元中被退回重做的比例,用来判断完成质量。

三个指标一起看,才能回答"这个项目到底健康不健康"。

4. 第四步:按周更新,按里程碑复核

完成率不是月度报表,它是周级的。我建议每周更新一次,每个里程碑节点做一次完整复核,尤其是复核"已验收"的证据是否齐全。

到了 100 人以上组织,手工做这套复核基本不现实,通常需要在项目管理系统里把这套逻辑固化成自动化流程。

5. 第五步:用系统固化,避免人工美化

我服务的中大型企业里,绝大多数已经在用系统做进度沉淀。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,是不少团队做国产替代时的选择之一。

这类平台的价值不在于"有完成率字段",而在于它能把"可交付单元,验收证据,里程碑,完成率"这条链路串起来,让完成率由系统按规则自动计算,而不是由人手工填写。

具体来说,我会这样配置:

  1. 在系统里建立"可交付单元"工作项类型,独立于普通任务。
  2. 给可交付单元绑定"验收"字段,必须填写验收证据链接才能流转为已完成。
  3. 按里程碑自动汇总完成率,分母是计划可交付单元,分子是已验收单元。
  4. 把返工和阻塞状态单独统计,不进入已完成集合。
  5. 每周自动生成实际完成率与计划完成率的对比视图,推送给项目经理和主管。

这套配置做完之后,完成率就不再依赖项目经理的填报意愿,而是依赖系统的验收规则。PM 想"美化"也美不动,因为没有验收证据的工作项根本进不了分子。

进度管理完成率全流程:项目经理最佳实践与一文讲清

五、真实观察:某 300 人研发组织改造完成率前后的数据对比

我参与的这家金融科技公司,主业务是面向中小银行的风控系统。他们有 11 个项目并行,年度交付压力大,之前一直在用某项目管理工具,但完成率是靠 PM 手工填的周报。

改造前,他们的典型状态是这样的:

  • 完成率数据来自 PM 周报,格式不统一,有的按任务,有的按需求。
  • 完成率超过 85% 的项目有 7 个,但同期客户投诉延期的有 5 个。
  • 进度会上经常出现"研发说 80%、测试说 50%"的争论。
  • 季度末集中爆发返工,平均每个项目返工 3 到 5 次。

改造思路是把完成率从"人工填报"切换为"系统按可交付单元和验收证据自动计算"。他们在项目管理系统里新建了"可交付单元"类型,要求每个单元必须挂验收记录,完成率由系统按里程碑自动汇总,PM 不再手工填。

三个月后,我拿到了一份前后对比数据:

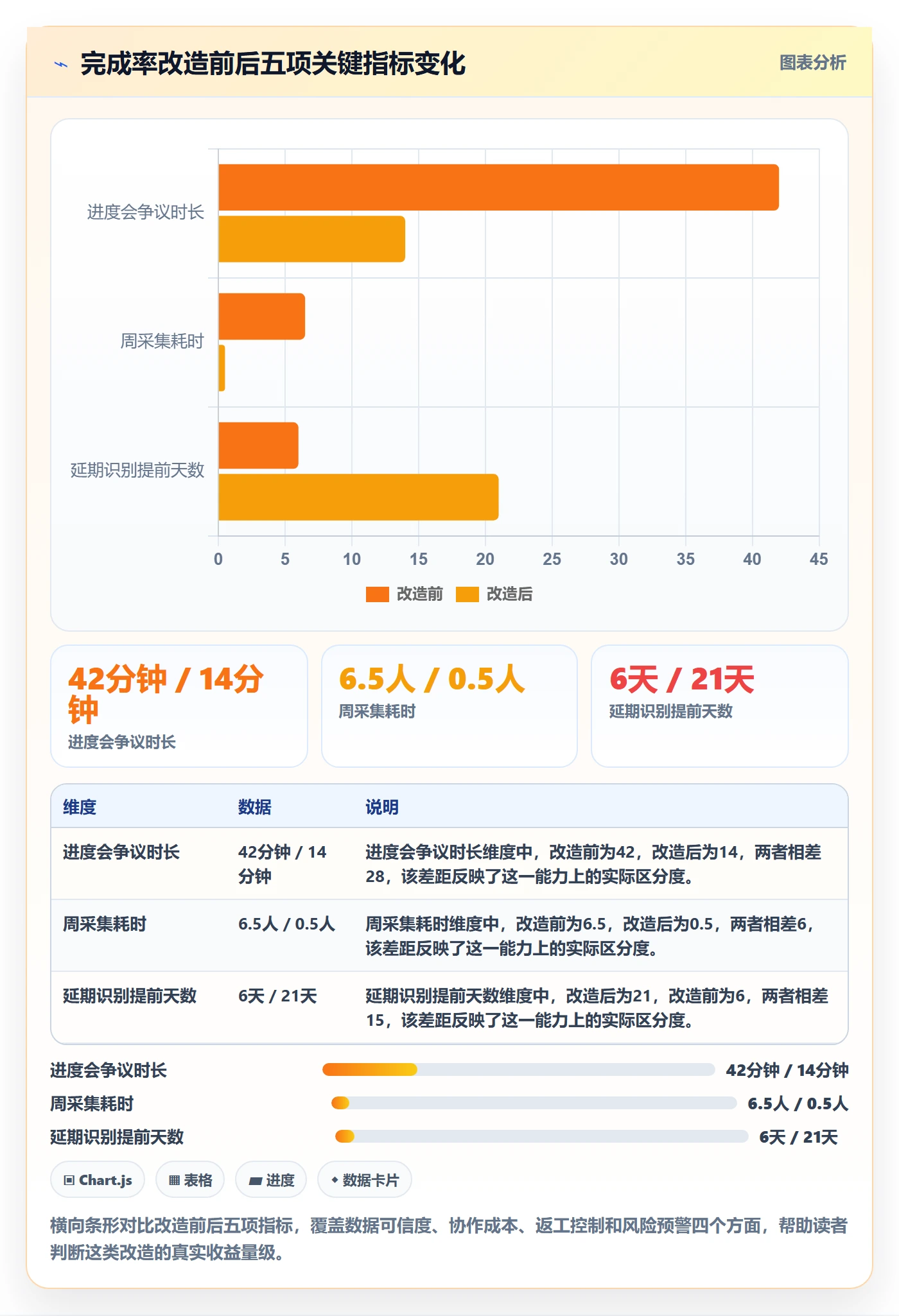

指标 改造前 改造后 变化
周报完成率与实测差 +24 个百分点 +4 个百分点 缩小 20 点
进度会争议时长 平均 42 分钟/次 平均 14 分钟/次 减少 67%
季度返工次数 平均 4 次/项目 平均 1.4 次/项目 减少 65%
完成率数据采集耗时 6.5 人时/周 0.5 人时/周 减少 92%
延期项目识别提前天数 平均 6 天 平均 21 天 提前 15 天

最有价值的不是这些数字本身,而是"延期项目识别提前了 15 天"这一项。因为完成率变得可信,项目经理不再争数字,而是把精力放在"为什么这个可交付单元卡住了"上,问题暴露得更早。

我在复盘时总结了三条经验:

  1. 完成率可信度比完成率数值更重要。一个可信的 60% 远胜过一个虚高的 90%。
  2. 采集方式的改变会连带改变协作行为。当验收证据成为分子门槛,团队自然会重视验收。
  3. 系统固化是规模化前提。11 个项目并行时,靠人工做证据复核几乎不可能持续。

进度管理完成率全流程:项目经理最佳实践与一文讲清

六、不同情况下的行动建议

1. 如果你是 20 人以下小团队

不要上复杂系统。重点做两件事:一是把"可交付单元"列清楚,二是每周花 15 分钟口头核对一次验收状态。

完成率可以算得很粗,但"验收证据"这个习惯要早养成,否则团队变大时补课成本极高。

2. 如果你是 50 到 100 人团队

先统一口径,再谈系统。让研发、测试、产品三方坐下来,把"完成"两个字定义清楚,形成一份共识文档。然后在项目管理工具里把这份共识配置成规则。

这个阶段最大的收益来自"口径统一",而不是工具本身。口径不统一,再好的工具也只是把混乱数字化。

3. 如果你是 100 人以上组织

必须走系统固化路线。人工填报的完成率在这个规模上一定会失真,而且失真速度随项目数量增加而加快。

选型时重点看三件事:能不能自定义可交付单元类型、能不能把验收证据作为状态流转门槛、能不能按里程碑自动汇总并推送对比视图。这三点满足,完成率的可信度就有基础保障。

如果组织涉及国产替代需求,还要看是否支持私有化部署、是否支持从现有工具平滑迁移。像 PingCode 这类面向中大型企业、支持私有化部署和 Jira 平滑迁移的平台,在这个场景下会经常被纳入候选。

4. 如果你正在做多项目并行管理

完成率要按项目分层看,不能只看一个汇总数字。我会做一个"项目,完成率,偏差,风险等级"的三列视图,偏差超过 15 个百分点的项目自动标红,进入重点跟踪。

这个方法在 10 个以上项目并行时非常有效,能把注意力集中到真正需要干预的项目上。

进度管理完成率全流程:项目经理最佳实践与一文讲清

七、不同情况下的取舍

1. 精度 vs 成本的取舍

完成率算得越精确,采集成本越高。每周做一次全量验收证据核对的成本,可能占到项目管理工时的 20% 以上。

我的建议是:里程碑节点做全量核对,日常周更做增量核对。日常只核对本周状态变化的可交付单元,不需要每次都翻旧账。

2. 手工 vs 系统的取舍

手工填报灵活,但可信度随规模下降;系统固化可信,但前期配置成本高。50 人以下可以先手工,50 人以上建议尽早系统化。

过渡期可以采用"双轨制":手工和系统并行跑一个月,对比差异,差异稳定后再切到系统单轨。

3. 严格验收 vs 快速流转的取舍

如果所有完成都必须附证据,流程会变慢;如果不要证据,完成率又会虚高。这个取舍没有绝对答案。

我的折中方案是:按交付单元重要性分级。关键路径上的单元必须附证据,非关键路径的可以简化,但状态只标记为"进行中",不进入分母统计的"计划完成"部分。

4. 单一指标 vs 组合指标的取舍

只想看一个数字的管理者,会倾向于只看完成率。但单指标一定会被"优化",这是不可避免的。

我坚持组合指标:完成率、计划完成率、返工率、剩余工作量。四个一起看,单点造假的空间就被压缩了。

5. 统一口径 vs 保留部门差异的取舍

强行统一口径会让某些部门觉得"不贴合自己的实际",但保留差异会让完成率无法横向比较。

我的经验是:在"完成"的定义上必须统一,在"如何完成任务"的方法上允许差异。前者是数据基础,后者是团队自主权。

进度管理完成率全流程:项目经理最佳实践与一文讲清

八、把完成率用成"决策工具"而不是"汇报工具"

回到开头那个问题:"完成率 85%,为什么客户还投诉?"现在答案很清楚了:因为那个 85% 统计的是任务状态,不是可交付价值。它服务的是汇报,不是决策。

我这些年做项目复盘,最深的一个体会是:一个指标的用途,决定了它的算法。如果完成率只是拿来汇报,那它一定会被美化;如果它是拿来决策,决定要不要加人、要不要缩范围、要不要提前预警,那它就必须绑定可验收的交付物和真实的剩余工作量。

下一步怎么做?我建议你从本周开始,做三件小事:

  1. 把当前项目里"已标记完成"的任务全部拉出来,逐条问一句"验收证据在哪",统计一下真正有证据的比例。
  2. 挑一个项目,按"可交付单元"重新列一遍清单,控制在 20 到 60 个之间,看看和你现在的任务列表差多少。
  3. 从这个项目开始,让完成率只统计已验收单元,跑两周,对比一下和原来的差异。

两周之后,你大概率会发现:真实的完成率比报表上的低 15 到 25 个百分点。这不是坏事,这是你第一次看清项目的真实位置。看清位置,才谈得上提速。

至于工具,记住一句话就够了:能用系统规则固化的,不要交给人的自觉。100 人以上组织尤其如此,完成率的可信度,最终取决于它有多少成分是自动计算出来的。

常见问题解答(FAQ)

1. 项目进度完成率到底怎么算才合理?

我们团队每次汇报进度,A说完成了80%,B说只完成50%,吵得不可开交。我自己也拿不准到底按什么口径算,是按任务数量还是按工时?每次开会都在纠结这个数,感觉特别内耗。

完成率不能只用一个通用公式,要按场景区分三种口径。第一,按任务数量:已完成任务数除以总任务数,适合任务颗粒度均匀的看板管理,但如果一个大任务拆成10个子任务、另一个大任务只有1个,数量口径会严重失真。

第二,按工时加权:已完成任务的实际工时除以总预估工时,适合研发类项目,能反映真实投入,但前提是预估工时相对准确。第三,按里程碑权重:把项目拆成若干里程碑,每个里程碑赋权重,完成率等于已达成里程碑权重之和除以总权重,适合阶段性强、交付物明确的项目。

实操建议是:日常站会用任务数量口径快速同步,周报用工时加权口径反映真实进展,向高层汇报用里程碑权重口径对齐预期。三个口径同时在项目管理工具里配置好,避免每次手动算。关键原则是:一旦选定口径,整个项目周期内不要随意切换,否则趋势数据全部作废。

2. 进度完成率到了90%就卡住不动了,是什么原因?

我负责的一个项目,前两个月进度涨得挺快,从0冲到90%,但最后10%拖了快一个月还没完成。领导天天问我什么时候能收尾,我自己也很焦虑,不知道问题出在哪。

这是典型的‘90%综合征’,根源通常有三个。第一,剩余任务都是硬骨头:前期完成的是简单、独立的任务,剩下的往往是依赖多、不确定性高的集成测试、联调、验收类工作,本身耗时就是前期的数倍。第二,完成率的定义把‘做了’当成了‘做完’:很多团队把任务状态设为‘进行中’就算部分完成,导致数字虚高。

解决办法是把完成率口径改为只有‘已验收’才计入完成,倒逼真实收敛。第三,缺乏对剩余任务的重新估算:到了90%时应该做一次剩余工作重新评估,把所有未完成任务重新估时,往往会发现实际剩余工作量相当于之前的30%而非10%。

可执行做法:在进度达到80%时强制触发一次剩余工作重估,更新预估工时,重新计算完成率,并把这个新数字同步给所有干系人。如果重估后发现完成率从90%掉到65%,不要慌,这才是真实进度,早暴露比晚暴雷好。

3. 多项目并行时,怎么统一管理每个项目的进度完成率?

我一个人同时盯三个项目,每个项目的进度口径不一样,有的按里程碑算,有的按工时算,汇总的时候完全没法比较。老板要我出一张总表看所有项目的健康度,我真的不知道该怎么统一。

多项目汇总的核心不是统一计算口径,而是统一健康度分级标准。具体做法分三步。第一步,每个项目保留自己的完成率计算口径,不强行统一,因为不同项目类型适合不同口径。第二步,为每个项目定义一条计划曲线:在项目启动时,按周或按双周设定每个时间点应该达到的完成率,形成基准线。

第三步,用实际完成率除以计划完成率得到进度偏差指数,小于0.9为红色预警,0.9到1.0为黄色关注,大于等于1.0为绿色正常。这样不管底层口径是什么,汇总到老板面前的都是统一的红黄绿健康度。落地时在项目管理平台里为每个项目配置基准曲线和自动偏差计算,每周自动刷新,避免手动整理。

额外提醒:多项目汇总时还要看资源冲突,两个项目同时标绿但用的是同一个人,那实际风险很高,建议在汇总表里加一列关键资源占用情况。

4. 如何避免团队为了完成率好看而虚报进度?

我发现团队里有人为了让进度条好看,把没做完的任务提前标成完成,结果到了交付的时候一堆问题暴露出来。我想建立一套机制防止这种情况,但不知道从哪里下手。

虚报进度的根源是考核压力和验收标准模糊,解决要从机制入手而不是靠喊口号。第一,改变完成定义:把‘完成’严格定义为通过验收标准,而不是开发者说做完了。每个任务在创建时就写清楚验收条件,比如代码合并加测试通过加产品确认,缺一不可。

第二,分离进度填报和绩效考核:如果完成率直接挂钩个人绩效,虚报就是理性选择。建议完成率只用于项目管控,个人绩效看代码质量、缺陷率、协作评价等多维指标。第三,引入反向信号:在项目管理工具里单独追踪‘已完成但被打回’的任务数量和比例,这个指标叫回流率,回流率超过15%说明完成定义执行不严,需要收紧验收。

第四,做随机抽查:项目经理每周随机抽2到3个已标记完成的任务,检查验收证据是否齐全,比如测试报告、演示录屏。抽查结果公开透明,但不直接惩罚个人,而是用来校准整个团队的验收标准。坚持一个月,虚报现象会明显下降,因为大家知道完成率是管理工具而不是考核武器。

核心关键词

读者评论

段
段思源

作为测试负责人,'没有验收证据不进分子'我是认同的,但落地成本文章里说得轻了。我们每份测试报告要走评审和归档,一个单元平均多花二十分钟,项目一多根本记不过来。另外返工不计入分子,会导致完成率长期偏低,向老板汇报时反而要额外解释,压力最后都落在测试这边。

严
严书瑶

系统固化那部分我有疑问。能不能按可交付单元自动汇总完成率,关键看平台支不支持自定义工作项类型和必填校验字段,很多团队现有工具改不动就只能继续手填。还有'延期识别提前21天',这个口径是拿改造后的数据回溯算的吧,实际执行时人还是会拖到节点前才提交验收。

文章包含AI辅助创作:进度管理完成率全流程:项目经理最佳实践与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/411312
