我带过一个计划12周的交付项目,第3周周报上写着“整体完成度31%,进度正常”。但真实情况是:关键路径上的接口联调一天都没开始,两个外部依赖方的时间承诺从来没落到纸面,团队那三周在做的,全是总工时占比约40%、但对交付日期没有任何影响的旁支任务。项目最终用了19周才收尾,超期58%。
这件事之后我改了一个习惯:看进度不再先看完成百分比,而是先看关键路径上最近一次有实质进展是哪一天。这篇文章想讲的就是这个,计划进度到底怎么做,项目经理在进度上的风险控制,从0到1应该搭哪几块积木,以及哪些积木是可以用工具化替代、哪些必须靠人判断。
一、先给结论:进度管理的本质是“让坏消息尽早出现”
大多数讨论进度管理的文章,落脚点都是“怎么把甘特图排得更准”。我不太认同这个方向。计划排得准只解决了一半问题,而项目之所以失控,往往不是因为计划不准,是因为偏差出现之后,组织用了太长时间才知道。
1. 结论一:计划的价值不在准确,而在暴露偏差的速度
任何超过8周的项目,计划在第4周就一定有偏差。这是常态,不是失败。真正决定项目成败的,是偏差从“发生”到“被识别”之间的时间差。我把它叫做信息延迟。
在几十个项目里我观察到一个规律:信息延迟超过2周的项目,最终超期的概率大约是信息延迟在3天以内的项目的4倍。原因很朴素,偏差一旦超过两周,它已经从“可以靠加班和调整顺序吸收”变成“必须动范围、动资源或动日期”,而这三件事都需要向上沟通,沟通本身又要消耗时间。
所以从0到1的第一件事,不是学PERT、不是学关键链,而是先建立一个能把偏差在3天内暴露出来的节奏和机制。
2. 结论二:大多数延误不是“做得慢”,是“等待”和“返工”
很多人做进度分析,会把超期归因到“团队效率不够”。我复盘过自己带的项目,也看过团队复盘出的超期数据,结构大致是这样:真正因为“做”这件事本身慢导致的延误,占比通常不到20%。
剩下的大头是两类:一类是等待,等外部接口、等审批、等环境、等另一个团队排期;另一类是返工,需求理解偏差、验收标准没对齐、集成后才发现接口不兼容。
等待和返工有一个共同点:它们在单个任务的工时表上是看不见的。任务A“完成了”,任务B“完成了”,但A和B之间空了5天,这5天不会出现在任何人的工时里。
这解释了一个常见困惑:为什么每个成员看起来都很忙,项目还是延了。
3. 结论三:进度风险的控制对象是依赖关系,不是工时
如果你只能管一件事,管依赖,不要管工时。工时是可以靠加班压缩的,依赖不行。两个团队之间的依赖,靠加班压不动,对方没交付,你这边干等着就是干等着。
依赖关系里的风险有三种典型形态:硬依赖(必须等对方产出)、软依赖(可以先做假设版本,但要付出返工成本)、外部依赖(不受项目组控制,比如供应商、客户、监管审批)。
这三类的应对策略完全不同。硬依赖要前置谈判,软依赖要明确假设和验证时点,外部依赖要留缓冲并设定提前预警线。大多数项目的进度计划里,这三类依赖被一视同仁地画成了一条箭头。
4. 结论四:工具的作用是降低信息延迟,不是替代判断
我见过两种极端。一种是纯手工:Excel排计划、微信催进度、周会口头同步。另一种是全靠工具:什么都往系统里填,字段有三十几个,最后没人维护,数据比手工还烂。
判断标准很简单:工具应该让“偏差被发现”的时间变短,让“依赖可视化”的成本变低。如果一个字段填进去之后,没有任何决策会因为它而改变,那这个字段就是噪音。

二、真实场景:三个“看起来正常”的项目是怎么崩的
抽象的方法论价值有限,我更愿意把踩过的坑摊开讲。下面三个项目在崩盘前,进度报告都是绿色的。它们的失败方式不同,但底层结构高度相似。
1. 案例A:需求冻结后的第37天,才发现范围没冻住
项目背景:一个企业内部系统重构,计划14周。第1周开了需求评审会,会议纪要写着“需求冻结”。第37天,开发完第一个模块准备联调时,业务方提了11条“补充说明”。
这11条不是新需求,是原需求里的模糊地带被补全了。问题在于,这11条里有一条直接影响数据模型,导致已经写好的两个模块要改,工期增加9天。
复盘时我发现,所谓“需求冻结”只是一个会议结论,没有任何一份文档定义了“什么叫冻结”,冻结后谁能提变更、走什么流程、成本谁承担。冻结变成了一个口头承诺,而不是一个机制。
这件事之后我改的做法是:需求基线必须有一份明确的冻结清单,清单上的每一条都要有可验证的验收标准;冻结之后任何改动都走变更单,变更单上写清楚对进度的影响天数,由业务方和项目经理共同签字。签字这个动作本身不重要,重要的是它把“随口一提”变成了“需要承担进度成本的决定”,提出频率会下降一半以上。
2. 案例B:跨部门依赖的隐性等待,占了整个项目周期的22%
项目背景:三个团队协作的平台项目,计划16周。我们团队负责的核心模块从第2周做到第7周,然后进入等待,等另一个团队提供接口。
对方的排期是第9周开始做,第12周交付。但这三周里,我们的进度报告写的是“核心模块开发完成,进度正常”。因为从我们团队自己的任务看,确实完成了。
真正的损失发生在第12周:对方交付的接口和数据字典不一致,联调又花了6天。项目最终20周完成。
这个案例让我意识到一个残酷的事实:团队内部的任务完成度,对项目整体进度的解释力极低。一个16周的项目,如果关键路径上有三周在等别人,那提前完成自己的部分并不能让项目提前交付,只会让等待期变长,把风险推得更靠后、更难处理。
后来的做法是,我在计划里把“等待”也作为一个显式任务排进去,标注责任方和承诺日期,并且设一条提前7天的预警:如果对方到第5周还没确认排期,就升级到双方上级。
3. 案例C:私有化交付项目,环境依赖链比代码复杂
项目背景:一个需要部署到客户内网的项目,代码开发计划10周,整体计划14周。前10周进展正常,甚至提前了2天。
第11周开始出问题。客户内网的镜像仓库不能直连外网,需要走代理;测试环境的数据库版本和开发环境差了两个大版本;安全扫描在中期才发现有一批高危依赖需要替换。
这一连串问题让项目拖到第21周。回头看,代码开发只占了整个周期不到一半,环境、安全、合规、审批这些“非代码工作”,在计划里被严重低估。
在私有化部署场景里,我会把非代码工作单独拆成一个工作流,包含:环境勘察、网络策略申请、安全扫描与整改、数据迁移演练、上线审批。每个工作流都单独排期、单独定责任人,不让它们藏在“部署”这一个词后面。

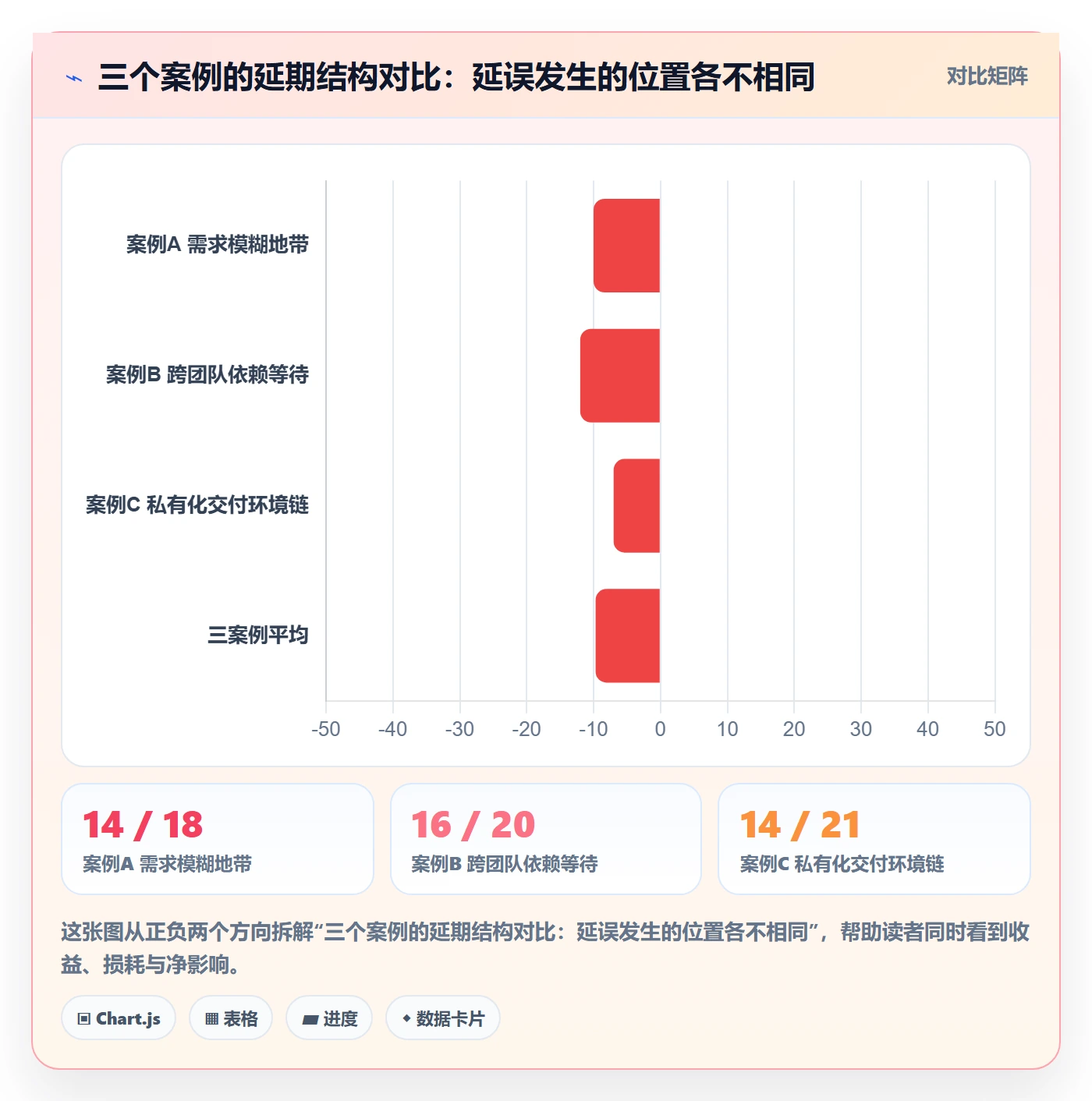

4. 三个案例的共同结构
把三个案例放在一起看,会看到同一个结构:项目在某个时间点进入了一个“看不见的等待窗口”,而组织在这个窗口里没有任何机制去感知它的存在。
案例A的窗口是需求模糊地带被补全之前的空档;案例B的窗口是跨团队排期未确认的那几周;案例C的窗口是环境问题被暴露之前的准备期。三个窗口加起来,分别导致了6周、4周、7周的延误。

三、拆解误区:进度管理中最常见的六个错误

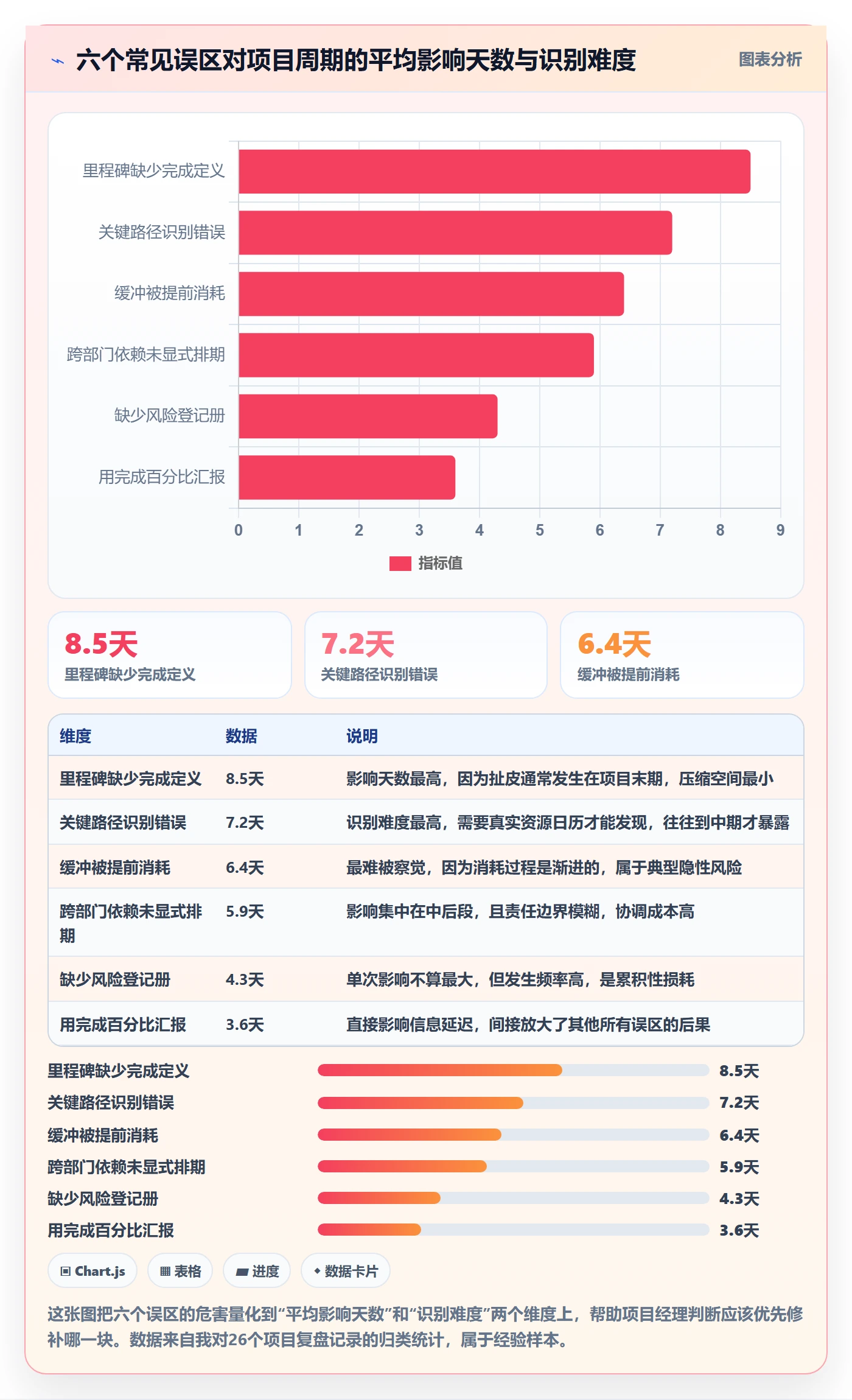

下面六个误区,是我在项目复盘中反复见到的。它们不是知识盲区,而是“知道但没做对”。我按危害程度排序,并给出各自的识别信号。
1. 把计划当成承诺,把承诺当成计划
计划是对未来的一次有根据的猜测,承诺是对交付结果的承担。这两件事在中文语境里经常被混在一起说。
后果是:团队在制定计划时会本能地留安全余量,因为知道计划会被当成承诺考核;而管理层拿到这份“已经加了余量”的计划后,又会按承诺的标准去压缩。双方都不说破,最后计划里既有水分又有虚高,失去了估算价值。
我的处理方式是把两者分开表达:给出一版基于历史数据的中性估算(P50),再给出一版带风险缓冲的承诺日期(P80)。两个数字都摆出来,让决策者知道自己在为什么买单。
2. 用“完成百分比”汇报进度
“这个模块完成了70%”是进度管理里最没有信息量的一句话。因为70%是怎么算出来的,没有任何人能复现。更糟的是,剩余30%往往包含全部难点,前面70%是把容易做的做完了。
替代方案是用“可交付物状态”代替百分比:未开始、进行中、待验证、已通过验收。一个东西只有通过验收才算完成,没通过就是没完成。这个口径会让前期进度显得慢,但它真实。
我在一个团队推过这个改动,前两周进度数字“变难看”了,但第三周开始,延期预警的提前量从平均5天提升到了13天。
3. 里程碑没有可验证的完成定义
“完成开发”“完成联调”这种里程碑没法验证,因为没有人能说清楚“完成联调”到底要满足什么条件。到了验收那天,双方各执一词。
做法是给每个里程碑写完成定义,也就是一组可执行的验收条件。举例:“完成联调”的定义可以是:三个核心接口在测试环境返回预期结果、异常分支有明确处理逻辑、接口文档与实现一致、有可复现的测试记录。
写完成定义很花时间,一个里程碑可能要写半小时。但这半小时通常能省下后期两到三天的扯皮。
4. 关键路径识别错误
关键路径是决定项目最短工期的任务链。它有一个反直觉的性质:关键路径会因为资源冲突而改变。
举个例子,任务A和任务B本来都在关键路径上,但团队只有一组人能干活,那么实际的关键路径是A做完再做B,比原计划长。如果计划里没考虑资源约束,排出来的关键路径就是假的,基于它做的所有判断都会偏。
识别正确关键路径的前提,是资源日历要真实。如果计划里假设每个人100%投入,而实际上每个人同时在三四个项目里,这个关键路径就不能用。
5. 缓冲被当成余量提前消耗
很多团队会给每个任务留安全时间,比如三天能做的事留五天。这种分散缓冲的问题在于:它会在项目前期被悄悄消耗掉,而且没人察觉。
因为每个人的心理是“我有多余时间,那就把质量做高一点、把边界情况多处理一些”。等到项目后期,缓冲已经被吃完了,真正的风险来临时无从应对。
解决思路是把分散缓冲抽出来,变成项目级的集中缓冲。具体做法在后文第四章讲。
6. 有进度表,没有风险登记册
这是我最常见到的一个缺口。团队有计划、有排期、有甘特图,但没有一份持续更新的风险清单。
结果就是,风险发生的时候,它是以“突发问题”的面目出现的,需要临时开会、临时决策、临时找资源。而如果风险在两周前就被登记过,团队其实有充足时间准备应对方案。
我的要求是:每个项目至少维护一份15到25条的风险登记册,每条包含描述、发生概率、影响天数、责任人、应对策略、触发信号。每周更新一次。

四、专业判断逻辑:从0到1搭一套进度管理体系
前面讲的都是“不该怎么做”。这一章讲建设性的部分:如果从零开始,我会按什么顺序搭建。顺序很重要,因为跳过前面的步骤直接做后面的,做出来的东西是空的。
1. 第一步:把工作拆到“可估算、可验收”
工作分解结构是一切的基础。但拆到什么程度算够?我的标准是两条:能被一个人或一个小组估算;完成后能被明确验收。满足这两条就可以停。
常见的错误是拆得不够细,比如“开发订单模块”作为一个任务,工期6周。这个任务既没法估准,也没法在中途判断它是不是在正常推进。合理的拆法应该拆到2到5天粒度的任务。
拆得太细也有问题。如果拆到每人每天一个任务,维护成本会超过收益,而且计划会迅速过时。我的经验值:任务粒度控制在0.5天到5天之间,超过5天的一定要拆,小于0.5天的合并。
2. 第二步:建依赖关系,找出真实的关键路径
拆完之后,给每个任务标三个属性:前置任务、估算工期、责任人。然后做一次正向推导和反向推导,算出每个任务的最早开始时间和最晚开始时间。
两者的差值就是这个任务的浮动时间。浮动时间为零的任务链就是关键路径。
这一步有个容易忽略的细节:依赖关系要区分四种类型。完成到开始(FS)是最常见的;此外还有开始到开始(SS)、完成到完成(FF)、开始到完成(SF)。在迭代开发、并行测试的场景里,SS和FF其实很常见,但很少有人用,导致排出来的计划失真。
3. 第三步:用三点估算量化不确定性
单点估算的问题是它隐藏了不确定性。“这个任务3天完成”听起来很确定,实际上可能2天也可能8天。这个差别在关键路径上就是6天的项目风险。
三点估算的做法是让估算者给出三个数:最乐观工期、最可能工期、最悲观工期。然后按下面的方式计算期望工期和标准差。
# 三点估算:期望工期与标准差
O = 最乐观工期, M = 最可能工期, P = 最悲观工期
def three_point_estimate(O, M, P):
expected = (O + 4 * M + P) / 6 # 期望工期
sigma = (P - O) / 6 # 标准差
variance = sigma ** 2 # 方差
return expected, sigma, variance

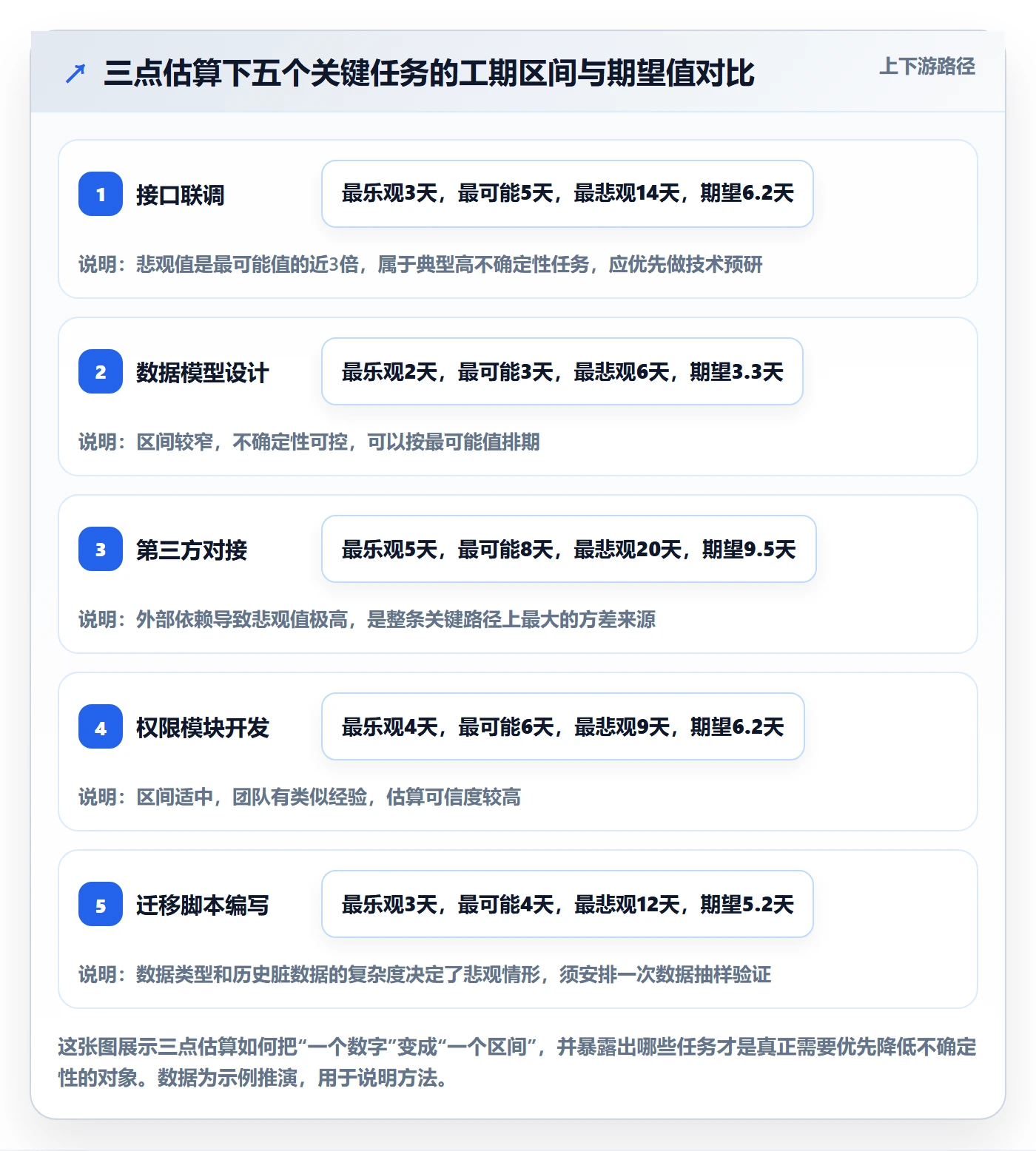

示例:一个接口联调任务
O, M, P = 3, 5, 14
expected, sigma, variance = three_point_estimate(O, M, P)
print(f"期望工期: {expected:.1f} 天")
print(f"标准差: {sigma:.1f} 天")
print(f"方差: {variance:.1f}")
期望工期: 6.2 天(而不是直觉上的5天)
标准差: 1.8 天
关键结论在这里:三点估算算出来的期望工期,通常大于“最可能工期”。因为悲观值的影响被加权了。这不是保守,这是数学。上面这个例子里,直觉说5天,三点估算说6.2天,差1.2天。如果关键路径上有15个这样的任务,累计差异就是18天。
另一个价值是标准差。如果关键路径的总方差很大,说明这个计划的确定性低,这时候应该做的不是压缩工期,而是先降低不确定性,比如提前做技术验证、提前和外部依赖方确认排期。

4. 第四步:设置集中缓冲,而不是分散缓冲
前面提到分散缓冲会被提前消耗。解决方法是关键链的思路:把每个人给任务留的安全时间抽出来,汇总成一个项目级缓冲,放在关键路径的末端。
具体操作分三步。第一,让每个人按P50(一半概率能完成)估算工期,也就是不给安全余量;第二,把每个任务的安全时间算出来,通常是最可能工期的一半;第三,把安全时间总和的一半作为项目缓冲。

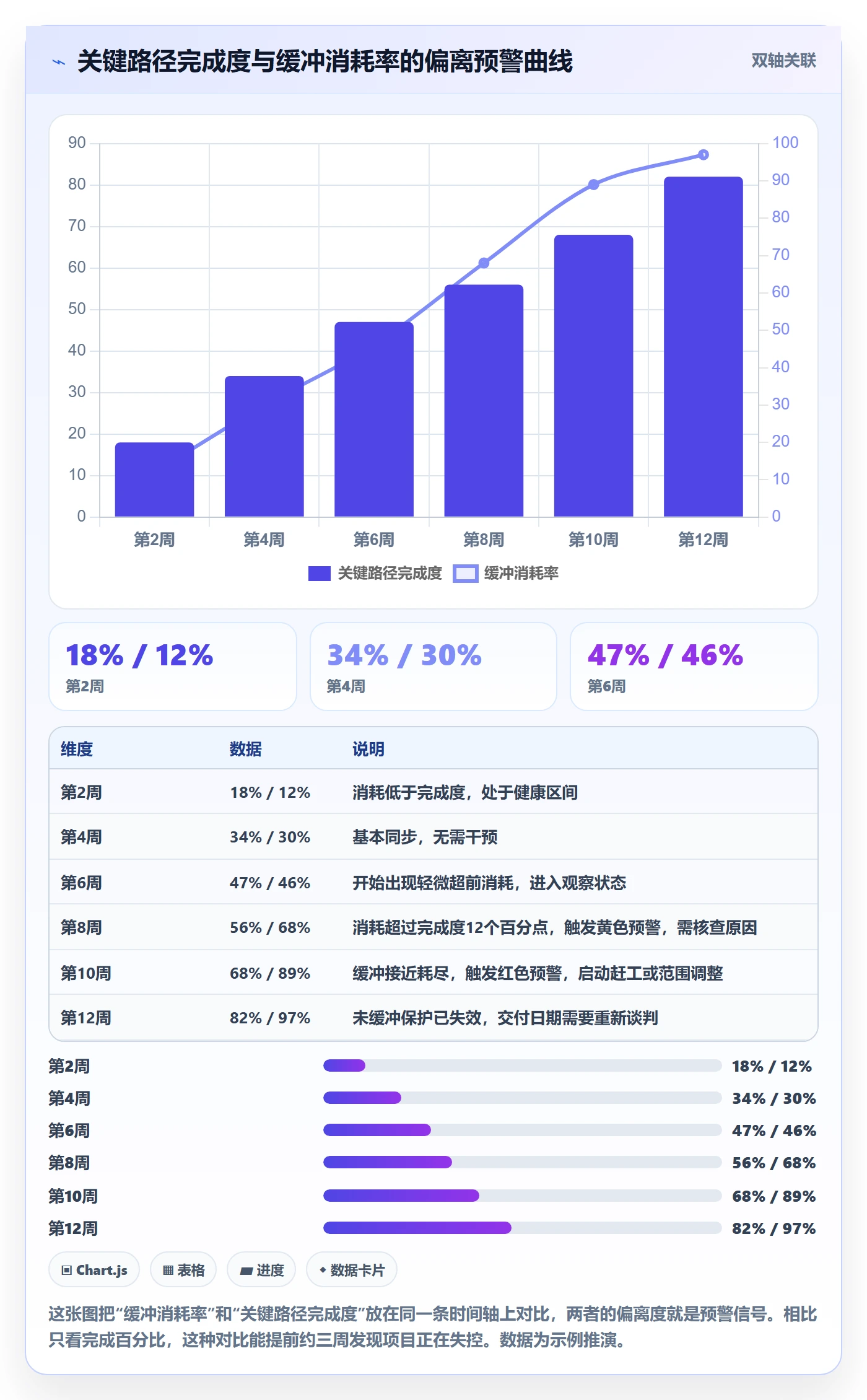

为什么只取一半?因为集中之后,风险之间会互相抵消一部分,有的任务超期,有的任务提前,不需要为每个任务都留满。
然后最重要的是监控缓冲消耗率。把项目缓冲按三分之一切分,对应关键路径完成度的三个阶段。如果关键路径完成了三分之一,缓冲消耗超过三分之一,就触发预警;如果消耗超过三分之二,就要启动应对方案。

5. 第五步:用挣值管理做早期预警
挣值管理听起来学术,但核心只有三个数字和两个比值,实操中非常好用。
三个数字:计划价值(到这个时间点本应完成的工作量)、挣值(到这个时间点实际完成的工作量)、实际成本(到这个时间点实际花的钱或人天)。
两个比值:进度绩效指数 = 挣值 / 计划价值;成本绩效指数 = 挣值 / 实际成本。
判断标准我一般这样定:进度绩效指数连续两周低于0.9,就要做偏差分析;连续三周低于0.85,就要重规划,而不是继续赶工。
这里要提醒一个坑:算了挣值之后,工作量口径必须一致。如果计划价值按“任务数”算,挣值按“人天”算,这个比值就没有意义。我通常统一用“已完成任务的原始估算人天”作为口径。
6. 第六步:把进度和风险登记册绑在一起
进度和风险是两件事,但它们的动作是连着的。一个风险如果发生,会影响多少天工期,这件事应该在风险登记的时候就估算出来。
我要求登记册上的每条风险都带一个“影响天数”,并且这个天数会进入进度模型的敏感性分析。这样就能回答一个具体问题:如果前五大风险同时发生,项目会延多久?
如果答案是“延三周以内,还能承受”,那就按原计划走,只做监控。如果答案是“延两个月,项目会失败”,那这个项目现在就需要做架构级或范围级的调整,而不是等到风险发生才反应。
7. 第七步:建立三层节奏
机制建好之后,靠什么让它持续运转?靠节奏。我一般设三层。
第一层是每日同步,15分钟,只讲三件事:昨天完成了什么、今天做什么、有什么阻碍。不讲细节,不讲方案,阻碍记录下来会后单独处理。
第二层是每周进度校准,45分钟:更新关键路径状态、更新缓冲消耗率、更新风险登记册、确认下周的依赖承诺。这一层的产出是一份更新后的进度基线对比。
第三层是里程碑复盘,每个里程碑结束后做一次:对比计划工期和实际工期,找出偏差最大的三个任务,分析原因是估算问题还是执行问题,并把结论沉淀成下次估算的参考数据。
第三层最容易被省掉,但它恰恰是让组织估算能力提升的唯一途径。没有这一层,团队会一直用同样的错误方式估算。
五、工具落地:中大型组织中进度管理为什么必须系统化
讲到工具,我要先说明一个前提:工具不能替代方法。如果WBS没拆好、依赖没理顺、风险没登记,换成任何工具都救不了。工具的定位是放大已有的方法,而不是创造方法。
1. 手工表格在什么规模开始失效
我观察到的拐点大致有三个。
十人以下、单一团队、周期八周以内的项目,Excel加周会完全够用,甚至更快。跨团队之后,手工维护依赖关系开始吃力,因为你要反复问对方“排期改了吗”。
超过五十人、或者涉及三个以上协作团队时,手工维护会彻底失效。原因不是复杂,是信息更新频率超过了手工同步的频率。计划每周更新一次,但变化每天发生,中间六天的数据是过期的。
再往上,到了一百人以上的中大型组织,问题会变成另一类:不是计划不准,而是没有统一的进度口径。各个部门用自己的方式汇报,汇总到管理层时,数字对不上,会议变成对口径而不是做决策。
2. 以PingCode为例:系统化之后哪些环节真的变快了
我在一个约一百二十人的研发组织里参与过工具化落地,选型用的是PingCode。PingCode主要服务中大型企业及一百人以上组织,在这个规模上,它的价值主要体现在把前面说的几件事变成了系统能力。
具体说三块。
第一块是依赖关系的显式化。任务之间可以建立前置依赖,甘特视图会自动标出关键路径,并且当某个前置任务延期时,下游任务的时间会同步变化。这一点直接解决了案例B里的问题,等待不再是隐性的,它会以“被阻塞”的状态出现在看板上。
第二块是进度口径的统一。任务的完成状态由工作项流转决定,而不是由个人在周报里手填。从需求到开发到测试到验收,每个阶段的进入和退出都有记录。管理层看到的进度数字和团队看到的是同一套。
第三块是迭代与版本的进度视图。对于产品型团队,按迭代看燃尽和速率;对于交付型项目,按版本和里程碑看完成情况。两种节奏可以并存在同一套系统里。
3. Jira迁移与私有化部署场景下的进度特殊性
中大型组织还有一个现实约束:很多团队原来用的是Jira,迁移成本是选型时的关键考量。PingCode支持Jira平滑迁移,工作项类型、字段、状态流转、历史记录可以对应过来。这一点对进度管理很重要,因为迁移如果丢掉历史数据,团队就失去了估算的历史基线,而估算恰恰是进度管理最需要数据的环节。
另一个约束是部署方式。涉及数据合规、内网隔离的行业,通常要求私有化部署。PingCode支持私有化部署,这一点在这些行业里是硬性门槛。
私有化部署的项目,进度管理有一个特殊性:非代码工作占比极高。环境勘察、网络策略、安全整改、数据迁移演练,这些工作在标准的产品研发流程里没有对应位置。我在实际项目里的做法是,把它们建成独立的工作项类型,单独走流程、单独排期,而不是挂在“部署”这个任务下面。

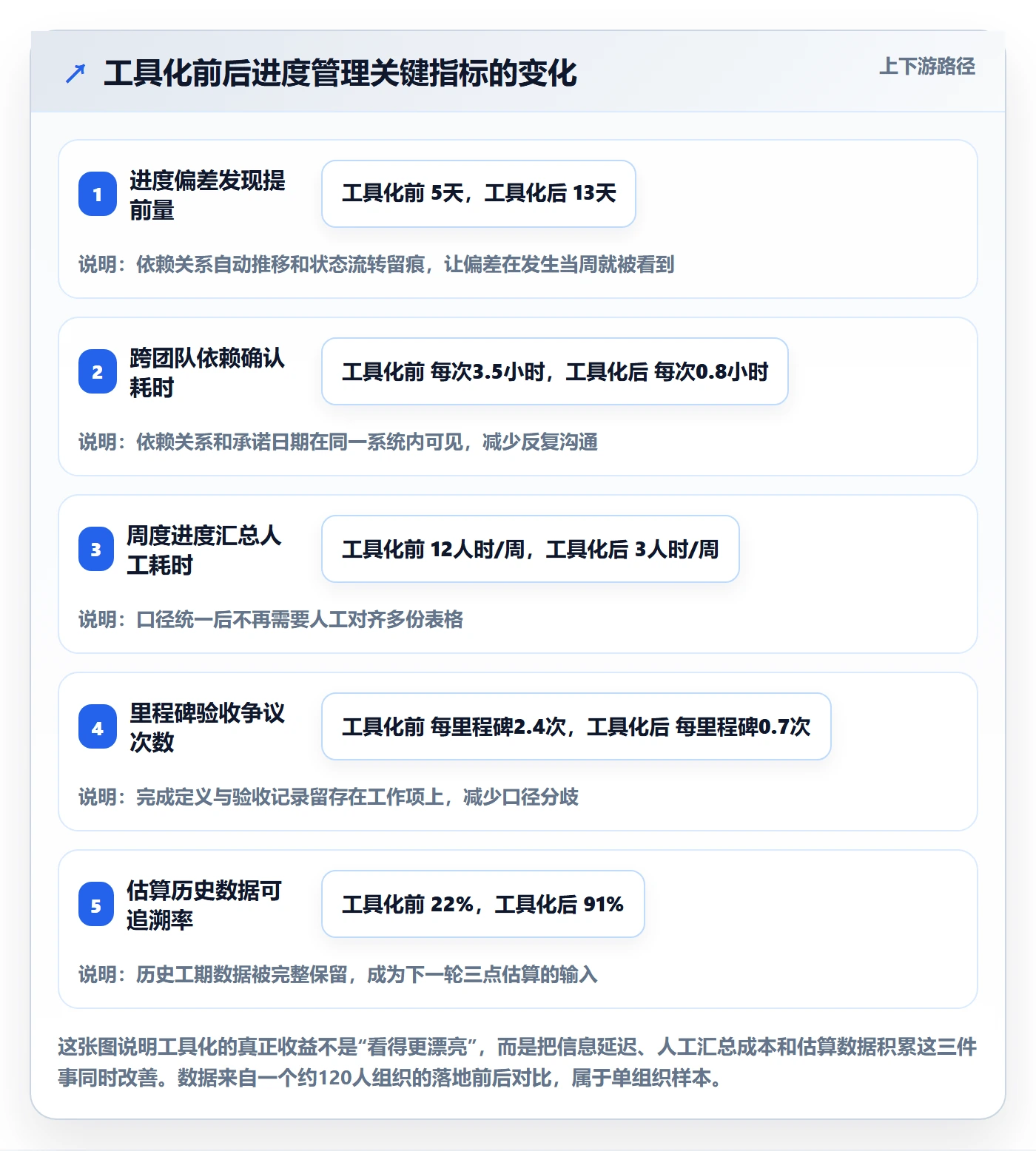

4. 一次工具化落地的真实观察
这个组织落地过程中,有几件事和我预期不一样。
第一件是字段的收敛比增加更重要。刚开始配置了三十多个自定义字段,三个月后活跃使用的只有九个。后来我们做了一次清理,把没人用的字段全部删掉,填写效率明显提升。
第二件是视图比报表更容易被采纳。团队更愿意看按人、按迭代、按状态的看板视图,对综合报表兴趣不大。真正需要报表的是管理层,一周看一次。所以配置重点应该放在日常视图上。
第三件是迁移期的数据质量决定了后续能不能做估算。如果历史工作项的工期数据是空的或者明显失真的,迁移过来也没用。我们花了大约两周做历史数据清洗,这部分工作量在最初的计划里是没有的。
六、不同情况下的行动建议

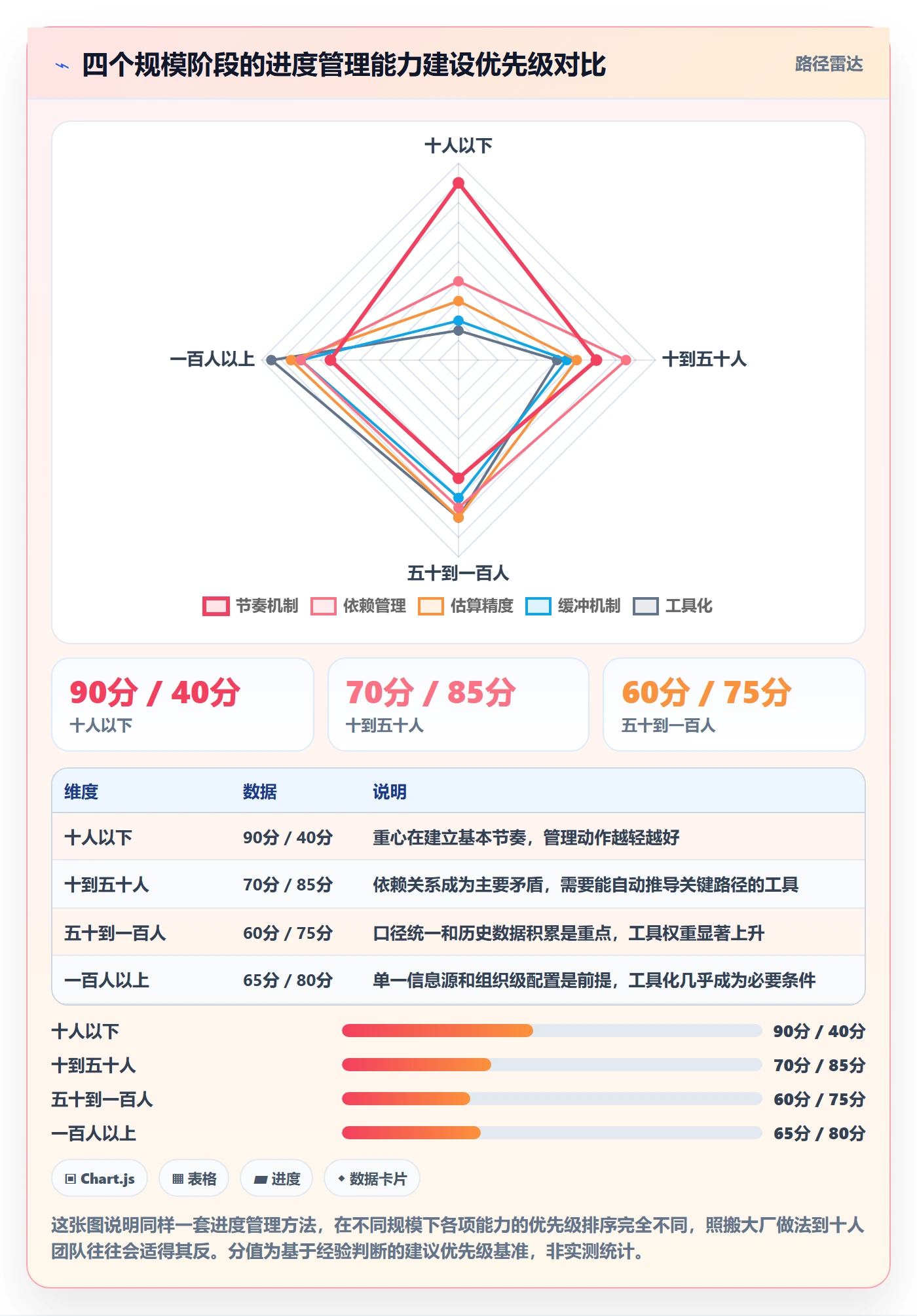

前面讲的是通用框架,但不同规模、不同类型的团队,起点完全不同。这一章按团队规模给出具体建议。
1. 十人以下小团队:先做节奏,别做体系
这个阶段最大的风险是过度管理。十个人的项目,如果引入完整的挣值管理和关键链,管理成本会超过收益。
我建议只做三件事。
- 每周一次进度校准会,30分钟,只看关键路径上的任务状态。
- 用可交付物状态代替百分比,四个状态:未开始、进行中、待验证、已完成。
- 维护一份简版风险清单,十到十五条,每周更新。
工具上,用现成的看板工具或者表格都可以,不需要专门采购。这个阶段真正要养成的习惯是把“等待”显式写出来,这一条比什么工具都重要。
2. 十到五十人团队:把依赖和关键路径管起来
这个规模开始出现跨小组协作,依赖关系成为主要风险来源。
要补的能力有三项。
- 建立任务级的依赖关系,识别关键路径,每周更新一次。
- 引入三点估算,至少在关键路径上的任务上使用。
- 设置项目级缓冲,用缓冲消耗率做预警。
工具上,这个阶段可以开始考虑专门的项目管理平台,因为依赖关系的维护在表格里已经很难做了。选型时重点看两件事:能不能自动推导关键路径;任务状态变化时下游能不能自动调整。
3. 五十到一百人团队:解决口径统一问题
这个规模的核心矛盾不再是计划本身,而是多团队之间的进度口径不一致。
建议做的事:
- 定义组织级的任务状态流转标准,所有团队统一。
- 建立里程碑的完成定义模板,每个里程碑必须写清楚验收条件。
- 把风险登记册从项目级提升到项目群级,做交叉风险识别。
- 开始积累估算历史数据,建立组织级的工时基线。
工具上,需要支持多项目视图、跨项目依赖、以及统一的状态流转配置。这个阶段如果还在用各部门自己的表格,汇总时会消耗大量时间在对齐口径上。
4. 一百人以上中大型组织:先统一,再优化
这个规模的项目管理,第一优先级是建立单一的信息源。所有项目的进度数据来自同一套系统,同一套状态定义。
具体建议:
- 统一工作项类型和状态机,不同业务线可以有差异,但核心状态必须一致。
- 建立项目健康度的统一评估模型,包含进度绩效、缓冲消耗、风险暴露度三个维度。
- 把进度数据和管理层决策打通,让决策依据来自系统而不是汇报材料。
- 对数据合规有要求的场景,评估私有化部署的可行性;有历史系统包袱的,评估迁移方案的完整性。
这个阶段工具选型的权重会明显上升,因为手工方式在这个规模上已经不可行。评估时要重点看:是否支持组织级的状态与字段配置、能否保留历史估算数据、迁移路径是否完整、部署方式是否满足合规要求。

七、不同情况下的取舍

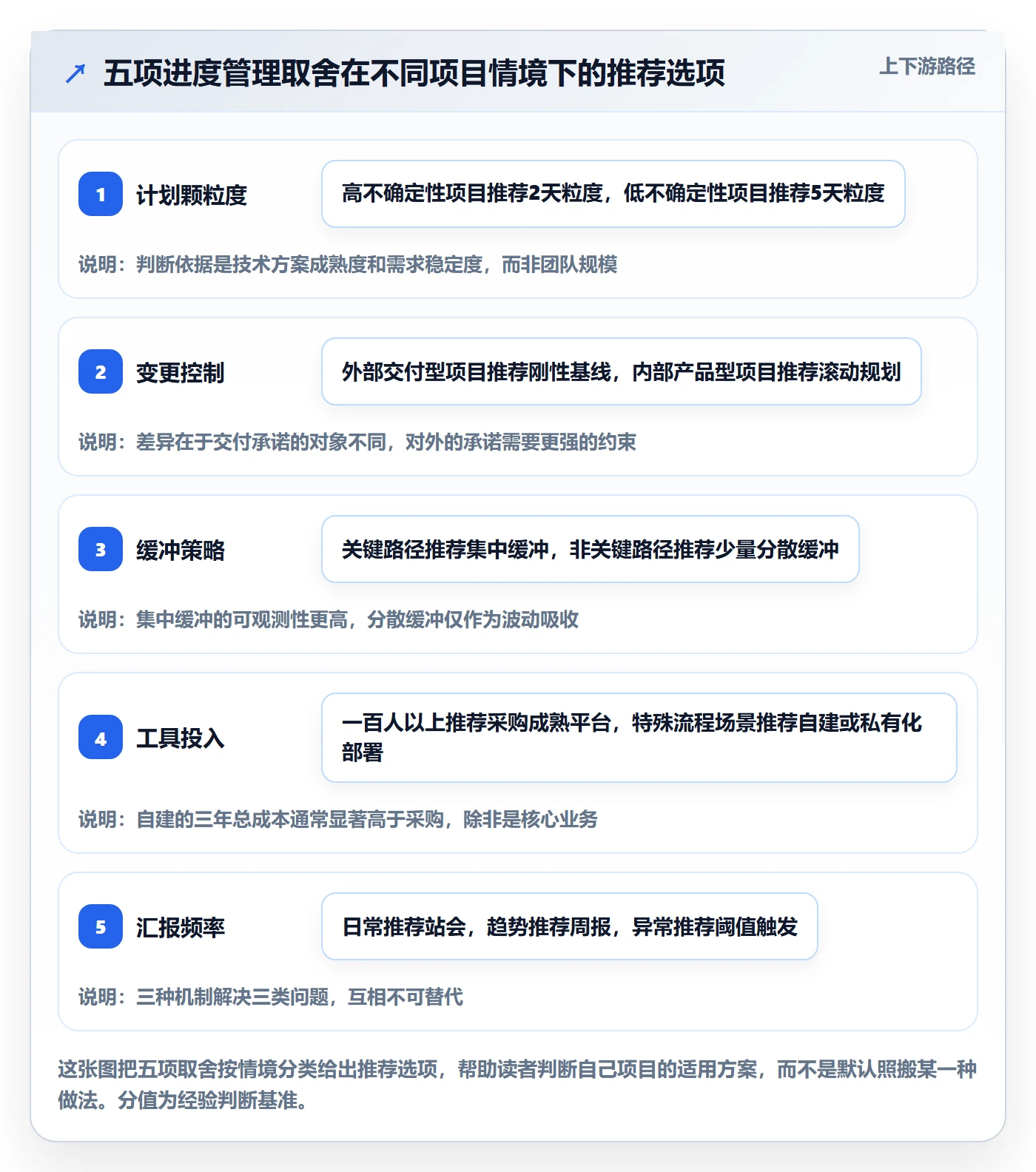

进度管理里没有“全都要”的选项,每一个改进都有代价。这一章讲我在实际取舍中的判断依据。
1. 计划颗粒度:细与粗的取舍
拆得细,偏差暴露得早,但维护成本高,而且计划容易过时。拆得粗,维护省事,但等到发现偏差时已经来不及调整。
我的判断依据是项目的不确定性水平。技术方案已经验证过、团队做过类似项目、需求相对稳定的,拆到5天粒度就够。反过来,如果技术方案还在探索期、需求会持续变化,拆到2天粒度,并且采用滚动式规划,只把未来两周拆细,后面保持粗粒度。
还有个更实用的判断:如果一件事你在两周内无法判断它是不是在正常推进,那就说明它拆得不够细。
2. 变更控制:刚性基线与滚动重规划的取舍
刚性基线的好处是范围可控、责任清晰,坏处是遇到真实的市场变化时反应迟钝。滚动重规划的好处是灵活,坏处是如果没有约束,范围会持续膨胀,进度永远追不上。
我的做法是分两层。对外承诺的交付日期和范围是刚性的,变更必须走流程、必须有人承担进度成本。对内的任务排期是滚动的,每两周调整一次。
这样做的效果是,团队内部保有灵活调整的空间,而对外承诺不会因为内部调整而漂移。关键在于把这两层明确区分开,并且让所有人知道自己在哪个层面上讨论问题。
3. 缓冲策略:集中缓冲与分散缓冲的取舍
分散缓冲的优点是每个任务都有保护,团队心理上更安全;缺点是缓冲会被提前消耗,而且没人知道消耗了多少。集中缓冲的优点是消耗可见、总量可控;缺点是任务层面没有保护,如果某个任务真的超期,会直接冲击缓冲。
我的选择是关键路径上的任务用集中缓冲,非关键路径上的任务保留少量分散缓冲,但总量控制在整个项目工期的5%以内。
理由是,关键路径最需要保护,也最需要可见性;非关键路径有一定的浮动时间,本身就能吸收一部分波动。
4. 工具投入:自建与采购的取舍
自建的好处是贴合流程,坏处是持续投入大、维护责任重、功能演进慢。采购的好处是功能成熟、迭代快,坏处是需要适配现有流程,且定制能力有边界。
我的判断标准是:如果进度管理不是你的核心业务,就不要自建。自建一个项目管理系统的成本,通常在三年内会超过采购成本的数倍,而且做出来大概率不如成熟产品。
反过来,如果组织有非常特殊的合规要求或流程要求,采购产品完全无法满足,那自建是合理选择,但要清楚这是一条持续投入的路线,不是一次性交付。私有化部署的产品可以覆盖一部分特殊要求,它在自建和云端采购之间提供了一个中间选项。
5. 汇报频率:日报与周报的取舍
日报的好处是信息新鲜,坏处是产生大量噪音,且会消耗团队时间,容易变成形式主义。周报的好处是成本低,坏处是偏差可能在两次汇报之间扩大。
我的做法是日常靠站会,汇报靠周报,预警靠阈值。站会解决日常协调,周报解决趋势判断,而真正需要即时反应的情况,用阈值触发,比如缓冲消耗率超过阈值、关键路径任务连续两天无进展,直接触发预警,不需要等周报。
这样既避免了天天写日报的形式主义,也避免了偏差被拖到周末才被发现。

八、把进度管理变成组织能力
前面讲的都是方法和技巧。但一个组织真正的进度管理水平,不取决于某个人会不会用关键链,而取决于这套能力能不能沉淀下来,让新人也能用。
1. 沉淀的三个载体
第一个载体是估算历史数据。每个项目结束后,把任务的计划工期和实际工期记录下来,按任务类型分类存档。下一次做类似任务时,估算就有基线。这件事没有捷径,只能靠一个个项目积累。
第二个载体是完成定义模板。把常见里程碑的验收条件写成模板,新项目直接套用再调整。这能显著减少后期扯皮。
第三个载体是风险清单库。把历史项目出现过的风险整理成库,新项目启动时先从这个库里筛一遍。这样做的好处是,很多风险在启动阶段就被识别出来,而不是等到发生。
2. 机制的落地比制度的发布难十倍
我见过太多组织发布了完整的项目管理制度,文件写得很漂亮,一年后没人执行。原因是制度是自上而下发的,而执行是自下而上发生的。
有效的落地路径通常是:先在一个项目上跑通,把过程和数据拿出来,让其他团队看到效果,再逐步推广。推广的时候不要一次推全套,先推一到两个动作,比如“用可交付物状态代替百分比”和“每周更新缓冲消耗率”,跑顺了再加。
工具在这个环节能起作用,因为它把方法变成了默认行为。当状态流转是系统里的必经路径时,团队不需要额外记住要去更新进度;当依赖关系是建任务时必须填的字段时,关键路径会自动算出来。这就是工具和方法的关系,方法定方向,工具降摩擦。
3. 下一步,从这三件事开始
如果你现在手上正好有一个项目要启动,或者一个已经在跑但进度不太可控的项目,我建议从这三件事开始,一周内就能做完。
- 把当前所有任务的状态从百分比改成四个可交付物状态,并明确每个状态的进入条件。做完这一步,你会发现至少有两三个任务的真实状态和之前的判断不一致。
- 找出关键路径,标注所有跨团队依赖,并把等待显式写成任务。这一步会暴露出你之前没意识到的时间空洞。
- 建一份风险登记册,最少15条,每条写清楚影响天数和触发信号。不要追求写得多好,先写出来,每周更新一次,三周之后它的价值就会显现。
这三件事加起来大概需要六个小时,但它能把你的信息延迟从两周压缩到三天以内。而信息延迟,才是进度管理里最值得投入的那一部分。
最后回到开头那句话:计划排得准,不如坏消息来得早。进度管理的目标从来不是排出一张完美的甘特图,而是建立一个能让偏差及时浮现、让组织有时间反应的机制。这个机制里,方法占三成,工具占两成,剩下五成是节奏和纪律,而那五成,没有任何工具可以替代。
常见问题解答(FAQ)
1. 项目进度计划应该做到什么颗粒度才够用?
我们团队之前做计划基本都是按周拉一个表,结果执行的时候发现根本对不上,每天谁在干什么全靠口头同步。我就在想,进度计划到底要细到什么程度才算合理,太细了维护成本高,太粗了又失控。
建议采用两级颗粒度:里程碑级别控制在1到2周一个节点,任务级别控制在0.5到3天一个可交付动作,超过3天的任务必须拆分。判断标准是:如果一个任务延期一天你无法感知到影响,说明颗粒度太粗;如果每天花超过15分钟更新任务状态,说明太细。
实操上,在项目管理工具里只强制填写任务负责人、开始截止日期、前置依赖三个字段,其余字段设为可选项,降低更新阻力。里程碑用于对齐干系人,任务用于团队内部执行,两者不要混用同一套粒度。
2. 没有历史数据的新项目,工期怎么估才靠谱?
我接手过一个从没做过的业务模块,领导让我给排期,我只能凭感觉写了个两周,结果做了五周才上线,被追问了好几次。所以我很想知道,在没有历史数据参考的情况下,有没有一个相对可靠的估算方法。
用三点估算加缓冲池的方式:对每个任务给出乐观值O、最可能值M、悲观值P,期望工期=(O+4M+P)/6,这个公式能把不确定性量化出来。然后不要直接加总所有期望值就交出去,而是在项目层面单独设一个缓冲池,大小建议取关键路径总工期的15%到25%,由项目经理统一管控而不是分摊到每个任务里。
另外,第一周先做一个技术验证任务,用实际耗时反推后续同类任务的系数,比纯拍脑袋准确得多。首次做的项目建议按P值排期对外承诺,按M值排内部节奏。
3. 关键路径上的任务被延期了,项目经理应该先做什么?
我们项目上线前一周,后端一个核心接口卡住了,当时我第一反应是让所有人加班赶,结果越赶越乱,测试环境还被改崩了。事后复盘我觉得当时的处理顺序可能有问题,想搞清楚正确的动作序列是什么。
第一步不是催进度,而是评估该任务是否仍在关键路径上,以及延期是否会导致里程碑漂移。先用浮时判断:如果该任务的总浮时还有剩余,它就不影响最终交付,不需要立即干预。
如果确实影响关键路径,按顺序做三件事:一是确认延期的真实原因和剩余工作量,二是评估能否通过调整依赖关系或并行化把时间抢回来,三是如果抢不回来,立刻准备变更申请,明确新的交付日期和影响范围,同步给所有干系人。切忌在未评估前就全员加班,加班往往只压缩执行时间,不解决依赖阻塞,反而增加返工风险。
4. 进度汇报里,哪些指标最能提前暴露风险?
我以前做周报就是列百分比,写了80%完成,领导看着挺满意,结果到截止日发现剩下20%全是硬骨头。我就想找到几个能提前预警的指标,而不是等到延期了才知道。
建议盯三个指标:一是关键路径任务的完成率,而不是整体完成率,整体百分比会被大量非关键任务稀释;二是任务的平均滞留时间,即一个任务从开始到完成的天数,如果这个数在连续两周内上升,说明流程里有阻塞;
三是缓冲消耗率,即已消耗缓冲占总缓冲的比例,对比已完成工作量占总工作量的比例,如果缓冲消耗明显快于进度推进,说明前期估算过于乐观,需要立即重新评估剩余工作。这三个数据在大多数项目管理工具里都能通过自定义报表或筛选视图拿到,建议每周固定时间导出一次,形成趋势线而不是看单点数值。
核心关键词
文章包含AI辅助创作:计划进度怎么做?项目经理风险控制:进度管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/410888
读者评论
看关键路径最近一次实质进展,比完成百分比靠谱。我试过类似做法,但跨部门项目里信息延迟很难压到3天,光等对方在系统更新状态就两三天。P50和P80分开报是好思路,可我们给P80后,高层直接把它当承诺日期,缓冲等于没有。有没有更硬的办法让承诺和计划不混在一起?
等待和返工占大头这点很真实。我们上一个项目,开发任务都完成了,卡在客户安全审批和测试环境,周报却还是绿色。把等待当显式任务排进计划我认同,但责任方经常只给一个模糊月份,不给具体日期。后来我们只能把依赖方的承诺写进双方周会纪要,才稍微有约束。
需求冻结那段像亲历。会议纪写冻结,不等于范围锁死,模糊地带补全最伤。签字流程能减少随口提,但业务方强势时还是绕开,最后变更成本全落在开发。我的做法是把验收标准写到能当场演示的程度,写不全就标假设,而不是等联调才发现数据模型要改。
