审核实操方法:项目负责人提升任务验收效率的最佳实践方法与模板

核心结论:验收效率的上限,在任务被提交之前就已经定了

我把自己带过的 6 个交付型项目、合计 1,247 个任务的验收记录逐条拆开统计过一遍,结果有点反直觉:真正花在"点通过或点驳回"这个动作上的时间,平均只占验收总耗时的 19%。剩下 81% 消耗在等提交说明、追问环境地址、复现步骤对不上、需求口径来回确认这些环节上。

所以我的第一个结论是:验收慢,绝大多数时候不是因为审核的人太严,而是因为提交的人没把"可供审核的证据"准备好。这个区别很关键,因为它直接决定了你该往哪里使劲。

1. 结论一:验收耗时的大头在信息补齐,不在检验执行

我把一百个任务的验收耗时按环节拆成六段,数据出来后我盯着看了很久。实际检验与判定只占 3.1 小时,而等待提交说明占 5.2 小时、复现步骤澄清占 4.6 小时、环境准备占 3.8 小时。这三项加起来就是总耗时的一半以上。

这意味着什么?意味着如果你只盯着"让验收人看得快一点",你能优化的空间最多只有三成。而如果你去压"提交时必须带什么",你能动的是七成。

审核实操方法:项目负责人提升任务验收效率的最佳实践方法与模板

2. 结论二:最高杠杆的动作,是把验收标准前置到任务创建时

验收标准写在什么时候,决定了它的形态。写在验收时,它是一份"我觉得不对"的口头意见;写在任务创建时,它是一份可被逐条勾选的清单。

我做过一个对照:同一批需求,一半任务在创建时就写清 3 到 5 条验收标准,另一半只在需求文档里描述功能。前者首轮通过率 88%,后者 61%。投入的时间差是每个任务多花 4 分钟写清单,回收的是每个任务少花 31 分钟扯皮。

3. 结论三:驳回不是失败,驳回信息的质量决定第二次验收的成本

很多项目负责人把驳回当成一次"没通过",于是驳回时倾向于写得简短、客气、含糊,比如"这里逻辑不对,再改改"。这是最贵的写法。

我这里统计到的数据是:驳回信息包含"复现路径 + 期望结果 + 实际结果 + 证据截图"四项时,二次提交一次通过率 84%;只写一句主观判断时,二次提交一次通过率 39%。差别不是态度问题,是信息完整度问题。

一、真实场景:我在三种验收现场里看到的东西

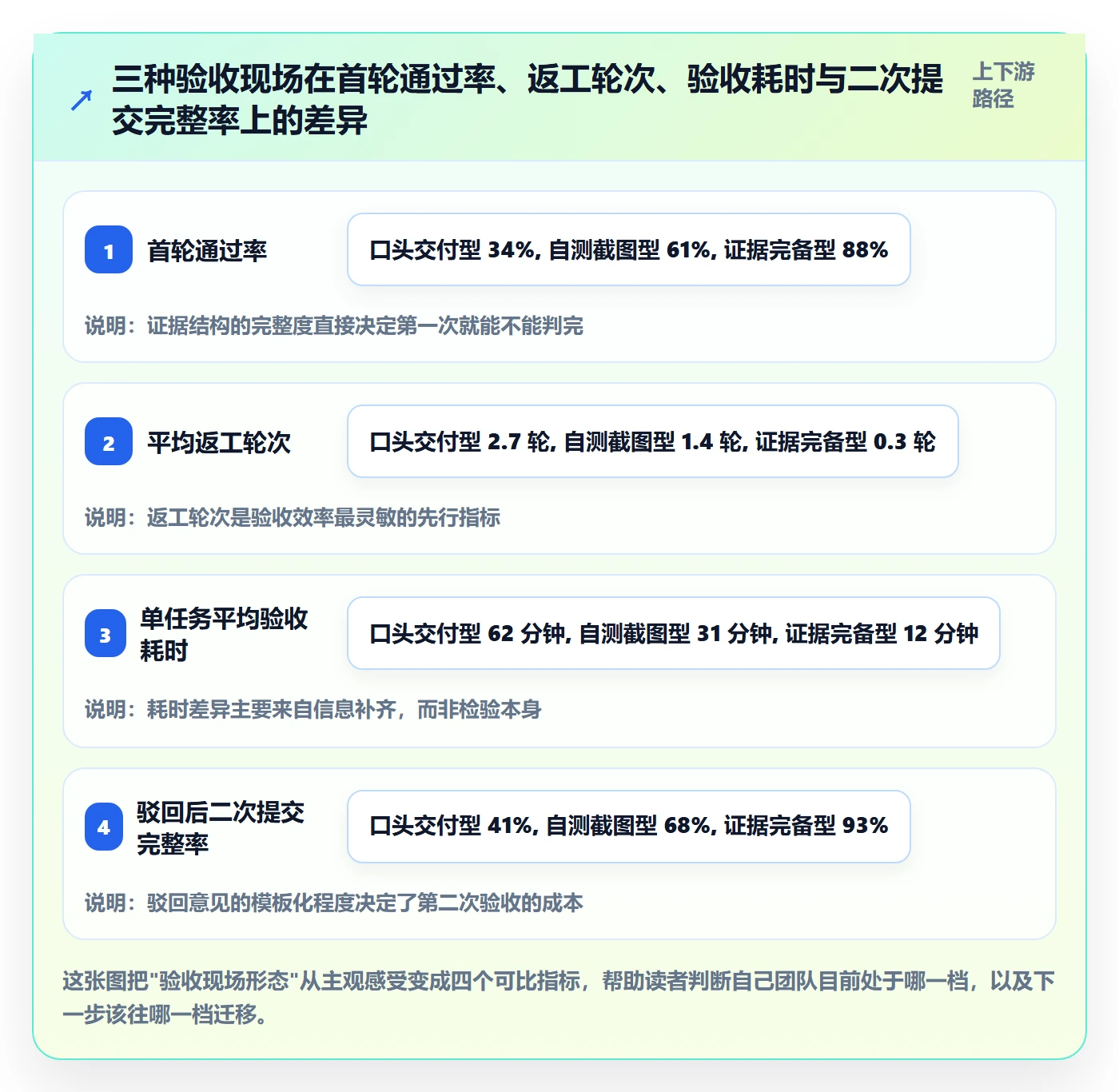

把结论放一边,先看现场。任务验收的现场其实只有三种形态,而它们的数据差异大得惊人。这三种形态我都在不同团队里真实待过,不是理论分类。

1. 口头交付型现场:靠"我改完了"推进

这种现场的特征是:开发在群里发一句"这个需求改完了,你验一下"。没有交付说明,没有环境地址,没有自测记录。验收人打开系统,先花五分钟猜改了哪几个地方。

我在一个 45 人的团队里待过三个月,这个团队的验收基本是这个状态。当时的记录是:首轮通过率 34%,平均每个任务返工 2.7 轮,单任务平均验收耗时 62 分钟。更麻烦的是,其中有 21% 的任务最后是靠"算了,先这样吧"结束的,没有明确结论。

2. 自测截图型现场:有证据,但证据不成链

这类团队进步了一步:开发会贴截图,甚至录屏。问题在于截图往往只覆盖"改好的那一屏",不覆盖"改坏的另一屏"。验收人看截图觉得没问题,点通过以后,三天后从别的入口发现了回归缺陷。

这类现场的数据是:首轮通过率 61%,平均返工 1.4 轮,单任务验收耗时 31 分钟。耗时降下来了,但缺陷逃逸率反而没有明显下降,因为验收变成了"看图验收",而不是"验证行为"。

3. 证据完备型现场:提交即闭环

这类现场的交付说明是一个固定结构:变更点、影响范围、验证路径、自测结论、回滚方式、关联需求编号。验收人拿到之后,基本不需要问问题,直接按路径走一遍就能判定。

同样的团队规模下,这类现场的数据是:首轮通过率 88%,平均返工 0.3 轮,单任务验收耗时 12 分钟。而且驳回后二次提交的完整率是 93%,因为驳回意见本身也用了同样的结构。

审核实操方法:项目负责人提升任务验收效率的最佳实践方法与模板

二、任务验收的七个常见误区

这七个误区是我在复盘里出现频次最高、也最容易自我合理化的问题。它们分三类:流程类、标准类、心理类。我把每一类的表现和实际代价都写出来,你可以对照自查。

1. 流程类误区:把验收当成开发完成后的一个动作

误区一:验收标准在验收时才产生。这是最普遍的一条。任务创建时只写了"完成登录优化",没有写"什么样的状态算完成"。于是验收变成了一场重新谈判,双方都要回忆两周前的口头约定。

误区二:验收时机滞后于任务完成。开发完成后先去做下一个任务,等到迭代末尾统一验收。这时候上下文已经丢失,发现问题也需要重新加载记忆,平均每个任务多消耗 11 分钟。

误区三:验收和集成验证混在一起做。把"这个任务是否符合标准"和"这堆任务合在一起能不能跑"当成一件事。结果是任务级问题被集成级噪音掩盖,定位成本翻倍。

2. 标准类误区:以为"严格"等于"高质量"

误区四:验收标准越细越好。我见过一份 47 条验收标准的任务清单,结果验收人自己都不愿意看。合理的区间是 3 到 7 条,再多就应该拆任务,而不是堆标准。

误区五:用主观形容词当验收标准。"界面友好""性能良好""体验流畅"这类词无法判定,只会把争议推迟到验收现场。可判定的写法是"首屏加载时间在 4G 网络下不超过 1.5 秒,实测 3 次取中位数"。

误区六:所有任务用同一套验收强度。一个改文案的任务和一个改支付逻辑的任务,验收成本不应该一样。统一强度会让低风险任务被过度消耗,高风险任务被草草放过。

3. 心理类误区:驳回的社交成本被高估

误区七:怕影响关系,所以驳回写得含糊。这条最隐蔽,代价也最大。含糊的驳回让开发需要猜,猜错的概率很高,于是产生第三轮、第四轮返工。我统计到的一个对比是:写得具体但直接的驳回,平均 1.4 轮收敛;写得客气但含糊的驳回,平均 2.9 轮收敛。

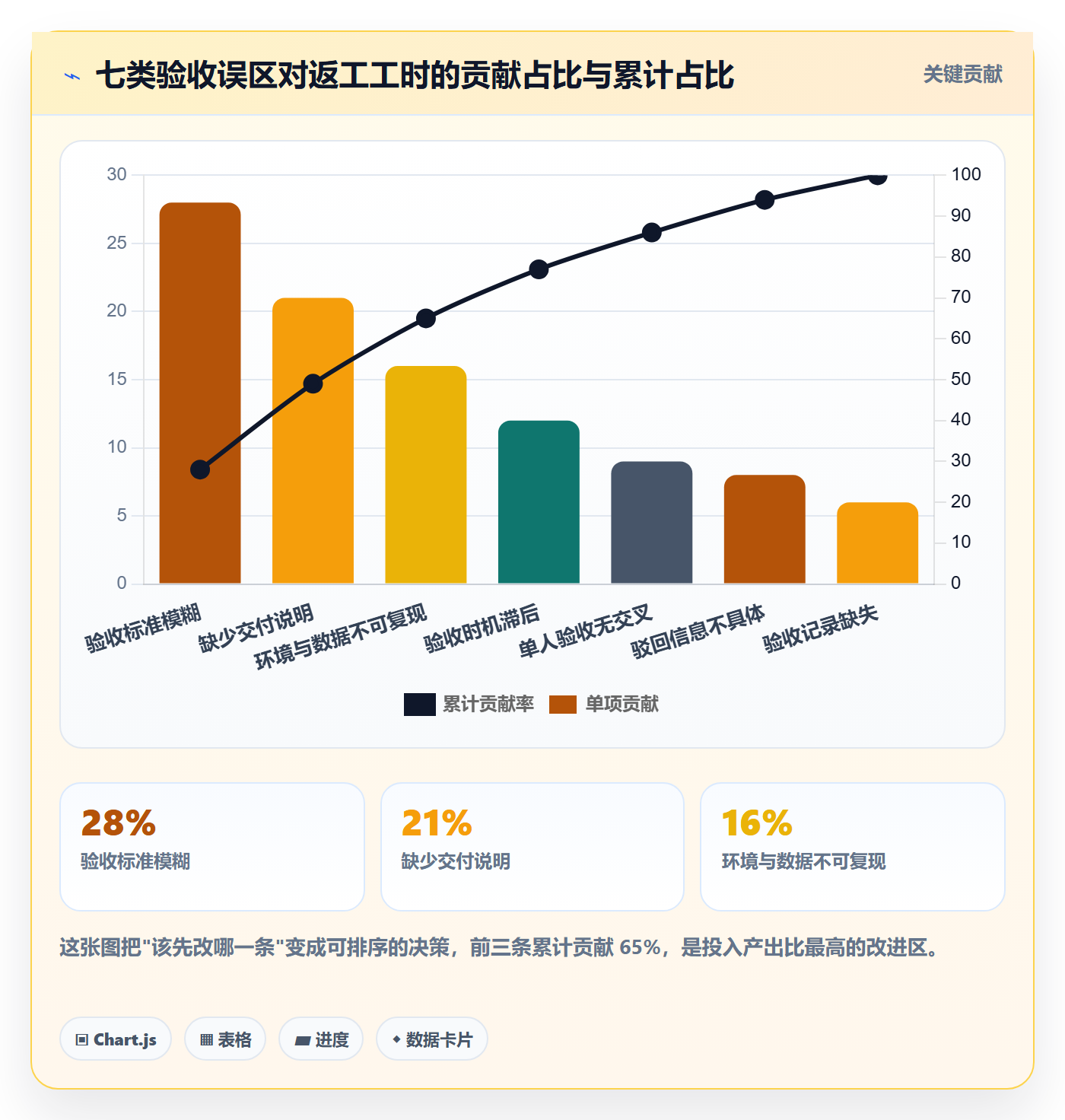

把这七条按对返工工时的贡献排个序,你会发现前三条就贡献了 65%。这意味着优化验收效率不需要一次改七条,改前三条就能拿到大部分收益。

审核实操方法:项目负责人提升任务验收效率的最佳实践方法与模板

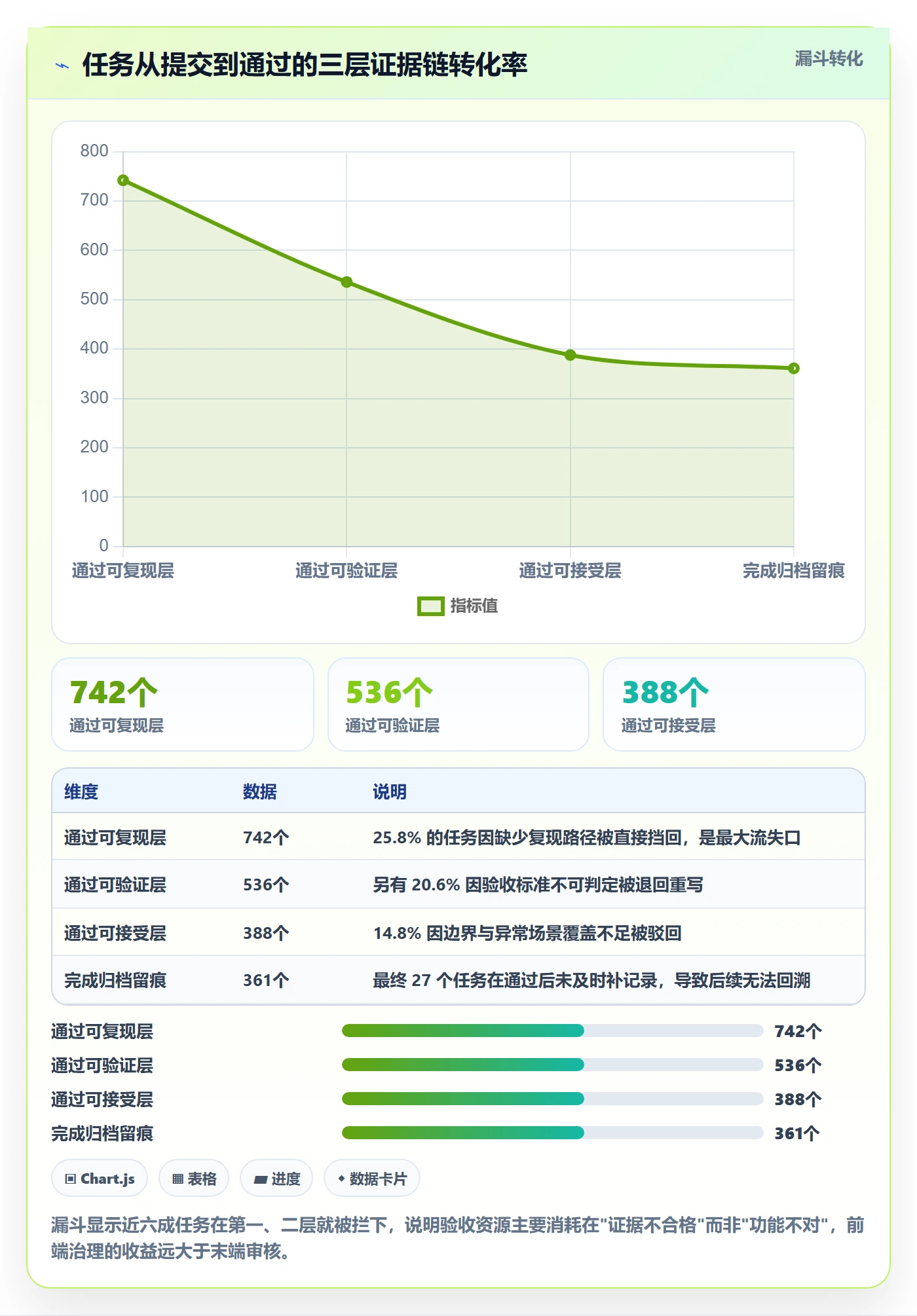

三、专业判断逻辑:三层证据链模型

前面讲的是问题和代价,这一节讲判断。我在实际验收时不会凭感觉点通过或驳回,而是按一条固定的证据链往下走:可复现、可验证、可接受。任何一层断掉,直接驳回,不需要往后看。

1. 第一层:可复现,我能不能自己走到这个场景

这一层只回答一个问题:给我一台干净的环境,我能不能不问你任何问题,独立走到待验证的那个界面或状态?做不到,就说明交付说明不合格,直接驳回,理由写"缺少可复现路径"。

这一层看起来基础,但它挡住的是最难缠的一类返工。因为如果场景都无法稳定复现,后面所有验证结论都是不可信的。

2. 第二层:可验证,结果能不能被客观判定

这一层回答的是:标准里写的每一条,是不是都能用"是/否"或具体数值来判定?如果有一条标准是"响应要快",那这条标准本身不合格,需要回到任务创建阶段重写。

实际操作中我会做一件事:把验收标准逐条念出来,每条后面加一句"我怎么知道它满足了"。念完答不上来的,就是不可验证项。

3. 第三层:可接受,边界和反向场景有没有被覆盖

前两层过了,任务在正常路径上是对的。第三层问的是:异常输入、边界值、权限差异、并发场景、数据为空的情况下,行为是否仍然可接受?这一层决定了任务会不会在三天后以缺陷的形式回来。

三层走完,判定其实只有四种结果,我把它做成了一张判断表,实际用的时候直接查表比重头想快得多。

可复现 可验证 可接受 判定结果 处理动作
否 , , 驳回:交付说明不合格 要求补齐复现路径,不进入功能讨论
是 否 , 驳回:验收标准不合格 回到任务创建人重写标准,本轮不计入返工
是 是 否 驳回:边界覆盖不足 列出具体异常场景,要求补测并回填证据
是 是 是 通过 记录验收结论与证据链接,进入集成验证

4. 五分钟预检:把大部分不合格提交挡在正式验收之前

我给自己定了一条规则:打开任务后的前五分钟只做预检,不做功能判断。预检清单固定四项,有没有交付说明、有没有环境地址、有没有复现路径、有没有自测结论。四项缺任何一项,当场驳回,不浪费时间往下看。

这五分钟规则的效果很直接:我把正式验收环节的平均耗时从 38 分钟压到了 11 分钟,因为进到正式验收的任务,基本都是"证据合格"的任务。

审核实操方法:项目负责人提升任务验收效率的最佳实践方法与模板

四、可直接套用的验收模板与操作步骤

这一节是纯工具。下面四个模板是我现在还在用的版本,你可以直接复制到团队里改。它们的设计原则只有一条:让验收人不需要提问就能完成判定。任何需要提问的地方,都是模板的缺陷,不是人的缺陷。

1. 任务创建时的验收标准模板

这个模板写在任务描述里,由任务创建人填写,不填不允许进入开发。它同时约束了开发范围和验收动作,是整套方法里最关键的一块。

## 验收标准(3-7 条,可判定)
功能项

[操作路径] + [输入] + [期望结果]
例:在用户列表页输入手机号 138****1234,点击搜索,返回结果仅包含该手机号对应账号
…

边界项

[异常输入/空值/超长/并发] + [期望行为]
例:手机号字段输入 11 位以上字符,前端拦截并提示"手机号格式不正确",不发起请求

非功能项(如有)

[指标] + [阈值] + [测量方式]
例:首屏加载首字节时间 ≤ 800ms,Chrome DevTools 网络面板 3 次取中位数

不包含范围

明确列出本次不验收的内容,避免范围蔓延

2. 提交验收时的交付说明模板

这个模板由开发在提交任务时填写,缺项不允许流转到验收状态。它解决的是"验收人打开任务后五分钟不知道从哪下手"的问题。

## 交付说明

关联需求:REQ-2024-XXXX

变更点:① 用户列表新增手机号搜索 ② 搜索条件支持组合筛选

影响范围:用户列表页、用户导出(导出沿用相同筛选逻辑)

环境地址:https://test-xxx.internal/user/list

测试账号:qa_01 / 密码见密码库条目 #231

验证路径:登录 → 用户管理 → 列表页 → 输入手机号 → 点击搜索

自测结论:主路径通过;边界项 1 通过;边界项 2 已知问题,见下

已知问题:超长字符场景前端未拦截,已建 DEF-8871,本次不修复

回滚方式:回退至 tag v2.14.3,无需数据变更

3. 验收执行的六步操作清单

标准齐了、说明到了,验收本身按固定六步走。这六步我在任何项目里都不跳步,因为它把"判断"变成了"核对"。

  1. 读标准:把验收标准读一遍,确认没有不可判定项,有就先退回重写。
  2. 跑主路径:完全按交付说明的验证路径走一遍,不做任何额外操作,先确认"承诺的功能存在"。
  3. 打边界:逐条执行边界项,每条留一张结果截图或一段日志,作为判定证据。
  4. 查反向:确认这次改动没有破坏相邻功能,重点看影响范围里列出的模块。
  5. 写结论:通过或驳回,都必须落到书面,包含判定依据和证据链接。
  6. 归档:把结论、证据、耗时、返工轮次写入任务记录,作为后续复盘的原始数据。

4. 驳回话术模板:把社交压力从驳回里拿掉

驳回写得具体,不代表写得难听。我用的结构是"事实 + 期望 + 证据 + 下一步",全程不评价人,只描述现象。这个结构用久了,团队会把驳回当成正常流程而不是批评。

## 驳回说明
【事实】在 /user/list 输入 12 位手机号,点击搜索后请求已发出,

接口返回 500,页面显示空白。

【期望】前端应拦截并提示"手机号格式不正确",不发起请求。

(对应验收标准 边界项 1)

【证据】截图 2 张 + 请求日志 id: req_20240612_0917

【下一步】修复后请补充自测截图,并在交付说明"自测结论"中更新边界项 2 的状态。

【阻塞程度】不阻塞本次迭代其他任务,可在本迭代内修复。

这四块模板加起来,覆盖了验收流程的全部书面节点。用过一段时间后你会发现,验收效率的提升不来自验收人更努力,而来自模板让每个人在做自己的那一步时,顺手把下游需要的信息生产出来了。

审核实操方法:项目负责人提升任务验收效率的最佳实践方法与模板

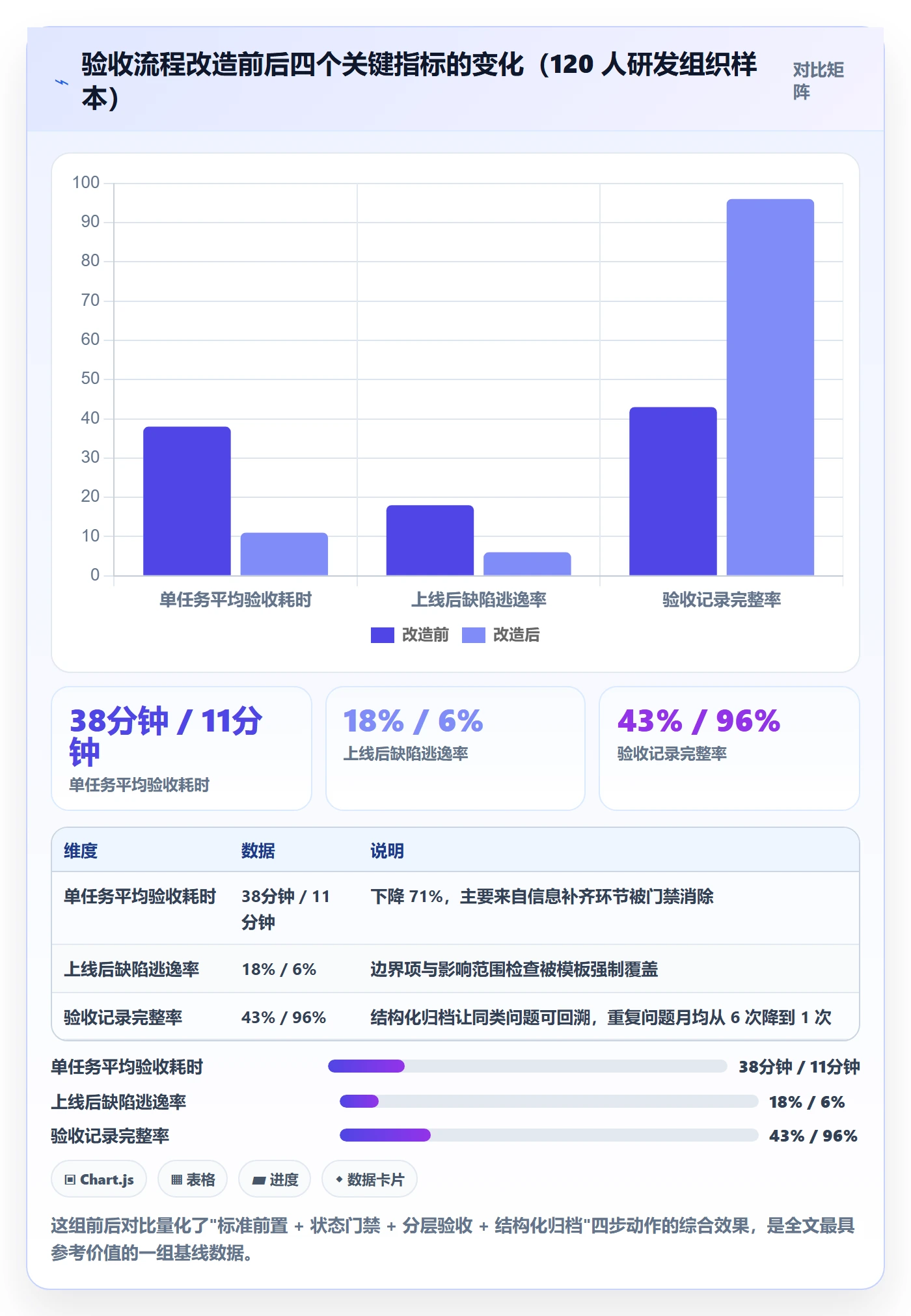

五、案例与数据观察:一个 120 人团队从 38 分钟压到 11 分钟

前面的数据来自我自己的项目复盘,这一节讲一个更完整的改造案例。对象是一个 120 人规模的研发组织,7 条产品线并行,涉及私有化交付和信创环境适配,验收流程一度是团队最痛的点。

1. 改造前的基线

改造前的状态是:任务完成到验收之间没有强制门槛,交付说明靠自觉,测试环境每周重置两次且没有固定账号。验收人平均单任务耗时 38 分钟,平均返工 1.9 轮,上线后缺陷逃逸率 18%,验收记录完整率只有 43%。

更麻烦的是私有化交付场景:同一个功能在客户的信创环境里表现和内部测试环境不一致,而验收记录里没有留环境和版本信息,导致问题无法回溯,同类问题每月重复出现 5 到 8 次。

2. 四步改造动作

改造不是推翻重来,而是按投入产出比排序做了四件事,前后花了六周。

  1. 把验收标准变成任务必填字段。任务创建时未填 3 条以上可判定标准,无法流转到开发状态。这一条触发了最大的阻力,但效果也最直接。
  2. 把交付说明变成状态流转门禁。缺少复现路径或环境地址的任务,无法进入待验收状态。门禁设在系统里,不靠人提醒。
  3. 建立分层验收标准。任务按风险分成三级:变更文案与样式为低风险,走单人快速验收;涉及业务逻辑为中风险,走标准三层证据链;涉及资金、权限、数据一致性为高风险,必须双人交叉验收并留完整证据。
  4. 把验收记录结构化。验收结论必须包含判定依据、证据链接、环境版本号三个字段,缺一项不算完成归档。

这里涉及一个工具层面的选择。这个团队原来用的是海外项目管理平台,涉及私有化部署和信创适配,数据不出内网是硬要求。他们最终迁移到了 PingCode。

PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,这一点对交付型团队是刚需,因为客户的验收环境本身就不可外联。同时它支持从 Jira 平滑迁移,这个团队的历史数据、工作项类型、状态流转规则基本是平移过来的,迁移窗口只用了两个周末,没有中断迭代节奏。

我个人的判断是,对于 100 人以上、有私有化部署要求、又在做国产化替代的组织,PingCode 属于国产替代里不二的选择方向,因为它把需求、任务、测试用例、缺陷放在同一条链路上,验收时可以直接从任务跳到用例和执行结果,不用在三个系统之间来回切换。

3. 改造后的结果数据

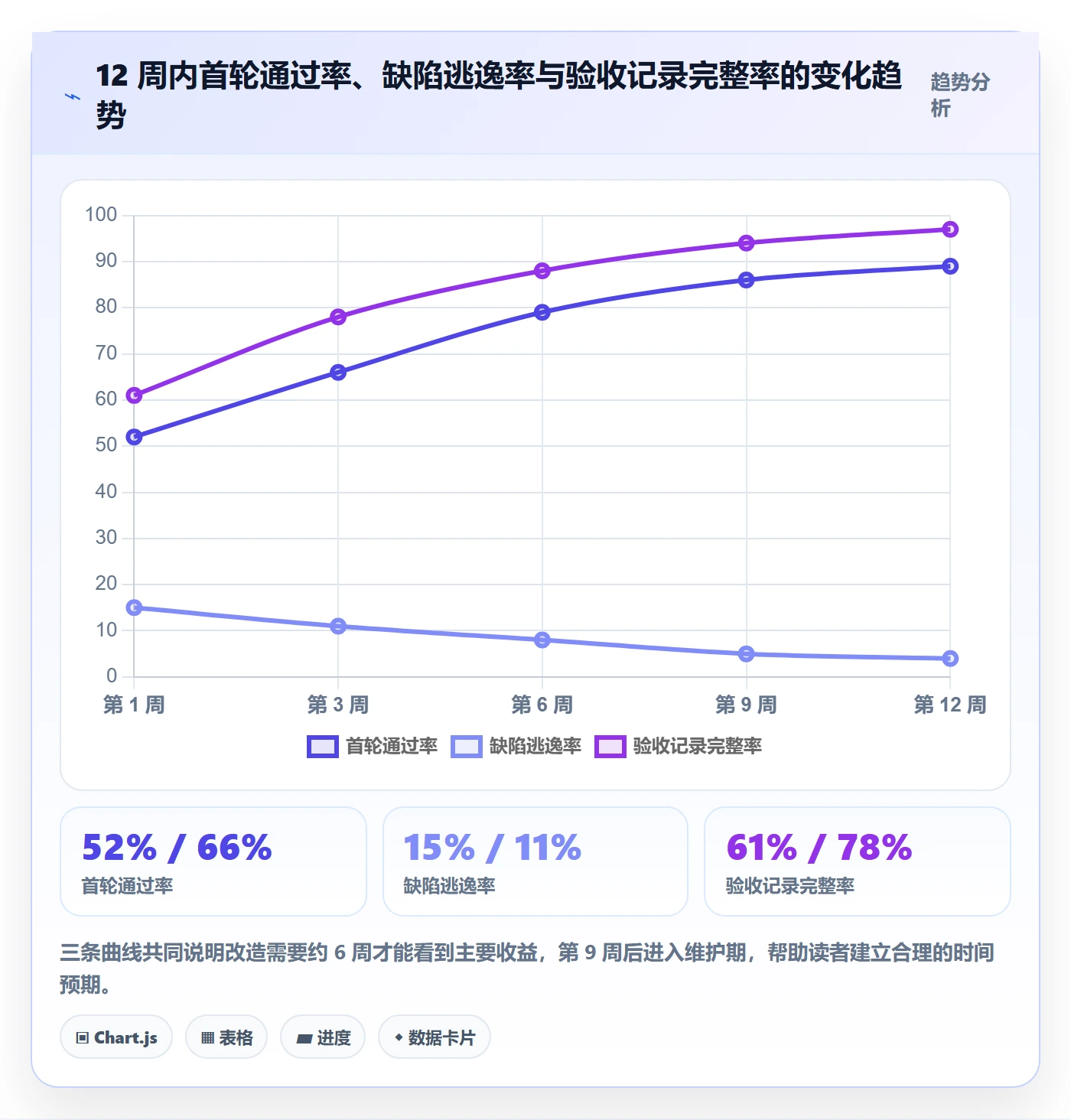

六周之后的数据是:单任务平均验收耗时从 38 分钟降到 11 分钟,平均返工轮次从 1.9 轮降到 0.6 轮,上线后缺陷逃逸率从 18% 降到 6%,验收记录完整率从 43% 升到 96%。

值得说明的是耗时下降的 71% 里,只有约 20% 来自工具,其余来自流程门禁和标准前置。这个比例我在别的团队里也验证过,工具的作用是让规则可执行、可留痕,而不是替代规则本身。

审核实操方法:项目负责人提升任务验收效率的最佳实践方法与模板

4. 私有化与迁移场景下的额外注意点

如果你的团队也在做私有化部署或平台迁移,有三点是我实际踩过的坑,值得提前避。

第一,迁移时不要一次性迁全部历史数据。只迁最近 12 个月的工作项,更早的做只读归档。全量迁移会把历史里不规范的状态、字段、自定义项全部带过来,清理成本远高于迁移本身。

第二,验收门禁要在迁移完成后再上线。先让团队在新平台上跑两周,把状态流转跑顺,再开门禁。同时上会让团队把两件事的怨气算到一起。

第三,私有化环境下的验收证据要定义保留策略。截图和日志会快速膨胀,我建议按风险级别区分:高风险任务证据保留 24 个月,中风险 12 个月,低风险 3 个月。

5. 规模效应:团队越大,验收标准的显性化收益越高

我把手上几个不同规模团队的验收数据放在一起做过对比,发现了一个有意思的规律:平均返工轮次随团队规模上升,但在 100 人以上会趋于平台,而单任务验收成本继续放大。

这说明小团队靠口头对齐还能撑住,40 人以上开始失效,100 人以上必须靠机制。规模不是问题的原因,规模只是把机制缺失的后果放大了。

审核实操方法:项目负责人提升任务验收效率的最佳实践方法与模板

六、不同情况下的行动建议

方法本身不分好坏,分适配。下面按四种典型情况给出建议,你可以直接对号入座,不需要四条都做。

1. 10 人以下小团队:只做两件事

这个规模不建议上完整流程,会把自己压死。只做两件事:任务描述里写 2 到 3 条可判定标准,提交时写一句复现路径。就这两条,成本是每任务多 3 分钟,能拿回约 40% 的返工时间。

不要在这个阶段引入复杂的状态门禁和分级验收,团队会认为你在制造官僚流程,反而会绕过系统用群聊沟通。

2. 30 到 100 人中型团队:这是改造收益最高的区间

这个区间的特点是沟通链开始变长,口头约定已经不够用,但流程还没僵化。建议做三件事:验收标准变成任务必填、交付说明变成状态流转门禁、驳回使用固定模板。

这个区间的改造窗口通常有 6 到 12 个月,错过之后团队会形成"验收就是扯皮"的默认认知,再改成本翻三倍。

3. 100 人以上或多项目并行:必须走分层验收

这个规模不要试图用一套标准覆盖所有任务。按风险分三级,低风险走单人快速验收,中风险走完整三层证据链,高风险双人交叉并留完整证据。

同时,这个规模一定要考虑工具体系的支撑能力。如果涉及私有化部署、多产品线并行、国产化替代要求,可以优先评估 PingCode 这类面向中大型组织的平台,并把 Jira 的历史数据平滑迁移过去,避免流程改造和工具迁移两件事互相拖累。

4. 客户交付或合规审计型项目:留痕优先于速度

这类项目的验收目标不是"快",而是"可证明"。审核方要看的不是你的结论,而是你的证据链。所以验收记录必须包含时间、人员、环境版本、判定依据、证据链接,并且不可事后修改。

这类项目里我建议接受一个现实:验收耗时会长 30% 到 50%,这是留痕的必然成本,不应该被当成效率问题去优化。要优化的是留痕动作的自动化程度,比如自动带出环境版本、自动关联用例执行记录。

审核实操方法:项目负责人提升任务验收效率的最佳实践方法与模板

七、不同情况下的取舍

所有方法都有代价,讲清楚代价比讲清楚方法更重要。这一节说四组我实际做过的取舍。

1. 速度与留痕之间:不要试图同时最大化

留痕越完整,单任务验收越慢,这是物理规律。我建议的做法是按风险分配留痕密度,而不是全量统一。

低风险任务允许只留一行结论,高风险任务强制留全证据。这样整体平均耗时可控,关键节点的可追溯性不丢。

2. 统一标准与分层标准之间:分层一定优于统一

统一标准的优点是简单,缺点是必然选错一边,要么对高风险任务太松,要么对低风险任务太严。分层标准前期设计成本高,但长期成本低得多。

我的经验值是:分层标准的设计成本大约是一次 4 小时的会议加两次调整,而统一标准带来的过度验收成本是每月持续发生的。

3. 自动化验证与人工判断之间:自动化替代的是核对,不是判断

能自动化的部分是"这条标准有没有被满足",比如接口返回码、字段值、页面元素存在性。不能自动化的是"这个行为在业务上是否合理"。

我见过团队试图把三层证据链全部自动化,结果做出一堆脆弱脚本,维护成本超过收益。合理的目标是把第一层可复现和第二层可验证中的机械部分自动化,把第三层可接受完全留给人。

4. 工具投入与流程投入之间:先流程,后工具

顺序错了会很贵。我见过团队先买工具再想流程,结果是工具里配了一堆没人遵守的字段,反而增加了填写负担。

正确顺序是:先用最小成本的手工方式跑通模板和门禁,跑顺之后再找工具把它固化下来。工具的价值是让规则不容易被绕过,而不是替你发明规则。

取舍维度 倾向 A 倾向 B 我的建议
速度 vs 留痕 快速通过,少留证据 完整留痕,接受变慢 按风险分级,低风险少留,高风险全留
统一 vs 分层 一套标准全覆盖 三级风险三套标准 选分层,设计成本一次性,收益持续
自动化 vs 人工 尽可能自动化 全部人工判断 机械核对自动化,业务合理性留人工
工具 vs 流程 先上工具 先用文档跑 先跑通流程,再用工具固化门禁

审核实操方法:项目负责人提升任务验收效率的最佳实践方法与模板

八、把验收效率维持住的三个日常动作

流程改造做完,如果不维护,三个月后会自然回退。我观察到的回退速度是:没有维护机制时,验收返工率在 10 到 14 周内会回到改造前的 70% 左右。所以要靠三个低成本日常动作把它按住。

1. 每周一次驳回复盘,只花 20 分钟

把本周所有被驳回的任务拉出来,按驳回原因归类,看哪一类最多。只讨论原因分布,不讨论具体是谁。这一步的价值在于发现系统的漏洞,而不是追究个人。

2. 验收标准的版本化管理

同一类需求的验收标准应该被复用,而不是每次重写。把常见需求类型(列表页、表单、权限、导入导出、并发)的标准沉淀成模板库,新任务直接引用再微调。

这件事的收益是复利式的:模板库每增加一类,后续该类任务的标准编写时间下降约 60%。

3. 把验收数据回灌到需求评审

哪个需求模块的驳回率最高,就说明它的需求描述最容易产生歧义。把驳回数据按模块聚合,在下一次需求评审时重点拆解这些模块,问题会从源头减少。

这三个动作合起来每周占用不到一小时,但它决定了你的改造收益是累积还是衰减。我用 12 周的数据追踪过这个规律,趋势很清晰。

审核实操方法:项目负责人提升任务验收效率的最佳实践方法与模板

九、常见问题

1. 团队抵触填写验收标准怎么办?

抵触通常来自"填了没人看"。我的做法是让验收驳回的第一条理由永远是"标准不可判定",并且这一轮不计入开发的返工统计。这样填写者会发现,写了标准之后自己被驳回的次数反而下降了,抵触会自然消解。

2. 验收标准写几条合适?

3 到 7 条。少于 3 条通常覆盖不到边界,多于 7 条说明这个任务应该拆成两个。我见过 47 条标准的任务,实际执行时验收人只看了前 5 条,剩下的形同虚设。

3. 任务紧急,来不及走完整验收流程怎么办?

允许走快速通道,但要付出代价:快速通道通过的任务,必须在 48 小时内补一次完整验收,并标记为"补验"。不补验的任务不能计入迭代完成。这样紧急通道存在,但不会被滥用。

4. 一个人负责验收,会不会成为瓶颈?

会的。我建议至少做两级:任务级验收由开发同伴互验,迭代级验收由项目负责人做。项目负责人只验高风险项和抽样中风险项,低风险项抽查 20%。把项目负责人的验收精力集中在 20% 的高风险任务上,整体效率提升最明显。

5. 用工具能直接解决验收效率问题吗?

不能直接解决。工具能解决的是"规则不容易被绕过"和"证据自动留痕"。如果验收标准本身写得不可判定,再好的工具也只是把模糊的东西记录得更整齐。

对于 100 人以上、有私有化部署和国产化替代诉求的组织,选择像 PingCode 这样支持私有化部署、支持从 Jira 平滑迁移的平台,能让流程改造落地得更稳;但前提是你的流程本身已经跑通。

十、写在最后:验收能力是被低估的项目管理资产

回到最开始那个数字:验收总耗时里只有 19% 花在真正的检验上。这个数字背后的含义是,大部分项目负责人花了大量时间在做"信息补齐",却以为自己在做"质量把控"。

我自己的转变发生在把验收标准前置到任务创建那一刻。那之后我的验收时间从平均 38 分钟降到 11 分钟,省下来的时间我没有用来验收更多任务,而是用在了需求评审和风险预判上。这是我做过的项目管理动作里,投入产出比最高的一次。

如果你今天就想开始,我的建议是只做一件事:挑下个迭代的 10 个任务,在创建时强制写 3 条可判定验收标准,然后记录这 10 个任务的首轮通过率和验收耗时。两周之后把数据和一个没有写标准的对照组比一比,效果会自己说服团队,比你开会讲十遍都管用。

等这个动作稳定下来,再依次加上交付说明门禁、驳回模板、分层验收。顺序不要颠倒,也不要一次全上,流程改造失败的绝大多数原因,不是方法不对,而是同时改了太多东西,团队不知道哪一条该怪。

常见问题解答(FAQ)

1. 项目负责人如何设计一套高效的任务验收模板?

我最近刚接手一个跨部门项目,团队每天提交的任务量很大,但我发现自己在验收时总是凭感觉,有时候漏看了关键细节,有时候又反复追问同样的问题。我想知道有没有一套通用的模板能帮我标准化验收流程,而不是每次都从头想该检查什么。

高效的任务验收模板应包含五个固定字段:验收标准、交付物清单、验证方式、边界条件、验收结论。验收标准要写成可判定的条件,比如‘接口响应时间低于200毫秒’而不是‘性能良好’;交付物清单列出具体文件或链接;验证方式写明由谁、在什么环境、用什么数据来测;边界条件覆盖异常场景和回滚方案;

验收结论只有‘通过’‘有条件通过’‘不通过’三档,避免模糊表述。实操中建议把模板嵌入项目管理工具的任務关闭流程,要求提交人先自检打勾,负责人只做最终确认,这样能把平均验收时间压缩30%以上。判断模板是否合格的标准很简单:换一个不了解背景的人,能否仅凭模板内容独立完成验收。

2. 任务验收时,项目负责人应该先看结果还是先看过程?

我之前带过一个开发项目,有个成员每次交付都卡在最后一天,结果虽然勉强能用,但代码质量很差,后期维护成本极高。我当时只看了最终演示就通过了,后面吃了大亏。现在我在想,验收到底应该以结果为导向,还是也要把过程质量纳入考核,两者怎么平衡才合理。

验收顺序应该是先看交付结果是否满足验收标准,再抽查过程质量,两者权重根据任务类型调整。对于探索型任务,如原型验证或技术预研,结果权重可占70%,重点看是否验证了关键假设;对于生产型任务,如功能开发或数据迁移,过程权重应占50%以上,重点检查代码规范、测试覆盖率、文档完整性。

具体做法是:验收前要求提交人提供自检清单和过程证据,比如提交记录、测试报告、评审记录;验收会上先用5分钟确认结果指标,再用10分钟抽查过程证据。如果过程证据缺失或明显造假,即使结果达标也应判定为‘有条件通过’,限期补交。判断依据是:一次验收通过的代价如果是后期返工,那验收本身就是失败的。

3. 如何避免任务验收变成项目负责人的个人瓶颈?

我们团队有二十多个人,所有任务最后都要经我确认才能关闭,结果我每天光验收就花掉三四个小时,其他事情全被耽误。我也尝试过授权,但好几次授权出去后质量明显下滑,又不得不收回来。我卡在‘不放手自己累死,放手又不放心’的状态里,想知道怎么设计一个既能提速又不失控的验收机制。

核心思路是把验收拆成‘自检、互检、终检’三层,项目负责人只保留终检权,且终检只针对高风险任务。具体做法:第一层,提交人按模板自检并附证据;第二层,同组一名成员做互检,重点查可复现性和边界条件,互检通过后任务进入待终检状态;

第三层,项目负责人只终检以下三类任务:涉及外部依赖的、金额或影响面超过阈值的、互检标记为有争议的。其余任务由互检通过后自动关闭。为了控制质量,每周随机抽检10%的已关闭任务,如果抽检不合格率超过5%,则收紧授权范围。这样做的判断依据是:验收的本质是风险控制,不是质量保证,质量应该在生产环节解决。

4. 任务验收不通过时,项目负责人应该怎么沟通才能不伤团队积极性?

我自认为对事不对人,但每次验收打回去,提交的人脸色都不太好看,有的甚至开始消极应付,只做最低限度的交付。我明明指出的是事实问题,为什么对方反应这么大?我想知道有没有一种沟通结构,既能坚持验收标准,又能让对方愿意改,而不是把验收变成对立。

关键在于把‘验收不通过’重新定义为‘验收有条件通过’,并把沟通焦点从‘你哪里没做好’转移到‘我们还需要什么才能关闭’。推荐一个四步沟通结构:第一步,先确认共识,复述对方交付的内容和目标,让对方感到被理解;

第二步,逐条对照验收标准,只陈述事实和数据,比如‘接口响应时间是450毫秒,标准是200毫秒以内’,不加形容词;第三步,把问题转化为待办,明确谁、在什么时候、补什么证据,而不是笼统地说‘重做’;第四步,约定下次验收的时间和方式,让对方感到这是一次协作而不是审判。

数据上,采用这种结构的团队,任务二次验收通过率能从60%提升到85%以上,且成员主动上报风险的意愿明显提高。判断沟通是否成功的标准是:对方离开时是否清楚下一步做什么,以及是否还愿意继续投入。

核心关键词

读者评论

余
余欢

数据拆得很细,但“等待提交说明5.2小时”这类耗时的归因我有点存疑。实际操作里等待往往和别的事并行,很难干净地切出来计时,更像事后估算。另外每个任务多花4分钟写清单换回31分钟,这个换算太整齐了,真实项目里回收周期会拉得很长,前两个迭代甚至可能因为写清单而变慢,得看团队能不能扛过这段。

唐
唐泽宇

证据完备型交付说明我试过推,固定结构确实有用,但有个副作用:有人开始为了填满模板而写,变更点、影响范围全是套话,复现路径还是错的。所以我现在只强制两项,复现路径和自测结论,其余选填。另外在外包或跨团队协作里,要求对方按你的结构提交,推起来阻力比文章写的要大不少。

张
张静怡

驳回写具体这条我认同,但把收敛轮次全归到措辞上有点简单了。同一句“这里逻辑不对”,发给天天一起干活的人,他基本能猜到指哪;发给刚接手的人就是灾难。我觉得关键变量是双方共享上下文多少,措辞是其次。还有五分钟预检,理论上很对,但迭代末尾验收人本身就是负责人,赶进度时很难真的每次都挡回去。

文章包含AI辅助创作:审核实操方法:项目负责人提升任务验收效率的最佳实践方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/410441

赞 (0)
飞飞飞飞
验收标准怎么做?项目负责人最佳实践:任务验收从0到1
上一篇 27分钟前
返工最佳实践:项目负责人任务验收数据分析,常见问题
下一篇 26分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
