2023 年我帮一家做能源调度的研发组织复盘季度交付,翻完 1800 多条被标记为「验收通过」的工作项之后,看到一个很扎眼的数字:这些任务里有 37% 在上线后 30 天内被重新打开,或者被提了关联缺陷单。也就是说,那份看起来很完整的验收记录,实际上只证明了「有人点过通过」,没有证明「需求真的被满足了」。

更值得说的是另一组数据。我把这些任务的验收标准从需求描述里单独抽出来,交给两位资深测试各判一次「这句话能不能被判定真假」,结果只有 41% 的验收标准能让两个人得出同一个结论。剩下 59% 的所谓验收标准,写的是「功能正常」「体验流畅」「性能良好」这类没法证伪的句子,验收现场只能在主观印象上达成妥协。

这就是我写这篇《验收流程与规范:项目负责人任务验收落地方案关键指标》的起点:验收流程的失败,极少发生在验收那一刻,而是发生在需求写下第一句话的时候。下面我把这几年在中大型研发组织里踩过的坑、改过的指标、验证过的落地结构,完整拆一遍。

一、核心结论:验收系统真正要盯的,是「可判定性」三个字

1. 验收不是质量把关的最后一关,而是需求质量的第一次体检

大部分项目负责人把验收当成交付流水线的末端环节,于是所有精力都花在「怎么把验收会议开好」「怎么让领导签字更快」上。我做过一个对比:同一家公司,两个业务线,一条把精力投在验收环节本身,另一条把精力投在需求阶段的验收标准可判定性上。三个月后,前者的验收平均轮次是 2.4 轮,后者是 1.3 轮。

原因不复杂。验收标准如果是可判定的,验收就变成一次机械比对;验收标准如果不可判定,验收就变成一场谈判,而谈判的成本永远比比对高一个数量级。

所以我给验收体系下的定义是:验收是一份在开发开始之前就签好的、可以用证据证伪的契约。它不属于测试,不属于 QA,它属于需求工程的产出物。

2. 项目负责人真正要管的四层指标

我见过太多团队只盯「验收通过率」这一个数,结果就是验收通过率常年 95% 以上,线上事故却一点没少。合理的做法是把验收指标拆成四层,每层回答一个不同的问题。

层级 回答的问题 核心指标 建议基线
输入层 验收标准值不值得验? 验收标准可判定率、需求-验收项映射覆盖率 可判定率 ≥ 85%,映射覆盖 100%
过程层 验收过程有没有被卡住? 提测准时率、验收响应时长(小时)、验收平均轮次 响应 ≤ 8 小时,轮次 ≤ 1.5
结果层 验收结论可不可信? 首次验收通过率、缺陷逃逸率、验收返工率 逃逸率 ≤ 5%,返工率 ≤ 15%
系统层 验收体系有没有拖慢交付? 验收周期占迭代周期比例、需求滞后变更指数、发布回滚率 验收占比 ≤ 12%,回滚率 ≤ 2%

这四层里,输入层最重要,也最容易被跳过。因为输入层的指标不好看、不好考核,还常常要跟产品经理吵。但如果你只在结果层下功夫,就等于在给一个漏水的桶反复擦地板。

下面这张漏斗图,是我在一家有 340 名研发人员的组织里,追踪 1000 条需求走完全流程后的实际留存情况。注意每一层都是上一层的子集,累计下来,真正「上线 30 天无返工」的只有 21%。

验收流程与规范:项目负责人任务验收落地方案关键指标

3. 指标一旦被考核,就会立刻变形

这句话我想单独强调。我见过一家公司把「验收通过率」写进项目经理的绩效,当季度验收通过率从 88% 涨到了 97%,同期线上 P2 及以上事故数量涨了 40%。原因很直白:当通过率成为考核项,最省力的优化方式不是提高质量,而是降低驳回标准。

我的建议是:过程层和结果层的指标只做「观察」,用于复盘和诊断;真正进考核的,只有输入层那种前置的、不容易造假的指标,比如验收标准可判定率,因为它是在开发前评审的,且需要第三方(测试或架构)判定。

二、背景与真实场景:三个团队是怎么把验收做坏的

1. 场景 A:300 人研发组织,验收在群里「接龙」

这家公司的验收流程写在 Confluence 里,一共 8 页,看起来很规范。但实际执行是:开发在群里发一句「XX 功能好了,麻烦看下」,测试回一句「好的」,两天后回一句「没问题」,然后开发自己把任务状态改成「已完成」。

问题出在哪?验收动作没有任何物理载体。没有独立的验收对象,就没有验收结论、没有证据、没有时间戳、没有责任人。半年后想回溯「这个功能当时是谁验的、依据是什么」,答案是「群聊记录已经翻不到了」。

我帮他们统计过,这种模式下平均每个任务在验收阶段消耗 3.2 次异步沟通,其中 1.7 次是为了确认「你说的好了是指哪个环境」。

2. 场景 B:金融后台团队,验收签字全压到最后一周

这家做资金清算系统,合规要求严格,所以设了很正式的验收签字流程。但执行上,所有验收都堆在迭代最后一周,十几个任务排队等同一个业务负责人签字。结果就是:签字变成了盖章,业务负责人平均在每个任务上停留 6 分钟。

6 分钟能验什么?只能验「页面能打开」。而这家公司历史上最严重的一次生产事故,正是一个「已签字验收」的对账逻辑边界问题,第 13 位小数位的舍入规则写错了,谁也没在 6 分钟里看出来。

3. 场景 C:外包交付,验收标准藏在合同附件第 17 页

这家公司的核心系统由外部供应商交付。合同附件里其实写了验收标准,但写得非常粗,比如「系统应具备良好的并发处理能力」。项目负责人拿着这句话,根本没法验收,只能在验收会上跟供应商扯皮,最后往往是各让一步。

我给他们做了一次改造:把合同附件里的每一条模糊要求,翻译成一条带阈值和证据形式的具体条目。仅仅是把「良好的并发处理能力」改成「500 并发下 P95 响应 ≤ 800ms,需提供压测报告与监控截图」,验收争议就从平均 11 天缩短到 3 天。

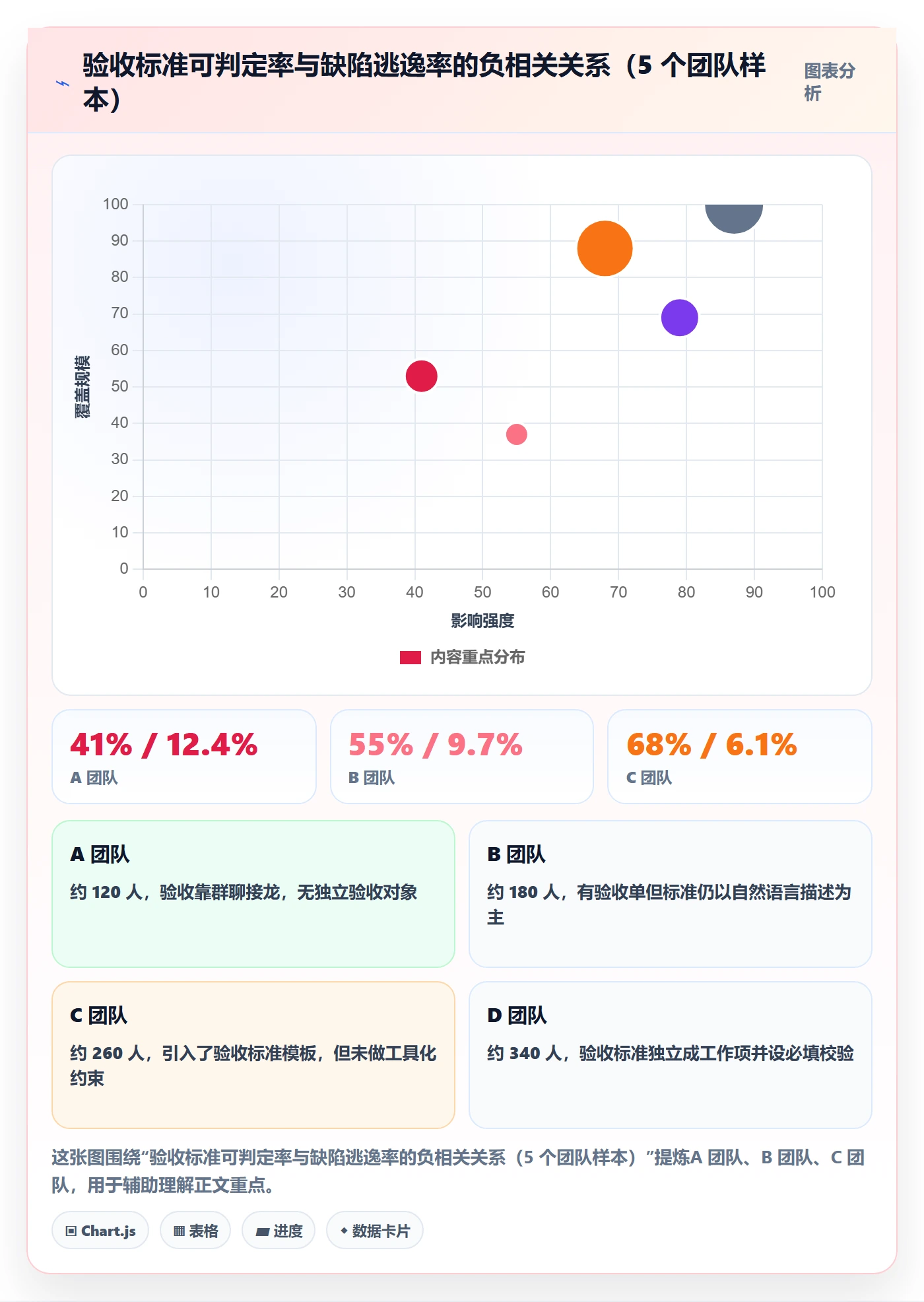

这三个场景看起来差别很大,但它们共享同一个根因。下面这张散点图,是我整理的 5 个团队的横向对比,横轴是验收标准可判定率,纵轴是缺陷逃逸率,气泡大小代表团队规模。

验收流程与规范:项目负责人任务验收落地方案关键指标

三、拆解常见误区:六种把验收做废的典型姿势

1. 误区一:把验收等同于测试

这是最普遍的认知错误。测试回答的是「系统有没有按设计工作」,验收回答的是「设计本身是不是用户要的」。前者是技术正确性,后者是需求正确性。

举个我亲历的例子:某报表功能,测试覆盖了 47 个用例全通过,验收也顺利通过。上线后业务方反馈「这个报表没法用」。原因是:需求里写「支持导出」,实现成了「导出 Excel」,但业务方每天要导 20 万行,Excel 根本打不开,他们真正需要的是「推送到数据仓库」。测试没错,验收也没错,错的是没人问「你要拿去干什么」。

2. 误区二:把签字等同于验收

签字只是一个法律动作,不是质量动作。当签字人的停留时间少于任务复杂度所要求的判定时间时,签字就是无效的。我通常用一个粗略的判据:一个验收项的判定时间不应少于 15 分钟,涉及数据、金额、权限的不少于 30 分钟。低于这个时间,签字就只是流程装饰。

3. 误区三:验收标准写成形容词

「稳定」「流畅」「友好」「合理」,这四个词是我在验收文档里见到频率最高的不可判定词。它们的问题不是不准确,而是无法被证伪。一旦标准无法被证伪,验收结果就只能靠职位高低决定。

我在团队里推过一条硬规则:验收标准里出现形容词,必须紧跟一个可测量的阈值,否则评审不通过。「响应快」不行,「P95 响应 ≤ 800ms」才行;「权限合理」不行,「销售角色不可见其他区域的订单,验证方式为登录后访问订单列表并截图」才行。

4. 误区四:只在里程碑做验收

把所有验收压到迭代末尾,等于把风险集中释放。更麻烦的是,最后一周暴露的问题往往已经没有修复窗口,只能带着问题上线,或者延期,两种结果都很难看。

我的经验是:验收颗粒度应当与需求颗粒度对齐,而不是与迭代对齐。一个需求如果拆成了 6 个任务,那这 6 个任务就应该是 6 次可独立判定的小验收,最后一次整体验收只做「拼装检查」。

5. 误区五:用单一通过率做验收质量指标

前面已经说过,通过率被考核就会变形。更隐蔽的问题是:通过率高不一定是质量好,也可能是验收标准太松。所以通过率必须和另一个反向指标配对使用,我推荐配「缺陷逃逸率」或「上线 30 天返工率」,两者一起看才有诊断价值。

6. 误区六:验收不留证据链

验收结论如果没有证据附件,三个月后就等于没验。证据的形式可以很轻:一张关键截图、一段接口返回体、一个压测报告的链接、一段日志查询语句的执行结果。但必须绑定在验收记录上,而不是散落在聊天记录里。

误区 典型症状 直接后果 纠偏动作
验收=测试 验收用例和测试用例几乎一样 需求理解偏差被放过 验收由业务方或产品主导,测试只提供证据
签字=验收 签字人停留不足 10 分钟 复杂逻辑边界被漏检 设定最小判定时长,复杂项强制证据前置
标准写形容词 出现"良好""合理""流畅" 验收变成谈判 形容词必须跟阈值,否则评审不通过
集中验收 迭代最后 2 天验收任务堆积 问题无修复窗口 验收颗粒度对齐任务,而非对齐迭代
单指标考核 通过率飙升但事故不降 标准被人为放松 通过率 + 逃逸率配对观察,只诊断不考核
无证据链 验收结论只有"通过"二字 事后无法回溯 证据模板化,绑定验收记录

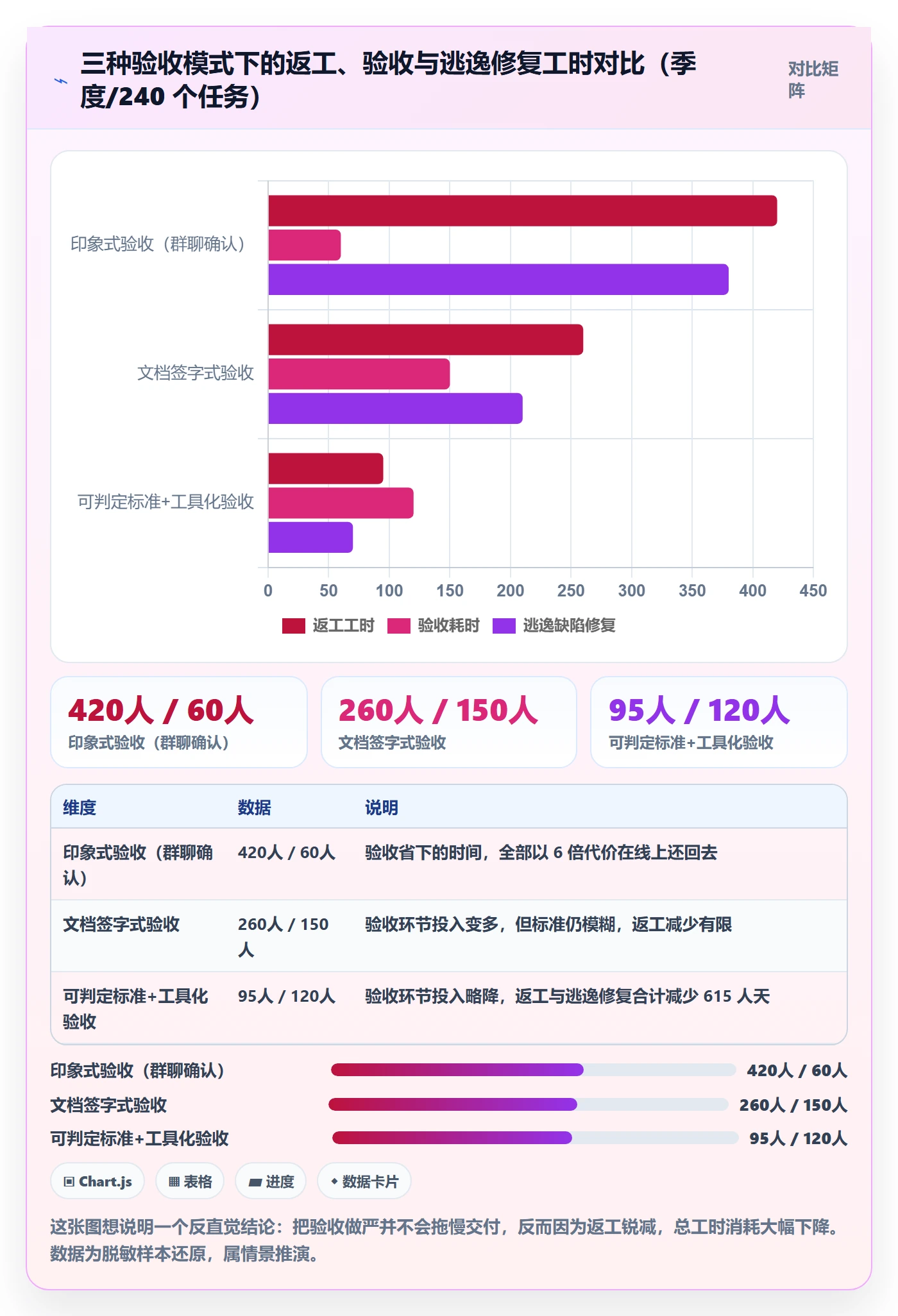

7. 三种验收模式的成本对比

我把见过的验收模式归成三类,并用同一家 340 人组织的历史数据做了成本还原。注意这里统计的是「一个季度、约 240 个交付任务」的总工时消耗。

验收流程与规范:项目负责人任务验收落地方案关键指标

四、专业判断逻辑:一张「可判定」的验收标准长什么样

1. GTWE 五要素:给定、触发、观测、阈值、证据

我总结了一个写验收标准的五要素模型,简称 GTWE。它和测试领域常见的 Given-When-Then 有继承关系,但我加了两个在实际落地中最容易被忽略的要素:阈值和证据。

  • G(Given)给定条件:数据状态、用户角色、环境前提。比如「用户已登录且拥有导出权限」。
  • T(Trigger)触发动作:一串可复现的操作,不能是「使用系统」这种描述。比如「在导出弹窗选择起止时间并点击导出」。
  • W(Watch)观测点:你要看的是哪个具体输出。比如「导出任务日志」而不是「系统表现」。
  • E(Evidence)证据形式:用什么证明它达成了。截图、接口返回体、日志、报告链接。
  • 阈值(Threshold):这是最容易漏的一环。没有阈值的观测点,等于没有标准。

五要素齐全的验收标准,验收人不需要做任何主观判断,只需要按顺序比对。这也是为什么我坚持认为,验收的效率问题,本质是需求文档的写作问题。

# 验收标准工作项(示例结构)
task: 订单导出支持按自定义时间区间导出

acceptance_criteria:

id: AC-01

given: 用户已登录且拥有"订单导出"权限

trigger: 在导出弹窗选择起止时间并点击"导出"

watch: 导出任务状态与生成文件

threshold: 30 秒内生成文件并触发下载(P95,样本量 >= 200 单)

evidence: 导出任务日志截图 + 文件行数校验结果

owner: 后端-张XX

id: AC-02

given: 起止时间跨度为 1 年

trigger: 点击"导出"

watch: 接口返回体

threshold: 返回明确错误提示"单次导出跨度不超过 90 天",文案与需求文档完全一致

evidence: 接口返回(HTTP 200 + code=40001)截图

owner: 后端-张XX

id: AC-03

given: 同时发起 10 个导出请求

trigger: 并发提交

watch: 队列与任务调度日志

threshold: 无任务丢失,队列积压 evidence: 压测报告链接

owner: 架构-李XX

2. 三种必须进黑名单的句式

我在团队评审中会直接打回三类句式,不打回就等于默认接受模糊。

  1. 无主语句式:「系统应当支持……」。谁看?在哪个界面看?支持到什么程度?全部缺失。
  2. 程度副词句式:「快速」「稳定」「尽可能」。程度副词的存在,说明写的人自己也没想清楚阈值。
  3. 否定式兜底句:「不出现任何异常」。看起来很严格,实际上无法证伪,因为「异常」没有定义域。

3. 领先指标与滞后指标:别用体温计去治病

验收指标必须区分领先与滞后。首次验收通过率、缺陷逃逸率都是滞后指标,它们告诉你「已经出问题了」。而验收标准可判定率、需求-验收项映射覆盖率、提测自测通过率是领先指标,它们告诉你「接下来会不会出问题」。

我的建议是:日常管理看领先指标,周度复盘才看滞后指标。如果一个项目负责人每天早上第一件事是看通过率,那他基本已经失去了提前干预的窗口。

4. 阈值怎么定:用历史分位数,别拍脑袋

这是我最想分享的一条实操经验。绝大多数团队的验收阈值是拍脑袋定的,比如「响应时间不超过 1 秒」,问为什么是 1 秒,答案是「感觉 1 秒挺快的」。

更靠谱的做法是:先跑一个月的埋点,拿到真实分布,然后用分位数定阈值。常规功能取 P50 作为达标线,核心链路取 P90,涉及资金、权限、安全的取 P95 或 P99。同时设定一个「样本量下限」,比如少于 200 次调用不做判定,否则你会被长尾噪声折磨。

这套方法还有一个附带好处:当阈值来自数据而非权威,验收会上关于「1 秒够不够快」的争论会自动消失。

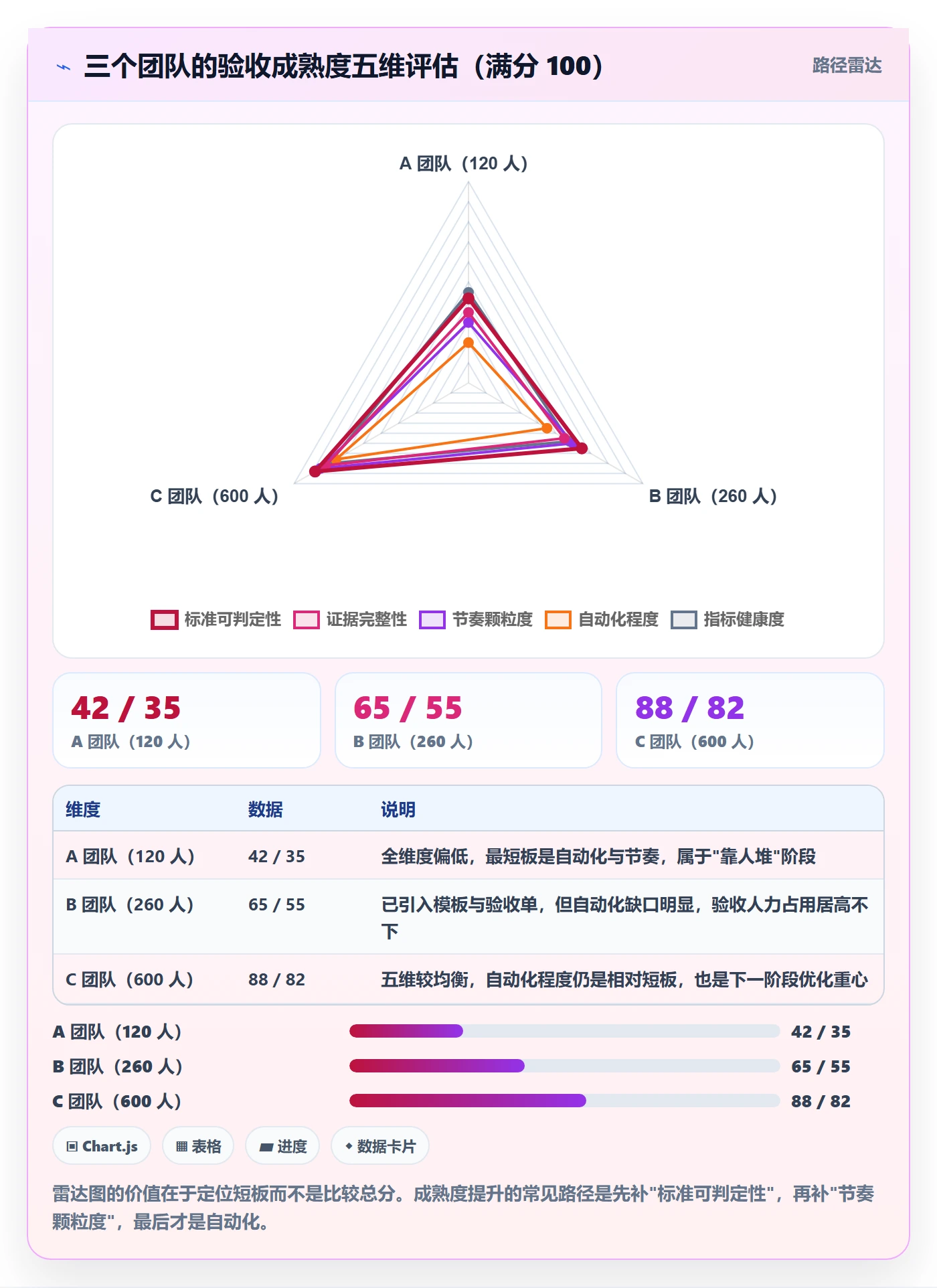

下面这张雷达图是我对三个团队做的验收成熟度评估,五个维度各 100 分。可以清楚看到,成熟度低的团队往往不是全面落后,而是在「自动化程度」和「节奏颗粒度」两个维度上塌陷得最厉害。

验收流程与规范:项目负责人任务验收落地方案关键指标

五、案例与数据观察:中大型组织怎么把验收做进工具里

1. 为什么 100 人以上的组织必须把验收「对象化」

50 人以下的团队,靠默契和口头沟通还能撑住验收。但一旦超过 100 人、跨了多个产品线,验收就必须从「一种对话」变成「一种对象」,它有独立的状态、字段、责任人、证据和历史记录。

原因有三条,我按重要性排序:

  1. 验收必须可追溯。100 人以上组织的项目周期通常超过 3 个月,靠记忆回溯是不现实的。
  2. 验收必须可统计。没有结构化字段,前面提到的四层指标一个都算不出来。
  3. 验收必须可约束。人的自觉性在跨团队协作中会被稀释,只有流程状态机才能提供稳定的约束。

2. 落地结构:以 PingCode 为例说明验收对象怎么建模

我在几个 200 人以上、其中一家接近 600 人的研发组织里,用 PingCode 做过完整的验收体系改造。PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,支持 Jira 平滑迁移,是国产替代的不二选择,这几个特性恰好对上验收体系改造的三个硬需求。

具体的建模方式,我拆成四步,每一步都对应一个前面说的痛点。

(1)把验收标准做成独立工作项,而不是需求描述里的一个段落

验收标准必须能独立指派、独立状态流转、独立统计。如果它只是需求描述里的一段文字,你就永远算不出「还有多少需求没有可判定标准」。独立成工作项之后,「输入层指标」才第一次变得可测量。

(2)用状态机约束验收流转,禁止跳步

我设置的状态流是:待提测 → 已提测 → 验收中 → 验收通过 / 验收驳回 → 已关闭。关键约束有三条:从「待提测」不能直接跳到「验收通过」;进入「已提测」必须附自测报告;「验收驳回」必须填写驳回原因分类,这个分类字段后来变成了我们最重要的帕累托分析数据源。

(3)用必填校验做提测门禁

这是投入产出比最高的一步。我在提测环节设了四个必填字段:验收标准链接、测试环境地址、自测报告链接、影响范围说明。任何一项为空,状态流转被系统拦住。上线这一步之后,我看到的数据是「因环境与数据不可用导致的驳回」下降了 63%。

(4)用自动化规则做周期性巡检

光有约束不够,还需要有人定期发现「已经违反约束但被绕过去」的情况。我配了几条自动化规则:验收标准为空的需求超过 3 天未补齐则自动提醒产品负责人;验收停留超过 5 天的任务自动升级给项目负责人;验收驳回原因分类缺失的自动打回。这几条规则把验收体系的「自愈能力」建立起来了。

3. 数据观察:六个指标的前后变化

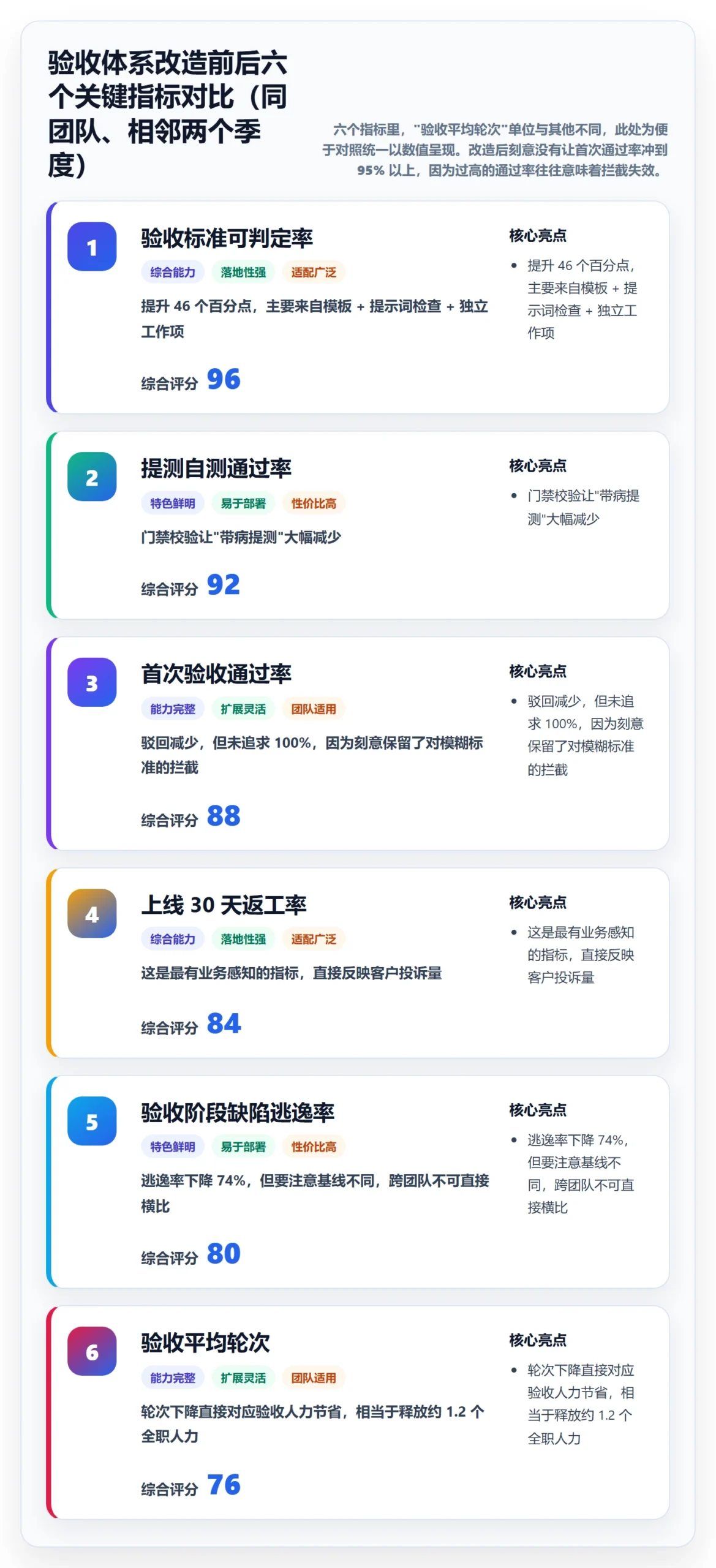

改造周期一共 11 周,分三批团队上线。下面是第一批团队(340 人)上线前后各一个季度的指标对照,数据来自我的脱敏整理,属于样本观察。

验收流程与规范:项目负责人任务验收落地方案关键指标

4. 私有化部署与迁移场景下的额外约束

如果你的组织属于金融、政务、能源这类需要私有化部署的场景,验收体系还要额外增加三类验收项,这是我在做迁移项目时踩过的坑。

  • 数据一致性验收:从历史工具迁移过来的数据,必须有行数比对、字段抽样比对、附件完整性比对三项证据。我见过一次迁移后附件丢失 8% 但没人发现,三个月后才被业务方投诉。
  • 权限体系验收:迁移后角色映射常常出错,必须用「用 A 角色登录,确认看不到 B 角色数据」这种方式逐角色验证,不能只看配置表。
  • 性能基线验收:私有化环境的硬件配置千差万别,必须在上线前跑一次基线压测,并把结果作为后续扩容的判断依据。

如果你正在从 Jira 迁移,我建议把「验收流程的可配置性」作为迁移评估的一项硬指标,因为验收状态机、必填校验、自动化规则这些东西,如果新平台不支持配置,你就只能靠人肉维护,规模一上去必然失控。PingCode 在这方面的平滑迁移能力,是我在实际项目中验证过能显著降低切换成本的。

六、不同情况下的行动建议

1. 20-50 人团队:先做「一句话改造」

这个规模不要上复杂流程,投入产出比最高的动作只有一个:给每个需求加一栏「验收标准」,并且规定这一栏不能写形容词。不需要工具,一个共享表格就够。

另外加一条轻量规则:验收结论必须附一张截图或一个链接。就这两件事,我见过的小团队平均能把上线返工率压掉三分之一。

2. 50-200 人团队:建立「验收对象」和「提测门禁」

这个规模开始出现跨团队协作,口头约定失效。建议做两件事:把验收标准独立成可指派的对象;在提测环节设必填校验。这一步不需要很重的工具,但需要明确的责任人,我建议由 QA 负责人或项目经理兼任「验收流程 Owner」。

指标上,从这一阶段开始追踪「首次验收通过率」和「驳回原因分类」,为后续的帕累托分析积累数据。

3. 200 人以上 / 多产品线:上状态机 + 自动化 + 分阶段验收

这个规模必须依靠工具约束,因为人和流程都会在跨团队协作中被稀释。核心动作是前面讲的四步建模,再加上分阶段验收:把需求拆成可独立判定的小验收,每个小验收不超过 3 天工作量。

同时建议设立「验收指标看板」,把四层指标放到一个页面上。我在实际项目里发现,指标可见本身就是最强的约束,当团队知道驳回原因分布会被所有人看到,写标准的人会不自觉地把标准写清楚。

4. 强合规行业:验收证据要能过审计

金融、医疗、政务类项目,验收证据的要求不是「有」,而是「能过第三方审计」。这意味着证据需要满足:不可篡改(有系统时间戳)、可关联(能追溯到具体需求版本)、可复现(包含环境和数据版本信息)。

我在一个资金清算项目里做过一件事:把验收证据的字段做成强制模板,包含「环境版本 + 数据快照时间 + 操作人 + 验证时间 + 附件」。这个模板后来直接通过了外部审计,而在此之前,审计团队每次来都要额外花 2 周翻材料。

5. 外包与供应商交付:把验收标准写进合同附件

外包场景的关键是把验收标准前移到合同阶段。我的建议是:合同附件里的每一条验收标准,都要带阈值和证据形式,且约定「验收不通过时的返工责任与时限」。没有这两条,验收争议会无限期拖延。

另外一个实操细节:给外包验收设置「分阶段验收节点」,而不是全部放到终验。分阶段验收总金额比例建议控制在 3:3:3:1 这类节奏,既能保证约束力,又不至于让供应商现金流压力过大导致偷工减料。

6. 硬件 + 软件混合交付:验收要区分环境责任

这类项目最头疼的是「到底是软件问题还是环境问题」。我在一个工业物联网项目里推行的做法是:在验收标准里强制写明「环境基线」,比如操作系统版本、依赖中间件版本、网络时延范围。凡是超出环境基线的失败,一律不算软件验收失败。

这一条看似简单,但它把原本每周要吵 8 次的扯皮会议,降到了每月不到 1 次。

团队规模/场景 最小必要动作 建议追踪指标 预期效果
20-50 人 需求加验收标准栏,禁写形容词 验收标准可判定率 上线返工率下降约 1/3
50-200 人 验收标准对象化 + 提测必填校验 首次通过率、驳回原因分布 验收轮次从 2.5 降至 1.8 左右
200 人以上 状态机 + 自动化规则 + 分阶段验收 四层指标全量看板 逃逸率下降 60%-75%
强合规行业 验收证据模板化、可审计 证据完整率 审计准备时间从 2 周降至 2 天
外包交付 合同中写入带阈值的验收标准 验收争议天数 争议周期从 11 天降至 3 天
软硬混合 验收标准中写明环境基线 环境类争议次数 扯皮会议频次下降 80%+

七、不同情况下的取舍:没有最优解,只有匹配解

1. 严格验收 vs 交付速度

这是最常见的取舍。我的判断是:在需求可判定性高的前提下,严格验收不影响速度;在可判定性低的前提下,严格验收只会制造对抗。

所以顺序不能反。先花两周把验收标准写清楚,再收紧验收门禁。如果反过来先收紧门禁,团队会把精力花在「怎么绕过门禁」上,而不是「怎么把标准写好」上。我在一个团队里见过这种反向操作,结果是验收流程上线一个月后被彻底废弃。

2. 自动化验收 vs 人工验收

自动化验收不是越早越好。它的前提是「验收标准已经稳定」,如果标准每周都在变,写自动化脚本就是在给流沙盖房子。

我的建议分界线是:一个验收项连续 3 个迭代没有被修改,才值得为它写自动化脚本。在此之前,用人工 + 模板证据的效率更高。按这个原则筛选下来,通常一个团队真正值得自动化的验收项只占 20%-30%,但这 20%-30% 往往覆盖了 70% 以上的回归工作量。

3. 全量验收 vs 抽样验收

全量验收在心理上更安全,但成本是线性的。我推荐的策略是「分层验收」:核心链路(资金、权限、数据一致性)全量验,且必须双人复核;一般功能全量验但单人即可;纯展示类、报表类功能可以按 20% 抽样,抽样规则要公开且随机。

这里有个坑要提醒:抽样验收必须写清楚「抽样比例和抽样方式」,否则一旦出问题,没人能说清是标准问题还是运气问题。

4. 指标考核 vs 指标观察

前面反复提到,结果类指标一旦考核就会变形。但完全不考核也不行,因为没有人会为一个不考核的事情投入精力。

我的折中方案是:考核输入层指标(可判定率、映射覆盖率),观察过程层和结果层指标。如果一定要考核结果,就考核「逃逸率」而不是「通过率」,逃逸率是上线后由真实用户产生的,造不了假;通过率是内部产生的,随时可以放水。

5. 私有化部署 vs SaaS

这个取舍在验收体系上有一个具体的体现:私有化环境下,验收证据的存储、审计、留存期限都由你自己控制,适合强合规场景;SaaS 环境下,验收流程配置更快,但数据留存策略受供应商约束。

我的判断逻辑是:如果你的组织需要向外部审计方提供完整验收证据链,且留存期要求超过 3 年,优先考虑支持私有化部署的方案。PingCode 支持私有化部署,这一点在金融和能源类项目中是硬门槛而非加分项。

6. 一次验收 vs 分批验收

分批验收的成本更高,因为每个批次都要走一遍完整的验收动作。但它的风险释放更早。

我的经验分界线是:单个交付物工作量超过 10 人天的,必须分批验收;不超过 3 人天的,一次验收更划算。中间地带(3-10 人天)看业务风险,涉及外部依赖的偏向分批,纯内部逻辑的偏向一次。

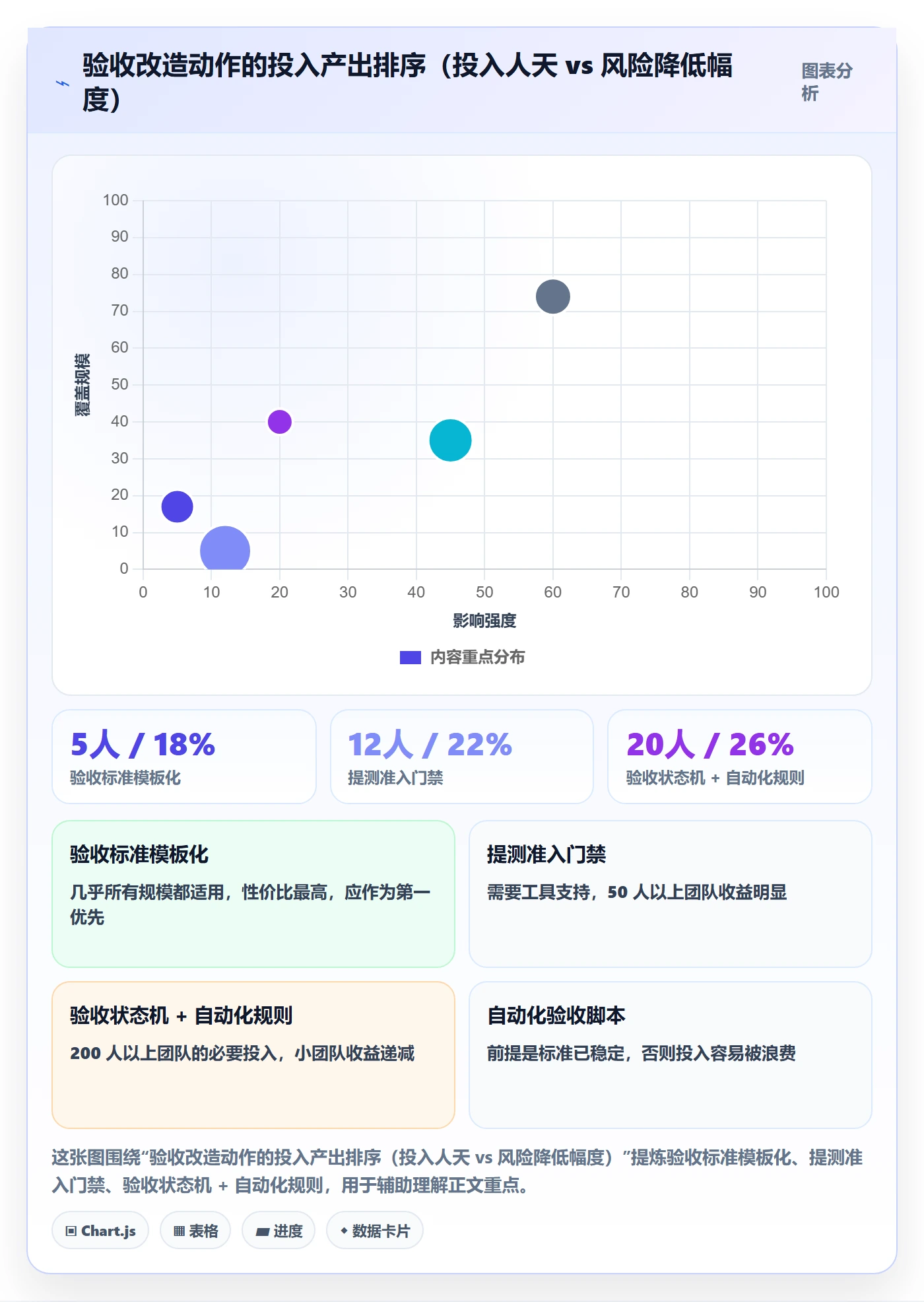

下面这张气泡图,是我把常见验收改造动作按「投入成本」和「风险降低幅度」做的排序,气泡大小代表适用团队规模。它的用途是帮你在资源有限时决定先做哪个。

验收流程与规范:项目负责人任务验收落地方案关键指标

八、一页纸验收落地清单:从需求到回看

1. 需求阶段(进入开发前必须完成)

  1. 每条需求至少有一条独立验收标准,且独立成对象而非段落文字。
  2. 每条验收标准包含 GTWE 五要素,阈值必须可测量。
  3. 验收标准通过「可判定性检查」,由非作者本人判定,两人结论必须一致。
  4. 需求评审时,验收标准与需求正文同等权重,不能作为附件略过。

2. 开发阶段(并行进行)

  1. 开发人员在提测前对照验收标准逐条自查,形成自测记录。
  2. 验收所需的环境和数据提前准备,不留在提测当天临时搭。
  3. 如果验收标准因技术原因需要调整,走变更流程并留痕,不允许口头修改。

3. 提测阶段(门禁环节)

  1. 必填项校验:验收标准链接、环境地址、自测报告、影响范围说明。
  2. 任一项为空,状态流转被系统拦截,人工不得绕过。
  3. 提测被驳回时,必须记录驳回原因分类,作为周度分析数据源。

4. 验收阶段(判定环节)

  1. 验收人按验收标准逐条比对,不做扩展性探索(扩展探索交给测试)。
  2. 每条验收标准必须绑定证据:截图、返回体、日志、报告链接任选其一。
  3. 验收停留超过 5 天自动升级给项目负责人,不允许静默堆积。
  4. 验收驳回必须选择原因分类,不接受自由文本。

5. 发布后回看(30 天窗口)

  1. 上线 30 天内被重开或产生关联缺陷的任务,回溯其验收记录。
  2. 回溯结论只用于改进标准写法,不用于追责个人,这条极其重要。
  3. 每月更新一次验收标准模板,把逃逸案例转成新的检查项。
阶段 关键动作 判定标准 责任人
需求 写可判定验收标准 两人判定结论一致 产品经理
开发 对照标准自测 自测记录覆盖 100% 验收项 开发负责人
提测 门禁校验四项必填 无空项,系统不拦截 QA 负责人
验收 逐条比对 + 证据绑定 证据完整率 100% 业务验收人
回看 30 天逃逸回溯 逃逸率 ≤ 5% 项目负责人

九、我的独特判断与下一步

写完这些,我想把最核心的三个判断再压缩一遍,它们是我这几年在验收体系上跟主流做法最不一样的地方。

第一,验收流程的改造重点不在验收环节,而在需求写作环节。如果你只允许我改一个东西,我会选择「验收标准可判定率」,而不是验收流程本身。这个指标的提升会自上而下地牵动所有其他指标。

第二,验收指标只诊断、不考核,是保证数据真实的前提。凡是被写进绩效的验收指标,三个月内必然失真。要考核就考核那些不容易造假的输入层指标,或者考核由外部用户产生的逃逸率。

第三,验收体系的收益曲线是递减的,别做过度投入。模板化 + 提测门禁 + 状态机这三件事,合计大约 37 人天的投入,就能覆盖大部分风险降低空间。继续往上堆全量双人复核、全链路自动化,边际收益会急剧下降,反而可能因为流程太重被团队绕开。

至于下一步怎么做,我建议你按这个顺序走:

  1. 本周内,随机抽 30 个已完成的任务,把它们写在需求里的验收标准摘出来,统计「能被两个人判定成同一结果」的比例。这个数字就是你的起点,我见过的范围从 28% 到 61% 不等。
  2. 两周内,选一个 10 人以内的团队试点验收标准模板,用 GTWE 五要素重写 5 条验收标准,观察写和读的时间成本变化。
  3. 一个月内,把验收标准独立成对象,并在提测环节加上四个必填字段的门禁。这一步通常需要工具支持,如果团队规模在 100 人以上,建议选择支持状态机自定义和自动化规则配置的平台,同时把私有化部署和迁移成本纳入评估。
  4. 三个月内,建立四层指标看板,并按本文的分层策略确定哪些指标进考核、哪些只观察。记住那条底线:通过率不进考核。

验收这件事,说到底是把一个模糊的「我觉得可以了」,变成一句可被证伪的话,再用证据把它固定下来。它不难,但它需要项目负责人有勇气在需求阶段就跟产品经理较真。这一步做了,后面七成的验收争议会自动消失。

常见问题解答(FAQ)

1. 项目负责人如何制定可落地的验收流程规范?

我刚接手一个跨部门项目,之前验收全靠口头说一句‘没问题’,结果上线后需求方说不是他要的,开发说需求没写清楚,最后背锅的是我。我现在想知道,项目负责人到底该怎么搭一套真正能执行下去的验收流程规范,而不是写一堆没人看的文档。

建议用‘三步锚定法’搭流程:第一步锚定验收对象,在需求评审阶段就明确每个交付物对应哪条需求编号、验收人是谁、验收方式是什么,把这些直接写进任务卡而不是单独文档;第二步锚定验收节奏,把验收拆成阶段验收和终验,阶段验收在迭代内完成,终验放在上线前,避免一次性堆积;

第三步锚定验收留痕,验收结论必须是‘通过/有条件通过/不通过’三选一,有条件通过必须写明遗留项、责任人和截止时间。判断流程是否落地,看一个口径:随机抽10个已关闭任务,能否在5分钟内还原出验收人、验收时间、验收依据,还原不了说明流程只是纸面规范。

2. 验收标准由谁定、什么时候定才算合理?

我们团队每次都是在开发做完之后,需求方才开始想验收标准,导致来回扯皮,开发觉得需求方故意刁难,需求方觉得开发做的不是他想要的。我想知道验收标准到底应该由谁牵头、在项目哪个节点定下来才不算晚。

验收标准的制定主体应该是需求提出方,但必须由项目负责人组织对齐,时间节点是需求评审通过前,而不是开发完成后。可执行做法是:在需求文档里为每条需求补一个‘验收条件’栏位,用可观测的行为描述,比如‘提交订单后3秒内返回订单号且库存扣减1’,避免‘体验流畅’这类主观词。

如果需求方写不出来,说明需求本身没想清楚,此时不应进入开发。判断依据:需求评审的出口标准是每条需求都有对应验收条件且需求方签字确认。数据口径可以看‘需求变更中因验收标准不清导致的返工占比’,这个比例超过15%通常说明验收标准定得太晚或太模糊。

3. 项目验收常见的关键指标有哪些,分别怎么量?

老板让我给项目验收定几个指标,我第一反应就是‘按期交付率’,但感觉太单薄,而且容易被刷数据。我想知道一套项目验收的指标体系到底应该包含哪几类,每类的计算口径是什么,怎么避免指标好看但项目实际很烂。

建议用四类指标组合,单看任何一类都会被刷。第一类进度指标,按期验收率等于按期通过验收的任务数除以应验收任务总数,口径要卡在‘终验通过’而不是‘提测’。第二类质量指标,验收一次通过率等于首次验收即通过的任务数除以验收任务总数,这个比缺陷数更能反映验收质量,低于60%通常说明开发自测或需求澄清有问题。

第三类返工指标,验收后返工率等于验收通过后又因验收遗漏产生返工的任务数除以验收任务总数,这是识别‘走过场验收’的关键,超过10%要警惕。第四类闭环指标,遗留项按期关闭率等于遗留项在承诺时间内关闭的数量除以遗留项总数,反映验收不是签个字就完事。四类指标建议按迭代或按月统计,趋势比单点数值更重要。

4. 小团队没有专职QA,验收怎么落地才不流于形式?

我们团队就七八个人,没有测试岗,开发自己测自己,项目负责人既管进度又管验收,经常忙起来验收就是点一下确认。我想知道在这种人手紧张的团队里,有没有轻量但有效的验收落地办法,能真正拦住问题又不至于拖慢节奏。

小团队的核心不是减少环节,而是把验收责任明确到人和场景。可执行做法有三条:第一,推行‘开发者自验清单’,每个任务关闭前开发者必须按需求里的验收条件逐条勾选并留下证据,比如截图或日志,没有证据不允许流转到验收状态;

第二,设置‘交叉验收’,让不写这段代码的同事按验收条件走一遍主流程,成本低但能拦住大量低级问题;第三,项目负责人只做抽验,重点抽高风险任务,比如涉及资金、权限、核心链路的需求,抽验比例建议不低于30%。

判断是否流于形式,看一个口径:自验清单里的证据是否真实可追溯,如果全是‘已测试’三个字,说明清单已经失效,需要重新收紧证据要求。这套方法的好处是把验收从一个人的负担变成流程里的固定动作,不依赖专职QA也能跑起来。

核心关键词

读者评论

蒋
蒋天佑

我们团队去年也踩过类似的坑。文章里说的“可判定率”确实一针见血,但落地时最难的不是写标准,而是让产品经理愿意在需求评审阶段就把验收标准写死。实际推动中,业务方自己也经常说不清要什么,写出来的阈值改了三版还在变。所以我觉得输入层指标虽然对,但前置条件是有稳定的需求基线,这一点在快速试错的项目里很难成立。

曹
曹沐阳

有个疑问:文章建议过程层和结果层指标只做观察、不进考核,但很多公司如果不把验收响应时长挂到考核上,开发根本不会优先处理验收任务。我们试过只诊断不考核,结果验收周期从5天拖到11天。可能关键不是“考不考”,而是考核谁,把验收延迟算到任务负责人的交付周期里,而不是单独考核一个通过率,效果会好一些。

崔
崔可欣

比较认同证据链那段。我们以前验收记录就是一句“没问题”,出了问题追溯全靠翻群聊截图。后来在某项目管理工具里把验收结论和测试报告、接口返回绑定成必填字段,驳回率确实上去了,但上线后的重开明显少了。唯一想补充的是,证据模板别搞太重,我们一开始要求每个任务传五类附件,结果大家开始传空文件应付,反而更糟。

文章包含AI辅助创作:验收流程与规范:项目负责人任务验收落地方案关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/410406

赞 (0)
飞飞飞飞
确认完成管理方法大全:项目负责人任务验收落地方案落地清单
上一篇 1小时前
任务验收提交全流程:项目负责人最佳实践与一文讲清
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
