去年年底,我帮一家做工业软件的公司做交付流程复盘。他们有120多个研发人员,当时刚从一套老旧的本地工具迁移到新的项目管理平台。上线第二个月,我抽了交付团队最近200个任务,发现一个非常刺眼的数据:有31%的任务,最后被验收人正式驳回。
更麻烦的是,这200个任务里,被驳回后重新提交超过两次的占了近四成。也就是说,大量返工其实不是"做得不对",而是"没人说清楚怎样才算对"。项目负责人(PM)以为验收就是点一下"通过"或"驳回",结果整个协作流程被一次次驳回拖垮了节奏。
这篇文章讲的就是这件事:驳回不是验收的失败,而是验收管理里最被低估的一个动作。项目负责人如果不会写驳回、不会分类驳回、不会跟踪驳回,协同管理就会出现一种典型的隐性失控,任务看起来都在走流程,但真实质量、真实进度、真实责任全是模糊的。
下面我会从核心结论讲起,拆解我踩过的坑、见过的误区、总结的判断逻辑,再结合中大型组织的真实场景给出可落地的行动建议。
一、核心结论:驳回管理不是审批动作,而是协同校准机制
先把我的核心判断放在前面,后面所有内容都是围绕它展开的。
结论一:驳回率不是越低越好,也不是越高越糟,真正要看的是"驳回分类结构"。一个健康团队的驳回,应该集中在"验收标准不清"和"信息缺失"这两类,而不是集中在"方向错误"和"质量不达标"。前者是流程问题,后者才是执行问题。如果方向错误类驳回占比很高,说明需求阶段就已经崩了。
结论二:驳回必须结构化,否则它就是情绪表达。我见过太多"驳回理由:不行,再看看"这种任务。这种驳回对协同没有任何增量,接到的人不知道该改什么,第三方也追溯不了责任。
结论三:验收标准要在任务创建时写清楚,而不是在驳回时补。这是我最坚持的一条。绝大多数驳回问题,本质上都是验收标准定义滞后导致的。
结论四:项目负责人真正要管理的不是任务本身,而是"验收契约"。任务是一次性的,验收契约是可以复用的资产。把每次驳回沉淀成标准,团队的协作成本会持续下降。
结论五:驳回数据是最诚实的质量信号。进度可以美化,日报可以注水,但驳回结构和驳回轮次很难伪装,它直接反映了交付过程的真实摩擦。

二、背景与真实场景:为什么项目负责人做不好验收
要理解驳回管理为什么重要,得先看清楚项目负责人到底卡在哪里。我不止一次在不同公司看到同样的画面:PM被进度追着跑,验收变成"看有没有交",而不是"看有没有达标"。
1. 验收被简化成一个动作,而不是一个判断
很多团队的项目管理工具里,任务的"完成"和"通过"是同一个状态。提交人点完"完成",任务就流转了。PM没有真正做验收,只是走了个流程。
在这种模式下,驳回变成了"事后补救"而不是"质量关卡"。问题是,当任务已经流转到下游,甚至对外发布之后,再驳回的代价会成倍放大。我在一家做SaaS的公司见过最典型的例子:需求验收时默认通过,结果发布后两周被客户投诉,紧急回滚,一个本该在验收环节花2小时解决的问题,最后花了团队3天。
2. 中大型组织的验收链路比想象中长
100人以下的团队,验收往往就是"PM看一眼"。但当组织超过100人、跨多个部门、多层审批之后,验收变成一条链路:提交人→技术负责人→产品负责人→测试→PM。链条越长,信息损耗越大。
我服务的一家制造业数字化团队,一个任务的验收链路有三层。他们的真实数据是:第一层驳回的修复成本,平均是第二层驳回的1/3。因为越靠后,参与的人越多,任务已经扩散到其他模块,改一处要动多处。这也是为什么我特别强调"验收前移"。
3. 没人定义"验收标准"这个对象
大多数团队有需求文档,有任务描述,有开发计划,但很少有明确的"验收标准"字段。验收标准要么藏在需求文档里,要么藏在PM脑子里。这直接导致驳回时双方各说各话。
我曾经做过一个小范围统计:在一个约80人的项目群里,随机抽取50个已验收任务,只有不到11个在任务创建时明确了可量化的验收标准。其余都是"实现登录功能""优化页面性能"这种模糊描述。模糊描述的必然结果,就是驳回变成主观判断。

三、拆解常见误区:项目负责人做验收最容易踩的五个坑
这些误区我几乎在每个团队都能见到至少两三个,写出来是为了让你对照自查。
1. 把驳回当作负面信号,怕影响氛围
有些PM不愿意驳回,怕伤和气,怕被说"卡进度"。于是把不满意的任务先"通过",然后在后面用口头方式提醒。这是最危险的模式。
口头提醒没有记录,无法追溯,也构不成流程闭环。不敢驳回的PM,最后往往要用更大的代价去收拾发布事故。我的判断是:驳回本身是中性动作,真正影响氛围的是驳回的表达方式,而不是驳回这个行为。
2. 驳回理由写成情绪或结论,而不是可执行项
典型的错误驳回理由:
- "这个不行,重新做"
- "和预期差距太大"
- "再看看,感觉不对"
- "质量不够"
这种驳回等于没写。接到任务的人只能靠猜。我的经验是,一条合格的驳回理由,必须包含"哪里不满足""参照什么标准""期望的达成状态"三个要素。缺一个,这条驳回就是低效的。
3. 验收标准滞后补,甚至驳回时才想起定义
这是我认为最根本的问题。很多团队把"验收标准"当成验收环节的事情,实际上验收标准应该是任务的定义性组成部分。
我在推一个规范时,把要求改成:任务创建时如果没有写验收标准,任务不允许进入执行状态。这个规则听起来很硬,但效果非常直接,那家团队在两个月内,方向错误型驳回从原来的约34%降到了12%左右。
4. 只看单个任务,不看驳回模式
项目负责人如果不做驳回的周期分析,就会一直在救个案。个案救完还有下一个,永远被动。
真正有价值的做法是:每周或每两周看一次驳回分布,看哪个环节、哪类任务驳回最多。驳回是团队协作的体检报告,不是个人失误的记录本。
5. 驳回后不跟踪闭环,任务状态形同虚设
有的任务被驳回后,提交人改了一版直接标记"已完成",而原驳回人根本没再看过。验收闭环断裂,等于驳回白做。
我要求所有被驳回任务必须回到"待重新验收"状态,并且由原驳回人确认。这个规则不复杂,但执行不到位,前面所有努力都会漏掉最后一环。

四、专业判断逻辑:我如何评估一个团队的验收与驳回体系
下面这套判断逻辑,是我在多个中大型组织做交付诊断时逐渐固定下来的。它不是理论,而是我用来快速判断一个团队验收体系健康度的方法。
1. 第一层判断:验收标准是否前置
看任务创建字段里有没有验收标准,看这个字段是否强制。如果验收标准可以不填,基本可以判定这个团队的驳回管理停留在"救火"阶段。
我的判断标准很直接:验收标准前置率低于60%的团队,驳回质量一定不稳定。
2. 第二层判断:驳回理由是否结构化
看驳回理由的字段设计。是自由文本,还是分"驳回类型+具体说明+期望状态"三段。前者必然导致理由质量参差,后者才能稳定产出可执行信息。
3. 第三层判断:驳回是否有分类和统计
如果团队能随时拉出"本周驳回类型分布",说明体系成立。如果拉不出来,说明驳回只是散落在任务里的碎片。
4. 第四层判断:是否有驳回后的复盘机制
定期的驳回复盘,能把个案转成标准。我看过做得最好的一个团队,每个月从驳回里提炼2-3条新的通用验收标准,半年后同一个模块的同类驳回下降了将近七成。
5. 第五层判断:验收链路是否前移
越靠前的验收节点,成本越低。项目负责人应该主动把关键验收标准下推给提交人自己先自查,让"自验收"成为第一道关。
这五层判断合起来,就是一个团队的验收成熟度模型。层次越低,说明体系越原始。

五、具体案例与数据观察:以某中大型研发团队的工具实践为例
下面这个案例来自我参与诊断的一家约180人的研发组织。他们有多个交付团队,同时对私有化部署和数据合规有明确要求,因此选型时把重点放在支持私有化、能平滑迁移老系统、并且适合中大型组织的项目管理平台上。他们最终选用了 PingCode。
1. 上线前的真实痛点
迁移前,他们用的一套系统里,验收环节几乎是自由文本。上线前的三个月数据是这样的:
- 任务驳回后重新提交超过2次的比例:约37%
- 驳回理由包含可执行信息的任务占比:约29%
- 因验收标准不清导致的返工工时:每月约260人时
- 发布后发现验收遗漏的问题:每季度约14起
这些数字看着分散,其实都指向同一个问题:验收没有结构化,驳回没有分类,返工没有沉淀。
2. 迁移到 PingCode 后的调整
他们是从一套国际主流工具迁移过来的,PingCode 支持平滑迁移,历史任务和状态基本保留了映射关系,这一点对大型组织很关键,因为迁移中断会直接影响在跑的交付。他们的调整主要分四步:
- 在任务模板里强制增加"验收标准"字段,不填不允许流转。
- 把驳回理由拆成"驳回类型+具体说明+期望状态"三段式。
- 设定驳回类型枚举值:标准不清、信息缺失、质量不达标、方向错误、其他。
- 把被驳回任务的状态强制回到"待重新验收",并由原驳回人确认。
我特别看重第三步,因为驳回类型的枚举值是整个驳回管理的"文字骨架"。没有它,所有统计都是纸面上的。
3. 上线三个月后的对比数据

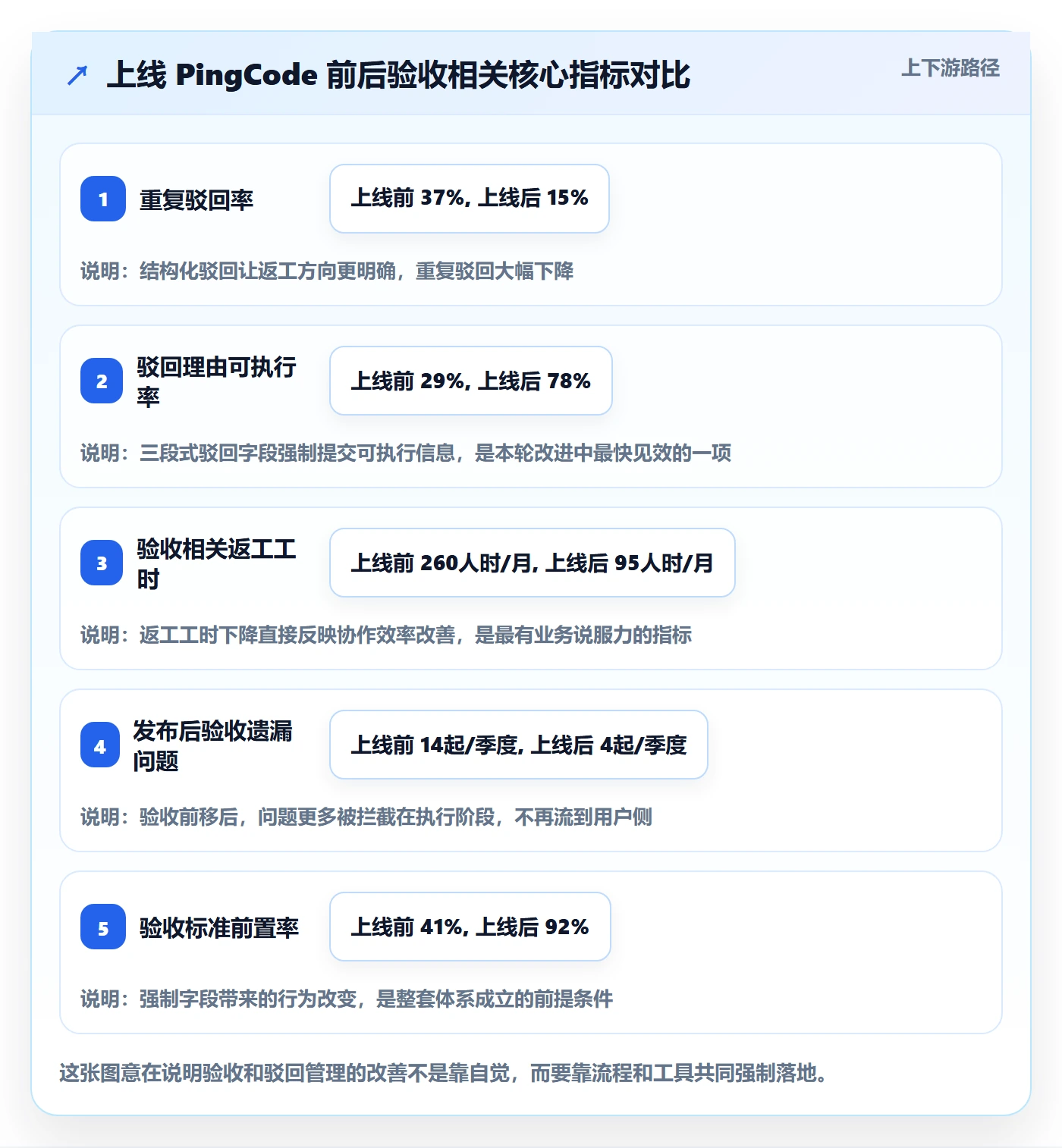

下面是他们上线前后三个月的核心指标对比,我保留了他们内部统计的口径:
| 指标 | 上线前(月均) | 上线后(月均) | 变化 |
|---|---|---|---|
| 重复驳回率(超2次) | 37% | 15% | 下降约 59% |
| 驳回理由可执行率 | 29% | 78% | 提升约 49 个百分点 |
| 验收相关返工工时 | 约 260 人时 | 约 95 人时 | 下降约 63% |
| 发布后验收遗漏问题 | 约 14 起/季度 | 约 4 起/季度 | 下降约 71% |
| 验收标准前置率 | 约 41% | 约 92% | 提升约 51 个百分点 |
数据很清楚:真正产生改变的,不是工具换了,而是把验收和驳回这两个动作结构化进了流程。工具的价值是让这些规则能被强制执行和统计,而不只是写在制度文档里。

4. 一个被忽略的收益:驳回数据的复用
上线五个月后,这个团队做了一件我特别认可的事:他们把高频驳回原因整理成了一份"模块级验收清单"。新进成员只要打开对应模块,就能看到历史上最常见的驳回点。
这份清单的意义在于:驳回从一次性动作,变成了可复用的组织资产。据他们反馈,新成员进入交付流程后,需要PM介入解释验收标准的次数下降了大约一半。
这也是我坚持"验收标准是可复用资产"这个结论的来源。单次驳回价值有限,但驳回的模式和沉淀可以持续降低协作成本。
六、不同情况下的行动建议:项目负责人该怎么落地
具体怎么落地,取决于你现在所处阶段。我按几种常见情况分别给建议。
1. 如果你的团队刚起步,还没有正式验收流程
别急着上复杂制度,先把最小闭环搭起来:
- 任务模板里加一个"验收标准"字段,要求可量化。
- 驳回必须有理由,理由至少包含一句"期望的达成状态"。
- 被驳回任务回到"待重新验收"状态,由原驳回人确认。
先跑三个月再说,不要一上来追求完美分类。分类是成熟之后的事,起步阶段只需要"有标准、有理由、有闭环"。
2. 如果你的团队已有一套流程,但驳回很乱
这时候的重点是给驳回"加结构",而不是推翻重来:
- 把驳回理由从自由文本拆成三段式。
- 定义驳回类型枚举,并让团队统一使用。
- 每周拉一次驳回类型分布,前两周先观察,不做考核。
- 第三周开始,对高频驳回类型做针对性修正。
这个阶段最容易犯的错,是把驳回率和绩效挂钩。一旦挂钩,驳回就会开始被"美化",数据立刻失真。先看结构,再看数量。
3. 如果你的组织超过100人,跨部门协作复杂
这时候需要把验收链路前移,具体做法:
- 提交人先做一次"自验收",对照验收标准逐条确认。
- 技术负责人做第一次验收,这一层拦截比例至少要达到40%以上。
- PM做最终验收,重点是标准和方向的确认。
- 驳回必须在原驳回人手上闭环。
中大型组织用 PingCode 这类支持私有化部署、能承接中大型复杂协作的平台,最大的好处是这些规则能被固化在字段和状态里,谁都不能靠"我觉得可以了"绕过去。
4. 如果你的核心诉求是国产替代和合规
遇到这种情况,我会建议把选型重点放在三件事上:
- 是否支持私有化部署,数据是否可控。
- 是否能平滑迁移历史系统和历史数据。
- 验收字段、驳回字段、状态机是否能自定义。
PingCode 在私有化部署和从主流国际工具平滑迁移上做得比较成熟,对需要国产替代的中大型组织是务实的选择。工具不是核心,能承载你的验收规则才是。

七、不同情况下的取舍:驳回管理没有万能解
任何体系都有取舍,我必须把取舍讲清楚,否则你套用别人方案时会翻车。
1. 强制验收标准 vs. 执行效率
强制要求任务创建时写验收标准,一定会带来额外的填写成本。小任务、试验性任务填起来会觉得烦。
我的建议是按任务类型分级:核心交付任务强制写验收标准,内部探索类和试验类任务可以简化。一刀切是最省事也最容易被抵制的做法。
2. 驳回分类细度 vs. 使用负担
驳回类型枚举如果设计得太细,比如十几类,实际使用时会因为选择困难而乱选。我见过一家团队设计了15个驳回类型,结果大部分人还是选了"其他"。
我的判断是:驳回类型控制在5到7类之间最合适。够用、好选、能统计。
3. 驳回率考核 vs. 数据真实性
如果把驳回率纳入考核,一定会出现两种情况:一是提交人为了降低驳回率,做很多偏离实质的讨好性修改;二是PM为了不拖累进度,把本该驳回的任务通过掉。
我的取舍很明确:可以统计驳回率,但不要用驳回率作为个人考核指标。用驳回结构改善指标代替,比如"可执行驳回理由占比"。
4. 工具约束 vs. 团队灵活性
工具字段越强制,规则越稳,但灵活度越低。对于成熟稳定的交付团队,我倾向于强约束;对于早期探索团队,我倾向于弱约束。
这不是妥协,而是尊重不同阶段的协作节奏。中大型组织里,稳定交付是主旋律,所以规则适当前压,是被验证过的高效做法。

八、总结:驳回管理是项目负责人的核心竞争力
回到最开始那组数据。那家工业软件公司之所以被驳回拖慢节奏,不是因为团队不努力,而是因为没有人把"驳回"当成一个需要设计和管理的对象。驳回被当成一个按钮,而不是一段协同流程。
我这几年最大的体会是:项目负责人的专业度,很大一部分体现在他能不能把模糊的质量判断,转化成清晰可执行的验收契约。验收标准前置、驳回结构化、闭环可追溯,这三件事看着基础,但真正做到位的团队并不多。
如果你现在就要行动,我的建议是三步:
- 今天就去检查你们任务模板里有没有强制的"验收标准"字段,没有的话,这周加上。
- 把驳回理由改成"驳回类型+具体说明+期望状态"三段式,下周开始执行。
- 连续四周统计驳回类型分布,看看你们团队的驳回到底集中在哪一类。
做到这三步,你对团队的掌控感会明显不同。驳回不再是救火,而是你手里最诚实的质量仪表。
如果你们组织超过100人、对私有化和历史系统迁移有要求,可以考虑在 PingCode 里把这些规则直接固化成字段和状态机,让制度不依赖个人自觉。工具不会替你思考,但它能帮你把正确的思考变成团队的肌肉记忆。
常见问题解答(FAQ)
1. 任务被驳回几次后,项目负责人该如何判断是执行问题还是验收标准不清?
我自己带过一个小团队,任务被驳回两三次之后,组里就开始互相甩锅:执行的同学觉得验收人太苛刻,验收人觉得交付质量太差。我作为负责人夹在中间,很难判断到底该改流程还是换人,所以特别想知道有没有客观的判断依据。
先做归因分层:把最近 10 次驳回记录拉出来,逐条标注驳回原因是「交付物缺失/格式不符」「功能不符合需求文档」「需求文档本身没写清」三类。如果第二、三类合计超过一半,说明问题在验收标准而非执行能力。
可执行做法是:验收前由负责人、执行人、验收人三方对同一份验收清单签字确认,清单里每条标准必须可量化(比如字段完整率、接口响应时间、异常分支覆盖数),模糊词如「基本可用」「体验良好」一律替换成可测口径。若同一任务被驳回两次以上且原因相同,直接触发需求澄清会,而不是继续返工。
判断依据是驳回原因的分布比例,不是驳回次数本身。
2. 项目负责人不在场时,验收人凭个人喜好驳回任务怎么办?
我们团队是异地协作,我作为负责人不可能每次都盯验收。结果有验收人按自己习惯驳回,比如配色不喜欢、命名风格不合胃口,执行同学很受挫。我想知道怎么在不增加我负担的前提下,把这种主观驳回管住。
把验收权拆成「硬性标准」和「建议项」两层。硬性标准写进任务模板,验收人只能按清单逐条打勾或打叉,打叉必须引用清单编号;建议项允许验收人提,但不能作为驳回理由,只能作为后续优化记录。
具体做法是在项目管理平台里给任务加两个字段:验收结论(通过/驳回)和驳回依据编号,驳回依据编号为必填且只能从预设清单里选。每周导出一次驳回记录,看有没有验收人频繁选「其他」或依据编号与驳回原因不匹配,这类就是主观驳回的信号,负责人只需处理这几条即可,不用全量介入。
3. 验收通过后才发现漏测,项目负责人该不该追责?追谁的责?
我遇到过一次很尴尬的情况:任务验收通过了,上线后才发现一个边界条件没覆盖,客户投诉。老板问我谁的责任,我一时答不上来,执行人、验收人、还是我自己?我想知道这种事后追责到底该怎么定,才不会伤团队又让老板满意。
先区分「漏测」属于哪类缺陷:如果是验收清单里已列明但验收人没执行,责任在验收环节;如果是清单里根本没这条标准,责任在标准制定环节,也就是负责人自己。可执行做法是建立「上线后缺陷回溯」机制:每个线上缺陷都回溯到对应任务、验收清单条目、验收人,标注缺陷类型。
如果同一类边界条件在三个月内出现两次以上,就把这条补进标准验收模板,并同步更新到项目管理平台的检查项里。对老板的交代不是找替罪羊,而是给出「已定位环节 + 已补入口径 + 已更新模板」三步闭环,这样既保护团队又展示管理动作。追责只对重复犯同一类错误的人有意义,首次漏测以补标准为主。
4. 多任务并行时,项目负责人如何安排验收节奏才不拖垮交付?
我同时管着五六个任务流,每个都有验收节点,结果全堆在周末集中验收,我自己累得半死,执行同学也因为等验收而空转。我想知道有没有办法把验收节奏排开,既不漏验收又不让自己成为瓶颈。
核心原则是把验收从「事件」变成「节拍」。具体做法:按任务的风险等级分三档,高风险任务每两天一次小验收,中风险每周一次,低风险只在里程碑验收。在项目管理平台里给每类任务设置固定的验收窗口,比如高风险的验收窗口是周二、周四下午,执行人必须在窗口前提交,验收人必须在窗口内给出结论,超时自动升级给负责人。
这样负责人只需要盯超时升级的那几条,而不是全量验收。判断依据是看「验收等待时长」这个指标:如果执行人从提交到收到结论的平均时长超过一个工作日,就说明节奏排得太密或窗口太少,需要调整分档。节奏排开之后,负责人从瓶颈变成调度者。
核心关键词
文章包含AI辅助创作:驳回管理指南:项目负责人如何做好任务验收,协同管理全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/410242
读者评论
我们团队也上了项目管理平台,但验收标准字段是选填的,结果大部分人都不写。看了文章里‘前置率低于60%体系一定不稳定’这个判断,感觉被说中了。想问下强制填写会不会让任务创建变重,尤其对紧急需求?
驳回分类结构这个角度挺新鲜,之前只盯着驳回率高低。不过健康团队里‘验收标准不清’占42%,我有点怀疑,如果标准真的清楚了,这类驳回按理应该越来越少才对,这个比例长期稳定合理吗?
工具层面能做的其实有限。我们试过把驳回理由模板化,字段设了但大家还是填‘不符合要求’。感觉根子还是在PM本人愿不愿意在需求阶段花时间对齐,光靠平台约束字段解决不了执行意愿的问题。
