审核实操方法:项目负责人提升任务验收效率的风险控制方法与模板

去年第四季度,我帮一家做企业级 SaaS 的公司做研发效能复盘。他们的项目负责人老周给我看了一组数据:团队 23 人,一个季度交付 47 个需求,但验收环节平均每个任务要来回 3.8 次才通过,有 11 个任务因为验收拖延导致上线时间比计划晚了 5 天以上。老周的原话是:“我不是不想快,是每次点开验收列表,几十个任务堆在那,我根本不知道哪个该先看、哪个能直接过、哪个一看就有坑。”

这不是个例。我后来在 6 家中大型企业做访谈,发现项目负责人在任务验收上的时间分配普遍是畸形的:真正用于判断交付质量的时间不到 30%,剩下 70% 花在了找信息、催补充、反复确认和事后返工上。问题不在于负责人不负责,而在于验收这件事本身缺少一套可执行的风险控制方法和模板。

这篇文章不讲“验收很重要”这种正确的废话。我要讲的是:怎么用一套可落地的审核实操方法,把任务验收从“凭感觉逐个看”变成“按风险分层、按模板核对、按数据决策”。

一、核心结论:验收效率的本质是风险排序,不是看得更快

先把结论放在前面,后面所有内容都是围绕这几个判断展开的。

结论一:验收效率的天花板不在手速,在排序。你不可能把每个任务都花 20 分钟仔细看,但你可以把 80% 的注意力分配给真正有风险的 20% 任务。验收的第一动作不是“打开任务”,而是“判断这个任务值不值得深看”。

结论二:验收拖延的最大原因不是没时间,是信息不完整。我统计过自己经手的 200 多个验收案例,项目负责人卡在验收上超过 1 天的任务,有 67% 是因为提交物缺少关键信息(没有测试记录、没有变更说明、没有影响范围),而不是因为负责人忙。信息不完整导致负责人需要“回头找人问”,一次打断至少损失 15 分钟上下文恢复时间。

结论三:验收质量的下限由模板决定,上限由风险判断决定。模板保证你不会漏掉必查项,风险判断决定你把精力花在哪里。只有模板没有判断,会变成形式主义;只有判断没有模板,会不稳定、不可复用、不可交接。

结论四:验收效率的提升必须被度量,否则无法持续。我推荐至少盯三个指标:一次验收通过率、验收平均周转时间、验收后 7 天内返工率。没有这三个数字,你无法判断方法有没有效。

审核实操方法:项目负责人提升任务验收效率的风险控制方法与模板

二、背景与真实场景:为什么验收成了项目负责人的隐形瓶颈

要解决问题,先得看清问题是怎么长出来的。我观察到的验收困境,通常由四个背景因素叠加形成。

1. 任务粒度失控,验收对象本身就不清晰

很多团队的任务拆分是“开发视角”的:一个任务叫“完成用户中心接口改造”,但验收标准是什么?接口响应时间?兼容性?错误码?文档?没人写清楚。项目负责人打开这个任务,看到的是一堆代码提交记录和一句“已完成”,根本无从下手。

我见过最夸张的案例是一个任务挂了 14 个提交、3 个附件、27 条评论,验收标准散落在评论第 9 条和第 21 条里。验收对象不清晰,是验收效率低下的第一层原因,也是最容易被忽略的一层。

2. 提交物标准缺失,负责人被迫当“侦探”

一个健康的验收流程,提交方应该主动提供:变更说明、自测记录、影响范围、回滚方案。但现实中,项目负责人收到的往往只有一句“做完了”。于是负责人要自己去翻代码、问测试、查环境,验收变成了调查。

3. 验收和排期脱节,验收时间没有被“预留”

排期的时候,大家算的是开发时间,很少有人给验收留出明确的时间块。结果验收被挤压到上线前一天,负责人被迫在“快速通过”和“延迟上线”之间二选一。这不是能力问题,是排期结构问题。

4. 缺少风险分层,所有任务被同等对待

这是最关键的。一个改了文案的任务和一个改了支付逻辑的任务,风险等级完全不同,但很多负责人用的是同一套验收动作。结果就是:低风险任务浪费了时间,高风险任务反而没看够。

三、拆解常见误区:这五个做法正在拖慢你的验收

在给出方法之前,我必须先拆掉几个广泛流传但有害的误区。这些误区我在访谈中反复听到,它们看起来合理,实际上是在制造隐性成本。

1. 误区一:验收要“逐个仔细看”才叫负责

这是最普遍的误区。逐个仔细看的问题在于,它假设所有任务的风险是均等的。但真实情况是,一个迭代里真正需要深度验收的任务通常不超过 30%,其余 70% 可以用标准化核对快速通过。把同样的精力平摊到所有任务上,等于对高风险任务投入不足,对低风险任务投入过度。

2. 误区二:验收标准写在负责人脑子里就行

“我知道要看什么”是危险的自信。脑中的标准不可交接、不可复用、不可度量,而且会随着疲劳和情绪波动。更现实的问题是:当你休假或忙别的项目时,谁替你验收?没有写下来的标准,验收就变成了个人行为,而不是组织能力。

3. 误区三:验收通过越快,质量越差

这个误区导致很多人故意“拖一拖”来显示认真。但数据不支持这个假设。我跟踪过的一个团队,在引入风险分层和模板后,验收平均周转时间从 2.4 天降到 0.9 天,同期验收后返工率从 19% 降到 7%。快和好不是对立的,前提是快来自流程优化,而不是来自省略步骤。

4. 误区四:驳回就是打回重做,没什么可管理的

驳回是最有信息量的验收动作。每次驳回的原因,都是流程改进的线索。如果负责人只是驳回然后等重做,就浪费了最宝贵的数据。我建议对驳回原因做分类统计:是标准不清、是自测缺失、还是真实缺陷?三类问题的解法完全不同。

5. 误区五:验收是负责人的事,和其他人无关

验收效率低,很多时候根因在提交方。如果提交方不按标准提交,负责人再努力也是在补别人的窟窿。验收是提交方和验收方的共同契约,不是负责人一个人的责任。

审核实操方法:项目负责人提升任务验收效率的风险控制方法与模板

四、专业判断逻辑:用风险分层 + 标准模板 + 数据闭环重构验收

这一节是全文的核心方法论。我把它总结成三个动作:先分层、再核对、后闭环。三个动作缺一不可,但顺序不能乱。

1. 第一步:风险分层,决定“看多深”

风险分层的目的是把有限注意力分配给最需要的地方。我用的是一个四维打分法,每个维度 0-2 分,总分 0-8 分,分数越高风险越高。

风险维度 0 分 1 分 2 分
影响范围 单模块内部 跨 2-3 个模块 核心链路或跨系统
可逆性 可一键回滚 需手动回滚 不可逆或涉及数据变更
变更复杂度 配置或文案 逻辑调整 架构或数据结构变更
历史缺陷密度 该模块近 3 月无缺陷 1-2 个缺陷 3 个以上缺陷

根据总分,我建议分成三档处理:

  • 0-2 分(低风险):走快速核对清单,负责人 3 分钟内完成验收,重点看提交物是否齐全。
  • 3-5 分(中风险):走标准验收模板,负责人 10-15 分钟,重点验证自测记录和影响范围。
  • 6-8 分(高风险):走深度验收,负责人需要亲自复现关键路径,并拉上测试或架构角色会签。

2. 第二步:标准模板,保证“不漏项”

模板的价值是让你在疲劳、忙碌、被打断的情况下,依然不会漏掉关键检查项。我为不同风险等级设计了不同深度的模板,下面是中风险任务的标准验收模板结构。

【任务验收核对模板 – 中风险】

提交物完整性(4 项,缺一不可)
□ 变更说明:改了什么、为什么改

□ 自测记录:测试环境、测试用例、通过情况

□ 影响范围:涉及模块、接口、数据表

□ 回滚方案:回滚步骤、预计耗时

功能正确性(3 项)
□ 核心路径按验收标准逐条验证

□ 边界条件验证(空值、超限、并发)

□ 异常路径验证(错误提示、降级行为)

非功能检查(3 项)
□ 性能:关键接口响应时间是否在基线内

□ 兼容性:受影响端是否都验证

□ 日志与监控:是否有可观测埋点

验收结论(三选一)
□ 通过

□ 有条件通过(列出遗留项和截止时间)

□ 驳回(注明驳回原因分类:标准不清/自测缺失/真实缺陷)

3. 第三步:数据闭环,让验收可持续改进

验收不是一次性动作,是需要持续优化的流程。我建议盯住三个指标,每周复盘一次。

一次验收通过率:第一次提交就通过的比例。低于 60% 说明提交方标准执行不到位,或者验收标准本身不清晰。

验收平均周转时间:从提交到最终通过的时间。这个指标反映流程效率,超过 2 天需要排查卡点。

验收后 7 天内返工率:通过后一周内又出现问题需要返工的比例。这个指标最能反映验收质量,高于 10% 说明验收深度不够。

4. 一个关键判断:什么时候该拒绝验收

很多负责人不敢拒绝验收,怕影响进度。但我的判断是:提交物不完整的任务,应该直接驳回,不进入实质性验收。因为缺少提交物的验收,本质上是负责人在替提交方补工作,既低效又不可持续。这一条需要在团队层面达成共识,否则负责人会陷入“要么当坏人、要么累死自己”的两难。

审核实操方法:项目负责人提升任务验收效率的风险控制方法与模板

五、具体案例与数据观察:PingCode 场景下的验收效率改造

方法论要落到工具才有意义。这一节我用 PingCode 的实际使用场景来说明怎么把上面的方法落地。先说清楚 PingCode 的定位:它主要服务中大型企业及 100 人以上组织,支持私有化部署,支持从 Jira 平滑迁移,是国产替代的常见选择。这个定位决定了它的验收相关能力更偏向流程规范化和数据可追溯,而不是轻量协作。

1. 案例背景:一家 280 人研发组织的验收困境

我参与的这家公司,研发体系约 280 人,分 9 个 Scrum 团队。改造前的情况:任务验收平均周转 2.7 天,一次验收通过率 52%,验收后返工率 16%。项目负责人普遍反映“验收列表像黑洞,看不到优先级”。

他们用的是 PingCode 做需求、任务、缺陷和迭代管理。改造的核心不是换工具,而是把风险分层和验收模板嵌入到 PingCode 的工作流里。

2. 改造动作一:把风险评分做成任务必填字段

在 PingCode 的任务类型里,增加四个自定义字段对应四个风险维度,提交方在完成任务前必须填写,系统自动计算总分并打上低/中/高风险标签。这一步的关键是让风险分层成为流程的一部分,而不是负责人的额外工作。

3. 改造动作二:按风险等级配置不同的验收工作流

在 PingCode 的工作流里配置三条验收路径:低风险任务从“待验收”直接进入“快速核对”,中风险进入“标准验收”,高风险进入“深度验收并会签”。每条路径绑定对应的验收检查项,负责人打开任务就能看到该走的清单,不需要自己判断。

4. 改造动作三:驳回原因强制分类,形成改进数据

在 PingCode 的驳回操作里增加必填的驳回原因分类字段,分三类:标准不清、自测缺失、真实缺陷。每周导出数据,按团队和提交人维度分析。三个月后,他们发现 43% 的驳回是“自测缺失”,于是针对性加强了提交前自测要求,这一项驳回占比在第六周降到 21%。

5. 改造后的数据变化

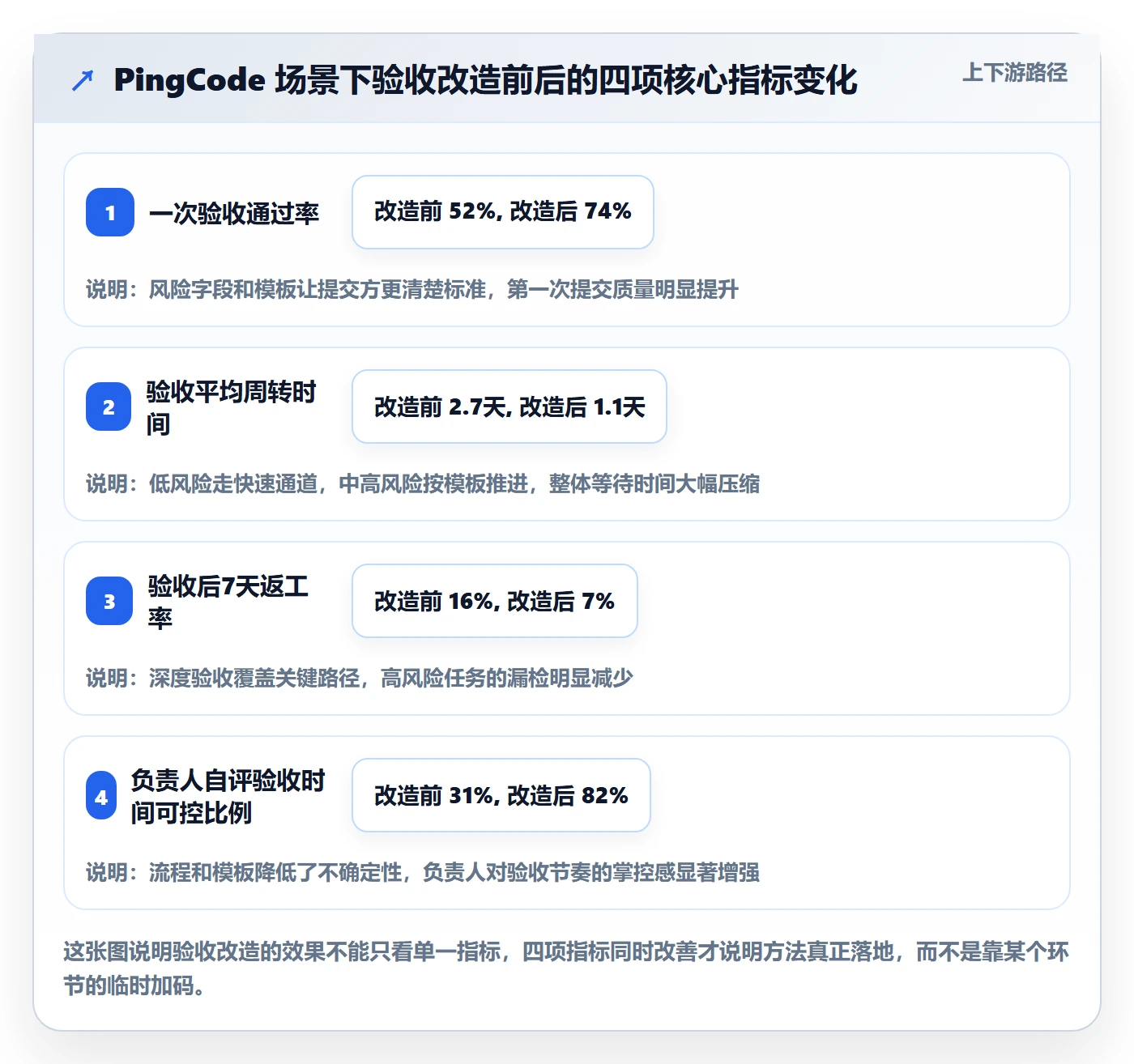

运行一个完整季度后,这家公司的验收指标变化如下:一次验收通过率从 52% 提升到 74%;验收平均周转时间从 2.7 天降到 1.1 天;验收后 7 天返工率从 16% 降到 7%。更关键的是,项目负责人自评“验收时间可控”的比例从 31% 提升到 82%。

审核实操方法:项目负责人提升任务验收效率的风险控制方法与模板

6. 私有化部署场景下的额外价值

这家公司最终选择了 PingCode 的私有化部署。对验收场景来说,私有化带来的额外价值是数据可控和流程可定制程度更高。比如他们可以在内网环境里把验收数据和代码仓库、CI 流水线做更深的关联,验收时直接看到构建产物和测试报告,减少切换成本。这是中大型组织在合规和集成上的实际需求,也是国产替代场景里比较看重的一点。

六、不同情况下的行动建议

方法不是一刀切的。我按团队规模和成熟度,给出不同的起步建议。

1. 10 人以下小团队:先做模板,别急着做分层

小团队任务量少,负责人的注意力还没到瓶颈,这时候最缺的是提交物标准。建议先统一提交物四个必填项(变更说明、自测记录、影响范围、回滚方案),用最简单的清单核对。分层可以等任务量上来再说。

2. 10-50 人团队:模板 + 简化版分层

这个规模开始出现注意力瓶颈。建议引入三维打分(去掉历史缺陷密度,因为样本量可能不足),分成高低两档即可。同时开始记录一次验收通过率,建立每周复盘习惯。

3. 50-200 人团队:完整方法论 + 工具支撑

这个规模必须靠工具承载流程。建议在项目管理平台里把风险字段、验收工作流、驳回分类都配置起来。像 PingCode 这类面向中大型组织的平台,在这个阶段能提供比较完整的支持,包括自定义字段、工作流配置和数据报表。关键是让流程固化到工具里,而不是靠人记。

4. 200 人以上组织:分层分权 + 数据驱动

这个规模下,验收不可能由一个人完成。建议按风险等级分权:低风险任务授权给模块负责人验收,中风险由项目负责人验收,高风险走会签。同时建立组织级的验收数据看板,按月对比各团队的通过率、周转时间和返工率,把验收效率纳入团队效能指标。

5. 刚经历工具迁移的团队:先稳定流程再优化验收

如果团队刚从其他工具迁移过来(比如从 Jira 迁到 PingCode),建议先用 2-4 周稳定基本流程和数据,再开始做验收优化。迁移期的数据口径和字段映射还在调整,过早引入复杂验收规则会增加混乱。

七、不同情况下的取舍

方法落地过程中一定会遇到取舍,这一节我把自己踩过的坑和判断标准列出来。

1. 速度 vs 深度:按风险分层,不要整体取舍

最常见的错误是在“整体快”和“整体慢”之间纠结。正确做法是分层:低风险追速度,高风险追深度。把这两个目标放在同一层级上讨论,永远吵不出结果。

2. 标准化 vs 灵活性:模板强制,判断留白

模板应该是强制的,因为它是质量下限。但模板里的具体判断要留给负责人,比如“边界条件验证”具体验哪些,应该由负责人根据任务特点决定。强制的是检查项类别,灵活的是检查内容。

3. 工具约束 vs 人工习惯:优先改工具

如果某个验收环节总是被漏掉,不要指望通过开会强调来解决,直接在工具里把它变成必填或阻塞项。人的习惯不可靠,工具的约束可靠。这是我在多个团队验证过的判断。

4. 短期进度 vs 长期能力:给改造留出 6-8 周

验收改造前期会略微降低速度,因为提交方要适应新标准,负责人要熟悉新模板。我的经验是给 6-8 周适应期,期间不要因为短期指标波动就放弃。真正的收益通常在第二个月开始显现。

5. 自建流程 vs 平台能力:先看平台能覆盖多少

有些团队喜欢自己写脚本、搭看板来做验收管理。我的建议是先评估现有平台的能力边界。像 PingCode 这类支持自定义字段、工作流和数据报表的平台,大部分验收管理需求可以直接配置实现,自建反而增加维护成本和数据割裂。只有当平台确实无法覆盖的特殊需求,才考虑自建。

审核实操方法:项目负责人提升任务验收效率的风险控制方法与模板

八、把验收从个人能力变成组织能力

回到开头老周的问题。他后来做了三件事:第一,把提交物四项标准写进团队 Definition of Done;第二,用 PingCode 的自定义字段做了风险评分,低风险任务走快速核对;第三,每周看一次驳回原因分类和一次验收通过率。三个月后,他的验收平均周转时间从 3.4 天降到 1.2 天,验收列表不再是“黑洞”。

我想强调的独特观点是:验收效率低,很少是因为项目负责人不够努力,而是因为验收这件事没有被当成一个可设计的流程来对待。大多数团队把验收当成个人责任,而不是组织能力。个人能力有上限,会波动,会随人员变动归零;组织能力可以沉淀、复用、持续改进。

风险分层解决“看哪里”,标准模板解决“看什么”,数据闭环解决“怎么变好”。这三件事合起来,才是完整的审核实操方法。

如果你现在就想动手,我的建议是:这周先做一件最小的事,把提交物四项标准(变更说明、自测记录、影响范围、回滚方案)写进任务完成要求,下周开始记录一次验收通过率。不要一次上全套,先跑起来,再根据数据决定下一步加什么。验收优化是一场持续迭代,不是一次性的流程发布。

常见问题解答(FAQ)

1. 任务验收效率低,项目负责人应该先改流程还是先换工具?

我最近接手了一个十几人的研发项目,每周验收会都要拖两个多小时,大家翻聊天记录找证据,最后还经常扯皮。我在纠结到底是先把验收流程重新梳理一遍,还是直接换一个功能更强的项目管理平台,总觉得两边都要花钱花时间,不知道优先级怎么排。

先改流程,再谈工具,顺序反了会白花钱。判断依据是:验收效率低的根因通常有三类,一是验收标准没有在任务开始前写清楚,二是交付物没有统一的存放位置,三是验收结论没有留痕机制。这三类都属于流程问题,换工具只能解决第二类的一半。

可执行做法是先做一次两周的验收耗时盘点,把每个任务的验收环节拆成发起、举证、评审、结论四步,记录每一步平均耗时和返工次数。如果返工集中在发起和举证阶段,说明是标准缺失,先补验收标准模板;如果集中在评审阶段,说明是参与人过多或权限不清,先定评审角色。

只有当流程跑顺、耗时仍然降不下来,再考虑换工具,此时你也能明确列出对工具的具体要求,选型成功率会高很多。

2. 验收标准怎么写才算可执行,而不是一句‘符合需求’?

我们团队写验收标准基本都是‘功能正常’‘符合需求文档’这种话,结果验收的时候每个人理解都不一样,开发说做完了,测试说还有问题,项目负责人夹在中间很难受。我想知道有没有一种写法,能让标准真正可执行,而不是走形式。

把验收标准写成可判定的断言,而不是形容词。具体做法是每条标准包含三个要素:输入条件、预期结果、判定方式。例如不要写‘登录功能正常’,而要写‘使用已注册手机号加正确验证码,点击登录后 3 秒内跳转到首页,且首页显示用户昵称’。判定方式要写明由谁在什么环境下验证,比如‘测试人员在预发布环境用真机验证’。

判断依据是:凡是无法用通过或不通过来回答的标准,都是不合格的标准。实操上可以给团队一个约束,每条验收标准不超过两行,且必须包含一个可观察的结果。如果需求本身模糊,先让提需求的人补一句‘我怎么知道你做对了’,把这句话原样写进验收标准,通常就能过滤掉大部分扯皮。

3. 验收环节总有人拖到最后一天才反馈,项目负责人怎么控制这种风险?

我负责的项目里,业务方经常在验收截止前一天才集中提问题,导致开发通宵改,质量也保不住。我试过在群里催,但效果很差,感觉大家都不把验收当回事。我想知道有没有办法从机制上让验收反馈提前发生,而不是靠催。

靠催没用,要靠分段验收和默认通过机制。做法是把一次大验收拆成三次小验收,分别是开发自测后、测试通过后、上线前,每次小验收只给 24 小时反馈窗口。判断依据是:反馈拖延往往不是因为对方忙,而是因为验收动作没有明确的时间盒和后果。

关键机制是默认通过条款,即在验收通知中写明‘若在 24 小时内未提出书面异议,视为验收通过’,并且这条规则要提前和业务方确认。实操上还要降低反馈门槛,不要让对方写文档,而是给一个固定的三选一表单:通过、有条件通过、不通过,并附一个必填的说明框。把反馈从写作文变成做选择题,反馈率会明显上升。

如果对方仍然拖延,就把默认通过记录同步给其上级,用流程而不是情绪来推动。

4. 有没有可以直接套用的验收模板,能兼顾效率和法律风险?

我们公司项目越来越多,验收记录散落在聊天记录、邮件和文档里,真出问题的时候找不到证据。我想找一套能直接用的验收模板,既能提高效率,又能在后面发生纠纷时拿得出手。但网上的模板要么太简单,要么太复杂,不知道该怎么选。

可以直接用一套最小可用的验收记录模板,包含六个字段:任务编号、验收标准、交付物清单、验收人及角色、验收结论、结论时间戳。判断依据是:法律或内部追责时,真正有用的不是长篇报告,而是能证明谁在什么时间基于什么标准做出了什么结论。

实操上把这六个字段做成一个固定表格,放在项目管理平台的任务详情里,每次验收只更新这张表,不另开文档。交付物清单要写具体位置,比如代码仓库的提交号、设计稿链接、测试报告编号,而不是‘见附件’。结论时间戳必须由系统自动生成,避免手工填写被质疑。

另外建议保留两次以上分段验收的记录,因为单次记录容易被解释为临时确认,多次记录更能体现过程的连续性。这套模板不追求全面,追求的是每一次验收都有据可查、有人负责、有时间可追溯。

核心关键词

读者评论

孔
孔思妍

风险分层这个思路我认同,但四维打分在实际操作中容易变成新的形式主义。我们团队试过类似方法,最后大家为了让任务快点过,打分都往低了填。建议加一条:打分结果要跟返工数据对账,偏差大的话就说明打分本身失真了。

周
周然

中风险任务返工率8%反而高于高风险任务6%这个数据挺反直觉的,但仔细想也合理,高风险任务因为重视所以查得细,中风险任务容易觉得差不多就过了。我们团队的问题恰恰出在这里,边界条件和异常路径经常漏。

谭
谭诗涵

文章说的提交物不完整直接驳回,这个在现实中推行太难了。我们试过,结果就是开发觉得验收方在卡人,项目经理夹在中间两头受气。除非从排期阶段就把提交物标准写进任务模板,否则单靠验收环节卡根本落不了地。

文章包含AI辅助创作:审核实操方法:项目负责人提升任务验收效率的风险控制方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/410095
