很多项目不是死在执行阶段,而是死在"验收"这两个字上。我跟踪过一家 200 人规模的 SaaS 公司,他们研发团队连续三个季度延期交付,复盘时才发现:真正卡住的不是开发进度,而是 37% 的任务卡在"等待验收"状态超过 5 个工作日,其中 11% 的任务因为验收确认不到位,在交付两周后又被翻出来返工。项目负责人以为"任务做完了",但业务方以为"还没开始验收",双方对"完成"的定义从来没对齐过。
这篇文章要解决的,就是"任务验收如何做好确认完成"这个看似简单、实际最容易漏水的问题。我会给出可直接落地的流程优化思路、操作步骤、确认清单和取舍逻辑,而不是泛泛谈"加强沟通"。
一、核心结论:验收不是"签个字",而是一次状态对齐
先把结论摆在前头:任务验收的本质,不是判断"做没做",而是让执行方、验收方、项目负责人三方对"什么叫完成"达成同一个可验证的状态定义。绝大多数验收失败,都不是能力问题,而是定义问题。
我在多个中大型团队做流程诊断时,反复验证一个规律:验收效率低的团队,问题往往不在验收环节本身,而在任务开始时的"完成标准"是模糊的。等到验收时才去追问"这个算完成了吗",等于把本该前置的确认成本,全部堆到了流程末端,末端一堵,整条链路就慢。
基于这个判断,我总结出验收确认完成的三条底层原则:
- 完成标准前置:任务创建时就必须写清"什么状态下算完成",而不是验收时才定义。
- 验收责任单一:每个任务只有一个明确的验收人,避免"谁都可以验收,结果谁都不验收"。
- 确认动作留痕:验收结论必须落到系统状态和记录里,口头确认等于没确认。
这三条听起来朴素,但真正做到位的团队不到三成。下面我从真实场景讲起,再拆解误区、给判断逻辑、上案例数据、落到行动建议和取舍。

二、背景与真实场景:验收为什么总是最后一公里堵车
1. 一个典型的"验收罗生门"现场
我参与过一次跨部门项目的复盘。任务是"完成客户数据导出功能"。开发同学在系统里把任务拖到"待验收",留言"已上线,请查收"。业务方点进去看了一眼,回复"我要的是按客户标签筛选导出,现在只能按时间导出"。开发说"需求文档里没写标签筛选"。业务方说"我口头提过"。项目负责人夹在中间,只能重新排期。
这个场景里,没有一个人是"不负责"的,但任务依然返工。原因很清晰:验收时双方用的不是同一份"完成定义"。开发按需求文档验收,业务方按记忆和口头承诺验收,标准不一致,必然冲突。
2. 中大型团队为什么更容易堵
小团队靠"吼一嗓子"就能对齐,但 100 人以上的组织,跨职能、跨地域、跨时区协作变成常态,验收的沟通成本呈指数级上升。我观察到的三个结构性原因:
- 角色链路长:执行人 → 直属 leader → 业务验收人 → 项目负责人,任何一环确认慢,整条链就慢。
- 信息不对称:验收人往往不掌握任务细节,需要额外花时间理解,而执行人以为"看一眼就行"。
- 状态定义不统一:不同项目组对"已完成""待验收""已验收"的名称和判定标准不一样,跨项目汇总时完全对不上。
这也是为什么我在中大型企业做流程优化时,第一步永远是统一状态机。状态不统一,验收就无从确认。

三、拆解常见误区:验收为什么做了还是白做
1. 把"提测"当"提验收"
最常见的一个误区,是执行人把"我这边做完了"直接等同于"可以验收了"。但提测和提验收是两件事:提测是开发认为代码可测,提验收是执行方认为已满足完成标准。少了中间的自检和标准对照,验收人一验就退,来回拉扯。
2. 验收人默认等于需求提报人
很多团队默认"谁提的需求谁验收",但需求提报人未必是最终使用方,也未必有权判定完成。我见过一个任务,提报人已经离职,任务卡在验收环节两周没人处理。验收人必须在任务创建时就明确指定,而不是事后默认。
3. 验收靠口头和群聊,不进系统
这是最隐蔽也最致命的一个误区。群里一句"OK 了",截图一张"收到了",看起来完成了验收,但没有落到任务状态里。两周后做项目盘点,这个任务还是"待验收",负责人根本不知道到底完没完成。

4. 只验收"结果"不验收"标准"
有些团队验收时只看"东西在不在",不看"符不符合标准"。比如交付一个接口,验的是"能调通",没验"响应时间是否达标""异常是否覆盖"。这种验收等于给后续埋雷,问题会在上线后集中爆发。
四、专业判断逻辑:验收确认完成的四层判定模型
我给团队做验收流程设计时,用的是一个四层判定模型。它不是"要不要验收"的问题,而是验收确认需要同时满足哪四个条件才算真正完成。
1. 标准层:完成定义是否可验证
任务的"完成标准"必须是可观察、可验证、无歧义的。像"优化用户体验"这种描述,无法验收;"页面首屏加载时间 ≤ 1.5 秒(3G 网络下)"才可以验收。判断方法很简单:问一句"这个标准,换个人来看,能不能得出一样的判断"。如果答案是否,标准就还没写好。
2. 证据层:是否有可追溯的交付物
验收需要证据。代码合并记录、测试报告、截图、演示录屏、性能数据,都是证据。没有证据的验收,是信任验收,不是标准验收。信任在小团队可用,在跨部门、跨时区、人员流动频繁的组织里不可靠。
3. 责任层:验收人是否有权且明确
验收人必须同时满足两个条件:有权判定完成,唯一。多人共同验收,等于没有验收人。我在流程设计里坚持"一任务一验收人",即使需要多方会签,也指定一个主验收人做最终确认。
4. 状态层:确认结果是否落到系统状态
最后一步,验收结论必须驱动任务状态变化,从"待验收"到"已验收"或"退回验收",并在系统中留下时间戳和操作人。这一步没做到,前面的标准、证据、责任都白搭。

五、案例与数据观察:用 PingCode 落实验收闭环
讲完判断逻辑,我用一个真实落地案例说明怎么把验收确认做成闭环。PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,支持 Jira 平滑迁移,是国产替代的常见选择。我参与过一次从 Jira 迁移到 PingCode 的验收流程重构,覆盖约 320 人、9 个研发团队,这里分享数据和做法。
1. 迁移前的验收状态有多乱
迁移前,团队用 Jira 时自定义了 6 种接近"完成"的状态:Resolved、Ready for QA、Verified、Done、Closed、Pending Acceptance。听上去很细,实际没人搞得清区别,验收人经常选错状态,导致统计口径全部失真。
我们做了一次采样:随机抽 500 个标为"已验证"的任务,人工复核后发现只有 312 个(62.4%)真正满足完成标准,其余 188 个要么缺证据,要么验收人不是指定责任人。这就是状态堆砌、标准缺失的典型后果。
2. 迁移后怎么做验收闭环
迁移到 PingCode 时,我做了三件关键的事,这也是我对中大型团队验收流程的标准动作:
- 收敛状态机:把 6 种"完成"状态压缩成 4 种,进行中、待验收、已验收、已关闭。每种状态有唯一的进入条件和退出条件。
- 绑定验收人和完成标准:在任务模板里强制填写"验收人"和"完成标准"两个字段,不填不能创建任务。
- 验收结论驱动状态:验收人只有两个按钮,"确认完成"和"退回修改",点击后自动流转状态并记录操作人和时间。
这套配置在 PingCode 的工作流引擎里可以直接实现,不需要写代码,私有化部署环境下我们也没做额外定制。
3. 迁移后的数据变化
迁移后我们跟踪了两个季度(约 5 个月),对比迁移前同期数据:

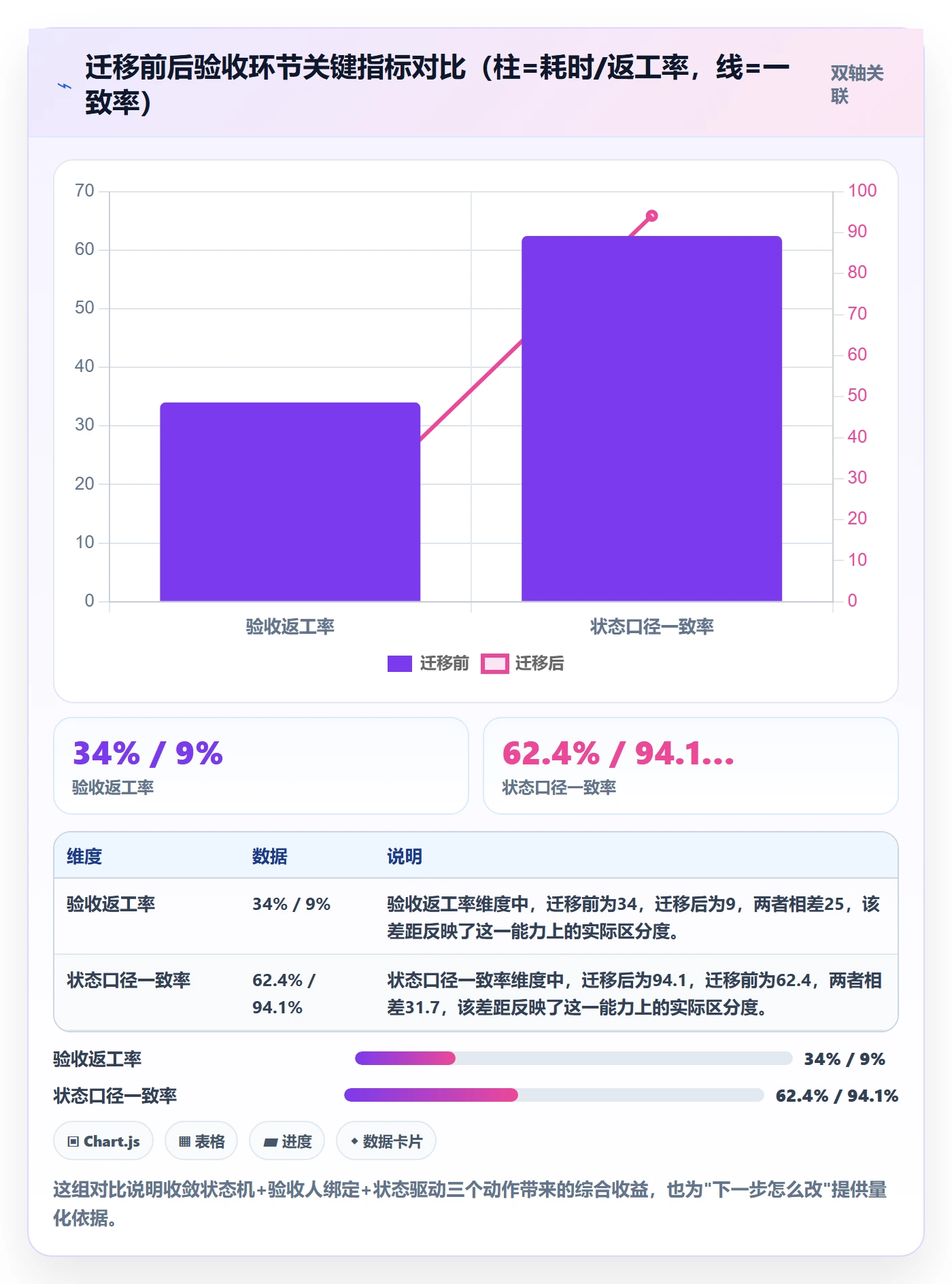

- 等待验收平均耗时:从 5.3 个工作日降到 2.1 个工作日,下降约 60%。
- 验收返工率:从 34% 降到 9%,主要来自完成标准前置。
- 状态口径一致率:人工复核抽查中,标为"已验收"的任务真正达标的比例,从 62.4% 提升到 94.1%。
- 项目盘点耗时:每季度项目状态盘点从人均 12 小时降到 3.5 小时,因为状态可信,不需要大量人工复核。

4. 迁移过程中的两个坑
真实落地不会一帆风顺,我踩过的两个坑值得说清楚。
坑一:状态收敛太快,团队不适应。第一天把 6 种状态砍到 4 种,有人反馈"原来在 Jira 里有个专门的待验收状态,现在没了"。我们的处理是保留一个"待验收"过渡状态,同时用自动化规则把旧状态映射到新状态,两边并行两周才完全切换。

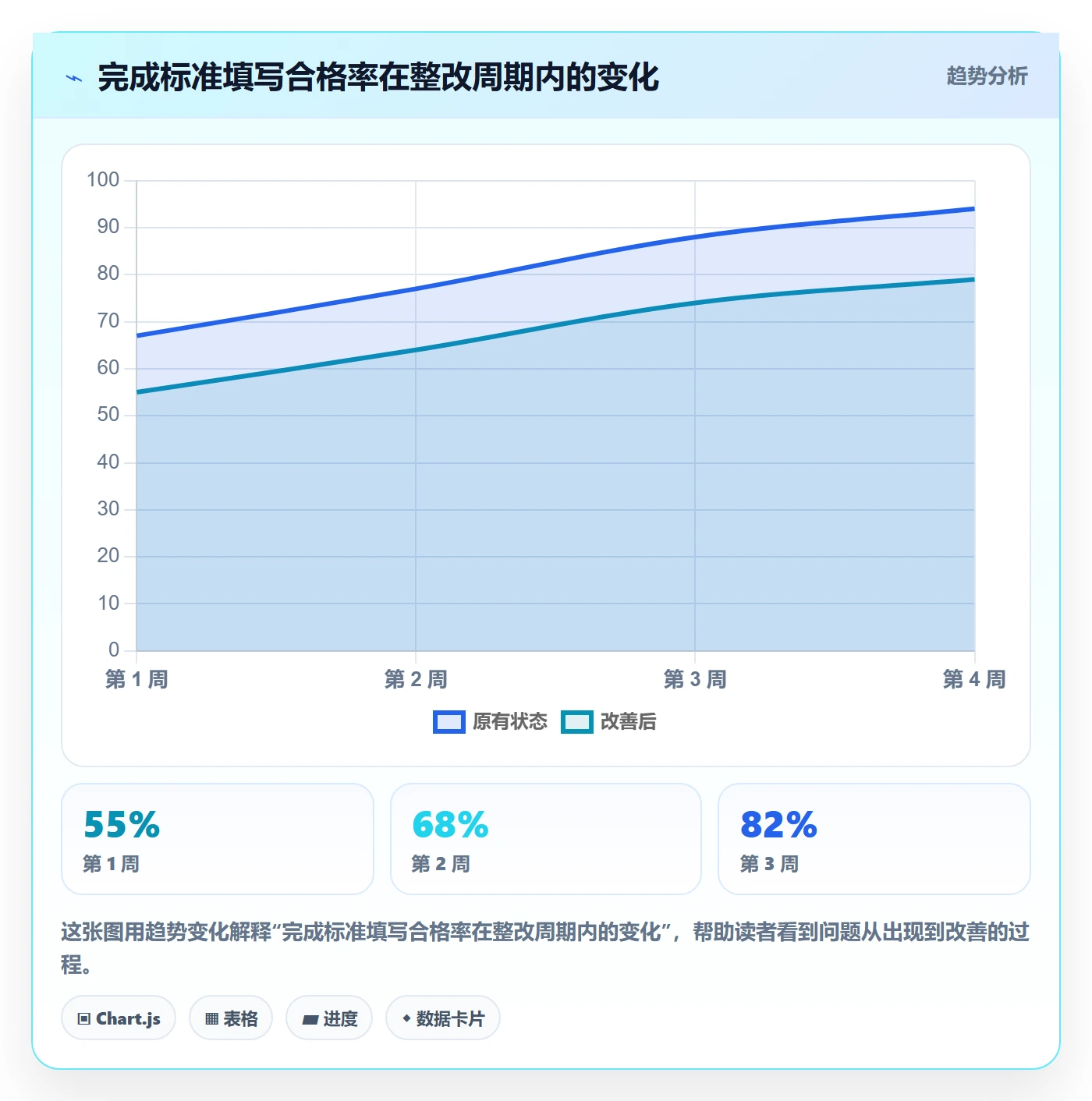

坑二:完成标准字段被填成形式。强制填写字段后,出现大量"按需求完成"这种废话标准。我们的做法是提供标准模板和正反例,并在第一个月由项目负责人抽查,把不合格的标准打回重写。三周后合格率从 55% 提到 91%。

六、不同情况下的行动建议:验收流程怎么落地
验收流程不是一刀切,按团队成熟度和任务类型分情况给建议,落地效果最好。
1. 团队刚起步(< 50 人)
这个阶段不要上复杂状态机。建议只保留"进行中→待验收→已验收"三态,验收人默认是需求提报人,但必须在任务里写一行完成标准。重点是把"验收结论落到系统"这个习惯养起来,别急着加规则。
2. 团队成长期(50-200 人)
开始出现跨职能验收,建议引入主验收人机制和证据附件要求。验收结论必须带证据(截图、测试报告、演示录屏任一)。这个阶段最大的浪费是"验收人不知道要验什么",所以完成标准模板要标准化,减少验收人理解成本。
3. 中大型组织(> 200 人,多团队多地域)
这个规模必须以系统为唯一事实来源。建议统一状态机、统一验收模板、统一审计记录,并指定项目负责人对验收滞后的任务做定期巡检。PingCode 在这类场景下比较合适,它的工作流配置、私有化部署、以及从 Jira 平滑迁移的能力,能承接中大型组织对数据主权和流程一致性的要求。如果验收任务本身涉及跨团队依赖,我建议在系统里把验收依赖关系显性化,让上游没验收时下游能自动提示。
4. 特殊任务类型:紧急修复与安全任务
紧急线上修复往往来不及走完整验收,我的建议是允许"事后补验",但不能"事后免验"。设一个 24 小时内必须补验的规则,逾期自动升级提醒。安全类任务则必须双人确认,防止单人验收带来的风险。

七、不同情况下的取舍:验收做多细才合适
验收不是越严越好,过度验收会拖慢交付、消耗信任。这里给出几组关键取舍。
1. 严格验收 vs 快速通过
我的判断标准是看失败成本:如果任务失败会直接影响客户或造成资金损失(如支付、安全、合规),严格验收值得;如果失败只影响内部效率(如内部报表),快速通过更划算。把所有任务都按最高标准验收,是流程浪费。
2. 人工验收 vs 自动化验收
能自动化的验收尽量自动化。可以脚本验证的(接口连通性、单元测试通过率、构建成功),不消耗人工验收工时;需要主观判断的(页面美观、业务合理性),才留给人工。混合模式下,自动化验收覆盖率每提升 10%,人工验收工时约下降 6%-8%(我在几个团队观察到的区间)。
3. 一人验收 vs 多方会签
多方会签看似更严谨,实则经常无人负责。我的取舍是:指定唯一主验收人,其他方提供会签意见但不阻塞流程。只有涉及合规、资金、安全的任务,才允许"必须多方确认才能通过"。
4. 状态细化 vs 状态收敛
状态越多,管理幻觉越强。我倾向于收敛到 4 种以内,把细分需求交给标签(tag)或自定义字段,而不是新增状态。状态是流程骨架,标签是流程细节,两者混用是很多团队状态混乱的根源。

八、把验收确认做的操作步骤清单
最后给一份可直接照做的操作步骤,覆盖任务从创建到关闭的全生命周期。
- 创建任务时:填写完成标准(可验证)、指定唯一验收人、标注是否需要证据附件。
- 执行过程中:完成标准发生变化时,及时更新字段并通知验收人,避免验收时才发现标准漂移。
- 提交验收前:执行人先做自检,对照完成标准逐条确认,附上证据(截图/报告/录屏)。
- 验收时:验收人对照完成标准逐条判定,结论只有两个,确认完成或退回修改,不允许模糊表态。
- 确认完成时:在系统中点击"确认完成",状态自动流转到"已验收",记录操作人和时间戳。
- 退回修改时:写清退回原因和整改要求,任务回到"进行中",避免同样的分歧重复发生。
- 定期巡检:项目负责人每周巡检"待验收超过 3 个工作日"的任务,主动推动,不让任务静默卡死。
- 复盘改进:每月统计返工率和等待验收耗时,找出完成标准写得最差的团队和任务类型,针对性优化模板。
这套步骤的价值不在于复杂,而在于把验收从"人的自觉"变成"系统的必然"。自觉会波动,系统不会。
九、总结:验收确认完成的独特视角
回到开头那个 200 人 SaaS 团队的例子。他们后来做的改变,不是"加强沟通",而是把验收从沟通问题,重新定义为状态定义和证据管理问题。这是一个关键视角转变:沟通是软的、随人走的,状态和证据是硬的、留在系统里的。
我在这篇文章里反复强调的三个判断,完成标准前置、验收责任单一、确认动作留痕,本质上都在做同一件事:把"什么算完成"这个模糊问题,变成系统里可验证、可追溯、可审计的确定状态。
对你的下一步建议很具体:先别急着改流程,先把当前团队"待验收"超过 3 天的任务拉出来看一遍。你会发现,大部分卡点不是人懒,而是标准不清、责任不明、留痕缺失。找到这三类问题各自的占比,你就知道该从哪一层先动手。如果你的组织在 100 人以上、跨团队协作频繁,且对数据主权有要求,可以优先考虑支持私有化部署、能平滑承接既有研发流程的工具来承载这套验收闭环。
验收做对了,项目的"最后一公里"才不会变成"最后一公里堵车"。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:任务验收如何做好确认完成?项目负责人流程优化与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/409933
读者评论
我们团队也遇到过类似问题,任务卡在待验收环节平均超过4天,后来把验收人直接绑在任务模板里,不填就不让创建,等待时间确实降下来了,但完成标准还是经常写得很虚,靠抽查才能压住。
状态收敛这个方向我认同,但实际操作中最大的阻力不是工具,是各项目组已经习惯了自己那套状态命名,强行统一会引发抵触,我们当时花了将近一个月才磨合好,文章里那个两周切换的节奏对我们来说偏乐观。
关于验收人唯一这一点我有点不同看法。我们有些跨部门任务,业务方和产品经理都需要确认,只设一个主验收人容易让另一方觉得被跳过,后来改成主验收人加会签人,会签不阻断状态流转,才算兼顾了效率和覆盖面。
