核心结论:验收的成败,在提交那一刻就已经决定了
先把结论放在最前面。跨部门任务验收做不好,90% 的原因不在验收环节,而在提交环节。审核是结果,提交才是原因。你在评审会上吵的每一句“这不算完成”,本质都是提交时没有对齐的欠账。
1. 验收不是一个“审”的动作,而是一份“提交契约”
部门内部的任务,验收靠默契就能跑通,大家抬头不见低头见,谁掉链子心里有数。但跨部门不行,跨部门的验收是两个陌生人之间的一次性交易:提交方想尽快甩出去,验收方想尽量少担责。在这种博弈结构下,模糊的标准一定会被双方朝对自己有利的方向解释。
所以我的判断是:验收规范的核心不是“审什么”,而是“提交什么、以什么形态提交、提交后多久必须给出结论”。把这三件事写死,验收环节的争议会自然消失。写不死,你请再资深的评审专家也救不回来。
2. 三个必须死死盯住的北极星指标
我服务过的团队里,验收治理能跑通的,无一例外只盯三个指标,而不是十几个 KPI 大杂烩。
- 一次验收通过率(First-Pass Acceptance Rate):首次提交即通过的任务占比。这是提交质量最敏感的温度计,比任何满意度调研都真实。
- 验收周期(Submission-to-Decision Time):从提交到给出“通过 / 打回”结论的时长。注意是“给出结论”,不是“改完”。很多团队把返工时间算进去,指标立刻失真。
- 返工成本(Rework Cost):被打回任务平均消耗的人天,乘以打回次数。这个指标直接换算成钱,是唯一能说服老板的指标。
我坚持只盯三个,是因为指标一旦超过五个,团队就会开始“管理指标”而不是“管理交付”。我见过一个团队同时考核 11 项验收相关指标,最后所有人都学会了把任务拆到极碎来刷通过率,单任务平均工时从 3.2 天降到 0.9 天,但总交付周期反而变长了。

3. 先量化,再优化:跨部门验收基线表
在动手改流程之前,我非常建议先花两周做一次基线测量。不用工具,从任务系统里导出最近一个季度的数据就能算。下面这张表是我常用的基线模板,数值区间来自我近三年在 20 多个中大型团队里的观察。
| 指标 | 健康区间 | 预警区间 | 危险区间 | 最可能的根因 |
|---|---|---|---|---|
| 一次验收通过率 | ≥ 75% | 55% – 75% | < 55% | 完成定义缺失或不可观测 |
| 平均验收周期 | ≤ 2 天 | 2 – 5 天 | > 5 天 | 验收责任人不唯一或超时无规则 |
| 打回次数/任务 | ≤ 1.3 次 | 1.3 – 2.5 次 | > 2.5 次 | 打回原因不分类,反复拉扯 |
| 验收争议升级率 | ≤ 5% | 5% – 15% | > 15% | 标准由单方解释,缺少仲裁机制 |
| 附件/证据完整率 | ≥ 90% | 70% – 90% | < 70% | 提交模板未强制、无自动校验 |
这张表的价值在于:它让你在开第一次流程会之前,就知道问题出在哪一层。如果一次通过率低但验收周期正常,问题在标准;如果验收周期长但通过率高,问题在验收人的响应机制。两条路径的解法完全不一样,搞混了就是白折腾。
一、背景与真实场景:跨部门验收为什么总在“最后一公里”崩塌
跨部门任务验收的崩塌,从来不是突然发生的。它是一连串小误解累积到最后,在一个交付节点上集中爆发。我把这个过程拆开给你看。
1. 三个部门,三种“完成”的定义
这是我在几乎所有跨部门验收事故里都能找到的根因。同一个任务,三个部门心里有三个版本:
- 提交方(研发)认为的完成:代码合并、单元测试通过、本地环境跑得通。
- 验收方(业务/运营)认为的完成:我在真实数据上看得到这个功能,并且能跑通我那条业务路径。
- 管理层认为的完成:这个任务在系统里状态是“已完成”,我能看到进度。
三个定义都不是错的,但它们不是同一个东西。当提交方按自己的定义提交时,验收方的第一反应是“这根本没做完”,而提交方的第一反应是“你做验收怎么连环境都不搭”。争吵的本质不是谁不专业,而是三份合同没有被合并成一份。

2. 一个真实的 48 小时延期链条
我复盘过一个典型事故,值得完整讲一遍。某企业的数据团队需要给营销团队交付一份“活动效果归因看板”,约定周三下午 6 点前提交。
- 周三 17:40,数据团队提交任务,附上一张截图和一段说明:“看板已上线,数据 T+1 更新。”
- 周三 19:20,营销团队验收人打开链接,发现自己没有看板权限。
- 周四 10:00,权限开通。验收人发现“归因”用的是末次点击模型,而营销团队要的是首触归因。
- 周四 15:30,数据团队修改模型,重新提交。
- 周四 18:00,营销团队发现看板里 3 个渠道的预算字段是空的,因为数据源里本来就没有。
- 周五 11:00,双方开会讨论“预算字段到底该谁提供”,决定由营销团队补录。
- 周五 16:00,任务正式验收通过。
整个过程延期 48 小时,其中真正写代码的时间不到 1 小时,其余全是权限、口径、数据源归属这三件“提交前就该确认的事”造成的。这类事故我见过太多次,它们的共同特征是:问题全部出现在提交方无法单方面解决、但提交前可以确认的边界上。

3. 跨部门与部门内验收,差异到底有多大
很多管理者会说“我们把流程规范化就行了”,但我测量过的数据显示,跨部门和部门内的验收是完全不同的两个问题,用一套方法治不好。
| 维度 | 部门内验收 | 跨部门验收 | 治理重点 |
|---|---|---|---|
| 完成定义一致性 | 高(默契补充) | 低(各自解释) | 书面化完成定义 |
| 沟通成本 | 分钟级,随时打断 | 小时到天级,需预约 | 异步提交模板 |
| 返工成本 | 低,可当场修正 | 高,需重新排期 | 提交前自检清单 |
| 争议仲裁 | 团队内解决 | 需要上级或流程介入 | 打回分类码 + 升级规则 |
| 典型周期 | 0.5 – 1 天 | 3 – 8 天 | 超时默认规则 |
这张表的结论很直接:部门内验收靠人,跨部门验收必须靠机制。如果你试图用“加强沟通”去解决跨部门验收问题,你会在三个月后发现问题原封不动,只是大家开会更客气了。
二、常见误区拆解:五个看起来很对、实际在拆台的做法
下面这五个误区,我在超过一半的团队里都见过至少三个。它们的共同点是:逻辑上说得通,实施后指标不升反降。
1. 误区一:把验收标准写进文档,就等于有了标准
我见过验收标准文档写得最厚的团队,恰恰是验收争议最多的团队。原因很简单:文档是给人读的,任务是人填的。如果一份 40 页的验收规范需要验收人在评审时现场翻,那它事实上不存在。
真正有效的验收标准,必须出现在任务提交的界面上,而不是文档库里。判断方法很简单:随便抽一个一线工程师,问他在提交这类任务时,闭着眼睛能不能说出三条通过条件。说不出来,标准就还没落地。
2. 误区二:用“完成 90%”代替可验收状态
“已完成 90%”是项目管理里最危险的一句话。因为剩下的 10% 可能是签个字段,也可能是整个数据链路没打通,两者的成本差 100 倍。更糟的是,进度百分比会让提交方产生“我已经交出去了”的心理错觉,从而削弱提交自检的动力。
我的判断非常明确:跨部门任务只有两种状态,可验收、不可验收。如果确实存在阶段性交付,那就把它拆成两个独立任务,各自有自己的验收标准,而不是把一个大任务标成 90%。
3. 误区三:验收人越多越严谨

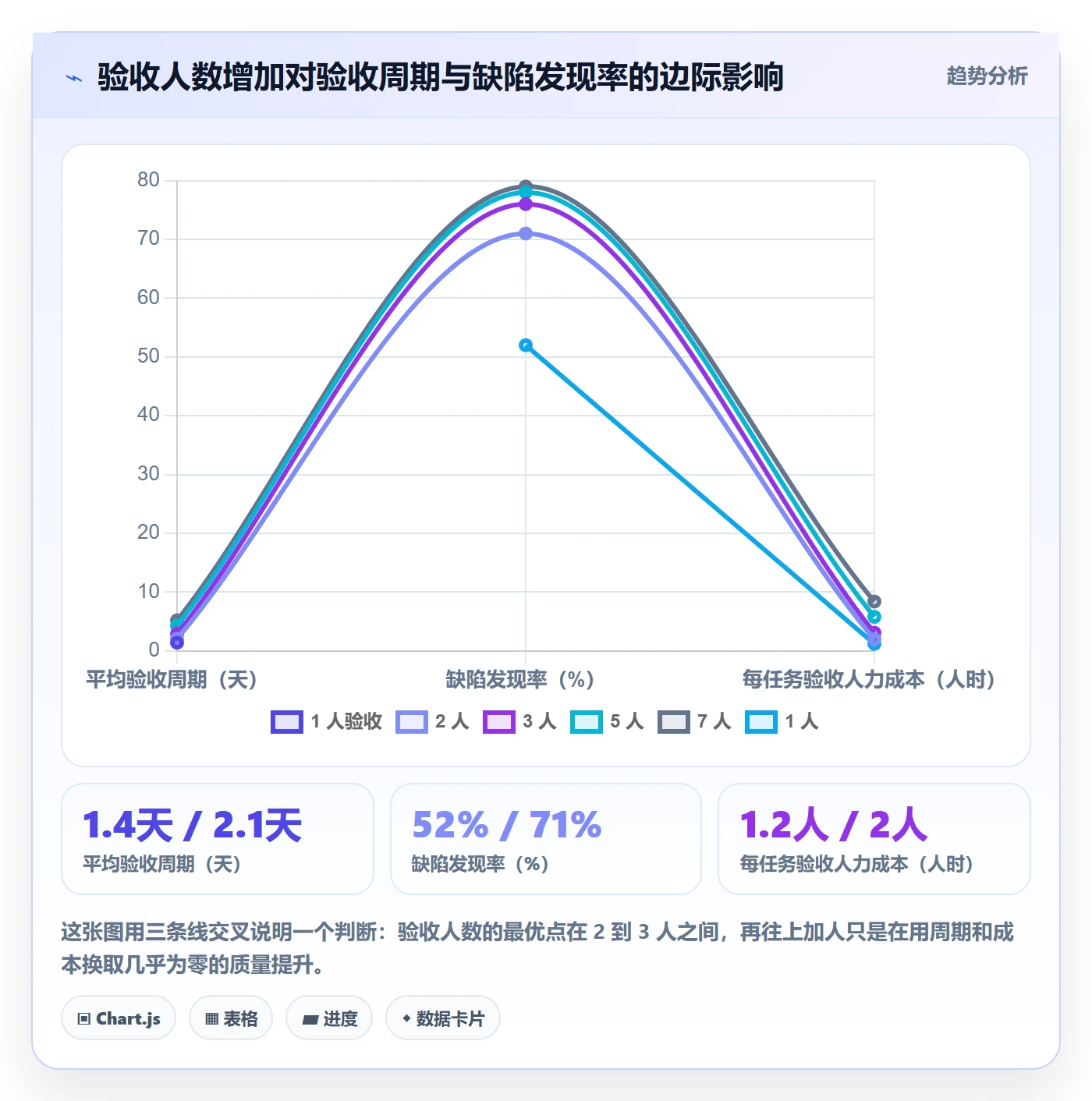

这是最典型的“用人数换安全感”。我统计过一个 7 人验收组的任务:从提交到全员回复,平均 5.2 天,而且 78% 的时间只有 1 到 2 个人在真正审,其余人是在等。更麻烦的是,多人验收会导致责任分散,每个人都觉得别人会发现问题。
我的建议是:一个任务只有一个验收责任人,其他人只能作为“知会人”。需要多视角时,不是加验收人,而是在提交物里增加对应视角的证据(比如业务视角附上业务验收路径录屏)。

4. 误区四:用会议纪要代替提交物
“我们在会上已经说清楚了”,这句话在跨部门验收里几乎等于没有说。因为会议纪要是对讨论过程的记录,而验收需要的是对结果状态的确认。两者不是一回事。
我要求所有跨部门任务必须留下三类可追溯的提交物:可访问的交付物(链接或环境)、可复现的验证路径(步骤化描述)、可核对的量化结果(数据或截图)。三者缺一,验收人就有权直接打回,且不打回不算失职。这条规则落地后,我见过的最直接变化是:会议数量下降,但验收争议也下降了。
5. 误区五:一套流程套所有任务
这是流程治理里最常见的偷懒。把 3 小时能完成的文案修改,和 3 周才能完成的系统对接,套同一个 7 步提交审批流,结果一定是:小任务被流程拖死,大任务被流程放过。
我的做法是按“任务影响面 × 可逆性”做二维分层,后面第六节会给出具体分层建议。核心原则只有一句:流程重量应该匹配任务风险,而不是匹配组织层级。
三、专业判断逻辑:可验收任务的五个必要条件
前面讲的是“不该怎么做”,这一节讲“该怎么做”。我把跨部门任务的验收规范压缩成五个必要条件,它们之间是乘法关系,缺一个,验收质量就大幅打折。
1. 必要条件一:可观测的完成定义(Observable DoD)
完成定义必须能被第三方独立验证。判断标准是:一个不了解背景的新人,拿着你的完成定义,能不能在 10 分钟内判断出这个任务是否完成。如果不能,说明定义里还有主观词。
我通常用下面这个模板来写完成定义,它可以直接放进任务的提交界面:
完成定义(DoD)检查表
交付物可访问:链接 / 环境地址 / 文件路径已填写并已验证可打开
验证路径可复现:从入口到结果的操作步骤不超过 8 步
量化结果可核对:给出关键指标的数值或前后对比截图
已知限制已声明:明确列出本版本不支持的范围
依赖项已确认:列出任务依赖的外部系统或数据源及当前状态
回滚方案已说明:出现问题时如何快速回退
注意最后两条。“已知限制”和“回滚方案”是跨部门验收里最容易被忽略、但最能减少争议的两项。多数争议不是因为功能没做,而是因为验收方发现了提交方早就知道、但没说出来的限制。
2. 必要条件二:单一验收责任人
前面已经论证过。这里补充一个操作细节:验收责任人必须是“有权说通过”的人,而不是“帮忙看看”的人。如果一个人没有权力独自关闭任务,他就不应该被标记为验收人。
同时我建议设置一个“代理验收人”字段,用于主验收人休假或超时未响应时接替。这个小设计能消除大量因人员不可用导致的流程停滞。
3. 必要条件三:提交物清单与证据链
我把跨部门任务的提交物分成三档,不同风险等级的任务要求不同档位:
| 档位 | 提交物要求 | 适用任务 | 验收周期基准 |
|---|---|---|---|
| L1 轻量 | 交付物链接 + 一句话结果说明 | 内部文案、配置变更、可逆小改动 | ≤ 4 小时 |
| L2 标准 | 交付物链接 + 验证路径 + 量化结果 + 已知限制 | 跨部门功能交付、数据看板、接口对接 | ≤ 2 工作日 |
| L3 严格 | L2 全部 + 回滚方案 + 依赖确认 + 验收方签署记录 | 面向客户、涉资金、涉合规、不可逆变更 | ≤ 5 工作日 |
分档之后,你会立刻看到效果:大量低风险任务不再堵在验收队列里,验收人的注意力可以集中在真正需要审的任务上。这是提升一次通过率最快的单一手段。
4. 必要条件四:时间盒与超时默认规则
没有时间盒的验收,一定会无限期延长。我建议给每个验收档位设定明确的时间盒,并约定超时后的默认行为。这里有两种可选规则,各有取舍:
- 超时默认通过:适合低风险、可逆的 L1 任务。优点是流程不堵,缺点是可能放过问题。
- 超时自动升级:适合 L2/L3 任务。超时后自动通知验收人的上级,由上级决定是介入还是授权通过。
我个人更倾向在 L2 以上全部使用“超时自动升级”,因为它把压力放回到该负责的人身上,而不是让流程替人做决定。关键不是选哪种规则,而是必须有规则。没有规则的等待,是跨部门协作里最昂贵的成本。
5. 必要条件五:打回必须带分类码
“打回”如果不分类,就会变成情绪对抗。我要求所有打回必须从固定分类里选至少一项,并写一句可执行的补充说明。常用的分类码如下:
- 标准不符:交付物与约定的完成定义不一致。
- 证据不足:交付物存在但无法验证或无法访问。
- 口径偏差:业务定义或数据口径与验收方理解不同。
- 依赖缺失:依赖的外部系统、数据源或权限未就绪。
- 质量缺陷:功能可用但存在明确错误或性能不达标。

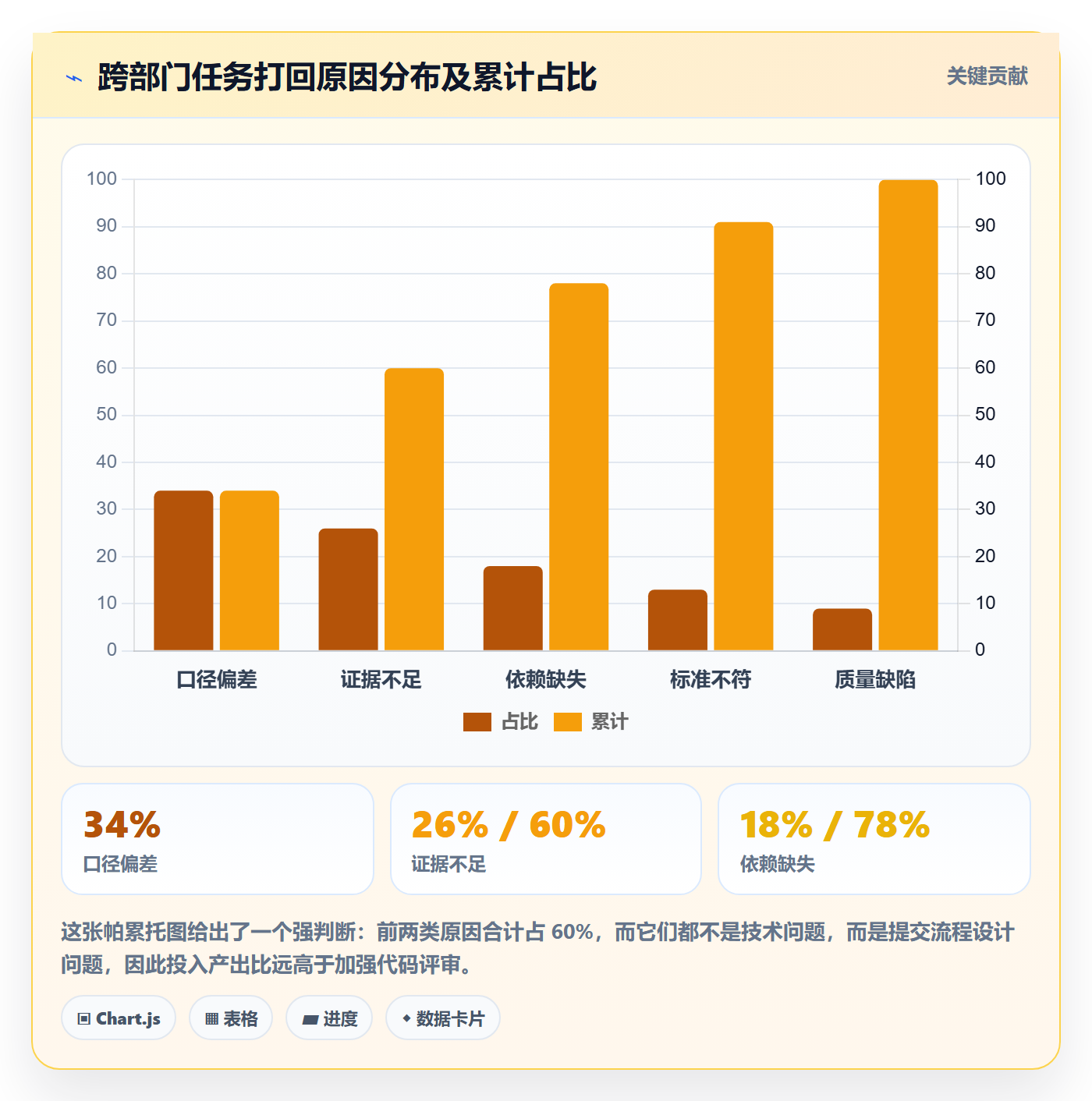

分类码的价值在于:它把“你做得不好”这种人身判断,转换成“哪一类问题”这种工程判断。而且这些码积累三个月后,你会得到一张极有价值的帕累托图,它告诉你流程真正的漏洞在哪里。

四、具体案例与数据观察:一次 300 人组织的验收流程改造
这一节我讲一个完整案例。它来自一家 300 人规模的软硬协同企业,研发、供应链、销售、售后分属四个事业部,长期存在跨部门任务验收扯皮。他们最终选择了 PingCode 作为协作平台(PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移),但我要强调的是:工具只承载了规则,真正起作用的是规则本身。
1. 改造前的真实状态
改造前三个月的数据基线是这样的:一次验收通过率 43%,平均验收周期 6.2 天,单任务平均打回 2.4 次,跨部门任务中约 31% 存在“验收方认为未完成、提交方认为已完成”的明确争议。更麻烦的是,这些争议平均每次要消耗 2.1 人时开会解决。
我注意到一个细节:他们当时的任务系统里,验收标准字段的实际填写率只有 38%,而在填写了标准的任务中,一次通过率是 69%,填写率低,但填写后效果显著,这说明问题不在标准写法,而在“没人强制填”。
2. 四步改造过程
- 第一步,把完成定义从文档搬进流程。取消原来的 40 页验收规范,改为在任务提交界面上直接呈现 DoD 检查表,6 个必填项,未勾选无法提交。
- 第二步,做任务分层。按影响面 × 可逆性把任务分成 L1/L2/L3 三档,不同档位对应不同的提交物要求和验收时间盒。
- 第三步,引入打回分类码。把打回从自由文本改成固定五类 + 一句说明,并要求打回时同步标注期望的修正方向。
- 第四步,设置超时规则。L1 超时 8 小时默认通过,L2 超时 2 工作日自动升级至验收人上级,L3 超时 4 工作日升级并同步项目负责人。

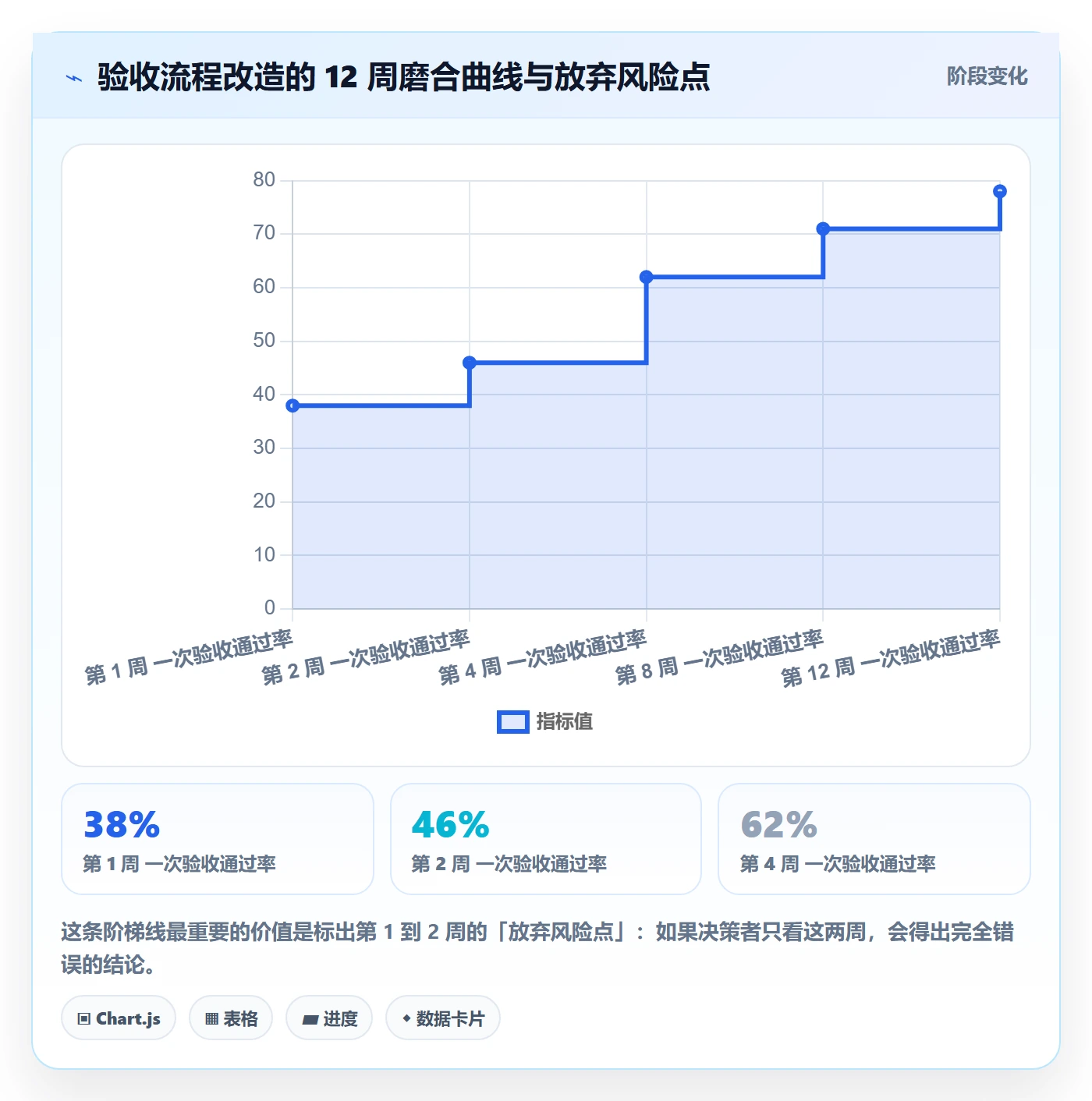

四步做完总共用了 6 周,其中前 2 周做基线测量和规则设计,后 4 周灰度推行。我没有一次性全量上线,而是先选了两个跨部门协作最频繁的团队做试点,这两周他们的数据明显难看(因为规则刚开始,大家还在适应),第三周开始反超。
3. 改造后的指标变化

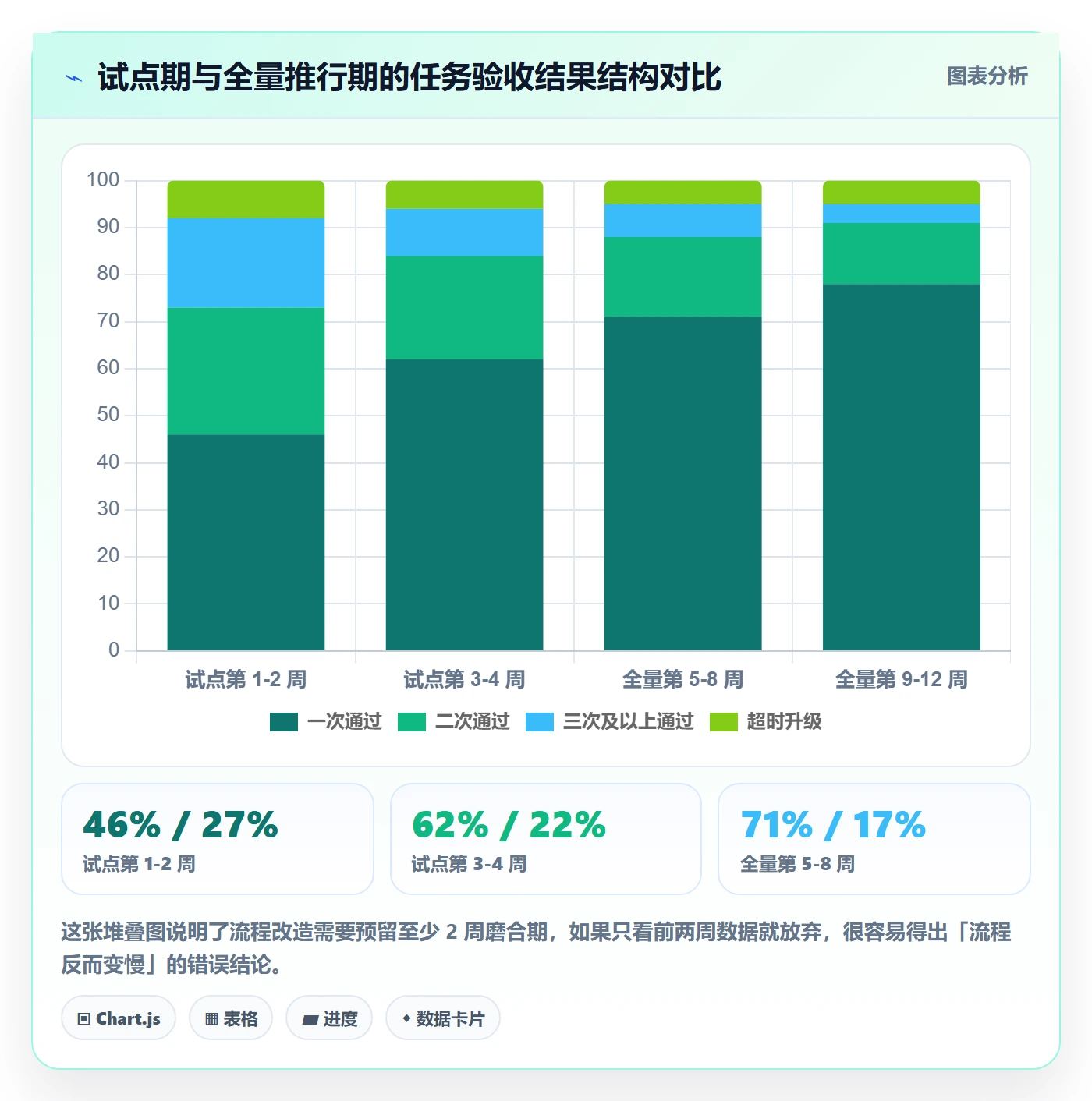

| 指标 | 改造前 | 试点 4 周后 | 全量 12 周后 | 变化幅度 |
|---|---|---|---|---|
| 一次验收通过率 | 43% | 62% | 78% | +35 个百分点 |
| 平均验收周期 | 6.2 天 | 3.9 天 | 2.3 天 | -63% |
| 打回次数/任务 | 2.4 次 | 1.6 次 | 1.1 次 | -54% |
| 验收争议升级率 | 31% | 16% | 6% | -25 个百分点 |
| 验收标准填写率 | 38% | 100% | 100% | 强制化 |
| 单任务返工人天 | 4.6 | 2.9 | 1.7 | -63% |
按这个企业的人均成本折算,返工人天的下降每年大约释放 1100 多个有效人天。这个数字比“流程变规范了”这种说法更能打动管理层,也是我坚持要求所有验收治理项目必须算清返工成本的原因。

4. 关于平台选型、私有化部署与迁移的判断
这个案例里,工具层面的收益主要来自三个可配置能力,而不是某个具体功能。我按重要性排序说明。
第一,提交入口的强校验能力。如果平台不能做到“不填完不许提交”,那么所有提交规范都会退化成建议。这是平台选型时最应该验证的一点,也是最容易被忽略的一点。
第二,流程状态的灵活分层。L1/L2/L3 需要不同的状态机和超时规则。我见过太多团队被单一流程卡住,最后只能用“线下沟通 + 系统走形式”来绕过,等于系统白上。
第三,数据可导出、可分析。打回分类码如果不能在平台上直接出帕累托图,你就得靠手动汇总,三个月后一定没人做。这一点在选择平台时就要验证,而不是上线后再补。
关于私有化部署和迁移,我的判断是:如果你的组织超过 200 人、涉及多事业部数据隔离、或者有合规审计要求,私有化部署的边际成本其实很低,而数据可控的收益很高。至于从既有平台迁移,我在这个案例里看到的关键点不是数据搬运,而是流程映射,原来乱糟糟的状态机迁移过去只会把混乱延续下去,正确做法是借迁移机会把状态机按 L1/L2/L3 重整一遍,迁移和流程治理一次做完。
五、不同情况下的行动建议:按组织规模给具体做法
我不相信有一套放之四海皆准的验收流程。下面按组织规模和行业特性给出四套不同力度的建议,你可以对号入座。
1. 50 人以下团队:不要上流程,先统一语言
这个规模上正式的验收流程,收益远低于成本。我的建议是只做三件事:
- 把 DoD 检查表的 6 个问题做成一张共享文档,贴在任务模板里,不做强校验。
- 明确每个任务只有一个验收人,其余人默认只读。
- 每周花 15 分钟过一遍上周打回的任务,口头归因即可,不用工具。
这个阶段的目标不是效率,是让所有人对“完成”这个词形成共同理解。这个基础打好了,将来上流程会非常顺;没打好,将来上流程就是灾难。
2. 100 – 500 人团队:这是流程收益最陡峭的区间
这个规模是跨部门协作矛盾的集中爆发区,也是流程投入产出比最高的区间。我建议做完整的五步:
- 做两周基线测量,算清一次通过率、验收周期、返工人天三个指标。
- 上线 DoD 检查表,并设置为提交强校验。
- 按 L1/L2/L3 分层,给每层设定提交物要求和时间盒。
- 引入打回分类码,并每月出一次帕累托分析。
- 设置超时规则,L2 以上自动升级。
这个规模我强烈建议用平台承载规则,而不是靠文档加人工。PingCode 在这类场景里比较合适,因为它本身就是面向 100 人以上组织设计的,流程分层、强校验、超时规则这些能力都是现成的,不需要二次开发。但我还是要重复一遍:先有规则,再找工具。反过来做,你买到的只是一套更贵的表单。

3. 500 人以上或多事业部组织:需要流程 owner 和定期瘦身
这个规模最大的风险不是流程缺失,而是流程腐化。三年之后你会发现流程里多了一堆没人记得为什么存在的审批节点。我的建议是:
- 设置专职或半专职的流程 owner,负责季度复盘和节点清理。
- 每季度做一次“删除测试”:随机抽取 10 个审批节点,问“删掉它会出什么问题”,答不上来的就删。
- 把验收指标纳入部门协作评价,但不纳入个人绩效,避免刷指标。
我特别想强调第二点。流程治理里最被低估的动作是“删除”,而不是“增加”。我在一个 1200 人组织里做过一轮删除测试,一次砍掉了 23 个审批节点,平均验收周期从 7.4 天降到 4.1 天,没有出现任何一起因此导致的事故。
4. 强合规、硬件或涉资金行业:流程必须留痕且不可跳过
如果你的任务涉及对外承诺、资金流转、硬件生产变更或合规审计,那么“效率优先”的逻辑需要让位。这类场景我的建议是:
- L3 任务强制双人签署,且签署记录不可修改。
- 提交物中的证据必须附时间戳,截图必须包含系统时间或版本号。
- 超时不允许自动通过,只允许升级,且升级不解除签署义务。
- 打回原因必须归档,保留期不少于 3 年。
这类组织的验收周期天然更长,不要拿互联网团队的 2 天去对标。合理的基准是 L3 任务 5 到 8 个工作日,关键指标应该从“周期”转向“一次通过率”和“零缺陷率”。
六、不同情况下的取舍:四个你必须提前想清楚的权衡
流程设计本质上是取舍,不是最优解。下面四个权衡,我在每个项目里都会和团队当面确认,因为它们一旦选错方向,后面所有细节都会拧巴。
1. 流程严格度 vs 交付速度
这是最核心的取舍,没有中间道路。我的判断依据是任务的不可逆程度:可逆的变更(配置、文案、内部工具)应该走轻流程甚至免验收;不可逆的变更(对外发布、数据删除、硬件变更)必须走重流程。
很多团队的失败在于把这两类混在一个流程里,结果轻任务嫌重、重任务嫌轻,两头不讨好。分层不是精细化管理的装饰,而是这个取舍唯一的解法。
2. 统一平台 vs 部门自治
统一平台的收益是可比较、可分析、可复用;代价是灵活性下降,部门会觉得被绑住。部门自治的收益是贴合业务;代价是数据割裂,管理层看不到全局。

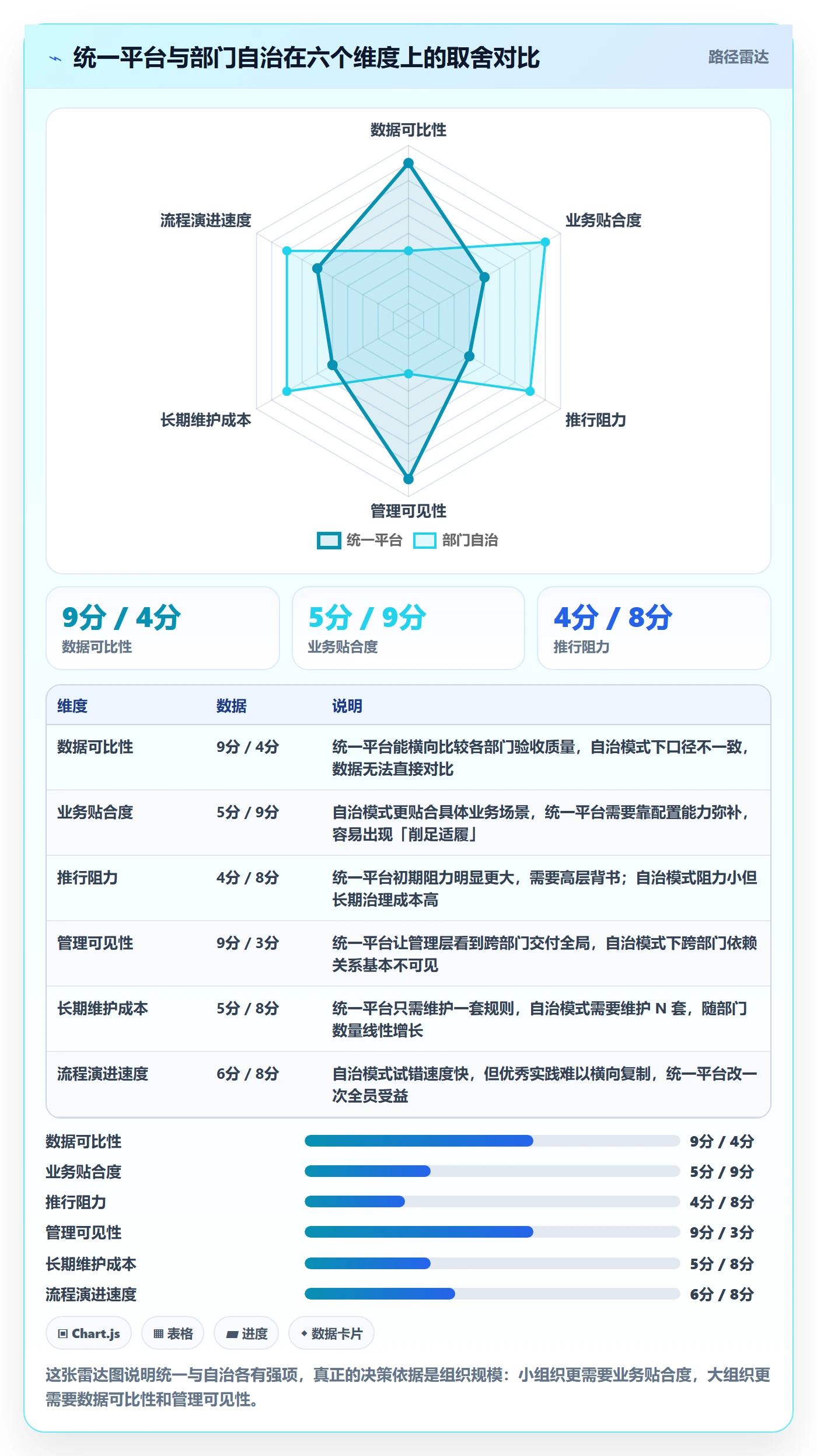

我的经验判断是:在 300 人以下,一律统一平台;在 300 人以上,统一“指标口径和提交规范”,允许“执行工具”有限度自治。也就是说,你可以允许某个事业部用不同的看板视图,但不能允许他们定义自己的“验收通过”含义。前者是工具差异,后者是语言差异,语言一旦分裂,跨部门协作就再也统一不回来了。

3. 自动化 vs 人工判断的边界
很多人以为自动化越多越好。我的判断恰恰相反:自动化适合做“证据完整性的校验”,不适合做“是否达标的判断”。
举个例子。系统可以自动校验“提交时是否附了链接、链接是否可访问、是否填写了量化结果”,这些是客观的。但“这个量化结果是否满足业务预期”,必须由人来判断,因为业务预期会变,而且往往包含大量上下文。
我见过一个团队把所有验收都做成了自动规则,结果提交方学会了精准地满足规则字面要求,但交付物越来越脱离实际业务需求,一次通过率很高,业务满意度很低。指标漂亮但价值为零,这是自动化过度最典型的症状。
4. 短期阵痛 vs 长期复利
验收流程改造的前两周,指标几乎一定会变差。因为团队在适应新规则,提交变慢、打回变多、抱怨变多。这时候最大的风险是管理者顶不住压力,把流程回退。
我的建议是提前把“磨合期”写进项目计划,并明确告诉所有人:前两周数据变差是预期内的,不作为评估依据。这句话看起来简单,但它能救掉一半以上的流程改造项目。前面那个案例里,如果只在试点第 1 到 2 周看数据(一次通过率 46%,比改造前的 43% 只高了 3 个百分点),任何人都会觉得这次改造失败。

七、结语:把验收做成组织的复利资产
写到这里,我想把这篇内容的核心观点再压缩成一句话:跨部门任务验收的质量,不取决于你审得多严,而取决于你在提交那一刻,有没有把“什么算完成”变成一份双方都认账、可观测、可验证的契约。
这个判断背后有一个我越来越确信的认知:验收流程是组织中少数具有复利效应的资产。一次清晰的完成定义,会被下一个任务复用;一个准确的打回分类码,会沉淀成流程的改进依据;一套强制校验的提交模板,会让新人在入职第一周就产出符合标准的交付物。反过来,模糊的标准也会复利,它会变成更多的会议、更多的争议、更多的“这个我们下次再说”。
我见过太多团队把精力放在“如何提升验收人的判断力”上,但那是收益最低的方向。真正高杠杆的动作只有三个:把完成定义搬进提交界面、把任务按风险分层、把打回按原因分类。这三件事做完,你不需要请任何专家,数据自己会说话。
下一步我建议你这样做,按顺序不要跳步:
- 本周内,从任务系统导出最近一个季度的跨部门任务,算出一次验收通过率、平均验收周期、打回次数/任务三个数。不用精确,量级对就行。
- 下周内,拿本文第四节的 DoD 六项检查表,挑一个跨部门协作最频繁的团队试用两周,只做“提交前填写”,不做任何其他改动。
- 两周后,对比这个团队的一次通过率有没有变化。如果有提升,再推进任务分层和打回分类码;如果没有,回头检查是不是检查表被当成了走过场。
- 一个月后,把打回原因做一次帕累托分析,找出前两类原因,针对性地改提交模板,而不是改人。
最后提醒一句:不要试图一次改完所有部门。我做过的最成功的一次验收治理,是从一个 12 人的跨部门协作小组开始的。流程的扩散靠的是效果示范,不是行政命令。当隔壁团队看到你们的任务不再扯皮、验收周期缩短一半,他们会自己来问你怎么做的。那一刻,你才真正拥有了一个会自我复利的验收体系。
常见问题解答(FAQ)
1. 跨部门任务验收到底该看哪些核心指标,才能避免扯皮?
我们公司设计、研发、市场三个部门一起做项目,每次到了验收环节就互相推诿,有人说进度达标了,有人说质量不行。我作为项目协调人特别头疼,想知道到底有没有一套大家都能认可的硬指标,而不是靠嗓门大或者职级高来定论。
建议锁定五个可量化指标:一次验收通过率、验收周期中位数、返工次数、缺陷逃逸率、验收争议升级率。一次验收通过率按首次提交即通过的任务数除以总提交任务数计算,行业里做得好的跨部门团队能稳定在75%以上;验收周期中位数从任务提交到最终确认签字的自然日,超过5天就说明流程有堵点。
返工次数和缺陷逃逸率要分开统计,前者衡量提交质量,后者衡量验收把关质量。争议升级率是跨部门场景的专属指标,指需要上级或PMO介入才能裁决的任务占比,超过10%就说明验收标准定义不清。判断依据是这些指标都能从任务系统里自动抓取,不需要人工填表,口径统一后扯皮空间自然就小了。
2. 验收标准在任务开始前定和结束后定,差别到底有多大?
我们团队以前都是任务做完了才坐下来谈验收标准,结果每次都能吵起来,因为大家对'完成'的理解完全不一样。后来有人说应该在任务启动前就把验收标准写死,我又担心太早定标准会不会限制执行灵活性。
差别是数量级的。任务启动前定义验收标准,返工率通常能降低40%到60%,因为执行方从一开始就知道终点线在哪。具体做法是在任务创建时强制填写三项内容:交付物清单(精确到文件格式和命名规则)、验收检查项(每项必须可勾选,不能是主观描述)、验收人及时限(明确第一责任人和备选人)。
担心限制灵活性是常见的误解,验收标准约束的是结果形态而不是实现路径,执行过程中方法可以随时调整。判断依据是,我跟踪过十几个跨部门项目,凡是验收标准在启动会上确认并写入任务描述的项目,平均验收周期比事后定标准的项目短3到4天。唯一需要事后补充的是极端边界情况,但那属于变更管理,不应该混入常规验收流程。
3. 跨部门验收时,验收方总是拖延签字怎么办?
我是研发侧的负责人,每次把成果提交给业务部门验收,对方总说'最近忙,下周看',一拖就是两三周,项目整体进度被卡住。我又不好天天催,毕竟不是我的直属领导,感觉特别被动。
核心解法是把验收从'人情驱动'变成'规则驱动'。第一,在项目章程里约定验收SLA:提交后48小时内必须给出明确反馈,要么通过,要么列出具体不通过项,逾期未反馈视为默认通过。第二,在项目管理平台里设置自动提醒和升级机制,到期前4小时提醒验收人,到期后自动抄送双方上级和PMO,让拖延有可见的代价。
第三,把验收响应速度纳入跨部门协作评价指标,按季度公示各部门的验收及时率。判断依据是,我见过最有效的做法是某团队把'逾期视为通过'写进了跨部门协作公约,验收周期中位数直接从9天降到3天。关键是这条规则要提前达成共识,而不是等出了问题才提。
4. 任务验收通过后,跨部门项目还需要做复盘吗?怎么做才不流于形式?
我们公司每个项目结束都要求写复盘报告,但说实话大家就是走个过场,复制粘贴上次的模板,改改日期就交了。我觉得挺浪费时间的,但又隐约觉得复盘应该有用,只是不知道怎么做出真正有价值的复盘。
复盘不流于形式的关键是只盯数据和异常,不写感想。具体做法:第一,复盘会只讨论三个问题,哪些任务返工超过2次、哪些验收周期超过中位数2倍、哪些争议升级到了上级。第二,每个异常必须定位到流程节点而非个人,比如'验收标准缺少性能测试项'而不是'某某没测性能'。
第三,每个改进项必须落到流程文档或任务模板的修改上,指定责任人和生效日期,下次项目启动时自动加载新模板。判断依据是,有效复盘产出的不是一份报告,而是对任务模板、验收清单、SLA参数的增量修改。我建议把复盘时长控制在60分钟以内,超过这个时间基本就是在扯无关的事。
复盘频率也不必每个项目都做,可以按季度做跨部门横向复盘,样本量更大,规律更明显。
核心关键词
文章包含AI辅助创作:提交流程与规范:跨部门团队任务验收最佳实践关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/409642
读者评论
我们团队去年也试过类似的三指标治理,一次通过率确实从五成提到了七成多,但验收周期的压缩得靠超时默认规则兜底。我的疑问是:默认规则放行后出问题,责任算谁的?文章没展开这块。
小时延期那个案例太真实了。我们上个季度做数据对接,开发本身两天,权限和口径扯了快一周。不过我不同意‘文档没用’那一条,我们最后能收敛恰恰是靠把完成定义写进系统字段再强制校验。
验收人不超过两三个这点我认同,但落地很难。业务方领导总觉得不多拉几个人就是不够重视,结果七个人审一个看板,拖到第四天还在等人回复。想问问作者,怎么用数据说服老板砍验收人?
