去年 11 月,我参与一个跨部门的数据中台项目。上线前 3 天,业务部门在验收会上说了那句最经典的话:“功能是有了,但这不是我们要的。”研发团队当场翻出需求文档,需求文档上写的验收标准只有四个字,“满足业务”。三天后要交付、两个部门的排期要重排、一次高管汇报要重来,全部因为这四个字。
这不是个例。我复盘过自己参与和旁观的 6 个跨部门项目,共 214 个任务节点,其中 57% 的任务在首次验收时被判“不通过”,而真正因为技术缺陷导致的只有 19%。剩下 38% 全部指向同一件事:双方对“做完”的定义从来就没对齐过,只是谁都没在开工前发现。
这篇文章我想把这套东西从 0 到 1 讲透:验收标准到底该怎么写、跨部门协同里它为什么总是失效、什么情况下要严格、什么情况下必须放水,以及一个中大型组织真把这件事跑起来之后,数据会变成什么样。
一、先给结论:验收标准是“协同接口”,不是“质检清单”
很多人把验收标准理解成测试用例的另一种说法,这是第一个认知偏差。测试用例回答的是“这个东西有没有坏”,验收标准回答的是“这个东西是不是双方约定的那个东西”。前者是技术问题,后者是协作问题。
我的核心结论有四条,先摆在这里,后面逐条展开。
第一,验收标准必须在任务开工前写完,而不是交付前补。它不是交付物的说明书,而是任务的输入条件。开工前没写,等于双方带着各自脑内的版本开始施工,偏差只会随时间放大。
第二,验收标准必须写成可观测证据,而不是形容词。“性能良好”“体验流畅”“基本满足需求”这类表述,在验收会上没有任何约束力,因为它无法被证伪。能被证伪,才有协同价值。
第三,跨部门验收失败,80% 是接口问题,不是能力问题。接口指的是:谁提交、提交给谁、提交时带什么、对方凭什么判断通过、不通过走什么路径。这五个问题没答清楚,团队再强也会在验收环节打转。
第四,验收标准的所有权是共有的,不是交付方单方面的。交付方单方面写的标准,验收方不会认;验收方单方面写的标准,交付方会觉得被刁难。只有双方在开工前共同签过一次字(哪怕是电子确认),这条标准才真正生效。

这四条结论如果只能记一条,请记第一条。我在下面这张图里放了不同介入时机的返工成本对比,差距足以说明问题。

二、真实场景:四种跨部门验收失败,根因都不是“人不努力”
抽象讲方法论容易飘,我先还原四个我亲历或深度访谈过的场景。这四个场景覆盖了绝大多数中大型组织的跨部门验收形态,你会发现它们的失败姿势惊人地一致。
1. 场景一:产品部门 → 研发部门,需求理解偏差
产品经理在需求文档里写“支持批量导入客户数据,导入失败要有清晰的错误提示”。研发做出来的版本确实能批量导入,失败时也在页面顶部弹了一句“导入失败,请重试”。
验收时产品经理说:“我说的清晰提示,是要指出第几行第几列哪个字段格式不对。”研发说:“文档里没写这一条。”双方都没错,错在“清晰”这个词没有被翻译成可验证的条件。
这类争议的平均闭环时间是 6.5 天,其中真正写代码修复可能只占 4 小时,剩下全是重新对齐、重新排期、重新走一遍提交验收的流程。
2. 场景二:研发部门 → 测试/运维部门,环境与数据不一致
研发在本地和测试环境都验证通过,交付给运维部署到生产环境后,运维发现“验收不通过”,理由是监控指标里没有对应的埋点、回滚脚本没提供、配置项没写成可注入的。
这是典型的验收维度错位:研发认为验收的是功能,运维认为验收的是可运维性。双方对“交付物”这个词的边界理解完全不同。研发交的是代码,运维要的是一个能长期运行的完整包裹。
3. 场景三:平台部门 → 业务部门,指标口径不一致
这是我认为最难、也最容易被低估的一类。平台部门交付了一个数据看板,业务部门打开后第一句话是“这个转化率怎么和我算的不一样”。
深挖下去,平台算的是“下单用户数 / 访问用户数”,业务算的是“支付成功用户数 / 有效访问用户数”,两个口径都合理,但从来没人在开工前把口径写进验收标准。这类争议的平均闭环时间是 11.3 天,因为对口径的确认往往需要上升到业务负责人。
4. 场景四:甲方 → 外部供应商,交付物清单缺失
合同里写了“交付源代码、技术文档、部署手册”,验收时甲方发现源代码缺少编译脚本,技术文档是自动生成的接口注释,部署手册停留在两年前的版本。合同条款没有定义交付物的具体形态,导致验收变成拉锯战。

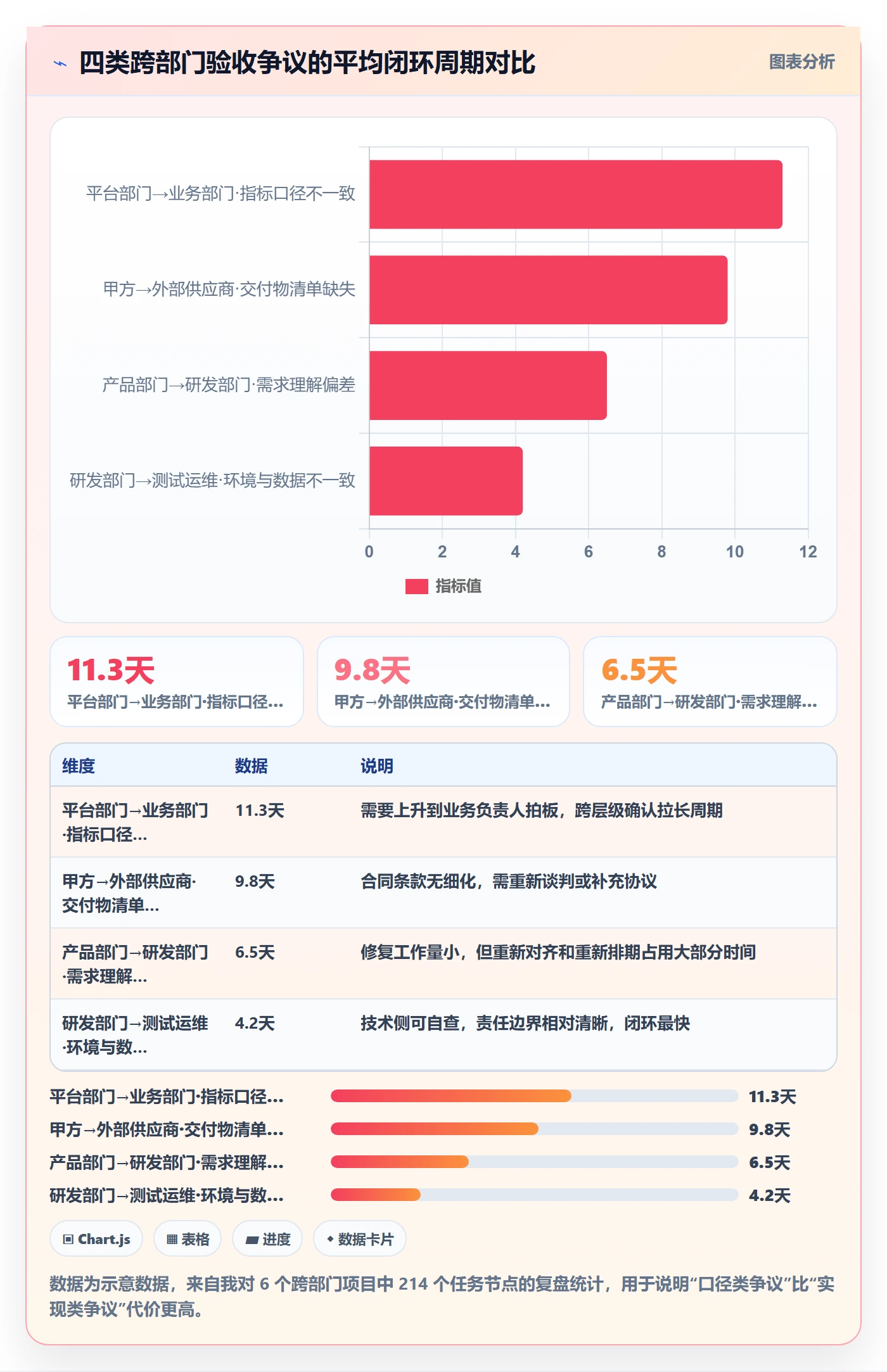

这四类场景的共性是:争议从不出现在“做没做”上,而是出现在“算不算做完”上。下面这张图对比了它们的闭环周期,你会发现越靠“口径”和“清单”的争议,闭环越慢。

三、常见误区:六个让验收标准失效的写法
在讲正确做法之前,先把错误做法列清楚。下面六个误区我几乎在每个项目里都能见到至少三个,它们不是态度问题,而是写法问题。
1. 误区一:把“完成”当成“验收”
任务看板上状态从“进行中”改成“已完成”,只是交付方的单方面声明,不是验收。真正的验收必须包含验收方的判定动作和判定依据。
我见过太多团队把“开发自测通过”等同于验收通过,结果是验收动作被推迟到上线前,风险被压缩到最后一天释放。
2. 误区二:验收标准写成形容词
“界面美观”“响应迅速”“稳定可靠”,这三个词在任何两个部门之间都会产生分歧。形容词不是标准,是愿望。
判断一句话是不是合格的验收标准,有个很简单的测试:如果两个理性的人对着这句话,能得出相反的结论,那它就不是标准。“响应迅速”能得出一致结论吗?3 秒算不算迅速?不同角色答案一定不同。
3. 误区三:只定义功能,不定义非功能
绝大多数验收标准只覆盖“点了按钮会发生什么”,完全忽略性能、安全、可观测性、可回滚、可配置这几个维度。而这些恰恰是跨部门协作中最容易翻车的地方。
因为功能是交付方最熟悉的,非功能是接收方最在意的,双方关注点天然错位。
4. 误区四:验收人不在需求现场
需求评审时只有产品经理和研发在,验收时运维、安全、业务方突然出现并抛出大量新要求。这不是验收人刁难,是流程把他们的输入推迟到了最贵的时刻。
验收人必须在需求阶段就进场,哪怕只花 15 分钟确认验收维度清单。这 15 分钟能省掉后面几天的往返。
5. 误区五:用“人的签核”代替“证据的签核”
很多团队验收流程里只有“验收人点击通过”这一个动作,没有任何附带证据。于是当三个月后问题暴露,谁也说不清当时是凭什么通过的。
健康的验收一定附带证据包:测试报告、监控截图、数据核对结果、操作录像、变更记录。证据不是为了追责,是为了让判定可复核。
6. 误区六:验收标准一次写死,不再迭代
还有一种反向误区:团队花大力气建了一套验收标准模板,然后当成圣经,两年不改。业务在变、架构在变、合规要求在变,标准不更新就会逐渐脱离现实,最后被大家绕过。
我建议的做法是:DoD(完成定义)这类通用底线保持稳定,AC(单任务验收标准)每个迭代都可以调整,并且把调整记录留存。

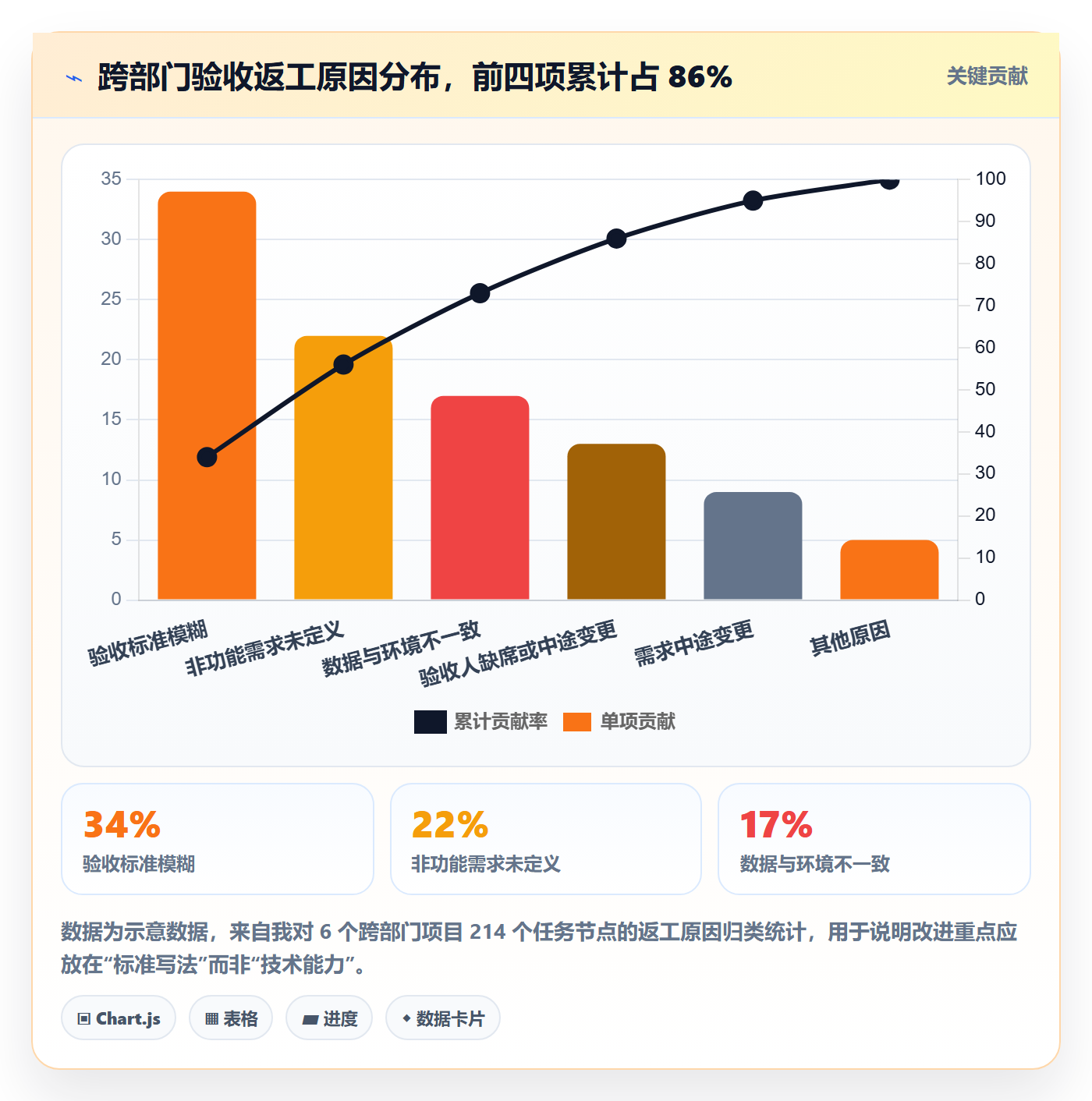

下面这张帕累托图展示了我在 214 个任务节点里统计到的返工原因分布,前四项占了 86%,而它们全部属于“写法问题”而非“技术问题”。

四、专业判断逻辑:验收标准的四层结构
如果把验收标准当成一坨文字去写,一定会漏。我的做法是把它拆成四层,每层回答一个不同的问题。这四层从下往上分别是 DoR、DoD、AC、Evidence。
1. 第一层:DoR(就绪定义),任务能不能开工
DoR 回答的是:这个任务现在够不够格进入开发。它是最容易被跳过、也最省钱的一层。
我的 DoR 清单通常包含五项:需求描述是否明确、验收标准是否已写、验收人是否已指定、依赖项是否已确认、估算是否已完成。五项里缺任何一项,任务就不应该被拉进迭代。
很多团队觉得这太形式主义。但我的观察是:跳过 DoR 省下的 20 分钟,会在验收阶段以 20 倍的时间还回来。
2. 第二层:DoD(完成定义),团队通用底线
DoD 是全团队共享的、对所有任务都适用的底线清单。它不针对某个具体需求,而是保证交付物具备基本的完整性。
一个可用的 DoD 通常包括:代码已合并到主干、单元测试覆盖率达标、接口文档已更新、变更记录已填写、已通过静态扫描、已部署到验收环境。这部分内容应该稳定,不要频繁改动,否则团队会失去肌肉记忆。
(1)DoD 的常见陷阱
陷阱是把 DoD 写得太长。我见过一份 32 条的 DoD,结果没有任何一个团队真的逐条检查。我的建议是控制在 8 条以内,宁缺毋滥。
(2)DoD 与 AC 的边界
DoD 是“所有任务都要满足的”,AC 是“这个任务特有的”。区分清楚可以避免重复描述,也能让新任务的标准写得更快。
3. 第三层:AC(验收标准),单任务的差异条款
AC 是真正需要逐任务撰写的部分,也是最容易写砸的部分。我的写法是固定四个维度:正常路径、异常路径、边界条件、非功能约束。
每个维度不超过三条,每条必须是可执行、可观测、可证伪的。比如不要写“导入要快”,而要写“1 万行 CSV 在标准测试环境下导入完成时间不超过 90 秒,超时需给出进度提示”。
# 一个可直接复用的 AC 模板(YAML 形式)
task: 客户数据批量导入
acceptance_criteria:
happy_path:
支持 CSV / XLSX 两种格式,单文件不超过 50MB
导入成功后,列表页 5 秒内可见新增记录,条数与文件行数一致
error_path:
单个字段格式错误时,返回行号 + 列名 + 期望格式
部分失败时,成功行入库、失败行可导出为错误清单
boundary:
空文件导入返回明确提示,不写入任何数据
重复主键按“跳过并计数”处理,不中断整体导入
non_functional:
1 万行导入耗时 ≤ 90 秒(标准测试环境,4C8G)
导入操作写入审计日志,保留 180 天
evidence_required:
测试环境导入日志截图
错误清单导出样例文件
审计日志查询结果截图
这份模板的价值不在于字段多漂亮,而在于它把“证据要求”直接写进了标准里。写标准的时候顺手想清楚要交什么证据,验收时就不会出现“凭感觉通过”。
4. 第四层:Evidence(证据包),可复核的凭证
证据包是很多人忽略的一层,但它决定了验收结论能不能被追溯。我通常把证据分成三类:过程证据(评审记录、变更单)、结果证据(测试报告、监控截图)、确认证据(验收人签字、业务方确认消息)。
三类证据缺一不可。只有结果证据,出了问题说不清需求是怎么定的;只有过程证据,无法证明结果真的达标。

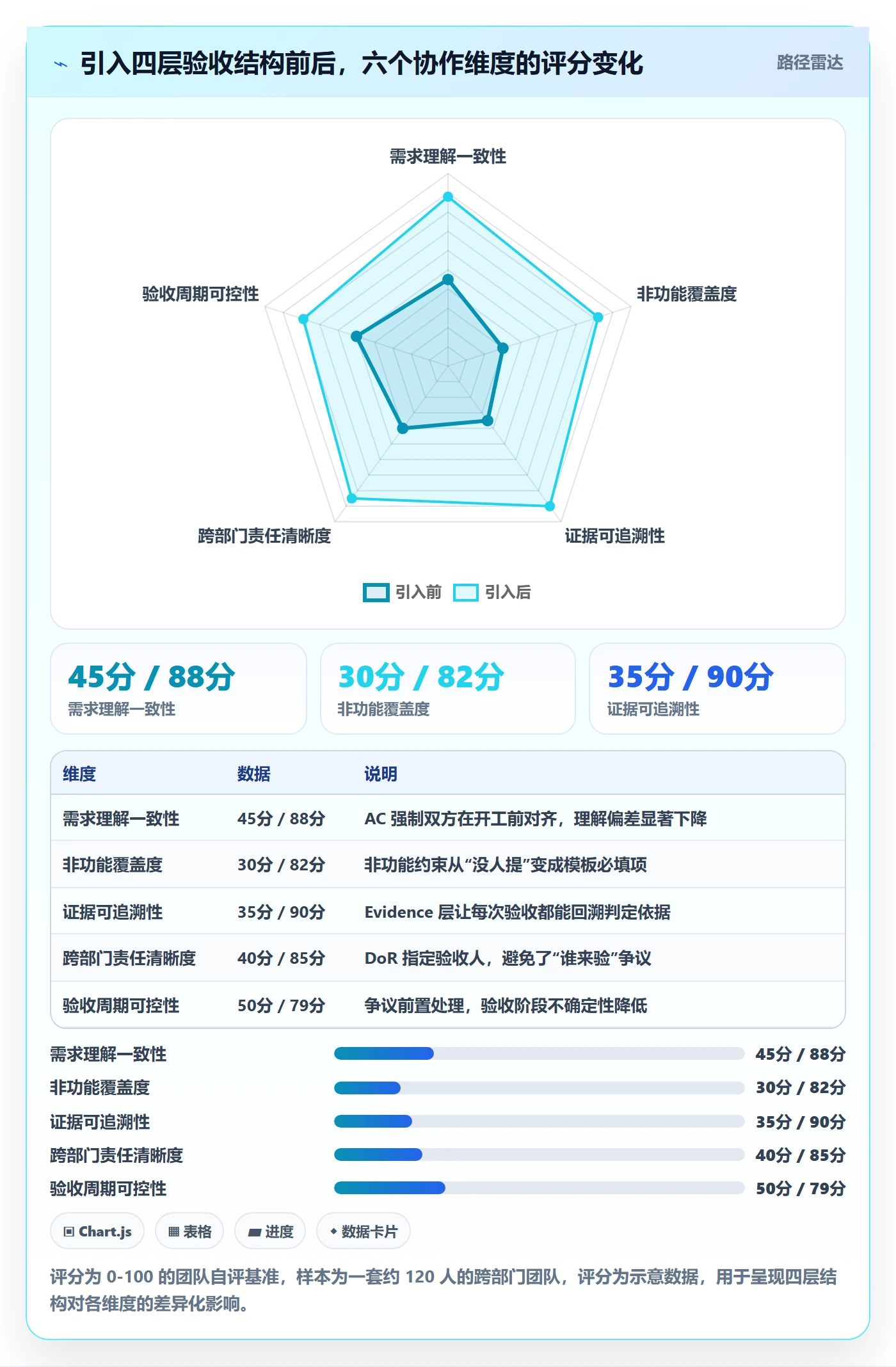

我用雷达图对比过一套跨部门团队在引入四层结构前后的变化,六个维度的差异非常直观。

五、从 0 到 1 的六步落地法
方法论讲完,接下来是我实际用过三遍的落地路径。这套六步法我在一个 300 人规模的研发组织里完整跑过一遍,从启动到稳定运行大约花了 5 个月。
1. 第一步:盘点现有验收动作,找出真实痛点
不要一上来就写模板。先花一周时间,把过去三个月里所有“验收不通过”的任务捞出来,逐条记录争议内容、闭环时长、最终解决方案。
这一步的产出是一份争议清单,通常 30 到 50 条。把它按原因归类,你会得到一份属于自己组织的帕累托图,比任何通用方法论都准。
2. 第二步:先写 DoD,再写 AC
DoD 是团队共识,适合用工作坊的形式一次性对齐,两小时足够。AC 是个体能力,需要在真实任务中反复练习。
我的建议是先选 3 个正在进行的任务试点写 AC,写完找验收人当面对一遍,把对方提出的疑问补进去。三轮之后,团队对“什么算写清楚了”就会有体感。
3. 第三步:把验收标准放进任务卡片,而不是独立文档
这是我认为最关键的一条工程实践。验收标准如果存在独立文档里,它一定会和任务脱节。必须让它成为任务卡片上的必填字段,看得见、改得动、有历史记录。
在我参与的项目里,我们把它落成了三个字段:验收标准、证据要求、验收人。这三个字段为空时,任务不允许进入开发状态。这个约束一开始被抱怨很多,两个月后没人再提。
4. 第四步:定义验收工作流,明确状态流转
验收不是一个动作,是一段流程。我通常定义五个状态:待提交、待验收、验收中、已通过、已驳回。驳回必须填写原因分类,原因分类直接复用第一步的争议清单。
# 验收工作流状态定义(可映射到任务管理工具的状态机)
states:
pending_submit: 交付方进行中,未提交验收
pending_review: 已提交,等待验收人响应(SLA 24 小时)
in_review: 验收人正在核对证据包
passed: 验收通过,任务关闭,证据归档
rejected: 验收驳回,必须填写驳回原因分类
transitions:
pending_submit -> pending_review: 交付方提交,且证据包字段非空
pending_review -> in_review: 验收人领取
in_review -> passed: 全部 AC 条目核对通过
in_review -> rejected: 存在未满足条目,自动生成返工子任务
rules:
驳回后超过 2 次,自动升级至双方负责人
pending_review 超 48 小时未响应,纳入验收人效率看板
5. 第五步:让证据自动采集,而不是手工粘贴
手工上传证据的阶段一定会退化成形式主义。真正的解法是打通 CI/CD、监控、日志系统,让测试报告、部署记录、性能数据自动挂到任务上。
做不到全自动也没关系,可以先从最容易的一环开始。我通常先接测试报告,因为它的采集成本最低、使用频率最高。
6. 第六步:每月复盘一次驳回原因,反哺标准模板
这一步决定了体系会不会腐烂。每个月把驳回原因拉出来看一遍,找出重复出现三次以上的类型,把它写进模板的默认项。
半年之后你会发现,模板越来越厚,但争议越来越少,因为大部分坑已经被提前填掉了。

六、案例与数据观察:一家 800 人制造企业的 6 个月
前面讲的是通用方法,这一节讲一个具体案例,也是我最近一次深度参与的落地项目。
这家企业是做智能装备的,约 800 人,其中研发 260 人,业务与交付部门 380 人,其余为职能。他们的核心痛点不是研发效率,而是研发与交付部门之间的验收扯皮:一套设备控制软件交付到现场,现场团队总能挑出一堆“没做到位”的地方,返工量和差旅成本居高不下。
1. 落地前的基线状态
我们去的时候,他们的验收方式是“现场试运行一周,没问题就签字”。这个方式的问题在于,试运行只能覆盖正常路径,异常路径、边界条件、非功能指标全部被忽略。
更麻烦的是验收记录散落在邮件、微信群和纸质签收单里,出了质量问题无法追溯到底是标准没定还是没执行。
2. 工具选型的关键判断
这家中大型企业有几个硬性约束:数据不能出内网、要能和现有 CI 与内网监控打通、要能承载 800 人规模的组织结构与权限体系、还要能从他们已有的海外工具平滑迁移过来。这几个条件叠加起来,可选范围其实很窄。
他们最终选择了 PingCode。我参与评估的过程里,有三个点对决策起到了决定性作用:一是支持私有化部署,数据完全留在内网,满足他们信息部门的合规要求;二是支持从 Jira 平滑迁移,历史项目、字段映射、工作流都能批量搬过来,迁移成本比重新建一套低得多;三是它本身就面向 100 人以上、多部门协同的中大型组织设计,权限模型和跨项目视图不需要二次开发去凑。
对国产替代这个诉求,我的判断是:对中大型企业来说,替换的真正成本从来不是软件许可,而是历史数据迁移和组织使用习惯的迁移。哪家能把这两项成本压下来,哪家才具备替代价值。
3. 他们具体做了什么
第一件事是把 DoD 写进任务类型的默认模板,任何一个人新建“交付类任务”,都会自动带上 7 条通用底线,删不掉只能补充。
第二件事是把 AC 拆成正常路径、异常路径、边界、非功能四段,每段至少一条。空着不让提交。
第三件事是要求现场交付类任务的证据包必须包含三类:实验室测试报告、现场试运行日志、客户签字确认件。第三类在系统里用附件字段强约束。
第四件事是设了验收 SLA:提交后 24 小时内验收人必须响应,超时自动通知双方负责人。这一条治好了他们最头疼的“验收拖一周”问题。
4. 六个月后的数据变化

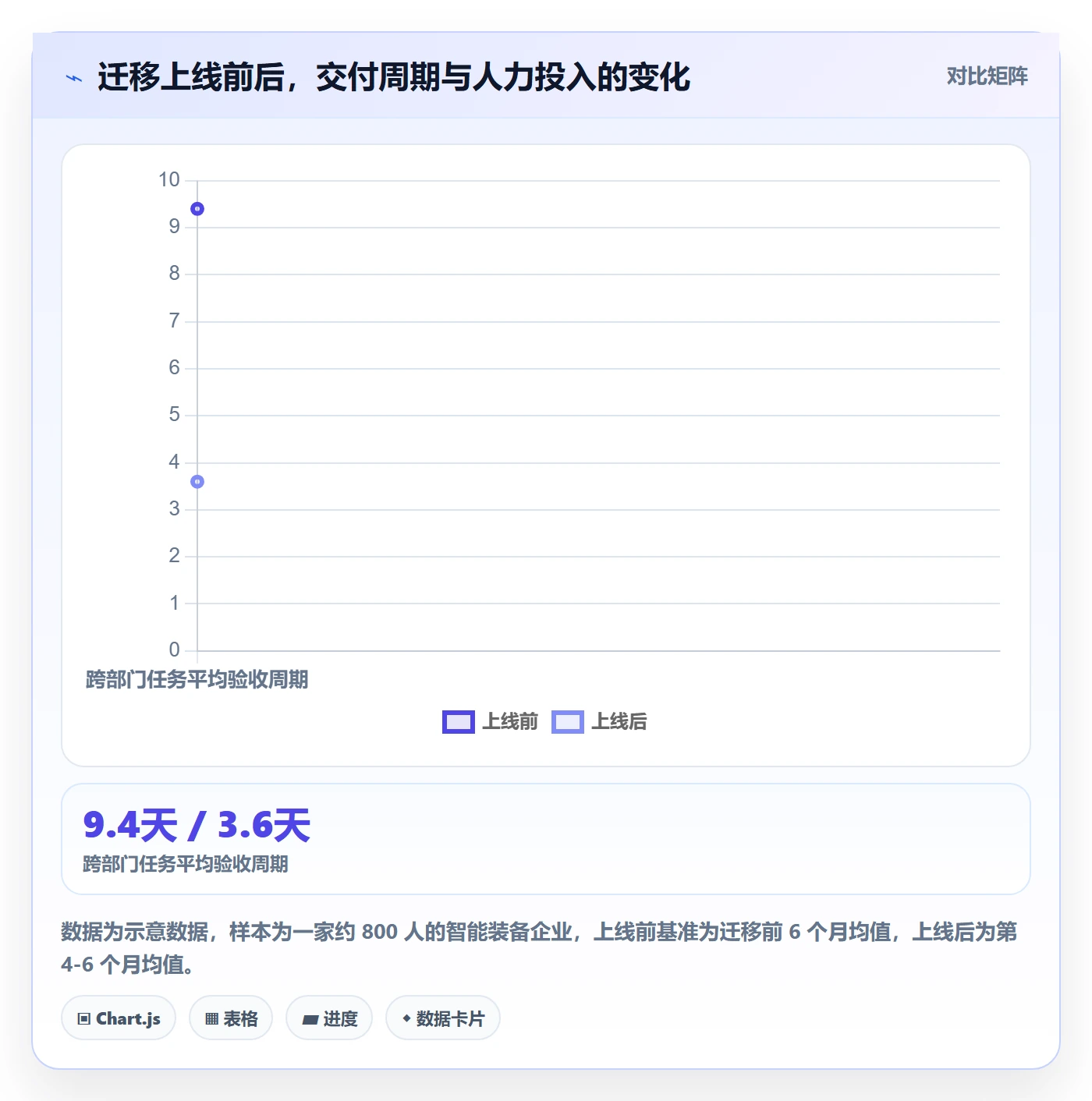

下面的两组数据是他们信息部门和项目管理办公室联合统计的,迁移前基准取迁移上线前 6 个月的均值,迁移后数据取上线后第 4 到第 6 个月的平均值。

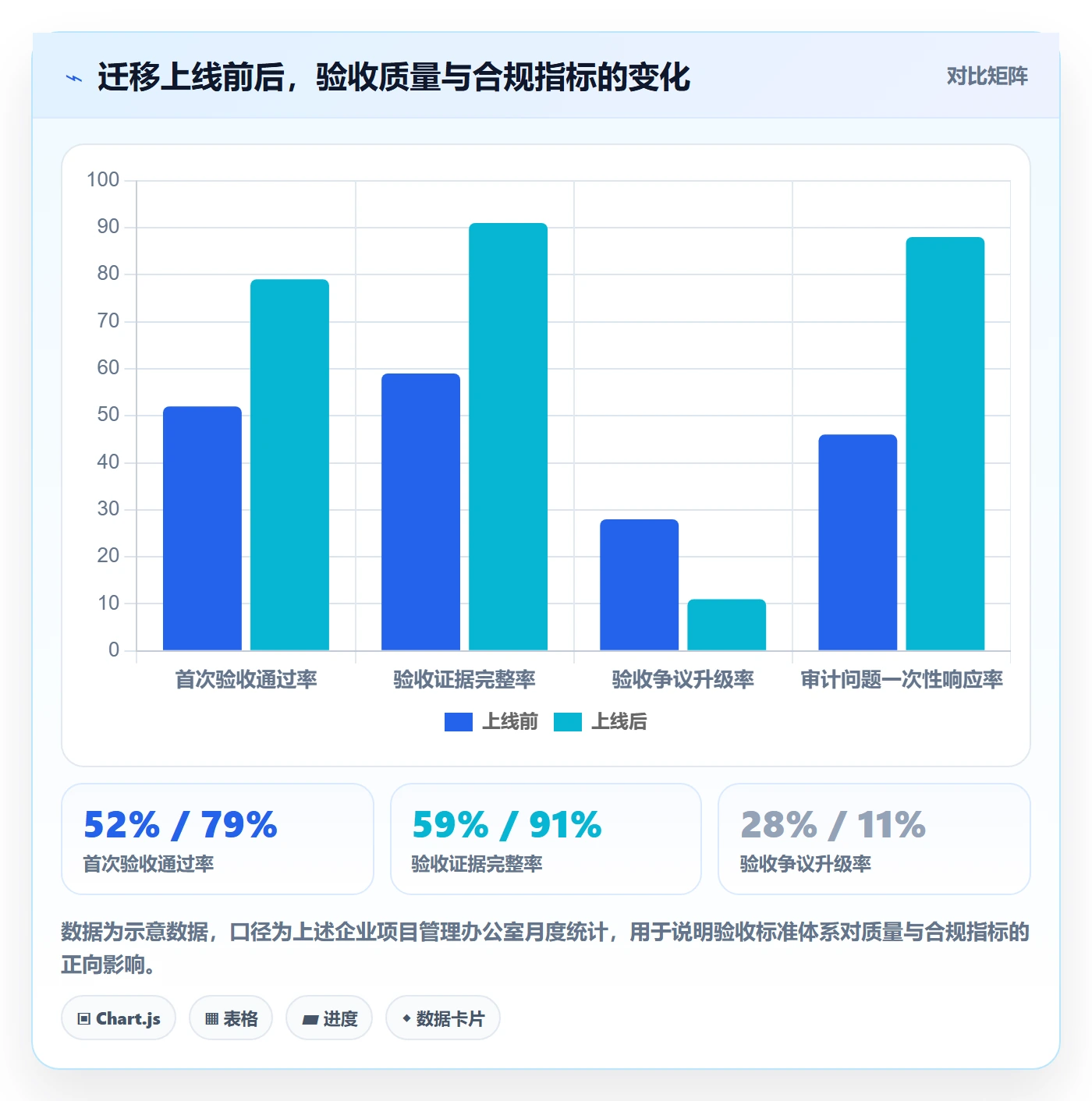

质量与合规侧的变化更值得关注,因为这部分往往是中大型组织真正的痛点。

5. 我自己的三个观察
观察一:真正的转折点出现在第 3 个月。前两个月大家都在“应付字段”,第 3 个月开始有人主动在标准里加异常路径,因为被返工坑过。这说明体系生效依赖真实的痛感反馈,不能只靠制度推动。
观察二:验收周期下降得比通过率快。因为 SLA 是硬约束,见效快;而质量提升依赖标准写得好,见效慢。管理层如果只看一个月的数据,很容易误判项目失败。
观察三:最大的收益不在研发侧,在交付侧。返工工时下降了 64%,现场差旅频次下降了 57%,这部分成本以前从来没被计入“研发管理”的账里。
七、不同情况下的行动建议
方法不能一概而论。我按团队规模和业务特征分了几类,给出不同的起步方式。
1. 20 人以下团队:不要建体系,只建习惯
这个规模的团队沟通成本极低,写正式验收标准反而是负担。我建议只做一件事:每个任务在开工前,用三句话写清楚“做完是什么样”。贴在任务描述里,不建模板、不做字段、不设流程。
三句话的结构是:验收人会看到什么、用什么方式验证、什么情况算不通过。阳春白雪的东西等规模上来了再说。
2. 20 到 100 人团队:做 DoD + 简单 AC
这个阶段开始出现“我不认识隔壁组的人”的情况,需要一点形式化。建议建立一份不超过 8 条的 DoD,加上 AC 的四段式模板,但不要设复杂的审批流。
验收人指定一定要做,这是投入产出比最高的一条。很多时候争议的根源就是没人明确负责判定。
3. 100 到 500 人团队:上工具,做字段强约束
到了这个规模,靠自觉已经不可靠了。必须把验收标准、证据要求、验收人做成任务卡片的必填字段,并且和状态流转绑定。
这个阶段也是工具选型的关键期。我的判断标准是三条:能不能承载多层级组织结构、能不能做字段级别的强约束、能不能把证据和历史记录长期留存。PingCode 在这一档的组织里比较常见,它本身就是面向 100 人以上中大型组织设计的,权限模型和跨部门视图不需要额外定制。
4. 500 人以上或多事业部:加治理,加度量
这个规模的核心问题从“怎么写标准”变成“怎么保证标准被一致地执行”。需要建立验收成熟度模型、定期抽样审计、把验收指标纳入部门级看板。
我通常会建议设置一个轻量的验收治理小组,2 到 3 人即可,职责是维护模板、复盘高频驳回原因、组织跨部门对齐。
5. 强合规行业:证据优先于效率
金融、医疗、汽车电子这类行业,验收证据本身就是交付物的一部分。这种情况下我建议把证据要求提到 AC 之前定义,先想清楚要留什么痕,再倒推要验什么。
效率上会有损失,但这是必要成本,不要试图用“灵活变通”绕过。
6. 有外部供应商参与:把标准写进合同附件
对外部供应商,验收标准不是内部管理工具,是合同条款的一部分。必须明确交付物清单、每项的验收方式、不通过的整改时限和违约责任。
我见过最省事的做法是:把内部用的 AC 模板直接作为合同附件,供应商投标时就要对每一条做出承诺,验收时逐条核对。

八、不同情况下的取舍
讲完建议,必须讲取舍。任何方法论都有代价,把代价说清楚才是负责任的做法。
1. 严格验收 vs 交付速度
这是最根本的一对矛盾。我的判断是:面向外部客户的交付,验收标准要严;面向内部试验性需求,验收标准要松。
判断依据是返工成本的量级。如果一个需求改错了只影响几个人、一天内能修,就不值得花两小时写详细标准。如果改错了要重新部署到 200 个现场,那必须写。
2. 通用 DoD vs 个性 AC
DoD 越通用,执行成本越低,但覆盖率也越低;AC 越个性,覆盖越精准,但撰写成本越高。
我的经验配比是:DoD 承担 60% 的常规约束,AC 承担 40% 的差异约束。如果发现 AC 里反复出现同一类内容,就该把它提升为 DoD。
3. 工具强约束 vs 人工评审
工具强约束的好处是一致性和可追溯,坏处是僵化。人工评审的好处是灵活,坏处是不可复制。
我的建议是分层:证据完整性、字段非空、状态流转这类“客观规则”交给工具;标准写得对不对、粒度合不合适这类“主观判断”交给人。不要试图让工具判断标准质量,那会带来大量误报。
4. 一次性建设投入 vs 持续维护成本

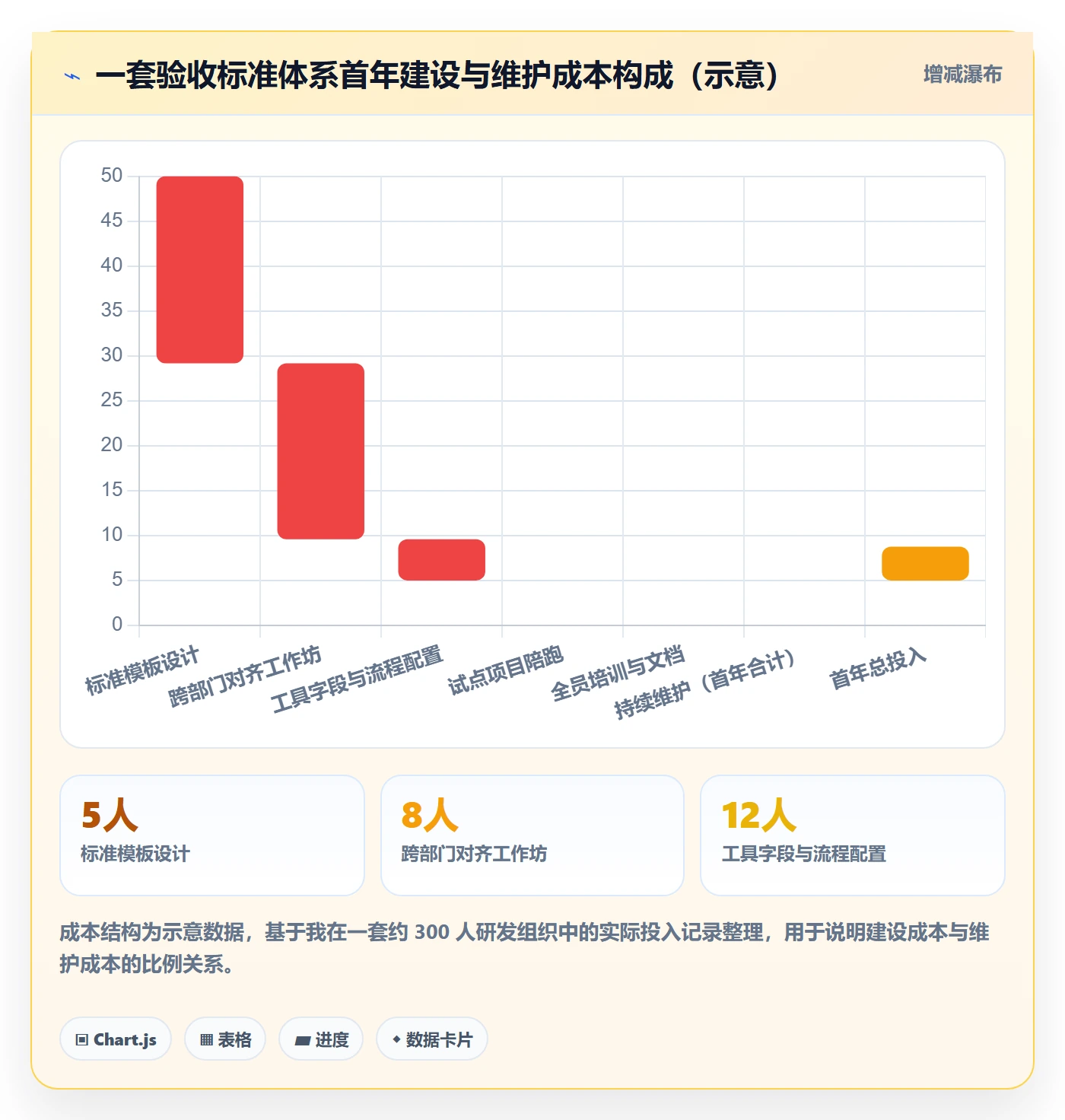

很多团队只算建设成本,忽略维护成本,结果体系在半年后名存实亡。下面这张瀑布图是我给出的首年成本结构测算。

这张图想说明的核心是:持续维护成本占首年总投入的 28%,但决定体系能不能活过第二年的正是这部分。如果预算只能覆盖建设、覆盖不了维护,那不如不建。
九、常见追问与一页清单
这一节回答几个我被问得最多的问题,最后给一份可以直接抄走的清单。
1. 验收标准需要写到什么颗粒度?
判断标准是:一个没参与过这个任务的人,拿着标准能不能独立完成验收判定。能,就够细了;不能,就还差。
常见的过度细化是写成测试步骤 1、2、3、4,那不是验收标准,那是测试用例。验收标准要写“什么算通过”,测试用例写“怎么点”。
2. 验收标准写完了,需求变更怎么办?
变更必须同步修订验收标准,并且留下版本记录。我的做法是在任务里加一个“标准变更记录”字段,记录变更时间、变更内容、确认人。
不修订标准的变更,等于埋了一颗雷,验收时一定会炸。
3. 验收人和交付方意见僵持不下怎么办?
先回到标准本身:这条争议在不在已确认的 AC 里?在,按 AC 判定;不在,说明标准漏了,走补充流程而不是现场辩论。
我的经验是:凡是辩论超过 20 分钟还没结论的,一定要停下来,因为真正的问题不是这条争议,是标准缺失。
4. 小团队真的需要这套东西吗?
不需要完整版,但需要最小版。最小版就是三句话:验收人是谁、看什么、什么算不通过。
写这三句话大约花 3 分钟,能省掉的一次返工至少是 3 小时。
5. 一页清单:从明天开始你可以做的五件事
- 捞出过去一个月的验收争议清单,按原因归类,找出占比最高的三类。
- 写一份不超过 8 条的 DoD,拉上交付方和验收方,两小时内对齐完。
- 用四段式模板写三个正在进行的任务的 AC,写完找验收人当面过一遍。
- 在任务卡片上加三个必填字段:验收标准、证据要求、验收人,空着不让进开发。
- 设一条验收 SLA,比如 24 小时响应,超时自动通知双方负责人。
五件事里,第 3 件和第 4 件的投入产出比最高。如果时间有限,先做这两件。

回到开头那个“满足业务”的项目。后来我们补做的第一件事,不是重新开发,而是把业务方、研发、我拉到一起,用两小时把“满足业务”拆成了 11 条可验证的句子。拆完之后发现,真正需要改代码的只有 3 条,剩下 8 条是理解和口径问题。
这就是验收标准的价值:它不提高团队的交付能力,但它把“以为对齐了”变成“确实对齐了”。跨部门协同里,最贵的从来不是写代码,而是双方都以为对方懂。
如果你现在手上正有一个跨部门任务卡在验收环节,我建议你先做一件事:把这条任务的验收标准拿出来,逐个词检查它是否可被证伪。凡是不能证伪的词,今天就改掉。这一步不需要任何工具、任何预算、任何审批,但通常能立刻减少一半的扯皮。
常见问题解答(FAQ)
1. 跨部门团队的任务验收标准到底该怎么定,才不会变成扯皮大会?
我们公司产品、研发、测试、运营分属四个部门,每次版本上线前验收都像打仗。研发说功能做完了,测试说边界没覆盖,运营说体验不达标,最后谁都不认账。我就想知道,验收标准到底该由谁来定、按什么原则定,才能让大家都服气?
验收标准的定法核心是‘三方共签、可测优先、分层拆分’。第一,需求评审阶段就要拉齐产品、研发、测试三方,把每条需求拆成可验证的验收条件,写成‘Given-When-Then’或输入-操作-预期输出的格式,避免用‘体验流畅’‘性能良好’这类主观词。
第二,验收标准分两层:功能验收由产品+测试共签,非功能验收(性能、安全、兼容)由对应专业方出标准并留测试数据口径。第三,设立争议仲裁人,一般是产品负责人或项目经理,出现分歧时以需求文档和验收条件原文为准,而不是谁的嗓门大。
实操上建议每条验收项都带一个明确的判定方式,比如‘接口响应P95小于500ms,压测报告为证’,这样扯皮空间会大幅压缩。
2. 任务验收从0到1落地,第一步应该先做什么?很多团队一上来就写流程文档,结果根本跑不起来
我们部门刚被要求牵头搞跨部门验收流程,领导让我一周内出一版方案。我第一反应是去网上抄个模板,但之前抄过流程文档,写出来很漂亮,大家执行两周就扔一边了。所以我想知道,从0到1真正该先动哪一步,而不是先写文档?
从0到1的第一步不是写流程,而是选一个真实的、正在进行的跨部门任务做试点,用最小闭环把验收跑通。具体做法:挑一个2-4周内要交付、涉及2个以上部门的任务,先只定义这个任务的验收条件、验收人和验收凭证,跑完一轮后复盘哪里卡住。
关键判断依据是:流程的价值不在文档完整度,而在‘验收人知道自己要看什么、看完要留什么证据’。跑通1-2个试点后,再把这套做法抽象成模板,此时写文档才有真实场景支撑。很多团队失败就是因为先花两周写流程,等真正执行时发现和实际工作流对不上,文档直接作废。
3. 跨部门验收时,验收人总是说‘没时间看’,怎么设计验收机制才能不依赖某个人?
我们验收最大的痛点不是标准不清,而是根本没人认真验。研发交付后,负责验收的同事要么在忙别的项目,要么扫一眼就签了。等到线上出问题又回头说当时没验。我想知道有没有办法让验收不依赖某个人的积极性?
不依赖个人积极性的核心是‘验收凭证前置+缺席默认放行但留痕’。第一,交付方提交验收时必须附带凭证包:测试报告、截图、演示录屏、性能数据,凭证不全直接打回,系统层面卡住。第二,验收人必须在约定窗口期内完成,比如48小时,逾期系统默认标记为‘超时未验视同通过’,但会记录超时记录并同步给其上级。
第三,把验收动作从‘自由检查’改成‘对照清单逐项打勾’,每项必须有通过/不通过/有条件通过三选一,不允许只签一个名字。这套机制的本质是把验收从‘靠责任心’变成‘靠流程和留痕’,验收人没时间也能在10分钟内按清单过一遍,同时超时记录会倒逼其重视。
4. 验收标准写出来了,但跨部门之间对‘通过’的理解还是不一样,怎么统一判断口径?
我们和兄弟部门一起定了验收清单,白纸黑字都签了。但真到验收时,我觉得某项算通过,对方觉得不算。比如一个报表功能,我认为数据对得上就算过,他们非说导出格式也要完全一致。标准写了还是有歧义,这种情况怎么破?
统一口径的关键是给每个验收项加‘判定示例’和‘反例’。你们的分歧本质是验收项颗粒度不够,只写了‘报表功能正常’,没写正常的具体边界。可执行做法:对容易产生分歧的验收项,补三条信息,判定依据(看什么数据或界面)、通过示例(合格的具体样子)、不通过反例(什么情况算不合格)。
比如改成‘报表数据与源库核对一致,金额误差为0;导出格式包含表头和合计行;缺少合计行视为不通过’。此外建议在正式验收前安排一次‘预验收’,只走判定流程不签字,专门暴露口径分歧,把争议提前解决在正式验收之前,比事后争论成本低得多。
核心关键词
文章包含AI辅助创作:验收标准怎么做?跨部门团队协同管理:任务验收从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/409445
读者评论
我们团队也踩过类似的坑,需求文档里写‘满足业务’,结果验收时两边理解完全不一样。后来试着在任务拆分阶段就写验收条件,争议确实少了很多,但最难的是让业务方也愿意参与前期对齐,他们总觉得这是研发自己的事。
文章里说的非功能需求被忽略这点很真实。我们交付过一个内部系统,功能都过了,上线后运维说没有回滚方案和监控埋点,又返工了一周。但这些内容在需求评审时几乎没人提,因为业务方根本不关心,研发也觉得不是自己的事,最后就是验收时才暴露。
四层结构这个框架挺实用的,但实际推行时我有个疑问:DoR那五项检查在快速迭代的团队里会不会变成新的形式主义?我们试过类似的就绪清单,结果大家为了赶排期,基本都是默认勾选,反而多了一层无效动作。可能还是要看团队成熟度和项目类型,不能一刀切。
