掌握软件开发计划范例:5步轻松制定高效项目蓝图
软件开发计划最容易犯的错误,是把它写成一张“日期表”:需求分析安排一周,开发安排三周,测试安排一周,最后再留几天上线。这样的计划看起来完整,实际却无法回答三个关键问题:本周到底交付什么、延期会影响哪些任务、什么标准才能算完成。一个更可靠的软件开发计划,应当把目标、范围、任务、责任、依赖、风险和验收结果串成一条可追踪的链路。本文将以“企业内部工单管理系统”为例,用5步搭建一份可执行的项目蓝图。
我在评审软件项目计划时,通常不会先看工期,而是先看“完成”的定义。如果一项任务写的是“完成后台开发”,它几乎没有管理价值;如果写成“完成工单创建接口、接口测试通过、异常参数返回统一错误码”,团队才知道该交付什么,项目负责人也才有依据判断进度。
一、先讲核心结论:软件开发计划不是时间表,而是交付承诺
1. 一份可执行计划必须回答八个问题
软件开发计划的本质,是把一个模糊的项目想法转化为一组可以执行、检查和调整的承诺。它至少应当回答以下问题:
- 为什么做:项目要解决什么业务问题,成功后产生什么变化。
- 做什么:首期版本包含哪些功能,哪些需求明确排除。
- 怎么拆:目标如何拆成功能、任务和阶段性成果。
- 谁来做:每项任务的最终负责人和协作角色是谁。
- 什么时候做:任务开始、结束以及前置依赖是什么。
- 交付什么:每个阶段需要产生文档、页面、接口、测试报告或部署成果。
- 怎样算完成:功能、质量、性能和上线条件如何验收。
- 出现变化怎么办:需求变更、资源变化和延期风险如何处理。
如果计划只回答了“什么时候做”,却没有回答“交付什么”和“怎样算完成”,它更像一份日历,而不是项目管理文件。日期只能描述时间位置,不能证明工作已经产生了有效结果。
2. 先看结果,再倒推工作和时间
我更推荐使用“结果倒推法”。先定义项目上线时必须出现的结果,再向前拆出实现这些结果所需的功能、任务、责任人和依赖。这样可以避免团队从技术动作出发,最后却发现业务目标没有被覆盖。
例如,“上线工单系统”不是一个足够清晰的结果。更准确的描述应是:内部员工可以提交问题,支持人员可以接单和转派,提交人可以查看处理状态,管理者可以按部门查看基础处理数据。这个描述已经暗含了用户角色、核心流程和验收方向。
| 低质量计划表达 | 可执行计划表达 | 为什么更好 |
|---|---|---|
| 完成系统开发 | 完成工单创建、分派、状态流转和查询功能 | 功能边界清晰,便于拆任务 |
| 做好测试 | 完成核心流程、权限、异常和兼容性测试 | 测试范围可检查 |
| 优化体验 | 将工单提交步骤从5个页面合并为3个步骤 | 优化结果可以观察和验证 |
| 按期上线 | 生产环境部署完成,回滚方案验证通过 | 上线不再只是一个日期 |

3. 计划质量可以用三个标准快速判断
第一是可追踪:每个任务都能追溯到某个目标或功能;第二是可验证:每个交付物都有清晰的完成标准;第三是可调整:当需求或资源发生变化时,团队知道应该调整范围、时间还是资源。
这三个标准比“计划写得很详细”更重要。有些计划表拥有几十列字段,却没有责任人和验收标准;有些计划只有一页,却把范围、里程碑和风险写得很清楚。对项目执行而言,信息是否能够驱动下一步行动,比文档长度更有价值。
二、背景和真实场景:为什么很多项目一开始就埋下延期隐患
1. 企业内部系统最容易被低估
企业内部工单系统常被认为是“表单加列表”,似乎不需要复杂开发。但真正进入计划阶段后,团队很快会遇到角色权限、部门隔离、状态流转、附件上传、通知规则、历史数据、审计记录和统计口径等问题。
如果项目负责人在立项时只估算页面数量,就会忽略这些隐藏工作。例如,一个“工单查询”功能,可能同时包含关键词查询、按部门筛选、按状态筛选、分页、导出、权限限制和空数据提示。功能名称只有几个字,实际却可能对应十几个任务。
这也是我判断软件开发计划是否成熟的一个方法:不要只看功能名称,要追问它会不会涉及角色、数据、状态、外部接口和异常处理。
2. 一个典型的延期链条
下面是一条非常常见的延期链条:产品经理先写下“支持多角色权限”,开发人员按照默认角色完成页面和接口,测试阶段才发现不同部门需要看到不同数据,技术团队于是重新修改数据查询逻辑,前端重新联调,测试时间被压缩,上线审批又因权限说明不完整而推迟。
表面上看,延期发生在测试和上线阶段;实际上,最初的问题是“多角色权限”没有被拆成角色矩阵、数据范围、操作权限和验收样例。计划如果没有暴露这些前置决策,后续排期就只是建立在假设上。
3. 中大型组织需要更严格的计划边界
在100人以上的组织中,一个软件项目往往不只有开发团队。业务部门、信息安全、基础设施、采购、法务、数据管理和运维团队,都可能成为交付链路的一部分。此时,项目延期不一定是代码没有完成,也可能是环境没有准备、权限没有审批或数据迁移没有验证。
对于中大型企业,我会把“外部依赖”单独列为计划模块,而不是把它们埋在开发任务里。需要私有化部署、国产化适配或从既有研发协作体系平滑迁移的团队,还应提前验证部署方式、数据导入、权限模型、接口兼容性和历史记录保留方案。以PingCode这类面向中大型企业的项目管理平台为例,平台选型的价值不只是展示任务,还包括协作数据沉淀、权限控制和迁移过程的可追踪性;但这些能力仍然不能替代范围确认和验收设计。

三、拆解常见误区:看起来专业的计划为什么仍然失效
1. 误区一:先定发布日期,再倒推所有任务
业务方经常先给出一个上线日期,例如“月底必须上线”,然后要求项目团队把工作塞进剩余时间。发布日期本身并没有错,问题在于团队没有同时列出必须保留的范围、可压缩的范围和不能压缩的质量门槛。
如果时间固定,通常只有三种调整方式:减少首期范围、增加有效资源、降低交付复杂度。测试时间和安全验证不能被无限压缩,否则项目只是从“延期风险”变成“上线事故风险”。
2. 误区二:用阶段名称代替任务拆分
“需求分析、系统设计、编码、测试、上线”是流程阶段,不是足够细的任务。它们可以用于搭建项目骨架,但不能直接用于分派工作和判断完成情况。
更合理的拆分方式,是把阶段继续拆到可以在几天内产生明确成果的颗粒度。例如“设计阶段”可以拆成用户流程图、页面原型、权限矩阵、数据字典和接口清单。任务过大,进度会长期显示为进行中;任务过细,则会增加维护成本。对大多数项目而言,单项任务最好能够在半天到三天内形成可检查结果,复杂任务则应继续拆分。
3. 误区三:所有任务都写成串行,或者所有任务都写成并行
完全串行会造成等待,完全并行则会制造返工。需求范围未确认时就同时展开全部页面设计和接口开发,后续变化会放大返工;但如果所有工作都必须等到前一阶段完全结束,团队又会浪费大量时间。
专业判断不在于追求“并行越多越好”,而在于区分哪些任务可以并行,哪些任务必须等待关键输入。例如,通用视觉规范可以和部分技术预研并行,但核心页面设计应依赖用户流程确认;前端可以依据已确认的接口契约先行开发,但不能在数据模型完全不确定时大规模实现复杂页面。
4. 误区四:把缓冲时间当作偷懒空间
缓冲不是随意增加的“空白时间”,而是对不确定性的定价。第三方接口尚未稳定、关键人员只有一名、需求仍在审批、数据迁移没有演练,这些因素都应该进入风险清单,并说明缓冲用于吸收什么风险。
我不建议所有项目机械地预留固定比例。成熟团队、稳定技术栈和明确需求的项目,缓冲需求可能较低;跨部门依赖多、首次采用新技术或涉及数据迁移的项目,则需要更谨慎地安排验证时间。
5. 误区五:用工具替代计划思考
甘特图能显示日期,看板能显示状态,某项目管理工具能帮助团队协作,但任何工具都无法自动判断“本期到底做不做移动端”“什么缺陷可以延期关闭”“谁拥有最终决策权”。
工具解决的是信息可见性和协作效率,计划解决的是决策边界和交付责任。先把计划逻辑写清,再选择承载方式,通常比先购买工具、再试图把混乱任务搬进去更有效。

四、五步制定软件开发计划:从项目想法到项目蓝图
1. 第一步:明确项目目标与首期范围
目标应该描述业务结果,而不是技术动作。可以套用以下句式:为了帮助【目标用户】解决【具体问题】,项目将在【时间范围】内交付【核心产品或功能】,并以【可观察结果】判断首期价值。
以工单系统为例,目标可以写成:“为企业内部员工提供统一的问题提交和进度查询入口,为支持团队提供工单分派和处理记录能力,首期交付Web端核心流程。”这个目标同时说明了用户、问题、产品形态和版本边界。
随后必须写出“不做什么”。首期明确排除移动端App、智能客服、多组织复杂权限和高级经营分析,不代表这些需求永远不做,而是防止它们在没有评估的情况下进入当前版本。
- 本期做:工单创建、附件上传、工单分派、状态更新、评论、查询和基础统计。
- 本期不做:移动端App、自动分类、跨集团数据共享、高级预测分析。
- 前置确认:组织架构、角色权限、通知渠道、历史数据是否迁移。
- 版本判断:先保证“提交,处理,反馈,关闭”主流程可用,再扩展效率功能。
2. 第二步:把功能拆成任务、交付物和验收标准
功能拆解最好遵循“模块,任务,交付物,验收标准”的链条。只列模块容易遗漏工作,只列任务又可能失去业务结构。四个字段组合起来,才能让计划同时服务于产品、研发和测试。
| 功能模块 | 具体任务 | 交付物 | 验收标准 |
|---|---|---|---|
| 用户登录 | 页面、登录接口、身份校验、异常提示 | 登录页面、接口文档、测试用例 | 合法用户可登录,错误凭证有明确提示 |
| 工单创建 | 字段设计、表单页面、附件上传、接口开发 | 创建页面、接口、字段说明 | 必填字段校验通过,工单成功保存并生成编号 |
| 工单分派 | 分派规则、人员选择、权限控制、操作记录 | 分派流程、权限矩阵、操作日志 | 授权人员可以分派,普通员工不能越权操作 |
| 工单查询 | 列表、筛选、分页、详情、数据权限 | 查询页面、接口、权限测试报告 | 用户只能看到授权范围内的工单 |
拆分时可以用一个简单问题检验任务颗粒度:如果任务延期,团队能否准确说明延期的是哪项工作、影响谁、需要多少补救成本?如果答案是否定的,任务通常还不够具体。
3. 第三步:安排角色、资源和协作机制
每项任务最好只有一个最终负责人,即使参与者有多人。负责人不一定亲自完成所有工作,但必须负责推进、确认依赖和提交结果。“大家共同负责”在项目文件里听起来很民主,实际往往意味着没人拥有明确的跟进义务。
| 角色 | 主要责任 | 关键输出 |
|---|---|---|
| 项目负责人 | 范围、进度、风险和决策协调 | 项目计划、风险清单、周报 |
| 产品经理 | 需求、流程、优先级和验收口径 | 需求文档、原型、验收标准 |
| 设计师 | 页面结构、交互和视觉规范 | 原型、设计稿、组件说明 |
| 前端开发 | 页面、交互、接口联调和兼容性 | 前端版本、联调记录 |
| 后端开发 | 接口、数据模型、权限和服务逻辑 | 接口、数据库设计、部署说明 |
| 测试人员 | 用例、缺陷、回归和上线质量判断 | 测试报告、缺陷清单、上线建议 |
协作机制不必复杂,但必须固定。小团队可以采用每周一次计划检查和一次缺陷评审;中大型组织还应增加需求变更评审、跨团队依赖同步、上线审批和生产观察机制。会议的价值不在于频率,而在于每次是否产生明确决策和责任人。
4. 第四步:制定排期、里程碑和任务依赖

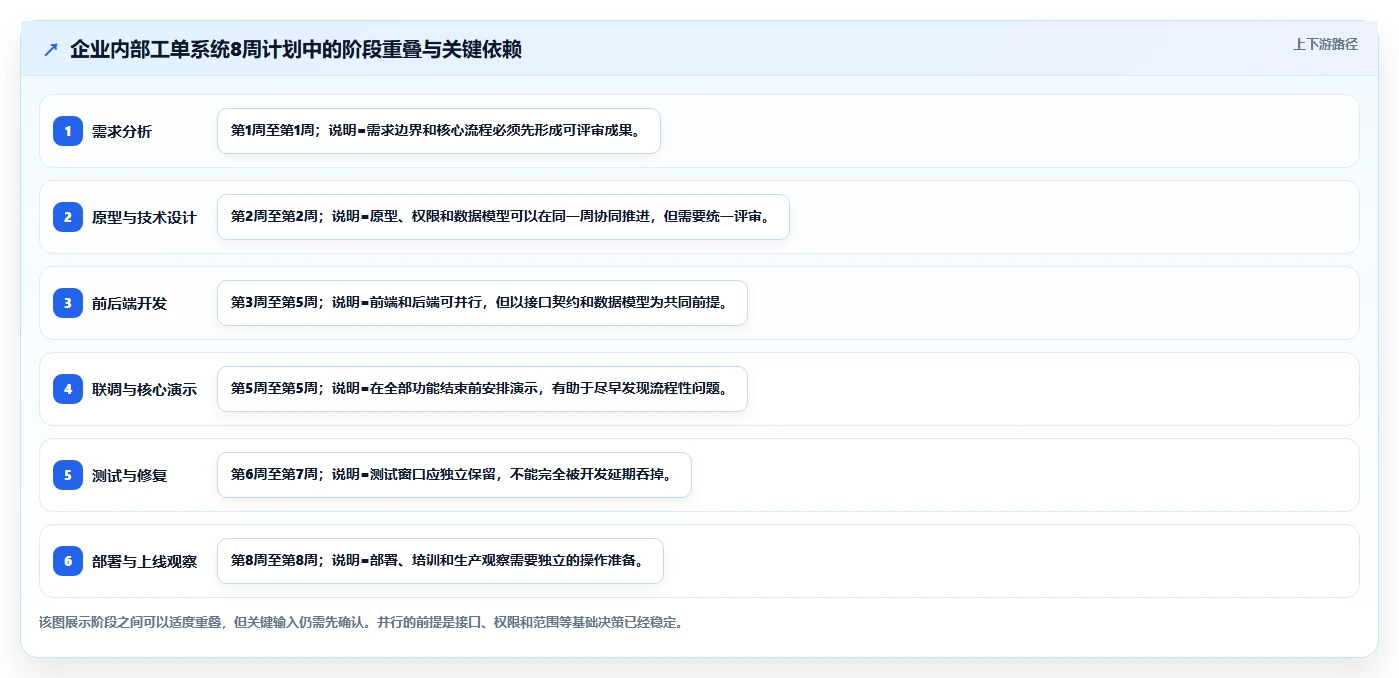

建议先按阶段搭建骨架,再把每个阶段拆成任务。下面是一份8周示例,时间仅用于展示计划结构,不代表所有项目都应采用相同工期。
| 阶段 | 示例周期 | 主要工作 | 阶段退出条件 |
|---|---|---|---|
| 需求分析 | 第1周 | 访谈、流程梳理、范围确认 | 需求评审通过,首期范围冻结 |
| 原型与技术设计 | 第2周 | 原型、权限矩阵、数据模型、接口约定 | 原型和技术方案确认 |
| 开发实现 | 第3至5周 | 前后端开发、接口联调、核心流程演示 | 核心流程可演示,阻断性问题关闭 |
| 测试修复 | 第6至7周 | 功能、权限、异常、兼容性和回归测试 | 高优先级缺陷关闭,达到上线门槛 |
| 部署上线 | 第8周 | 环境准备、部署、培训、上线观察 | 生产发布完成,回滚方案可执行 |
排期时不要只写开始和结束日期,还要标注依赖关系。例如,权限测试依赖权限矩阵;前后端联调依赖接口契约;生产部署依赖环境申请和配置确认。依赖越多,越应该在计划中提前设置检查点。

5. 第五步:补充风险、验收和需求变更规则
计划真正能否落地,往往取决于风险部分是否具体。风险清单不能只写“需求变更”“人员不足”这种标题,还要说明影响、可能性、触发信号、应对措施和责任人。
| 风险 | 影响 | 触发信号 | 应对措施 |
|---|---|---|---|
| 需求频繁变化 | 返工增加,排期失控 | 一周内出现多次范围调整 | 启动变更评审,明确新增范围和工期影响 |
| 第三方接口延期 | 联调和测试无法开始 | 测试环境或接口文档未按节点提供 | 提前准备模拟数据,并设置替代方案 |
| 权限规则复杂 | 数据越权或反复返工 | 角色矩阵迟迟未确认 | 先完成角色和数据范围评审,再开发核心权限 |
| 关键人员不可用 | 任务停滞,知识断层 | 单人掌握关键模块且无文档 | 设置备份负责人,提前沉淀设计和部署文档 |
需求变更规则至少要写清四件事:谁可以提出变更,谁负责评估,变更会影响哪些任务,最终由谁决定进入当前版本。没有这条规则时,团队往往会默认“先做了再说”,最终导致计划、版本和资源同时失控。

五、完整案例:企业内部工单管理系统的软件开发计划范例
1. 项目背景与目标定义
假设某企业拥有多个业务部门,员工遇到IT、行政和设备问题时,主要通过即时通信工具或邮件提交。支持团队每天需要手工整理问题、确认负责人并追踪处理状态,管理者则很难获得准确的响应时长和未关闭工单数量。
这个项目的首期目标,不是建设一套功能庞大的服务管理平台,而是先解决“统一入口、明确分派、状态可查、结果可追踪”四个问题。计划周期设为8周,面向企业内部员工和支持团队,首期只交付Web端。
| 项目字段 | 示例内容 |
|---|---|
| 项目名称 | 企业内部工单管理系统一期 |
| 业务目标 | 减少分散提交和人工跟进,让员工可以查看工单状态 |
| 目标用户 | 企业内部员工、支持人员、部门管理者 |
| 首期范围 | 登录、工单创建、附件上传、分派、状态更新、评论、查询、基础统计 |
| 首期不包含 | 移动App、智能分类、复杂跨组织权限、高级经营分析 |
| 主要交付物 | 需求文档、原型、技术方案、可演示版本、测试报告、部署文档 |
| 上线条件 | 主流程通过验收,高优先级缺陷关闭,生产回滚方案验证完成 |
2. 任务拆分与责任安排
在这个案例中,“工单创建”不能只分配给一名后端开发人员,因为它还涉及表单交互、字段校验、附件限制、数据库结构、权限判断和测试用例。把这些任务拆开后,团队才能发现真正的工作量和依赖。
| 任务编号 | 任务内容 | 负责人 | 前置依赖 | 验收结果 |
|---|---|---|---|---|
| T01 | 确认员工、支持人员和管理者角色 | 产品经理 | 业务访谈 | 角色权限矩阵评审通过 |
| T02 | 完成工单状态流转设计 | 产品经理 | 处理流程确认 | 新建、处理中、待反馈、已关闭状态定义清楚 |
| T03 | 完成工单数据模型和接口契约 | 后端负责人 | T01、T02 | 字段、状态、错误码和权限规则明确 |
| T04 | 完成工单创建和查询页面 | 前端负责人 | T03、原型确认 | 页面可提交、查询并显示空数据状态 |
| T05 | 完成接口开发与权限校验 | 后端负责人 | T03 | 接口测试通过,越权请求被拦截 |
| T06 | 完成核心流程和权限回归测试 | 测试负责人 | T04、T05 | 高优先级缺陷关闭,测试报告完成 |
这里有一个容易被忽略的判断:任务编号不是为了让表格看起来规范,而是为了在周会上快速定位阻塞点。当T06无法开始时,负责人可以直接检查T04和T05,而不是重新询问所有人“项目现在到哪一步了”。
3. 里程碑与验收口径
里程碑应该代表一个可以被管理层、业务方或团队共同确认的成果。比如“开发完成”并不是理想的里程碑,因为开发人员可能认为代码写完即完成,测试人员却认为还有大量异常场景未验证。
| 里程碑 | 目标时间 | 必须完成的成果 | 确认人 |
|---|---|---|---|
| M1:需求范围确认 | 第1周末 | 需求文档、首期范围、非范围和角色矩阵 | 业务负责人、产品经理 |
| M2:原型与技术方案通过 | 第2周末 | 核心流程原型、数据模型、接口契约 | 产品、设计、技术负责人 |
| M3:核心流程可演示 | 第5周末 | 创建、分派、处理、反馈和关闭流程可运行 | 项目负责人、业务代表 |
| M4:测试达到上线门槛 | 第7周末 | 测试报告、高优先级缺陷关闭、回归完成 | 测试负责人、产品经理 |
| M5:生产环境上线 | 第8周末 | 部署、培训、操作文档和回滚方案完成 | 运维负责人、项目负责人 |
4. 如何判断案例中的计划是否合理
这份计划并不是因为“8周”这个数字看起来合理,而是因为每周都有可以检查的产出。第1周结束时应能确认范围,第2周结束时应能确认设计和技术前提,第5周结束时应能看到主流程,第7周结束时应能依据测试报告判断是否具备上线条件。
如果第2周结束时权限矩阵仍未确认,项目负责人就不应继续假装后续排期不变。此时可以减少首期权限复杂度、安排业务决策人集中评审,或者调整开发顺序。计划的价值,正在于尽早暴露这种选择,而不是等到上线前才发现问题。

六、不同项目情况下的行动建议:不要把同一套计划强行套用
1. 小型内部系统:优先用轻量计划快速建立共识
如果项目团队只有3至6人、功能数量较少、技术栈成熟且外部依赖有限,可以使用表格承载计划。重点保留目标、范围、任务、负责人、截止时间、交付物、验收标准和风险八个字段,不必一开始就搭建复杂流程。
这类项目最容易出现的问题不是工具不够强,而是业务方不断追加需求。建议把需求分为“首期必须有”“首期最好有”和“后续版本”,每次新增需求都标注对工期和测试范围的影响。
2. 中大型企业项目:优先解决依赖、权限和审计问题
当项目涉及多个部门、多个系统或较严格的安全要求时,计划不能只围绕研发团队展开。需要单独列出环境申请、账号权限、数据准备、接口联调、安全评审、上线审批和培训安排。
如果团队采用PingCode等项目管理平台承载协作,应先确认平台是否满足组织的权限、私有化部署、数据留存、接口集成和迁移要求。对于需要从Jira平滑迁移的团队,迁移范围不应只关注任务标题,还要检查项目结构、状态流、字段、附件、评论、权限和历史数据是否需要保留。国产化替代的判断也不能只看品牌或功能列表,而要看实际部署、运维、集成和迁移成本。
3. 迭代型产品:按版本和目标管理,不要追求一次性完整排期
持续迭代的产品很难准确规划半年内每个任务的细节。此时,计划应分为产品路线图、当前版本计划和近期迭代任务三个层次。长期层次保留目标和方向,中期层次明确版本范围,短期层次再细化到具体任务。
迭代计划可以设置固定周期,例如两周一个迭代,但固定周期不等于固定范围。若当前版本出现高优先级缺陷,应明确哪些低优先级需求被挪出,而不是在不增加资源的情况下把所有内容都保留。
4. 合规或高风险项目:把验证、审批和留痕放进主计划
金融、医疗、政务或涉及敏感数据的项目,开发完成不代表项目完成。安全测试、权限审查、日志留存、灾备演练、数据脱敏和上线审批,都可能成为正式交付条件。
这类项目不宜用“开发完成后再统一处理合规”的方式。更稳妥的做法是在需求和技术设计阶段就确认合规约束,在开发过程中保留审计证据,并把审批节点当成里程碑管理。

七、不同情况下的取舍:时间、范围、资源和质量怎么平衡
1. 时间固定时,优先缩减范围,而不是直接压缩测试
如果业务日期不可改变,我通常先建议减少非核心功能,而不是把测试时间压缩到只验证主流程。工单系统可以先不上高级统计和自动分类,但不能省略权限验证、异常处理和回滚准备。
| 调整对象 | 适合压缩的内容 | 不宜压缩的内容 |
|---|---|---|
| 范围 | 高级报表、非核心通知、低频配置项 | 主业务流程、关键权限、核心数据 |
| 资源 | 增加已熟悉技术栈的开发或测试人员 | 临时增加不了解系统的人员处理关键模块 |
| 方案 | 减少首期定制化,采用成熟组件 | 跳过安全、数据一致性和回滚设计 |
| 质量 | 暂缓部分低风险体验优化 | 牺牲关键功能正确性和数据安全 |
2. 范围固定时,要判断增加资源是否真的能缩短工期
增加人员并不一定让项目更快。若任务高度依赖同一名技术负责人,新增人员可能先增加沟通和培训成本。只有当工作可以合理拆分、接口边界清楚、代码规范稳定且有足够评审能力时,扩充资源才更可能带来收益。
我会先检查项目是否存在并行工作包。例如,前端页面、测试用例、部署脚本和文档整理通常可以在接口契约稳定后并行推进;但架构决策、关键数据模型和核心权限逻辑如果只有一个决策入口,盲目增加人员效果有限。
3. 资源固定时,应优先保护关键路径
关键路径是决定项目最早完成时间的一组相互依赖任务。对于工单系统,角色权限确认、数据模型、接口契约、核心流程开发和测试验收可能构成主要关键路径。低优先级报表即使延期,也不应阻塞主流程上线。
项目负责人可以在每周检查中问三个问题:关键路径上的任务是否按期完成,是否出现新的前置依赖,是否有任务正在消耗缓冲但尚未升级处理。这样比单纯统计“完成了多少任务”更接近真实进度。
4. 质量要求固定时,应把验证前移
测试不是开发结束后的单独阶段,而应从需求阶段开始介入。产品经理在写验收标准时,测试人员就可以提前识别边界场景;技术设计阶段确认权限和错误码,开发完成后就不会因为测试口径不一致而大规模返工。

八、如何选择表格、甘特图和项目管理平台
1. 表格适合快速建立第一版计划
表格适合小型项目、任务数量较少且团队成员固定的场景。它的优势是启动快、修改灵活、便于导出和汇报。缺点是依赖关系、变更记录和多人协作容易变得混乱。
如果使用表格,至少保留任务编号、模块、负责人、开始时间、截止时间、交付物、前置依赖、状态、风险和验收标准。不要为了追求复杂而加入团队不会维护的字段。
2. 甘特图适合展示依赖和关键路径
甘特图适合任务之间存在明显前后关系,或者需要向管理层解释整体节奏的项目。它能够直观看到哪些任务重叠、哪些任务延期会影响上线日期。
但甘特图不适合承载所有细节。缺陷讨论、需求评论和即时协作放在图上通常不够高效。更好的方式是让甘特图负责阶段和依赖,让任务详情或协作平台承载过程记录。
3. 看板适合变化快、状态流转频繁的团队
看板能清楚展示待开始、进行中、待评审、待测试和已完成的任务,适合迭代开发和缺陷处理。它的短板是对长期时间跨度和跨团队依赖的表达不如甘特图直观。
4. 中大型组织应重点评估平台治理能力
中大型组织选择项目管理平台时,不应只看任务卡片是否好用,还应评估权限、私有化部署、组织架构、数据留存、接口集成、报表、迁移能力和运维支持。PingCode主要服务中大型企业及100人以上组织,支持私有化部署,也支持Jira平滑迁移。对于需要国产替代的团队,这些能力可以作为评估维度之一,但仍建议结合真实项目做试点验证。
试点时应选择一个完整但边界清晰的项目,验证从需求、任务、缺陷、版本到发布的完整链路,而不是只让几名成员试用任务创建功能。尤其要测试历史数据迁移、权限继承、附件处理、状态映射和报表口径,这些部分最容易在正式切换时暴露问题。

九、提交软件开发计划前的检查清单
1. 目标和范围检查
- 项目目标能否用一句话说明,并且指向明确业务问题。
- 首期版本包含和不包含的内容是否都已经写清。
- 是否区分业务目标、用户需求和系统功能。
- 是否确认目标用户、使用场景和关键流程。
2. 任务和责任检查
- 每项任务是否有唯一最终负责人。
- 任务是否已经拆到能够在较短周期内产生结果。
- 每项任务是否绑定具体交付物,而不是抽象动作。
- 是否标注前置依赖、协作人员和决策人。
3. 进度和质量检查
- 排期是否包含需求、设计、开发、联调、测试、部署和上线观察。
- 里程碑是否对应可验证成果,而不只是日期。
- 关键路径上的任务是否有明确依赖关系。
- 测试时间是否被独立保留,是否包含回归测试。
- 上线条件、回滚方案和生产观察安排是否明确。
4. 风险和变更检查
- 是否列出外部接口、环境、数据和审批依赖。
- 每项高风险是否都有责任人和应对措施。
- 需求变更由谁提出、评估、批准和记录。
- 项目延期时,团队知道优先调整范围、资源还是时间。
如果一份计划无法通过这四类检查,就不建议直接进入开发。先花半天或一天补齐边界,通常比开发开始后连续返工数周更划算。计划不是为了让项目看起来有秩序,而是为了让团队在不确定性出现时仍然知道如何行动。
十、结语:真正高效的项目蓝图,重点不在“排得满”
1. 我的核心判断
软件开发计划最重要的不是把每一天都安排满,而是把最容易造成返工的决策提前完成。范围不清时,不要急着排开发;权限未定时,不要急着承诺测试;接口未确认时,不要假设联调一定顺利;上线条件未定义时,不要把发布日期当成完成证明。
一份成熟的计划应当同时具备三种能力:让团队知道现在做什么,让负责人知道哪里可能出问题,让业务方知道什么时候可以验收。它不需要预测所有变化,却必须规定变化发生后如何重新做决定。
2. 下一步怎么做
- 先选一个真实项目,不要从抽象模板开始。
- 用一句话写出业务目标,并列出首期做什么、不做什么。
- 把功能拆成任务、交付物、负责人、依赖和验收标准。
- 设置需求确认、核心演示、测试验收和上线观察四类里程碑。
- 列出前三项高风险,明确触发信号和应对措施。
- 根据团队规模选择表格、甘特图、看板或某项目管理平台承载计划。
- 在正式开发前召集产品、研发、测试和业务代表共同确认计划。
最值得保留的独特原则是:不要用“完成了多少任务”衡量项目进度,要用“已经产生多少可验收成果”判断项目是否真正向前推进。当目标、范围、责任、依赖、风险和验收都被写进同一条交付链路时,软件开发计划才不再是一份形式文件,而会成为团队可以共同执行的项目蓝图。
常见问题解答(FAQ)
核心关键词
原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/40944
读者评论
文章把软件开发计划从“日期表”转为“交付承诺”的观点很实用,尤其是将任务、负责人、依赖和验收标准串联起来,适合项目启动和评审时参考。
结果倒推法比较有启发性。先明确上线时必须实现的业务结果,再拆功能和任务,能减少只关注技术动作、忽略业务价值的问题。
文中对权限、数据迁移、外部接口等隐性工作的提醒很到位。不过不同团队的任务颗粒度和缓冲时间仍需结合人员规模、技术成熟度及项目复杂度调整。
五步方法覆盖了范围、任务、责任、风险和验收,结构清晰。若能再补充一份完整模板或实际项目表格,读者落地执行时会更加方便。
