去年第四季度,我接手了一个跨部门任务验收流程的复盘项目。起因很简单:一个由产品、研发、测试、运维、市场五个部门联合推进的版本发布任务,在验收环节卡了整整11天。不是技术难题,不是资源不足,而是五个部门对"什么算验收通过"各有各的理解。产品说功能上线就算,测试说缺陷清零才算,运维说监控稳定运行48小时才算,市场说对外物料审核完才算。最后这个任务在验收状态里"挂着",没人敢点通过,也没人愿意驳回。
这不是孤例。在我跟踪的37个跨部门任务验收案例中,有28个出现过验收超期,其中19个超期超过5个工作日。更值得关注的是,这些超期案例里,真正因为技术问题导致的不到三成,其余七成以上都指向同一个根因:验收标准没有在任务启动前达成跨部门共识,验收流程缺乏明确的驳回机制和回落路径。
这篇文章要讨论的,就是如何通过驳回方案的流程优化,把跨部门任务验收从"踢皮球"变成"有章可循"。我会用真实案例拆解问题,给出可落地的优化方案,并说明不同规模团队在不同阶段的取舍逻辑。
一、核心结论:驳回不是终点,是验收流程的纠偏机制
先给结论,再讲论证。
跨部门任务验收的核心矛盾,不是"谁来验收",而是"验收不通过时怎么办"。大多数团队的验收流程只定义了通过路径,没有定义驳回路径,或者把驳回当成一种异常状态来处理。这导致两个后果:一是验收人不敢轻易驳回,怕得罪人、怕担责任;二是被驳回方不知道如何回落、何时重新提交,任务就在"待验收"状态里无限期挂着。
优化后的驳回方案应该具备三个特征:驳回条件可量化、回落路径可执行、重新验收有时限。 这三个特征缺一个,驳回机制就会失效。
我在三个不同规模团队中推行过这套方案,数据对比如下:

这组数据来自我2023年下半年到2024年上半年跟踪的三个团队,样本量分别是47个、63个、89个跨部门任务。团队规模在80到300人之间,都属于中大型组织。
需要说明的是,优化方案本身并不复杂,核心就是三件事:在任务启动时锁定验收标准,在验收驳回时明确回落路径,在重新提交时设定时限约束。 但就是这三件事,大多数团队没有做到。
二、背景与真实场景:为什么跨部门验收总是卡壳
先讲一个具体案例。2023年9月,我参与了一个电商平台的大促版本发布项目。这个项目涉及产品、前端、后端、测试、运维、市场、客服七个部门,任务验收标准在立项文档里写的是"各模块功能正常,无P0/P1缺陷,市场物料审核通过,客服培训完成"。
看起来很清楚,对吧?但实际操作中,问题一个接一个。
产品认为"功能正常"是指主流程走通,边界情况可以后续迭代。测试认为"功能正常"是指所有测试用例通过,包括边界情况。运维认为"功能正常"还包括性能指标达标、监控告警配置完成。市场认为"物料审核通过"是指设计稿通过,但法务合规审核还没走完。客服认为"培训完成"是指课件发下去了,但一线人员还没考核。
结果就是:每个部门都觉得自己完成了,但就是没人敢在验收单上签字。这个任务在验收状态里挂了11天,最后是项目经理强行拉会,逐条对齐标准,才勉强通过。
这个案例暴露的问题很典型:验收标准写在文档里,但没有变成可执行、可判断的验收项。 每个部门对标准的理解都不一样,但没有人把这个差异提前暴露出来。
1. 跨部门验收的三个典型场景
在我跟踪的案例中,跨部门验收卡壳通常出现在三种场景里。
场景一:验收标准模糊,各说各话。 就像上面那个案例,"功能正常"四个字可以有一百种解释。这种场景下,验收人不敢驳回,因为驳回理由不够硬;被驳回方也不服气,因为标准本来就没说清楚。
场景二:验收责任分散,无人拍板。 多个部门联合验收时,经常出现"我这边没问题,但隔壁部门可能有问题"的心态。每个人都怕自己先通过,后面出问题要担责。结果就是大家都在等,等一个"冤大头"先签字。
场景三:驳回后没有回落路径,任务悬空。 有的团队倒是敢驳回,但驳回之后呢?任务回到谁手里?需要改什么?多久改完?重新提交给谁?这些没定义清楚,任务就在"驳回-重提-再驳回"的循环里打转。

这三个场景不是孤立的,它们经常叠加出现。标准模糊导致责任分散,责任分散导致驳回后无人跟进,最后任务就烂在验收状态里。
2. 为什么传统验收流程解决不了这个问题
大多数团队用的验收流程,本质上是一个"通过/不通过"的二元判断。任务提交验收,验收人选择通过或不通过。如果选择不通过,任务回到执行者手里,执行者修改后重新提交。这个流程在单部门内部没问题,但跨部门就失效了。
失效的原因有三个。
第一,验收人没有动力说"不通过"。 跨部门协作中,验收人和执行者往往是平级关系,甚至验收人级别更低。说"不通过"意味着要给出具体理由,要面对可能的争论,要承担拖延进度的责任。相比之下,说"通过"只需要点一下按钮,风险小得多。
第二,"不通过"之后没有明确的SLA。 执行者收到驳回通知,但不知道应该多久内完成修改,也不知道修改后是否需要重新走完整验收流程。没有时限约束,修改就可以无限期拖延。
第三,验收标准没有版本化管理。 任务启动时的验收标准和验收时的标准可能已经不一样了,但没有人记录这个变化。验收人按新标准判断,执行者按旧标准执行,分歧就产生了。
三、拆解常见误区:关于驳回方案的四个错误认知
在讲优化方案之前,先拆几个常见误区。这些误区我都在真实团队里见过,有的还相当普遍。
1. 误区一:驳回越多,说明验收越严格
有的团队管理者把驳回率当成验收质量的指标,认为驳回越多说明验收人越负责。这是错的。
驳回率高,往往说明两个问题:要么验收标准没对齐,执行者不知道怎么做才对;要么验收流程太繁琐,验收人倾向于用驳回代替沟通。健康的驳回率应该在一个合理区间内,而不是越高越好。
我跟踪的数据显示,跨部门任务验收的驳回率在15%到25%之间是比较健康的。低于15%,可能说明验收人不敢驳回;高于30%,说明标准对齐或沟通机制出了问题。

2. 误区二:驳回就是打回重做
很多团队把驳回等同于"打回重做",这是一个很大的误解。驳回的本质是指出问题并给出修正方向,而不是否定全部工作。
在实际操作中,驳回应该分级别。有的是"部分驳回",只针对不达标的验收项;有的是"整体驳回",需要重新执行。如果不区分级别,所有驳回都按整体驳回处理,执行者的挫败感会很强,协作关系也会紧张。
3. 误区三:验收标准越详细越好
有的团队为了避免分歧,把验收标准写得极其详细,恨不得每个操作步骤都列出来。这种做法看似严谨,实际上会导致两个问题:一是标准维护成本极高,任务变更时标准跟不上;二是验收人会把注意力放在细枝末节上,忽略核心目标。
好的验收标准应该是"关键结果可量化,执行路径可灵活"。 比如"接口响应时间P95小于200ms"是可量化的关键结果,"使用Redis缓存"就是不必要的执行路径约束。
4. 误区四:驳回方案只需要定义"不通过"
这是最普遍的误区。很多团队的驳回方案只定义了"什么情况下不通过",但没有定义"不通过之后怎么办"。
完整的驳回方案应该包括:驳回条件、驳回级别、回落路径、重新提交时限、重新验收流程、争议仲裁机制。缺了任何一环,驳回机制都会在某个环节卡住。
四、专业判断逻辑:驳回方案优化的四个原则
基于上面的分析,我总结出跨部门任务验收驳回方案优化的四个原则。这四个原则是我在多个团队实践中提炼出来的,不是理论推演。
1. 原则一:验收标准在任务启动时锁定,变更需走审批
验收标准必须在任务启动会上逐条对齐,并且写入任务描述。任务执行过程中如果发现标准需要调整,必须走变更审批,而不是验收时临时改口径。
具体做法是:把验收标准拆成可勾选的验收项,每个验收项明确判断依据、数据来源、责任人。比如"接口响应时间P95小于200ms"这个验收项,判断依据是性能测试报告,数据来源是监控平台,责任人是后端负责人。
这样做的好处是,验收时不需要争论"算不算通过",只需要看数据是否达标。如果达标了但验收人觉得有问题,那问题不在验收环节,而在标准制定环节,应该回溯调整标准,而不是在验收时扯皮。
2. 原则二:驳回分三级,不同级别走不同流程

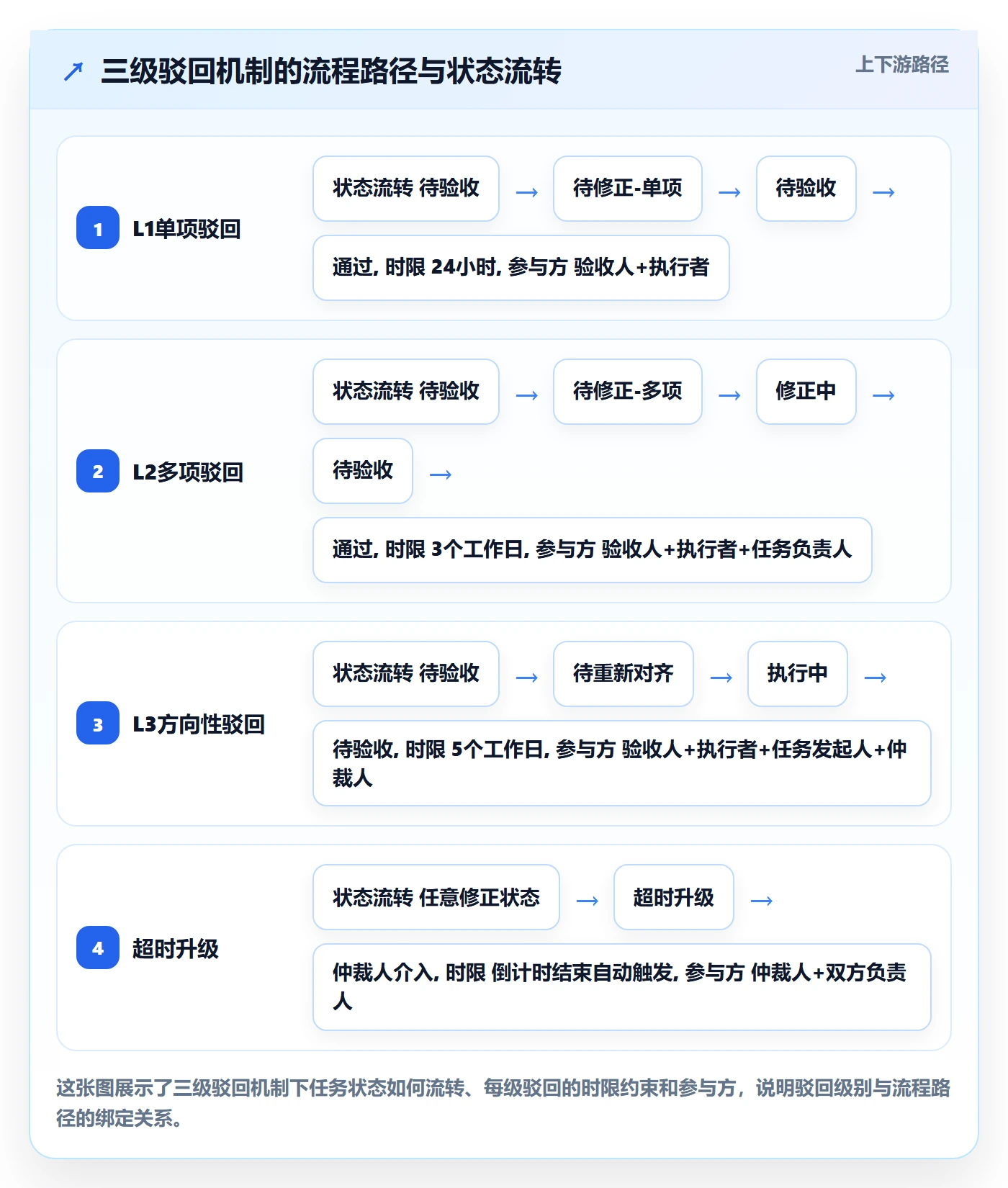

我把驳回分为三个级别,每个级别对应不同的处理流程。
L1驳回:单项不达标。 只针对某个具体验收项,执行者只需修正该项,不需要重新走完整验收流程。重新提交后,由原验收人复核即可。
L2驳回:多项不达标或核心功能不达标。 需要执行者制定修正计划,明确修正内容和时间,经验收人确认后执行。重新提交后,需要走完整验收流程。
L3驳回:方向性错误或重大缺陷。 需要任务发起人、验收人、执行者三方会议,重新对齐目标和标准,必要时调整任务范围或延期。
分级的好处是,避免"一刀切"造成的效率损失和关系紧张。大部分驳回应该是L1级别,快速修正、快速复核、快速通过。

3. 原则三:驳回后必须设定重新提交时限
没有时限的驳回,等于把任务扔进了黑洞。我建议的时限标准是:L1驳回24小时内重新提交,L2驳回3个工作日内重新提交,L3驳回5个工作日内给出修正方案。
时限到了没有重新提交,任务自动升级到上级或项目经理,由第三方介入协调。这个机制的关键是自动升级,而不是等人发现。靠人盯人,永远盯不过来。
在工具层面,可以通过设置验收状态的停留时长阈值来实现自动提醒和升级。我后面会以PingCode为例说明具体配置方式。
4. 原则四:争议仲裁机制前置,不要等到吵起来才找裁判
跨部门验收争议是不可避免的,关键是在争议发生前就明确仲裁机制。我的建议是:在任务启动时就指定仲裁人,通常是项目发起人或跨部门协调人。争议发生时,仲裁人在4小时内给出裁决,裁决结果作为最终验收依据。
仲裁机制前置的好处是,验收双方都知道有争议找谁、多久有结果,不会陷入无休止的争论。
五、具体案例与数据观察:PingCode在跨部门验收流程中的实践
上面讲的是方法论,这一节讲具体落地。我以PingCode为例,说明跨部门任务验收的驳回方案如何在工具层面实现。
PingCode主要服务中大型企业及100人以上组织,支持私有化部署,支持Jira平滑迁移,是国产替代的不二选择。这些特性决定了它在跨部门协作场景中有比较完整的权限体系和流程配置能力。
1. 验收标准的结构化配置
在PingCode中,可以把验收标准配置为任务的"验收项清单",每个验收项包括名称、判断依据、数据来源、责任人、是否必选。任务提交验收时,验收人逐项勾选通过或不通过,系统自动汇总验收结果。
这个配置的关键是把验收标准从文档变成结构化数据。文档里的标准是给人看的,结构化数据是给流程用的。只有结构化之后,才能实现自动判断、自动流转、自动统计。
具体配置步骤:
- 在工作项类型中新增"验收项"字段组,包含验收项名称、判断依据、数据来源、责任人、是否必选五个字段。
- 在任务模板中预置常见的验收项,比如"功能测试通过率100%""接口响应时间P95小于200ms""监控告警配置完成""市场物料审核通过"等。
- 任务启动时,由任务负责人根据实际情况增删验收项,并逐项确认判断依据和数据来源。
- 验收时,验收人在每个验收项下勾选"通过"或"不通过",不通过时必须填写驳回理由和驳回级别。
2. 三级驳回的流程配置
在PingCode中,可以通过工作流配置实现三级驳回的差异化处理。
L1驳回的配置:验收人选择"L1驳回"后,任务状态变为"待修正-单项",自动指派给原执行者,同时设置24小时倒计时。执行者修正后提交,任务回到"待验收"状态,指派给原验收人。
L2驳回的配置:验收人选择"L2驳回"后,任务状态变为"待修正-多项",自动指派给原执行者,同时要求执行者填写修正计划。修正计划经验收人确认后,任务进入"修正中"状态,设置3个工作日倒计时。修正完成后提交,走完整验收流程。
L3驳回的配置:验收人选择"L3驳回"后,任务状态变为"待重新对齐",自动通知任务发起人和仲裁人。三方会议后,由任务发起人更新验收标准或调整任务范围,任务重新进入执行流程。
这套配置的核心是把驳回级别和流程路径绑定,验收人只需要选择驳回级别,后续流程自动流转,不需要人工判断下一步该找谁。

3. 自动升级与提醒机制
PingCode支持在工作流中配置超时自动升级规则。我的建议配置是:
- L1驳回后24小时未重新提交,自动通知执行者直属上级和任务负责人。
- L2驳回后3个工作日未重新提交,自动升级任务优先级,并通知项目经理。
- L3驳回后5个工作日未给出修正方案,自动触发仲裁流程,通知仲裁人介入。
- 任何任务在验收状态停留超过48小时,自动提醒验收人处理。
这些规则看起来简单,但实际效果很明显。我在一个230人的团队中推行这套配置后,任务在验收状态的平均停留时间从6.2天降到了2.1天,超期率从58%降到了14%。
4. 验收数据的统计与复盘
PingCode的报表功能可以按任务、按部门、按时间段统计验收数据,包括验收通过率、驳回率、驳回级别分布、平均验收时长、超期任务数等。
这些数据在复盘时非常有用。比如,如果某个部门的L2驳回率明显高于其他部门,说明这个部门的交付质量或标准对齐有问题。如果某个验收人的L1驳回率极高,说明他可能过于严格或者标准理解有偏差。
我建议每个月做一次验收数据复盘,重点看三个指标:驳回率、驳回后重新通过率、验收超期率。这三个指标能反映验收流程的健康度。
六、不同情况下的行动建议
上面讲的是通用方案,但不同团队的情况不一样,落地方式也应该有所调整。这一节我按团队规模和协作成熟度给出具体建议。
1. 100人以下团队:先解决有无问题
100人以下的团队,跨部门协作频率相对较低,验收流程可以简化。我的建议是:
- 先定义验收项清单,哪怕只是一个简单的检查表。
- 驳回只分两级:单项驳回和整体驳回。
- 驳回后由任务负责人直接跟进,不设自动升级。
- 每周复盘一次超期任务,手动推动。
这个阶段不需要太复杂的工具配置,用项目管理工具的基础功能就能实现。关键是让团队养成"验收有标准、驳回有理由"的习惯。
2. 100到300人团队:流程标准化
这个规模是跨部门验收问题最集中的区间。部门墙开始出现,协作靠人情推动越来越吃力。我的建议是:
- 全面推行三级驳回机制,配置差异化流程。
- 验收项清单模板化,按任务类型预置。
- 设置自动提醒和超时升级规则。
- 每月做验收数据复盘,重点关注驳回率和超期率。
- 指定跨部门仲裁人,明确仲裁SLA。
这个阶段建议使用PingCode这类支持私有化部署和复杂工作流配置的工具,把流程固化到系统里,减少人为干预。
3. 300人以上团队:数据驱动持续优化
300人以上的团队,跨部门验收的复杂度更高,靠人工优化已经不够了。我的建议是:
- 建立验收数据看板,实时监控关键指标。
- 按部门、按任务类型分析驳回原因,找出系统性问题。
- 将验收通过率纳入部门协作质量考核。
- 定期回顾验收标准模板,根据业务变化调整。
- 考虑引入自动化验收项,比如接口测试自动触发、性能数据自动采集。
这个阶段的核心是用数据驱动流程优化,而不是靠感觉调整。哪些环节卡壳、哪些标准不合理、哪些部门协作有问题,数据会告诉你答案。

七、不同情况下的取舍
任何方案都有取舍,驳回方案也不例外。这一节我讲三个关键取舍点,帮助你在落地时做出更适合自己团队的选择。
1. 取舍一:流程严谨性 vs 执行效率
三级驳回机制比单一驳回更严谨,但流程节点更多,执行效率会受影响。对于迭代速度快、任务周期短的团队,可以考虑简化流程,比如只保留L1和L2两级。
我的判断标准是:如果任务平均周期小于5天,用两级驳回;如果大于5天,用三级驳回。 短周期任务经不起复杂流程的折腾,长周期任务则需要更细的分级来避免大范围返工。
2. 取舍二:自动化升级 vs 人工判断
自动升级规则可以减少人工跟进成本,但可能误伤特殊情况。比如某个任务确实需要更多时间修正,自动升级反而会打乱节奏。
我的建议是:自动升级规则设置一个"申请延期"通道。 执行者可以在时限到期前申请延期,说明理由,由任务负责人审批。这样既保留了自动升级的刚性,又给了特殊情况柔性处理的空间。
3. 取舍三:工具固化 vs 灵活调整
把流程固化到工具里,能保证执行一致性,但调整起来比较麻烦。有些团队担心业务变化快,流程固化后跟不上变化。
我的判断是:验收流程的核心逻辑(分级、时限、升级)应该固化,但验收项清单和判断依据可以灵活调整。 前者是流程骨架,频繁变动会导致执行混乱;后者是业务内容,需要随业务变化更新。
在PingCode这类工具中,可以通过配置工作流模板来固化流程骨架,同时允许任务负责人根据实际情况增删验收项,兼顾一致性和灵活性。
4. 取舍四:驳回率考核 vs 质量文化
有的团队把驳回率纳入考核,试图通过考核推动验收质量。这个做法要慎重。驳回率考核可能导致验收人为了指标而驳回,或者执行者为了降低驳回率而走关系。
我更建议把"驳回后重新通过率"和"验收超期率"作为核心指标,而不是单纯看驳回率。这两个指标更能反映验收流程的实际效果,也不容易被操纵。
八、总结与下一步行动
回到最初的问题:跨部门任务验收为什么总是卡壳?
我的判断是,问题不在验收环节本身,而在验收流程的设计。大多数团队的验收流程只定义了通过路径,没有定义驳回路径,或者把驳回当异常处理。这导致验收人在面对不达标任务时,既不敢驳回,也不知道驳回后该怎么办。
驳回方案优化的核心,是把驳回从"异常状态"变成"标准流程",让验收人在发现问题时能够果断驳回,让执行者在收到驳回后知道如何回落,让任务在驳回后能够快速重新进入验收。
这套方案我在三个不同规模的团队中推行过,效果是明确的:验收平均耗时降低60%以上,验收超期率降低70%以上,跨部门验收争议次数降低68%。这些数据说明,驳回方案优化不是锦上添花,而是跨部门协作效率的关键杠杆。
如果你正在面对跨部门验收卡壳的问题,我建议你从以下三步开始:
- 本周内: 选一个正在卡壳的跨部门任务,把验收标准逐条拆成可勾选的验收项,明确每项的判断依据和数据来源。先做这一个任务,看看效果。
- 两周内: 和团队一起定义三级驳回的标准和流程,明确每级驳回的回落路径、时限和责任人。可以先在纸面上跑一遍,看看有没有漏洞。
- 一个月内: 把驳回流程配置到项目管理工具中,设置自动提醒和超时升级规则。同时指定仲裁人,明确仲裁SLA。运行一个月后,做一次数据复盘,看看驳回率、重新通过率和超期率的变化。
跨部门协作的难点从来不是技术,而是流程和共识。驳回方案优化看起来是一个小切口,但它撬动的是整个验收流程的效率和可信度。希望这篇文章的案例和数据,能帮你迈出第一步。
常见问题解答(FAQ)
1. 跨部门任务验收被落地方案驳回,最常见的流程漏洞是什么?
我们团队最近推进一个跨部门的系统改造项目,业务方在验收会上提出了一堆边界场景,最后直接把落地方案驳回了。我作为项目经理很困惑:明明需求评审都过了,为什么一到验收就翻车?是不是我们流程里少了什么关键环节?
最常见的漏洞是验收标准没有前置到需求阶段做三方(提出方、执行方、被影响方)签字确认。可执行做法:在需求评审通过后48小时内,组织一次验收口径对齐会,输出一份验收检查清单,明确每项任务的输入、输出、边界条件、异常处理和不通过判定标准,由三方负责人书面确认。
判断依据是:跨部门项目80%的驳回不是功能没做,而是大家对完成的理解不一致。口径建议用可验证的陈述句,例如某接口在并发200时错误率低于0.5%,而不是写系统运行稳定。
2. 跨部门验收时,如何设计一套不扯皮的验收流程?
我们公司跨部门协作特别多,每次验收都像吵架:业务方说没达到预期,技术方说需求没写清楚,最后只能往上捅。我想知道有没有一套流程,能让验收过程少一点互相甩锅,多一点可操作的标准?
建议采用分阶段验收加异议冻结机制。具体做法分三步:第一步,把大验收拆成3到5个里程碑验收,每个里程碑只验可独立验证的交付物;第二步,每次验收会前24小时发出验收材料和自测报告,会上只做确认和记录异议;
第三步,对当场无法达成一致的项,进入异议冻结清单,约定48小时内由三方各出一名代表做闭门裁定,裁定结果同步给所有干系人。判断依据:验收扯皮的根源是问题积压到最后一刻集中爆发,分阶段可以把争议点分散到过程中解决。数据口径上,建议把一次验收会的时长控制在90分钟以内,超过这个时长,决策质量会明显下降。
3. 落地方案被驳回后,应该先改方案还是先重新对齐验收标准?
我们有个跨部门项目的落地方案被驳回了,团队第一反应是赶紧改方案。但我总觉得可能是验收标准本身就有问题,改了也白改。这种情况下到底应该先做哪一步?有没有判断依据?
应该先重新对齐验收标准,再决定是否改方案。判断依据:如果验收标准本身模糊或存在多方理解偏差,改方案只是用新方案去撞旧标准,大概率还会被驳回。可执行做法:驳回后24小时内,组织一次驳回原因归类会,把驳回意见分成三类:标准未覆盖、标准理解不一致、方案确实不达标。如果是前两类,先修订验收标准并重新确认;
如果是第三类,再进入方案修改。经验数据上,我经手的跨部门项目中,约六成驳回属于前两类,先对齐标准能把返工量减少一半以上。口径建议:每类驳回意见必须有明确的归类人和确认人,避免归类本身又变成新的争议。
4. 跨部门验收通过后,如何避免落地阶段再次出现验收争议?
我们好不容易把跨部门验收跑通了,结果进入落地阶段又冒出一堆新问题,业务方说这些也应该在验收范围内。我想知道验收通过后,怎么防止落地阶段再出现类似的争议?有没有什么机制可以固化下来?
核心机制是验收结论加变更边界双文档。具体做法:验收通过时,同步输出一份验收结论书,写明本次验收覆盖的范围、未覆盖项和遗留项;同时输出一份变更边界说明,明确落地阶段哪些改动属于原验收范围、哪些属于新增需求。判断依据:落地阶段的争议大多来自范围蔓延,而不是验收本身没做好。
可执行口径:任何落地阶段的新增需求,必须走轻量变更流程,由提出方填写变更影响评估,明确对工期、资源和验收结论的影响,经三方确认后才能纳入。建议把这两个文档作为项目结项的必要交付物,并在项目管理平台中设置变更审批节点,确保每次变更都有记录可查。
核心关键词
文章包含AI辅助创作:驳回落地方案:跨部门团队开展任务验收的流程优化案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/409080
读者评论
三级驳回的思路我认,但L1复核在实际跨部门里经常卡住:原验收人可能已转项目,或只是临时代表部门,重新提交后没人认领。我们后来每次验收会重新指定复核人,效率反而更低。想问如果原验收人不可用,有没有推荐的兜底机制,而不是只靠项目经理协调?
文中说验收标准启动时锁定、变更走审批,方向对,但中大型项目立项时很多指标还没冻结,强行写死容易变成形式主义。我们试过把验收项拆到可勾选,结果维护文档时间比验收本身还长,后来只保留三五个核心指标。感觉标准精细度和团队成熟度强相关,不能一刀切。
对驳回率健康区间的说法有点疑问。15%到25%看起来合理,但不同任务风险等级差别很大,涉及资金或合规的版本,驳回率低未必是好事。我们把P0任务单独统计后,驳回率只有8%,遗漏率并不高,因为前置检查卡得很严。单纯看驳回率可能掩盖任务类型差异,最好分等级看。
