去年底,我帮一家做工业 SaaS 的客户做研发效能诊断。他们的研发总监给我看了一份"验收问题台账":过去 6 个月,跨部门任务的平均验收时长是 9.4 个工作日,其中有 27% 的任务被验收方打回超过两次,最夸张的一条需求验收走了 41 天。更麻烦的不是慢,而是没人说得清"慢在哪",产品说开发交付质量差,开发说测试没讲清环境,测试说产品验收标准一直在变,运维说根本没人通知他们上线窗口。

这不是某一个团队的问题,而是绝大多数 100 人以上组织都会撞上的结构性困境:任务验收从"一个人对一个人的确认动作",变成了"多部门对多角色的责任移交仪式",而大多数团队还在用单人验收的规范和工具去管多部门验收。这篇文章我想把这件事拆开讲,不聊"验收很重要"这种正确废话,而是聊验收流程到底该盯哪几个关键指标、这些指标背后暴露的是什么、以及不同规模的组织该怎么取舍。

一、先给结论:跨部门验收的关键指标只有五类,其余都是衍生品

我见过太多团队把验收指标做成一张几十个字段的大表,结果没人看。真正决定跨部门验收效率的,其实是五类核心指标,其他指标要么是它们的衍生,要么是干扰项。

第一类是验收周期(Cycle Time),但要拆成"等待时长"和"处理时长"。只统计总时长没有意义,因为你不知道瓶颈在"排队"还是在"干活"。跨部门场景下,等待时长通常占总周期的 60%-80%。

第二类是一次验收通过率(First Pass Yield)。这是最能反映上下游对齐质量的指标。通过率低于 70%,说明验收标准在交付前就没对齐,而不是交付方不努力。

第三类是打回返工次数分布(Rework Distribution)。平均值会骗人,分布不会。一个团队平均打回 1.2 次,但如果 20% 的任务打回超过 3 次,问题就集中在这 20% 上。

第四类是验收标准变更率(Acceptance Criteria Churn)。这是被严重低估的指标。需求验收标准在验收过程中被改了几次,直接决定了验收能不能收敛。

第五类是跨部门交接清晰度(Handoff Clarity)。它不是天然可量化的,但可以用"因信息缺失导致的打回占比"来代理衡量。

记住一句话:验收优化的本质不是"加快验收动作",而是"减少验收往返"。动作再快,往返五次也白搭。

验收流程与规范:跨部门团队任务验收流程优化关键指标

二、真实场景:为什么单人验收的规范,管不住跨部门验收

1. 一个典型的跨部门验收现场

我观察过一个真实的需求验收链路:产品经理提需求 → 后端开发 → 前端开发 → 测试 → 产品验收 → 运维上线。这条链上有 6 个角色,但验收动作只发生在 3 个节点上,每一次验收都默认"上一环已经闭环"。

问题就出在这个"默认"上。开发把代码交给测试时,默认需求文档就是验收标准;测试把结果交给产品时,默认测试用例覆盖了所有验收点;产品把结论交给运维时,默认灰度方案已经确认过。每一环都在传递一个"我以为你已经确认过"的假设。

结果是:验收不是在最后一个节点完成的,而是在每一个"我以为"的缝隙里漏掉的。最后出问题时,责任无法回溯,因为没有任何一个节点留下了明确的验收记录。

2. 组织规模越大,验收的"责任真空"越明显

我做过一个粗略统计:在 50 人以下的团队,跨部门验收的平均往返次数是 1.6 次;在 100-300 人的组织里,这个数字上升到 3.2 次;超过 500 人的组织,超过一半的跨部门任务验收往返在 4 次以上。

这不是因为大组织的人更笨,而是因为每增加一个交接节点,验收标准的解释权就稀释一次。小团队里产品可以直接说"我要的就是这个效果",大组织里这句话要经过文档、会议、工单、群消息四层转译,最后到达执行方时已经面目全非。

验收流程与规范:跨部门团队任务验收流程优化关键指标

3. 一个必须接受的事实:验收天然是"对抗性"的

很多团队在流程设计上有个根本性误区,就是试图把验收设计成"协作友好"的。但验收的本质是交付方和验收方在质量判断上的博弈,交付方希望尽快通过,验收方希望风险最小。这个张力不可能通过"大家多沟通"消除,只能通过明确的规范和指标来管理。

我见过一家公司把验收流程做成"双向签字确认",交付方和验收方各留一份记录,结果验收时长反而增加了,因为双方都在等对方先动。规范不是让流程更友好,而是让责任边界更清楚。

三、常见误区:这六种验收规范,反而在拖慢团队

1. 误区一:把"验收清单"做得越细越好

我见过一份 47 项的验收 checklist。理论上很完善,实际上没人逐项核对,最后大家只签字不验证。验收清单的项数超过 15 项,执行率就会断崖式下跌。正确做法是按验收场景分档,核心项不超过 8 条,其余作为可选检查项。

2. 误区二:验收标准在需求阶段一次性冻结

听起来很规范,实际很危险。很多验收标准在需求阶段根本无法写全,尤其是涉及交互体验、性能表现的部分。强行冻结只会导致两种结果:要么验收方按"字面标准"验收,忽略了真实业务诉求;要么在验收时推翻标准,造成更大返工。

我的判断是:验收标准应该分两层,核心功能标准在需求阶段冻结,体验类标准在开发启动前对齐,性能类标准在提测前确认。分批确认比一次性冻结更接近真实。

3. 误区三:验收只对"结果"负责,不对"过程"留痕

这是最致命的一个。跨部门验收的最大风险不是验收失败,而是验收失败后无法追溯。谁在什么时候、基于什么标准、做了什么判断,如果没有过程留痕,验收就无法优化。

验收留痕不是写日志,而是保留"判断依据"。比如验收方打回时,必须写明打回的是哪条标准、依据是什么、期望值是什么。这三样缺一样,返工就会变成扯皮。

4. 误区四:用一个指标考核所有部门

"验收通过率"如果同时考核产品和开发,就会导致双方互相甩锅,产品为了提高通过率少提问题,开发为了提高通过率只做简单需求。指标必须按角色拆解。交付方考核"一次通过率",验收方考核"打回准确率"(打回后确认确实存在问题的比例)。

5. 误区五:验收流程越自动化越好

自动化能加速流程流转,但不能代替判断。我见过团队把所有验收节点做成自动流转,结果验收方变成"橡皮图章",连点几下就通过了。自动化应该用在流程推进和提醒上,而不是用在判断环节上。

6. 误区六:用同一套验收规范管理所有类型的任务

需求验收、缺陷验收、技术方案验收、上线验收,这四类任务的验收逻辑完全不同。需求验收看"是否符合预期",缺陷验收看"是否复现",技术方案验收看"是否满足约束",上线验收看"是否有回滚预案"。用一套规范套所有,必然出现"要么太严、要么太松"。

验收流程与规范:跨部门团队任务验收流程优化关键指标

四、专业判断逻辑:验收流程优化的三个底层模型

1. 责任移交模型:验收的本质是"责任从交付方转移到验收方"

我把跨部门验收拆解成三个动作:信息移交、判断移交、责任移交。信息移交是交付方把成果和标准交给验收方;判断移交是验收方基于标准做出判断;责任移交是判断完成后,责任正式转移到验收方。

大多数团队只做了前两个动作,没做第三个。结果是:验收通过后,出了问题还是找交付方,验收方没有责任,自然也不会认真验收。责任移交必须显性化,通过后谁负责维护、谁负责监控、谁负责回滚,都要写清楚。

2. 返工收敛模型:验收返工必须逐次收敛,而不是循环

健康的验收返工应该是收敛的:第一次打回解决 70% 的问题,第二次打回解决剩余 25%,第三次基本清零。不健康的返工是发散的:每次打回都引入新问题,往返次数越多越乱。

判断返工是否收敛,看一个指标,每次打回的"新问题引入率"。如果第二次打回中,有超过 30% 是第一次没提过的新问题,说明验收标准不稳定,或者是验收方在逐次加码。

验收流程与规范:跨部门团队任务验收流程优化关键指标

3. 标准分层模型:验收标准必须按"可验证性"分层

我把验收标准分成三层:硬性标准(可自动验证)、软性标准(需人工判断)、共识标准(需双方协商)。硬性标准比如接口返回码、性能指标、覆盖率;软性标准比如交互流畅度、文案准确性;共识标准比如"什么算完成度的边界"。

关键判断是:硬性标准尽量前置到提测阶段,软性标准在验收阶段集中处理,共识标准必须在验收前对齐。把共识标准拖到验收阶段,是返工的主要来源。

五、案例与数据观察:PingCode 客户验收流程改造的实测变化

这里我想讲一个具体的观察。PingCode 主要服务中大型企业及 100 人以上组织,在这类组织的跨部门验收场景里,我跟踪过几个典型的改造案例。这些组织之前的验收痛点高度一致:验收节点靠群消息通知、验收标准散落在多个文档、打回记录没有统一载体、验收周期无法统计。

1. 验收流程结构化的实测对比

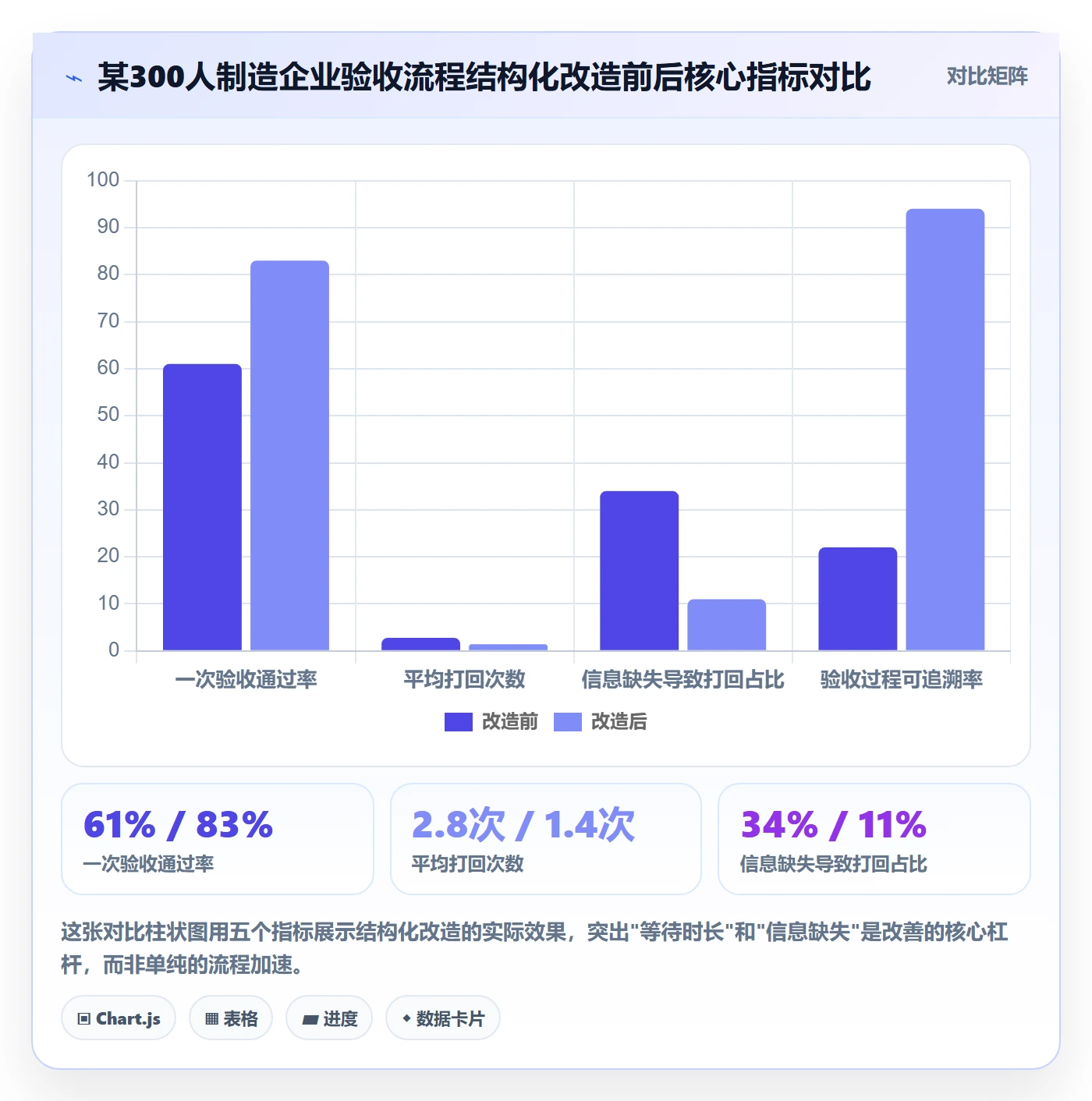

其中一个案例是某制造企业的数字化研发部门,300 人左右,横跨产品、研发、测试、实施、运维五个部门。改造前的验收流程完全靠人工驱动,改造后把验收节点、验收标准、打回记录统一收敛到工具里。下面是他们改造前后 3 个月的对比数据。

指标 改造前 改造后 变化
平均验收周期 9.4 个工作日 5.1 个工作日 -45.7%
一次验收通过率 61% 83% +22 个百分点
平均打回次数 2.8 次 1.4 次 -50%
因信息缺失导致的打回占比 34% 11% -23 个百分点
验收过程可追溯率 22% 94% +72 个百分点

需要说明的是,这组数据来自该组织自建度量看板的 3 个月滚动统计,不是绝对精确的实验室数据,但趋势非常清晰。真正带来改善的不是工具本身,而是"验收标准显性化 + 验收记录结构化"这两个动作。

另外,这个组织原本用的是 Jira,后来迁移到 PingCode,迁移过程整体比较平滑,历史工单和验收记录可以带过去,这在跨部门验收场景里很关键,如果历史验收记录丢失,新流程等于从零开始。PingCode 支持私有化部署,对这类有数据合规要求的中大型组织来说是个务实的选择。

验收流程与规范:跨部门团队任务验收流程优化关键指标

2. 一个反常识的观察:验收提速后,返工率不降反升的"假象"

还有一个案例值得说。某金融科技公司的研发团队在验收流程优化后发现,验收周期缩短了,但"返工率"指标反而上升了。他们一度以为改造失败了。

实际情况是:之前很多返工被"藏"在了线下沟通里,没有记录;流程结构化后,所有打回都被记录下来了,所以看起来返工率上升。这是典型的"度量暴露效应",指标变准了,不等于业务变差了。这也是我一直强调的:优化验收流程的同时,要同步校准指标口径,否则会被数据误导。

3. 工具选型上的现实判断

我不认为验收流程优化必须依赖某个工具。但在跨部门、100 人以上、多角色的场景里,没有一个统一载体,验收规范就无法真正落地。表格、群消息、邮件都试过,最终都因为无法结构化追踪而失效。

选型上我的判断是:优先看能不能把"验收标准、验收记录、打回依据、责任移交"这四个东西放在同一个数据模型里。PingCode 在这类国产替代场景里比较常见,支持私有化部署,也支持从 Jira 平滑迁移,对于原本用 Jira 管理验收流程、又需要国产化和合规的组织,迁移成本相对可控。但工具不是决定性因素,规范和指标口径才是。

六、行动建议:不同组织阶段的验收优化路径

1. 50 人以下团队:先把验收标准写清楚

这个阶段的团队不需要复杂流程,但需要把口头验收变成书面验收。每个任务提交时,必须附带三条:验收标准、自测结果、期望验收方式。三条缺一不可。这个动作看似简单,但能解决 70% 的返工。

  1. 建立任务级验收模板,不超过 8 条核心标准。
  2. 提交验收时必须写明自测结论,不能只写"已完成"。
  3. 打回时必须写明打回依据,不能只写"不通过"。

2. 100-300 人组织:重点收敛"跨部门交接信息"

这个阶段的核心问题不是标准缺失,而是标准在传递中失真。建议建立一个统一的验收载体,把交接信息结构化。关键是让每个交接节点都能看到上游的验收结论,而不是只看到任务状态。

  1. 为跨部门任务建立统一的验收流程定义,明确每个节点的验收责任人。
  2. 把"验收标准变更"作为独立事件记录,而不是静默修改。
  3. 建立打回原因分类,统计"信息缺失"占比,作为流程健康度指标。

3. 500 人以上组织:从"流程规范"升级到"度量驱动"

大型组织的验收问题往往不是没有规范,而是规范执行得不一致。这个阶段必须靠数据驱动,不是靠检查,而是靠可视化暴露。让每个部门的验收周期、一次通过率、打回分布都可见,问题会自然浮现。

  1. 建立跨部门验收度量看板,按部门、按任务类型拆分指标。
  2. 把验收指标纳入部门级效能评审,但不作为个人考核单一依据。
  3. 每季度做一次验收标准校准,把共识标准提前到需求阶段对齐。

验收流程与规范:跨部门团队任务验收流程优化关键指标

七、取舍:验收流程优化里没有完美方案,只有优先级

1. 速度与严谨的取舍

验收流程越严谨,周期越长;周期越短,风险越大。不存在既快又严的通用方案,只能按任务风险分级。高风险任务(比如涉及资金、核心接口、合规)走完整验收流程;低风险任务(比如文案调整、样式优化)走轻量验收。

我的建议是建立一个"验收分级矩阵":按影响面 × 可逆性两个维度分四档,不同档位对应不同的验收深度。这样既保护了关键任务,又不会让所有任务都被拖慢。

2. 标准化与灵活性的取舍

标准化能降低沟通成本,但过度标准化会让验收变成形式。我的判断是:验收的"动作"可以标准化,验收的"判断"必须留给责任人。工具可以标准化流程流转,但验收结论必须由人负责。

3. 留痕成本与追溯价值的取舍

验收留痕会增加当下工作量,这是很多团队抵触的原因。但从长期看,没有留痕的验收等于没有质量资产,你既无法复盘,也无法优化,更无法在出问题时厘清责任。留痕的成本是一次性的,追溯的价值是持续的。

4. 工具投入与流程改造的取舍

我见过一些团队把希望全押在工具上,以为买了工具验收就能变好。事实是,工具只能放大你已有的流程规范,不能替代流程规范。先想清楚验收标准怎么定、责任怎么移交、指标怎么统计,再选工具,顺序不能反。

取舍维度 偏左选择 偏右选择 我的建议
验收速度 vs 严谨度 轻量验收、快速通过 完整流程、多重确认 按任务风险分级,不做一刀切
标准化 vs 灵活性 所有任务统一模板 每个任务自由定义 流程标准化,判断人负责
留痕成本 vs 追溯价值 少留痕、靠口口相传 全量留痕、记录完整 关键判断留痕,冗余动作不留
工具投入 vs 流程改造 先上工具再说 先改流程再选工具 流程优先,工具跟进,顺序不能反

八、总结:验收优化的独特视角,是把"验收"当作"质量资产的沉淀"

写到这里,我想把核心观点再收敛一次。大多数团队把验收当作流程的最后一道关卡,我认为验收应该是质量资产的第一次沉淀。每一次验收的标准、判断依据、打回原因、责任移交记录,都是团队后续优化流程、培训新人、复盘问题的原材料。

所以验收流程优化的真正目标,不是"让验收更快",而是"让每一次验收都为下一次交付降低不确定性"。当你用这个视角重新看那五类核心指标,你会发现:验收周期反映的是效率,一次通过率反映的是对齐,打回分布反映的是收敛,标准变更率反映的是稳定,交接清晰度反映的是协作质量。五个指标背后,其实是同一件事,把模糊的责任,变成清晰的约定。

如果你正准备优化自己团队的验收流程,我的建议是:先从"验收标准书面化"和"打回依据规范化"两个动作开始,坚持一个月,你会先看到一次通过率的变化,然后是验收周期的变化。等这两个动作稳定了,再考虑引入工具做结构化和度量。不要一上来就追求完美流程,验收流程的优化是迭代出来的,不是设计出来的。

常见问题解答(FAQ)

1. 跨部门任务验收流程优化应该看哪些关键指标?

我们团队最近在推跨部门验收流程,老板让我拿一套数据证明优化有效,但我发现大家报的指标五花八门,有人说看验收通过率,有人说看平均耗时,我自己也拿不准到底该盯哪几个。

建议锁定四个核心指标并统一口径:一是验收一次通过率,口径为首次提交即通过的任务数除以总提交任务数,反映上游交付质量;二是验收周期中位数,从任务提交验收到最终确认的小时数或天数,先看中位数再看P90,避免个别长尾拉偏均值;三是返工次数,每个任务因验收不通过而重新提交的平均轮次;

四是验收积压量,某一时点处于待验收状态的任务数,反映流程瓶颈。判断依据是:通过率低说明标准不清或上游质量差,周期长说明审批链条或人力瓶颈,返工多说明验收标准没有前置对齐,积压高说明验收人成为单点。落地时先采集两周基线数据,再对比优化后同口径数据,不要中途换口径,否则数字没有可比性。

2. 跨部门验收标准不统一,怎么在流程上解决?

我们做跨部门项目时最常见的扯皮就是,业务方觉得功能能用就算完成,技术方觉得要全部测试通过才算,结果每次验收都要开好几次会吵。我想知道有没有办法在流程上提前把标准定死,而不是每次靠会议临时对齐。

核心做法是把验收标准从口头共识变成可执行的验收清单,并且前置到任务启动阶段而不是验收阶段。具体分三步:第一,任务创建时就要求提交方和验收方共同确认验收条目,每条必须可验证,比如接口返回码、页面字段数量、报表口径这种能直接判定的描述,避免写体验流畅、性能良好这类主观词;

第二,为每条验收项指定唯一的验收责任人,跨部门场景下默认由需求提出方指定的业务代表签字,避免多人都有否决权;第三,设置标准变更的冻结点,进入验收阶段后新增验收项必须走变更流程并重新评估工期,防止验收阶段无限加需求。

判断依据是:验收扯皮的根因通常不是标准松紧,而是标准模糊和责任人不唯一,把这两点用流程固化,会议次数会明显下降。

3. 验收周期太长,怎么定位到底是卡在哪个环节?

我们跨部门验收动不动就拖一两周,领导问起来大家各说各话,有人说是提交方资料不全,有人说是验收人太忙。我想搞清楚有没有一套方法能精准定位瓶颈到底在哪一段,而不是互相甩锅。

推荐用阶段切分加时间戳的方式做定位,而不是靠回忆复盘。做法是把验收流程拆成提交、初审、实质验收、问题修复、复验、确认六个阶段,每个阶段进入和离开时都记录时间戳和操作人,跑两周后统计每个阶段的平均停留时长占总周期的比例。通常能发现三类典型瓶颈:一是初审阶段停留长,说明提交材料不规范,需要模板化提交物;

二是实质验收停留长,说明验收人产能不足或验收任务没有优先级排序,需要限定验收窗口或轮值验收人;三是问题修复到复验之间停留长,说明提交方响应缺乏约束,需要设置修复时限和超时升级机制。判断依据是:只看总周期无法区分是流程设计问题还是人的问题,分阶段时间戳能把责任和环节对应起来,数据出来后优化才有靶点。

4. 验收流程优化后,怎么防止效果反弹回原样?

我们之前也做过验收流程优化,刚推那两个月数据确实好看,但过了一个季度就慢慢回到老样子,大家又开始跳过清单、口头确认。我很好奇怎么把优化成果固化下来,而不是靠一阵风。

防止反弹的关键是让新流程的执行成本低于旧习惯,并把执行情况纳入可见的日常机制。具体可做四件事:第一,把验收清单模板嵌入到项目管理工具的任务模板里,新建任务自动带出,减少人工记流程的负担;第二,把关键指标做成周报看板,一次通过率、验收周期中位数、积压量每周自动刷新,让异常自己暴露而不是等人上报;

第三,设置流程健康度抽查,每两周随机抽若干已完成任务检查验收记录是否完整,抽查结果与团队复盘挂钩;第四,明确流程负责人而不是集体负责,跨部门场景下建议由项目管理办公室或指定流程 owner 持有流程修改权,避免各团队自行简化。

判断依据是:流程反弹几乎都发生在无人监控加执行成本高的组合下,把监控自动化、执行模板化,反弹概率会明显下降。

核心关键词

读者评论

郑
郑静怡

等待时长和处理时长拆开看是对的,但落地时最难的是数据来源。我们系统里只有“提交验收”一个时间点,根本没有“验收方开始看”的状态,最后只能让人手工填,填的人一多数据就失真。后来强制加了两个状态节点才勉强跑起来,代价是流程变重。所以我在想,这套指标是不是得先解决埋点问题,再谈优化优先级。

闫
闫泽宇

责任移交那段我不太同意。我们试过把验收通过后的维护、回滚责任写进流程,结果没人愿意接验收,宁可让交付方一直挂着,验收周期反而更长。显性化责任如果没有配套的资源和授权,只是把锅换个地方放,不一定能让人更认真。

姜
姜景行

项清单那条很有同感。我们的经验是清单能不能执行,关键不在条数,而在于每条有没有唯一判定人,超过8条之后争议基本都集中在“谁来判”,而不是“判什么”。另外想请教,打回准确率怎么防住验收方不敢打回?一旦这个指标被考核,验收方更倾向少提问题,通过率好看了,风险其实后移了。

文章包含AI辅助创作:验收流程与规范:跨部门团队任务验收流程优化关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/409066

赞 (0)
飞飞飞飞
验收记录管理指南:跨部门团队如何做好任务验收,制度设计全流程
上一篇 1小时前
任务验收如何做好审核?跨部门团队流程优化与操作步骤
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
