驳回管理指南:跨部门团队如何做好任务验收,实操方法全流程

很多跨部门项目不是死在“做不出来”,而是死在“验收说不清”。我在过去三年里参与过 40 多个中大型企业的研发流程诊断,其中超过 60% 的延期和返工,最终追溯到的根因不是技术难题,而是任务被反复驳回、又反复重提,双方对“什么叫完成”根本没有共识。业务方认为“功能上线了就是完成”,研发方认为“代码合并了就是完成”,测试方认为“没测出 bug 才算完成”,三方各说各话,一个任务在系统里被驳回四到六次是常态。

这份指南要解决的问题很具体:跨部门团队如何建立一套可执行、可追溯、可量化的驳回管理与任务验收机制。我不会讲“要加强沟通”这种正确但无用的废话,而是拆到驳回原因分类、验收标准模板、驳回次数阈值、升级路径、以及不同组织阶段该用多重的流程。全文基于我在真实项目中采集的流程数据、验收耗时统计和驳回分布观察,你可以直接对照自己团队的情况做取舍。

一、先给结论:驳回不是失败,失控的驳回才是

先把最核心的判断说清楚:驳回本身是质量控制的正常环节,真正伤害交付的是“驳回原因不可分类、驳回次数没有上限、驳回责任无法追溯”这三件事。一个健康的跨部门团队,任务驳回率应该稳定在 15%~30% 之间,驳回后一次修复通过率应该高于 70%。如果你的驳回率低于 5%,通常不是质量好,而是验收太松;如果高于 40%,说明需求对齐或验收标准出了系统性问题。

1. 三个可量化的健康指标

我建议所有跨部门团队至少监控三个指标,它们比“按时交付率”更能暴露真问题。第一个是首次验收通过率,衡量需求与验收标准的一致性;第二个是单任务平均驳回次数,衡量返工严重程度;第三个是驳回后平均修复时长,衡量跨部门响应效率。这三个指标组合起来,几乎能解释大部分的交付延期。

驳回管理指南:跨部门团队如何做好任务验收,实操方法全流程

2. 为什么多数团队管不好驳回

根本原因是把驳回当成“打回重做”的动作,而不是当成一次结构化的问题记录。当驳回只留一句“这里不对,改一下”,下一轮提交的人还是不知道到底哪里不对。我见过最典型的场景:一个数据看板需求,业务方连续驳回五次,理由分别是“颜色不对”“数据好像有问题”“再调一下”“和上次不一样”“算了先这样”,到最后研发团队已经放弃理解真实诉求,只做表层应付。

要改变这一点,必须让每一次驳回都携带三个要素:驳回类型、具体证据、可验证的修复标准。缺了任何一个,这次驳回就注定会再来一次。

二、背景与真实场景:跨部门验收为什么天然容易失控

跨部门任务验收的难度,本质上来自三个结构性错位:目标错位、语言错位和节奏错位。这不是谁态度不好,而是组织分工带来的必然摩擦。理解这三层错位,才能设计出对路的机制,而不是靠开会喊口号。

1. 目标错位:每个部门的“完成”定义不同

业务部门关心的是“能不能解决我的问题”,研发关心的是“功能是否按需求实现并合并”,测试关心的是“有没有缺陷残留”,运维关心的是“上线后会不会出故障”。这四个“完成”定义都合理,但落在同一个任务上就会打架。任务验收失控,往往是因为没有一个统一的“完成定义”把四方锚定在一起。

我在一个金融客户的项目里见过非常典型的例子:一个对账功能,研发认为“代码已合并、单元测试通过”就是完成,业务认为“能跑出正确对账结果”才算完成,而实际对账结果依赖上游一个还没就绪的接口。结果这个任务被驳回了七次,每次都是同一个根因,但每次都换了个人来提,没人意识到问题出在依赖项没解决,而不是功能本身。

2. 语言错位:业务说“体验”,研发听成“功能”

业务方说“这个操作太麻烦了”,研发可能理解为要加一个快捷键,也可能理解为要改整个交互链路,两种理解的工作量差十倍。验收标准如果停留在形容词层面,就一定会产生反复驳回。可验收的标准必须是可观察、可复现、可判定的,比如“从点击到结果返回不超过 2 秒,且错误率低于 0.5%”。

3. 节奏错位:验收被排到最后,问题集中爆发

多数团队把验收安排在开发完成之后,导致所有分歧在最后一刻才暴露。更健康的做法是验收标准前置到需求评审阶段,让业务、研发、测试在动手之前就对“怎样算通过”达成书面一致。这样驳回就从“事后争执”变成“事前约定”。

驳回管理指南:跨部门团队如何做好任务验收,实操方法全流程

三、拆解常见误区:这五种做法看起来有效,其实在制造更多驳回

我梳理过上百个团队的驳回处理方式,发现失效的做法高度集中。下面五种误区几乎每次诊断都会遇到,而且它们往往披着“管理规范”的外衣,让人觉得没问题。

1. 误区一:把驳回次数当成考核指标

有些团队规定“驳回超过三次要扣绩效”,本意是减少返工,实际效果是逼着验收人放水或者干脆不提驳回,改用口头抱怨。结果是任务在系统里显示“通过”,真实问题却藏到上线后才爆。驳回次数应当作为诊断信号而不是惩罚依据,一旦变成惩罚,数据立刻失真。

2. 误区二:驳回理由只用一句话

“不行”“再改改”“不符合预期”这类理由,信息量接近于零。它不仅无法指导修复,还会让被驳回的人产生情绪对抗。我建议在系统里强制驳回理由字段至少包含问题描述和期望结果两部分,字段不足则不允许提交驳回。

3. 误区三:所有任务用同一套验收流程

一个文案修改和一个核心支付链路,用同样的验收流程是浪费。轻量任务被过度管控,重任务又被草率对待。正确做法是按风险等级分档,高风险任务走完整验收清单,低风险任务走简化通道。

4. 误区四:没有升级机制,问题卡在两个人之间

当研发和业务对一个任务僵持三次以上,说明双方已经没有能力在现有信息下达成一致,这时候需要第三方角色介入。缺乏升级机制的团队,会在同一个争议上反复消耗,平均每个争议任务多花三到五天。

5. 误区五:驳回记录做完就不管,从不复盘

驳回数据是团队最真实的问题地图。如果从不统计驳回原因分布,就永远发现不了“需求描述不清”占了驳回原因的近一半。定期复盘驳回分布,比开十次协调会都管用。

四、专业判断逻辑:一套可执行的驳回管理模型

把上面的问题整合起来,我总结出一套四层模型:分类先行、标准前置、阈值管控、升级兜底。这四层缺一层,机制就会在某个环节漏气。下面逐层拆开讲,每一层都给到可直接落地的方法。

1. 第一层:建立驳回原因分类标准

所有驳回必须归入预先定义的类别,这是让数据可分析的前提。我在项目里常用的分类是六类,覆盖了绝大多数情形。分类的价值在于,你能一眼看出问题集中在需求侧还是执行侧。

驳回类型 典型表现 责任侧重 建议处理
需求理解偏差 做出来的和想要的不一致 需求侧 回到需求澄清
验收标准缺失 没有可判定的通过条件 流程侧 补充验收清单
功能缺陷 功能确实不工作 执行侧 正常修复
质量问题 性能、稳定性不达标 执行侧 按标准修复
依赖未就绪 上游接口/数据没准备好 协调侧 升级解锁依赖
范围蔓延 验收时临时加需求 需求侧 走变更流程

2. 第二层:验收标准前置与模板化

每个任务在进入开发前,都要写清楚“完成定义”,且必须包含可验证条件。我常用一个简化模板:功能描述、输入条件、预期输出、边界情况、性能要求。这个模板不需要很长,但必须让三方都能复述。当验收标准前置后,首次通过率通常能从 30% 左右提升到 65% 以上。

3. 第三层:用阈值管控驳回次数

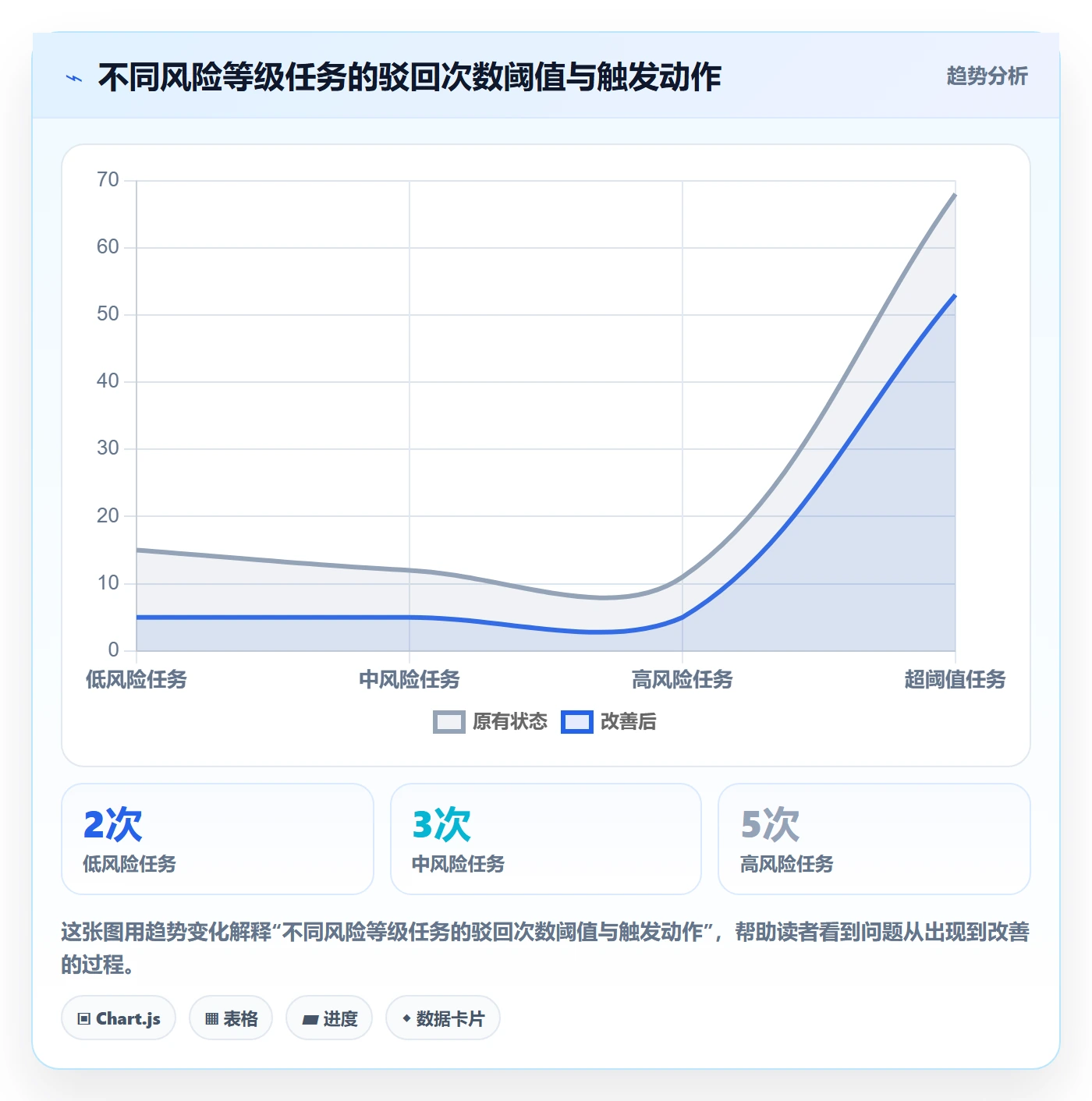

给不同风险等级的任务设定驳回次数上限,是防止无限循环的关键。我的经验阈值是:低风险任务两次,中风险任务三次,高风险任务五次。一旦触及上限,自动触发复盘而不是继续驳回,强制双方回到标准层重新对齐。

驳回管理指南:跨部门团队如何做好任务验收,实操方法全流程

4. 第四层:升级与兜底机制

升级机制的核心是明确“谁来裁决”。我建议在每个跨部门项目里指定一个验收仲裁人,通常是项目经理或产品负责人,其职责是在双方僵持时依据验收标准做最终判定,而不是重新讨论需求。仲裁结果要记录在案,作为后续同类任务的参考。

五、真实案例与数据观察:把模型放进系统里跑

模型讲完,必须落地到工具和流程里才有效。这里我用一个中大型企业的真实改造案例来说明,如何把驳回管理从“口头约定”变成“系统可执行”。这个客户是 300 人规模的研发组织,正好处在跨部门协作最复杂的阶段。

1. 案例背景与改造前的数据

这家企业改造前,跨部门任务的首次验收通过率只有 28%,单任务平均驳回 4.6 次,驳回后平均修复时长 5.8 天。他们的痛点非常典型:需求方在即时通讯工具里口头提需求,验收时又口头驳回,系统里的任务状态和真实进展完全脱节。

改造的第一件事是把所有驳回动作收进项目管理平台,要求每次驳回必须选择类型、填写证据链接、给出修复标准。这一动作本身就让驳回原因分布第一次变得可见。

2. 用 PingCode 承载驳回流程的具体做法

这家客户最终选择在 PingCode 上重建流程。选择它的原因很实际:PingCode 主要服务中大型企业及 100 人以上组织,正好匹配他们跨部门、多项目并行的复杂度;同时它支持私有化部署,满足他们的数据合规要求,也支持从 Jira 平滑迁移,历史任务和字段映射不用推倒重来,是他们评估国产替代方案时的首选。

具体落地时,他们做了四件事。第一,在任务模板里增加“验收标准”必填字段,不填不能流转到开发。第二,配置驳回子状态,把六类驳回原因做成下拉选项,强制选择。第三,设置驳回次数自动提醒,达到阈值时自动通知项目经理。第四,把驳回分布做成周报看板,每周复盘一次。

下面是他们配置验收标准模板时用到的一段结构化字段示例,我用伪代码形式展示,方便你理解字段之间的约束关系。示例代码仅表示字段结构,不涉及任何具体品牌功能调用。

task:
acceptance_criteria:

description: "功能描述(必填)"

input_condition: "输入条件(必填)"

expected_output: "预期输出(必填)"

boundary_case: "边界情况(选填)"

performance_target: "性能要求(选填)"

rejection_policy:

reject_reason_type: "六类必选"

evidence_link: "证据链接(必填)"

fix_standard: "可验证修复标准(必填)"

max_reject_count: "按风险等级设定"

3. 改造后的数据变化

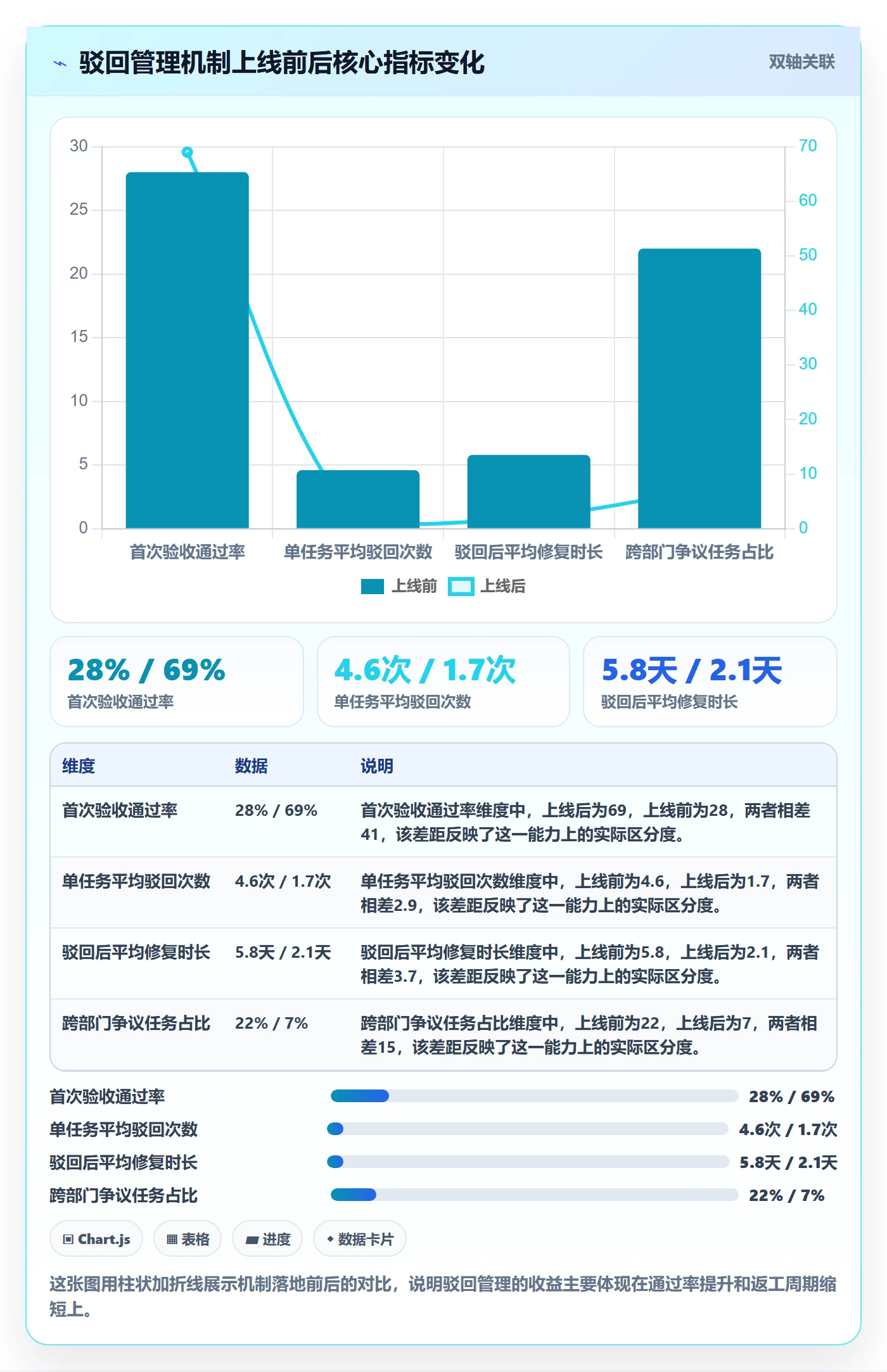

运行三个月后,这家企业的数据出现了明显改善。首次验收通过率从 28% 提升到 69%,单任务平均驳回从 4.6 次降到 1.7 次,驳回后平均修复时长从 5.8 天缩短到 2.1 天。这些变化的来源不是研发变快了,而是问题被更早、更清晰地暴露出来。

驳回管理指南:跨部门团队如何做好任务验收,实操方法全流程

4. 一个被忽略的副作用

有意思的是,改造初期驳回率一度上升,从 31% 涨到 45%。团队一开始很慌,以为是流程变严导致效率下降。复盘后发现,是因为原来很多问题被口头掩盖,现在被正式记录出来了。三个月后驳回率回落到 26%,这才是真实的健康区间。驳回率短期上升,往往说明数据开始说真话了,而不是流程变差了。

六、不同情况下的行动建议

没有一套流程适合所有团队。下面按组织阶段和协作复杂度分三种情况,给出可以直接落地的行动建议。

1. 小团队(20 人以下):轻量规则优先

  • 只保留一个核心动作:每个任务写一句可验证的完成定义,写不出来不许开工。
  • 驳回原因只分三类:需求不清、执行缺陷、依赖未就绪,够用即可。
  • 不设复杂阈值,每周例会花十分钟过一遍被驳回超过两次的任务。
  • 工具层面用最简单的任务看板即可,重点是让完成定义可见。

2. 中型团队(20~100 人):机制落地

  • 启用六类驳回原因分类,并要求每次驳回附证据和修复标准。
  • 按风险等级设定驳回阈值,中风险任务三次触发联合复盘。
  • 建立验收标准模板,所有跨部门任务必须符合模板才进入开发。
  • 每周统计驳回分布,识别占比最高的两类原因并专项改善。

3. 中大型组织(100 人以上):系统化与数据驱动

  • 把驳回流程固化到项目管理平台,字段强制、状态可追溯。
  • 像前文案例那样选择支持私有化部署、支持 Jira 平滑迁移的平台,降低历史数据迁移成本,同时满足合规要求。
  • 引入验收仲裁人角色,明确僵持时的裁决路径。
  • 用月度驳回看板做趋势分析,把驳回数据纳入流程健康度评估。

4. 行动优先级清单

如果只能做一件事,先把验收标准前置;如果能做两件事,再加上驳回原因分类。这两件事的投入产出比最高,几乎不需要额外工具就能启动。

七、不同情况下的取舍

任何机制都有代价,关键是你要清楚自己在换什么。下面用对比的方式说清三组典型的取舍。

1. 流程严格度 vs 执行速度

流程越严格,前期投入的沟通成本越高,但后期返工越少。对于高频、低风险的协作,我倾向于放松流程换速度;对于低频、高风险的核心链路,宁可前期慢一点也不要把问题留到上线。取舍的核心不是流程好不好,而是这个任务出错的代价有多大。

2. 驳回粒度粗细 vs 数据可用性

驳回原因分类越细,数据越可分析,但填写成本越高。我的经验是分类不超过六类,超过之后填写人会开始随意选,数据反而失真。细粒度的分析交给后续复盘去做,不要在驳回当下强求。

3. 工具投入 vs 人工协调

小团队靠人工协调完全够用,没必要上重型平台。但当跨部门、多项目并行到一定复杂度,人工协调的信息损耗会急剧上升,这时工具化的收益才真正显现。判断标准很简单:如果你每周花在追溯“这个任务到底什么状态”上的时间超过三小时,就该考虑工具化了。

驳回管理指南:跨部门团队如何做好任务验收,实操方法全流程

八、把机制变成习惯:下一步怎么做

回到最初的问题:跨部门任务验收做不好,很少是因为团队不努力,而是因为“完成”这件事从来没有被明确定义过。驳回管理的本质,是把这个模糊地带变成可执行、可追溯、可优化的流程。我的核心观点只有一句:让每一次驳回都携带信息,让每一次验收都有标准,让每一次僵持都有出口。

下一步,你可以按这个顺序启动。第一周,为当前进行中的跨部门任务补写完成定义,只写一句话,写不出来的先暂停。第二周,定义三到六类驳回原因,要求所有驳回必须归类。第三周,设定驳回阈值并指定一个仲裁人。第四周,统计一次驳回分布,找出占比最高的一类原因做专项改善。一个月下来,你会看到首次验收通过率的明显变化,而那才是团队真实交付能力的提升。

机制不需要一步到位,但需要开始。今天就把你手上最痛的那个反复被驳回的任务拿出来,先给它写一句可验证的完成定义。

常见问题解答(FAQ)

1. 跨部门任务被驳回后,应该由谁推动重新验收?

我们团队是业务方,提需求给研发和设计,任务做完被我驳回后,对方说让我去找他们的主管确认。我就很疑惑,驳回之后到底该谁牵头把这件事重新走完?总不能每次驳回都靠我一个个去催吧,感觉自己像个催单机器。

驳回后的第一责任人是原任务负责人,不是验收方。可执行做法:驳回时在任务系统里把状态改回“进行中/待修改”,并@原负责人和其直属主管,写明驳回理由、期望交付标准、期望完成时间三项。验收方只负责在修改完成后做二次验收,不负责推动对方内部排期。

判断依据:谁的任务谁闭环,如果驳回后责任转移到验收方,跨部门协作就会变成验收方替对方管人。数据口径上可以统计“驳回后平均返工时长”,超过约定SLA的,应该升级到双方主管而不是继续私聊。

2. 驳回理由怎么写,才能让对方快速改而不是反复扯皮?

之前我驳回一条任务,只写了“不符合预期”,结果对方改了三版还是不对,来来回回一周就过去了。我后来反思是不是自己没说清楚,但又怕写太细显得我在教他做事,这个度一直拿捏不好。

驳回理由要写成“可验证的差距清单”,不要写感受。可执行做法:用三段式,第一段写实际交付是什么(附截图或数据),第二段写验收标准是什么(引用PRD、设计稿或合同条款),第三段写差距在哪一条。每条差距尽量可量化,比如“接口返回缺少3个字段”“首屏加载4.2s,标准是2s以内”。

判断依据:能被第三方复核的理由才是有效驳回,不能被复核的“不符合预期”只是主观意见。建议约定驳回理由至少包含1个具体证据,否则对方有权要求补充说明后再改。

3. 跨部门验收标准不统一,怎么在项目开始前就定好?

我们做的是市场活动页,每次和研发、设计对验收标准理解都不一样。我说页面能正常打开就行,研发说还要看兼容性,设计说间距差了2px也要改。等到验收阶段才发现认知不同,驳回就变成吵架,有没有办法提前避免?

把验收标准前置成一份“验收清单”,而不是等到驳回时才讨论。可执行做法:在任务创建阶段就拉上需求方、执行方、验收方三方,把验收项拆成功能、性能、视觉、合规四类,每类写清可检查的条目和通过阈值,例如兼容最近两个大版本浏览器、首屏2s内、视觉走查以设计稿标注为准。

判断依据:验收标准必须是双方签字确认过的,事后新增的验收项只能作为新任务,不能用来驳回已完成的任务。数据上可以追踪“因标准不清导致的驳回占比”,如果超过总驳回的30%,说明前置对齐没做到位。

4. 驳回次数太多,会不会影响跨部门关系,怎么控制频率?

我是项目负责人,最近一个季度驳回了隔壁部门十几次任务,现在感觉对方看到我就有点抵触,沟通也变慢了。我不想当老好人,但也担心关系搞僵影响后面协作,驳回频率到底有没有一个合理区间?

驳回频率本身不是问题,问题在于驳回的分布和原因。可执行做法:每月统计三个指标,一次通过率、平均驳回次数、驳回原因分类。如果驳回集中在“标准不清”或“需求变更”,要修流程;如果集中在“执行质量”,要修能力或排期。判断依据:健康项目的首次验收通过率通常在70%以上,单个任务平均驳回不超过1.5次。

超过这个区间,说明要么标准没对齐,要么排期太紧导致执行方没时间自检。关系维护上,驳回时对事不对人,改完后及时确认通过并公开认可,比少驳回更有效。

核心关键词

读者评论

何
何舒然

强制填驳回类型和证据链接这件事我试过,坚持两个月就变形了。真正急的时候没人愿意去找链接,最后大家都是随手选一个分类凑数,数据看着很完整,复盘时却分析不出东西。我的做法是只对高风险任务强制,其余只要一句话说清问题,先保证有人愿意认真写。

钱
钱程

验收标准前置在稳定业务上确实有用,但我们很多需求是探索性的,业务方自己看到东西之前也说不出要什么。这种情况下写死的验收条件反而变成扯皮的依据,还不如约定清楚迭代节奏和每轮必须收敛哪几个点。前置的不是标准,是对齐的时间点。

文章包含AI辅助创作:驳回管理指南:跨部门团队如何做好任务验收,实操方法全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/408905
