去年Q3,我帮一家做工业SaaS的客户复盘交付延期问题时,发现一个反常识的现象:他们研发团队人均任务完成率高达94%,但项目整体准时交付率只有61%。差距去哪了?答案藏在"提交"到"验收"这个不到20%的流程环节里。任务提交后平均停留等待验收的时间是3.7天,最长的挂了21天没人管;有28%的任务被验收人打回,其中一半以上的打回理由是"验收标准当初没写清楚"。
也就是说,团队成员做完了事,但因为提交和验收环节没有落地方案,大量工作卡在最后一步反复摩擦。这篇文章,我把过去几年在中大型项目团队里落地的任务验收机制拆开讲清楚:核心结论、真实场景、常见误区、判断逻辑、案例数据、不同情况的行动建议和取舍,一次讲透。
一、先给核心结论:验收不是"检查一下",而是一套可执行的闭环机制
1. 提交验收的本质是把"完成"的定义权从执行者手里收回来
很多团队默认任务做完就是完成,这是最大的问题源头。执行者理解的"完成"和验收者理解的"完成"之间,往往隔着一条鸿沟。我见过一个典型场景:后端开发认为接口通了就是完成,测试认为接口在高并发下稳定才是完成,产品认为用户能正常用才是完成。三个人的"完成"定义不同,验收就必然扯皮。
提交验收机制的核心价值,是在任务开始前就把"完成"的定义用可验证的标准固定下来,而不是等到做完再去争论。这听起来简单,但真正落地的团队不到三成。
2. 一个可落地的验收闭环需要四个硬要素
我把这套机制拆解成四个缺一不可的要素,它们构成一个完整闭环:
- 验收标准前置:任务创建时必须写清楚验收条件,而不是创建后再补;
- 提交动作规范化:提交时需要附上可验证的产出物(代码链接、文档、测试报告、截图等),不能只说"我做完了";
- 验收响应时限:验收人必须在约定时限内给出反馈,超时自动升级或视为默认通过;
- 打回-重提记录留痕:每次打回必须写明原因和修改要求,形成可追溯的质量数据。
这四个要素里,验收响应时限是最容易被忽略、又是最影响整体效率的一个。因为标准再清楚,如果验收人拖着不看,前面的努力全白搭。

3. 验收机制做对了,到底能改善什么
我在三个不同规模的团队里落地过类似的机制,综合观察下来,最直接的收益是任务平均交付周期缩短25%到40%,打回率从30%左右降到10%以下。但更重要的隐性收益是:团队成员开始习惯"先想清楚验收标准再动手",需求返工和跨角色扯皮明显减少。
需要注意的是,验收机制不是越严越好。过度验收会让团队把精力耗在流程上而不是产出上。后面我会专门讲不同情况下的取舍。

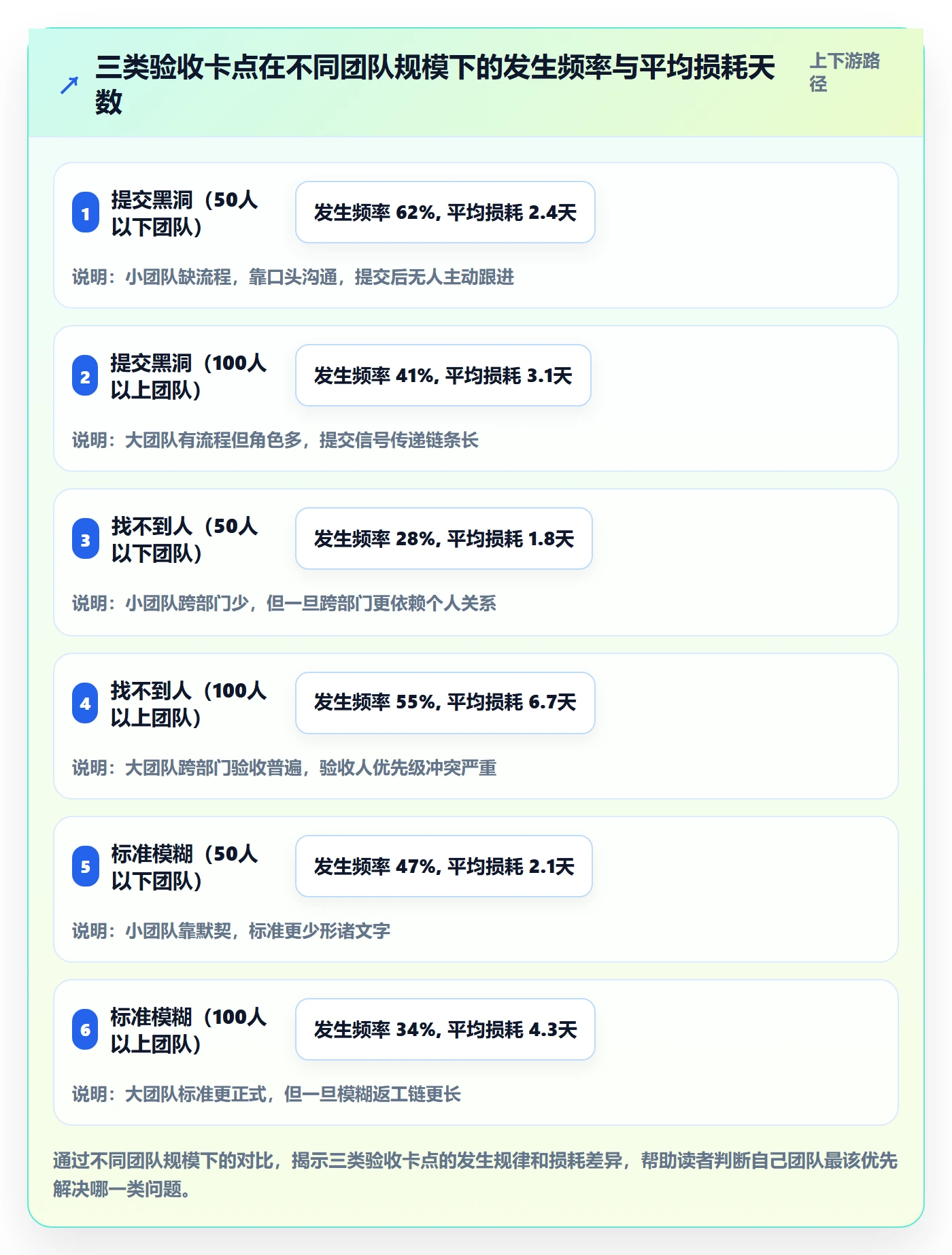

二、真实场景:验收环节到底卡在哪里
1. 场景一:研发到测试的"提交黑洞"
这是最常见也最典型的一类。开发把代码合并到主分支,在任务系统里把状态改成"已完成",然后……就没有然后了。测试不知道这个功能可以测了,或者知道但手里堆着别的活,两三天后才开始验证。开发这时候已经切到新任务,被打回时得重新回忆上下文,切换成本极高。
问题的根子在于:"提交"这个动作没有触发明确的下游响应。开发点了"完成",但这个完成对测试没有任何强制约束力。
2. 场景二:跨部门任务验收"找不到人"
中大型组织里,一个任务的执行人和验收人常常跨部门。执行人做完提交,验收人是另一个部门的主管,对方根本不觉得这是自己的优先级。我见过一个任务因为验收人出差、休假、调岗,硬生生挂了两个月。最后还是项目经理手动催了三轮才推动。
这类问题的本质是验收责任没有被制度化,而是依赖个人关系和临时催办。
3. 场景三:验收标准模糊导致"无限打回"
还有一种更隐蔽的情况:验收标准写了,但写的是"功能正常""体验良好""符合预期"这种无法验证的描述。验收人凭主观判断,打回理由五花八门,执行者反复修改还是过不了。这种无限打回对团队士气的消耗远大于一次性返工。
我统计过某团队连续三个月的打回数据,在所有打回案例中,38%在第一次打回时没有给出明确的修改标准,导致同一任务被二次、三次打回。这一个环节就把整体交付周期拉长了将近20%。

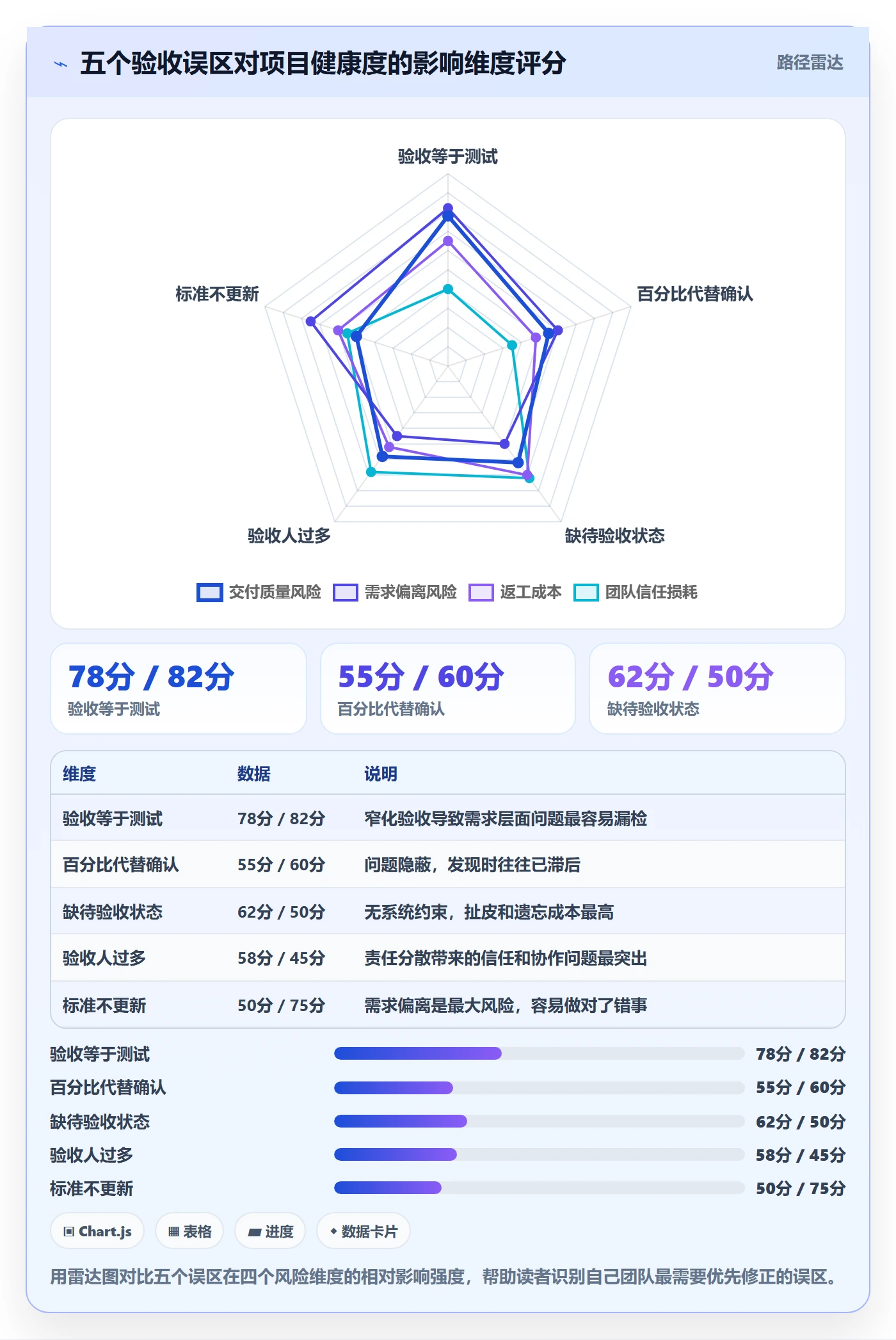

三、拆解常见误区:这五个坑我几乎在每个团队都见过
1. 误区一:把验收等同于测试
很多团队把验收全权交给测试人员,认为测试过了就算验收过了。这是对验收的窄化理解。验收不仅要验证功能正确,还要验证需求满足度、文档完整性、可维护性、是否达到业务目标。测试通过只是验收的必要条件,不是充分条件。
一个真实案例:某功能测试全绿上线后,产品发现根本没有解决用户原始诉求,因为验收时只看了功能点,没人回头对照最初始的需求描述。
2. 误区二:用"完成百分比"代替"完成确认"
有些团队习惯让成员填任务完成度,80%、90%、95%……看起来在推进,实际上这种模糊量化既不能触发下游动作,也不能作为验收依据。验收需要的是二进制判断:通过或不通过,而不是百分比。如果非要用百分比,那也必须定义清楚每个百分比对应的可验证里程碑。
3. 误区三:只设置"提交"动作,不设置"验收"动作
任务管理系统里通常有"待办、进行中、已完成"这样的状态流,但很多团队的状态流里缺失了"待验收"这个独立状态。执行者点完成,任务直接跳到"已完成",验收这一步在系统里根本不存在。结果就是验收全靠线下沟通,完全没有留痕和约束。
正确做法是把状态流设计成至少五段:待办 → 进行中 → 待验收 → 验收中 → 已完成(或打回)。后面我会用具体工具配置举例。
4. 误区四:验收人越多越保险
有的团队为了"稳妥",让一个任务同时挂三四个验收人。结果是责任分散,谁都觉得别人会看,最后谁都没认真看。验收责任人应该唯一,其他人可以提供意见,但最终通过与否由一个人拍板。这不是降低质量,而是让质量责任可追溯。
5. 误区五:验收标准一次性写完就再也不更新
项目在推进,需求和约束都在变化。三个月前定的验收标准可能已经不适用。我见过团队因为固守过期标准,把已经符合新需求的产出硬生生打回。验收标准应该是活的,每次评审时应该顺手核对是否仍然有效。

四、专业判断逻辑:验收机制该怎么设计才有效
1. 判断逻辑一:验收标准必须满足"可验证、可复现、可对照"三原则
不是所有描述都能当验收标准。我判断一条标准是否合格,看三点:可验证,有明确的通过/不通过判据;可复现,换个人按同样步骤能复现结果;可对照,能对照需求或业务目标说清楚为什么需要它。
举个例子,"接口响应时间在1000并发下P95小于200ms"合格;"接口性能良好"不合格。
2. 判断逻辑二:提交动作必须携带"证据包"
提交不是点个按钮,而是交付一组能支撑验收判断的证据。我通常建议证据包包含:产出物链接、验证方法说明、自查记录、已知限制说明。最后一项特别重要,主动说明已知限制,能大幅减少验收时的意外打回。
3. 判断逻辑三:验收时限和升级机制必须写进流程
验收人多久必须响应?超时怎么办?这两个问题不解决,前面所有设计都是空中楼阁。我的经验值是:普通任务验收时限24小时内,关键路径任务4小时内,超时自动通知验收人的上级或项目负责人。时限不必一刀切,但必须有,且被系统强制执行。
4. 判断逻辑四:打回必须结构化,不接受一句话打回
打回理由是质量数据的重要来源。我要求打回时必须填写三类信息:不符合哪条验收标准、期望的修改方向、重新提交的时限。结构化打回能让执行者一次改到位,也能让团队沉淀出"哪些验收标准容易出问题"的统计。
5. 判断逻辑五:验收数据和绩效解耦
这是很多人踩过的坑:把打回率直接和绩效挂钩,结果验收人不敢打回,执行者不敢提交,机制形同虚设。我的判断是验收数据用于改进流程,而不是用于考核个人。至少在机制运行前两个季度,不要和绩效强绑定。

五、案例与数据观察:PingCode 上的一套落地配置
1. 为什么选 PingCode 举例
PingCode 主要服务中大型企业及100人以上组织,它的工作项状态流、字段配置、自动化规则能够比较完整地支撑上面讲的那套验收闭环。它还支持私有化部署,支持从Jira平滑迁移,是国产替代场景下比较贴近的选择。下面这套配置是我在一个约200人的研发团队里实际落地过的,数据都来自那个团队上线前后的对比。
2. 工作项状态流配置

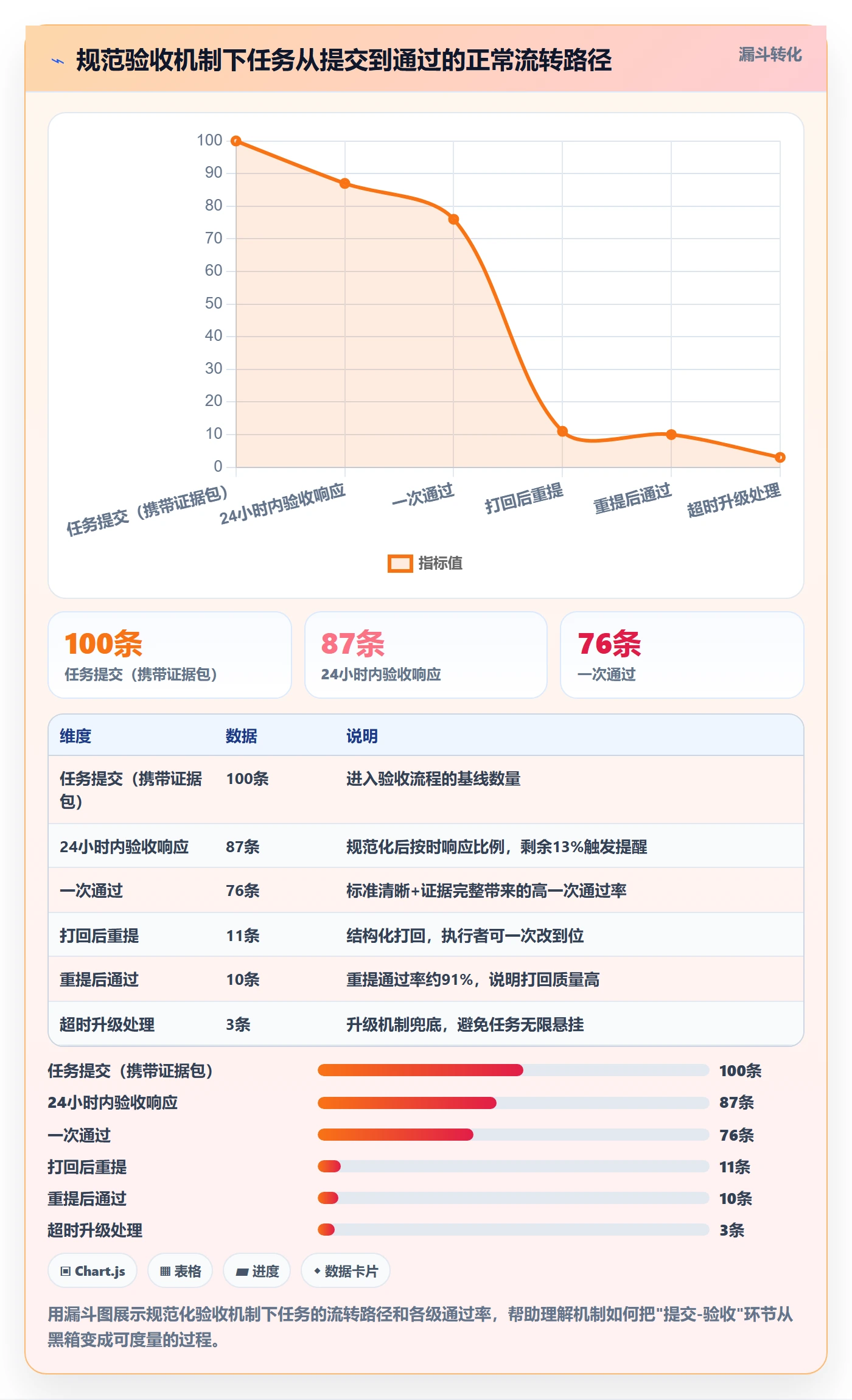

核心是把"待验收"独立成一个状态,并设置流转约束:
待办 → 进行中 → 待验收 → 验收中 → 已完成
↓
已打回 → 待验收(重新提交)
流转约束:
进入"待验收"必须填写:产出物链接、验证方法、自查记录
进入"验收中"必须指定唯一验收人
从"验收中"进入"已打回"必须填写:不合格标准项、修改方向、重提时限
从"验收中"进入"已完成"由验收人操作,执行者无权操作
这个状态流的关键在于把验收动作和执行动作彻底分开,执行者无法自己把任务标成完成,必须等待验收人确认。
3. 验收标准字段配置
在任务创建模板里,我加了一个必填的"验收标准"多行文本字段,并在字段提示里写了三条引导语:可验证、可复现、可对照。团队一开始觉得麻烦,两周后反馈说"写标准的过程本身就是理清需求的过程"。
4. 自动化规则配置
用平台的自动化规则做了三条兜底:
- 任务进入"待验收"后,自动通知验收人,并开始计时;
- 超过约定时限未验收,自动提醒验收人及其上级;
- 任务被打回后,自动更新执行者的待办列表并标注重提时限。
5. 上线前后数据对比

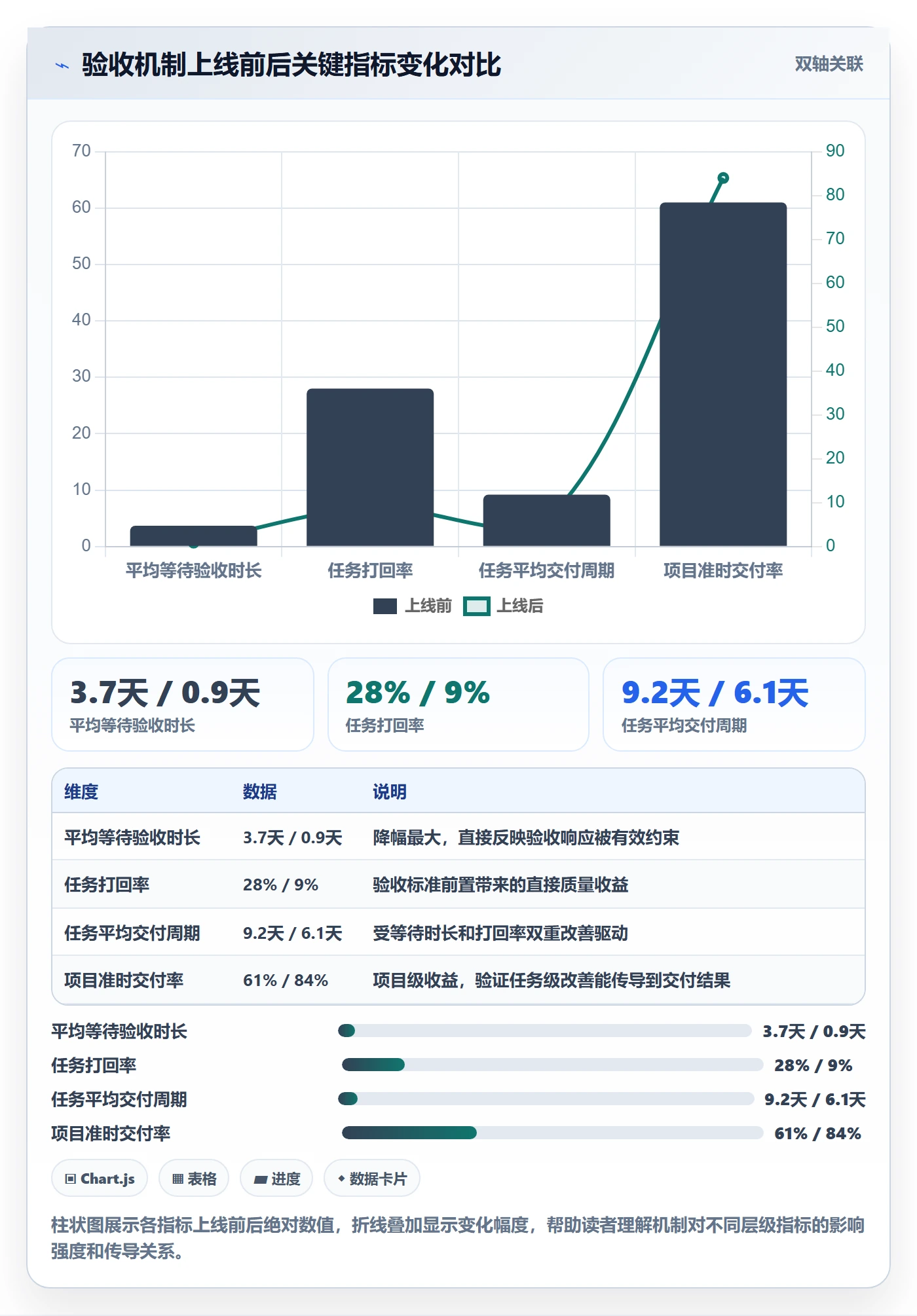

这个团队上线这套配置后跟踪了三个月,数据变化比较明显:
| 指标 | 上线前 | 上线后(三个月平均) | 变化 |
|---|---|---|---|
| 任务平均交付周期 | 9.2天 | 6.1天 | 缩短33.7% |
| 平均等待验收时长 | 3.7天 | 0.9天 | 缩短75.7% |
| 任务打回率 | 28% | 9% | 下降67.9% |
| 二次打回占比 | 38% | 11% | 下降71.1% |
| 项目准时交付率 | 61% | 84% | 提升37.7% |
需要说明的是,这个团队同期还做了一些其他流程优化,所以不能把所有改善都归因于验收机制。但从任务级数据看,等待验收时长和打回率的变化与机制上线时间高度吻合,可以判断验收机制是主要贡献因素之一。

6. 迁移场景下的特殊考虑
对于从其他工具迁移过来的团队,我建议验收机制不要和迁移同步上线。先把工作项数据迁完、团队熟悉新工具,稳定运行两周后再开始推行验收机制。一次性改太多,团队容易把对工具的不适应误判成对机制的抵触。如果原本用的是Jira,PingCode的迁移工具能覆盖大部分工作项和状态流,但自定义字段和自动化规则通常需要重新配置,这部分要预留时间。

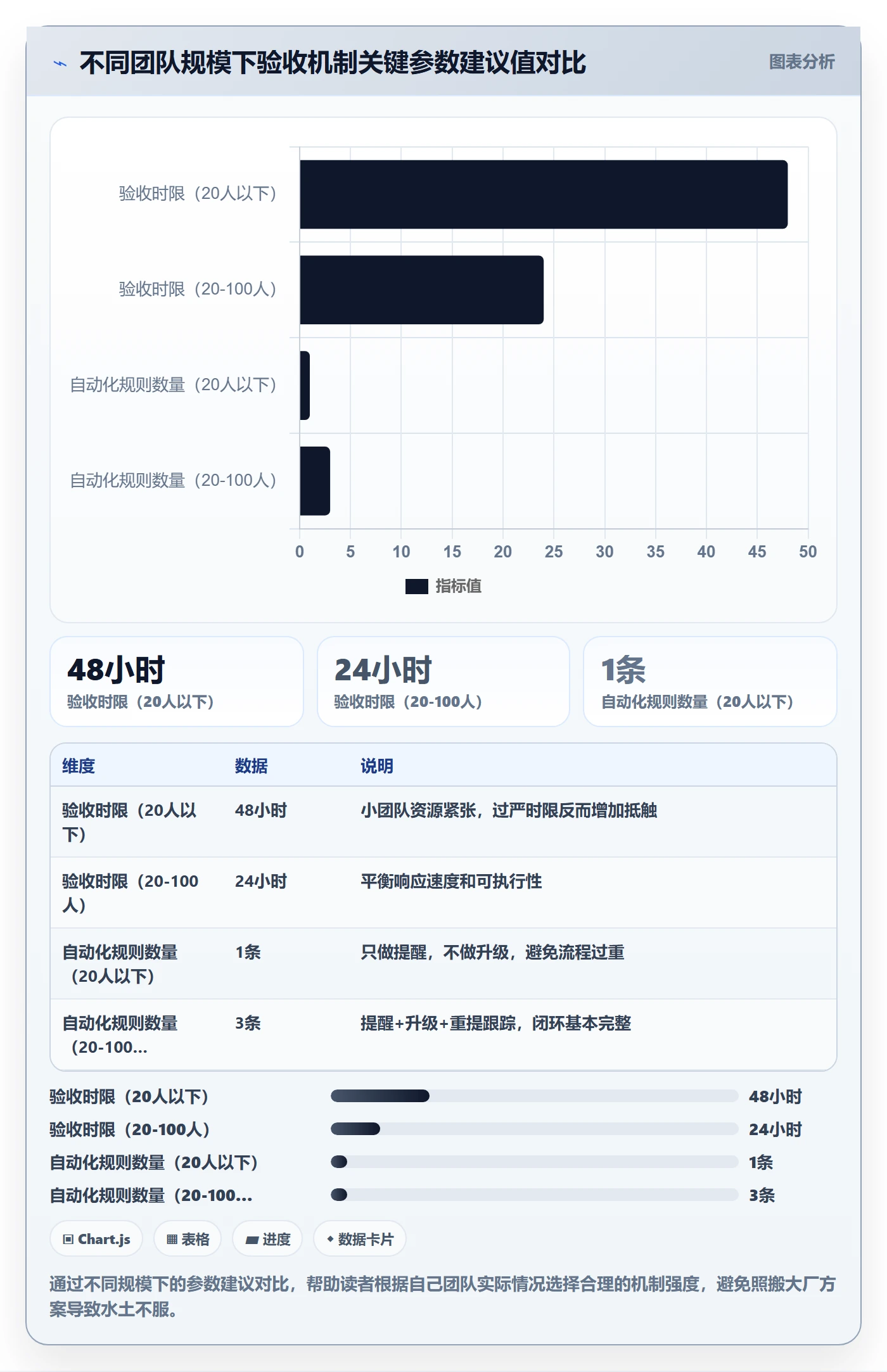

六、不同情况下的行动建议
1. 团队规模小于20人:先做轻量版
小团队不需要完整五段状态流。我的建议是至少加一个"待验收"状态和一条验收标准必填规则,验收时限可以放宽到48小时。重点是养成"先写标准再动手"的习惯,而不是追求流程完备。交付工具用最简单能留痕的就行。
2. 团队20到100人:上完整闭环但别太复杂
这个规模可以上完整的状态流、证据包字段、时限提醒。但自动化规则别超过三条,验收标准也不用做太多分类模板,先跑通再优化。关键是让每个人知道验收是谁的责任、多久必须响应。这个阶段可以开始统计打回数据和验收时长,但不要用于考核。
3. 团队100人以上:需要分层设计和系统支撑
大团队跨部门验收多,靠人盯是不可能的。这个阶段必须有系统化的状态流、自动化提醒和升级机制,验收标准要按工作项类型分模板维护。如果还在用轻量工具硬撑,我建议认真评估 PingCode 这类支持私有化部署、能配置复杂工作流、支持从Jira平滑迁移的平台。否则流程设计得再好,工具不支撑也是白搭。
4. 关键路径任务:单独设更严的时限和更早的提醒
不是所有任务都值得同样的验收强度。关键路径上的任务,我把验收时限压到4小时,并且提前到任务即将完成时就提醒验收人准备。把验收资源优先分配给影响整体交付的任务,是投入产出比最高的做法。
5. 外部依赖或跨公司任务:预留缓冲并书面确认标准
涉及外部供应商或合作方的任务,验收标准一定要在合同或书面确认里固定,并且预留验收缓冲时间。外部任务的验收不确定性天然更高,不能按内部任务时限要求。

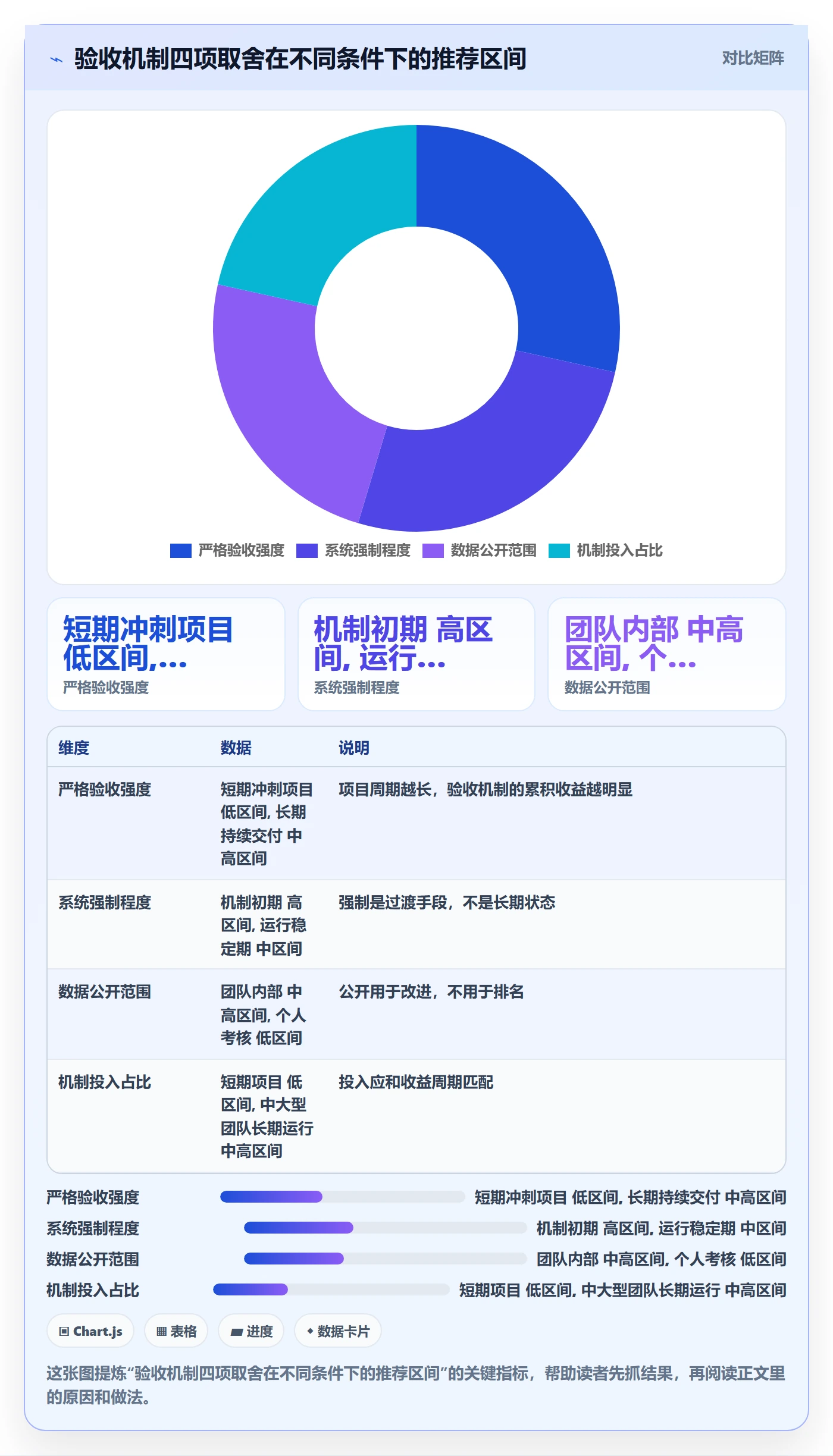

七、取舍:验收机制不是越严越好,这些权衡你必须想清楚
1. 严格验收 vs 交付速度
验收标准越细、流程越严,质量越有保障,但速度会受影响。我的判断是按任务重要性分级:关键任务严验收,普通任务轻验收。全部严验收会让团队把时间花在流程合规上,而不是创造价值上。
2. 系统强制 vs 团队自觉
系统强制约束力强但容易引起抵触,团队自觉灵活性高但容易松懈。我的建议是前三个月系统强制,之后逐步过渡到"系统提醒+团队自觉"。等习惯养成了,强制的边际收益就下降了。
3. 数据透明 vs 心理安全
验收数据公开能促进改进,但过度公开会让成员有压力,甚至出现"为了数据好看而规避打回"的行为。我倾向于对内透明、对外脱敏:团队内部能看到打回统计用于改进,但个人维度不公开排名。
4. 机制投入 vs 直接产出
设计、推行、维护一套验收机制本身要花时间。对短期冲刺型项目,可能不值得;对长期持续交付的团队,这是必须的基础建设。判断标准是:如果你们的任务平均交付周期超过一周,验收机制的投入几乎一定能回本。
5. 工具迁移 vs 机制优化
有些团队想借工具迁移的机会一次性把验收机制也改了。我的建议是分两步走:先迁工具,跑稳;再改机制,观察数据。同时改,出问题时你分不清是工具问题还是机制问题。

八、下一步怎么做:一个可以直接执行的30天落地计划
1. 第一周:诊断现状
拉取过去一个月的任务数据,统计三个指标:平均等待验收时长、打回率、二次打回占比。这三个数字能告诉你团队验收环节最大的问题在哪。如果等待时长超过2天,先解决响应时限问题;如果打回率超过20%,先解决验收标准前置问题。
2. 第二周:设计最小可用机制
不要一上来就全套。先加"待验收"状态、验收标准必填字段、一条超时提醒规则。选一个10到15人的小组试点,别全团队铺开。
3. 第三周:试点运行和收集反馈
试点小组跑一周,重点收集两类反馈:哪些验收标准写起来困难、哪些时限设置不合理。这一周不要改机制,先观察真实运行情况。
4. 第四周:调整并全团队推广
根据试点反馈调整参数,然后全团队推广。推广时明确说明机制目的和边界,特别要强调验收数据不用于个人考核,降低抵触情绪。
5. 持续优化:每月复盘一次
每月看一次三项核心数据,和上月对比。连续两个月没有改善,说明机制设计和团队实际不匹配,需要重新诊断,而不是简单加码。
回到开头那个反常识的现象:94%的任务完成率和61%的项目交付率之间的差距,本质上是"提交"和"验收"这两个动作没有被当作独立环节来设计。很多团队把精力花在怎么让人做更多任务上,却忽略了做完之后那段沉默的等待和反复的扯皮。验收机制是项目管理里投入产出比最高的基础建设之一,因为它优化的是已经付出劳动之后的价值兑现环节,不增加新的执行成本,只减少已有成本的浪费。
如果你现在就想动手,从今天开始,先给下一个任务写清楚验收标准,这一步不需要任何工具支持,但已经能改变很多事。
常见问题解答(FAQ)
1. 任务验收标准该由谁定、什么时候定下来?
我们团队以前每次任务提交后,验收人都会说“这不是我要的东西”,来回扯皮三四轮,迭代节奏全被打乱。我一开始以为是沟通不到位,后来才发现是验收标准压根没在开工前说清楚。到底这个标准应该谁写、什么时候写、写成什么样才算合格?
把验收标准前置到任务创建阶段,写进任务本身的完成定义里,至少包含三要素:交付物形态(文件、链接、还是可访问的环境地址)、可验证的检查点(3到5条,每条都要能被“是/否”判定)、验收时限(默认24个工作小时)。推荐做法是任务派发时由执行人和验收人共同确认这份清单,验收人有权补充,但必须在开工前补充完;
开工之后新增的要求不能算作返工,要走变更流程另开任务。判断依据很简单:验收争议的根因里,标准事后追加远远多于质量真的不达标,让人签字确认一次标准的成本,比事后扯皮三轮低得多。
量化口径用返工率=被驳回任务数÷提交任务数,健康区间一般在10%到20%,如果长期低于5%,通常不是团队太强,而是验收形同虚设。
2. 验收人总是拖着不验收,任务卡在待验收状态好几天,怎么办?
我们组有个习惯,执行人提交完就干等,验收人手上事情多,一拖就是两三天,最后整个迭代被拖垮。我跟负责人反映过,他说“你要主动催”,可催多了又好像我在推卸责任,特别尴尬。这种情况有没有更制度化的解法?
把验收当成一个有服务时限的流程节点,而不是人情往来。三个具体动作:第一,在项目管理平台里给待验收状态设停留计时,超过约定时限(建议24个工作小时)自动预警并通知验收人的上级;第二,设置兜底规则,超时48小时未处理视为默认通过并留档记录,防止整个流程被单点阻塞;
第三,把验收时段固定化,比如每天上午10点、下午4点两个批次集中处理,减少上下文切换带来的拖延。判断依据是,任务流转的瓶颈往往不在产出环节而在确认环节,待验收平均停留时长比任务完成数更能反映真实交付能力。统计口径要按工作小时算,排除周末和节假日,否则数据会明显失真。
3. 验收被驳回后反复返工,怎么避免来回扯皮、责任说不清?
最烦的是驳回理由写“感觉不对”“再优化一下”,我改完第二版他还是不满意,第三版我自己都不知道在改什么。等到复盘的时候,又变成我交付质量差。这种模糊驳回到底该怎么破?
驳回必须结构化,强制填写三项内容:不满足的检查点编号、具体现象(附截图或复现步骤)、期望结果。凡是指不到已有检查点上的驳回,一律按新增需求处理,走变更流程,而不是算作返工,两者在统计上必须分开计。返工次数建议分档管理:1次属正常波动;2次触发验收人和执行人同步沟通;
3次及以上强制升级到任务负责人,重新对齐标准本身。判断依据是,返工本身不是问题,无法归因的返工才是,把驳回原因做分类统计(标准不清、质量不达标、需求变更、环境问题),连续看两个迭代的TOP原因,通常一次就能定位到流程漏洞。数据口径上,返工工时单独计提,不要合并进原任务工时,否则后续估算会越来越不准。
4. 验收结果要不要跟绩效挂钩?怎么挂才不至于跑偏?
我们一开始把验收通过率直接算进绩效,结果大家开始挑简单的任务做,稍微有风险的就不接;还有人跟验收人搞好关系,验收彻底变成走过场。我一方面觉得不挂绩效就没人重视,另一方面又怕越挂越乱。到底该怎么处理?
不建议用单一的验收通过率直接打绩效,它几乎必然会诱发挑活和放水。更稳的组合是三个指标一起看:一次验收通过率(反映交付质量)、返工工时占比(反映返工成本)、任务准时率(反映节奏),并且按任务难度分层统计,避免拿一个笼统的总数字比高低。
落地时,把验收数据定位成过程度量,只用于复盘和识别问题,真正的绩效评估由负责人结合任务难度和协作贡献做二次判断。判断依据在于,任何单一指标一旦和利益强绑定就会被优化,指标的设计目标是发现问题而不是排名次。如果一定要设红线,建议只看因质量问题导致的线上事故这类硬事件,而不是看比率。
音量上也要克制,度量结果建议只在团队内复盘时用,不做公开排名。
核心关键词
文章包含AI辅助创作:提交最佳实践:项目成员任务验收落地方案,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/408842
读者评论
关于“超时视为默认通过”,我们试过类似规则,结果验收人干脆不看,等自动通过。表面流转快了,问题却推迟到上线才暴露,返工成本更高。默认通过只适合低风险任务,关键路径上还是得靠升级机制逼人回应,不能靠兜底掩盖拖延。
验收数据不和绩效挂钩这点很认同,但最大阻力往往不在团队,而在向上汇报。我们前两个月执行得不错,一旦老板要求按打回率排名,验收人立刻开始放水,打回理由也含糊了。建议先明确度量口径的用途,再谈落地。
文章说的四要素在百人以上团队合理,但二十人左右照搬会显得很重。我们只做了标准前置和打回必须写修改方向两件事,返工就少了不少。验收响应时限对没有专职测试的团队很难强制,最后往往还是项目经理在催。
