任务验收验收教程:项目成员制度设计,避坑指南

任务验收验收教程:项目成员制度设计,避坑指南

我在 2022 到 2024 年间深度参与过 6 个研发团队的任务验收制度改造,顺手做过一次手工核对:把项目管理工具里的任务流转记录导出,逐条比对"任务完成人"和"任务验收人"两个字段。结果是,被标记为"已完成"的任务里,真正由第三方角色做过验收判定的只有 31%,剩下 69% 是执行人自己点掉的状态。这不是行业统计,是我自己样本里的数字,样本量也不大,但每次换团队重做一遍,比例都在三成上下晃。

任务验收看上去是个流程问题,落地到具体项目里,它其实是成员制度问题。谁有权判定完成、判定错了谁承担、判定不了的时候谁兜底,这三个问题不解决,工作流画得再漂亮,最后都会退化成"点一下完成"。这篇教程把我在制度设计和落地里踩过的坑、验证过的方法、以及不同团队规模下的取舍逻辑完整写出来,你可以当作一份可以直接对照修改的验收制度设计手册。

一、先给结论:任务验收的本质是责任转移,不是状态流转

大多数团队把验收理解成状态机上的一个节点:任务从"进行中"走到"待验收",再走到"已完成"。这个理解在工具层面没错,在制度层面是错的。状态流转只是表现形式,验收真正发生的是一次责任主体的转移,从"我承诺做完了"变成"组织确认它可以被依赖了"。

这个区别决定了后面所有设计的走向。如果验收只是状态流转,那谁点都行,迟早会自动通过;如果验收是责任转移,那必须有人对这次转移负责,而且这个责任不能模糊、不能共享、不能悬空。

1. 三条可以直接抄走的硬结论

结论一:验收权必须和执行权分离,且分离要在字段级别强制。不是靠自觉,是靠系统不允许执行人修改验收结论字段。任何"我们团队氛围好,不会自己给自己验收"的说法,在交付压力上来之后都会失效。

结论二:验收失败的成本要落在制度上,不能落在个人绩效上。一旦把"验收不通过次数"直接计入执行人绩效,验收人就会开始放水,因为退回一次意味着跟同事结一次梁子。制度要保证退回是安全的、正常的、有记录的。

结论三:验收必须有一个明确的超时兜底规则。没有兜底的验收,等于把整个交付节奏交给验收人的日程表。超时默认通过还是默认升级,取决于任务风险等级,这一点后面会展开。

2. 最小可用验收制度:四个角色

我把验收制度压缩到最小的角色集合,是四个。少于四个角色,制度就有漏洞;多于四个,中小团队养不起。

角色 核心权力 对应责任 最常见的错配
执行人 Owner 提交验收、补充证据 产出质量、证据完整 被赋予了验收判定权
验收人 Acceptor 通过 / 退回判定 判定准确性、判定时效 由项目经理一人包揽
观察人 Watcher 只读可见 无判定责任 被默认当成验收人
仲裁人 Arbiter 处理升级争议 争议裁决、规则修订 缺失,导致争议无出口

这张表里最容易被忽略的是观察人和仲裁人。观察人缺失会让跨团队协作变成信息孤岛,仲裁人缺失会让"验收争议"变成"私人矛盾"。我在一个 300 人规模的组织里见过最典型的场景:验收人和执行人为一个接口的超时阈值吵了三天,因为没人有权力拍板,最后是靠总监出面解决的,一个本该由制度吸收的问题,升级成了管理层的日常负担。

3. 一个反常识判断:验收人越少越好,异议权越开越好

很多人以为验收要"多人把关"才安全,于是设计成三个验收人同时签字。我的观察恰恰相反:验收判定权要收敛到一个人,异议权要开放给所有相关方。多人签字的结果一定是责任稀释,每个人都觉得别人会认真看,最后没人认真看。

正确的结构是:一个人判定,任何人可以提异议,异议触发一次复核,复核由仲裁人裁决。判定权集中保证了责任明确,异议权开放保证了错误可被发现。这两个机制是配套的,缺一个都不成立。

任务验收验收教程:项目成员制度设计,避坑指南

二、真实场景:验收失控不会突然发生,它有明确的早期信号

验收出问题从来不是某一天突然崩的。它有一条清晰的退化路径,从"偶尔自验收"到"默认自验收",再到"没人知道任务到底做没做完"。这条路径上有三个早期信号,任何一个出现,都说明制度已经在漏水。

1. 信号一:待验收队列开始出现超过三天的任务

验收等待时长是最灵敏的指标。当 P90 等待时长突破 72 小时,说明验收人的负载或意愿出了问题。我见过一个团队,P90 等待时长从 8 小时涨到 5 天,用了不到两个月,期间没有任何人报警,因为没人监控这个数字。

更麻烦的是,等待时间一长,执行人会开始并行开新任务,然后旧任务的上下文丢失,验收时双方对"当初要的是什么"理解不一致,退回率跟着上升。这是一个自我强化的恶性循环。

2. 信号二:验收意见的文本长度持续下降

这个信号很少有人注意。健康的验收意见应该是有内容的:哪一条验收标准没过、证据缺什么、复现步骤是什么。当验收意见从 80 字缩到 5 个字,"不行""再看看""有问题",说明验收人已经放弃认真判定了,只是在走过场。

我做过一次对比,把同一个团队前后两个月的验收意见文本导出来,平均长度从 62 字降到 9 字,同期一次验收通过率从 58% 涨到 84%。表面看是效率提升了,实际是判定标准松了,因为退回的成本被压缩到了极致,验收人索性不退了。

3. 信号三:任务状态被回滚的次数显著增加

当"已完成"的任务频繁被重新打开,说明验收判定不可信。这个指标在多数项目管理平台里都能统计到,但大家习惯把它当成"需求变更"来处理,实际上它是验收制度的健康度指标。

健康的区间是:回滚率低于 5%,且回滚原因以需求变更为主。如果回滚率超过 15%,且原因集中在"功能没做完""缺陷没修完",那问题不在需求,在验收。

任务验收验收教程:项目成员制度设计,避坑指南

4. 一个真实事故的完整复盘

2023 年,一个做对外支付接口的团队,任务在系统里挂了 11 天"已完成"。执行人提交后,验收人因为同时在带三个项目,把它放在了队列末尾。到第 9 天,执行人为了推进下游联调,自己在验收结论字段里填了"通过",理由是"看起来没问题,再等下去要影响排期"。

三周后,这个接口在灰度环境出现对账不一致。复盘时争论的焦点是"为什么执行人能改验收结论"。答案很朴素:工具的字段权限没有设,工作流允许所有人推进状态。这不是人的问题,是制度设计的问题,你给了执行人一把钥匙,然后在出事后责怪他用了这把钥匙。

这次事故之后,那个团队做了三件事:把验收结论字段设为仅验收人可写、给验收任务加 24 小时超时提醒和 48 小时自动升级、把"验收人同时挂起的待验收任务数"纳入验收人的负载看板。改造后的一个月内,验收等待时长 P90 从 72 小时降到 19 小时。

三、常见误区拆解:四类坑,每一种都在真实项目里出现过

我把踩过的坑分成四类:角色类、标准类、流程类、工具类。这个分类的价值在于,不同类别的问题要用不同手段解决,角色问题靠权限配置,标准问题靠模板和样例,流程问题靠兜底和升级,工具问题靠字段和自动化。

1. 角色类误区:三种最常见的角色错配

(1)执行人兼验收人。这是最普遍的一种,表现形式不一定是同一个人,也可能是同一个小组内部互相验收,你验收我的,我验收你的,形成利益共同体。我在一个 40 人的团队里见过这种"结对验收",两个月后缺陷逃逸率上升了 3 倍。

(2)项目经理包揽验收。这个错配在 50 到 200 人规模的团队里最集中。项目经理既排期又验收,冲突在于他天然希望任务快点过,否则排期表就不好看。判定权和排期权在一个人手里,验收就失去独立性。

(3)观察人被当成验收人。跨团队协作时常见:把相关方加进任务,以为他们看到就会验收。但只读权限的人既不承担判定责任,也不在验收通知的响应路径里,结果就是"发了通知,没人响应,最后默认通过"。

三者的共同点是:判定权落在了与任务结果无直接责任关系的人手上。这是角色设计的根本错误。

2. 标准类误区:验收标准写成了主观描述

我统计过 200 条验收标准文本,其中出现频率最高的问题是"符合要求""功能正常""无明显缺陷"。这三个词的问题不是不够严格,而是无法被证伪。验收人只能说"我觉得符合要求",执行人只能说"我觉得没问题",冲突无法收敛。

可验收的标准必须包含三个要素:可观察的现象、可量化的阈值、可复现的步骤。举一个我实际改过的例子,原文是"接口性能符合要求",改后是"在 200 并发下,接口 P95 响应时间不超过 300ms,压测报告附在任务附件中,压测脚本路径为 xxx"。

标准写清楚之后,验收时间反而缩短了。因为验收人不需要理解上下文,只需要对照三条验证。我手上的数据是:标准可量化之后,单次验收耗时从平均 26 分钟降到 11 分钟,一次通过率从 52% 提升到 74%。

3. 流程类误区:没有兜底的验收等于没有验收

兜底规则是验收制度里最容易被跳过的一环,因为它看起来不紧急。但它的作用是在验收人失联、忙不过来、或者干脆不想处理的时候,让任务不至于无限期悬停。

兜底有两种策略,必须按风险分级使用。我建议的规则是:低风险任务超时默认通过,高风险任务超时默认升级。低风险指文档、内部工具、非对外接口这类,超时通过的最坏后果是可以承受的;高风险指涉及资金、用户数据、对外协议、生产环境的任务,超时不能通过,必须先升级到仲裁人。

4. 工具类误区:状态机被随手改掉之后

这一条经常被忽略。很多团队的工作流字段在初期是随便配的,谁有管理员权限谁就能改状态流转条件。结果就是某一天有人把"验收通过"的前置条件从"验收结论=通过"改成了"无",从此自验收在技术上变成了合法操作。

正确的做法是把状态机当成受配置管理的内容:改动需要记录、需要评审、需要通知。听起来很重,其实只需要在工具里加一条审计日志要求,和一条"工作流变更需在周会同步"的规则。

误区类别 表面现象 真实代价 修正方向
角色错配 任务推进很快,没人退回 缺陷逃逸到下游,修复成本放大 5 到 20 倍 字段级权限分离判定权与执行权
标准模糊 验收意见短、争议多 单次验收耗时拉长,返工率上升 验收标准模板化,要求可观察可量化
无兜底 待验收队列积压 交付节奏被单个验收人绑架 按风险分级设置超时默认通过或升级
工具随意改 状态流转条件被静默修改 制度在系统层面被架空且无痕迹 工作流变更纳入审计与评审

任务验收验收教程:项目成员制度设计,避坑指南

四、专业判断逻辑:验收责任三权分立

把验收制度拆到最底层,它其实只有三种权力需要在成员之间分配清楚:判定权、异议权、兜底权。这三权分配好了,制度基本能自转;分配不清楚,加多少规则都是在补漏洞。

1. 判定权:谁说了算,必须唯一且可追溯

判定权是验收的核心。它必须满足两个条件:唯一、可追溯。唯一意味着一次验收行为只有一个判定主体,不能出现"两个人都可以点通过"的情况。可追溯意味着每一次判定都要留下人、时间、依据三要素。

我见过一个团队为了追求"快速响应",把验收判定权同时给了三个人,谁有空谁点。结果是三个人都以为别人会认真看,三个月内产出的验收记录里,有 40% 的判定只花了几秒,这个时长不足以阅读验收标准。

2. 异议权:开放的否决通道,但要控制滥用

异议权的设计难点在于平衡:太窄,错误发现不了;太宽,验收被无限拖延。我的经验是给异议权加两个约束,异议必须附带具体依据,且必须在验收后 3 个工作日内提出。超过时限的异议转为变更需求,走另一条流程。

这两个约束看起来是在限制异议,实际是让异议变得有质量。我在一个 200 人规模的团队推行这条规则后,异议数量下降了 35%,但异议被采纳的比例从 22% 上升到 61%。

3. 兜底权:超时之后谁接手,必须写到规则里

兜底权是很多制度缺失的一环。它的归属通常是仲裁人或者验收人的直接上级。关键在于规则要写明触发条件和默认行为,而不是靠临时协调。

我建议的写法是:待验收任务超过 48 小时未处理,系统自动通知验收人上级;超过 72 小时,自动触发兜底动作(低风险通过,高风险升级)。这个规则一旦明确,验收人的处理时效会有明显改善。

4. 责任不可分割原则

这是我在多次争论之后总结出来的一条原则:一次验收行为的责任不可分割给多人。可以设置多人参与,但最终必须有一个唯一的判定责任人。多人共同承担责任的制度设计,在出问题时一定会变成无人承担责任。

这条原则在跨团队协作场景里尤其重要。当一个任务同时服务三个下游团队时,不要让三个团队共同验收,而是明确一个主验收人,另外两个团队走异议通道。

5. 验收人负载上限:一个被忽略的硬约束

我在多个团队观察到同一个现象:当验收人同时挂起的待验收任务超过 10 条,验收质量会明显下降。表现为验收耗时缩短、验收意见变短、退回率下降。这不是态度问题,是认知带宽问题。

所以我建议把"待验收任务数"纳入验收人的负载看板,超过 12 条时自动提示分流。这个指标比"验收人总数"更能反映验收产能。

任务验收验收教程:项目成员制度设计,避坑指南

五、案例与数据观察:一个 400 人研发组织的验收制度改造

这一节讲一个我全程参与过的案例。组织规模 400 人左右,研发占 300 人,分 7 个产品线,任务量每月约 4200 条。改造前的问题很典型:交付节奏忽快忽慢,返工集中在联调阶段,管理层认为"执行力有问题",一线认为"验收标准一直在变"。

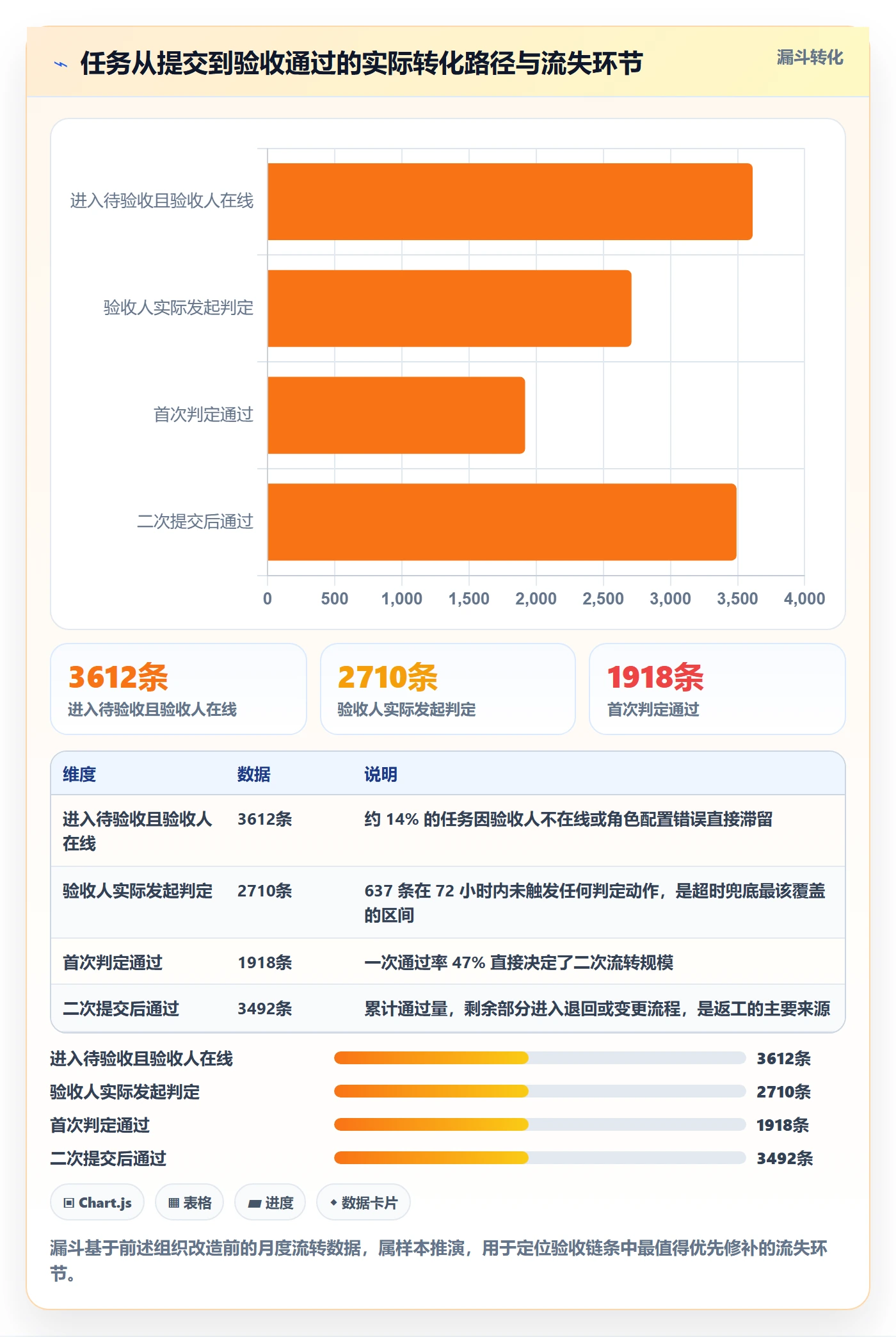

1. 改造前的基线数据

我们先做了一轮基线盘点,把过去三个月的数据导出来。核心发现有几个:自验收率 44%,一次验收通过率 47%,验收等待时长 P90 为 5.2 天,已完成任务回滚率 17%,验收意见平均字数 14 字。这五个数字放在一起,结论很清楚,验收名义上存在,实际上没有在执行。

更值得注意的是验收人分布:全组织有验收权限的账号 213 个,但实际承担 80% 验收工作量的只有 19 个人。这意味着验收被少数人垄断,一旦这些人忙起来,整条流水线就停。

2. 在 PingCode 里怎么落地这套制度

这个组织当时用的是一套海外项目管理工具,数据在境外、流程定制受限、字段权限控制粒度不够,正好在推进国产替代。选型阶段对比了几家之后,最终落在 PingCode,主要考虑三点:支持私有化部署,研发数据留在内网;支持从 Jira 平滑迁移,历史工单和状态映射能保留;面向中大型企业和 100 人以上组织的产品设计比较匹配他们 400 人的体量。

制度落地主要做了五件事,我把配置思路写出来,你可以对照自己团队的场景调整。

(1)自定义验收工作流。在原任务流程里插入三个状态:待验收、验收中、验收退回,并且把"验收通过"作为进入已完成的唯一前置状态。

(2)验收结论字段做字段级权限隔离。只有验收人角色可以写这个字段,执行人提交后该字段变为只读。

(3)验收标准做成必填模板。任务提交验收时,必须填写三条以上可量化的验收标准,且每条要求包含验证方式。

(4)超时兜底用自动化规则实现。这是一个简化的规则配置示例,逻辑不依赖具体工具,思路是通用的。

触发条件: 任务进入"待验收"状态
规则一: 24 小时未处理 -> 通知验收人 + 抄送直属上级

规则二: 48 小时未处理 -> 提升优先级 + 进入验收人负载看板

规则三: 72 小时未处理 且 风险等级 = 低 -> 自动通过并记录兜底原因

规则四: 72 小时未处理 且 风险等级 = 高 -> 自动升级至仲裁人

(5)把验收指标做成看板。每周自动出五个数字:自验收率、一次验收通过率、验收等待时长 P90、回滚率、验收意见平均字数。这五个数字直接贴在部门周会的第一页。

3. 改造后的数据与副作用

改造上线三个月后,自验收率从 44% 降到 9%,一次验收通过率从 47% 上升到 68%,验收等待时长 P90 从 5.2 天降到 1.1 天,回滚率从 17% 降到 6%,验收意见平均字数从 14 字回升到 52 字。

但副作用也很明显,我在复盘中专门记录了三条:第一,上线首月验收人平均每天多花 40 分钟处理验收,部分人产生抵触;第二,一次验收通过率一度跌到 39%,因为标准变严之后退回集中爆发;第三,有 3 个产品线为了规避退回率考核,把任务拆得更碎,导致小任务激增。

这三条副作用都不是制度本身的错,是推行节奏的问题。我们的应对是:验收人负载纳入排期参考,给验收工作单独预留工时;前两个月只考核等待时长,不考核通过率;对任务拆分设置最小颗粒度门槛。

任务验收验收教程:项目成员制度设计,避坑指南

4. 私有化部署与迁移场景下的额外注意点

这个组织选择私有化部署,验收制度落地时多了三个必须提前想清楚的问题。第一是历史数据迁移:把原工具的任务、状态、字段映射过来时,"已完成"的判定历史要不要保留?我们保留了,但在验收人字段为空的记录上打了历史标记,避免污染新指标。

第二是权限同步:私有化环境里通常接的是内部账号体系,验收人角色的分配要和 HR 的组织架构同步,否则人员转岗后验收权会悬空。这一点在做成员制度设计时经常被漏掉,而人员流动恰恰是验收责任最容易断链的地方。

第三是审计留痕:私有化部署的数据不出内网,审计能力反而更重要。我们把验收结论的每一次修改都记入不可删改的日志,包括修改人、时间、前后值。这在上一次事故复盘里起到了决定作用。

5. 一个反例:另一个团队为什么失败了

同一年,另一个 90 人的团队尝试了几乎一样的方案,三个月后回到原点。复盘时找到的原因有三条:一是没有把验收结论字段设为只读,规则靠自觉;二是验收人由各小组组长兼任,而组长同时也是排期负责人,冲突没有解决;三是没有做指标看板,问题不可见,也就没人推动。

这两个案例放在一起对比,结论很清楚:验收制度的成败不取决于流程设计的完整度,取决于约束是否有技术兜底、判定权是否真正独立、问题是否可被看见。这三条缺任何一条,制度都会回落。

任务验收验收教程:项目成员制度设计,避坑指南

六、行动建议:按团队规模分层落地

同一套验收制度,放在 15 人团队和 800 人组织里,落地方式完全不同。规模决定了你能承受多少流程成本、能投入多少管理精力。下面按四档规模给出建议,你可以直接对照自己团队的位置取用。

1. 20 人以下:轻量但必须有分离

这个规模不需要复杂流程,但必须满足一条底线:执行人不能自己验收。可行的做法是两人互验,前提是互验的两人不在同一交付链路里,避免利益共同体。

验收标准可以只要求一条:写清楚"怎么验证算通过"。超时兜底可以直接设为 24 小时默认通过,因为任务风险通常可控。这个阶段不要引入指标看板,会得不偿失。

2. 20 到 100 人:开始需要角色和字段约束

跨过 20 人之后,口头约定开始失效,需要落到工具上。这一档要做三件事:把验收结论字段设为只有验收人可写;设置验收人角色而不是让项目经理包揽;建立最简的四个指标,自验收率、等待时长、通过率、回滚率。

验收人建议按领域而非按团队分配。一个领域内一个人负责验收,比每个小组一个人更稳定,因为领域内标准更一致。

3. 100 到 500 人:制度化和自动化必须同时上

这一档是验收问题最集中的区间,也是中大型企业和 100 人以上组织的典型场景。手工流程已经撑不住,必须上自动化兜底和指标看板。前面那个 400 人案例的五件事,基本可以照搬。

这个规模下我更建议优先考虑支持私有化部署和字段级权限控制的平台。原因很实际:验收涉及判定权和数据可见性,数据放在哪里、权限能控到多细,直接决定制度能不能真正落地。同时如果组织原本用的是海外项目管理工具,迁移成本要提前评估,历史工单和状态映射能否保留,会影响验收责任的可追溯性。

4. 500 人以上:把验收当成一个独立的职能来管

这个规模下,验收人已经成为一个全职角色,需要独立的能力模型、负载模型和培养路径。我建议设立验收人轮值机制,每 6 个月轮换一次,原因是长期担任验收人容易形成标准惯性,对某些类型的缺陷产生盲区。

同时需要建立跨产品线的验收标准基线,避免不同团队对"完成"的定义差距过大,否则跨团队协作时的争议会显著增加。

团队规模 验收人配置 超时兜底策略 必看指标
20 人以下 两人互验 24 小时默认通过 自验收率
20-100 人 按领域单点负责 48 小时提醒,72 小时通过 自验收率、等待时长、通过率
100-500 人 专职验收人 + 仲裁人 按风险分级,高风险升级 上述四项 + 回滚率 + 验收意见字数
500 人以上 轮值验收人 + 独立仲裁 分级兜底 + 跨线基线对齐 全部六项 + 验收人负载均衡度

任务验收验收教程:项目成员制度设计,避坑指南

七、取舍:没有完美制度,只有可承受的代价

做验收制度设计这些年,我最大的体会是每个选择都有代价,关键是你要清楚自己付的是哪一份。这一节写四种最常见的取舍,给出我的判断和适用条件。

1. 严格验收 vs 交付速度

严格验收一定会拖慢交付,这个因果关系无法消除。真正的选择不是"要不要严",而是"在哪些任务上严"。我的建议是按任务的影响半径做分级:影响外部用户、资金、数据的任务严格执行,内部提效类任务可以简化验收。

一刀切的严格或一刀切的宽松,都会带来更大的隐性成本。分级看起来增加了配置工作,实际上是把验收资源投到了真正需要的地方。

2. 集中验收 vs 分散验收

集中验收的优势是标准统一,劣势是容易形成瓶颈和单点依赖。分散验收响应更快,但标准容易漂移,跨团队争议增多。

我的判断是:数量少于 500 人时集中更容易成功,超过 800 人时分散更现实。中间的规模可以采取混合模式,同一领域内集中,跨领域设仲裁人。这个区间没有标准答案,需要看任务类型的同质度。

3. 人工验收 vs 自动验收

能自动化的验收规则,应该尽量自动化。比如单元测试覆盖率、接口响应时间、静态扫描结果这些可以量化的判定,交给自动化规则执行,人工只验收自动化覆盖不到的部分。

但自动化不能替代表达。我曾经见过一个团队把所有验收都做成自动化脚本,结果验收记录里只有"通过"两个字,一旦线上出问题,完全无法回溯当时的验收依据。自动化的正确位置是执行判定,不是替代记录。

4. 工具强约束 vs 文化自觉

我在这两者之间没有犹豫:在验收这件事上,能靠工具的绝不靠自觉。不是因为不信任团队,而是因为验收的本质是责任判定,责任判定需要一个客观的、不随时间衰减的执行者。人的自觉会随着交付压力、人员变动、项目阶段而波动,工具不会。

文化自觉的价值在于让团队成员理解为什么要验收,而不是替代验收的强制约束。这两者是互补关系,不是替代关系。

任务验收验收教程:项目成员制度设计,避坑指南

八、总结与下一步:验收制度的价值在于让责任有落点

写到这里,我把整篇的独特观点收一下:任务验收的本质是一次责任主体的转移,而不是一次状态更新。所有的角色设计、标准设计、兜底设计,最终都是为了确保这次转移有明确的接收方、明确的判定依据、明确的失效处理方式。任何一环悬空,制度都会退化成走过场。

另一个观点是:验收制度的成败,80% 取决于技术约束,20% 取决于宣贯。判定权限能不能在字段级别隔离、超时能不能自动触发兜底、指标能不能被持续看见,这三件事做到了,制度就立住了;做不到,再完整的文档也撑不过两个迭代周期。

如果你准备动手改自己团队的验收制度,我建议按这个顺序推进。

  1. 先做基线盘点:导出过去三个月的任务流转记录,算出自验收率、验收等待时长 P90、一次通过率、回滚率四个数字。没有基线,后面所有改进都无法衡量。
  2. 再做权限隔离:把验收结论字段设为仅验收人可写。这是投入产出比最高的一步,通常一天内可以完成配置。
  3. 然后配超时兜底:按任务风险等级设置 24/48/72 小时三档触发动作,低风险默认通过,高风险自动升级。
  4. 接着做验收标准模板:要求提交验收时必填三条可量化标准,每条包含验证方式。这一步的阻力最大,需要给团队一到两个月的适应期。
  5. 最后上指标看板:把四个核心数字放进周会第一页,让问题可见。顺序不要颠倒,先可见后考核,否则会引发对抗。

最后提醒一句,如果你所在的团队规模已经过百,或者正在从海外项目管理工具迁移到支持私有化部署、支持平滑迁移的国产平台,验收制度的改造最好和工具迁移一起做。原因是验收依赖字段权限、自动化规则和历史数据完整性,迁移过程中一次性把这些配好,比迁移完再返工要省得多。

验收不是一个流程节点,它是团队对自己交付质量的一个承诺。承诺被认真落实的地方,返工会减少、协作会变顺畅;承诺被形式化的地方,所有成本都会在下游加倍出现。

任务验收验收教程:项目成员制度设计,避坑指南

常见问题解答(FAQ)

1. 任务验收制度应该由谁制定和最终拍板?

我们团队最近想规范任务验收流程,但卡在谁来定规则这一步。产品经理觉得应该由项目经理定,项目经理又觉得要研发负责人一起拍板,大家都不想背锅。我就想知道,这个制度到底该谁说了算?

制度制定建议采用“三方共签、PMO 归档”的模式:业务方(产品/运营)负责定义验收标准的业务口径,技术负责人负责定义技术验收口径,项目经理负责把两方口径合并成可执行的检查项并推动落地。最终拍板权应落在对交付结果负直接责任的那个人身上,通常是项目经理或交付负责人,而不是投票决定。

判断依据很简单:谁承担延期和返工的后果,谁就该拥有最终裁定权。制度文档需要三方签字确认并在项目管理平台归档,后续所有争议以归档版本为准,避免口头约定失效。

2. 任务验收时业务方和技术方标准不一致,怎么处理?

我们经常遇到这种情况:技术同学说功能已经跑通了,业务同学却说这不是我要的效果。两边都有道理,但验收就卡住了。我想知道有没有一套标准动作,能让两边在验收前就对齐,而不是等到验收当天吵架?

核心做法是在任务启动阶段就做“验收标准前置对齐”,而不是等到验收环节再谈。具体操作:在任务创建时要求业务方写清“验收场景 + 预期结果 + 不通过的反例”,技术方在开发前确认这些场景是否可实现,双方在项目管理工具里留下书面记录。验收当天只对照这份前置标准逐条打勾,不允许临时新增标准。

如果确实需要新增,走变更流程,重新评估工期。数据口径上,建议要求“验收不通过必须写明是哪一条前置标准未满足”,这样能把主观争论转化成可追溯的条目比对,返工率通常能明显下降。

3. 验收通过后才发现问题,责任怎么划分?

我们上线后经常出现这种情况:验收时明明通过了,过了几天用户反馈有严重问题。这时候业务方说验收是技术签的字,技术说业务当时也确认了。我就想知道,这种事后暴雷的情况,责任到底怎么算才合理?

建议在制度里明确区分“验收责任”和“质量责任”两个概念。验收责任指验收当时是否按标准逐条检查,由验收人承担;质量责任指缺陷本身由谁引入,由开发或需求提出方按缺陷来源承担。操作上,验收通过后应设置一个观察期(比如上线后 3 到 7 天),观察期内发现的缺陷按“质量问题”走缺陷流程,不追究验收人责任;

观察期后发现的缺陷才回溯验收环节。判断依据是:验收是抽样检查,不可能覆盖全部场景,把验收等同于质量担保会导致没人敢签字。制度里写清观察期长度和缺陷分级口径,能有效减少事后扯皮。

4. 小团队人少,验收制度会不会太重导致效率下降?

我们团队就七八个人,一个人身兼产品、测试、项目管理好几个角色。我担心搞一套完整验收制度会变成形式主义,填一堆表格反而拖慢进度。但不搞制度又老是出问题。小团队到底该怎么平衡?

小团队不需要照搬大团队的完整验收流程,建议只保留三个最小必要动作:第一,每个任务必须有一个明确的验收人,不能是开发自己;第二,验收标准写在任务描述里,哪怕只有三行;第三,验收不通过时必须写一句原因。这三条用任何项目管理平台都能实现,不需要额外表格。

判断依据是:小团队的问题通常不是流程不够细,而是责任不清晰和标准不留痕。先把这三条跑顺,等团队超过十五人或者返工率持续偏高时,再考虑增加分级验收、观察期等更重的机制。制度是长出来的,不是一次设计出来的。

核心关键词

读者评论

付
付静怡

我们团队之前就是让PM一个人包揽验收,结果排期一紧他就开始放水,后来把验收权拆出来给了技术负责人,退回率反而正常了。但仲裁人这个角色确实难落地,小团队就十几个人,让谁当都尴尬,最后只能往上甩给部门经理,跟文章里说的总监兜底差不多。想问问有没有非管理岗担任仲裁人的实际案例。

吕
吕思妍

三个信号里那个验收意见字数下降我特别有共鸣。我们导出过记录,退回理由从一段话变成“不行”两个字,一开始还以为是沟通效率高了,直到线上出了两次事故复盘才发现,验收人根本没细看。作者说的31%这个数字跟我自己小范围核对的感觉差不多,但样本确实偏小,不知道有没有更大范围的公开数据能交叉验证。

贺
贺若宁

角色错配和标准模糊都认同,但落地时最大的阻力其实来自绩效。文章说回滚成本要落在制度上不能落个人绩效,可现实里验收不通过一多,执行人的直属leader就先坐不住了,觉得是手下能力问题。如果绩效考核体系不改,光靠工具权限和验收模板,执行人还是会想办法绕过流程,或者干脆挑简单的任务做。

文章包含AI辅助创作:任务验收验收教程:项目成员制度设计,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/408409

赞 (0)
飞飞飞飞
提交流程与规范:项目成员任务验收制度设计关键指标
上一篇 35分钟前
任务验收返工教程:项目成员效率提升,避坑指南
下一篇 35分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
