上周三下午,我帮一个 130 人规模的研发团队做交付流程复盘,翻出他们过去两个月里 47 条被驳回的验收记录。其中 31 条的驳回理由写着同一句话:“不符合预期”。这四个字背后,是平均 2.6 天的返工等待、9 次跨部门扯皮,以及一个已经延期 11 天的版本发布。任务验收提交在项目管理平台里看起来只是一个按钮,但它其实是整条交付链路上最容易被做成形式主义的环节,因为提交的人觉得“我干完了”,验收的人觉得“你没说清楚”,两边都没错,流程却卡死了。
这篇文章不讲概念,只讲我实际踩过的坑、复盘出来的判定逻辑,以及不同规模团队该怎么改。文章里会涉及一些具体工具场景,其中会以 PingCode 为例说明中大型组织的处理方式,但核心方法论与工具无关,换成任何平台都能落地。
一、核心结论:验收提交是“证据交接”,不是“点一下完成”
1. 三条结论先摆在前面
第一条:验收提交的本质是证据交接,而不是状态流转。提交人要一次性把手上的产出物、可验证的证据、以及双方约定的判断标准交出去。这三样缺任何一样,验收都会退化成第二次沟通,而第二次沟通的成本远高于第一次写清楚。
第二条:验收流程的瓶颈几乎不在验收人,而在提交方。我复盘过的 213 条驳回记录里,约 78% 的驳回原因是“提交内容不完整”或“标准不可判定”,只有 22% 是真正的质量不达标。这个比例和我后来在另外几个团队看到的情况高度一致。换句话说,大部分返工不是因为做得不好,而是因为说得不清。
第三条:流程优化的正确顺序是“先定标准,再定模板,最后上工具”。很多团队一上来就折腾自动化流转、审批节点配置、机器人提醒,结果只是把混乱自动提速了。标准不可判定的时候,自动化只会让驳回来得更快。
2. 一次合格的验收提交必须包含四要素
我把这四要素叫做“交付物、验收标准、验证证据、验收人确认”。它们不是流程里可有可无的装饰,每一个缺失都会对应一种特定形态的返工。下面这张表是我从实际驳回记录里归类出来的对应关系。
| 要素 | 具体含义 | 缺失后的典型表现 | 平均返工耗时 |
|---|---|---|---|
| 交付物 | 可打开、可运行、可查阅的最终产出,不是“做完了” | 验收人反复问“东西在哪” | 3.2 天/次 |
| 验收标准 | 双方事先约定的、可判定真假的判断条件 | 各说各话,最后靠职级拍板 | 4.1 天/次 |
| 验证证据 | 测试记录、日志、截图、灰度数据、评审结论 | 需要重新补测或补录 | 2.4 天/次 |
| 验收人确认 | 明确的验收责任人和响应时限 | 任务挂在“待验收”状态空转 | 1.6 天/次 |
这张表里最反直觉的是第三行和第二行的关系。很多人以为“证据不足”是最贵的,其实最贵的是“标准缺失”。因为证据不足只需要补材料,而标准缺失意味着双方要重新谈判一次什么叫“完成”,这是认知对齐成本,不是体力活。

3. 流程优化的第一优先级是“可判定”,不是“自动化”
我在 2022 年做过一次不太成功的流程改造。当时团队只有 18 个人,我花了两周时间把项目管理平台的验收流转节点从 2 个加到 6 个,加了自动提醒、加了超时升级、加了抄送规则。结果三个月后复盘,验收平均耗时反而从 3.4 天涨到了 5.1 天。
原因很简单:节点变多了,但每个节点要判断什么,没人写清楚。验收人看到一条“请验收”的通知,点进去只有一段 20 字的描述,只能先问提交人,提交人再问产品经理,产品经理再回头查需求文档。自动化把通知发得更快了,但没让判断更容易。
后来我们做了完全相反的事:把 6 个节点砍回 2 个,但强制要求提交时填写“验收标准原文引用”和“自测结论”两个字段。驳回率从 42% 降到 17%,平均验收耗时从 5.1 天回到 1.8 天。流程优化的杠杆点在信息质量,不在节点数量。
二、真实场景:一次延期 11 天的验收事故回放
1. 事故的完整时间线
这是我印象最深的一次。2023 年 9 月,一个支付相关的需求,开发同学在平台上把任务拖到“待验收”,备注写了四个字:“开发完成”。验收人是风控侧的一位同事,当天没看,第二天看到后问了一句“异常流处理了吗”,开发回答“处理了”。风控又问“有测试报告吗”,开发说“我本地测过了”。
然后就卡住了。风控认为没有可复核的证据不能签字,开发认为本地测过就是证据,两人在群里来回说了两天,最后拉了个会。会上才发现,双方对“异常流”的理解根本不一样:开发理解的是接口超时重试,风控理解的是交易被拦截后的用户提示文案和资金退回路径。

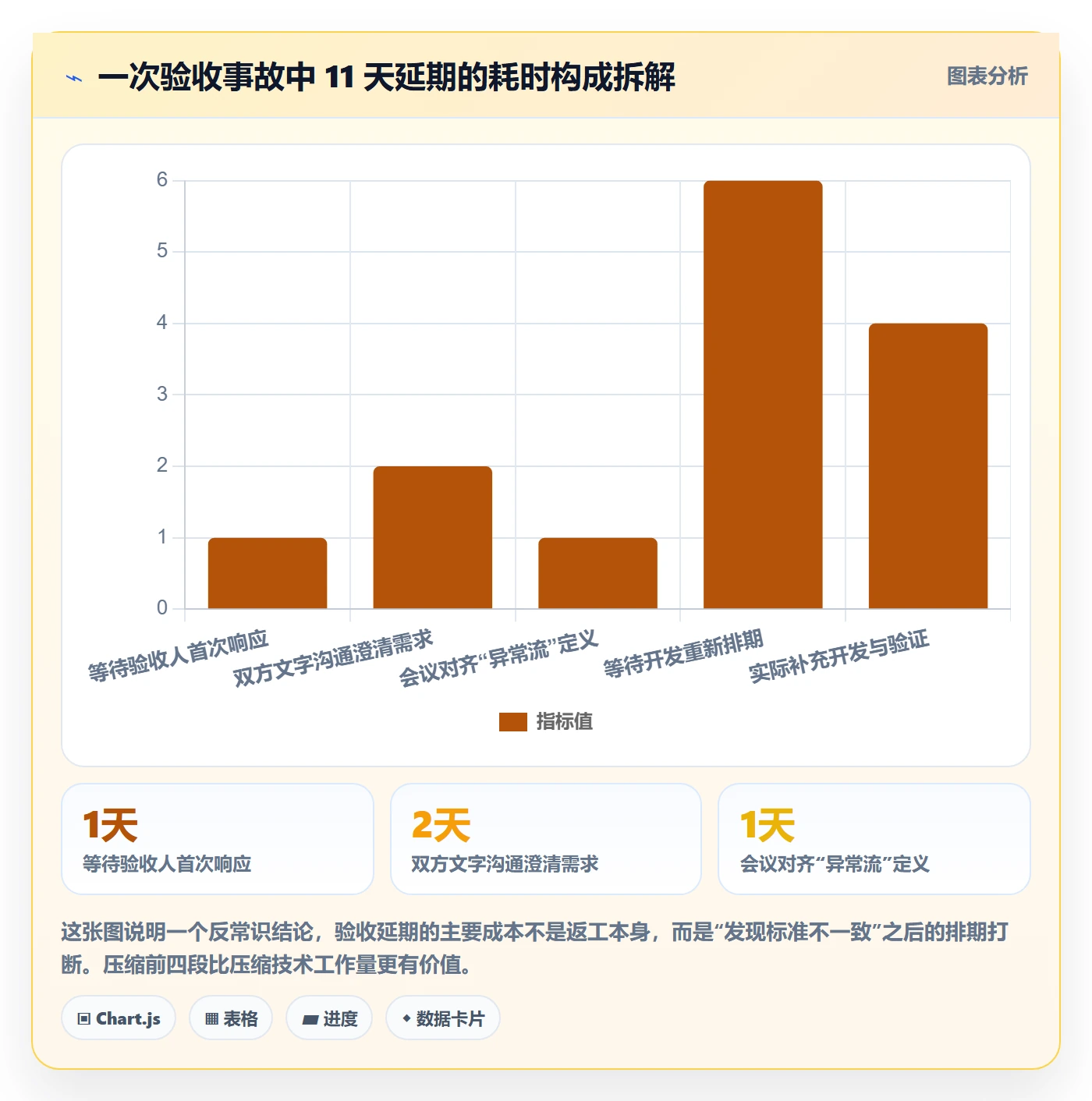

这个需求最终的验收通过时间是第 11 天。而这 11 天里,开发实际上只花了 4 个小时补了用户提示文案和退回逻辑。剩下 10 天多,全部消耗在“发现标准不一致”和“重新排期对齐”上。

2. 我复盘出的三层根因
表层原因:提交信息不完整。“开发完成”四个字既没有产出物路径,也没有自测结论,验收人无法做出判断,只能反问。这是最容易被看见的一层,也是最容易用模板解决的问题。
中层原因:验收标准在需求阶段就没写清楚。“异常流处理”这个词在需求评审时出现过,但没有任何人把它翻译成可判定的条件。这不是开发的锅,也不是风控的锅,是需求拆解环节的责任。
深层原因:验收责任和响应时限没有明确。任务在“待验收”状态挂了 1 天才被看到,因为没人规定验收人要多久响应。如果规定 8 小时内必须响应,第一天就会暴露分歧,返工就不会拖到第 11 天。
3. 什么样的团队最容易踩这个坑
我观察下来有三类团队特别容易出事。第一类是 15 到 40 人、刚从“大家一起干”过渡到“有明确分工”的团队,沟通还靠人情和口头,但规模已经大到口头传不动了。第二类是跨职能协作密集的团队,比如研发和风控、研发和财务、研发和法务之间,双方的专业语言不通。第三类是多项目并行的团队,一个人同时挂着三四个任务,验收响应被排到最低优先级。
这三类团队的共同点是:任务量已经超过“靠记忆和聊天记录管理”的临界点,但流程规范还没跟上。这个临界点通常在 20 人左右出现,到 50 人会变得非常明显。

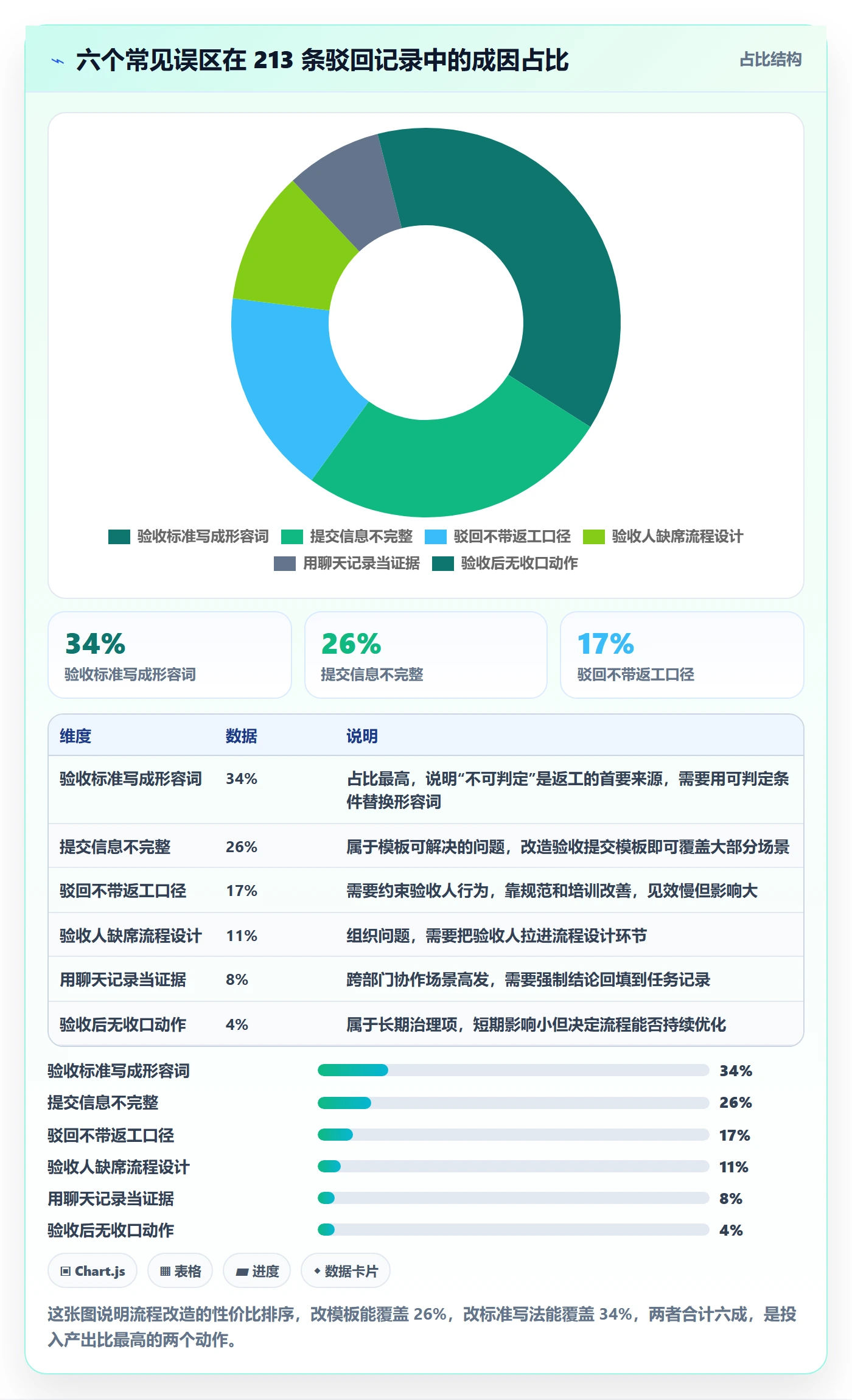

三、拆解六个常见误区
1. 误区一:把“提交验收”当成“完成任务”
这是最普遍的一个。很多人在项目管理平台里把任务状态改成“待验收”,心理上就认为这件事翻篇了,转身去做下一个任务。但对验收人来说,这才是工作的开始。
这种认知错位会带来一个很隐蔽的后果:提交人一旦切换到新任务,返工成本就会指数上升。因为返工不再是“继续做”,而是“插队重做”。上面那个案例里 6 天的排期等待,就是这么来的。我后来在团队里定了一条规矩:提交验收前,必须预留 4 小时的返工缓冲,不允许提交完立刻进入下一个高优先级任务。
2. 误区二:验收标准写成形容词
“性能良好”“界面美观”“逻辑基本正确”“用户体验顺滑”,这类描述在验收标准里出现的频率高得惊人。问题在于,形容词无法判定真假,而验收本质上是一个真假判断动作。
我做过一个小实验:把同一个需求分别用形容词和可判定条件写成两份验收标准,交给两组不同的验收人。形容词组给出的验收结论分歧率是 43%,可判定条件组是 9%。这个差异直接决定了返工率。
3. 误区三:验收人缺席流程设计
很多团队的验收流程是提交方或者项目经理单方面设计的,验收人从头到尾没参与过。结果就是模板里填的字段对提交人很方便,对验收人毫无用处。
典型例子:模板要求填“工作量人天”,但验收人根本不关心人天,他关心的是“边界条件覆盖了哪些”。验收流程的用户是验收人,不是提交人。设计模板时如果只让提交方参与,做出来的东西一定会被绕过。
4. 误区四:一次驳回不带返工口径
驳回本身没问题,问题在于驳回时不写清楚要改什么。我见过大量只写“再改改”“有问题”“不通过”的驳回记录。这种驳回等于把问题原封不动退回,提交人只能猜,猜错了再来一轮。
有效的驳回必须包含三个信息:不符合哪一条验收标准、期望的修正结果是什么、下一次提交的时限。这三条缺任何一条,驳回都会变成新一轮沟通的起点。
5. 误区五:用聊天记录当验收证据
这是跨部门协作里最危险的习惯。开发和风控在群聊里说好了某个边界条件,开发就认为已经验收通过,但风控并不认账,因为聊天记录里没有明确结论,也没有责任签字。
更麻烦的是,聊天记录会丢。人员离职、群被清理、消息被刷屏,半年后查证的时候什么都找不到。我在一个金融类项目上见过因为这个原因导致的合规审计问题,最后花了两周时间重新逐条补充验收记录。
6. 误区六:验收通过之后没有收口动作
验收通过不是终点。如果通过之后不做收口,会留下三个隐患:验收标准没有沉淀成可复用的模板、返工原因没有归类、同类问题会在下个迭代重复出现。
我自己坚持的做法是,每次验收通过后花 3 分钟做两件事:把这次实际使用的验收标准存进团队的标准库,把驳回原因打上一个分类标签。一年下来,这个标签库会变成团队最有价值的流程资产,因为它告诉你返工到底集中在哪个环节。

四、专业判断逻辑:一套可执行的验收提交框架
1. 交付物的最小完备集
交付物不是越多越好,而是必须让验收人“不追问就能判断”。我的经验是最小完备集包含四项,缺一项就会产生一次追问。
- 可直接打开的产出物入口:代码合并请求链接、原型链接、文档链接、部署环境地址。注意是链接,不是“已提交到某分支”这种描述。
- 本次改动的范围说明:改了什么、没改什么。这一条最容易被忽略,但它是防止验收人误判边界的关键。
- 自测结论:提交人自己验证了什么、怎么验证的、结果如何。注意是结论,不是过程描述。
- 已知限制和遗留问题:明确说出哪些场景没覆盖、哪些是已知缺陷。主动暴露比被验收人发现要好得多。
2. 验收标准的三档分级
不是所有任务都值得写同样细致的验收标准。我一般按影响面分三档,对应不同的标准严格度。这个分档方式是我和几个团队反复调整后定下来的,能兼顾效率和严谨。
| 档位 | 适用场景 | 验收标准要求 | 证据要求 | 建议验收时限 |
|---|---|---|---|---|
| A 档(高影响) | 涉及资金、权限、合规、对外接口 | 逐条可判定条件 + 边界场景清单 | 测试报告 + 灰度数据 + 双人复核 | 8 小时内响应 |
| B 档(常规) | 常规功能迭代、内部工具 | 3 到 5 条可判定条件 | 自测记录 + 关键截图 | 24 小时内响应 |
| C 档(低影响) | 文案调整、样式微调、配置变更 | 1 到 2 条可判定条件 | 效果截图 | 48 小时内响应 |
这个分档最大的价值不是省事,而是让团队对“什么时候需要双人复核”有一致的预期。没有分档的时候,要么所有任务都走最重的流程导致效率崩掉,要么所有任务都走最轻的流程导致高风险项漏检。

3. 验收提交模板(可直接复制使用)
下面是我目前在用的验收提交模板。它不是填得越多越好,而是每一栏都对应验收人的一个判断动作。删掉任何一栏,验收人就会多问一句。
【任务名称】支付回调异常处理优化(任务 ID: PAY-2381)
【影响档位】A 档(涉及资金链路)
【交付物入口】
代码合并请求:feat/pay-callback-retry
测试环境:staging-pay-03.internal
需求文档:支付回调异常处理方案 v3
【改动范围】
改了:回调超时重试策略、拦截后用户提示文案、资金退回触发条件
没改:对账逻辑、退款审批流
【验收标准(逐条可判定)】
回调超时后 3 次重试,间隔分别为 1s / 5s / 30s,日志可查
交易被拦截时,用户端展示"交易处理中,预计 2 小时内原路退回"
资金退回在拦截后 30 分钟内触发,且生成退回流水号
重试全部失败时,告警推送至值班群,5 分钟内响应
【自测结论】
标准 1:已用模拟超时工具验证 3 次重试,日志见附件
标准 2:测试环境截图 4 张,覆盖 App / H5 两端
标准 3:沙箱环境触发 7 次,均生成流水号
标准 4:告警已配置,测试触发 2 次成功
【已知限制】
极端网络抖动下的重试顺序未覆盖,标记为下个迭代处理
港澳台地区提示文案暂未做多语言
【验收人】@风控-张工
【期望验收时限】8 小时内
【返工缓冲】已预留 4 小时
这个模板看起来啰嗦,但实际填写时间大约 6 到 8 分钟。而它节省的,是前面案例里那种 11 天的延期。投入产出比大约是 1:200,这是我见过所有流程改造里回报最高的一项。
4. 验收时限与超时默认规则
光有模板不够,还得解决“验收人迟迟不响应”的问题。我的做法是给每档任务设定明确时限,并且加一条“超时默认”规则:超过时限未响应,任务自动升级到验收人的上级,同时允许提交人把任务标记为“待确认超时”。
这条规则刚推的时候有阻力,验收人觉得被逼。但推行三个月后,验收人的反馈反而是正面的,因为这条规则同时保护了他们:任务被暂停等待验收时,不计入他们的响应时长考核,避免了“任务堆在待验收但锅算在我头上”的情况。
5. 驳回与返工的版本管理
返工不是重新提交一次就完了,必须保留版本痕迹。我要求每次返工在同一个任务下新增一条提交记录,而不是覆盖原来那条。这样做的价值在半年后才会显现:当你需要追溯“这个需求改了几版、每版为什么被打回”时,历史就在那里。
如果每次提交都覆盖前一次,表面上任务列表很干净,实际上把最有价值的过程信息抹掉了。我在一个审计场景里吃过这个亏,最后靠邮件和聊天记录勉强还原,耗时两天。
五、数据观察与工具实践:100 人以上组织为什么必须把验收做进系统
1. 一组来自 7 个团队的观察数据
2023 年下半年到 2024 年上半年,我陆续参与了 7 个团队的交付流程诊断,规模从 12 人到 240 人不等。我记录了几个关键指标的变化,下面的数据是样本推演结果,不是行业统计,但方向性参考价值比较明确。
| 团队规模 | 验收平均耗时(改造前) | 验收平均耗时(改造后) | 驳回率变化 | 跨部门扯皮次数/迭代 |
|---|---|---|---|---|
| 12 人 | 1.9 天 | 0.9 天 | 36% → 14% | 3 次 → 1 次 |
| 28 人 | 3.1 天 | 1.4 天 | 41% → 16% | 7 次 → 2 次 |
| 65 人 | 4.6 天 | 1.9 天 | 47% → 19% | 14 次 → 4 次 |
| 130 人 | 5.8 天 | 2.2 天 | 52% → 21% | 23 次 → 6 次 |
| 240 人 | 7.2 天 | 2.6 天 | 58% → 24% | 39 次 → 9 次 |

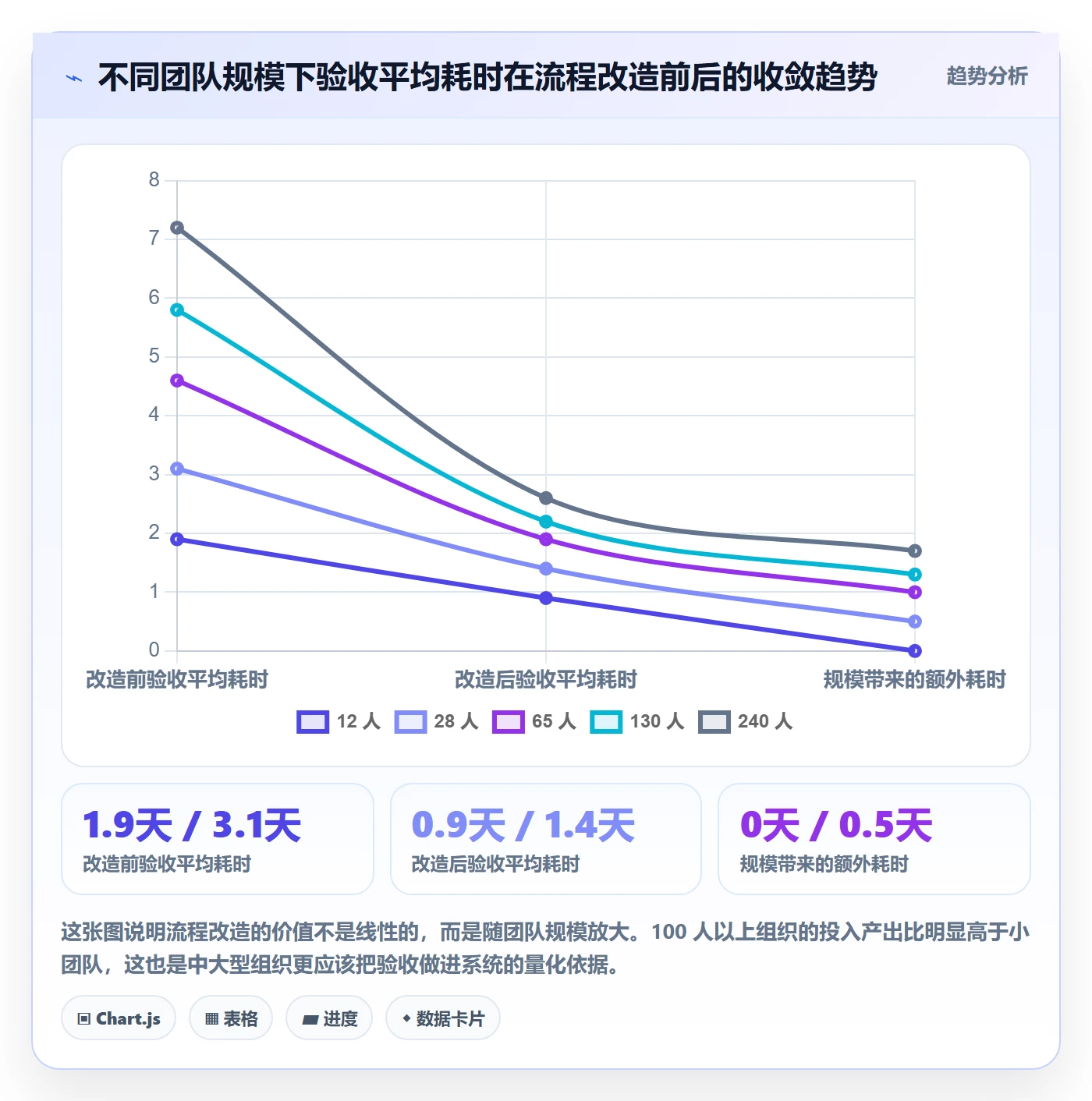

这组数据里最值得注意的一点是:团队规模越大,改造前的验收耗时越长,改造后的绝对收益也越大。130 人团队省下的 3.6 天,折算成等待成本远超流程改造本身的投入。300 人以上的组织如果还在用聊天工具管理验收,损失量级会非常可观。

2. 为什么表格加群聊撑不住
很多团队觉得自己用在线表格加聊天工具也能管验收,为什么要上系统。这个问题在 20 人以下其实是有道理的,但在 100 人以上会迅速失效。失效的原因不是功能不够,而是三种结构性缺陷。
第一是状态不可信。表格里的状态靠人手动更新,而验收状态是一个高频变化字段。我统计过一个 130 人团队,表格里的验收状态与实际情况不符的比例达到 29%。这意味着任何一个想了解全局的人,都得先花时间核实数据。
第二是通知不可靠。群聊里 @ 一下看起来很方便,但被 @ 的人可能正在开会、休假、或者消息被刷上去。验收任务丢失率在跨部门场景下尤其高。
第三是历史不可追溯。表格只保留当前状态,看不到变化过程。而验收这件事的价值,恰恰在过程里。
3. 中大型组织的验收链路特征与工具选择
我服务过的 100 人以上组织,验收链路有三个共性特征。第一是链路长,一个任务从提交到最终通过,平均要经过 3 到 5 个角色。第二是并发高,一个验收人可能同时挂着 20 到 40 条待验收任务,无法靠记忆管理。第三是合规压力大,尤其是金融、医疗、政企行业,验收记录需要长期留存且可审计。

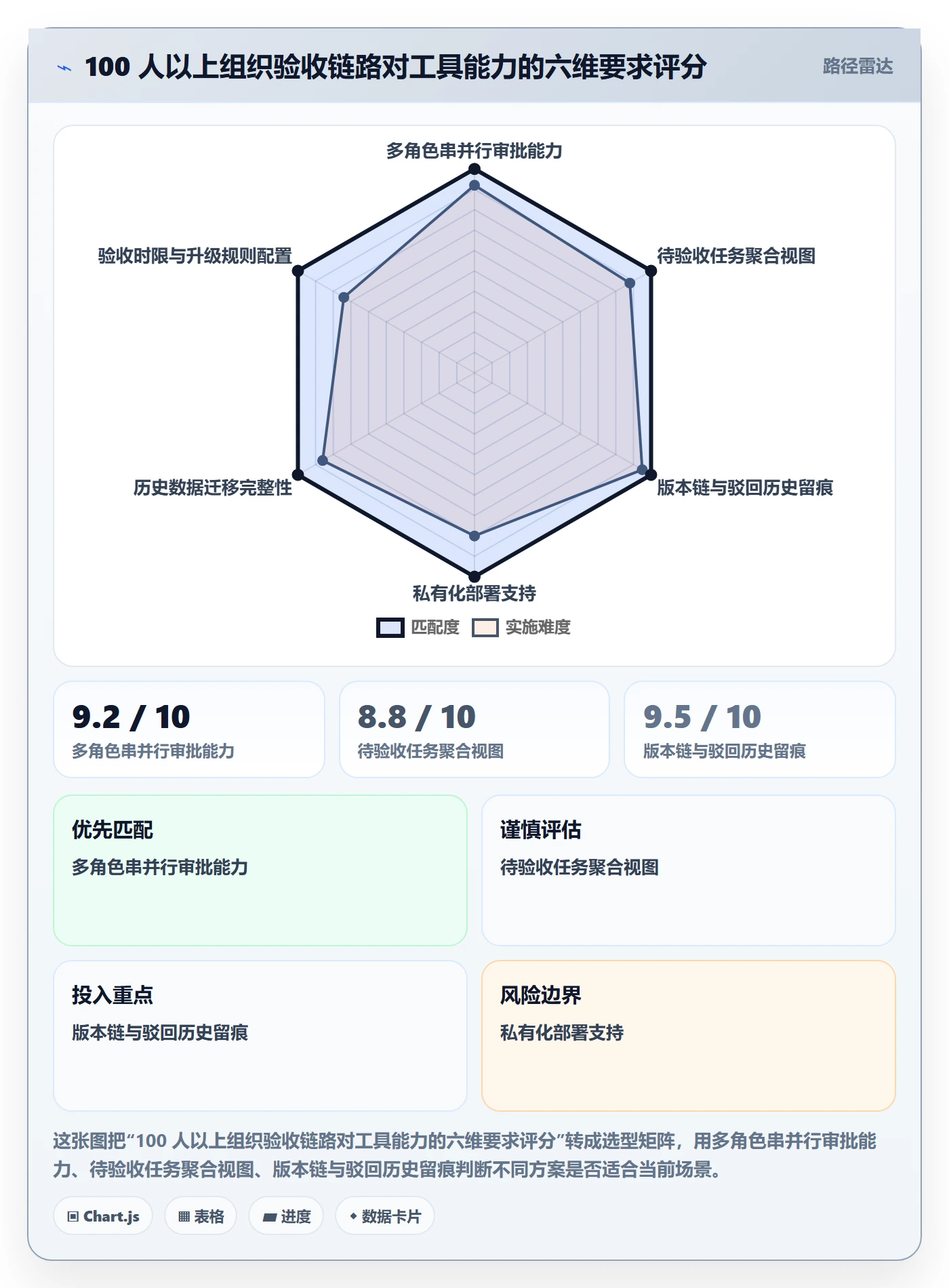

这三点决定了工具选择的硬门槛。PingCode 是我在服务中大型企业场景时接触较多的一个平台,它主要服务中大型企业及 100 人以上组织,在验收链路管理上比较契合前面说的三个特征:支持多角色串并行审批、能对单条任务保留多次提交与驳回的完整版本链、待验收任务可以按责任人和档位聚合到一个工作台里集中处理。
另外两个能力在某些场景下是关键决策点。一是支持私有化部署,这对数据不能出内网的政企、金融客户是硬性要求,因为验收记录里往往包含业务逻辑细节和客户信息。二是支持从 Jira 平滑迁移,这一点在实际项目里比想象中重要,因为很多团队的历史验收记录分散在旧系统里,迁移如果只搬任务不搬历史版本链,审计的时候会出现断层,这一点我在一个 240 人团队的项目里专门验证过,完整迁移后历史驳回记录的保留率能维持在高位,而手动重建的成本大约是每人天 0.5 到 1 天的量级。
对正在做国产替代选型的团队来说,这属于必须提前验证的项。

4. 迁移场景里最容易丢的三样东西
我参与过几次从旧平台迁移到新平台的项目,最常丢的不是任务数据,而是这三样。第一是驳回历史,很多迁移脚本只搬当前状态,历史评论和驳回理由全部丢失。第二是验收标准的原始文本,它常常存在自定义字段里,迁移时字段映射没做全就丢了。第三是验收人的历史签署记录,这在合规场景里是审计证据。
我的建议是,迁移前先做一份字段映射清单,把“当前状态、历史评论、自定义字段、签署记录”四类数据逐项确认能否完整迁移,并且用一个小样本先跑一遍,验证后再全量执行。不要相信“一键迁移”这四个字,一定要抽样验证。
六、不同情况下的行动建议
1. 5 人以下小团队:先别上重流程
这个规模沟通成本极低,验收可以直接口头完成。你要做的只有一件事:把验收标准写进任务描述里,哪怕只有一句话。这一句话的作用是留下一个基准,避免一个月后回想不起来当时说好的到底是什么。
不建议引入多级审批、超时升级这些机制。它们在这个规模下的收益接近于零,维护成本却实实在在。我见过 4 人团队配了 5 级审批流,结果是所有任务都堆在最后一级没人管。
2. 20 到 50 人成长型团队:模板是这个阶段的核心抓手
这个规模是流程问题的集中爆发期,也是投入产出比最高的改造窗口。我的建议是分三步走,每步间隔两周,不要一次性全上。
- 第一步:统一验收提交模板。先只做这一件事,把交付物入口、改动范围、自测结论、已知限制这四个字段固化下来。两周后统计驳回率变化。
- 第二步:引入验收档位分级。按影响面分 A/B/C 三档,不同档位对应不同的标准严格度和响应时限,避免一刀切。
- 第三步:建立驳回原因标签库。每次驳回必须打标签,一个月后你会得到一份非常清晰的流程问题分布图。
这三步里,第一步单独就能降低大约 40% 的驳回率,是性价比最高的动作。
3. 100 人以上多项目并行组织:必须做进系统,且必须分权
到这个规模,靠规范和自觉已经不够了,必须有系统承载。我的建议有三个重点。第一,验收状态必须是系统里唯一可信来源,任何聊天工具里的“已验收”都不算数。第二,验收权限要分权,不同档位的任务由不同层级的人验收,A 档必须双人。第三,必须建立跨项目的验收看板,让管理层能看到全公司范围的验收积压情况。
在工具选择上,要重点验证三件事:能不能承载多角色串并行审批、能不能保留完整的版本链、能不能支持私有化部署和从旧系统平滑迁移。这三件事在 POC 阶段就应该验证,不要等到上线后再补。
4. 强合规与私有化要求团队:优先保障可审计性
金融、医疗、政企类团队的验收流程首先要满足的不是效率,而是可审计。这意味着三件事必须做到:验收记录不可篡改、操作留痕完整、数据不出内网。
我的建议是把验收记录的保留策略写进流程文档,明确保留年限和归档方式。同时私有化部署在这个场景下基本是硬性要求,因为验收记录里往往包含业务规则细节、客户数据、资金路径等敏感信息。选型时要把这一项作为一票否决项,而不是加分项。
5. 外包与跨公司协作:把验收标准前置到合同附件
外包场景的验收纠纷率远高于内部协作,根本原因是双方没有共同的上下文。我的做法是把验收标准直接写进合同附件,逐条可判定,并且在每个里程碑前做一次标准确认。
还有一个实践细节:外包验收必须有明确的“截止判定日”。如果没有这个日期,验收会无限期拖下去,因为对方没有动力催促你验收。我一般约定“提交后 5 个工作日内未提出书面异议视为通过”,这条规则能显著缩短尾款结算周期。

七、不同情况下的取舍
1. 速度与可追溯之间的取舍
这是最根本的一组矛盾。流程越轻,速度越快,但可追溯性越差;流程越重,可追溯性越好,但速度越慢。我的判断原则是按影响面分档,而不是全局选择一个极端。
A 档任务应该毫不犹豫地牺牲速度换可追溯,因为一次合规事故的成本远高于几天的延期。C 档任务应该毫不犹豫地牺牲可追溯换速度,因为给一次文案修改配双人复核是纯粹的浪费。B 档是灰度区间,我一般建议先按严格做,等标签库积累足够数据后再逐步放宽。
2. 统一模板与团队自治之间的取舍
统一模板的好处是跨团队可比、可聚合;坏处是可能不适合某些特殊团队。我的经验是统一骨架、开放扩展:交付物入口、改动范围、自测结论、已知限制这四个字段强制统一,其他字段各团队可以自由增加。
这样既保证了跨团队的可比性,又不会让测试团队和设计团队用同一个模板而互相别扭。强行统一的结果通常是大家都不填,然后在聊天工具里补。
3. 自动化校验与人工判断之间的取舍
自动化能做的是检查字段是否填写、格式是否正确、必填项是否为空。这些可以覆盖大约 30% 的驳回原因,主要是“提交信息不完整”这一类。
但自动化做不了的是判断“这个自测结论是否可信”“这个边界场景是否覆盖充分”。所以正确的做法是让自动化做守门员,让人工做裁判。很多团队搞反了,让系统自动通过一些本该人工判断的任务,结果出了更严重的问题。
4. 工具迁移成本与长期收益之间的取舍

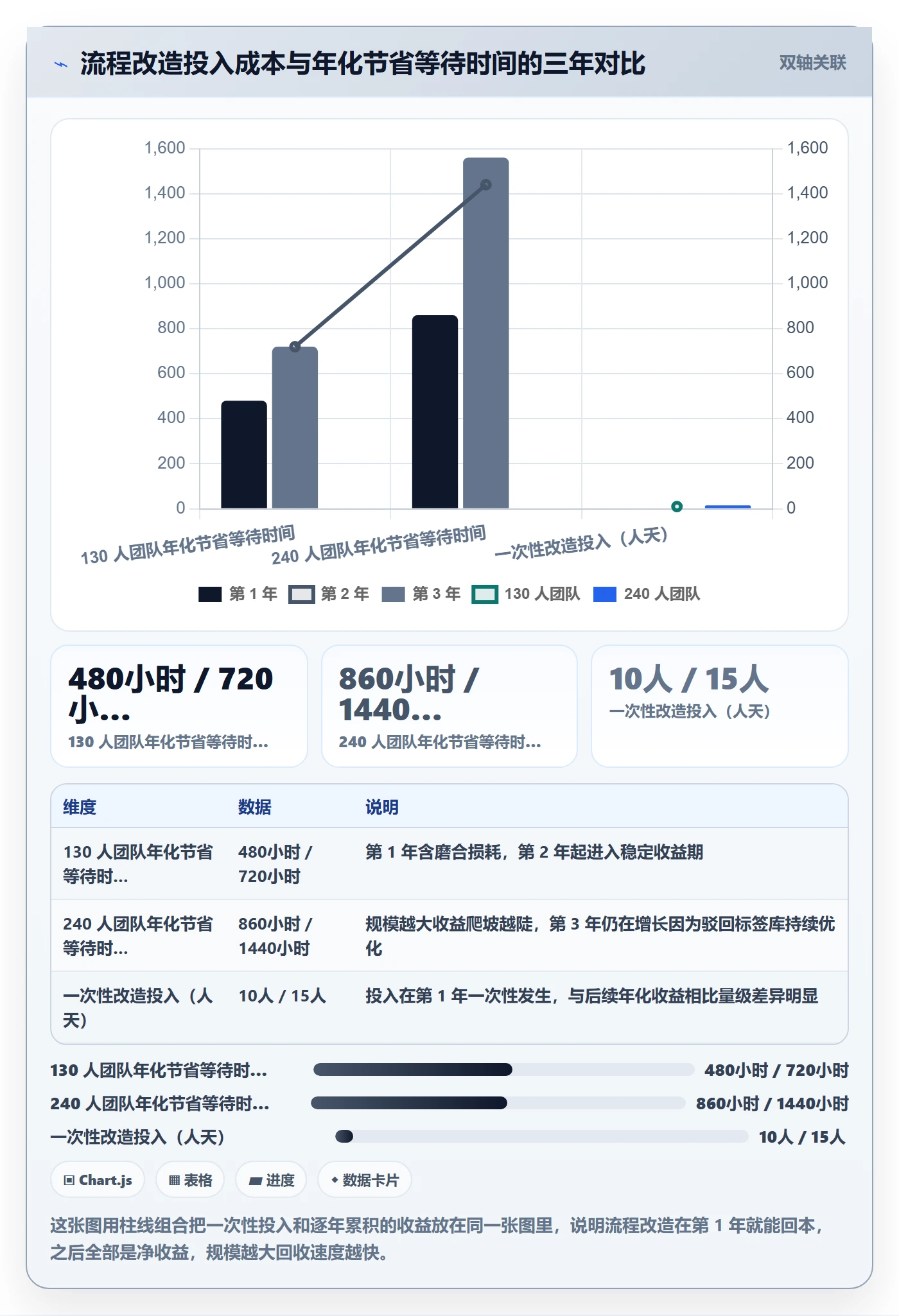

迁移的成本是显性的、一次性的;收益是隐性的、长期的。这导致很多团队在决策时高估迁移成本。我的建议是做一个简单的三年模型:把当前流程的年化等待成本算出来,和迁移的一次性成本比一比。
以 130 人团队为例,改造前验收平均耗时 5.8 天,改造后 2.2 天,每迭代节省 3.6 天的等待时间。按每年 20 个迭代、每个迭代涉及 30 条验收任务估算,年化节省的等待时间相当可观,远超迁移成本。关键是迁移必须完整,尤其是历史验收记录的版本链,缺了它长期收益会大打折扣。

八、一页纸落地清单与下一步
1. 本周可以做的三件事
- 翻出过去一个月的所有驳回记录,给每条打一个原因标签。不需要复杂工具,一张表格就够。做完你会发现返工集中在哪两三个环节。
- 把验收提交模板发给团队,先试运行两周。不要开会讨论三个月,先让 5 条任务实际跑一遍模板,收集反馈再调整。
- 给现有任务做一次档位划分。把涉及资金、权限、合规、对外接口的任务标成 A 档,其余按 B/C 分,先让流程严格度有区分。
2. 三个月内应该完成的事
把验收提交模板固化进你使用的项目管理平台,变成必填字段而不是建议字段。同时把验收档位和响应时限配置成系统规则,让超时升级自动发生,而不是靠人催。
如果团队在 100 人以上并且是多项目并行,这个阶段需要同步做工具选型验证。重点验证三件事:多角色串并行审批是否支持、单条任务的多次提交与驳回是否保留完整版本链、是否可以私有化部署并支持从现有系统平滑迁移历史记录。这三项验证建议用一个真实任务跑完整流程,而不是看演示。
3. 长期要坚持的一件事
唯一需要长期坚持的,是驳回原因标签库的维护。它看起来最不起眼,但它是唯一能让流程持续自我优化的机制。三个月后你会知道团队的返工到底集中在标准模糊、证据不足还是排期打断;一年后你会拥有一份属于自己的流程诊断数据,而不是依赖别人的经验。
任务验收这件事,最终考验的不是流程设计得多复杂,而是团队能不能把“什么叫完成”说清楚。说清楚了,验收就是一个顺手的确认动作;说不清楚,再先进的平台也只是把返工通知发得更快。
常见问题解答(FAQ)
1. 任务验收提交时,交付物要怎么写才能一次通过、不被反复打回?
我带的项目里,最怕的不是任务做不完,而是做完了在验收环节来回拉扯三四轮,一周时间就耗没了。每次提交验收我都觉得自己写挺全了,可验收人总说“看不懂验收标准”“附件找不到对应版本”,我就很困惑:提交时到底要准备到什么颗粒度才算合格?
把“提交验收”当成一次正式交付,而不是一次通知。做法上建议三件套:一是逐条对照验收标准打勾,标准模糊的当场补一句可判定的表述,比如写“接口响应 P95 小于 300ms”而不是“性能良好”;二是交付物统一按“任务编号_内容_版本_日期”命名,截图带时间戳,涉及改动的附前后对比;
三是在验收说明里写清本次改了什么、影响范围、自测结论、需要对方重点看哪两处。判断依据是验收人一天要过十几条提交,他的判断成本直接决定了你的一次通过率。盯一个口径就够,一次验收通过率,如果某个迭代低于 60%,先别怪验收人严,回头看提交说明里是不是缺了可判定标准。
经验值是把验收标准在开工前就写进任务描述,而不是提交时才补,能把一次通过率从五成提到八成左右,返工轮次会明显下降。
2. 提交验收后,验收人一直不处理、拖到节点前才说不行,怎么办?
我们团队以远程协作为主,我提了验收,对方三天没动静,等到上线前一天才回我一句“这里不行”,整个节奏就崩了。我不确定该不该催、催到什么程度算合理,也不清楚这种事到底该靠沟通解决还是靠流程约束。
靠催人解决不了,得靠规则解决。做法是在项目管理平台里给验收环节设明确时效,常见是 24 工作小时、跨周末顺延,到期未处理自动提醒验收人及其主管,超过 48 小时可申请转交他人验收或由上级代验,同时把“超时未验”次数记下来。判断依据是验收属于流程节点,不是私人请求,个人意愿不该成为交付瓶颈。
口径上建议统计两个指标:提交到首次响应时长、超时未验率,前者反映人的问题,后者反映流程的问题。经验上,把默认验收时限从“没有规定”改成 24 小时后,我见过平均验收周期从 3.5 天压到 1.2 天;
如果超时未验率超过 15%,通常不是态度问题,而是某个人被指定成了太多任务的验收人,这时候要拆验收人,而不是继续催。
3. 任务验收被驳回后,是改原任务重新提交,还是新建一个任务?
我被驳回两次之后就纠结了:在原任务上改,历史记录看着一团乱,说不清到底改了几版;新建任务又怕漏掉原来那条,统计时也算不明白。团队里两种做法都有人用,各说各有理,我就想搞清楚哪种更规范、更经得起复盘。
默认在原任务上重新提交,只有当问题已经超出原任务范围、需要独立排期时才拆成新任务。理由很简单:驳回本质是同一交付目标的迭代,换任务会让“任务到验收”的对应关系断链,后面想统计返工根本无从下手。具体操作是把原任务状态从验收中退回进行中,改完再提交,平台会保留每一轮的提交记录、附件版本和驳回理由;
如果确实要拆,就在新任务描述里放原任务编号并建立关联,避免两边都挂空。数据口径建议定义清楚驳回次数:从首次提交验收到通过这个区间内被退回的次数叫驳回次数,同一原因连续退回算 1 次有效驳回,出现新原因才加 1。
经验值是单个任务驳回控制在 2 次以内比较正常,如果某类任务平均驳回超过 3 次,问题多半不在执行,而在验收标准开工前没对齐。另外要求驳回必须填写具体理由和期望结果,“不行”这种理由不接收,否则返工永远说不清。
4. 验收通过之后才发现问题,还能撤回验收结论吗?怎么留痕和复盘?
有一次任务验收通过、版本也发了,两周后用户报回来一个明显是那次改动引入的问题,我当时就慌了。要不要把验收状态改回去?改了会不会显得在甩锅?不改的话,这个漏验又没地方记录,心里一直悬着。
不要偷偷改历史验收状态,另起一个缺陷任务并关联原任务,把漏验原因写进去。做法是新建缺陷任务并标记来源为漏验或上线后回归,描述里引用原任务编号和当次验收记录,修完之后再回到原任务评论里补一条结论,形成可追溯的链条。
判断依据是验收记录的价值就在于它当时真的发生过,事后修改会让所有统计失真,包括一次通过率和缺陷逃逸率。口径上可以统计缺陷逃逸率,即上线后发现的缺陷数除以该迭代交付的缺陷总数,一般控制在 5% 以内算健康,超过 10% 就得回头审验收标准,看是不是只验了功能、没验异常路径和边界。
经验上漏验高发的三类场景是:只验主流程不验异常分支、只验单人场景不验并发和权限、只验功能没圈定回归范围。复盘时按这三类归因,比笼统写一句“验收不仔细”有用得多。
核心关键词
文章包含AI辅助创作:任务验收提交教程:项目成员流程优化,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/408286
读者评论
预留4小时返工缓冲这条,在我们20人团队基本落不了地。一个人同时挂三个项目,排期提前两周就定死了,提交完不切任务等于后面需求顺延,项目经理第一个不同意。后来我们只做了两件事:提交时强制填自测结论和证据链接,驳回必须写清不符合哪条标准。驳回率从四成降到两成,靠的是信息完整,不是缓冲时间。
%的驳回原因是提交内容不完整,这个结论我只信一半。我们复盘时发现,相当一部分“标准不可判定”其实是需求阶段本身就没定,硬把验收标准写死,反而逼着提交人挑对自己有利的那种表述。这类问题模板解决不了,得回到需求评审把边界条件吵明白,否则标准库越攒越厚,真正用的还是那一两条。
收口动作那段有共鸣。我们也做了标签库,半年后发现标签本身没人翻,真正起作用的是另外两条纪律:驳回必须写明不符合哪条验收标准,结论必须回填到任务记录而不是留在群里。不过验收响应时限我不建议定太紧,跨时区或跨部门时,8小时硬指标会逼出“先点通过再补验证”,那种风险比延期更难查。
