任务验收提交这个动作,看起来只是点一下“提交验收”按钮,但它往往是项目里最容易埋雷的一步。我见过一个 40 人的研发团队,因为验收标准没写清、提交材料缺了性能测试报告,一个本该两天走完的验收拖了 11 天,最后还返工重做了两个模块。问题不在于谁不认真,而在于大部分团队把“验收提交”当成一个孤立动作,没有把它当成一条有输入、有标准、有证据、有回退的完整链路。
这篇文章讲的就是这条链路:从任务完成的那一刻,到你提交验收、评审人核对、通过或驳回、归档留痕的全流程。我会以第一人称,把我实际带团队、做交付、踩过坑的经验拆开讲,包括提交前要准备什么、验收标准怎么写才不扯皮、提交时哪些证据必须有、被驳回后怎么处理,以及在不同团队规模下该怎么取舍。
一、先给结论:验收提交是一套“证据 + 标准 + 回退”的闭环
先把最重要的话说在前面:任务验收提交的质量,90% 取决于提交前你有没有把“验收标准”和“完成证据”准备到位,而不是提交后的评审有多快。很多团队花大力气优化审批流程,却忽略了提交端的质量,结果就是评审人反复问、反复退,流程再快也没用。
我总结的验收提交闭环包含四个要素,缺一个都会出问题:
- 可判定的验收标准:不是“功能正常”,而是“用户上传 10MB 图片,3 秒内返回缩略图,成功率 ≥ 99%”。标准必须能判定通过或不通过,不能靠感觉。
- 可追溯的完成证据:代码提交记录、测试用例执行结果、截图或录屏、接口返回示例、性能数据。没有证据的提交等于让评审人凭空相信你。
- 明确的提交对象和路径:谁提交、提交给谁、在哪个系统里提交、提交后谁先看、多久内响应。路径不清,任务就会卡在“我以为你会看”的真空里。
- 可执行的回退机制:被驳回后,是补材料还是重做?责任怎么算?重做的工作量算不算返工?没有回退规则,被驳回一次双方就开始互相消耗。
这四个要素构成了验收提交的完整闭环。下面这张图对比了我带过的团队在规范验收提交前后,几个关键指标的变化,数据来自我所在团队连续 6 个月的内部统计(样本为 230 个验收任务)。

二、真实场景:验收提交为什么会变成一场拉锯
我用一个实际案例来说明。去年我参与一个金融行业客户的系统交付项目,团队约 120 人,分布在三个城市,用的是支持私有化部署的项目管理平台(当时选的是 PingCode,主要是出于数据不出内网和后续 Jira 迁移的考虑)。项目进入联调阶段后,验收任务突然集中爆发,一周内有 60 多个任务进入“待验收”状态,结果评审人那边直接堵死了。
1. 任务堆积的真实原因不是评审慢,而是提交乱
我当时做了个统计,把当时 60 个待验收任务逐个看了一遍,发现问题集中在提交端:有 34 个任务没有附任何测试证据,21 个任务的验收标准只有一句话“功能可用”,17 个任务的接收人写错了或者没写。评审人打开任务一看,不知道要看什么、看哪里、看到什么程度算通过,只能一个个去问提交人。
这就是典型的“提交端欠债、评审端还债”。评审人不是不想快,是他手里没有一个能直接判定的对象。
2. 一个被驳回两次的任务,暴露了整条链路的断点
我印象最深的是一个“对账文件生成”任务。第一次提交,开发同学写的是“对账文件生成功能已完成”,附了一张代码提交截图。评审人驳回,理由是没有说明文件格式、没有样例数据、没有验证异常场景。
第二次提交,他补了样例文件,但还是被驳回,因为没有说明“当上游数据缺失时系统怎么处理”。第三次提交才通过。前后花了 9 天,而这段开发工作本身只用了 3 天。沟通和返工的时间,是实际开发时间的三倍。
这个案例说明,验收提交不是开发完成后的“顺手一步”,而是一个需要独立设计流程、独立分配时间的环节。
3. 不同角色的关注点差异,是拉锯的根源
提交人和评审人对“完成”的理解天然不一致。提交人关注“我写的代码跑通了”,评审人关注“这个功能在真实场景下是否可靠、是否可维护、是否有风险”。这两者之间的落差,就是验收反复的根源。

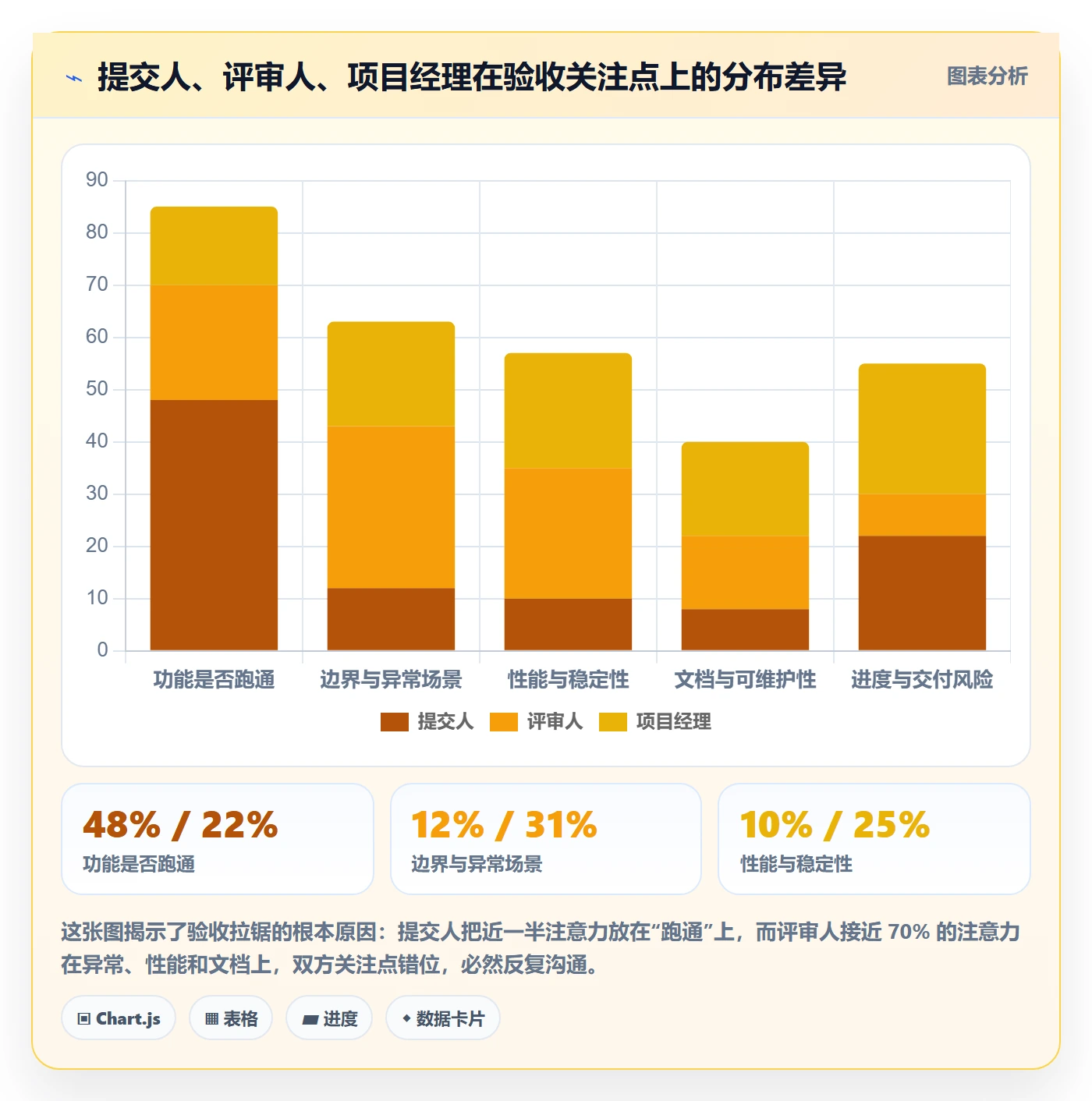

下面这张图展示了我在项目中观察到的三个角色在验收时的关注点分布差异,数据来自对 40 名项目成员的问卷统计。

三、常见误区:这七种提交方式,几乎注定被驳回
我带团队这些年,见过太多被驳回的提交,归纳下来有七种高频误区。这一节我逐个拆解,你可以对照自己的团队自查。
1. 误区一:把“开发完成”当成“可以验收”
开发完成意味着代码写完了,可以验收意味着功能在真实或接近真实的场景下验证过了。这两者之间至少差一轮自测和一次环境验证。很多提交人跳过自测,直接把开发环境的状态提交验收,评审人一测就出问题。
2. 误区二:验收标准写成主观描述
“界面美观”“操作流畅”“性能良好”这类描述无法判定。评审人说“我觉得不够流畅”,提交人说“我觉得挺流畅”,双方各执一词,最后只能靠职位高低决定,这已经不是验收,是博弈。
3. 误区三:提交材料只有一句话
“已完成”“已修复”“已上线”,这类提交等于没提交。评审人需要的是可核对的证据:改了什么、怎么验证、验证结果是什么。一句话提交,评审人只能自己去找,沟通成本成倍增加。
4. 误区四:只提交正常流程,不提交异常场景
功能的可靠性往往体现在异常处理上。网络断了怎么办、数据为空怎么办、并发上来怎么办,这些如果提交人不说,评审人就要自己设计测试,验收周期自然拉长。
5. 误区五:验收人和实际使用者不是同一类人
有的团队让项目经理验收技术任务,让技术负责人验收业务任务,结果验收人和实际使用场景脱节,验收通过了但上线后问题一堆。验收人应该尽可能贴近真实使用者。
6. 误区六:驳回没有明确理由和整改要求
评审人只写“不通过”,不写为什么、不写改到什么程度算通过,提交人只能猜。这种驳回方式会让同一个任务反复提交、反复驳回,形成死循环。
7. 误区七:验收记录不留痕,事后无法追溯
验收通过之后,谁验的、什么时间验的、依据什么标准验的,如果没有记录,一旦后续出问题,责任无法界定。这在有合规要求的行业里是硬伤。

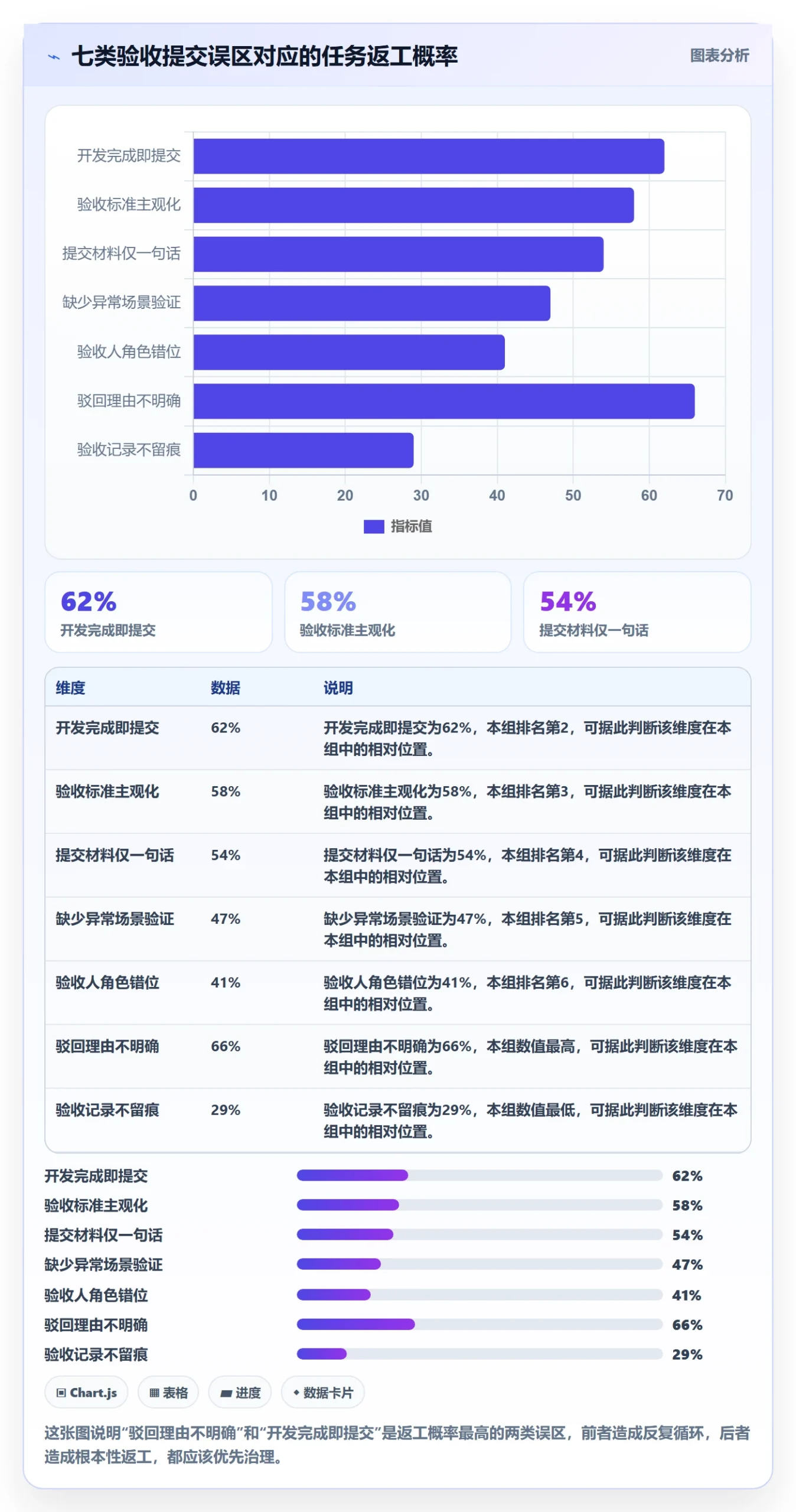

下面这张图对比了这七种误区对应的返工概率,数据来自我对团队历史 180 个被驳回任务的归类统计(示意数据,基于内部记录整理)。

四、专业判断逻辑:验收提交该怎么设计才算合格
讲完误区,我给出我的判断框架。判断一次验收提交是否合格,我会看四个维度,每个维度都有明确的检验标准。
1. 维度一:验收标准是否可判定
我的判断方法很简单:把验收标准念给一个没参与开发的人听,他能不能独立判断通过还是不通过?如果不能,标准就是不合格的。
合格的验收标准通常包含三个部分:输入条件、预期结果、容差范围。比如“上传 10MB 图片(输入),3 秒内返回缩略图(预期结果),成功率不低于 99%(容差)”。这三段式写出来,任何评审人都能直接判定。
2. 维度二:完成证据是否可核对
证据要能被独立核对,而不是需要提交人在旁边解释。我要求团队的提交材料里至少包含以下内容中的三类:
- 代码或配置变更的提交记录(含 commit 链接或变更清单)
- 测试用例执行结果(通过率、失败项说明)
- 关键场景的截图或录屏
- 接口请求和返回示例
- 性能或压力测试数据
- 异常场景的处理说明
注意,截图不是随便截一张就算。我见过有人截了一张“页面正常显示”的图当作证据,但评审人根本看不出这个页面背后的数据逻辑对不对。证据要能回答“这个功能在什么条件下、产生了什么结果”。
3. 维度三:提交路径是否清晰
提交路径包括:谁提交、提交给谁、在哪里提交、提交后多久响应、如果对方不在线谁兜底。这五个问题如果有任何一个没有明确答案,验收就会卡住。
在超过 100 人的组织中,跨团队验收尤其容易出问题。我建议用固定字段来承载这些信息,而不是靠口头约定。比如在支持自定义字段的项目管理平台里,把“验收人”“验收标准”“证据链接”“期望完成时间”设成必填项,提交时系统强制校验,能从机制上减少遗漏。
4. 维度四:回退机制是否可执行
回退机制要回答三个问题:驳回后谁负责整改、整改的时间算不算入交付周期、同一任务最多可以驳回几次。这三个问题如果不提前说清,被驳回一次双方就开始扯皮。
我的做法是在团队里约定“同一任务驳回两次后必须升级”,由项目经理介入判断是标准问题还是执行问题。这条规则把无限循环变成了有限次沟通。
5. 四个维度的权重判断
这四个维度不是同等重要。根据我的经验,在中小团队里,验收标准可判定性的权重最高;在大型组织里,提交路径清晰和证据可核对的权重会上升,因为跨团队协作的信息损耗更大。

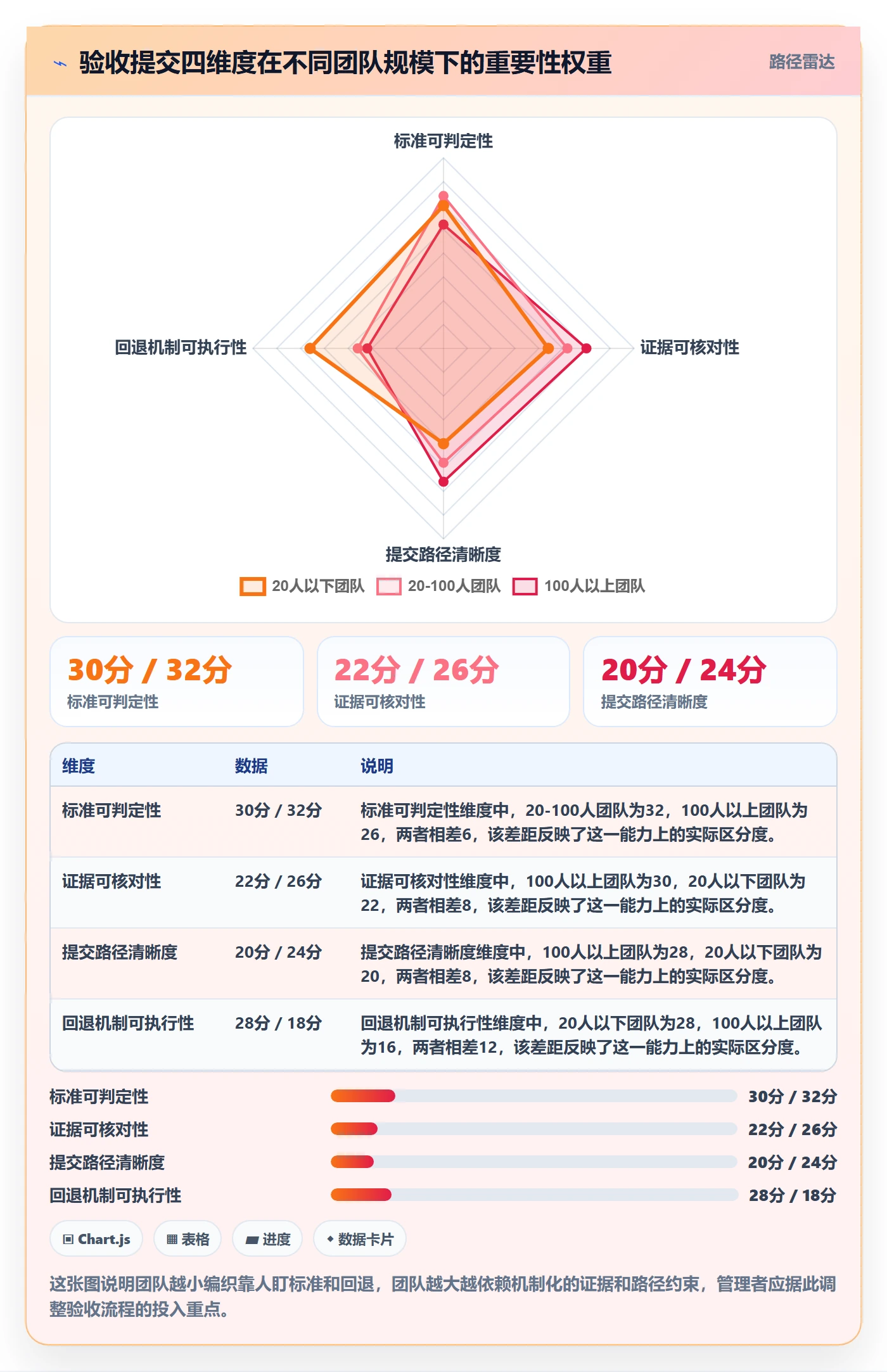

下面这张雷达图展示了这四个维度在不同团队规模下的重要性权重,这是基于我服务的十余个团队的观察总结(情景模拟,供参考)。

五、实操方法:从任务完成到验收通过的完整步骤
这一节是全文的核心。我把验收提交拆成六个步骤,每一步都有具体的动作和检查项。你可以直接拿去用。
1. 步骤一:确认验收标准(提交前 1-2 天)
验收标准不是提交时才写的,而是在任务开始时就该定好。我要求团队在任务创建阶段就填好验收标准,提交时再对照标准逐条自检。
如果任务开始时标准写得模糊,提交前必须补。补的方式是找任务的发起人或验收人确认,把“功能可用”这类描述细化成可判定的条目。提交前补标准,成本远低于提交后被驳回。
2. 步骤二:准备完成证据包(提交前 1 天)
我通常让团队准备一个“证据包”,包含测试记录、截图、数据样例、异常处理说明。证据包的构建可以用一个清单来管理,下面是我团队实际使用的验收提交自检清单,用伪代码表示结构。
验收提交自检清单
├── 验收标准
│ ├── 输入条件是否明确
│ ├── 预期结果是否可量化
│ └── 容差范围是否写清
├── 完成证据
│ ├── 变更清单(含提交记录链接)
│ ├── 测试执行结果(通过率 / 失败项说明)
│ ├── 正常场景截图或录屏
│ ├── 异常场景处理说明
│ └── 性能数据(如适用)
├── 提交信息
│ ├── 验收人是否明确
│ ├── 期望完成时间是否写明
│ └── 关联任务或需求是否挂接
└── 回退预案
├── 若被驳回谁整改
├── 整改是否影响里程碑
└── 升级触发条件是否明确
这个清单看起来繁琐,但实际执行下来,熟练的成员准备一次只需 20-30 分钟,而它省下的评审追问时间通常在 2 小时以上,投入产出比很高。
3. 步骤三:自测并记录(提交前完成)
自测不是走过场。我要求成员至少覆盖正常流程、边界条件、异常输入三类场景,并把结果记录下来。自测记录本身就是验收证据的一部分。
对于中大型企业,尤其是 100 人以上的组织,自测环节容易被省略,因为任务压力大、排期紧。但恰恰是这类组织,验收返工的代价最高,因为涉及跨团队协调。所以我建议在流程上把“自测记录”设为提交的必填项,不填不能提交。
4. 步骤四:正式提交(含四项必填信息)
正式提交时,我要求必须包含四项信息:验收标准、完成证据、验收人、期望完成时间。缺任何一项,提交都视为无效。
这四项信息在工具层面可以做强制校验。以我自己用的 PingCode 为例,它的工作项支持自定义字段和必填校验,也支持把验收流程配置成状态流转,提交时自动通知验收人,驳回时自动回到提交人并附带驳回理由。这类机制的价值在于把流程规则固化下来,不依赖个人记性。
需要说明的是,PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,对需要国产替代的团队是一个可选方向。但如果你的团队只有十来个人,用一张共享表格可能就够了,不必上重型工具。
5. 步骤五:验收人核对与反馈
验收人收到提交后,应该对照验收标准逐条核对,并给出明确结论:通过、有条件通过、驳回。有条件通过要写清剩余条件和完成时间;驳回要写清驳回理由和整改要求。
我一直强调,驳回不是否定,而是提供更清晰的整改方向。一份好的驳回意见,应该让提交人看完就知道下一步做什么,而不是产生新的疑问。
6. 步骤六:归档与复盘
验收通过后,不要把记录丢掉。我要求团队的验收记录保留至少两个版本周期,用于后续追溯和复盘。如果某个任务反复被驳回,就要在复盘会上分析是标准问题、能力问题还是流程问题。

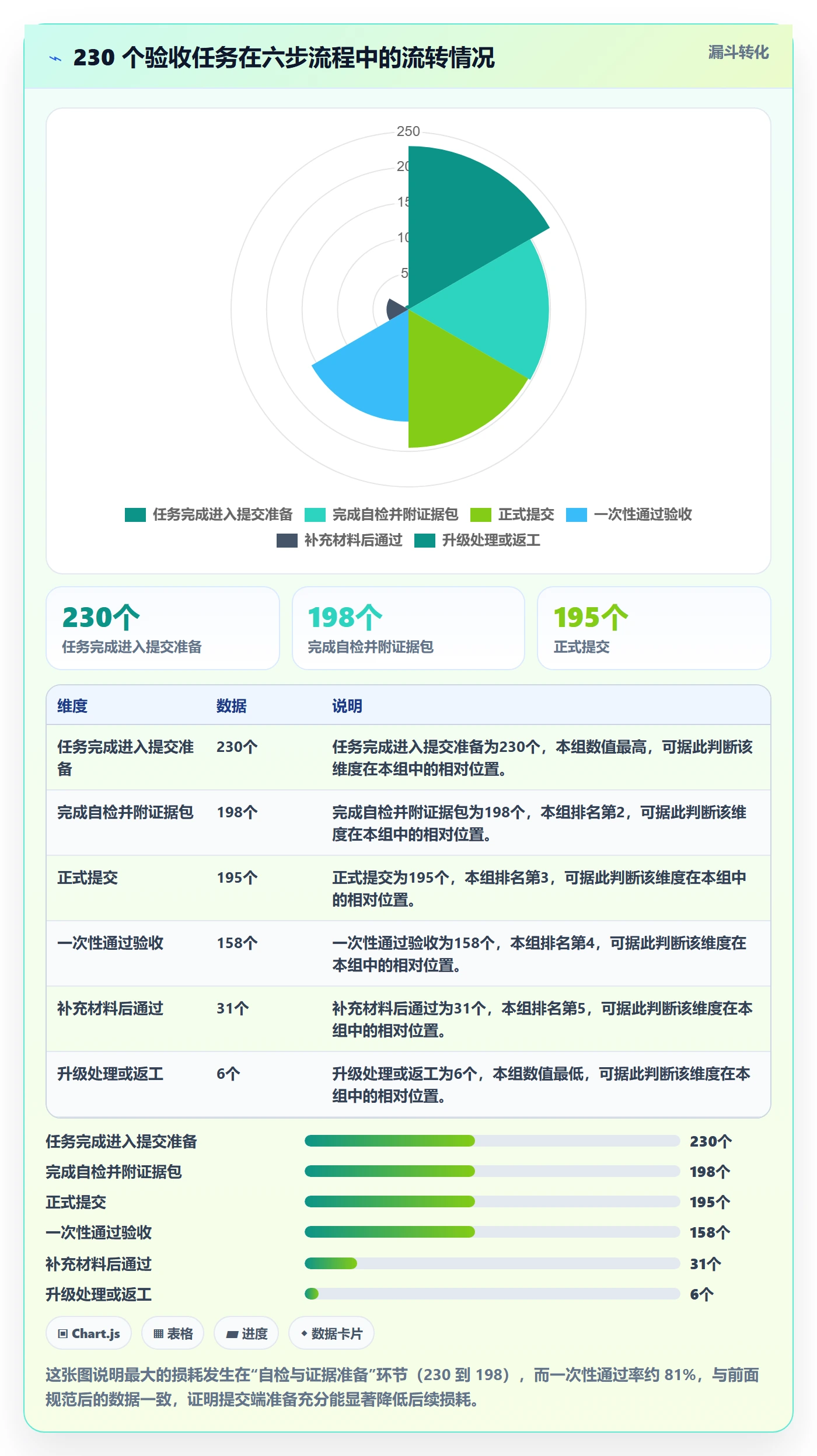

下面这张漏斗图展示了 230 个验收任务在六个步骤中的流转和流失情况,可以直观看到哪一步损耗最大。

六、案例与数据观察:PingCode 在中大型团队验收场景中的实际表现
这一节我用一个具体案例来展开。案例来自我参与的一个 300 人规模的制造行业数字化项目,团队分布在上海、成都、武汉三地,涉及研发、测试、业务三方验收。
1. 项目背景与验收痛点
项目上线前三个月,验收任务激增,每周有 80-120 个任务进入验收环节。团队原来用的是邮件加表格的方式,验收信息散落在邮箱、聊天记录和共享文档里,验收人和验收标准经常对不上。
最典型的问题是:业务方验收人收到的是技术描述,看不懂;技术验收人收到的是业务需求,判断不了。结果 60% 的验收任务需要二次沟通,平均验收周期达到 5.2 天。
2. 引入 PingCode 后的配置方式
团队最终选择了支持私有化部署的项目管理平台 PingCode,主要考虑三点:数据不出内网、支持从原有 Jira 平滑迁移、以及验收流程可以按团队角色做差异化配置。
具体配置上,他们把验收流程拆成了三个状态:待提交、待验收、已验收,并为每个状态设置了必填字段和自动通知规则。提交人在“待提交”状态必须填写验收标准和证据链接,否则无法流转到“待验收”。

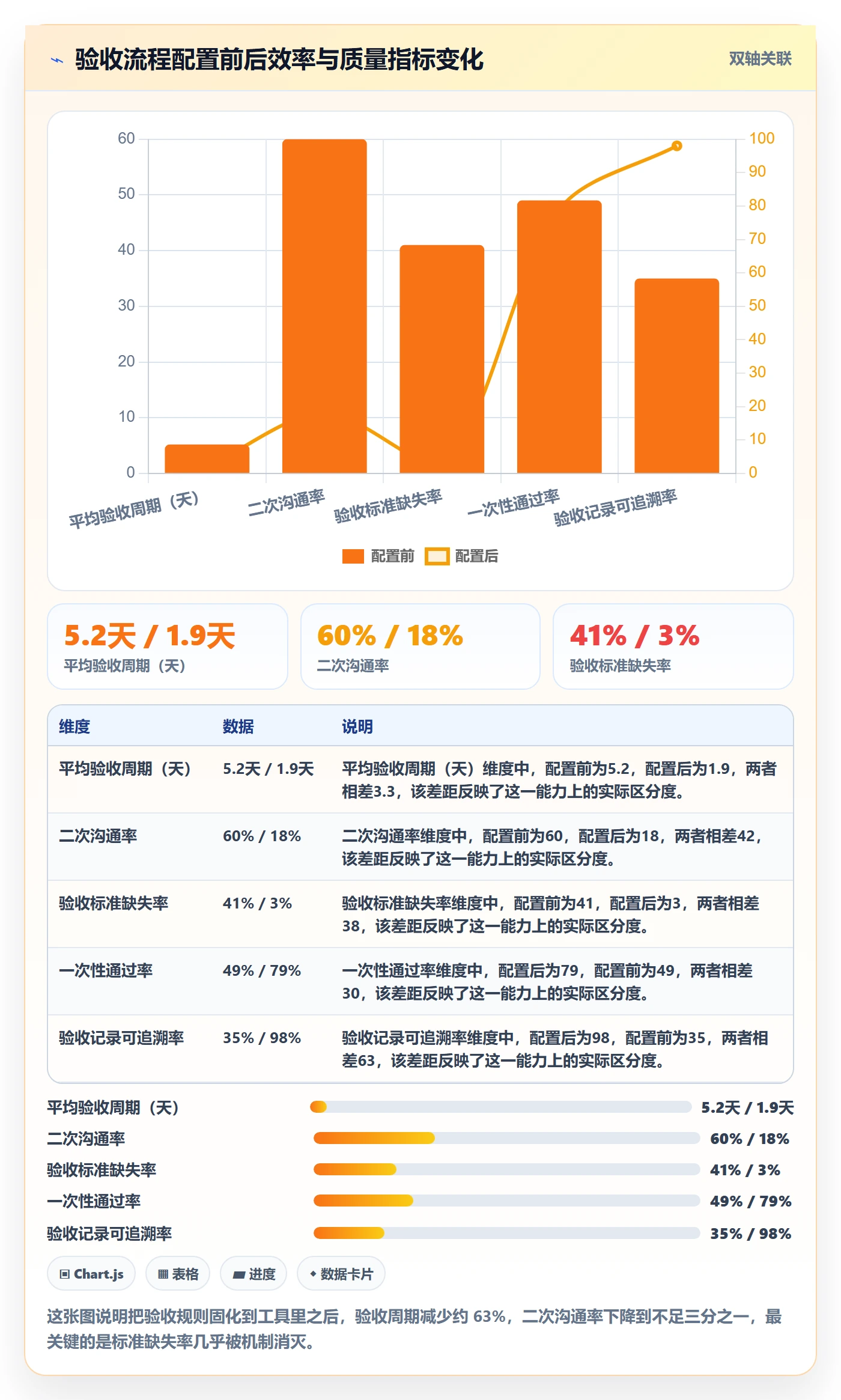

下面这张图对比了迁移配置前后,几个验收效率指标的变化,数据来自项目组内部统计(样本为 460 个验收任务)。

3. 一个典型任务的全过程记录
我记录了一个“设备数据采集接口”任务的完整验收过程,可以作为参考模板。
| 环节 | 动作 | 耗时 | 关键内容 |
|---|---|---|---|
| 任务创建 | 填写验收标准 | 15 分钟 | 接口在 500 并发下响应时间 < 200ms,数据完整率 ≥ 99.9% |
| 开发完成 | 自测并记录 | 2 小时 | 覆盖正常、边界、异常三类场景,记录在任务附件 |
| 提交验收 | 填写证据包 | 25 分钟 | 含接口文档、压测报告、异常处理说明、录屏 |
| 验收核对 | 逐条比对标准 | 40 分钟 | 验收人核对 5 项标准,4 项直接通过,1 项要求补充数据 |
| 补充材料 | 补充采集日志样例 | 20 分钟 | 附上 3 天实际采集日志 |
| 验收通过 | 归档并记录结论 | 10 分钟 | 结论写入任务历史,可追溯 |
这个任务从提交到通过只用了 1 天多,其中真正花在“验收”这个动作上的时间不到 2 小时,其余都是提交前的准备。准备工作做足,验收本身就是个很快的动作。
4. 需要警惕的过度配置
我也见过反面案例。有个 30 人的团队照搬大厂流程,验收字段设了 20 多个,每次提交要填半小时,结果成员开始敷衍,乱填一通,数据反而更不可信。
所以我的判断是:验收流程的复杂度要和团队规模、交付风险匹配。100 人以上的组织、涉及合规或跨团队交付的场景,值得做重配置;小团队、内部工具类项目,轻量清单就够。PingCode 这类平台的价值在于它既能承载重流程,也允许你按需裁剪,而不是一刀切。
七、不同情况下的行动建议
验收提交没有万能模板,不同团队、不同任务类型应该有不同的做法。这一节我按几种典型情况分别给出建议。
1. 情况一:10 人以下的敏捷小团队
重点抓两件事:验收标准可判定、提交时附证据链接。工具用共享看板或简单表格即可,不建议上重型流程。验收人通常就是团队内部成员,沟通成本低,靠约定和习惯就能跑起来。
2. 情况二:20-100 人的成长型团队
这个阶段最容易出问题,因为人多了,靠口头约定开始失效。建议把验收标准、验收人、证据链接设为任务必填字段,并在团队内统一驳回意见的写法。工具上可以选择支持自定义字段和状态流转的项目管理平台。
3. 情况三:100 人以上的中大型组织
重点转向机制化和可追溯。验收流程要有明确状态、自动通知、必填校验、驳回理由记录和归档机制。跨团队验收建议设置统一的验收人角色和升级路径。
这个规模下,工具选型会明显影响执行效果。PingCode 在这类场景里比较常见,它主要服务中大型企业及 100 人以上组织,支持私有化部署,对数据合规要求高的行业更有适配性,也支持从 Jira 平滑迁移,是国产替代的一个常见选择。但选型之前,我建议先用一个试点团队跑两个月,验证流程适配度再全面推广。
4. 情况四:涉及外部客户的交付项目
这类项目的验收提交要额外注重留痕和合规。所有验收记录、证据、驳回意见都要归档,因为一旦客户追责,这些是责任划分的依据。验收标准建议在合同或需求文档阶段就确认,避免交付末期扯皮。
5. 情况五:高频迭代的互联网产品团队
这类团队验收节奏快,不适合重型审批。建议用“轻量提交 + 自动验收”的方式:小需求由提交人自测后直接合并,大需求才走完整验收。关键是区分任务风险等级,把验收资源花在高风险任务上。
八、不同情况下的取舍
最后讲取舍。验收提交的每个设计选择,都有代价,关键是清楚你在用什么换什么。
1. 取舍一:流程严谨 vs 执行速度
流程越严谨,短期执行速度越慢,但长期返工越少。我的经验是,在验收标准反复出问题的团队里,加流程的收益远大于成本;在标准已经稳定的团队里,加流程反而拖慢节奏。判断标准是看你的返工率,如果一次性通过率低于 60%,就该加流程。
2. 取舍二:证据详尽 vs 提交负担
证据越详尽,评审越省事,但提交人负担越重。我的平衡点是“够判定即可”,不追求证据的绝对完整,只要能让评审人独立判定通过与否就行。超过这个程度的证据,投入产出比会下降。
3. 取舍三:工具能力 vs 团队习惯
工具能解决流程固化问题,但解决不了人不愿意填的问题。我见过配置很完善的平台,最后因为成员嫌麻烦而形同虚设。所以工具落地必须配套培训和习惯培养,前两个月要有专人盯执行。
4. 取舍四:统一标准 vs 场景差异
统一标准便于管理,但不同任务类型(研发、测试、业务、数据)的验收标准差异很大。我的建议是统一“提交格式”,但允许“验收标准”按任务类型差异化配置。格式统一保证可读性,标准差异保证合理性。
5. 取舍五:集中验收 vs 分散验收
集中验收便于资源调度,但容易造成排队;分散验收响应快,但可能标准不一。中大型组织我倾向于“分散验收 + 集中抽检”,既保留灵活性,又通过抽检控制质量。

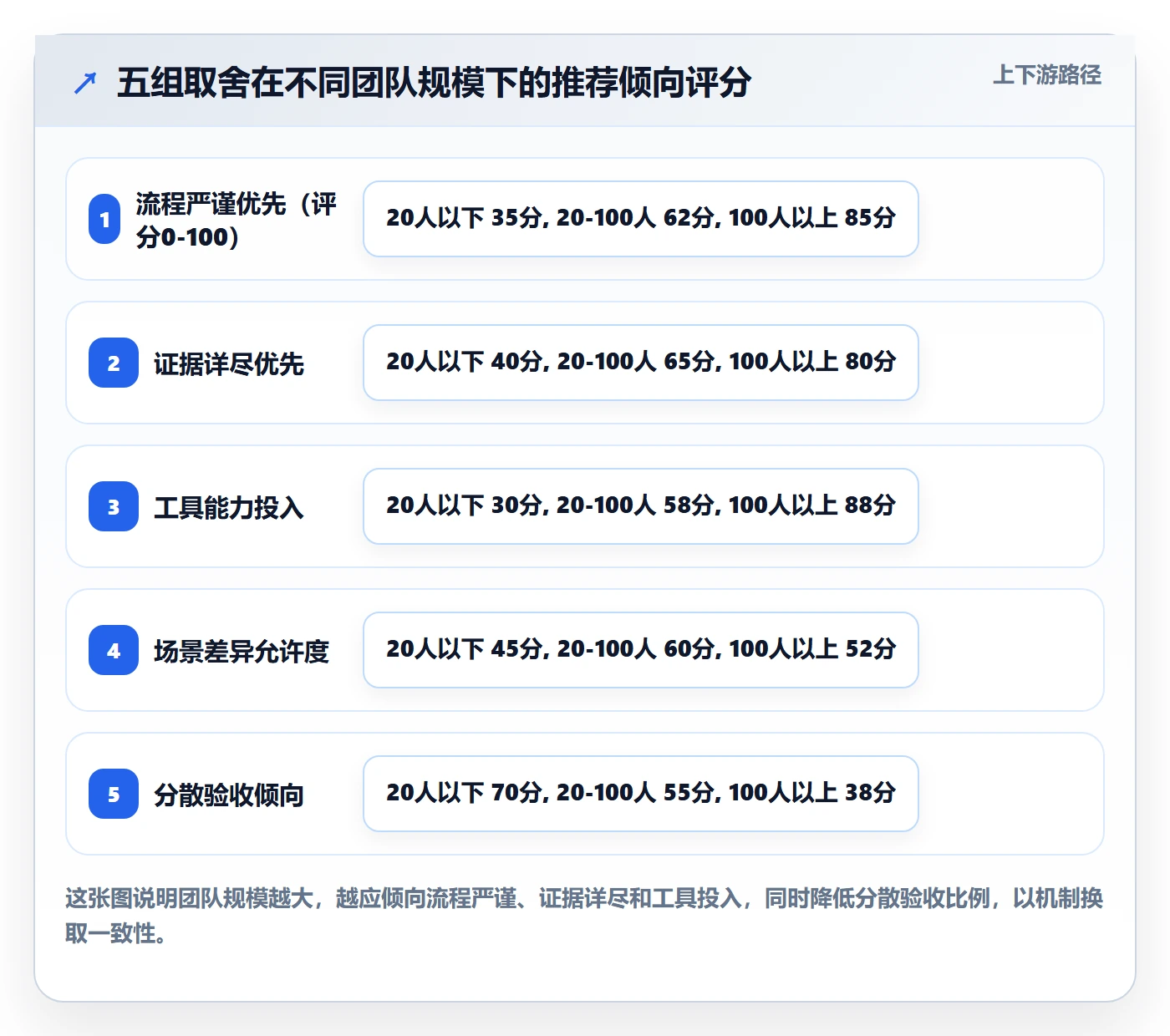

下面这张图汇总了这五组取舍在不同团队规模下的推荐倾向,供你对照选择。

九、把验收提交变成团队能力,而不是个人负担
回到开头那个拖了 11 天的验收任务。后来我们复盘时发现,问题不是出在提交人能力差,而是团队从来没有把验收提交当成一项需要设计的能力。大家默认“开发完就提交,提交完等结果”,中间那些标准、证据、路径、回退的环节,全是空白。
我的独特判断是:验收提交不是流程的终点,而是质量的前置关口。你把验收提交设计好了,后面评审、上线、运维的压力都会小很多;你把它当走过场,后面就会用返工、事故和团队内耗来还债。
如果你现在就要动手改进,我建议按这个顺序做:
- 先统计你们团队最近 30 个验收任务的一次性通过率,找出驳回原因排名前三的问题。
- 把验收标准改成三段式写法(输入条件、预期结果、容差范围),从下一个新任务开始执行。
- 给提交环节加一个最小证据包要求,至少包含变更清单和测试记录。
- 在工具里把验收人、验收标准、证据链接设为必填,让机制替你盯执行。
- 约定驳回两次必须升级的规则,避免无限循环。
- 每两个月复盘一次验收数据,看一次性通过率有没有提升。
这套方法不复杂,难的是持续执行。但只要跑通两三个月,验收提交就会从团队的负担,变成团队的能力。
十、常见问题解答
1. 验收提交一定要用专业项目管理平台吗?
不一定。关键看你的团队规模和协作复杂度。10 人以下、同地办公的团队用共享看板或表格就够。但跨团队、跨地区、超过 50 人的团队,专业平台的必填校验、状态流转、自动通知和归档能力会明显降低沟通成本。我的建议是先把流程理清楚,再决定要不要上工具。
2. 验收标准应该由谁写?
我倾向于由需求发起人和开发负责人共同确认。单方面写标准容易失真:只由业务写,可能忽略技术边界;只由技术写,可能偏离业务目标。共同确认能兼顾两边,也减少后期扯皮。
3. 提交后发现证据不全怎么办?
如果验收人还没开始核对,尽快补充并说明;如果已经开始核对,建议主动撤回或标注补充说明,不要指望对方从零散信息里拼凑。主动补充比被动被驳回,对双方时间都更友好。
4. 被驳回的任务,工作量和绩效怎么算?
我的做法是区分责任:因标准不清导致的驳回,不计入个人绩效;因执行不到位导致的驳回,计入质量指标但不直接扣分,而是作为改进依据。把驳回当学习信号而不是惩罚信号,团队才愿意如实暴露问题。
5. 私有化部署对验收场景有实际价值吗?
对金融、制造、政务等数据敏感行业有明确价值,因为验收证据里往往包含业务数据、接口信息和测试日志,这些内容不适合放在公有环境。支持私有化部署的平台能让验收数据留在内网,同时满足合规要求。
6. 从原有工具迁移到新平台,验收历史数据会丢吗?
这取决于平台是否支持数据迁移。比如 PingCode 支持从 Jira 平滑迁移,验收历史、状态流转和字段配置可以一并带过来。如果历史数据对你很重要,选型时务必确认迁移能力,不要等到上线后再补。
7. 小团队流程简化到什么程度算合适?
我给的底线是:验收标准要写清、证据要能核对、验收人要明确。这三条满足,其余都可以简化。如果连这三条都省了,验收就会变成走形式,问题会推迟到上线后爆发。
8. 怎么判断验收流程是不是过度设计了?
看两个信号:一是成员开始敷衍填写,二是提交准备时间超过实际开发时间的 20%。出现这两个信号,说明流程太重,该做减法了。流程是用来提效的,不是用来增加负担的。
验收提交这件事,说到底是一个团队对“完成”这个词的定义能力。定义得清楚,执行就顺畅;定义得模糊,每个人都在用自己的理解做事,返工和内耗就是必然结果。从下一个任务开始,把标准写清、证据备齐、路径定明,你会发现验收没有那么难。
常见问题解答(FAQ)
1. 任务验收提交时,到底该由谁先点“提交验收”?
我们团队最近因为这个问题吵过一次:开发说自己改完了,测试说没收到正式提测通知,项目经理又觉得流程太慢。我自己也迷糊,到底是我改完代码就能提交,还是要等自测报告、部署记录都齐了再点?
判断标准不是“谁先点”,而是“验收入口是否有可验证的交付物”。可执行做法是:任务负责人先完成自测,并附上三项材料,代码合并记录或构建编号、测试环境部署地址、自测通过截图或日志。材料齐了再点“提交验收”,否则打回补充。
数据口径可以定为:提交验收一次通过率低于70%时,优先检查提交材料完整度,而不是先加人。
2. 验收提交后,验收人一直不处理怎么办?
我遇到过最尴尬的情况:任务卡在“待验收”三天,需求方说没空看,项目经理又催我为什么没闭环。我又不能替验收人点通过,这种卡单到底该怎么破?
先区分“真没空”和“不敢验”。可执行做法是设置验收时效:提交后24小时内验收人必须给出通过、驳回或补充材料三种结论之一;超时未处理,系统自动升级给项目经理。判断依据看两个数:待验收平均停留时长和超时升级率。
如果平均停留超过48小时,说明验收责任没落实到人,应该把验收人写进任务必填字段,而不是靠群里@。
3. 验收被驳回后,是重新提交还是新建任务?
我上次验收被驳回,改完以后直接在原任务上又点了一次提交,结果验收人说看不到我改了什么,让我重新走一遍。我就想问,驳回后的修改到底该怎么提交才不算重复劳动?
原则是“同一验收目标内重新提交,目标变更才新建任务”。可执行做法是:驳回时验收人必须写清驳回原因和期望结果;任务负责人修改后,在原任务下追加“修改说明”,列出改了什么、影响范围、回归验证结果,再重新提交验收。判断依据看驳回原因是否属于原验收标准范围:属于就原任务重提,不属于就新建子任务或变更单。
这样验收历史可追溯,也不会把有效记录冲掉。
4. 怎么判断任务验收算真正通过,而不是“口头通过”?
我们项目里经常出现这种情况:验收人在群里说“可以了”,但系统里还挂着待验收,月底统计时又说任务没闭环。我想知道,验收通过到底以什么为准,怎么避免这种口头通过带来的扯皮?
唯一有效口径是系统状态变更加验收结论记录。可执行做法是:验收人必须在项目管理工具里点击“通过”,并填写验收结论,至少包含验收环境、验收时间、验收范围和遗留问题。口头、群消息、邮件都不能替代状态变更。判断依据看两个指标:状态为“已验收”的任务占比,以及验收结论字段填写率。
如果填写率低于90%,说明流程形式化,应该把验收结论设为通过前的必填项,而不是事后补录。
核心关键词
文章包含AI辅助创作:任务验收提交全流程:项目成员实操方法与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/408053
读者评论
作为提交方,我对“提交前先自检”有共鸣,但实操里最难的是时间。开发排期通常把自测和整理证据的时间挤没了,最后只能拿开发环境的状态去交。文中没多提的是:如果排期不给这段留工时,再好的规范也会被跳过。我们后来把自测和证据整理单独立成子任务,才真正落下去。
从评审这边看,最怕的不是材料多,而是写了一大段却挑不出可判定的点。把“驳回理由要写清”列为高返工误区很实在,我自己也犯过只写“不通过”的毛病,对方补两轮都没补到点上。说到底驳回是一次需求澄清,写清楚比省那几个字划算。
数据部分我保留意见。一次性通过率从52%升到81%,有可能部分是规范之后验收标准被写宽了,好过的任务变多,而不全是执行质量提升;230个任务跨6个月,团队熟练度本身也在变。方向我认同,但直接拿来做度量看板容易失真。
