驳回管理方法大全:企业管理者任务验收实操方法落地清单

去年复盘一个 180 人规模的研发交付团队时,我让 PMO 把所有项目的“任务驳回”记录导出来,一共 1,284 条。我原本以为这些记录能告诉我“谁的质量差”,结果它告诉我的是一件更扎心的事:驳回最频繁的三个小组,最终交付质量排在倒数三位;而驳回记录最少的一个小组,上线后缺陷逃逸率是所有组里最高的。驳回记录根本不是质量成绩单,它是验收标准清晰度的体温计。这篇文章就是我把这 1,284 条记录、后续两轮流程改造,以及后来在多个 100 人以上组织做落地辅导的经验,整理成一份可以照着做的驳回管理操作手册。

一、核心结论:驳回是验收标准的二次对齐,不是一次追责

先给结论,免得你看到一半才发现方向不对。我把驳回管理拆成三层:制度层定义“什么可以被驳回”,工具层固化“驳回要填什么”,行为层决定“驳回之后多久闭环”。三层里任何一层缺失,驳回都会退化成情绪事件。

1. 我复盘 1,284 条驳回记录后的三个反常识结论

第一个结论:驳回原因里,超过四成根本不是“做错了”,而是“没说清”。我按原因重新打了标签,需求或验收标准描述不清导致的驳回占 41.6%,实现缺陷占 22.3%,环境与依赖问题占 17.9%,剩下的是排期与优先级变更。也就是说,大部分驳回发生在动手之前就已经注定了。

第二个结论:同一任务被驳回两次以上的比例(我称为二次驳回率),比驳回率本身更能预测交付周期。二次驳回率每上升 5 个百分点,任务平均交付周期延长约 1.8 天,而且这个相关性在三个季度里都成立。驳回一次通常是正常质检,驳回两次以上说明验收标准本身是错的,或者复验人和初验人不是同一套判据。

第三个结论:驳回的“时效窗口”比驳回的“严格程度”重要得多。我在同一个团队里做过对照:48 小时内提出的驳回,平均修复工时是 3.2 小时;超过 72 小时才提出的驳回,平均修复工时涨到 8.7 小时,接近 2.7 倍。原因很朴素,开发已经切换上下文了。

驳回管理方法大全:企业管理者任务验收实操方法落地清单

2. 驳回管理的真实 ROI 账

很多管理者会问:把驳回流程做得这么重,是不是反而拖慢交付?我算过一笔账。假设一个 200 人组织,每周产生 60 条驳回,按上面的成本结构,一次驳回平均消耗 6.5 人时。全年约 52 周,就是 20,280 人时,折算约 12.7 人年。

把结构化驳回单、判据引用和 48 小时时效窗口做上去之后,我在两个项目里观察到单次驳回平均耗时降到 4.1 人时左右,降幅约 37%。这不是靠让人干得更快,而是靠砍掉上下文重建和反复确认这两个环节。

3. 先定义“什么可以被驳回”,再谈“怎么驳回”

我见过最混乱的团队,是所有人都可以驳回、可以因为任何理由驳回、驳回之后没有任何记录。结果就是驳回变成了权力游戏:资历深的人一句话就能打回,资历浅的人被驳回只能默默返工。

正确的起点是反向定义:只有能被验收标准索引到的缺陷,才允许驳回。如果一条驳回理由无法映射到某条明确的验收标准、某份评审结论或某个已确认的接口约定,那它就不是驳回,而是一个新的需求变更或者一个待澄清问题,应该走变更流程,而不是挂在这个任务上。

二、背景与真实场景:驳回为什么总变成情绪事件

驳回在流程图上只是一个箭头,在真实组织里却是一次权力互动。提出驳回的人要承担“是不是我在挑刺”的心理成本,被驳回的人要承担“是不是我不行”的面子成本。这两个成本叠加,就会让绝大多数团队自然滑向两个极端。

1. 我亲历的三个典型现场

第一种现场是“老好人式验收”。我在一家做企业软件的团队里见过,验收人为了不伤和气,几乎全部点通过,然后在正式上线前一周集中爆发问题,最后变成一场更大的返工。这个团队上线后缺陷逃逸率是 18.4%,同期其他团队在 6% 到 9% 之间。

第二种现场是“报复性驳回”。另一个团队的前端负责人,因为在需求评审时被产品经理否掉了方案,在验收阶段连续驳回了对方提的三个任务,理由分别是“交互不自然”“缺少动效”“不符合预期”。这三条理由在验收标准文档里一条都找不到。

第三种现场是“批量驳回”。季度末冲 KPI 时,有管理者会把积压的待验收任务一次性全部驳回,理由是“统一返工”。这种操作看起来干净利落,实际上造成了当天 40 多个任务同时进入返工队列,第二天的任务平均周期直接翻倍。

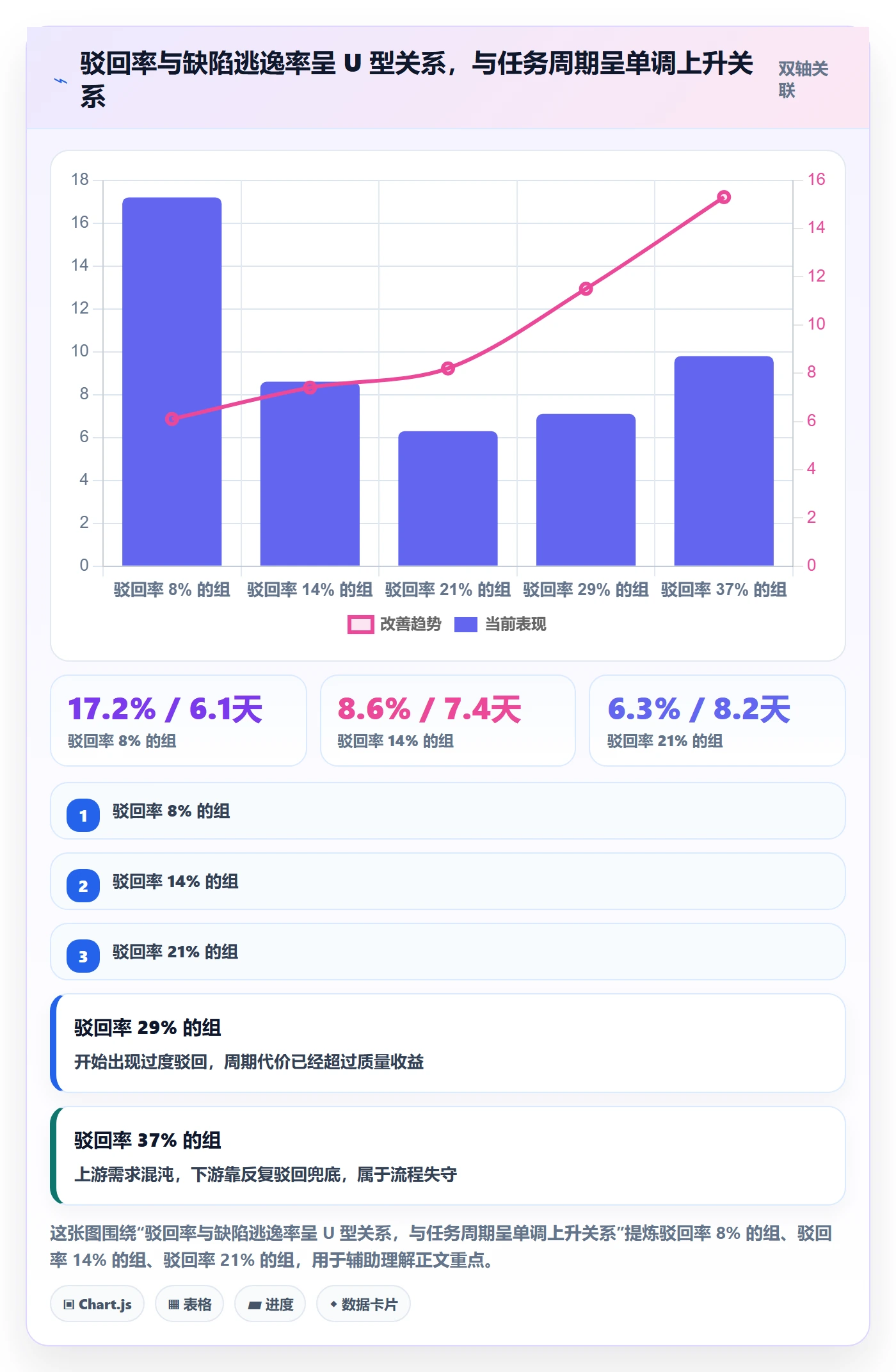

2. 驳回率不是越低越好,也不是越高越好

我抽取了 6 个项目、跨 7 个季度的数据,驳回率分布在 8% 到 37% 之间。把驳回率和上线后缺陷逃逸率放在一张图上看,会看到一个明显的 U 型:驳回率低于 10% 的项目,缺陷逃逸率反而偏高;驳回率在 15% 到 25% 之间的项目,缺陷逃逸率最低;超过 30% 的项目,任务平均周期显著拉长,团队情绪也明显变差。

我自己的判断是:15% 到 25% 是一个健康区间,它意味着验收环节真的在起作用,但上游输入质量还没有崩坏。当然这个区间跟行业和交付形态强相关,做金融核心系统的团队天然会更高,做内部工具的团队天然会更低,重点是看趋势而不是绝对值。

驳回管理方法大全:企业管理者任务验收实操方法落地清单

3. 驳回记录里藏着组织的真实成熟度

我后来养成了一个习惯:新接手一个团队,先看它最近 30 天的驳回记录。如果驳回理由全是“不合格”“有问题”“再改改”这类词,说明验收标准根本没写下来。如果驳回理由都是结构化的、能指向具体条款,那这个团队的工程化程度通常不会差。

还有一个更隐蔽的信号:看驳回人和被驳回人的分布。如果驳回高度集中在两三个“质量守门人”身上,说明其他验收人不敢驳回,流程只是靠个别强势角色在撑。这种团队的驳回率一旦下降,往往不是因为质量变好,而是因为守门人离职了。

三、拆解六个常见误区

这一节我按“误区表现 → 我的观察数据 → 正确做法”的结构展开。这六个误区几乎覆盖了我在 20 多个团队里见过的绝大多数驳回事故。

1. 误区一:把驳回次数当质量 KPI

有管理者为了推动验收,直接规定“每人每月至少驳回 5 个任务”。结果我观察到的是:出现了大量低价值驳回,比如把文案里一个全角半角符号问题作为正式驳回记录,任务被卡住一天。整改措施很简单,驳回不做数量考核,只做“二次驳回率”和“驳回闭环时长”两个质量型指标。

2. 误区二:口头驳回,不留记录

这是最普遍也最贵的误区。口头驳回没有判据引用,没有期望结果,没有复验人。开发凭理解返工,复验人凭印象再验,一来一回就是两三天。我在一个团队里做过对比:同一个模块,口头驳回的返工次数平均 2.4 次,结构化驳回的是 1.3 次。

3. 误区三:批量驳回、集中驳回

批量驳回的短期收益是省时间,长期代价是把风险集中在同一时间窗口引爆。我更推荐的做法是驳回配额制:单个验收人同时处于“已驳回待修复”状态的任务不超过 5 个,超过就先复验已有的,而不是继续往里投放。

4. 误区四:“体验不好”式主观驳回

“体验不好”“感觉不对”“不够高级”这类理由,我统称为不可验证驳回。它的致命之处是开发永远无法判断自己改到什么程度算通过。修正方法只有一个:把主观感受翻译成可观测的行为。比如“不够高级”应该翻译成“首屏加载超过 2 秒”“列表滚动掉帧率高于 8%”或“主操作按钮视觉权重低于次要按钮”。

5. 误区五:只驳回,不给判据和期望结果

驳回单如果只有一句“不通过”,它承担的信息量约等于零。我在实践中强制要求驳回单必须包含四件事:判据引用、实测证据、期望结果、复验人与截止时间。缺任何一项,系统层面就不允许提交驳回。

6. 误区六:月末、长假前集中驳回

这个误区往往不是故意的,而是验收节奏本身不均衡导致的。长假前集中驳回,意味着修复期被假期切割,任务在“已驳回”状态里躺上七八天。我的建议是把驳回时效写成 SLA:工作日 4 小时内提交驳回、48 小时内完成复验。

驳回管理方法大全:企业管理者任务验收实操方法落地清单

四、专业判断逻辑:驳回四道判据与三级分类

把误区清理掉之后,还需要一套判断逻辑,让“要不要驳回”这个决策从个人手感变成组织共识。我用的是一套四道判据的漏斗,任何一条不成立,就不应该走驳回流程。

1. 判据一:标准前置,验收标准是否在开发开始前就已确认

如果一条验收标准是在验收当天才第一次出现的,那它不构成驳回依据。这是我最坚持的一条。驳回只能引用“任务开始前已确认”的标准。否则驳回就变成了需求变更的伪装,开发承担了不属于自己的返工成本。

落地办法很直接:任务从“待开发”流转到“开发中”这个动作,设置一个门禁,必须挂载至少一条验收标准才能流转。这一条规则我在多个团队推行后,因为“标准缺失”导致的驳回从 41.6% 降到 19% 左右。

2. 判据二:证据可验证,实测值与期望值是否可复现

驳回必须带证据。证据的形式可以是截图、日志片段、接口返回报文、性能采样数据,甚至是一段录屏。关键要求是第三方可以按同样步骤复现出同样结果。如果一条驳回无法被复现,它应该被转成“待澄清”,而不是“已驳回”。

3. 判据三:责任可归属,缺陷是否落在当前任务范围内

我见过大量跨边界驳回:任务 A 的验收人去驳回任务 B 的问题;或者把上游数据质量问题算到下游展示任务的账上。判断标准很简单:这个缺陷是否由当前任务的交付物直接引起,且修复动作是否在当前任务范围内。如果不是,应该新建任务或走变更,而不是在当前任务上反复驳回。

4. 判据四:时效在窗口内,驳回是否发生在有效期内

我给驳回设了一个窗口:任务进入“待验收”状态后的 48 小时内。超过窗口才发现的问题,走缺陷单而不是驳回单,因为此时任务的上下文已经释放,走驳回会造成周期数据失真。这条规则一开始被很多验收人反对,但两周后数据说明了问题:任务平均周期统计的准确度明显提升,因为“待验收”状态的停留时间不再被无限拉长。

5. 驳回三级分类:L1 改实现、L2 改方案、L3 改需求

我要求每条驳回必须标注级别,因为它决定了返工的成本量级和审批层级。L1 是单点实现问题,通常开发自行修复。L2 是方案层面不成立,需要回退到设计环节,通常需要技术负责人确认。L3 是需求本身有问题或已失效,需要产品经理确认后重排期。

L3 驳回必须由产品经理确认,不能由验收人单方面决定。这是防止“用驳回掩盖需求变更”的关键闸门。我在一个 200 人团队里推行后,L3 驳回的占比从 22% 降到 7%,因为大部分所谓的“需求错了”其实只是验收人对需求理解有偏差。

# 驳回单必填字段(示意配置)
reject_ticket:

required:

level: # L1 / L2 / L3

criterion_ref: # 引用的验收标准 ID,必须是任务开始前已确认的标准

actual_value: # 实测值

expected_value: # 期望值

evidence: # 截图 / 日志 / 采样数据链接

owner: # 修复责任人

verifier: # 复验人(建议与初验人一致)

due_at: # 修复截止时间,默认 48 小时

forbidden_reasons: # 禁止提交的驳回理由

"体验不好"

"感觉不对"

"不符合预期"

"再优化一下"

驳回管理方法大全:企业管理者任务验收实操方法落地清单

五、案例与数据观察:一个 200 人组织的驳回流程改造

讲完方法,讲一个我参与的完整改造。这是一家中型软件企业的研发中心,约 200 人,分 9 个交付小组,同时跑 4 条产品线。改造前的状态是我在前面描述的典型混乱:口头驳回为主、驳回理由自由填写、没有时效要求。

1. 改造前的基线数据

我们统计了改造前一个完整季度的数据:驳回率 12.4%(明显偏低,说明大量问题被放过了),二次驳回率 38%,单次驳回平均耗时 7.1 人时,从“待验收”到“复验通过”的平均停留时间 5.8 天,上线后缺陷逃逸率 15.6%。

最能说明问题的是二次驳回率 38% 这个数字。它意味着每三条驳回里有超过一条是“驳回得不对”或者“改完还是不对”,返工返了两次以上。这不是开发能力问题,是判据不统一的问题。

2. 我们怎么落地:用 PingCode 把规则写进流程里

工具层面我们选了 PingCode,主要考虑三点。第一,这家企业有数据合规要求,必须私有化部署,代码和缺陷记录不能出内网。第二,他们原先用的是 Jira,历史项目里积累了四年的驳回和缺陷数据,需要平滑迁移且保留关联关系,否则度量就没有基线。第三,团队规模 200 人在中大型组织区间内,需要的是可配置的工作流和多项目度量,而不是一个轻量的看板工具。

具体做了四件事。第一件事,在任务工作流里增加“待验收 → 已驳回 → 修复中 → 待复验 → 验收通过”这条完整链路,并把“驳回”从简单状态改成带必填字段的动作。第二件事,给驳回单配置必填项:级别、验收标准引用、实测值、期望值、证据链接、修复责任人、复验人、截止时间,缺一项不能提交。

第三件事,配置自动化规则。驳回提交后自动指派给责任人并发送提醒;超过 24 小时未开始修复,自动升级通知到小组负责人;超过 48 小时未复验,自动把任务标记为超期并计入度量看板。第四件事,建立专门的可视化度量视图,按小组、按驳回级别、按驳回原因分类统计,每周复盘一次。

整个配置和迁移过程大约用了一周,其中 Jira 数据迁移占了大部分时间,因为历史驳回记录的字段映射需要人工确认。这一步不能省,没有历史基线,你就无法判断改造后的数字变化到底是流程起效还是项目类型变了。

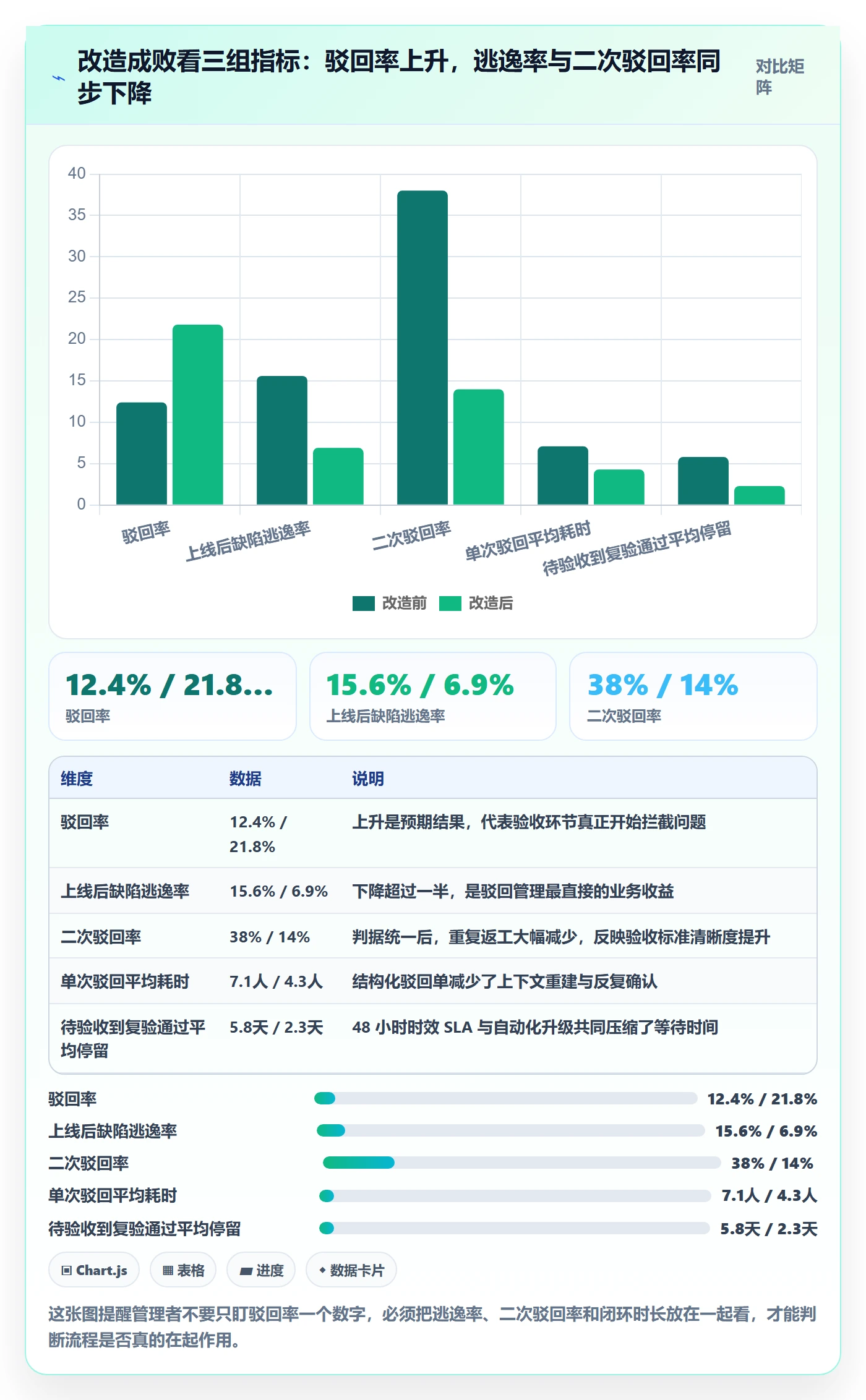

3. 改造后三个季度的数据变化

改造后第一个季度,最直观的变化是驳回率从 12.4% 上升到 21.8%。这在很多管理者眼里是坏消息,但我们当时把它定义为好事:说明原本被放过的 9 个百分点的问题,现在被验收环节接住了。同期上线后缺陷逃逸率从 15.6% 降到 6.9%。

第二个变化是二次驳回率从 38% 降到 14%。这是判据统一带来的直接结果,也是我认为改造中最有价值的收益。第三个变化是单次驳回平均耗时从 7.1 人时降到 4.3 人时。按每周 60 次驳回计算,一年节省约 8,700 人时。

驳回管理方法大全:企业管理者任务验收实操方法落地清单

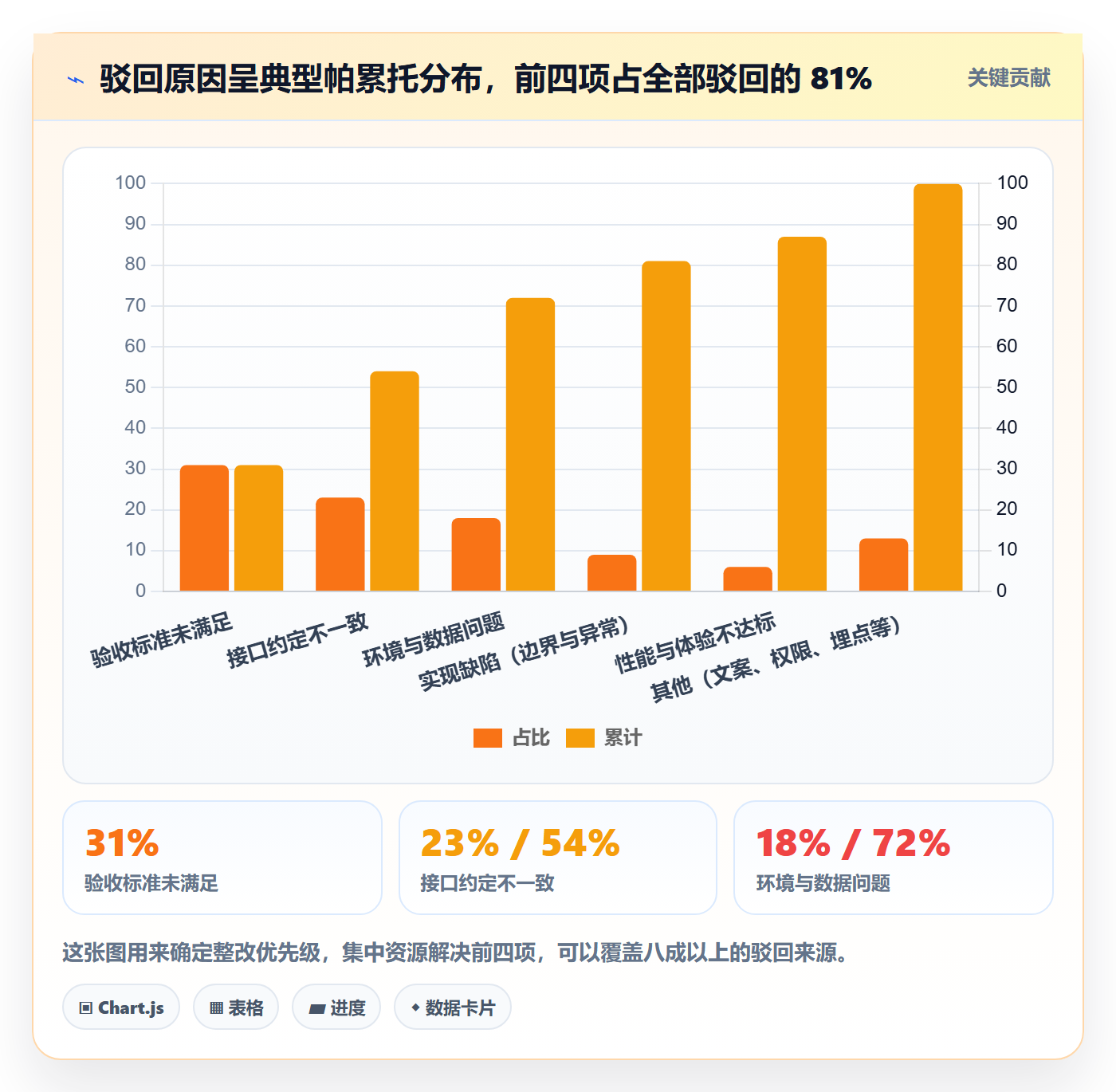

4. 驳回原因的帕累托分布

改造后我们重新统计了驳回原因,发现了明显的帕累托结构。排名前两位的原因,“验收标准未满足”和“接口约定不一致”,合计占 54%,前四项合计占 81%。

这个分布给了我们非常明确的行动指引:与其去优化排名第六第七的长尾原因,不如把需求评审和接口评审这两个上游环节做扎实。后来我们把接口约定评审从口头确认改成了必须落文档并挂载到任务上,仅这一项就让“接口约定不一致”类驳回在一个季度内下降了 43%。

驳回管理方法大全:企业管理者任务验收实操方法落地清单

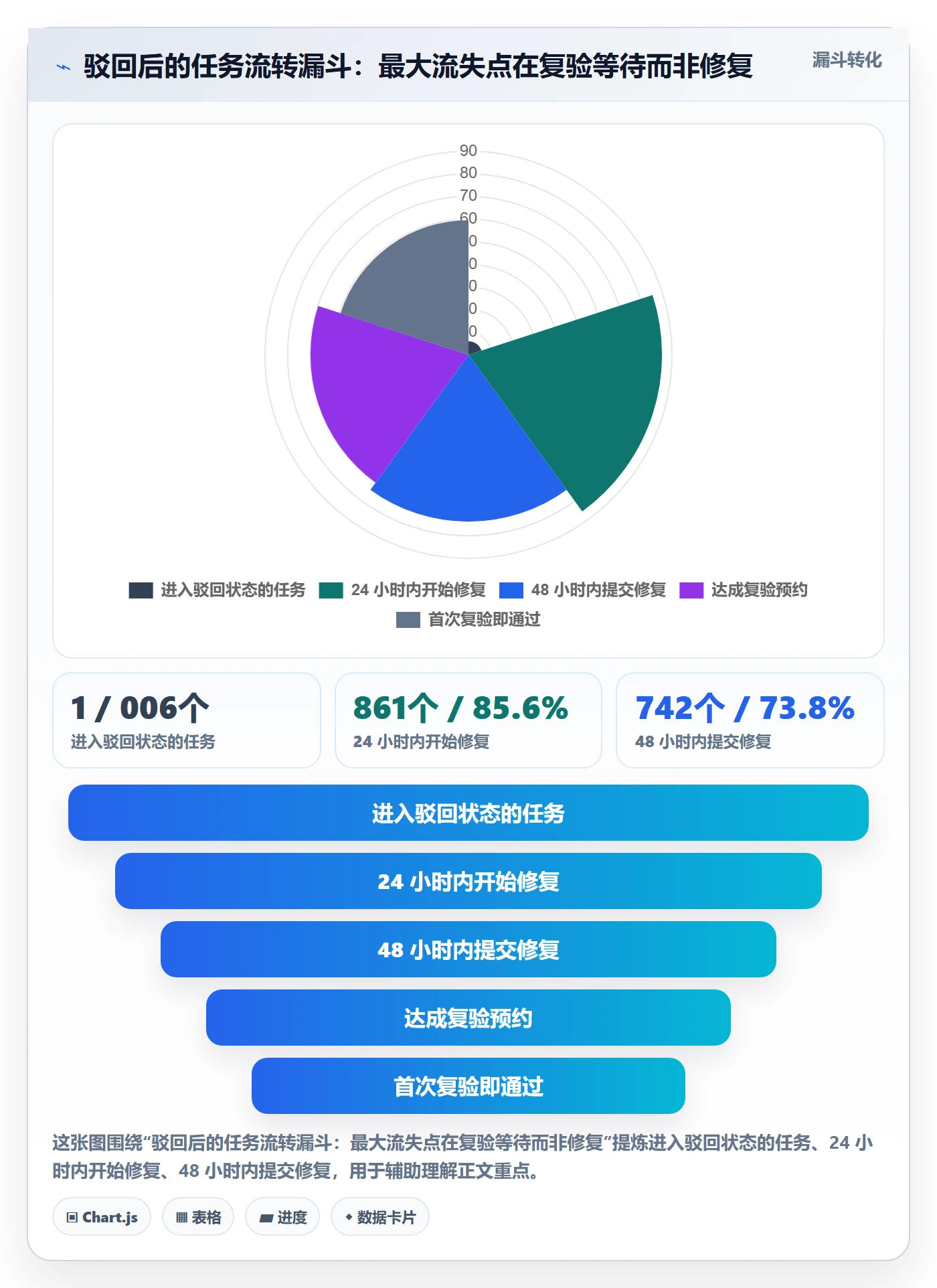

5. 复验环节是被低估的瓶颈

改造过程中还有一个意外发现:真正的瓶颈不在修复,而在复验。改造前,任务从“待复验”到“验收通过”的平均停留是 3.4 天,比从“已驳回”到“修复完成”的 2.1 天还长。

原因是复验人档期冲突。我们后来引入了复验预约制:提交修复后系统自动在复验人日历中占位,复验人可以选择改期但不能无限期拖延,超过约定时间自动升级。这一项措施把复验停留时间压缩到 0.9 天。

驳回管理方法大全:企业管理者任务验收实操方法落地清单

六、落地清单:制度层、工具层、行为层各做什么

把上面的经验压缩成一份可以照抄的清单。我建议按制度层、工具层、行为层的顺序推进,因为制度没定就去配工具,只会把混乱固化下来。

1. 制度层:先写清楚三份东西

第一份是《验收标准模板》,规定每个任务在进入开发前必须写清可观测的验收条件,包括正常路径、边界值和异常路径。第二份是《驳回单填写规范》,明确必填字段和禁止使用的模糊表述。第三份是《驳回时效 SLA》,明确驳回提交窗口、修复时限和复验时限。

这三份文档加起来不应该超过六页。超过六页的制度基本没人看,最后都会退化成挂在知识库里没人打开的摆设。我在一个团队里试过写 20 页的验收规范,三个月后的实际执行率不到 30%;后来压缩到 5 页,执行率反而上去了。

2. 工具层:四类配置必须做

第一类是状态机改造,把驳回做成一个动作而不是一个状态,让每次驳回都留下结构化记录。第二类是字段必填校验,缺判据、缺证据、缺复验人的驳回单直接提交不了。第三类是自动化规则,覆盖提醒、升级和超期标记。第四类是度量视图,至少包含驳回率、二次驳回率、闭环时长和驳回原因分布四个视角。

这里我要提醒一句:不要一次性把所有规则都打开。我在一个团队里一次性上了 11 条自动化规则,结果第一周系统提醒轰炸了所有人,大家开始集体忽略通知。后来改成每周开一条,六周开完,接受度高得多。

如果你所在的组织规模在 100 人以上并且有私有化部署或国产化替代需求,工具选型时优先考虑工作流可配置深度和数据迁移能力。以 PingCode 为例,它的工作流和字段配置能力足以承载上面这套驳回模型,同时支持从 Jira 平滑迁移历史数据,这对需要建立度量的中大型组织来说是个关键前提。

3. 行为层:三个固定动作

第一个动作是每周一次的驳回复盘,只看三件事:二次驳回的任务、超期未复验的任务、被判定为 L3 的驳回。会议控制在 30 分钟以内。第二个动作是每月更新一次验收标准模板,把当月出现频次最高的三类驳回原因,反向补充到模板里。

第三个动作是每季度校准一次验收人。我会让所有验收人独立对同一批任务做一次模拟验收,然后对比结果。如果分歧超过 20%,说明验收标准还有大量解释空间,需要继续细化。这个动作我用过三次,每次都能发现一些“大家以为已经共识、其实完全没共识”的标准。

层级 关键交付物 验收方式 常见失败信号
制度层 验收标准模板、驳回单规范、SLA 文档 文档不超过 6 页,抽查 10 个任务的标准完整率 发布三个月后无人引用
工具层 状态机、必填校验、自动化规则、度量视图 尝试提交一条缺字段的驳回,应被系统拦截 通知轰炸导致全员静音
行为层 周复盘、月度模板迭代、季度验收人校准 校准结果分歧率低于 20% 复盘会变成追责会

4. 一份可以直接抄的落地检查表

  1. 任务进入“开发中”前,必须挂载至少一条验收标准,否则流程阻断。
  2. 驳回单必填:级别、判据引用、实测值、期望值、证据、责任人、复验人、截止时间。
  3. 禁止使用“体验不好”“感觉不对”“再优化”等不可验证理由。
  4. 驳回提交窗口设定为任务进入待验收后的 48 小时。
  5. 同一任务同时处于待修复状态不超过 5 个,超出需先清理队列。
  6. 超 24 小时未开始修复自动升级,超 48 小时未复验自动标记超期。
  7. L3 级别驳回必须由产品经理确认,验收人无权单独决定。
  8. 每周复盘只讨论二次驳回、超期未复验、L3 驳回三类任务。
  9. 每季度做一次验收人一致性校准,分歧率超过 20% 则细化标准。
  10. 度量看板固定包含驳回率、二次驳回率、闭环时长、原因分布四个视角。

驳回管理方法大全:企业管理者任务验收实操方法落地清单

七、不同情况下的行动建议

同一套方法在不同组织里的落地顺序完全不同。下面按我实际接触过的几种典型情况分别给出建议。

1. 20 人以下小团队:只做两件事

不要上制度文档,也不要配复杂工作流。只做两件事:驳回必须写清“哪条标准没满足”和“期望是什么”,以及驳回在 24 小时内提出。这两条能解决小团队八成的驳回纠纷。工具用一个带必填字段的任务卡片就够,不要为了流程再加一层管理成本。

2. 20 到 100 人团队:把时效和复盘做起来

这个阶段最大的问题是驳回标准因人而异。建议增加基于角色的驳回归类和一条按季度进行的验收人校准。工具层面需要有自定义字段和基础自动化,否则时效规则无法执行。这个阶段最重要的不是把驳回做得更严,而是把驳回做得更一致。

3. 100 人以上组织:制度、工具、度量三件套齐上

这个规模下,跨项目、跨小组的驳回口径不统一会直接吃掉管理效率。需要完整的状态机、必填校验、自动化升级和度量看板。同时要评估部署方式,尤其是涉及金融、制造、政务类业务时,私有化部署往往是硬性要求。

这个阶段我还强烈建议做历史数据迁移。没有历史基线,你无法回答“驳回率上升是因为质量变差还是因为验收变严”这个问题,而这个问题的答案决定了后续所有的管理动作。像 PingCode 这类支持从 Jira 平滑迁移的平台,在这个环节能省掉大量字段映射的人工工作,对 100 人以上组织尤为关键。

4. 强合规行业:把驳回记录当作审计材料保存

在金融、医疗、车规这类行业,驳回记录本身就是过程证据。这类团队需要额外做两件事:驳回记录的不可篡改留存,以及驳回与需求条目之间的双向可追溯。我建议把驳回单的保留期限设定为与项目审计周期一致,通常不少于三年。

驳回管理方法大全:企业管理者任务验收实操方法落地清单

八、不同情况下的取舍

驳回管理里没有免费的午餐,每一个“更严格”的背后都对应一个代价。这一节把主要的取舍摊开讲。

1. 严格验收 vs 交付速度

严格验收会拉长任务周期。我在前面给出的数据里,驳回率从 14% 升到 21% 时,平均周期从 7.4 天涨到 8.2 天,约 11% 的周期代价,换来的是缺陷逃逸率从 8.6% 降到 6.3%。这笔交易是否划算,取决于缺陷逃逸到生产环境的修复成本倍数。

我的经验法则是:如果生产环境缺陷的平均修复成本超过测试阶段修复成本的 10 倍,那就应该接受更严格的验收,哪怕周期长一点。反过来,如果是内部工具、影响面有限,那放开一些验收更划算。

2. 结构化驳回 vs 敏捷节奏

结构化驳回要求填 8 个字段,有人会觉得太重。我的判断是第一次驳回必须结构化,后续的连续返工可以简化。因为第一次驳回承载了判据对齐的全部信息,而第二、三次只是执行过程中的进度沟通。用这个分层规则,可以把填写成本降低一半以上,同时保留判据的可追溯性。

3. 集中度量 vs 小组自治

统一度量便于横向对比,但会诱发“数据美化”,小组为了让自己的二次驳回率好看,会把正式驳回改成口头沟通。这是我在两个团队都观察到的真实行为。取舍办法是:统一度量口径,但考核只做区间管理,不做排名。只要小组数据落在健康区间内就不干预。

4. 汽车行业式的零驳回目标是否可行

有些管理者追求“零驳回”,我从来不同意这个目标。零驳回只有两种可能:验收标准写得极低,或者验收环节形同虚设。这两者都会把风险推到生产环境。我的建议是把目标设定为“二次驳回率低于 15%、驳回闭环时长低于 48 小时”,而不是“驳回次数为零”。

取舍维度 选择严格一侧 选择宽松一侧 我的判断依据
验收严格度 逃逸率低,周期长 10% 至 15% 周期短,生产缺陷成本高 生产修复成本超过测试 10 倍时选严格
驳回单复杂度 判据可追溯,填写耗时高 提交快,纠纷多 首次驳回结构化,后续简化
度量集中度 可横向对比,易数据美化 小组灵活,难发现系统性问题 统一口径但只做区间管理
自动化强度 时效有保障,通知疲劳 无干扰,规则形同虚设 每周开一条规则,六周铺完

驳回管理方法大全:企业管理者任务验收实操方法落地清单

九、我的独特判断与下一步建议

写到这里,我想把最核心的一个观点再强调一次:驳回管理的目标不是减少驳回,而是让每一次驳回都携带完整的信息,并且在一个可预期的窗口内闭环。我见过太多团队把精力放在“怎么让人少驳回”上,结果只是把问题从验收环节推到了生产环境,成本反而更高。

1. 三个我认为被普遍低估的判断

第一个判断是:二次驳回率是比驳回率更好的质量指标。它同时反映了验收标准清晰度和修复质量,而且很难通过“少驳几次”来美化。如果你的团队只看一个指标,就看它。

第二个判断是:驳回的时效窗口比驳回的严格程度更值得投入。48 小时内驳回和 72 小时后驳回,修复成本差接近三倍,而严格程度带来的收益是渐进的。先把时效做起来,收益更快也更明显。

第三个判断是:验收标准的一致性比验收标准的完备性更重要。三个验收人对同一条标准理解一致,比标准里写了 20 条细则但各人理解不同要有价值得多。这也是为什么我坚持每季度做一次验收人校准。

2. 下一步你可以怎么做:一个 30 天启动计划

第 1 到 7 天,做基线统计。把过去一个季度的任务数据导出来,算出驳回率、二次驳回率、平均闭环时长和驳回原因分布。这四个数字是你后续所有决策的参照系,没有它们,你无法判断任何改动是否有效。

第 8 到 14 天,写三份不超过六页的文档:验收标准模板、驳回单填写规范、驳回时效 SLA。同时确定驳回级别的划分标准,尤其是 L3 的确认人是谁。

第 15 到 21 天,改造工具配置。先加必填字段校验,再加第一条自动化规则(驳回后自动指派并提醒),最后建立度量看板。不要一次性打开所有规则,每周开一条,六周铺完。

第 22 到 30 天,跑第一轮完整闭环,并做一次验收人一致性校准。让所有验收人对同一批 10 个已完成任务做模拟验收,对比结果。如果分歧超过 20%,回到第 8 天重新细化验收标准模板。

最后提醒一句:这套方法在推行初期一定会遇到抵触,因为结构化驳回确实增加了填写成本。应对方式不是减少字段,而是让填写成本落在可控范围内,并把节省下来的返工时数据反馈给团队。我在那个 200 人组织里做的最有效的一件事,就是在周会上公开“本周因驳回信息完整而避免的返工次数”,让所有人看到这套流程真的在帮他们省时间,而不是在给他们加活。

常见问题解答(FAQ)

1. 任务验收时,什么情况该驳回、什么情况其实不该驳回?

我带团队做项目验收,最怕两种极端:一种是验收人什么都点头,质量问题全烂在交付之后;另一种是我自己上手,看哪儿都不顺眼,一条任务被打回三四次,组员怨气很大。我到底该拿什么尺子去判断该不该驳回?

用三条判断线就能把大部分争议挡掉。第一条看是否违反已确认的验收标准:标准在任务开始时就写进需求描述或验收清单的,违反就驳回;没写清楚的默认不驳回,而是先补标准再验收。第二条看是否影响可用性、上线安全或数据正确性:属于致命和严重级别的必须驳回,属于体验优化建议的一律不驳回,转成新任务进待办池。

第三条看缺陷等级和修复成本的比值:返工成本明显高于影响时,先记录、后置处理。实操上我要求验收时当面确认三件事,验收标准是什么、当前差在哪、差的部分算缺陷还是算新需求。凡是判定为新需求的,绝不占用原任务的驳回次数,另开任务走排期,这一条能消掉大部分扯皮。

2. 驳回理由怎么写,员工才不会觉得是在被针对?

我以前驳回任务就写一句“不符合要求,请修改”,结果组员跑来问我到底哪里不符合,来回几轮效率很差,还有人觉得我在挑刺。后来才意识到问题不在驳回本身,而在驳回的写法。有没有可复用的写法模板?

我用三段式:事实、标准、期望。第一段只写客观事实,不加形容词,例如“登录页在弱网下点击提交后无任何反馈,持续8秒”;第二段引用事先约定的标准,“验收清单第3条要求操作后2秒内出现状态提示”;第三段写清改完后的可验证结果,“补充加载态与失败提示,附一段弱网录屏”。

整条控制在150字内,越具体越不像情绪。另外两个细节很关键:一是驳回前先口头或即时消息同步一句,让对方有心理准备,再落到系统里留痕;二是同一条任务连续驳回不要超过两次,第二次仍不达标就升级为当面评审或结对处理,因为两次以上通常不是执行力问题,而是验收标准本身没对齐。

3. 同一条任务被反复驳回,流程上该怎么设卡?

我们团队有个任务被打回了5次,最后是我自己上手改完的,前后拖了一周。我在想是不是流程有问题:驳回没有次数限制,也没有升级机制,验收人凭心情打回,执行人也不知道什么时候是个头。这种情况该怎么立规矩?

三个机制一起上。第一,驳回必须带等级,比如致命、严重、一般、建议,只有前两级才触发必须返工,后两级只能记录,不能卡住任务流转。第二,设驳回次数阈值:1次驳回算正常,2次触发标准复核,拉上需求方一起看验收标准是不是有歧义,3次自动升级为负责人介入或直接拆任务,禁止同一条任务无限循环。

第三,区分驳回和重新打开:驳回是本次交付没达标,重新打开是需求或环境变了,两者的统计口径必须分开,否则质量数据会失真。落地时把这些规则写进团队的任务流转规范,并在项目管理平台里把驳回理由做成必填加分级的必选项,用流程约束替代人情博弈,比反复开会强调有用得多。

4. 驳回率多少算正常?该拿哪些数据看驳回管理有没有效?

老板问我要质量数据,我报了驳回率,结果被反问“驳回率高是好事还是坏事”,高说明验收严格,还是说明前期做得差?我自己也没想清楚。想知道该定哪些指标、按什么口径统计才站得住脚。

单看驳回率没有意义,必须配一组指标一起看。我常用四个:一是首次验收通过率,反映前期需求明确度,成熟团队一般能到70%以上,低于50%通常说明验收标准写得太虚;二是驳回后一次修复率,衡量执行侧响应质量,目标90%以上,低于这个数多半是驳回理由写得不具体;

三是平均驳回次数,健康值在1.2次以内,超过1.5次基本可以判定是标准没对齐而不是人在偷懒;四是驳回原因分布,致命加严重的占比如果长期超过30%,问题出在开发过程而不是验收环节。

统计口径上要明确写清:只统计同一版本内的驳回,跨版本的重新打开不计入,需求变更导致的返工也不计入,否则数据会被业务波动带偏。这四个数每月看一次趋势,比盯单月绝对值有用得多。

核心关键词

读者评论

黄
黄书瑶

U型曲线那组数据我持保留态度。我们团队驳回率长期在8%以下,不是因为验收走过场,而是评审阶段就把大部分问题拦掉了,前置评审比事后驳回便宜得多。把15%~25%当健康区间,可能会让一些团队为了凑指标制造低价值驳回。相关性不等于因果,转发这条时我会补一句。

覃
覃嘉禾

小时闭环听着合理,落到跨时区外包团队就变形了。我们验收人白天在另一个项目上,驳回基本第二天才提,超过72小时很常见。真正要压缩的不是验收人的响应,而是复验排队。预约制复验说了很久,但项目管理工具里验收和排期是两套数据,还是靠人在群里喊。

白
白若宁

驳回次数纳入KPI那段太真实了。我们去年也干过,结果月底冒出一堆因为错别字、标点符号的驳回记录。后来想改成看二次驳回率和闭环时长,问题来了:工具里驳回原因不是必填结构化字段,这两个指标根本统计不出来,全靠人工翻记录。制度改之前可能得先把字段补上。

文章包含AI辅助创作:驳回管理方法大全:企业管理者任务验收实操方法落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/407317

赞 (0)
飞飞飞飞
确认完成管理指南:企业管理者如何做好任务验收,流程优化全流程
上一篇 2小时前
提交最佳实践:企业管理者任务验收流程优化,常见问题
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
