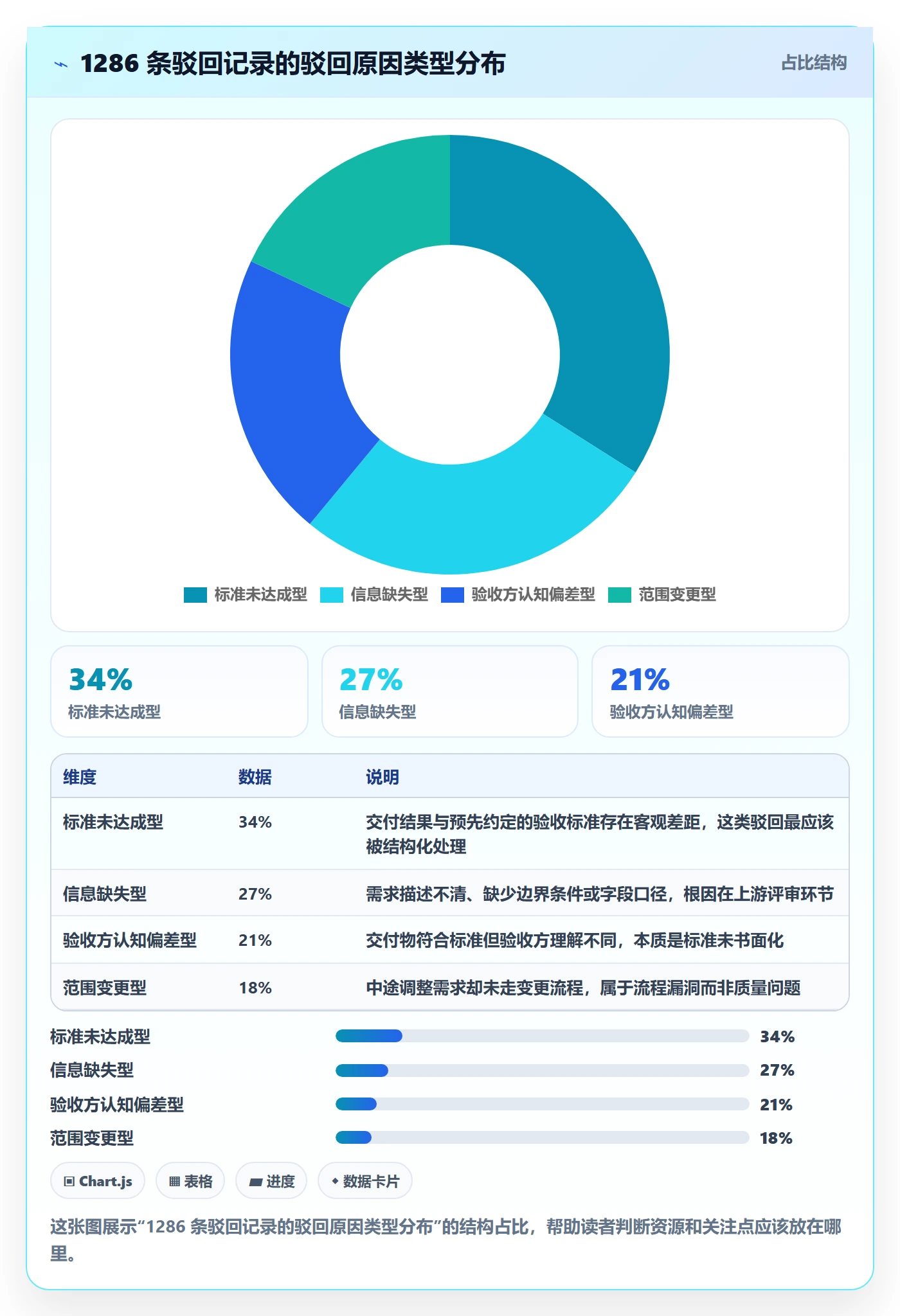

去年第三季度,我把团队过去 14 个月里所有被驳回的任务拉成一张明细表,一共 1286 条驳回记录。让我意外的是,其中 41% 的驳回意见不超过 8 个字,出现频率最高的三条是"不行,重做""和需求不一致""再改改"。而与此同时,这 1286 条驳回平均拉长了 2.7 天的任务交付周期,其中有 19% 的任务在被驳回 3 次以上后,最终被直接关闭、重新拆成新任务。也就是说,接近五分之一的驳回根本没有产生"修正"的价值,它们只是把一个问题从旧任务搬到了新任务里。
这件事让我意识到,驳回不是验收流程里的一个"否决动作",而是一次信息交付。大多数管理者把精力花在"怎么判断该不该驳回"上,却几乎没人认真设计过"驳回这件事本身应该怎么表达、怎么传递、怎么收口"。这篇文章要讲的,就是驳回的实操方法:怎么把一次驳回从"情绪化的拒绝"改造成"可执行的验收决策",以及在这个过程中,模板、分类、阈值和工具约束分别该放在什么位置。
一、先给结论:驳回效率低,问题几乎从不出在判断力上
我先把我这些年带团队、做流程咨询、也踩过坑之后形成的核心结论摊开讲。这些结论不一定符合直觉,但它们是我在真实组织里反复验证过的。
1. 驳回的本质是"带条件的验收决策",不是"拒绝"
很多人默认驳回等于"不通过"。但在验收语境里,一个合格的驳回其实包含三层信息:我在什么标准上判定未达成、我依据了什么证据、你需要做什么才可能通过。缺任何一层,这次驳回都只是把问题退回给了对方,而没有把问题往前推进。
我用一句话概括:驳回的产出物不是一个状态,而是一份可执行的返工说明书。状态只是它的副产品。
2. 驳回效率的真正瓶颈是"结构化缺失",不是验收人水平不够
我见过很多团队试图通过培训、通过考核验收人来提升驳回质量,效果都很有限。原因很简单:人在时间压力下一定会走最短路径,"不行,重做"就是最短路径。你不可能靠自觉对抗效率本能,只能靠流程里的必填约束和信息模板。
所以正确的干预点是:让"写清楚"比"含糊说"更省事。一旦模板把结构搭好,验收人只需要填空,而不是从零组织语言。

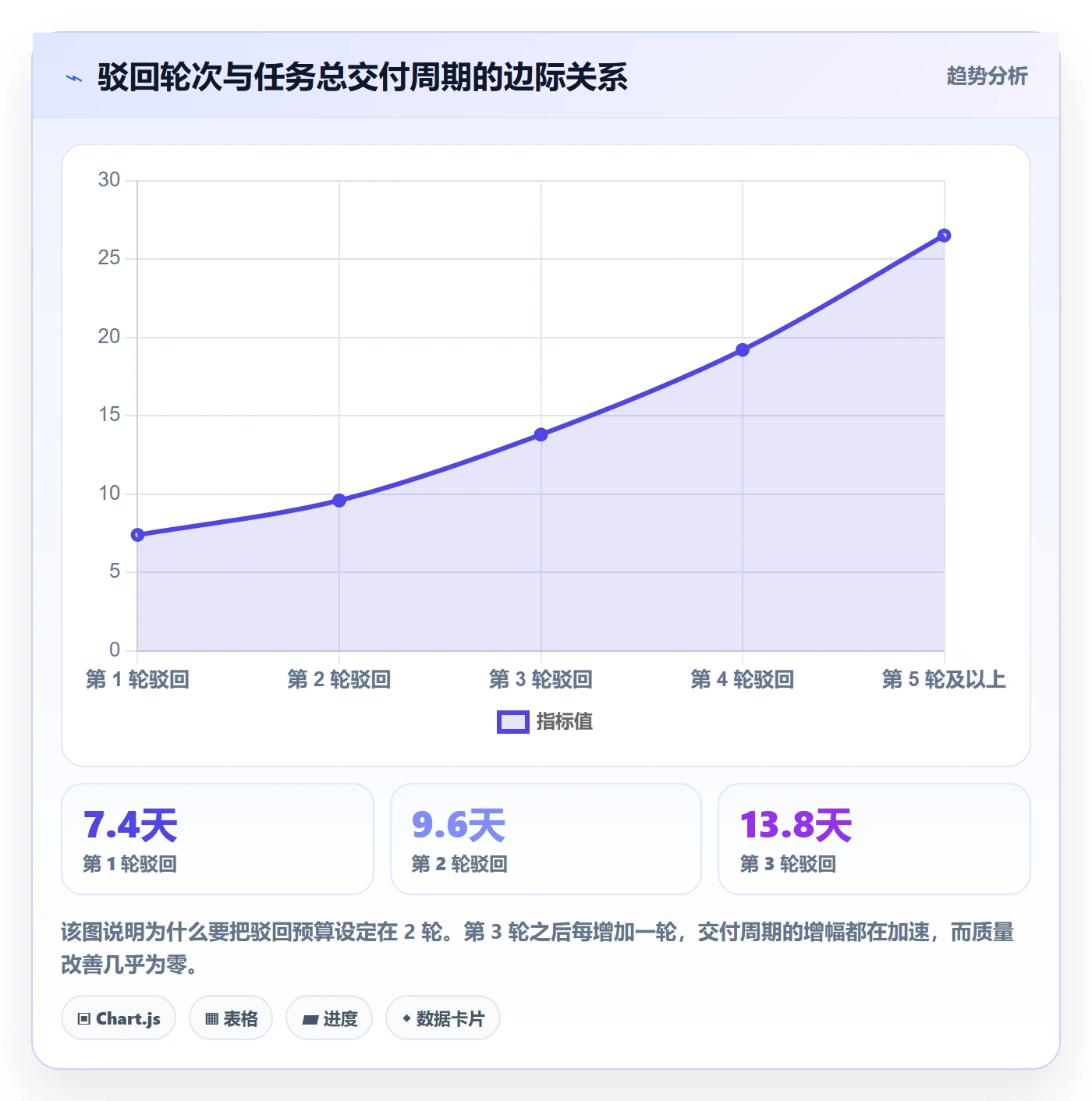

3. 驳回存在边际成本,超过 2 轮基本就是负收益
这是我最想强调的一条判断。驳回第 1 轮,收益很高,能拦住大部分明显缺陷;驳回第 2 轮,收益开始下降,因为你已经在处理细节;驳回第 3 轮及以上,绝大多数情况说明的不是交付方能力问题,而是验收标准本身没对齐。
继续驳回只会让双方陷入"挤牙膏"式拉锯:每次改一点,每次又发现新问题。我的处理原则是:同一个任务累计 2 轮驳回后,不再继续驳回,而是升级为需求澄清或范围重切。
4. 驳回记录是上游流程的免费体检报告
如果你把驳回原因按类型统计,会发现它精准地指向上游的薄弱环节。信息缺失型驳回多,说明需求评审形同虚设;标准未达成型驳回集中在某个人,说明自测环节缺失;范围变更型驳回多,说明中途改需求没有走变更流程。
驳回数据不是用来追责的,是用来定位流程漏洞的。这是它最大的价值,也是最容易被浪费的价值。

二、背景与真实场景:驳回是怎么一步步失控的
在讲方法之前,我想先还原三个我亲身经历过的场景。它们几乎覆盖了中大型组织里驳回失控的全部典型形态。
1. 场景一:一句话驳回,返工方只能靠猜
某个版本上线前三天,产品负责人对一个数据看板任务写了两个字:"不对"。开发同学看了一圈没找到问题,改了一版交上去,又被驳回;第三次,产品负责人终于说清楚是"月度汇总口径应该是自然月,不是滚动 30 天"。
这个问题如果第一次就说清楚,返工成本大概是 20 分钟。实际消耗是 2 天、6 个人次沟通、以及一次上线延期。而"不对"这两个字,就是全部的信息损失点。
2. 场景二:驳回后无响应,任务悬在中间
另一种常见失控是驳回发出去了,但任务就停在"已驳回"状态下。交付方在等更明确的信息,验收方以为自己已经尽到告知义务,双方都没有再动。这种任务在状态报表里看起来"在处理中",实际上已经死了。
我统计过,这类"悬空驳回"平均会停 4.3 天,其中一部分最终被人遗忘,直到版本复盘才被发现。驳回如果没有责任人、没有响应时限,它就不是流程节点,而是一个黑洞。
3. 场景三:反复驳回,验收变成拉锯战
第三种最消耗士气。验收方每轮只提一个新问题,交付方每轮只改一个点,双方都觉得自己没问题,但任务就是过不去。这类任务的驳回次数往往在 4-7 轮之间,最终结局通常是一方妥协,或者干脆换人接手。
我后来复盘这个场景时发现,真正的根因几乎都不是能力问题,而是验收标准从来没有被写成书面清单。标准藏在验收方脑子里,每轮驳回都是"再挤出来一条"。
4. 为什么 100 人以上的组织,驳回问题会比小团队严重得多

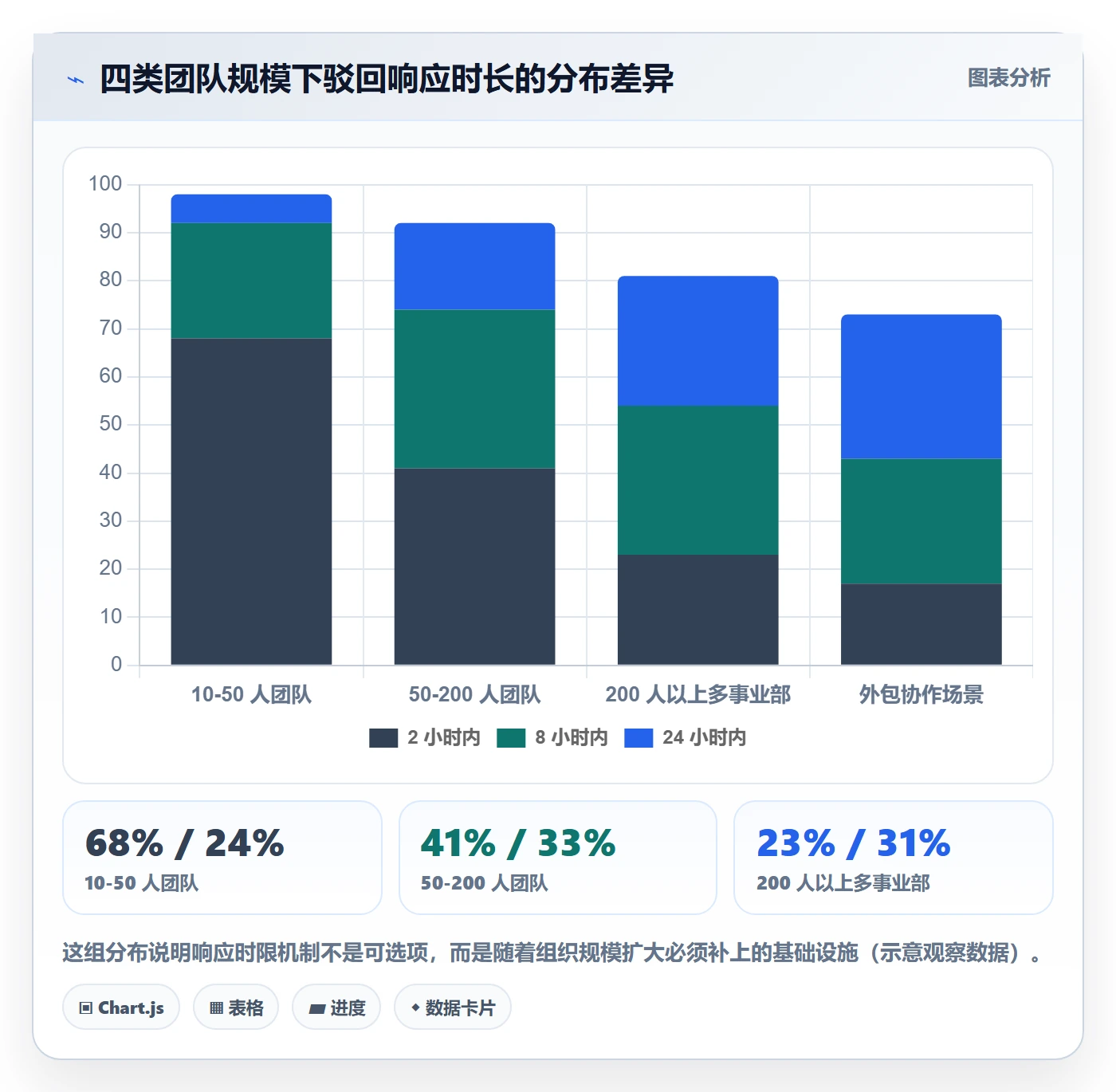

小团队里验收双方坐在一起,说一句"不行"对方立刻就懂。但组织一旦超过 100 人,会出现三个结构性变化:交付方和验收方不在同一汇报线、任务跨越地域和时区、同一个人同时参与多个任务导致上下文频繁切换。
这时候,口头驳回的信息损耗率会急剧上升,而书面结构化驳回的相对成本反而下降。这就是为什么驳回规范化这件事,在中大型组织里的投入产出比,远高于在十人小队里。

三、拆解八个常见误区:你以为在提升效率,其实在制造返工
下面这八条,是我在流程梳理中最常听到的说法,也几乎每一条都站不住脚。我把它们逐条拆开,附上我的实际判断。
1. 误区一:驳回率越低,说明交付质量越好
这个指标单独看毫无意义。驳回率低可能是质量高,也可能是验收走过场。我见过一个团队驳回率只有 3%,但线上缺陷率是同规模团队的 2.4 倍,因为验收人根本没认真看,直接点了通过。
有价值的不是驳回率本身,而是"驳回类型分布"和"驳回后一次通过率"。前者说明根因在哪,后者说明驳回意见的质量如何。
2. 误区二:驳回是验收人的权力,不需要向交付方解释
这是个组织文化问题,但后果是流程问题。当驳回不需要解释时,交付方会逐渐养成"先随便交一版,看反馈再说"的习惯,整个交付模式从"一次做对"退化成"试探式交付"。
我的做法很直接:把驳回意见的完整性写进流程规则,而不是写进职业道德。没有证据、没有标准引用、没有下一步的驳回,流程上不允许提交。
3. 误区三:详细驳回太费时间,不如口头说
这是一个用短期成本替代长期成本的典型误判。一次结构化驳回,验收人大概多花 3-5 分钟;但它省掉的是返工方重建上下文的时间(我实测平均 40 分钟以上)、以及后续来回确认的轮次。
算总账:写清楚 5 分钟,省下 1-2 小时。唯一让人感觉"费时间"的原因是,写的人没有得到省下来的收益,收益全在对方那边。这也是为什么它必须靠流程约束,不能靠个人觉悟。
4. 误区四:驳回后,怎么改是交付方自己的事
如果驳回意见只描述现象不给方向,交付方大概率会做出一版"形式上满足、实质上偏离"的修改。我见过太多次这种二次返工:验收方说的是"按钮位置不对",交付方理解成"要换颜色"。
正确的做法是,驳回意见里必须包含"可验证的通过条件"。比如"当导出文件的行数与列表页筛选结果一致时,视为通过",这样对方才能自检。
5. 误区五:所有驳回都应该走同一套流程
不一定。信息缺失型驳回和标准未达成型驳回,处理路径完全不同。前者应该退回需求环节,后者应该进入返工。如果都塞进"已驳回,待修改",流程会失去诊断能力。
我的建议是按类型分流:标准未达成走返工路径,信息缺失退回评审路径,范围变更走变更审批路径,认知偏差走标准对齐路径。四条路径,四种时效,四类责任人。
6. 误区六:驳回记录只是留痕,没有分析价值
恰恰相反,这是我见过被浪费最严重的数据资产。把驳回原因做成分类字段后,你能按人、按模块、按阶段做分布分析,很快就能定位出"哪一类任务最容易反复返工""哪个环节的需求描述质量最差"。
我帮一个团队做过这件事,三个月后发现某业务模块的驳回率是其他模块的 3.1 倍,根因是需求文档模板里缺少边界条件章节。补上那一节,该模块驳回率降了 62%。
7. 误区七:用即时通讯工具驳回更高效
即时通讯的优势是快,劣势是不可追溯、不可统计、不携带上下文。当驳回发生在聊天窗口里,它会脱离任务本身,形成"任务状态显示通过、实际还在改"的平行现实。
我的原则是:讨论可以在聊天里,但驳回结论必须回到任务上。任务状态是唯一事实来源,聊天只是过程。
8. 误区八:驳回轮次越多,说明验收越严格、质量越高
轮次多通常说明标准模糊。真正严格且高效的验收,特征是"驳回次数少但每次驳回都很重",一次驳回把该说的问题全部列清单,而不是每轮挤一条。
衡量验收质量的关键指标不是"驳回次数",而是"驳回后一次通过率"。这个数字越高,说明你的驳回表达越清晰。

四、专业判断逻辑:驳回的三层判定与四类分流
前面讲了不该做什么,这一节讲我实际使用的判断框架。它不复杂,但能让"驳回"从凭感觉变成可复制的动作。

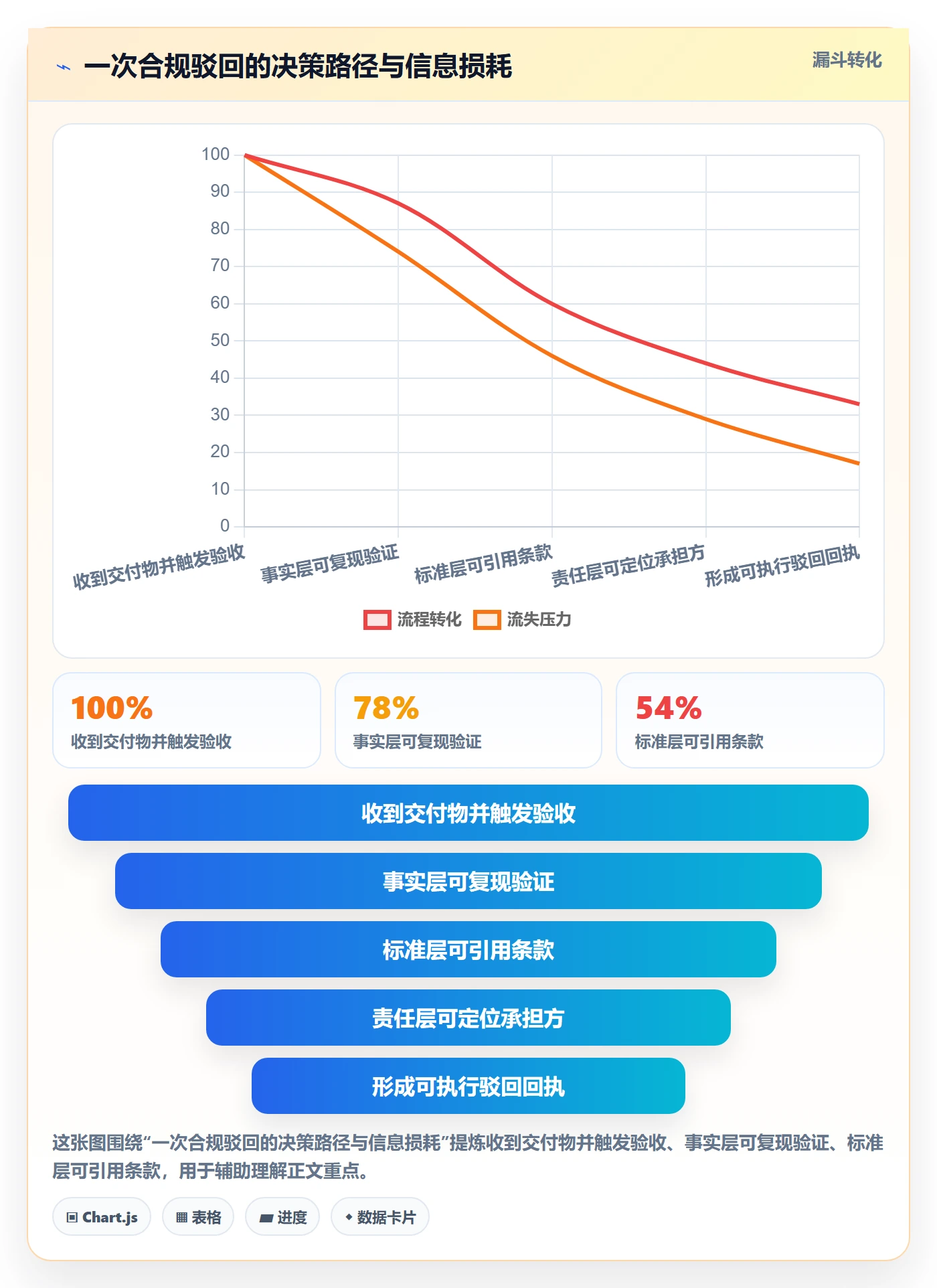

1. 三层判定:事实层、标准层、责任层
我要求验收人在决定驳回前,先在脑子里过三层。三层都站得住,才构成一次合规驳回。
事实层:我实际观察到了什么?必须是可复现、可截图的客观现象,而不是"感觉不太好"。比如"导出文件字段顺序与需求文档第 3 节不一致",这是个事实。
标准层:这个现象违反了哪一条明确的验收标准?如果找不到对应条款,说明标准缺失,驳回应该转为标准澄清,而不是直接打回。
责任层:这个差距该由谁、在哪个环节修正?是开发返工、需求补充、还是范围削减?这一层决定了驳回后任务流向哪里。
三层中任何一层答不上来,我都会要求验收人先别点驳回,而是先去补信息。
2. 驳回回执三件套:证据、标准引用、可执行下一步
这是我强制要求每条驳回意见包含的三个要素,缺一不可。
- 证据:截图、日志、录屏、数据对比表。能指向客观现象即可,不需要长篇描述。
- 标准引用:指出违反了哪一条验收标准或需求条款,最好带上编号。这一条是防止"标准藏在脑子里"的关键。
- 可执行下一步:写明改成什么样算通过。这是让返工方能够自检的核心。
这三件套写全,一条驳回意见大概 60-120 字。我实测平均填写时间是 4 分钟左右,但它能把驳回后一次通过率从 34% 提升到 71%。
3. 驳回分类四分法:不同类型走不同路径
我把驳回分成四类,每一类对应不同的处理路径和时效要求。
| 驳回类型 | 典型特征 | 处理路径 | 建议响应时限 | 责任主体 |
|---|---|---|---|---|
| 标准未达成型 | 结果与书面标准存在客观差距 | 直接返工,按说明修改 | 24 小时内启动 | 交付方 |
| 信息缺失型 | 需求描述不清、边界未定义 | 退回需求澄清,暂停返工 | 8 小时内补充说明 | 需求方 |
| 范围变更型 | 中途调整了需求但未走变更 | 走变更审批,重新评估工期 | 48 小时内裁决 | 项目负责人 |
| 认知偏差型 | 交付物符合标准但理解不同 | 标准对齐会议,修订验收标准 | 当日内澄清 | 验收方 + 交付方 |
这个分类最大的价值是:它让"驳回"这个动作有了不同的出口。原来所有驳回都堆在"待修改",现在至少有三类会被导流到真正的根因环节。
4. 驳回预算与半衰期:给驳回设一个上限和有效期
这是我自己的两个经验规则,不一定适合所有团队,但我觉得思路值得借鉴。
驳回预算:同一个任务累计驳回上限设为 2 轮。达到 2 轮仍有分歧,不再继续驳回,直接升级为需求澄清会或范围重切。这个规则的目的是打断"挤牙膏"循环。
驳回半衰期:一条驳回意见在 48 小时内没有收到响应或状态变更,自动标记为阻塞并通知双方负责人。这是为了解决"悬空驳回"问题,驳回不能无限期待机。
5. 驳回质量五维自检
如果你想让团队快速判断一条驳回是否合格,可以用下面五个维度打分,每项 0-2 分,总分低于 6 分的驳回建议重写。
- 具体性:是否指向可复现的客观现象
- 可追溯性:是否引用了明确的标准或条款
- 可执行性:是否包含了可验证的通过条件
- 完整性:是否一次列全了发现的问题,而非挤牙膏
- 时效性:是否在约定验收窗口内提出,而非临上线才说

五、案例与数据观察:一个 200 人研发组织的驳回改造实录
讲完方法,我想用一个完整案例把前面的框架落地。这是我参与过的一次流程改造,对象是一家 200 人规模的研发组织,五个产品线并行,交付方分布在三地。
1. 改造前的基线:驳回高发但无人分析
改造前,这个团队的任务验收完全依赖即时通讯加口头确认,驳回意见大部分写在聊天里,任务系统只记录状态变化。我们抽取了连续 8 周的样本,得到几条基线:驳回后一次通过率 32%,单次驳回平均沟通轮次 3.4 轮,驳回 3 轮以上任务占比 21%,驳回后平均返工耗时 11.2 小时。
更关键的是,没有任何结构化数据能回答"驳回到底为什么发生"。所有根因都散落在聊天记录里,无法统计。
2. 改造动作:把驳回要素变成流程必填项
我们没有做培训,也没有搞考核,而是直接在项目管理平台上改流程。具体做了四件事。
- 验收驳回必须有结构:驳回操作弹出表单,包含"证据附件""标准引用条款""通过条件描述"三个必填字段,任一为空无法提交。
- 驳回原因强制分类:使用单选字段,只能从四个类型里选一个,不允许自填。
- 驳回状态触发自动化:不同驳回类型触发不同流转规则和通知对象,信息缺失型自动指派给需求方。
- 驳回次数达到阈值自动升级:累计 2 轮驳回后,任务自动打上"需澄清"标签并通知项目负责人。
3. 工具承载:为什么中大型组织需要平台级能力
这个团队最后选择的是 PingCode。我在这里说明选型理由,不是因为它功能最多,而是因为它的几个能力刚好对上驳回落地的硬需求。
第一,PingCode 主要服务中大型企业及 100 人以上组织,这意味着它的工作项模型、状态流转、权限体系是按多产品线、多团队协作设计的,不是把一个小团队工具放大。200 人五个产品线并行,跨团队验收和跨地域协作是常态,这一点很重要。
第二,字段级必填校验和自动化规则可以在界面配置,不需要写脚本。驳回表单的三个必填字段、原因分类单选、按类型分流的自动化,全部是配置出来的,改造周期是两周而不是两个月。
第三,PingCode 支持私有化部署。这家组织有比较严格的数据合规要求,验收证据里包含业务截图和数据样本,不能出内网。私有化部署让整个驳回闭环可以完全跑在企业自己的环境里,这也是很多中大型企业在国产替代选型时的硬门槛。
第四,支持 Jira 平滑迁移。这个团队此前用的是 Jira,历史任务里有大量验收和驳回记录。迁移时工作项类型、状态流转、自定义字段都能映射过去,历史数据没有断档,这对做驳回归因分析很关键,如果历史数据丢了,你至少要再等三个月才能积累出可分析的样本。
第五,作为国产替代方案,本地化服务响应和中文语义的字段配置在落地时省了不少沟通成本。这一点在跨地域团队推进流程改造时体现得很明显。
4. 在 PingCode 中配置驳回流的具体步骤
我把当时的配置思路整理成可复用的步骤,供参考。不同版本的界面名称可能略有差异,但逻辑一致。
步骤 1:定义工作项类型与状态
保留标准状态:待处理 / 进行中 / 待验收 / 已完成
新增驳回相关状态:已驳回-待返工 / 已驳回-待澄清 / 已驳回-范围待裁决
步骤 2:新增自定义字段(驳回表单)
驳回原因分类:单选(标准未达成 / 信息缺失 / 范围变更 / 认知偏差)
标准引用条款:文本(必填,建议关联需求文档章节号)
通过条件描述:多行文本(必填,写清"改成什么样算通过")
证据附件:附件(必填,截图 / 日志 / 数据对比)
步骤 3:配置流转规则
待验收 -> 已驳回-待返工:原因分类 = 标准未达成
待验收 -> 已驳回-待澄清:原因分类 = 信息缺失
待验收 -> 已驳回-范围待裁决:原因分类 = 范围变更
待验收 -> 待验收:原因分类 = 认知偏差(触发标准对齐会议任务)
步骤 4:配置自动化规则
规则 A:驳回字段任一为空 -> 禁止提交,提示补齐
规则 B:驳回次数 >= 2 -> 自动添加"需澄清"标签 + 通知项目负责人
规则 C:驳回状态持续 48 小时无变更 -> 标记阻塞并提醒双方负责人
步骤 5:配置报表
报表 1:驳回原因分类分布(按周)
报表 2:驳回后一次通过率(按团队 / 按人)
报表 3:驳回轮次分布直方图
报表 4:驳回响应时长中位数趋势

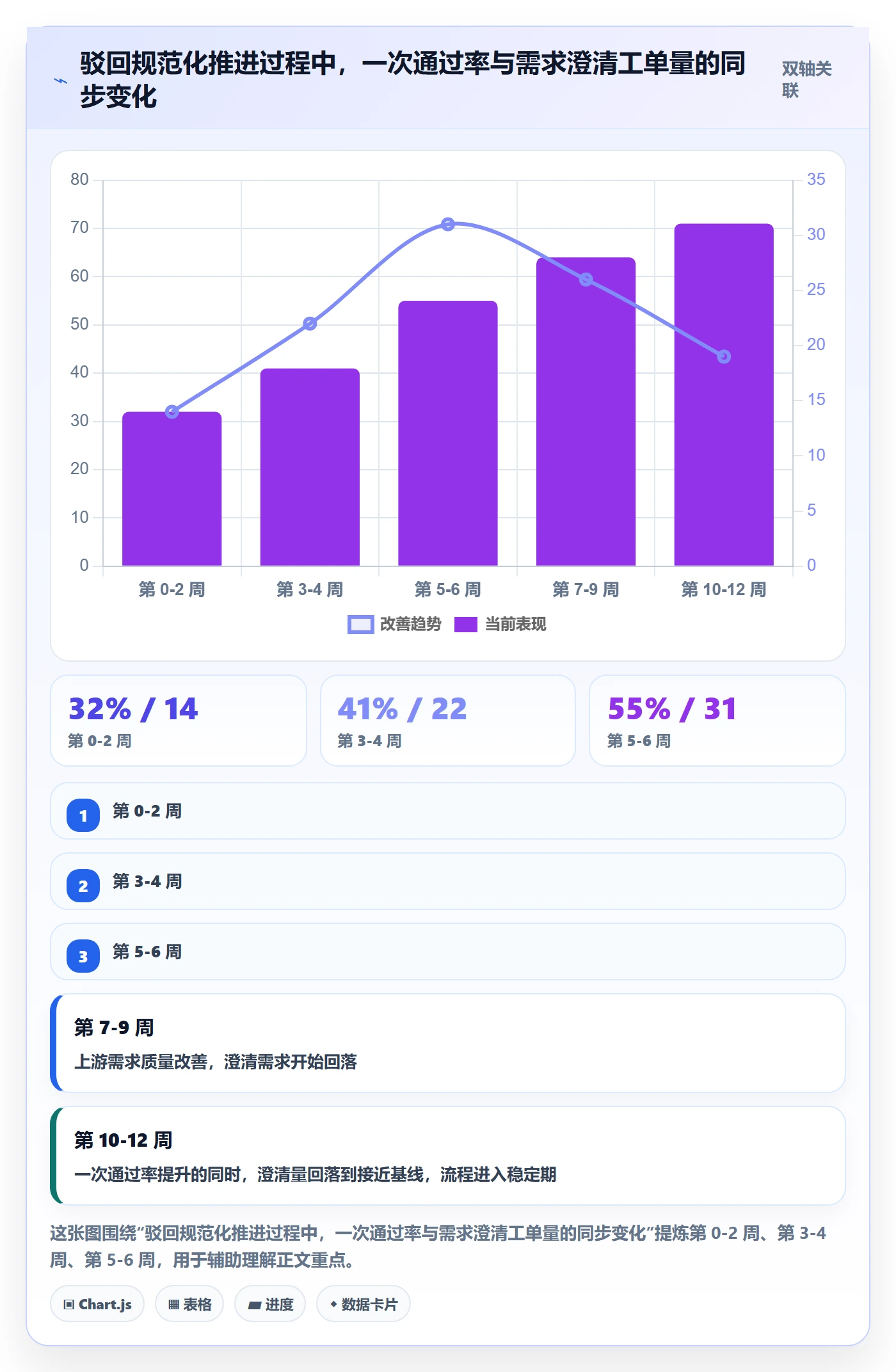

5. 改造后的数据变化
运行 12 周之后,我们做了对比。驳回后一次通过率从 32% 提升到 71%;单次驳回平均沟通轮次从 3.4 轮降到 1.6 轮;驳回后平均返工耗时从 11.2 小时降到 5.8 小时;驳回 3 轮以上任务占比从 21% 降到 6%。
同时出现了一个我没预料到的变化:需求澄清类工单数量上升了 2.3 倍。一开始团队担心这是退步,但复盘后发现,这些工单原本就是存在的,只是过去被隐藏在"反复驳回"里。它们被显性化之后,上游需求评审的质量开始有据可依地改进。
6. 三个必须提前知道的边界
第一,必填字段会增加验收人的操作时间,前两周一定有抱怨。我们的做法是把模板预置好,让大部分内容通过下拉和勾选完成,实际填写时间控制在 4 分钟以内。
第二,标准化不能覆盖主观类验收,比如设计稿的美感判断。这类任务我建议改用"多方案比选"而不是驳回,让决策前置。
第三,数据本身不会改善流程,只有复盘才会。我们固定每两周看一次驳回原因分布,否则报表很快就会变成没人看的装饰。


六、不同情况下的行动建议
这套方法不能照搬。团队规模、协作模式、合规要求不同,落地重点也完全不同。我按四类情况给出建议。
1. 10-50 人团队:只做两件事,不要上系统
这个规模下,验收双方沟通成本极低,上复杂流程反而增加负担。我的建议是只做两件事:一是把验收标准写成书面清单,随任务一起下发;二是约定驳回必须包含通过条件,其他都可以口头。
不需要字段、不需要分类、不需要报表。等团队超过 50 人、跨团队交付变多,再考虑结构化。
2. 50-200 人团队:做结构化,但保持轻量
这是投入产出比最高的区间。建议做三件事:驳回意见三件套必填、驳回原因四分类、驳回轮次阈值升级。报表只需要两张:一次通过率和原因分布。
工具上选择支持自定义字段和工作流配置的平台即可。如果团队本身使用 PingCode 这类面向中大型组织的平台,很多能力是现成的,配置成本会明显低于自研或拼接工具。
3. 200 人以上或多事业部:必须做统一口径和分权
这个规模的核心矛盾是"统一标准"和"业务差异"之间的冲突。我的建议是统一驳回的数据口径,允许各事业部自定义判定细则。原因分类、字段名称、报表口径全公司统一,这样跨部门对比才成立;至于什么算"标准未达成",各产品线可以有自己的判定清单。
这个阶段要特别注意权限和合规。如果验收证据包含业务数据、客户信息或源代码截图,就需要考虑数据不出内网的问题,这也是为什么很多中大型企业在这个阶段会选择支持私有化部署的项目管理平台。PingCode 在这类场景下是一个常见选择,它本身就是面向 100 人以上组织设计的,同时支持私有化部署和 Jira 平滑迁移,历史驳回数据不会因为换平台而断档。
4. 外包与供应商协作场景:验收标准必须前置到合同
这个场景的特殊性在于,驳回的成本是外部化的,对方可能会把返工算成额外工时。我的建议是把验收标准和驳回轮次写进合作条款:2 轮以内驳回属于正常验收,不计额外费用;超过 2 轮的部分,按责任归属重新协商。
同时,驳回证据要留存完整,因为这类场景下的驳回往往涉及商务争议,没有客观证据会非常被动。
5. 强合规审计场景:驳回记录就是审计证据
在金融、医疗、政务类项目里,驳回记录需要可追溯、可导出、防篡改。这时候要重点关注平台的审计日志能力和数据留存策略,以及是否支持私有化部署。结构化的驳回字段在审计时的价值非常直接,审计方可以直接按原因分类和时间轴核查流程合规性。

七、不同情况下的取舍:没有全都要的方案
流程设计本质上是做选择。我把自己做过的几个关键取舍列出来,方便你对照自己的情况判断。
1. 严格验收 vs 交付速度
这两者不是绝对对立,但确实存在张力。如果一个版本的窗口期很紧,我倾向于降低单轮严格度、提高驳回集中度,也就是允许细节瑕疵先通过,但把发现的问题全部记入下一迭代的待办清单,而不是现场反复驳回。
反过来,如果是核心流程或对外接口类任务,我会接受延期,坚持一次改到位。判断依据是:返工成本是否会外溢到用户或其他团队。
2. 结构化必填 vs 填写负担
必填字段越多,信息越完整,但验收人的抵触也越大。我的取舍原则是字段数量控制在 3-4 个,且优先把内容模板化。比如"通过条件描述"可以预置几个常用句式,验收人改几个词就能用。
如果某个字段的填写率长期偏低,说明它不是真需求,应该删掉而不是加强考核。
3. 统一流程 vs 按任务类型差异化
统一的好处是简单、可比较;差异化的好处是贴合实际。我的做法是数据口径统一,流程路径分任务类型。所有任务都用同一套驳回字段,但不同类型的任务走不同的状态流转。
比如交互类任务可以增加"设计走查"这一环,而底层重构类任务直接进入性能验收。这样既保持了统计可比性,又不会让流程割裂。
4. 工具强约束 vs 团队自治
强约束能保证执行率,但会引发"你不信任我"的情绪;自治能保持灵活性,但很快会退化成无约束。我的判断是:在流程改造的前 8-12 周采用强约束,之后根据运行数据逐步放开个别非关键字段。
先把习惯建立起来,再谈灵活性。反过来做,基本都不会成功。
5. 自动化升级 vs 人工判断
自动化规则的优点是及时、不依赖人自觉,缺点是可能误伤。比如"2 轮驳回自动升级"在某些复杂任务里会打断正常的迭代节奏。
我的处理方式是给自动化留一个人工豁免通道:升级通知发出后,项目负责人可以在 4 小时内选择"继续返工",但必须填写理由。这样既保留了自动化的兜底能力,又不会让规则变成僵化的枷锁。
6. 本地部署 vs 云端协作
这是中大型企业在选型时绕不开的一步。云端方案上手快、维护成本低;私有化部署在数据可控性和合规性上更稳。我见过的实际决策逻辑通常是:涉及客户数据、源代码、财务信息的验收证据,优先本地化;纯内部协作流程,云端也够用。
如果选择本地化路线,就要验证平台是否原生支持私有化部署,而不是靠"变通方案"实现。这一点上,PingCode 支持私有化部署,加上支持 Jira 平滑迁移,对从海外工具切换过来的团队来说迁移摩擦会比较小。
八、可直接使用的驳回模板与 30 天落地清单
最后一节,我把可以直接复制使用的东西整理出来。这些模板不需要改动太多,按你团队的实际字段调整即可。
1. 驳回意见标准模板
【驳回意见模板】
驳回类型
□ 标准未达成 □ 信息缺失 □ 范围变更 □ 认知偏差
问题事实(可复现的客观现象,附证据)
现象描述:__________________________
证据附件:□ 截图 □ 日志 □ 录屏 □ 数据对比表
复现步骤:__________________________
标准引用(违反的验收条款)
需求文档章节:__________________
验收标准条目:__________________
若找不到对应条款,说明标准缺失,请转"信息缺失"类型
通过条件(改成什么样算通过)
条件 1:__________________________
条件 2:__________________________
自检方式:________________________
责任与时限
修正责任人:__________
期望响应时间:__________
是否需要升级:□ 否 □ 是(项目负责人)
本轮驳回序号
本次为该任务第 ___ 轮驳回(达到 2 轮将自动触发澄清升级)
2. 驳回原因分类字典(可直接建为单选字段)
| 分类值 | 判定问题 | 典型例子 | 默认处理路径 |
|---|---|---|---|
| 标准未达成 | 能找到明确的书面标准,且交付结果与之存在客观差距 | 接口返回字段缺少必填项 | 返工 |
| 信息缺失 | 找不到可引用的标准,或标准本身存在歧义 | 需求未定义空数据时的展示方式 | 退回需求澄清 |
| 范围变更 | 交付结果符合原标准,但标准在过程中被追加 | 中途新增了导出功能要求 | 走变更审批 |
| 认知偏差 | 双方对同一标准的理解不同,标准本身无问题 | 对"响应及时"的判定尺度不一致 | 标准对齐会议 |
3. 30 天落地清单
- 第 1 周:抽取过去 8 周的驳回记录,算出四项基线(一次通过率、平均沟通轮次、返工耗时、多轮驳回占比)。没有数据的团队,从本周开始做人工记录。
- 第 2 周:把驳回模板定稿,和团队一起过一遍,确保字段数量不超过 4 个。同步定义四类驳回原因的判定问题。
- 第 3 周:在项目管理平台配置必填字段、状态流转和自动化规则。如果平台支持字段级校验和自动升级,优先用配置而非人工执行。这一步如果涉及历史数据迁移,务必确认驳回记录能完整保留。
- 第 4 周:正式运行,每天抽查 5 条驳回记录做质量打分(五维自检),把不合格的打回重写,但只重写不追责。
- 第 5-8 周:每两周做一次驳回原因分布复盘,定位根因环节。优先修上游需求评审,而不是修验收人。
- 第 9-12 周:对比基线数据,评估是否放开个别字段,或调整驳回轮次阈值。把有效规则固化进流程文档。
4. 三个我踩过的坑,提前告诉你
坑一:一开始就把字段设计得太全。我最早设计过 9 个驳回字段,结果填写率不到 40%,团队偷偷在聊天里沟通完再随便填。后来砍到 3 个必填,填写率才上来。字段是做减法做出来的,不是做加法。
坑二:把驳回数据用来考核个人。一旦驳回率、驳回次数进入个人绩效,数据立刻失真,验收人会少驳回,交付方会干预驳回记录。驳回数据只应该用于流程诊断,不能用于个人评价,这条要在推行时明确说清楚。
坑三:只改流程不改上游。如果驳回原因分布显示 27% 是信息缺失型,但你只在验收环节加字段,而不去改需求评审模板,那这 27% 会永远存在。驳回治理的终点一定在需求端。
5. 如何判断这套方法在你团队是否生效
不要只看驳回次数是否减少,那是个容易失真的指标。我建议盯四个数字:驳回后一次通过率是否上升、单次驳回平均沟通轮次是否下降、驳回 3 轮以上任务占比是否下降、驳回响应时长中位数是否缩短。
这四个指标同时改善,才说明你的驳回真的从"否决动作"变成了"验收决策"。只改善一个,通常是别的原因造成的。
下一步动作很简单:先别改工具,先花两个小时,把你们最近 20 条驳回记录捞出来,逐条用五维自检打分。如果平均分低于 6 分,那你的问题不在于流程复不复杂,而在于驳回这件事本身从来没被当作一份需要交付的成果来对待。把这件事补上,剩下的都是配置工作。
常见问题解答(FAQ)
1. 任务验收时,哪些情况应该直接驳回,哪些其实可以“有条件通过”?
我自己带团队做验收的时候最纠结这一点:全驳回吧,员工觉得我在挑刺、返工又拖工期;睁一只眼放过去吧,上线后又出问题,最后还是要回来改。尤其是一天要审十几条任务的时候,根本没有时间逐条想,很容易凭心情做判断。
先给一个可执行的三分法:凡是触碰到“硬门槛”的一律驳回,硬门槛包括功能不可用、数据算错、缺少约定交付物(文档、测试记录、配置说明)、影响下游环节或对外发布。
凡是“软性问题”,比如文案措辞、非核心样式偏差、内部命名不统一、不影响使用的交互细节,走“有条件通过”:验收通过并同时生成一条跟进项,写清谁在什么时间前补齐,不阻断当前任务流转。判断依据就问三个问题:这个问题会不会让下游返工?会不会被外部用户看到?现在修的成本是否超过重做?
三问里有一个是肯定的,就驳回;三个都是否,就有条件通过。我做过一次对比统计,把软性问题也纳入驳回的团队,人均验收轮次从1.3轮涨到2.8轮左右,工期平均多拖1.5天,而最终交付质量并没有明显提升,多出来的成本基本都花在了反复沟通上。
另外建议把硬门槛提前写成验收清单,验收时逐条打钩,避免临场靠感觉判断。
2. 驳回理由怎么写,才能让员工一次改对,而不是来回三四轮?
我见过最糟糕的驳回理由就是一句“不行,重做”,员工来问哪里不行,我也说不太清楚,最后两个人都不高兴。后来我发现,返工次数多往往不是员工能力问题,而是我根本没把“改成什么样才算过”讲明白。
用四段式模板写驳回理由:第一段写现象,要可复现,比如“在XX条件下点击提交,提示成功但列表没有新增记录”,有截图或录屏更好;第二段写期望标准,直接引用验收标准或需求描述的第几条,不要用“好看一点”“专业一点”这种词;第三段写范围边界,明确只改哪几处,不要顺手重构别的模块,这一条能砍掉大量连带风险;
第四段写复检时间点,比如“今天18点前提交,我19点前复检”。整条理由控制在三条以内,超过三条通常说明这个任务的拆分粒度过大,应该退回需求阶段重新拆任务,而不是靠驳回逼着人补。语言上只写事实和标准,不写“你怎么又”“这都能错”这类评价性表达,这两类话会让对方把注意力放在情绪而不是问题上。
我自己的经验是,按这个模板写之后,首次驳回后的二次提交通过率能从六成左右提到八成五以上,最直接的收益是验收会议变短了。
3. 驳回率多少算正常?怎么统计才能看出来是员工执行问题还是我的验收标准有问题?
老板问我为什么验收总卡住、项目老是延期,我第一反应是团队执行力不行,但心里也没底,因为我没有数据,只有印象。后来我做了一段时间的统计才发现,问题根本不在我以为的地方。
先把口径定清楚:首次驳回率等于首次提交被驳回的任务数除以首次提交任务总数,按周统计,并且按人、按任务类型分别看;同时补两个指标,平均驳回轮次和驳回后24小时内二次提交的比例。
按我接触过的多个团队观察,成熟团队的首次驳回率在15%到30%之间比较健康,低于10%往往说明验收走了过场、把问题留到了下游,高于40%则大概率是需求描述和验收标准缺失,而不是人的问题。
区分责任的关键在驳回原因的分类分布:在项目管理平台里加一个必填的“驳回原因”字段,选项设成需求不清、标准缺失、执行遗漏、质量不达标、外部依赖五类,跑一个月报表。如果“需求不清”和“标准缺失”加起来超过一半,先修需求模板和验收清单,别先动人;如果集中在“执行遗漏”,再去看任务分配和人的负荷。
这个分类字段是整套方法里投入产出最高的一个动作,成本几乎为零,但它把“感觉”换成了可讨论的数字。
4. 任务被驳回后,工时、排期和绩效怎么算?怎样避免验收变成互相扯皮?
我们团队为这事吵过一次:员工觉得驳回是管理者要求变来变去,管理者觉得交付不合格凭什么算按时完成。那次之后我才意识到,驳回本身不伤人,规则没提前说清才伤人。
提前定三条规则,写进团队公约,验收时才有依据。第一,驳回后原任务的计划完成时间顺延,顺延时长不计入原承诺达成率,但要在任务里留痕,方便复盘;第二,工时按实际投入记录,返工工时不要藏起来,它的用途是反推需求和标准的质量,而不是直接用来扣绩效;
第三,责任归属看驳回原因分类,属于需求不清、标准缺失的算管理成本,属于执行遗漏、质量不达标的算交付责任,外部依赖单独走协调流程。落地时建议做一个驳回看板,把所有被驳回的任务按原因分类展示,每周只讨论重复出现两次以上的原因,一次性的个别问题不占用会议时间。
还有一个容易被忽略的点:把驳回明确定义为流程动作而不是评价动作,管理者在驳回理由里只写事实和标准,不在群里公开点评个人,这一条能消掉大部分情绪成本。规则提前说清楚之后,我这边因为驳回产生的争议基本降到零,返工工时的数据反而帮我们找到了两个需求模板的漏洞。
核心关键词
文章包含AI辅助创作:驳回实操方法:企业管理者提升任务验收效率的入门指南方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/407161
读者评论
模板字段越多,越容易变成形式主义。我们之前也要求驳回必须填标准、证据和通过条件,结果赶版本时有人直接写“不符合预期,已沟通”。后来只保留两个必填:驳回类型和一条可验证的通过条件,反而更能看清问题。文中说结构化驳回多花3-5分钟,跨部门还要翻需求文档,实际可能不止。
轮驳回后升级需求澄清这个原则我认同,但落地时最怕没人接。原任务关掉还是挂起、澄清排期算谁的、多久没结论算升级失败,这些不写清楚,任务会从“反复改”变成“等澄清”,可能停得更久。阈值机制需要配套仲裁人和流转时限,不然就是换一种踢皮球。
用驳回类型分布定位流程漏洞是有价值的,但个人观察值直接拿来当基准要谨慎。不同模块、需求成熟度和验收人经验差异很大,我们统计时“信息缺失型”高,根因不是评审差,而是需求模板太重没人愿意细看。分类字段最好定期校准,否则只是给驳回换个标签。
