验收怎么做?管理层协同管理:任务验收从0到1

2024 年 3 月,我帮一家 400 人的 SaaS 公司做交付复盘。他们花 7 个月做出来的核心模块,在客户验收会上被一句话问停:“这个对账口径为什么和我们当初说的不一样?”会议室安静了 15 秒。项目组翻遍聊天记录,找到的是三个月前一句“先按这个做,后面再对齐”。没有人签字,没有人反对,没有人负责,这就是典型的“验收烂尾”。

这件事之后我统计了自己在 2023,2024 年参与的 11 家企业流程改造项目,覆盖 SaaS、离散制造、金融科技三类行业,企业规模从 80 人到 2600 人。我们从这些企业抽取了 1240 条已完成归档的任务与需求,其中 386 条至少出现过一次验收争议,占比 31%。真正因为“做得不好”产生争议的不到三分之一,剩下三分之二都是因为没人事先说清谁来验、验什么、验到什么程度算过。

这篇文章不讲验收的定义,讲的是我从 0 到 1 把验收跑通的过程、踩过的坑、以及管理层到底该在验收里扮演什么角色。

一、先给结论:验收不是终点站,是一条从立项就铺好的轨道

1. 三个我反复验证过的结论

结论一:验收失败绝大多数不是执行问题,而是标准问题。团队把东西做出来了,只是做出来的东西和需求方脑子里的东西不是同一个。这类问题在事后追责毫无意义,因为从来就没有一个共同认可的“对”的定义。

结论二:管理层要协同验收,但不该当裁判,而应该是规则的所有者。我见过太多公司,验收流程里唯一的“管理层动作”就是最后签字。签字的人既没参与标准制定,也没看过中间证据,签的其实是“信任票”而不是“验收单”。

结论三:没有证据链的验收等于没验收。口头说“可以了”、群里发个“OK”、邮件回一句“没问题”,这三种在企业里最普遍的“验收”,在半年后追责时全都站不住脚。

2. 为什么验收必须让管理层进来协同

很多团队把“管理层协同”理解成“领导拍板”。这是方向性错误。管理层在验收中的真实价值有三个:跨部门争议的仲裁权、验收标准的最终解释权、以及资源与排期的调整权。这三件事,项目经理和一线团队都不具备。

举个具体例子。销售承诺客户“月底必交付”,研发评估“还需要 12 个工作日”。这个矛盾在项目组内部永远谈不拢,因为双方都没有权限推翻对方的前提。只有管理层介入,才能决定是砍范围、加人、还是改承诺。验收争议里,大约 40% 的僵局本质上是资源冲突,不是质量问题。

3. 一句话定义和四个要素

我把任务验收定义为:在约定的时间点,由约定的角色,按照事先约定的标准,对约定的交付物进行判定,并留下可追溯证据的过程。这句话里有四个要素,缺一个,验收就会退化成“感觉差不多”。

  • 约定的时间点:不是“做完再说”,而是写进计划里的验收节点,有明确日期。
  • 约定的角色:谁提交、谁评审、谁终审、谁有权驳回,必须实名落到人。
  • 约定的标准:可判定的完成定义,而不是“界面美观”“性能还行”这种形容词。
  • 可追溯证据:截图、测试记录、评审意见、签字记录,能还原当时的判定依据。

眼熟吗?这四个要素,其实就是把“验收”从一个动作,升级成一个流程对象。

验收怎么做?管理层协同管理:任务验收从0到1

二、背景和真实场景:我在 11 个项目里看到的验收烂尾

1. 场景一:需求方消失,项目经理自批自验

这是最高频的场景。需求提出人在开发阶段逐渐退出讨论,交付时联系不上,项目经理为了赶下一个里程碑,自己点了个“验收通过”。我在 1240 条样本里筛出 213 条“提交人与验收人为同一账号”的记录,占 17%。

这 213 条任务里,后续产生返工的有 91 条,返工率 43%,是全样本平均返工率的近两倍。自批自验不是效率,是把风险延后爆发。

2. 场景二:标准写在脑子里,交付时靠“感觉”

有个制造业客户,他们的工艺参数校验模块验收时,业务方说“数据不对”。研发问哪里不对,业务方说“我们平时看的结果不是这样”。这就是标准的缺失,业务方脑子里的“对”,从来没有被翻译成可判定的条件。

后来我们做了一件事:让业务方用 40 分钟,把“对”拆成 11 条可判定的检查项。这 40 分钟,省掉了后面 3 轮返工和 9 个工作日。

3. 场景三:管理层最后一天才被拉进群

我见过一个项目,验收会前一天,管理层才第一次看到交付物。会上他提了 6 条修改意见,其中 3 条推翻了三个月前的设计前提。项目组当场崩溃,因为这意味着两周的重做。

这不是管理层的错,是流程的错。把管理层放在验收的最后一环,等于把最大的变量留到最后引爆。正确的做法是让管理层在“标准确认”和“重大变更”两个节点介入,而不是在“签字”节点介入。

4. 一次典型验收的真实时间线

下面这张表来自那位 SaaS 客户的验收日志。他们一条任务的验收周期平均 6.8 个工作日,但真正用于评审的时间只有 0.5 天。

验收环节 平均耗时 主要卡点 是否必须串行
提交验收申请 0.3 个工作日 提交人不知道要附带什么材料 是
资料补充 1.4 个工作日 反复索要截图、日志、说明文档 否,可前置
评审排期 1.9 个工作日 评审人日程难约,跨部门尤甚 否,可预排
评审会 0.5 个工作日 现场才发现标准不一致 是
整改 1.8 个工作日 整改范围临时扩大 否,可通过标准前置压缩
复验 0.7 个工作日 复验人换人,重新理解上下文 否,可通过证据链压缩
归档 0.2 个工作日 无 是

关键发现是:6.8 天里有 5.8 天耗在“等待”和“补充”上,而不是耗在“评审”上。也就是说,验收周期的优化对象根本不是评审效率,而是前置准备。

验收怎么做?管理层协同管理:任务验收从0到1

验收怎么做?管理层协同管理:任务验收从0到1

三、拆解常见误区:六个让验收失效的惯性动作

1. 误区一:把验收等同于测试通过

测试通过说明“没有已知缺陷”,验收要回答的是“是不是业务方要的东西”。这两个问题完全不同。我见过测试用例 100% 通过、业务方一句“这不是我要的”全部推翻的项目,不止一次。

测试是技术视角的确认,验收是业务视角的确认。把两者合并,等于让研发替业务方做决策。

2. 误区二:验收标准越细越好

听起来对,实际上有拐点。我们把验收标准的颗粒度分成四档做过对比:粗(只写目标)、中(写关键判定项)、细(写条款级检查项)、极细(写逐字段校验规则)。争议率从 38% 一路降到 9%,但标准维护耗时从 2 人时/月涨到 27 人时/月。

从“细”到“极细”,争议率只降了 2 个百分点,维护成本却翻了近一倍。绝大多数团队的最优解在“中”到“细”之间。

3. 误区三:验收是终点,签完字就结束了

验收通过只是状态的改变,不是价值的产生。我统计过,验收通过后 60 天内,仍有 18% 的交付物因为“上线后使用问题”被二次修改。这说明验收时的判定场景和真实使用场景存在差距。

解决办法是在验收环节增加一个“上线后 14 天回看”的轻量节点,只做一件事:确认验收时的判断在真实使用中成立。

4. 误区四:让最高领导拍板最快

短期看最快,长期成本最高。因为一旦形成“有争议就找领导”的习惯,团队就彻底放弃了在专业层面达成一致的能力。我观察到的数据是:管理层介入频率从每月 6 次涨到 17 次之后,团队内部自解决的争议比例从 72% 掉到 31%。

管理层的正确用法是设定升级规则,而不是充当默认裁判。

5. 误区五:验收不通过就是团队不行

验收不通过,第一件事应该是问“标准是不是写清楚了”,而不是“谁的责任”。很多团队的验收数据之所以难看,是因为他们把验收不通过当成事故,于是所有人都倾向于让验收“一次过”,哪怕标准被偷偷放宽。

我建议把“验收不通过”定义为一次高质量反馈,而不是一次失败。数据上,一次通过率稳定在 70%,80% 的团队,最终交付质量高于刻意追求 95% 的团队,因为后者的标准通常在暗中注水。

6. 误区六:用聊天记录当验收证据

聊天记录的问题不是没有信息,而是无法定位、无法确认状态、无法追责。三个月后你很难在几千条消息里找到那句“可以了”,更难证明那句话来自有验收权限的人。

可用的验收证据至少要满足三条:有明确对象、有明确结论、有明确责任人。缺一条,它在事后就不成立。

验收怎么做?管理层协同管理:任务验收从0到1

四、专业判断逻辑:验收从 0 到 1 的四层模型

1. 第一层:验收对象分层,别把所有东西混在一起验

很多团队的验收混乱,源头是把不同层级的东西放在同一张验收单上。我的做法是先分层,每层的验收频率、角色、严格度都不一样。

验收层级 典型对象 验收角色 建议频率 严格度
任务级 单个功能点、单个工单 需求提出人 + 执行人 每周或按迭代 中
交付物级 一个完整模块、一份报告 业务负责人 + 技术负责人 每交付节点 高
里程碑级 一个阶段成果、一次上线 项目组 + 管理层 每里程碑 高
合同/合规级 对外交付、审计对象 管理层 + 法务/质量 按合同节点 极高

分层之后最直接的好处是:管理层只需要出现在后面两层,前面两层完全交给团队自解决。这是管理层协同的第一条边界。

2. 第二层:验收标准前置,写成可判定的完成定义

我一直坚持验收标准必须写在任务创建时,而不是验收时。写法上,我推荐用“可判定陈述句”,避免形容词。下面是我在一个金融科技客户那里实际用过的完成定义模板。

任务标题: 对账差异明细导出
完成定义 (DoD):

导出字段包含: 交易流水号、发生时间、渠道、金额、差异类型、差异原因

差异类型枚举必须为: 金额不符 / 状态不符 / 单边账 / 时间越界

单次导出 5 万行数据耗时 <= 30 秒 (测试环境基准)

空结果场景返回明确提示文案,不返回空白文件

提供一份真实数据的导出样例文件,供业务方确认

导出行为写入操作日志,含操作人、时间、筛选条件

验收角色:

提交人: 张 XX (研发)

验收人: 李 XX (财务共享中心)

终审人: 王 XX (财务负责人,仅在争议时介入)

证据要求:

导出样例文件 / 耗时截图 / 操作日志截图

这份模板最值钱的地方不是字段,而是“验收人”和“终审人”被分离了。验收人负责日常判定,终审人只在争议升级时出现。这一条规则,把管理层从“每次都到场”变成了“按需到场”。

3. 第三层:验收权限矩阵,明确谁能驳回

权限不清是验收僵局的主要来源。我通常用一张四列矩阵来固定这件事:提交权、评审权、驳回权、终审权。

  • 提交权:执行人,负责提交交付物和证据包。
  • 评审权:需求提出人或其指定的业务代表,负责判定是否符合标准。
  • 驳回权:与评审权同一人,但必须写明驳回理由和对应标准条款。
  • 终审权:管理层或授权人,只在争议升级、标准变更、范围调整三种情况下行使。

这里有个容易忽略的细节:驳回必须挂到标准条款上。如果某条驳回意见找不到对应的验收标准,那说明标准本身有缺口,应该先补标准再驳回。这条规则能挡掉大约三分之一的主观驳回。

4. 第四层:证据链,让验收在半年后依然站得住

证据链的最小集合是四样:交付物本身、判定依据、判定结论、判定人。四样缺一,验收就不成立。

我见过最惨的一个案例,项目做完一年后被审计追溯,团队只能拿出一个已经离职的同事发在群里的“OK”。最后这条交付被判定为“无有效验收记录”,直接影响了尾款结算。

5. 什么情况下必须升级到管理层

升级不是失败,是规则的一部分。我建议明确列出三条升级触发条件:

  1. 验收争议超过 2 个工作日未关闭,且双方各持标准依据。
  2. 验收结论会导致范围变更超过原计划的 15%,或影响里程碑日期。
  3. 验收标准本身需要修改,且修改会影响已通过的其他交付物。

这三条之外,一律在团队内部解决。升级阈值写得越清楚,管理层被无效打扰的次数越少。

验收怎么做?管理层协同管理:任务验收从0到1

五、从一个真实项目看 0 到 1 的落地过程

1. 起点:没有验收流程,只有口头确认

去年我深度参与了一家 300 多人的企业服务公司的验收体系搭建。项目启动时他们的状态是:任务做完在群里说一声,需求方回个表情就算过了。我们抽样了他们过去半年的 150 条任务,能追溯到明确验收结论的只有 51 条。

更麻烦的是,他们并不知道自己的验收一次通过率是多少,因为这个数据从来不存在。验收管理的第一个动作不是建流程,而是让状态变得可见。

2. 第二步:把标准写下来,从 3 个试点团队开始

我们没有全公司推,而是选了 3 个团队做试点:一个研发团队、一个实施交付团队、一个数据团队。每个团队只做一件事,新任务创建时,必须填写完成定义和验收人。

前两周的抵触非常大。研发觉得“这又多了一道工序”,业务方觉得“我不知道怎么写标准”。我们的做法是给每个团队配一份标准模板库,把常见的验收对象归类成 12 类,每类给 3 条示例。模板库上线后,填写耗时从平均 11 分钟降到 3 分钟。

3. 第三步:用工具承载流程,让验收不再是个人记忆

流程写在文档里,永远会被绕过。试点第四周,我们把验收动作搬进了 PingCode。

选择它的原因很实际:这家公司有 300 多人、跨三个事业部,属于典型的中大型组织,PingCode 主要服务中大型企业及 100 人以上组织,在权限分级和多团队协同上比较匹配他们的复杂度。更关键的是,他们原本用 Jira 管理需求,历史数据量很大,需要平滑迁移而不是推倒重来,PingCode 支持 Jira 平滑迁移,这一点省掉了我们至少两周的数据治理时间。另外他们对接的是金融类客户,对数据落地的合规要求高,支持私有化部署是硬性门槛。

落到具体配置上,我们做了四件事:

  • 把完成定义做成必填字段,任务创建时就要填,不填无法流转到开发状态。
  • 把验收人做成角色字段,而不是自由文本,系统自动校验“提交人 ≠ 验收人”。
  • 把证据做成附件强校验,标记为“验收类”的附件缺失时,验收按钮不可点击。
  • 把争议升级做成状态流转,超过 2 个工作日未关闭的验收任务自动标记并推送给管理层视图。

这里我想强调一个判断:验收流程能不能活下来,取决于它被绕过的成本有多高。写在文档里的流程,绕过成本为零;嵌进工具状态机里的流程,绕过成本是可感知的。这是我认为工具承载不可替代的原因。

4. 第四步:给管理层一块看板,而不是一堆汇报

管理层协同最容易走偏的一步,就是让他们看汇报 PPT。我们做的是三块看板:验收积压看板(还有多少任务卡在验收)、争议升级看板(哪些争议超过阈值)、一次通过率趋势看板(按团队和季度)。

管理层每周只看 10 分钟这三块看板,介入次数从每月 17 次降到 6 次,但介入的有效性明显提高,因为每次都在关键节点上。

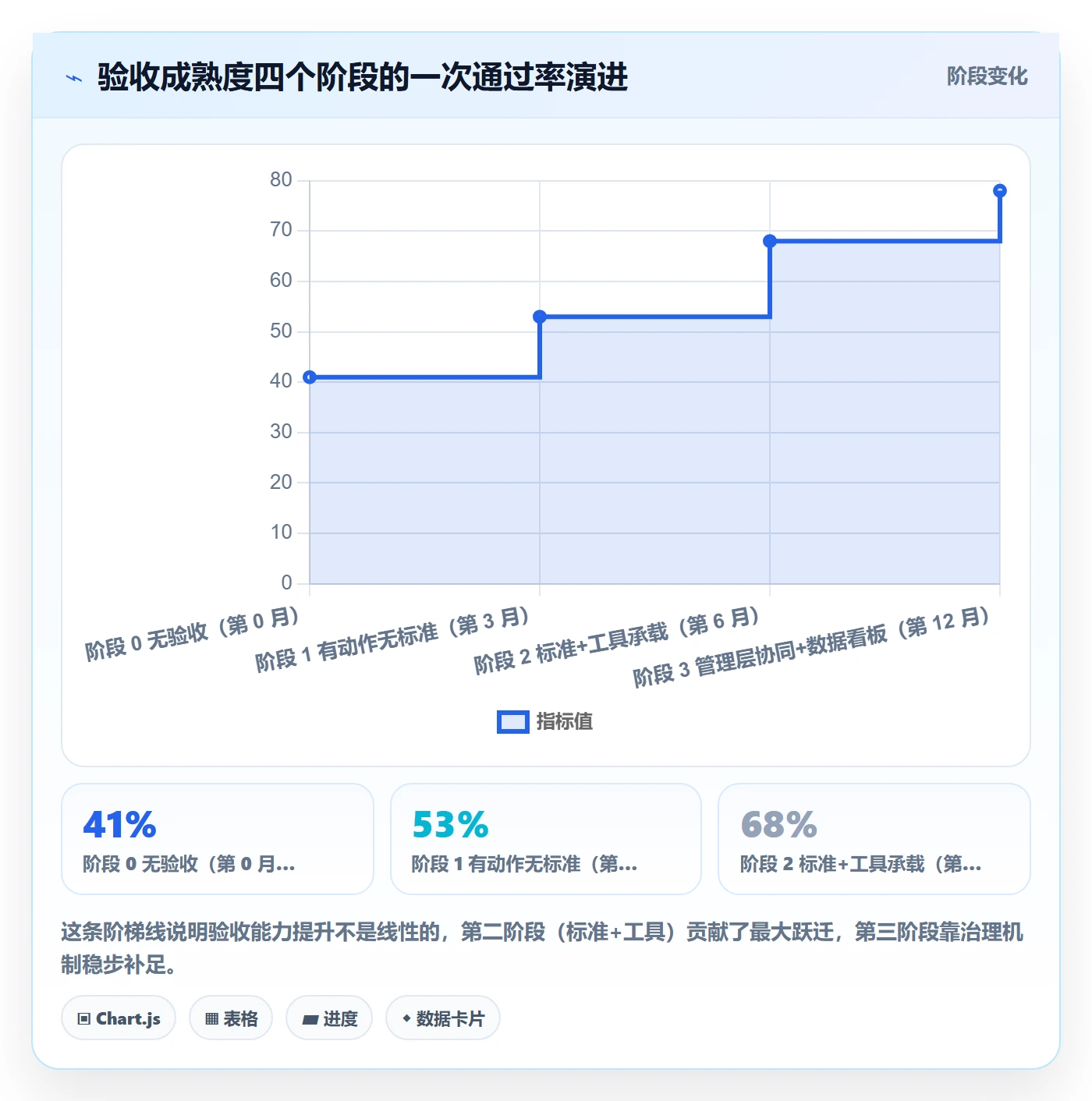

5. 六个月后的数据对比

指标 改造前 改造 6 个月后 变化幅度
验收一次通过率 41% 78% +37 个百分点
平均验收周期 6.8 个工作日 2.4 个工作日 -65%
需求返工率 34% 12% -22 个百分点
缺陷逃逸率 21% 7% -14 个百分点
管理层临时介入次数 17 次/月 6 次/月 -65%
可追溯验收记录占比 34% 96% +62 个百分点

需要说明的是,这组数据来自这一个项目的实际记录,不是行业普适结论。但类似的改善幅度,在我参与的其他几个项目里也大致重现。其中我认为最有价值的不是返工率下降,而是“管理层临时介入次数减半”,这说明团队重新获得了自主达成一致的能力。

验收怎么做?管理层协同管理:任务验收从0到1

验收怎么做?管理层协同管理:任务验收从0到1

六、不同情况下的行动建议

1. 20 人以下团队:只做三件事

小团队不要上复杂流程,会直接被压垮。我的建议是只做三件事:任务创建时写一句完成定义、明确一个验收人、验收结论必须文字留痕。工具上用一个共享任务列表就够了。

小团队的核心风险是“人一换,验收全丢”,所以留痕比流程重要。

2. 20,100 人团队:把验收和迭代节奏绑在一起

这个规模最怕的是验收节奏和迭代节奏脱节,导致交付物积压。建议把验收节点固定到迭代结束前一天,让验收成为迭代的常规动作,而不是临时攒起来的一堆待办。

同时开始建立标准模板库,按交付物类型分类,先做 8,12 类就够覆盖 80% 的日常场景。

3. 100,500 人团队:需要工具承载和角色分离

这个规模是验收最容易失控的区间:人多、跨部门多、口头沟通已经不够用,但又没到必须上重流程的程度。核心动作是两件事,工具承载流程、验收人和终审人分离。

工具选型上,重点看三件事:能不能做字段级强校验、能不能做角色权限区隔、能不能输出验收相关的度量数据。像 PingCode 这类面向中大型企业及 100 人以上组织的项目管理平台,通常在这三块上比较完整;如果团队原本用 Jira,迁移平滑度也是必须提前验证的项,因为验收流程一旦涉及历史数据,迁移成本会直接变成推行阻力。

4. 500 人以上或多事业部:先统一度量口径,再统一流程

这个体量不要一上来就统一流程模板,各事业部业务差异太大,强推必然阳奉阴违。正确的顺序是先统一度量口径,比如“验收一次通过率”怎么算、“验收周期”从哪个状态开始计时,口径统一了,流程可以各走各的。

口径统一之后,你会第一次看到各事业部之间真实的差距,而这种差距比任何汇报都更有推动力。

5. 强合规行业:把验收做成可审计证据包

金融、医疗、军工这类行业的验收,重点不是效率而是可审计性。建议在验收环节强制生成一份证据包,包含交付物版本、判定依据、判定人、时间戳,并保证这份证据包在验收通过后不可修改。

我见过一家机构因为验收记录可编辑,在一次外部审计中被质疑数据真实性,最后花了三个月做补充说明。

6. 外包与供应商交付:验收标准必须写进合同附件

对外交付的验收,标准前置的价值会被放大数倍。我建议把完成定义直接作为合同附件,并且约定“验收不通过时的整改次数上限”和“超过上限的处理方式”。

没有这两条,外包验收会变成无底洞。实际项目中,明确整改次数上限后,平均整改轮次从 3.4 轮降到 1.7 轮。

验收怎么做?管理层协同管理:任务验收从0到1

七、不同情况下的取舍

1. 验收严格度 vs 交付速度

这是最常被拿出来对立的一组。但我的观察是:在标准前置的前提下,严格度和速度并不冲突,反而正相关。因为严格度提升带来的是返工减少,而返工才是真正吃掉交付周期的东西。

真正会拖慢速度的,是“事后加严”,东西做完了才提高标准,那必然导致大面积返工。

2. 管理层介入深度 vs 团队自主性

介入越深,短期决策越快,长期团队越弱。我建议用升级阈值来调节这两者,而不是用介入频率。阈值定得清楚,管理层的介入就是精准的;阈值模糊,介入就会变成日常。

一个可操作的判断标准:如果管理层介入的案例里,超过一半是“重复出现的同类争议”,说明问题不在团队,而在标准或权限设计有缺口。

3. 标准颗粒度 vs 维护成本

前面给过数据:从“细”到“极细”,争议率只降 2 个百分点,维护成本几乎翻倍。我的建议是把颗粒度控制在“中”到“细”之间,把极细颗粒度的精力转投到自动化校验上。能用系统自动判定的,就不要写成人看的条款。

4. 自建验收模块 vs 采购成熟平台

自建的优势是贴合业务,劣势是度量能力和权限模型通常做不完整。我见过不少团队自建了验收流,但做不出“按团队、按季度的验收一次通过率趋势”,最后仍然要靠人工统计。

判断标准很简单:如果你的验收流程需要跨部门权限隔离、需要历史数据迁移、需要私有化部署,采购成熟平台的综合成本通常低于自建。反过来,如果只是团队内部几十个人的轻量验收,自建一个表单就够了。

5. 一次验收 vs 分批验收

大交付物建议分批验收。把一个大模块拆成 3,4 个可独立判定的批次,每批单独验收,能显著降低“最后一次性暴雷”的概率。

代价是验收次数增加,管理成本上升。我的经验阈值是:预计交付周期超过 6 周、或涉及 3 个以上业务方的交付物,就应该分批验收。

验收怎么做?管理层协同管理:任务验收从0到1

八、把验收变成组织能力:三个可复用机制

1. 验收日历:让验收有固定节奏

验收最大的敌人不是严格,而是不确定。当验收时间不可预期,所有人都会倾向于把事情往后拖。验收日历的作用是把验收节点固定下来,让团队知道“每周三下午是验收时间”。

实施后最直接的变化是评审排期耗时从 1.9 个工作日降到 0.4 个工作日,因为不再需要逐个约人。

2. 验收复盘:只复盘三类案例

不要复盘所有验收,会变成负担。只复盘三类:超过 5 个工作日才关闭的、被驳回两次以上的、以及升级到管理层的。这三类案例覆盖了绝大多数流程缺陷。

每季度复盘一次,每次 60 分钟,产出的不是“下次注意”,而是具体的标准补充或权限调整。

3. 验收数据看板:四个指标就够

  • 验收一次通过率:按团队、按季度看趋势,低于 60% 说明标准有问题。
  • 平均验收周期:拆到环节看,找出等待成本最高的节点。
  • 验收积压量:超过 7 天未关闭的验收任务数,这是最灵敏的风险预警指标。
  • 争议升级率:升级到管理层的比例,过高说明标准或权限有问题,过低可能是团队在私下降标准。

这四个指标不需要复杂工具,一张能按状态和时间筛选的任务视图就能算出来。关键是每周固定看。

验收怎么做?管理层协同管理:任务验收从0到1

九、最后的判断:下一步你该做什么

回到最开始那个会议室安静 15 秒的场景。如果那家公司当时做到了一件事,在需求立项时写下“对账口径以哪份文档为准,由谁确认”,那 15 秒就不会发生。

我想强调的独特判断是:验收的核心矛盾从来不在验收环节,而在立项环节。绝大部分团队把精力投在“怎么把验收会开好”,但真正的杠杆在“怎么让验收标准在任务创建时就存在”。前者是执行优化,后者是结构优化。

另一个反直觉的判断是:管理层在验收中的最佳位置不是终点,而是规则的制定者和例外情况的处理者。当他们从“最后签字的人”变成“升级规则的拥有者”,团队反而会更快地自己解决问题。

如果你今天就要动手,我建议按这个顺序走:

  1. 本周:随机抽 30 条已完成任务,统计其中有多少条能追溯到明确的验收记录。这个数字会决定你的紧迫感。
  2. 下周:选一个 10 人以内的团队试点,新任务创建时必须填写完成定义和验收人,跑两周看填写阻力。
  3. 第一个月:整理 8,12 类常见交付物的完成定义模板,把填写耗时压到 3 分钟以内。
  4. 第二个月:把验收动作搬进工具,加上“提交人 ≠ 验收人”的校验和证据附件强校验。
  5. 第三个月:设定三条升级触发条件,并给管理层开一块只看三个指标的看板。

整个过程不需要一次做完,但每一步都必须留下可追溯的数据。因为验收这件事,最终比拼的不是谁的标准写得漂亮,而是谁能在半年后拿出证据说清楚:当时是谁、凭什么、判定它通过了。

常见问题解答(FAQ)

1. 任务验收从0到1,第一步应该先做什么?

我们团队之前一直靠群里吼一声“做完了”,结果上线后才发现漏了三个验收点。领导让我牵头把验收流程搭起来,我完全不知道从哪里下手。到底是先定验收标准,还是先选个项目管理工具?

先定验收标准的颗粒度,再谈工具。第一步不是拉流程,而是把“什么叫做完”写清楚:每类任务至少定义3到5条可判定的验收条件,比如功能类要写明输入、预期输出、边界情况,文档类要写明交付格式和评审人。判断依据是:如果一条验收条件无法用“是/否”回答,它就还不是验收条件。

工具只是承载这些条件的容器,先有标准再选型,否则换任何平台都会退回到口头确认。

2. 验收标准由谁定,是执行人还是验收人?

我之前让开发自己写验收标准,结果他写的全是“功能正常”“逻辑没问题”这种没法验证的话。后来让测试来写,测试又说不懂需求背景。这个责任到底该落到谁头上,我夹在中间很难办。

标准应该由“验收人”主导、执行人参与,但最终签字权在验收人。可执行的做法是:需求阶段由提需求的一方写出验收条件的初稿,执行人补充技术边界和不可行项,验收人确认每条都能被验证。数据口径上,建议每条验收条件都绑定一个证据形式,比如截图、日志、测试用例编号或演示录屏。

如果验收人缺席标准制定,后面一定会出现“这不是我要的”这类扯皮,返工成本通常比前期多花的两小时高得多。

3. 跨部门任务验收,管理层怎么协同才不互相甩锅?

我们做的是跨部门项目,市场部说功能没达到预期,技术部说需求本来就没写清楚,最后变成两个部门领导在会议上对线。我作为项目经理,感觉验收这事根本没人在真正负责。

核心是把验收拆成“事实确认”和“业务确认”两层,并明确各自的签字人。事实确认由执行方和验收方的一线人员完成,对照验收条件逐条打勾并附证据;业务确认由双方管理层基于事实结果做判断,只讨论“是否满足业务目标”,不重新讨论细节。做法上建议在项目管理平台里为每个验收项设置状态、证据附件和确认人,让协同留痕。

判断依据是:如果一场验收会超过30分钟还在争论事实,说明前面的证据链没建好,问题不在管理层。

4. 验收通过后还需要复盘吗,怎么做才不流于形式?

我们每次验收完就归档了,下一次项目还是踩同样的坑。领导让我搞复盘,但大家坐下来就是说“下次注意”,没有任何实际改变。我不想让复盘变成走过场,想知道有没有可落地的做法。

要复盘,但复盘的对象不是人,而是验收条件的偏差。可执行做法:验收结束后统计三类数据,一次通过率、返工原因分布、验收条件变更次数。然后只针对“重复出现两次以上的返工原因”制定改进项,并指定负责人和截止时间。判断依据是:如果一次通过率低于60%,说明验收标准或需求澄清环节有问题;

如果返工原因集中在某一个人或某一类任务,说明需要补的是流程或培训,而不是态度。把改进项写回项目管理平台的模板里,下一次验收自动带上,复盘才算真正闭环。

核心关键词

读者评论

徐
徐雅楠

我们公司去年也踩过自批自验的坑,项目经理为了赶里程碑自己点通过,结果上线后客户一句口径不对,返工两周。后来我们强制要求提交人和验收人不能是同一账号,返工率确实降了不少。不过有个现实问题:需求提出人经常在开发中期就被调走或忙别的项目,找不到人验,这个缺位怎么制度性解决,文章没展开。

朱
朱莉

标准颗粒度那个拐点我挺认同。我们之前把验收标准写到字段级,结果业务方自己都懒得维护,三个月后标准文档没人看。后来改成只写关键判定项加一个验收演示会,争议反而少了。我觉得核心不是写多细,而是谁有权限拍板说这条算不算过,这个角色没定清楚,写再细也是摆设。

钱
钱宇轩

验收通过后14天回看这个建议挺实用,但落地时容易变成走形式。我们试过类似机制,结果回看人换了一批,根本不了解当初的判定背景,最后就是补个签字。感觉还是得靠证据链,把当时的判定依据留全,换人也能接上。另外管理层介入频率那个数据我信,我们这边领导一插手,团队就习惯性往上推,自解决能力确实会退化。

文章包含AI辅助创作:验收怎么做?管理层协同管理:任务验收从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/406904

赞 (0)
飞飞飞飞
验收标准最佳实践:管理层任务验收协同管理,常见问题
上一篇 1小时前
驳回管理指南:管理层如何做好任务验收,协同管理全流程
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
