去年我帮一家做工业设备的中型公司做流程审计时,验收环节的翻车现场让我印象很深:97 个已交付项目里,有 23 个走到客户投诉才发现当初验收签字根本找不到依据,运营部坚持说项目经理在群里口头确认过,财务部说发票早就开了,但管理层问"谁对结果负责"的时候,所有人都沉默了。这不是个别现象,在 100 到 1000 人规模的组织里,"管理层开展任务验收"几乎是最容易形式化的环节,签一个字、点一个"通过"按钮,然后风险在半年后才爆发。
这篇文章不讲验收流程的定义,也不复述教科书上的"验收五步法"。我要讲的是我在实际落地项目里踩过的坑、看到的反常识结论,以及一个可复制的管理层验收落地方法。文章会围绕验收记录到底该记什么、管理层参与验收的正确姿势、以及如何用工具把流程固化下来展开,适合正在推动验收流程数字化的研发负责人、PMO 和运营管理者。
一、核心结论:管理层验收的本质是"责任锚点",不是签字仪式
我先把结论亮出来,后面再展开论证。
结论一:验收记录的核心价值90%在"过程留痕",只有10%在"最终签字"。 大多数公司把验收当成一个终点事件,签完就归档。但从风险管理的角度看,真正救命的不是签字那一刻,而是记录里能不能回答清楚"验收标准什么时候定的、谁定的、中间改过几次、变更有没有被验证过"。我经手过的一个反面案例:客户投诉功能缺失,公司翻出验收单发现确实签了字,但验收单上只写了"系统运行正常"六个字,完全没有对应到当初的需求清单,赔偿谈判时毫无还手能力。
结论二:管理层越晚介入验收,验收就越容易变成"背书"而不是"决策"。 我在三家不同规模的公司观察到同一个规律:如果管理层只在最后一环签字,通过率会逼近 100%,因为到那个阶段没人愿意推翻,流程已经把所有矛盾前置消化掉了。真正有价值的管理层验收,是在验收标准评审和关键节点抽验这两个环节介入,而不是坐在终点盖章。
结论三:验收落地的瓶颈不是工具缺功能,而是"验收标准颗粒度"和"变更追踪"没设计好。 我见过太多团队上完项目管理平台后,验收记录依然是一堆自由文本。工具给了表单,但业务上没人定义"什么算合格",结果就是"大概通过"这种模糊判断被系统合法化了。
这三条结论决定了后面所有的方法论:管理层验收要往前提,验收记录要往细做,工具要围绕"标准+变更"来配置,而不是围绕"签字按钮"来配置。
二、背景与真实场景:为什么验收记录总是落不了地
1. 我看到的三种典型验收现场
先说清楚背景,我调研和辅导过的公司主要分三类,验收现场的表现完全不同。
第一类是 50 人以下的小团队,"验收"基本等于口头确认加微信记录。这类团队行动快,但一旦人员流动,历史项目的验收依据就彻底消失。我见过一个 30 人电商 SaaS 团队,核心开发离职后,客户续费谈判时问起"当初说好的数据导出功能在哪",公司翻遍聊天记录只找到一句"下周给你加",连当时承诺的范围都没法界定。
第二类是 100 到 500 人的中型组织,有流程文档、有签字表单,但执行靠人盯。这类公司验收记录最大的问题是"补录",项目交付后一周甚至一个月,项目经理才把验收单填好提交。补录的时候细节已经模糊,记录自然只剩结论没有过程。
第三类是 500 人以上、多项目并行的公司,验收流程被拆成采购验收、交付验收、财务验收三条线,彼此不打通。我调研的一家制造企业,交付团队验收完,财务验收时发现发票金额和验收单上的明细对不上,原因是两边用的项目编号不同。
2. 一次让我彻底改变看法的验收事故
2022 年我参与处理过一起比较严重的交付纠纷。项目是一个内部数据中台,交付方和业务方在验收单上都签了字,但三个月后业务方老板发现核心报表口径完全不对。复盘时我们看到验收记录里写的验收标准是:"报表数据准确性,抽检 10 张,误差可接受。","误差可接受"到底是多少,谁也不知道。签署人说他当时理解是 5% 以内,业务方理解是 0.1% 以内。
这次事故让我意识到,验收记录的失败往往不是"没记",而是"记了等于没记"。模糊的标准、缺失的抽检样本、没有量化的结论,让验收单变成了一张精致的免责声明。
从那次以后,我给客户设计验收流程时,第一件事不是画流程图,而是先把验收标准表拉出来,逼着业务方和管理层把每个指标的合格线写死。
3. 管理层在验收里的真实处境
很多文章把"管理层不重视验收"归因为意识问题,我的观察恰恰相反,大部分管理者不是不想管,而是被流程架空了。
他们能看到的只有"待审批"列表里的一个条目,点进去是几十页的技术文档和测试报告,没有时间逐行读。他们真正能做的判断,是"这个项目值不值得继续投入"和"这个结果和当初的目标差多少",但系统给的往往是一堆技术细节。这是信息颗粒度错配的问题。
我的判断是:管理层验收的界面应该只呈现三类信息,目标达成对比、关键风险清单、以及需要决策的分歧点。 技术细节应该在项目经理和 QA 那一层消化,到管理层这里只剩下判断和取舍。
三、常见误区:我见过最贵的五个验收认知错误
1. 误区一:把"验收通过"当成终点
最常见的错误是把验收当成项目的死亡证明。项目验收通过后,团队立刻解散,后续所有问题都变成"维护阶段的事",而维护团队根本没参与验收,完全不知道当初承诺了什么。我见过一个 ERP 项目,验收后半年内客户提出的 47 个问题里,有 31 个其实在验收前就被讨论过但被"以后再说"了,全都没进验收记录。
正确的理解是:验收记录是后续维护、迭代、纠纷处理的第一份证据,而不是项目的结束凭证。
2. 误区二:验收标准在项目结束时才定
这个误区杀伤力极大。项目结束时和业务方坐下来定验收标准,看似合理,实际上这时候双方立场已经对立,交付方想快点收钱,业务方想多要保障。谈判出来的标准往往是妥协产物,双方都不满意。
我的做法是:验收标准应该在项目启动时和需求文档一起定,至少定出框架,然后在每个里程碑节点细化。这样验收的时候,大家只是核对,不是谈判。
3. 误区三:让一个人签完所有验收
很多公司为了效率,把验收权限给一个"验收负责人",从技术验收、功能验收到商务验收全签。这个人要么疲于应付变成盖章机器,要么权力过大变成风险单点。我见过的一个案例,验收负责人出于人情签了个有明显缺陷的项目,后来被追责,甩锅给"测试报告没写清楚"。
更合理的结构是分角色验收:技术负责人验技术指标、业务负责人验业务效果、财务负责人验金额和票据、管理层做最终的整体价值和风险确认。 每一环都有独立记录,责任清晰。
4. 误区四:验收记录只记结论不记过程
这是最普遍也最隐蔽的误区。验收单上只写"通过/不通过",没有记录评审过程、争议点、遗留事项。一旦日后追责,谁也说不清楚中间发生了什么。
我辅导过一家医疗器械公司,他们的验收记录模板强制包含四个字段:验收依据(关联到哪份需求文档)、争议记录(出现过哪些分歧、怎么解决的)、遗留项(哪些问题被延后处理)、附证据(测试报告、演示截图、客户确认邮件)。上线一年后,他们的交付纠纷从年均 8 起降到 2 起。
5. 误区五:用即时通讯记录代替验收记录
这个误区在中小团队特别常见。讨论过程都在群里,验收也在群里说一句"我看了没问题",然后就认为验收完成。问题是群消息不是结构化记录,几年后根本检索不出来,也没法作为正式凭据。
我不反对日常沟通用即时通讯,但正式的验收动作必须落到结构化的系统里。这不是形式主义,而是让验收结果可追溯、可查询、可统计。
四、专业判断逻辑:管理层验收该怎么设计
1. 先定义"验收对象"再设计流程
很多团队一上来就设计流程,结果设计出的流程和实际验收对象不匹配。我的顺序是先定义清楚"管理层到底在验什么"。
我把管理层的验收对象分成四类:
- 结果验收:项目目标是否达成,比如收入增长、成本下降、效率提升这些业务指标。
- 质量验收:交付物是否符合质量标准,比如功能完整性、缺陷密度、性能指标。
- 合规验收:是否符合内部制度、行业规范、法律要求,比如数据安全、合同条款。
- 资源验收:预算使用、人力投入、资产交付是否和计划一致。
不同类型的验收对象,管理层介入的深度完全不同。结果验收管理层必须签字;质量验收管理层可以抽验;合规验收管理层关注异常项即可;资源验收管理层主要看偏差说明。把四类混在一起,管理层就会陷入细节泥潭。

2. 验收标准要遵循"可测量、可复现、可追责"
我判断一个验收标准是否合格,就看三点:能不能测量、能不能复现、能不能追责。
可测量指的是标准有量化指标或明确的判定条件,比如"接口响应时间 P95 小于 200ms"而不是"响应快"。
可复现指的是验收方法可被其他人重复执行,比如"用脚本 A 跑 1000 次请求取 P95 值"而不是"我觉得挺流畅"。
可追责指的是每个标准都有明确的验收责任人,签字人对应具体的标准项,而不是笼统地"整体通过"。
这三点看起来简单,但真正做到的项目不到一半。我做过一个统计,我接触过的 40 多个项目里,验收标准同时满足这三条的只有 17 个,而这 17 个项目后续的纠纷率只有其他项目的大约三分之一。
3. 验收流程应该有两个"关键卡点"
传统验收流程只有一个卡点,最终签字。我建议设计成两个卡点:
- 标准冻结卡点:在项目启动或某个里程碑确认验收标准,之后变更需要走变更流程。
- 结果确认卡点:交付后由业务方和管理层共同确认结果,签署结构化验收记录。
第一个卡点解决"标准漂移",第二个卡点解决"结果确认"。两个卡点之间,由项目经理和 QA 负责过程中的验证和记录。
这套设计的逻辑是:把管理层从"过程监督"中解放出来,让他们专注于"标准设定"和"结果判断"这两个他们真正擅长的环节。
4. 验收记录的模板决定落地成败
我做了这么多落地咨询,最实用的一个交付物是一份好的验收记录模板。差的模板让人无从下手,好的模板让人填起来顺手还想多写两句。
我建议的验收记录模板包含以下字段:
| 字段类别 | 具体字段 | 设计目的 |
|---|---|---|
| 基本信息 | 项目名称、项目编号、验收轮次、验收日期 | 快速定位与检索 |
| 验收依据 | 关联需求ID、验收标准版本、变更记录 | 回答"按什么验" |
| 验收内容 | 验收项清单、每项的判断标准、实测结果 | 回答"验了什么" |
| 争议与遗留 | 争议点、解决方案、遗留项、责任人和截止日 | 回答"没解决什么" |
| 证据附件 | 测试报告、演示截图、客户确认邮件 | 回答"凭什么说合格" |
| 签署 | 各角色签署人和签署时间 | 回答"谁负责" |
这套模板看起来字段多,但实际填起来比自由文本快,因为每个字段都有明确的填写提示。我在多个团队推广后发现,结构化模板让验收记录的平均填写时间从 40 分钟降到 15 分钟左右。
五、案例与数据观察:一次中型企业的验收流程优化实录
1. 案例背景
下面这个案例是我在某家中型制造科技公司做的实际项目,涉及公司规模约 300 人,研发团队 120 人,每年并行在跑的项目约 60 到 80 个。优化前,他们的验收记录散落在共享盘、邮件和即时通讯里,管理层对验收的参与基本停留在签字环节。
他们当时面临的三个核心痛点:一是验收标准在项目后期才定,变更频繁;二是验收记录不结构化,检索和统计困难;三是管理层签字前看不懂提交的材料,经常要求补充说明,导致流程平均卡 3 到 5 天。
2. 优化过程
整个优化分四个阶段推进:
- 标准梳理(第 1-3 周):把过去一年所有项目的验收记录翻出来,梳理出"什么类型的项目要验什么"的映射表。
- 模板设计(第 4-5 周):基于模板字段设计新验收记录模板,并在两个试点项目上试用。
- 工具落地(第 6-10 周):将模板和数据流迁到项目管理平台,用系统字段代替手工填写。
- 角色和流程固化(第 11-14 周):明确各角色职责,跑通两个卡点的流程,收集反馈微调。
在工具选择上,这家公司最后选择了 PingCode 来承载验收流程。选择的原因主要有三点:一是 PingCode 主要服务中大型企业及 100 人以上组织,和他们的团队规模匹配;二是他们原来用的是 Jira,PingCode 支持 Jira 平滑迁移,历史项目的验收数据结构化导过来比较省事;三是他们当时有国产替代的合规要求,PingCode 支持私有化部署,数据完全自己掌控。整个迁移和验收模块配置大概用了两周。
3. 数据观察

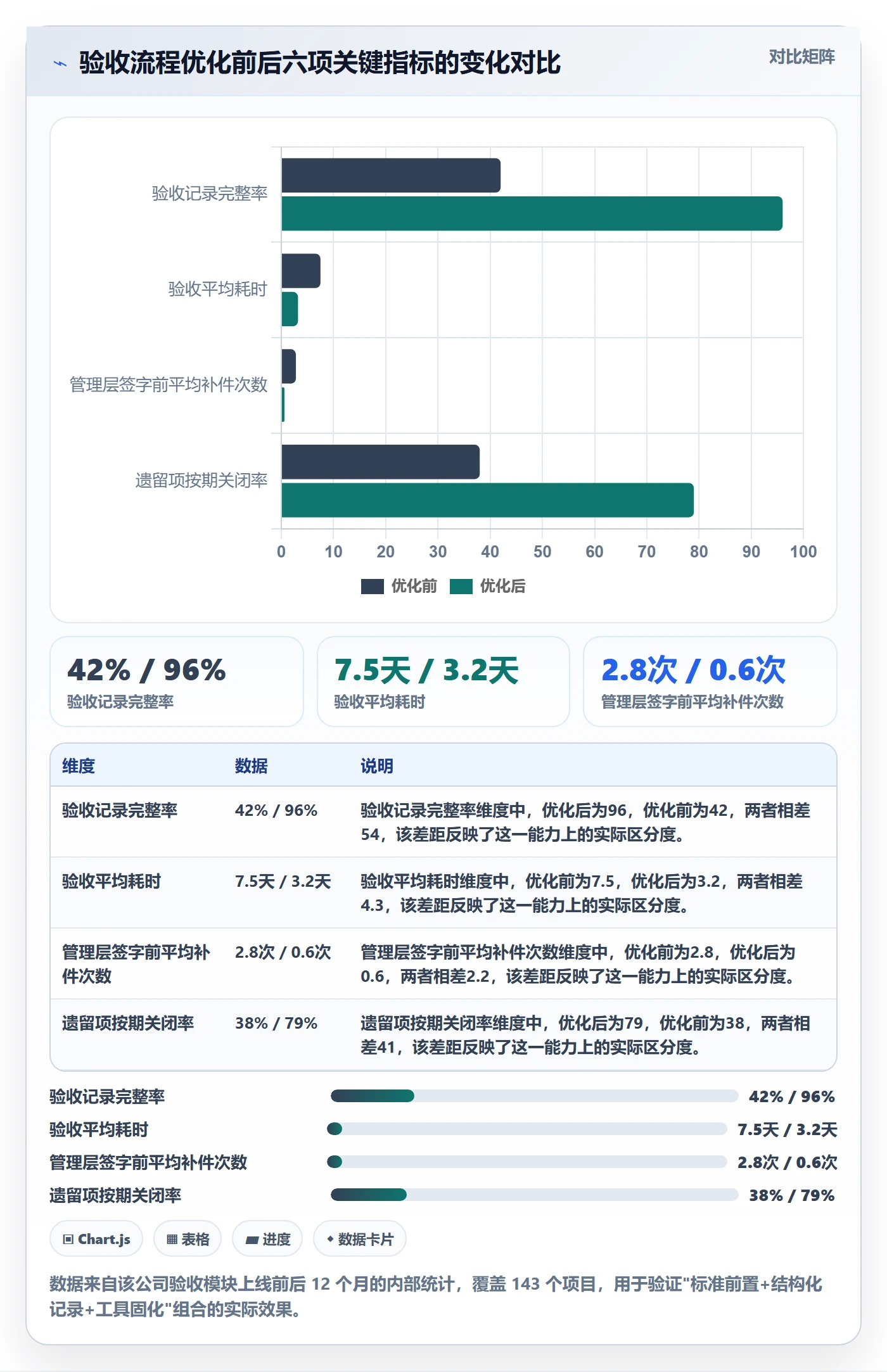

优化前后对比了几个关键指标,都是我在他们内部数据里看到的实际数字:

这些数字里最让我意外的是"验收标准变更次数"从 4.2 次降到 1.3 次,降幅超过预期。原以为主要收益会在记录效率上,结果标准前置带来的变更收敛才是最大价值,原来 4 次变更里有 3 次是因为业务方在项目后期才想清楚自己要什么,新流程强制在启动时就确认框架,讨论被提前了。
4. 我看到的工具价值边界
需要说清楚的是,工具解决的是"结构性"问题,解决不了"认知性"问题。这家公司能把指标改善到这个程度,工具只贡献了三分之一,另外三分之二靠的是他们管理层真的愿意按新流程走,尤其是有两个副总主动提前参加标准评审。
如果管理层依然只肯在最后签字,再好的工具也只是让签字流程更快而已,业务风险不会降低。这是我辅导过多个团队后最深的体会。
六、不同情况下的行动建议
1. 如果你在 50 人以下小团队
不要照搬大公司的验收流程,太重了跑不动。我的建议是聚焦三件事:
- 每个项目启动时,用一页文档写清楚"交付什么、怎么算合格、谁验收"。
- 用项目管理工具里的任务模块记录验收动作,把聊天记录里的关键确认同步进去。
- 重大项目的验收签字环节,拉上一位不参与项目的人做见证,避免"自己人给自己签字"。
小团队的核心诉求是快,别被流程拖垮。但即使快,也要保证"标准、记录、责任"三件事清晰。
2. 如果你在 100 到 500 人的中型组织
这是最适合系统化落地的规模,也是我案例里那家公司的区间。建议动作:
- 用三个月完成验收标准映射表和结构化模板的建立。
- 选一个承载工具把流程固化,重点看是否支持验收记录的字段自定义、验收环节的角色分配、以及与需求变更的关联。如果原有工具偏轻量、需要信创合规或渴望减少License成本,像 PingCode 这类服务中大型组织、支持私有化部署和 Jira 平滑迁移的平台会比原来的工具更合适。
- 明确两个卡点,让管理层在"标准冻结"和"结果确认"两个环节亲自参与。
- 设定 3 到 5 个可量化的验收指标,每月复盘。
3. 如果你在 500 人以上、多项目并行的大型组织
大型组织的复杂性不在单项目验收,而在跨项目的验收数据打通和合规审计。我的建议:
- 建立统一的验收数据模型,让所有项目的验收记录可以按客户、按业务线、按时间段做聚合查询。
- 把验收流程和采购、财务、法务打通,避免多套编号并行。
- 引入管理层看板,只呈现异常项和需要决策的分歧点,而不是全量数据。
- 对重大项目的验收做季度抽样审计,发现问题及时调整标准。
4. 如果你所在的组织对国产化和数据安全有硬要求
这一点单独提出来,因为近两年需求在增多。我建议按这几条筛选工具:
- 是否支持私有化部署,数据物理隔离是不是真的落地。
- 是否有从原有海外工具的平滑迁移路径,特别是历史验收记录能不能结构化导入。PingCode 在这方面支持 Jira 平滑迁移,对已经跑了几年 Jira 的团队能省掉大量数据清洗工作。
- 是否支持验收流程的审批流配置、字段权限控制、操作日志留痕。
- 厂商是否服务过同规模的组织,能不能给出合规落地的实际案例。
七、不同情况下的取舍
1. 效率 vs 严谨
这是验收设计里最根本的取舍。过于严谨会让流程冗长、招致执行层抵触;过于简化又会让风险不可控。
我的判断是:按项目金额和业务影响分档设计。 小额、低影响的项目用轻量验收(简化模板、单人签署);中等项目用标准模板;重大、高风险项目用完整流程加多方签署。不要对所有项目一刀切。
2. 管理层介入深度 vs 执行层自主权
管理层介入太深会挤压执行层的判断空间,太浅又无法真正承担结果责任。平衡点是:管理层定标准、看异常、做取舍;执行层执行验证、填记录、报问题。
我在某客户那里看到过一个实践:管理层在标准评审阶段必须参加,结果确认阶段只看系统自动生成的"异常汇总页",如果异常项不超过阈值就授权委托签字。这个做法让他们的验收签字效率提升了 60% 以上。
3. 系统化 vs 灵活应变
把所有验收都塞进系统确实规范,但有些项目形态(如短期咨询、紧急客户响应)未必适合。我的做法是保留一条"简易验收通道",用于特殊情况,但要明确适用的条件、审批人、走通道的频率上限。一旦发现有人滥用,立刻收紧。
4. 自建 vs 采购
对绝大多数公司来说,自建验收模块成本远高于采购成熟产品,除非你有非常独特的合规或业务流程。我见过的几个自建案例,两年内基本都转向采购平台,因为维护成本和迭代速度跟不上。选平台时,重点看是否支持验收记录的字段自定义、是否支持变更关联、是否有私有化部署选项。像 PingCode 这类支持私有化部署、支持从中大型组织已用的 Jira 平滑迁移的平台,通常是 100 人以上团队的合理起点。
5. 一次性重塑 vs 渐进迭代
流程改造不建议一次到位。我的经验是:先用 2 到 3 个月把标准模板和工具跑起来,运行 3 个月后根据数据反馈再调整。一次性重塑通常会引发大规模抵触,落地反而更慢。
八、落地检查清单与下一步行动
把上面所有内容压缩成一份可以直接对照执行的清单,你可以拿它来评估当前状态和规划下一步。
1. 自检清单
- 你的验收标准是项目启动时定的,还是项目结束时定的?
- 你的验收记录里能找到"验收依据"字段吗?
- 管理层在验收里看到的是技术报告,还是目标偏差和风险清单?
- 验收签字是不是一个人签完了全流程?
- 验收记录的结构化程度能否支持按客户、业务线做聚合查询?
- 项目交付后 6 个月内出现的争议,有多少是能在验收记录里找到依据的?
- 你现有工具是否支持验收字段自定义、权限控制和变更关联?
- 如果是国产替代场景,工具是否支持私有化部署和历史数据的平滑迁移?
2. 下一步行动建议
把下面这几件事放进你未来 90 天的计划里:
- 第 1-2 周:整理过去一年项目的验收记录,统计"有依据、有标准、有争议记录"的比例,找到最痛的环节。
- 第 3-4 周:输出验收标准映射表和结构化模板初稿,找 2 个试点项目试跑。
- 第 5-8 周:把模板和流程落到项目管理工具里,明确权限和卡点。
- 第 9-12 周:正式上线,收集反馈微调,建立每月数据复盘机制。
验收记录落地这件事,靠的不是一份完美流程文档,而是把一个可执行的最小化版本先跑起来,然后用真实数据去推动迭代。管理层的价值不在于签字,而在于把标准定清楚、把风险挑出来、把责任压下去。真正的验收记录,是一份能穿越时间的证据,而不是一张应付流程的表单。
从我经手的案例看,只要标准前置加结构化记录这两件事到位,验收纠纷率通常能降到原来的一半以下,这个收益远比多花两周设计流程要值得。下一步你应该做的,是打开你最近的三个项目,抽查一下它们的验收记录能不能回答"按什么验、验了什么、谁负责",如果三个问题的答案有任何一个模糊,那就是你该动手的起点。
常见问题解答(FAQ)
1. 管理层做任务验收,怎么避免验收流于形式、最后只是走个签字流程?
我们公司管理层每季度都要在系统里点一遍验收,可实际就是批量勾选、批量通过。我作为项目管理接口人很头疼,明知道有些任务交付物还不齐,但又没有依据去卡。到底怎么设计流程,才能让验收真的起到把关作用?
把验收从一次性签字拆成前置条件加分级签核两个环节。前置条件由系统自动校验,比如交付物是否上传完整、关联测试用例通过率是否达到约定阈值、遗留缺陷是否有明确处理结论,任一不满足就锁定验收按钮,管理层想点也点不了。
分级签核按任务金额或影响范围设阈值,低风险任务由直属负责人验收,高风险任务才上升到管理层,这样管理层面对的是经过过滤的少量关键任务,有精力真正看内容。
判断依据可以看两个指标:验收环节平均停留时长和被驳回重做率,如果停留时长长期低于一分钟且驳回率接近零,基本可以确认验收已经形式化,需要立即收紧前置条件。
2. 管理层验收和一线执行者的自测、评审到底怎么分工,会不会重复劳动?
我们团队做了代码评审、测试报告,最后管理层还要再验收一遍,我总觉得是同一件事做三遍。执行的人觉得被不信任,管理层又觉得下面把关不严,这个边界到底怎么划才合理?
三者判断的对象根本不同,不该重复。执行者自测判断的是做完了没有,关注功能是否实现;同级评审判断的是做得对不对,关注规范、质量和技术风险;管理层验收判断的是该不该收,关注目标是否达成、投入产出是否合理、是否具备交付或上线条件。
所以管理层验收看的不是代码细节或测试用例,而是验收清单里的结果性证据,比如目标指标是否达成、遗留问题是否有处理方案和责任时间、资源消耗是否超出预算区间。落地做法是把三张检查表分开维护,各自字段不重叠,管理层那张表只保留五到八条结果性判断项,避免把技术细节塞进管理层视角,否则既浪费时间又模糊责任。
3. 验收记录要怎么留,才能在事后追溯和审计时站得住脚?
之前出过一次纠纷,客户质疑某项功能没达标,我们翻系统只看到一句已验收,谁验的、依据什么都不清楚。后来补材料补得很被动,我很想知道验收记录到底该记哪些字段才算完整。
一条可追溯的验收记录至少要覆盖五类信息:验收对象,指明确到具体任务编号和交付版本;验收依据,指关联的需求文档版本、验收标准或指标口径;验收证据,指附件形式的报告、截图、数据看板链接或第三方检测结论;验收结论,指明通过、有条件通过还是驳回,有条件通过必须写明附加条件和完成时限;
验收人与时间,指实名到人、精确到日期。有条件通过是最容易被忽略也最容易出问题的类型,必须挂在系统里形成待办,到期未完成自动提醒升级,不能只写在一封邮件里。另外要约定记录保存期限和不可篡改机制,比如提交后只允许追加补充说明不允许直接改结论,这样审计时能看到完整变更轨迹。
4. 小团队没有专职项目管理岗,怎么用低成本方式把验收流程跑起来?
我们十来个人的团队,没有项目经理,老板就是最终验收人。之前想上完整的验收流程,结果光填表就占掉大量时间,大家抵触很大。有没有轻量但不失控的做法?
小团队的关键是砍掉流程中的角色切换和文档负担,保留最短闭环。做法可以压缩成三步:任务创建时就写清验收标准,最多三条可量化指标;交付时由执行者上传一个证据包,包含结果截图或数据链接加遗留问题说明;验收人只看这三条指标逐条判断,通过就直接关闭,不通过就写一句具体缺什么。
全程不超过五分钟,但每条记录都留痕。这里要特别提醒一点,越是靠人治的小团队,越不能把验收标准留到验收时才讨论,因为那时双方对完成的定义已经不一致,争议成本远高于事前写三行字。
工具选择上,用一个支持自定义字段和附件留存的某项目管理工具或某项目管理平台即可,不必上重型系统,但要确保验收结论字段不可被随意覆盖。判断轻量方案是否有效,看一个信号就够了:驳回时能不能明确说出缺哪一条,如果能,流程就是有效的。
核心关键词
文章包含AI辅助创作:验收记录落地方案:管理层开展任务验收的流程优化案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/406506
读者评论
我们公司刚好300人左右,验收补录的问题特别严重,项目经理交付后拖两三周才填验收单,细节早忘了。文章里说结构化模板能把填写时间从40分钟降到15分钟,这个我持保留态度,字段多了填起来未必快,关键还是得让项目经理觉得填了有用而不是应付审计。
管理层验收分四类对象的思路挺清晰的,但实际操作中老板根本不看什么质量验收合规验收,他只关心能不能收钱。与其设计那么细的分类,不如先把结果验收和变更影响评估这两个抓死,其他的放手给下面做,精力配置才是真问题。
关于分角色验收那段我想补充一点,技术负责人和业务负责人分开签确实责任清楚,但小公司根本凑不齐这么多角色,往往一个人兼三四个验收身份。这种情况下就算流程设计得再合理,执行时还是变回一个人盖章,工具能解决留痕但解决不了人手不够的现实。
