去年第三季度,我作为外部顾问参与了一家年营收约 18 亿元的智能硬件公司的管理复盘。CEO 在闭门会上问了一个让全场沉默的问题:“我们上了 11 个月的项目管理平台,为什么我依然不知道,上个季度定的 37 项重点任务,到底真正落地了几项?”后来我们花了 3 周时间,把这 37 项任务逐一对齐验收证据,最终确认:真正可被管理层验收确认为“完成”的只有 19 项,完成率约 51%;剩下 18 项中,有 7 项是“做了但没达到业务结果”,有 6 项是“基层认为完成、管理层从未正式验收”,还有 5 项连验收标准都没有在启动时说清楚。
这个结果引出了本文要讨论的核心:任务验收不是项目收尾时的形式动作,而是管理层必须亲自设计、亲自执行的一套经营确认机制。
很多团队把“验收”理解成测试报告签个字、周报里标个“已完成”。但从我过去 8 年、横跨制造、软件、零售三个行业、参与过 60 多场验收会的经验看,管理层验收和管理层听取汇报是两回事。前者要有标准、有证据、有决策、有责任归属,后者往往只是一次信息过场。本文会围绕《确认完成落地方案》这个主题,讲清楚管理层到底该怎么验收、常见误区在哪、不同规模企业该怎么取舍,并给出可直接套用的方法与案例。
一、核心结论:管理层验收的本质是“经营确认”,不是“过程签字”
先把结论摆在前面,方便你在阅读后续内容时对照自己的组织。
结论一:管理层验收的对象是“业务结果”,不是“任务动作”。一个任务“完成了”不等于“上线了”,而是意味着它带来或锁定了一个可被验证的业务变化。如果验收只看动作清单,管理层永远无法知道任务是否真的落到了经营层面。
结论二:验收标准必须在任务启动时写进方案,而不是验收时才讨论。我在多个项目里观察到一个规律:验收会上的争议,90% 都源于启动时没有定义“什么叫做完”。临到验收才补标准,本质上是把决策成本推到了最不可控的时间点。
结论三:管理层验收要留痕、要分级、要有明确的责任人。没有留痕的验收,等于没有验收;没有分级的验收,会让高层陷入琐碎任务;没有明确责任人的验收,最终一定会变成“集体负责等于无人负责”。
结论四:验收不是终点,而是下一轮任务规划的输入。一个成熟的验收机制,会把“未达标原因”结构化沉淀下来,直接进入下一周期的任务池,而不是在验收会后被悄悄遗忘。
这四条结论来自一个反常识的观察:任务失败的最主要原因,往往不是执行能力差,而是“完成”的定义在开始就模糊。很多企业愿意花大力气做任务分解、进度跟踪,却不愿意在启动时花 30 分钟把验收标准写清楚,结果后面的验收会用 3 小时都吵不出一个共识。

二、背景与真实场景:为什么“任务验收”会成为管理层的新痛点
1. 从“项目制”到“任务制”,验收对象正在变化
过去企业的核心管理对象是“项目”,有明确周期、有交付物、有结束日。验收相对容易,因为项目天然有边界。但这几年,越来越多企业转向“任务制”运营:季度重点任务、跨部门专项任务、战略拆解任务。这类任务往往没有清晰的项目边界,验收对象变成了“业务结果的达成度”,难度陡增。
我服务过的一家零售企业,把年度战略拆成了 42 项任务,但每项任务的责任人、完成标准、验收层级都没有统一规范。结果到了年底,管理层发现有一半的任务“说不清完成没完成”。这不是执行力问题,而是管理对象变化后,验收方法没有同步升级。
2. 中大型组织的验收复杂度来自“人多、层级多、口径多”
PingCode 主要服务中大型企业及 100 人以上组织,我在与这类企业合作时发现,验收复杂度几乎与组织规模成正比。100 人以下团队,管理层可以直接盯核心任务;一旦超过 100 人、出现多层级部门,验收就会遇到三个典型问题:
- 口径问题:市场部认为“活动上线”就是完成,财务部认为“费用核销闭环”才算完成;
- 证据问题:不同团队用不同工具记录结果,管理层拿到的是碎片化的截图和口头说明;
- 颗粒度问题:高层只想验收关键结果,执行层却把大量过程动作塞进验收清单。
这三个问题叠加,会让验收会变成一次“解释会”,而不是“确认会”。
3. 真实场景:一场开了 3 小时、没有结果的验收会
我记录过一个真实案例。某制造企业召开季度重点任务验收会,参会 14 人,议程上列了 9 项任务。会议开了 3 小时,最终只确认了 4 项,其余 5 项因“证据不充分”被搁置,但也没有明确下一次验收时间。会后我统计了会议时间分布:
- 前 40 分钟:讨论第 1 项任务的完成定义;
- 中间 80 分钟:各部门解释自己为什么“已经做了”;
- 后 60 分钟:争论该由谁来补证据。
整个过程最大的问题不是任务本身,而是验收流程没有前置设计。没有标准、没有证据清单、没有层级划分,自然吵不出结果。

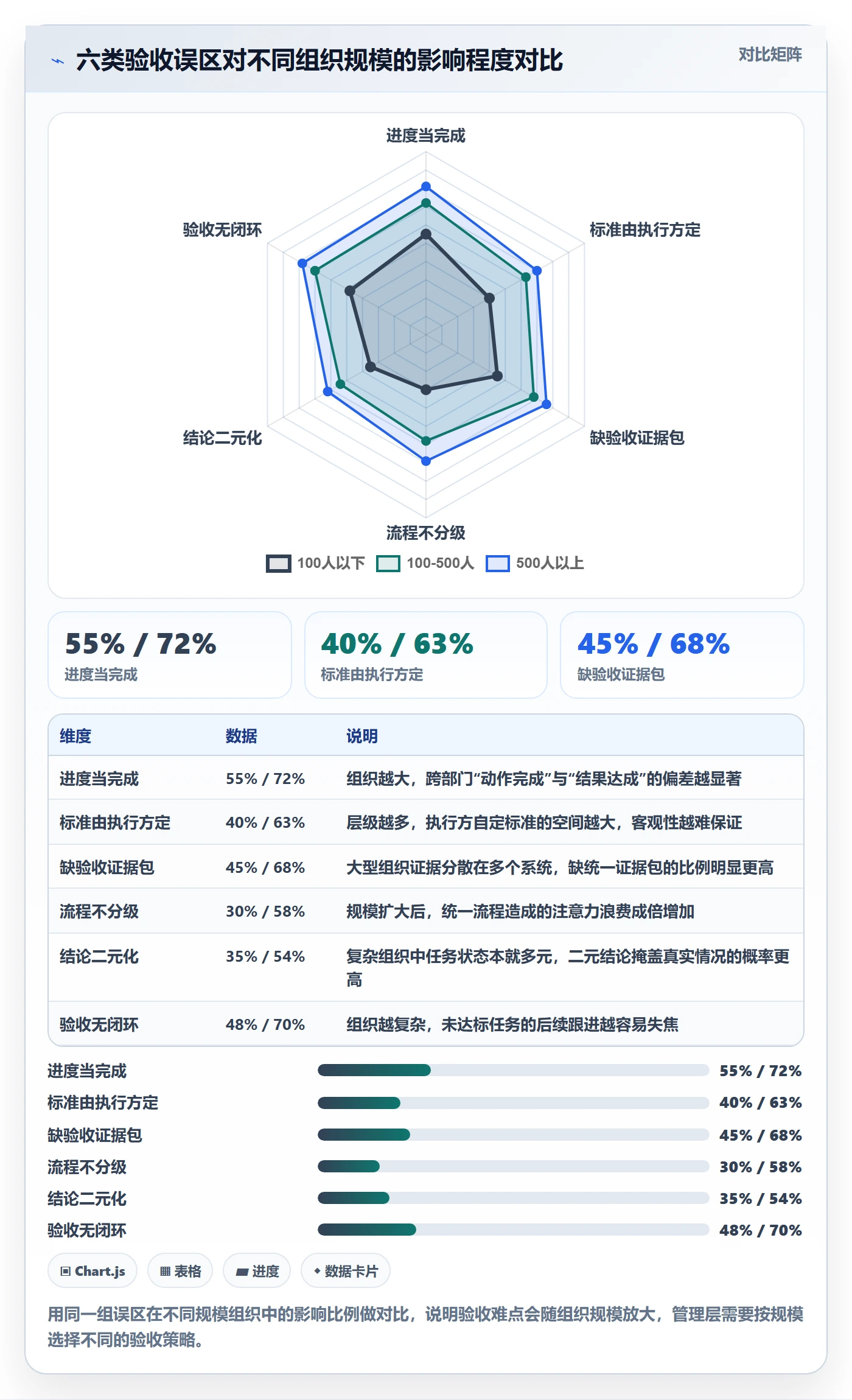

三、常见误区:管理层验收最常踩的六个坑
在讲正确方法之前,必须先拆掉几个高频误区。这些误区我在不同企业反复见到,几乎成了验收失败的“标准剧本”。
1. 误区一:把“进度完成”当成“任务完成”
进度条走到 100%,只代表执行动作做完了,不代表业务结果达成了。我见过一个典型任务:“优化客户投诉响应流程”。执行团队把流程文档更新了、培训做了、系统工单类型改了,进度 100%。但验收时我们发现,客户投诉的平均响应时长没有变化,因为一线员工根本没用新流程。这就是典型的“动作完成、结果没达”。
2. 误区二:验收标准由执行方自己定义
让执行方定义验收标准,会天然偏向“容易达成”的目标。正确的做法是:业务方定义结果标准,执行方定义交付标准,管理层确认两者的对应关系。如果三者的定义混在一起,验收就会失去客观性。
3. 误区三:只有验收会,没有验收证据包
验收会不是头脑风暴,而是基于证据的确认。我在实践中坚持一个原则:没有证据包的任务,不进入验收议程。证据包可以是一份数据报表、一段系统截图、一组客户反馈,但必须是可被独立核查的客观材料,而不是“我们做了很多努力”的口头描述。
4. 误区四:所有任务都用同一套验收流程
战略级任务和日常任务的验收成本不应该一样。用同一套流程验收所有任务,结果是重要任务验收不足、琐碎任务验收过度。管理层的时间和注意力是最稀缺的资源,必须分级使用。
5. 误区五:验收结论只有“通过/不通过”
现实中的验收结论往往更复杂:部分达标、条件通过、需要补证据、终止任务。只给两个选项,会逼着参会者在“勉强通过”和“直接否决”之间二选一,掩盖了真实状态。
6. 误区六:验收完就结束,没有闭环
验收结束后,未达标任务怎么办、责任如何界定、经验如何沉淀、下一轮任务如何调整,这些问题如果没有答案,验收就只是一次昂贵的仪式。验收的价值,一半在确认完成,一半在推动改进。

四、专业判断逻辑:管理层验收应该怎么设计
拆完误区,进入方法论部分。我通常把管理层验收拆成五个设计维度:验收对象、验收标准、验收层级、验收证据、验收结论。这五个维度缺一不可。
1. 验收对象:只验收“结果型任务”,过程型任务下沉
我的判断逻辑是:管理层只验收那些“一旦不达成会直接影响经营目标”的任务。具体可以按三个问题筛选:
- 这项任务的成败,是否直接影响季度或年度经营指标?
- 这项任务的失败,是否会牵连多个部门?
- 这项任务是否需要管理层提供资源或决策支持?
三个问题里有一个回答“是”,就应该纳入管理层验收;全部回答“否”,下沉到部门级验收即可。按这个逻辑,我通常建议管理层验收清单控制在 8-15 项以内,超过这个范围,注意力就会被稀释。
2. 验收标准:用“结果指标 + 交付物 + 有效期”三件套定义完成
我在帮企业设计验收标准时,会强制要求每项任务写清三件事:
- 结果指标:用什么业务数据证明结果达成,例如“投诉响应时长从 48 小时降到 24 小时以内”;
- 交付物:有哪些可被核查的物证,例如流程文档、系统配置、培训记录;
- 有效期:结果需要稳定保持多久才算完成,例如“连续 4 周达标”。
加上“有效期”这一条,是我踩过坑之后的经验。早期我设计的标准只写了目标值,结果出现“验收当天达标、验收后一周反弹”的情况。加入有效期后,验收的严肃性明显提升。
3. 验收层级:分三级,各自承担不同职责
我通常建议企业设置三级验收体系:
| 验收层级 | 验收对象 | 验收方式 | 结论权限 |
|---|---|---|---|
| 执行自验 | 任务动作完成度 | 系统留痕 + 自评 | 是否提交上级验收 |
| 部门复验 | 交付物质量与业务结果 | 证据包核查 + 抽检 | 是否达标、是否需补证据 |
| 管理层验收 | 关键结果与经营影响 | 验收会 + 证据包 | 确认完成、条件通过、终止 |
三级验收的核心是责任分层:执行自验对动作负责,部门复验对质量负责,管理层验收对经营结果负责。任何一层失守,都会导致上一层的验收失真。
4. 验收证据:证据包必须“可独立核查”
我坚持的验收证据标准是:把证据包交给一个不参与该任务的第三方,对方能独立判断是否达标。如果做不到,说明证据包不合格。合格的证据包通常包含:数据快照、系统日志、对比截图、用户或客户反馈、财务或业务口径确认。口头说明、会议纪要、个人判断,都不算验收证据。
5. 验收结论:四类结论,避免二元化
我建议的验收结论有四类:
- 确认完成:证据充分、结果达标、有效期满足;
- 条件通过:主体结果达标,但有遗留项需在约定期限内补齐;
- 暂不通过:证据不足或结果未达,需补充材料后重新验收;
- 终止任务:外部条件变化或任务本身已无价值,正式终止并记录原因。
四类结论比二元结论更能反映真实状态,也让后续跟进有明确方向。
五、具体案例与数据观察:PingCode 支撑下的任务验收实践
讲完方法论,必须落到具体操作上。我以 PingCode 为例,说明一个中大型企业如何在项目管理系统里把管理层验收跑通。选择这个案例是因为它覆盖了中大型企业最典型的验收难点:任务多、跨部门、证据分散、验收留痕要求高。
1. 案例背景:一家 400 人软件企业的验收改造

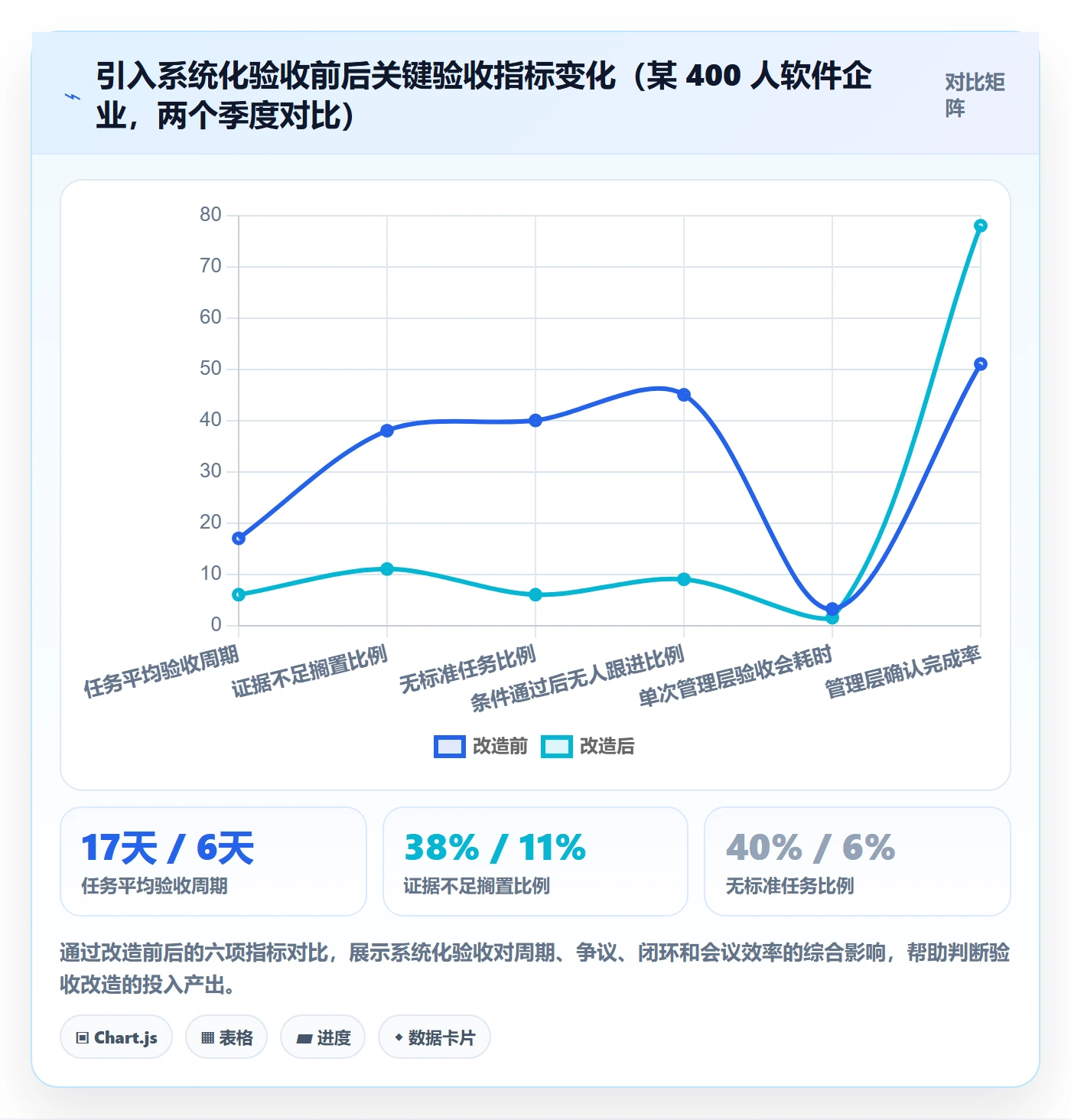

这家企业约 400 人,过去使用另一套项目管理工具,季度重点任务有 30 多项,但验收长期靠邮件和会议。改造前一个季度的验收数据显示:
- 任务平均验收周期:17 天;
- 因证据不足被搁置的任务比例:38%;
- 验收结论为“条件通过”后无人跟进的比例:约 45%;
- 管理层季度验收会平均耗时:每次 3.2 小时。
引入 PingCode 后,团队把验收流程搬进系统,做了三件关键事。
2. 关键动作一:在任务模板里固化“验收三件套”
他们为“季度重点任务”建立了统一模板,任务创建时必须填写结果指标、交付物清单、有效期。系统通过自定义字段强制校验,缺项无法进入执行状态。这个动作直接让“无标准任务”从改造前的 40% 降到 6%。
3. 关键动作二:用证据附件和状态流实现验收留痕
他们在任务详情中设置了“验收证据”区域,要求上传数据快照、系统截图等客观材料。任务状态流被改为:执行中 → 待自验 → 待复验 → 待管理层验收 → 确认完成/条件通过/暂不通过/终止。每个状态切换都会记录操作人和时间,管理层验收时可以一键回溯完整链路。
这里 PingCode 支持私有化部署的特点帮了大忙,这家企业的部分验收数据涉及客户合同和财务信息,对数据出域非常敏感,私有化部署让验收证据可以留在内网,同时保留完整的审计日志。对中大型企业来说,验收证据的合规性和可追溯性,往往比功能多少更重要。
4. 关键动作三:把验收结论和后续任务联动
他们设置了一条规则:任何“条件通过”或“暂不通过”的任务,系统自动生成一条跟进任务,指定责任人和截止日期,到期未处理会自动升级提醒。这条规则让“验收后无人跟进”的比例从 45% 降到 9%。
5. 改造后的数据观察
运行两个季度后,我帮他们整理了对比数据。需要说明的是,这是单一企业的观察数据,不代表行业普适结论,但能反映系统化验收带来的方向性变化。

6. 关于迁移与选型的补充观察
这家企业是从 Jira 迁移过来的。我参与过多次类似迁移,经验是:迁移的难点不在数据搬运,而在验收逻辑的重新映射。Jira 的工作流字段和自定义字段需要重新翻译成本企业的验收语言,否则迁移后会出现“数据在、逻辑乱”的情况。PingCode 支持 Jira 平滑迁移,在这个过程中可以减少字段映射和状态重构的返工,对已经有大量历史任务的中大型企业比较友好。这也是国产替代场景下,我会建议重点评估的一项能力。
7. 工具不能替代机制
必须强调一点:系统只是验收机制的载体,不是机制本身。我见过企业买了功能齐全的平台,验收依然混乱,因为管理层没有定义验收标准、没有坚持证据原则、没有建立结论闭环。工具的价值在于把好的机制固化下来、留痕下来、自动流转起来,但机制设计永远是管理层自己的责任。

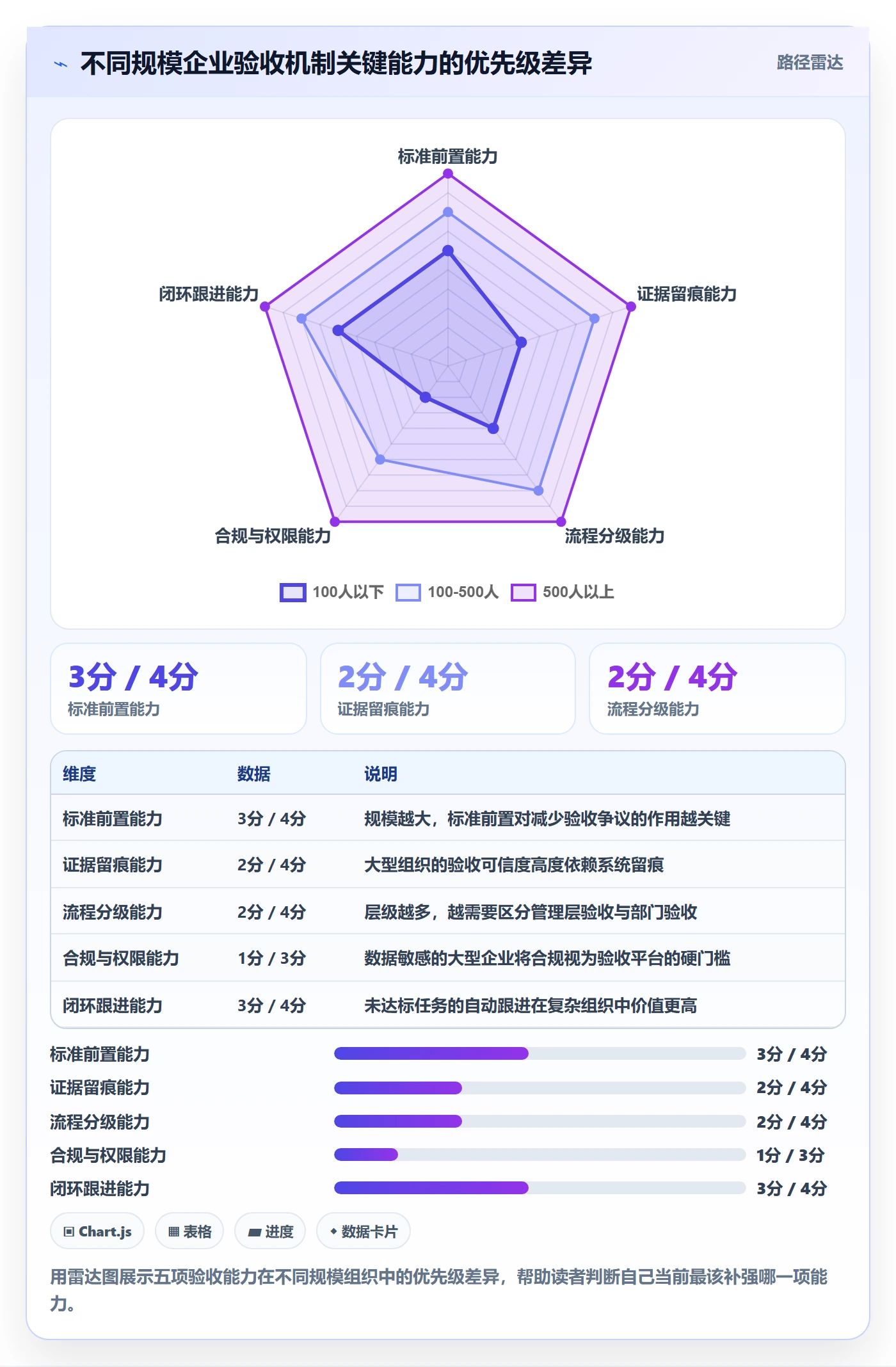

六、不同情况下的行动建议
方法论和案例讲完,接下来按企业所处阶段给出可操作的建议。你可以对照自己的情况选择对应路径。
1. 情况一:尚未建立验收机制,任务长期“说不清完成没完成”
建议从最小可行机制开始,不要一上来就设计复杂流程。具体步骤:
- 选定下一个季度的 8-10 项重点任务,作为验收试点;
- 为每项任务补写“结果指标 + 交付物 + 有效期”;
- 指定一名验收协调人,负责收集证据包;
- 开一次 90 分钟的试点验收会,使用四类结论;
- 会后复盘:哪些标准写得不清楚、哪些证据收集困难。
试点一个季度,再决定是否扩大到全部重点任务。先跑通,再规模化,是验收机制落地最稳的路径。
2. 情况二:已有验收流程,但执行流于形式
这种情况通常是流程存在、约束不足。建议重点检查三件事:
- 验收标准是否前置到任务启动阶段,还是验收时才补;
- 验收证据是否强制要求,还是可以口头说明;
- 验收结论是否闭环跟进,还是开完会就结束。
我的经验是,只要把这三件事中最弱的一环补强,验收质量就会有明显提升。如果三件事都弱,建议从“证据强制”入手,因为它最容易量化、最容易看到效果。
3. 情况三:组织规模超过 100 人,跨部门任务多
建议直接建立三级验收体系,并借助支持私有化部署的项目管理平台固化流程。重点做三件事:
- 把验收标准、证据、状态流写进系统模板,减少人为遗漏;
- 设置验收会议议程规则:无证据包的任务不进入议程;
- 为“条件通过”和“暂不通过”设置自动跟进任务。
对这类组织,PingCode 这类面向中大型企业、支持私有化部署的平台会比较贴合,因为验收数据往往涉及多部门、多系统、合规要求,平台的留痕和权限能力直接影响验收的可信度。
4. 情况四:正在从海外工具迁移到国产平台
建议把“验收逻辑映射”作为迁移验收的一项独立交付物。具体做法:
- 梳理原平台中所有与任务完成相关的字段、状态、审批流;
- 明确每个字段在验收体系中的对应含义;
- 迁移后抽检 20-30 个历史任务,验证验收链路是否完整;
- 对未映射清楚的字段,宁可新建,不要强行套用。
PingCode 支持 Jira 平滑迁移,在字段和状态映射上能降低一部分返工成本,但企业仍需自己完成“验收语言”的翻译工作。
七、不同情况下的取舍
验收机制没有标准答案,不同情况需要不同取舍。下面是我在实践中总结的几组关键权衡。
1. 取舍一:验收严格度 vs 执行效率
验收越严格,需要的证据越多、流程越长;验收越宽松,执行越快,但失控风险越大。我的建议是按任务重要性分级:战略级任务严格验收,日常任务轻量验收。对所有任务都严格,会拖垮效率;对所有任务都宽松,会失去控制。
2. 取舍二:验收颗粒度 vs 管理层注意力
颗粒度越细,管理层看得越清楚,但注意力消耗越大。我通常建议管理层只验收关键结果节点,把过程细节下沉到部门级。管理层的注意力应该花在“要不要继续投入”这类决策上,而不是“这个截图是否清晰”。
3. 取舍三:系统固化 vs 灵活调整
把验收流程固化到系统,能保证一致性,但会降低灵活性。我的判断是:标准、证据、结论类型这类核心环节应该固化;具体字段、表单、提醒方式可以灵活。固化核心、放开边缘,是比较平衡的做法。
4. 取舍四:一次性验收 vs 持续性确认
有些任务适合一次性验收(如系统上线),有些适合持续性确认(如流程优化)。对持续性任务,建议设置“有效期”并在到期后做一次确认验收,避免“验收当天达标、之后反弹”。
5. 取舍五:自建工具 vs 采购平台
小团队用表格和文档就能跑验收,采购平台反而增加负担。100 人以上、跨部门任务多的组织,自建工具的维护成本和合规风险会迅速上升,采购成熟平台更划算。取舍的关键不是工具先进程度,而是组织复杂度与工具承载能力是否匹配。

6. 取舍背后的一个核心判断
所有这些取舍背后,其实是一个核心判断:验收机制的成本,必须小于任务失控带来的损失。如果一个季度有 10 项关键任务,因验收不到位导致 3 项没有真正落地,损失的可能是数百万营收或数月时间。相比之下,投入一套验收机制和平台,成本要低得多。管理层要做的,是算清这笔账。
八、把验收变成管理层的常规动作
回到开头那家智能硬件公司。三个月后他们重新设计了验收机制,把 37 项任务压缩到 12 项管理层验收任务,每项都补齐了结果指标、交付物和有效期,并在系统里跑通了状态流。下一个季度,管理层确认完成率从 51% 提升到 74%。CEO 说了一句让我印象很深的话:“现在我终于不是在听汇报,而是在做确认。”
这句话点出了管理层验收的本质:它不是流程的装饰,而是经营判断的落地方式。任务是否真正完成,不能由执行方单方面宣布,也不能靠会议上的气氛来裁定,而要由标准、证据和结论共同确认。
如果你正准备推进这项工作,我的建议是:从这个季度选 5-8 项最重要的任务开始,先补验收标准,再收集证据,然后开一场严格的验收会。不要等制度完美了再开始,也不要指望工具自动解决问题。验收机制的起点,是管理层愿意花时间亲自确认,这一步没有捷径,但一旦走通,它带来的确定性,会远超你的投入。
下一步,你可以先做一件很小的事:把当前季度所有重点任务列出来,逐条问自己“如果现在验收,我手上有足够证据确认它完成了吗?”凡是答不上来的任务,就是你验收机制最需要补的地方。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:确认完成落地方案:管理层开展任务验收的实操方法案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/406444
读者评论
我们公司也在用类似的项目管理平台,但我发现最大的障碍不是工具,而是业务方根本不愿意在启动时花时间写验收标准。文章说30分钟能解决,实际推起来可能要开三次会。想知道有没有更轻量的落地方式。
三级验收体系这个思路挺好的,但100人以下的团队真有必要搞这么复杂吗?我们20人的团队试过类似分级,结果变成了三层签字走形式,反而拖慢了节奏。小团队是不是直接管理层盯核心任务更实际?
数据挺有说服力的,不过我有个疑问:验收标准写得太具体,比如'连续4周达标',会不会导致团队为了达标而刷数据?我们之前定过类似的指标,最后发现大家把精力花在维护指标上,而不是真正解决业务问题。
