去年第三季度,我以外部顾问的身份介入了一个典型的项目验收纠纷:一家做智能仓储的中型企业的实施团队,在系统上线三个月后,向业务方提交了 247 条任务清单作为验收依据。业务负责人当场拒绝签字,理由是"这些任务完成度说明不了系统能不能用"。实施团队觉得委屈,每一条任务都有测试记录;业务方也觉得委屈,真正上线后,库存对不上、波次排产还是靠电话。这件事最后拖了六周,双方各自补做了大量返工,项目尾款卡了两个月。
问题不出在谁不负责,而是出在"验收任务"这件事本身没有被当成一个需要设计的东西。
很多实施团队把任务验收理解成"勾选框检查",把审核落地方案理解成"领导签个字"。但从我经手的几十个中大型项目来看,任务验收恰恰是整个实施周期里最容易失控、也最能暴露团队专业度的环节。它同时牵扯需求追溯、测试证据、业务价值、合同付款节点和客户信任。本文不讲空泛的验收原则,而是把审核落地方案拆成可执行的动作,讲清楚实施团队究竟该怎样设计一场真正经得起复盘的验收。
一、先说核心结论:任务验收不是"任务完成的确认",而是"价值可交付的证明"
如果只能给实施负责人留一句话,我会说:验收要验收的不是"我做完了什么",而是"你现在能独立用它创造什么"。这两者之间的差距,就是大量项目尾款卡壳、返工、客户满意度暴跌的根源。
下面是我在多个项目中反复验证后形成的几条核心判断,先摆出来,后面再用案例逐一拆解。
- 任务清单只是中间产物,不是验收对象。验收对象应该是"业务场景闭环"。一条任务"完成配置"不等于一个场景"可交付使用"。
- 验收标准必须在启动阶段就写死,而不是验收时临时商量。验收争议的 80% 都来自于标准没有前置定义。
- 验收证据要能脱离实施人员独立复现。如果只有实施工程师本人知道怎么跑通,这套证明就是无效的。
- 验收要分层,不能一锅端。技术验收、功能验收、业务验收、价值验收,节奏和责任人完全不同。
- 验收的终点不是签字,而是业务方开口说"我可以不用你了"。这句话是真实验收通过的标志。
这五条听起来朴素,但真正落到一个 100 人以上组织、跨三四个部门、牵涉私有化部署和数据迁移的项目里,每一条都会变成上百个具体动作。下面的内容就是把这些动作讲透。
二、背景与真实场景:为什么大多数实施团队的验收会失控
1. 一个真实的失控过程:从"顺利上线"到"三个月扯皮"
回到开头那个智能仓储项目。我梳理了它的时间线:项目启动时,实施团队和业务方开过两次需求澄清会,形成了一份 189 条的需求列表。开发上线阶段,团队用任务管理工具把需求拆成 247 条开发任务,逐条关闭。上线后,实施团队整理了任务清单的完成率报表,95.6%,看着很漂亮。
但业务方上线后第一周的反馈是:原来承诺的"波次自动排产"实际上还需要人工干预,原来承诺的"库存准确率 99%"在高峰期掉到 91%。这些在 247 条任务里,要么被拆成了若干条"配置波次规则"的技术任务,要么根本没被写成任务,只停留在需求文档的形容词里。
这就是典型的问题结构:任务颗粒度和业务价值颗粒度不在一个尺度上。技术团队按可开发、可测试的粒度拆任务,业务方按可用、可衡量的粒度想问题。两边各自都"完成了",但对接的时候发现尺度错位。

2. 更常见的另一种失控:验收被"签字"替代
还有一种情况更普遍也更隐蔽。项目上线后,客户方的项目经理在验收单上签了字,双方都松一口气。三个月后,业务部门开始抱怨系统不好用,客户高层追问,才发现当初的验收根本没有走业务部门,甚至没有走完整的测试流程,只是"甲方项目经理碍于关系签了字"。
这类验收的问题在于,它把验收从"证据工作"降级成了"关系工作"。签字那一刻大家都很舒服,但系统真正被业务使用之后,所有没被验证过的问题会集中爆发,而且爆发时没人能回顾"当初是怎么验收的"。
我在一个制造业客户的复盘会上听过这样一句话,非常典型:"当初验收的时候他也没说不能用啊。",这就是没有验收方案的后果。
3. 中大型组织的特殊复杂性:为什么小团队能糊弄过去,100 人以上组织糊弄不过去
一个十来人的小团队,需求方、使用方、决策方往往就是同一个人,验收确实可以简单一点。但100 人以上组织的情况完全不同:
- 需求方可能是信息中心,使用方是业务一线,付款方是财务或采购,三个角色诉求天然不一致。
- 上线往往牵涉多个部门、多个业务线,一个通用的验收标准覆盖不了所有场景。
- 系统常常需要私有化部署,意味着测试环境、生产环境、数据迁移、权限体系都是验收的一部分,复杂度陡增。
- 项目周期长、参与人数多,人员流动导致"当初为什么这么设计"经常丢失。
所以中大型企业的实施团队,更需要一套结构化的审核落地方案,而不是靠个人经验临场发挥。这也是我在给团队做咨询时,坚持要求把验收拆成可复用流程的原因。
三、拆解常见误区:实施团队在任务验收上最常掉的坑
1. 误区一:把"任务关闭"等同于"任务验收"
这是最普遍的一个。任务在工具里被标记为"已完成"或"关闭",团队就默认它通过了。但"关闭"是执行方视角的状态,验收需要的是接收方视角的确认。这两者之间需要一道独立的核实动作。
我见过一个团队,验收报告里直接贴了任务清单的状态截图,验收会上客户问:"这些关闭的任务,哪些是你们测过的,哪些是用户测过的?"团队答不上来。这就是把状态当验收的代价。
2. 误区二:验收标准写成形容词
翻开很多项目的验收文档,会看到这样的表述:"系统运行稳定""界面友好""响应及时""库存准确"。这些词在验收时无法判定真假,所以只能靠感觉,靠感觉就会产生分歧。
正确的验收标准应该是可测量的。举个例子,"响应及时"要写成"在 500 并发用户下,核心查询接口 P95 响应时间不超过 2 秒"。"库存准确"要写成"连续 10 个工作日,库存盘点差异率不超过 0.5%"。形容词是需求阶段的沟通语言,不能当验收标准。
3. 误区三:只验功能,不验场景
功能验收是"这个按钮能不能点",场景验收是"从下单到出库这条链路,业务员能不能独立跑完"。大多数团队做了前者,跳过了后者。但恰恰是后者决定了系统上线后能不能被真正用起来。
功能是原子的,场景是有顺序、有异常、有跨角色协作的。一个功能都测过,不代表场景能跑通,因为场景里的问题往往出现在功能之间的衔接处、异常路径上、以及角色权限切换时。
4. 误区四:验收责任全压在实施方身上
实施方既做功能又做验收,相当于自己给自己判卷。健康的验收结构里,业务方必须是验收的主体之一,尤其是业务验收和价值验收环节。实施方的角色是提供证据、组织验证、协助判断,而不是替代客户拍板。
很多实施团队怕麻烦,觉得让客户参与会拖慢节奏。但现实是,你不让客户参与,客户会在上线后用自己的方式参与,那就是投诉和拒付。
5. 误区五:验收一次性完成,没有分层和节奏
把所有验收压到最后一次评审会上,是所有失败项目共同的症状。正确的做法是把验收拆成几个阶段,每个阶段有自己的验收对象和通过标准。下面的表格对比了几种典型做法的差异。
| 验收模式 | 验收对象 | 责任人 | 典型后果 |
|---|---|---|---|
| 状态截图式验收 | 任务关闭状态 | 实施方单方 | 上线后业务不认可,返工量大 |
| 签字式验收 | 验收单 | 甲方项目经理 | 业务部门不认账,尾款争议 |
| 功能堆叠式验收 | 功能清单 | 测试团队 | 功能都通过,场景跑不通 |
| 分层场景式验收 | 技术/功能/业务/价值 | 双方共担 | 节奏可控,问题前置暴露 |
四、专业判断逻辑:一套可复用的验收审核落地方案
1. 第一层判断:验收对象是否被正确定义
在动手设计任何验收流程之前,我会先问一个问题:我们这次验收的对象到底是什么?如果答案是"任务清单",流程就已经错了。正确的答案应该是分层定义的。
我通常把验收对象分成四层,每一层都有独立的判定标准:
- 技术验收层:环境部署、数据迁移、权限体系、性能基线、安全合规。判定标准以可测量的技术指标为主。
- 功能验收层:功能模块是否按需求文档实现,边界和异常路径是否覆盖。判定标准是测试用例通过率。
- 业务验收层:核心业务场景能否由业务人员独立跑通。判定标准是场景脚本通过 + 业务人员签字确认。
- 价值验收层:上线后一段时间内,是否达成当初承诺的业务指标。判定标准是时间窗口内的业务数据。

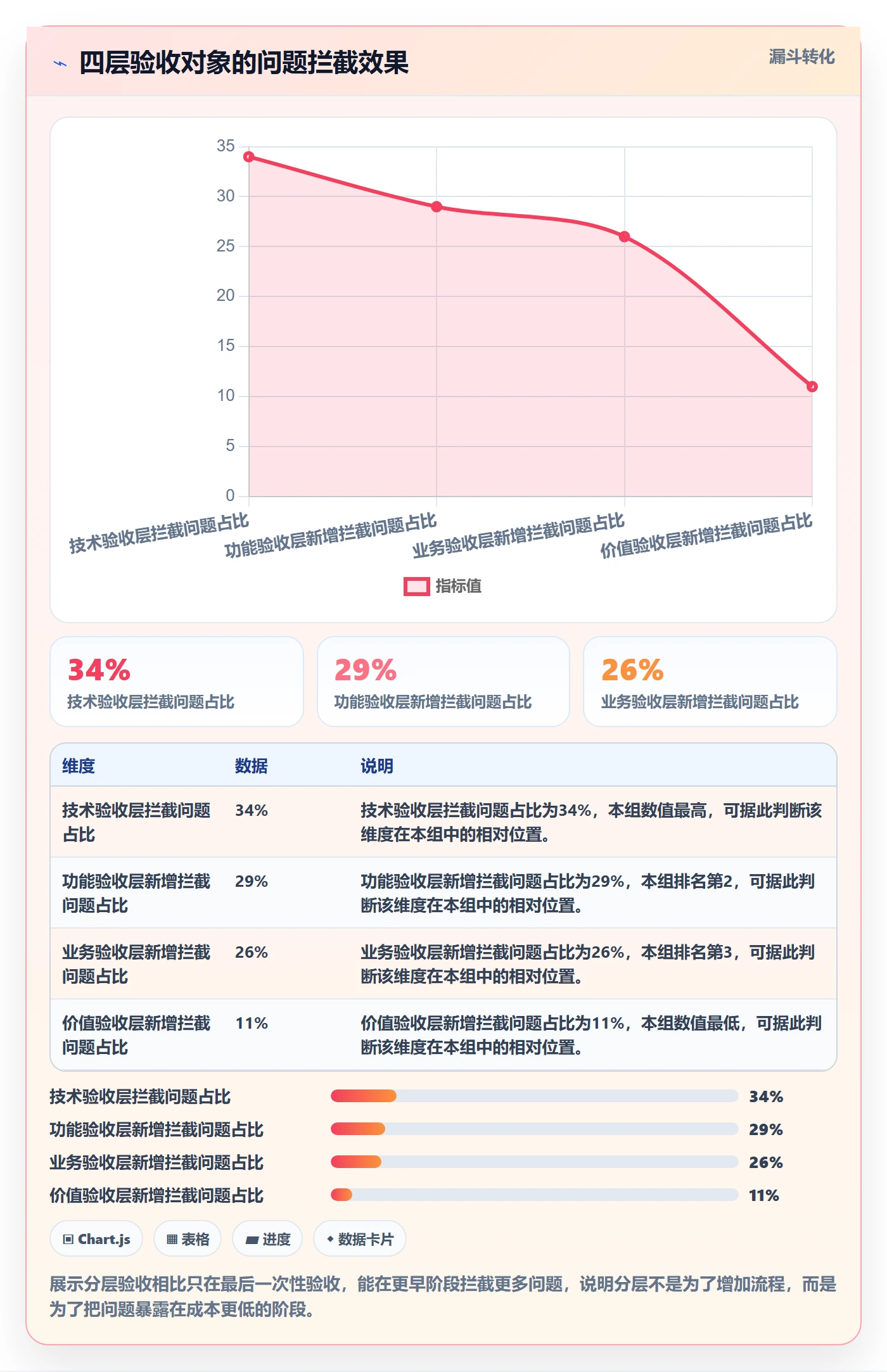

四层不是每次都全做,但至少要明确"这次做哪几层、每层的判定标准是什么"。很多项目失败就在于只做了前两层,却把前两层的通过当成整个项目的通过。

2. 第二层判断:验收标准是否可测量
判断一个验收标准是否合格,我用一个简单的方法:把它交给两个不同的人,看他们会不会得出同样的判断。如果两人判断一致,这个标准是可测量的;如果两人会争论,标准就是模糊的。
"系统稳定"没法判断。"连续 30 天无 P1 级故障、无 P2 级故障累计不超过 2 次"可以判断。"用户体验好"没法判断。"新员工在无培训情况下 15 分钟内完成一次完整下单流程"可以判断。
标准一旦可测量,验收就从"谈判"变成了"核对"。这是审核落地方案里最能减少争议的一项设计。
3. 第三层判断:证据链是否可独立复现
验收证据必须满足一个条件:一个没参与项目的人,只看证据,也能自己复现出同样的结论。这就要求证据包含环境信息、步骤、输入数据、预期结果、实际结果、时间戳、执行人。
我经常给团队讲一个"交接测试":让一个没参与该模块的同事,拿着你的验收证据,独立重新跑一遍。如果他能跑通并得出相同结论,证据合格;如果他中途卡住,说明证据不完整。
4. 第四层判断:验收节奏是否前置
验收不应该只在项目末尾发生。我的判断逻辑是:每完成一个可独立交付的模块,就触发一次小验收。这样问题会在距离它的产生时间最近的时候被发现,修复成本最低。
一个可参考的节奏是:技术验收随部署完成触发,功能验收随模块开发完成触发,业务验收随场景可跑通触发,价值验收在上线后固定周期触发。最后一次总验收,实际上只是在确认前面各次小验收的结果,而不是重新做一遍验收。
5. 第五层判断:责任人是否匹配
谁验收什么,必须匹配。技术验收由双方技术负责人共同参与,功能验收由测试负责人主导业务方确认,业务验收必须由实际业务人员操作、业务负责人签字,价值验收由双方项目发起人共同判断。任何一个环节让错误的角色签字,都会埋雷。
五、案例与数据观察:一个可复用的实施验收实操案例
1. 案例背景:某中大型企业的系统迁移与验收
这里讲一个我深度参与的项目,客户是家 300 人规模的制造企业,要把原有的项目管理系统迁移到一个新的平台上,同时新增若干个业务场景。项目涉及私有化部署、历史数据迁移、Jira 平滑迁移、多部门权限重构。选用的是 PingCode 作为落地平台,主要原因是它面向中大型企业、支持私有化部署、有成熟的 Jira 平滑迁移能力。
这个项目的验收是有难度的:迁移类项目最怕的不是"新系统能不能用",而是"迁移后数据完整性、历史工单归属、权限边界有没有出错"。一旦出错,业务会认为"迁移搞砸了",信任度直接归零。
2. 我们怎么设计这次验收的审核落地方案
我们用了大约两周时间,把验收方案设计成下面这套结构。
第一步,定义验收对象。我们把任务清单从"开发任务"重新组织成"验收项",总共形成 4 类验收对象:技术验收项 62 条、功能验收项 148 条、业务场景 27 个、价值指标 6 项。这比最初的纯开发任务清单多了业务场景和价值指标两类,但删掉了大量重复的开发子任务。
第二步,把验收标准写成可测量表达。下面摘录几条这个项目里真实的验收标准,帮助读者理解"可测量"到底长什么样。
- 技术验收项示例:"历史工单迁移完整性达到 100%,抽样 500 条工单,字段映射错误为 0"。
- 功能验收项示例:"跨项目关联需求功能在 200 条关联关系下,列表加载 P95 不超过 1.5 秒"。
- 业务场景示例:"研发主管角色可在 10 分钟内完成一次版本计划创建、任务分配、迭代启动的完整链路,无需实施人员协助"。
- 价值指标示例:"上线 60 天后,跨部门需求流转平均耗时从基线 3.8 天降到 2.5 天以内"。
第三步,为每条验收项绑定证据要求。技术类和功能类验收项,证据是测试报告 + 复现步骤 + 截图或录屏;业务场景类,证据是业务人员独立操作录屏 + 签字确认;价值指标类,证据是上线后系统导出的原始数据。证据统一归档,不依附于某个人的电脑。
第四步,设定节奏与责任。我们约定每完成一类验收项就触发一次评审会议,技术类在部署完成后立即验收,功能类按模块分批验收,业务场景在上线前两周集中验收,价值指标上线后按 30 / 60 / 90 天三个观察点复评。

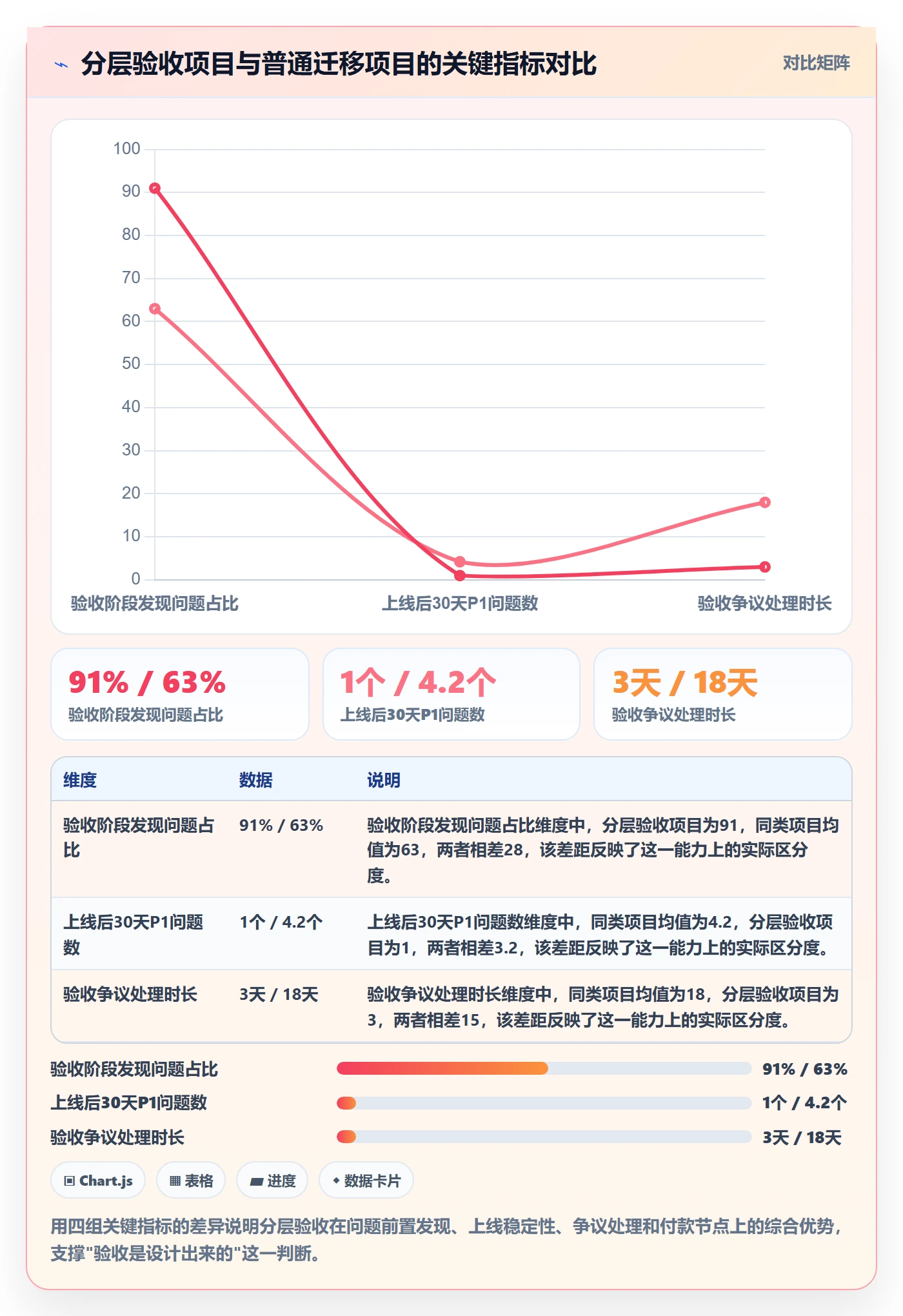

3. 数据观察:分层验收带来的实际差异
项目结束后,我对比了这个项目和我之前接触的其他迁移类项目的关键数据,差异相当明显。需要说明的是,以下数据来自该项目团队的过程记录和我的复盘统计,属于项目范围内的样本观察,不是行业普查数据,阅读时请把它当作参考基准而非绝对结论。
| 对比维度 | 本项目(分层验收) | 我经手过的同类迁移项目均值 |
|---|---|---|
| 验收阶段发现的问题占比 | 91% | 约 63% |
| 上线后 30 天内 P1 问题数 | 1 | 4.2 |
| 业务方独立跑通核心场景的时间 | 上线前 2 周 | 上线后 3-5 周 |
| 验收相关争议处理时长 | 约 3 个工作日 | 2-6 周 |
| 尾款付款节点偏差 | 提前 2 天完成 | 平均延后 3.4 周 |

4. 迁移类项目的特殊验收动作
迁移项目有几个独有的验收动作值得单独讲,因为它们在普通新建项目里不存在。
(1)数据完整性抽样对比。迁移前从原系统导出全量数据作为基线,迁移后逐表对比。抽样不少于总量的 5%,关键表(工单、需求、版本)建议全量对比。
(2)字段映射双向验证。不只是"迁移后能查到",还要验证"反向映射回原系统时能还原",这一步经常被忽略,但恰恰能发现映射表的隐性问题。
(3)权限边界穿透测试。用不同角色的账号实际登录,验证各自能看到的数据范围是否与设计一致。迁移时权限最容易出错,尤其是跨部门数据共享的场景。
(4)历史工单归属确认。原系统工单可能在迁移后出现归属混乱,需要业务方逐批确认。这一项必须由业务方主导,实施方只提供工具。
(5)并行运行期观察。如果条件允许,迁移后新旧系统并行运行 2-4 周,用真实业务量验证稳定性。并行期结束是正式切换的成熟信号。
5. 一个失败的对照案例
为了说明这套方法的价值,我想起另一个项目:一家企业做类似的系统迁移,验收时只做了技术验收和功能验收,业务场景完全没验。上线后第一天,业务部门发现跨部门的工单无法正确流转,原因是一个权限组配置错误,但这个错误在功能测试里被掩盖,因为测试账号恰好有最高权限。
这个问题在分层验收方案里,会在"权限边界穿透测试"这一步被拦住。同一个错误,在业务验收阶段发现,成本大约是技术验收阶段的 5-8 倍。这不是理论,是我从多个项目里观察到的经验值。
六、不同情况下的行动建议
1. 项目规模较小(10 人以下团队、单部门使用)
这类项目不需要四层验收。建议保留功能验收和业务场景验收两层,验收项不必写成正式文档,用一份场景清单 + 口头走查 + 关键场景录屏就足够。重点是让实际使用的人亲自操作一次,而不是只由项目经理签字。
2. 中大型组织(100 人以上、多部门、需私有化部署)
这是本文方法最适用的场景。建议完整落地四层验收,尤其是技术层的私有化部署验收和业务层的跨部门场景验收。私有化部署要额外关注环境一致性、数据隔离、日志与审计能力,这些是很多团队容易漏的验收点。
3. 迁移类项目(含 Jira 平滑迁移等)
在四层验收基础上,必须加入本文第五节的五个迁移专属动作。其中数据完整性抽样对比和权限边界穿透测试是硬性要求,不能因为"迁移工具说成功"就跳过。迁移工具的"成功"只说明迁移动作完成,不代表业务数据可用。
4. 资源紧张、时间压缩的项目
如果实在没时间做完整分层,我的建议是砍功能验收的深度,保留业务场景验收的完整性。功能验收可以由测试团队自行完成,但业务场景验收必须现场做。因为功能问题的修复成本低,业务场景问题的修复成本高,你不能把高成本问题留到上线后。
5. 多供应商协作的项目
如果实施方不止一家,验收方案里要明确每一段的验收责任人。不要让上游供应商的验收缺位,把问题留给下游承担。建议在验收方案里画出责任边界图,标注每个模块的验收方和签字方。
七、不同情况下的取舍
任何方案都有取舍。把验收做扎实,代价值不值得,需要按项目情况判断。下面把主要的取舍摆出来。
| 取舍维度 | 做得更扎实的代价 | 做得更扎实的收益 | 建议取舍原则 |
|---|---|---|---|
| 验收项颗粒度 | 设计成本高,团队要额外投入 5-10 人天 | 争议减少,返工减少 | 中大型项目值得投入,小型项目可压缩 |
| 业务方参与深度 | 业务方时间成本高,协调难度大 | 上线后认可度高,尾款顺畅 | 必须保障,这是验收能被认账的前提 |
| 分层节奏 | 流程环节多,会议多 | 问题早暴露,修复成本低 | 分层节奏可按项目复杂度裁剪,但核心分层的原则不能丢 |
| 价值验收 | 需要上线后持续跟踪 3 个月 | 能验证真实业务收益,为续约和扩展铺路 | 面向长期合作的项目必做,一次性项目可简化 |
| 并行运行期 | 占用双方人力 | 切换风险大幅降低 | 核心系统迁移建议做,非核心系统可跳过 |
有一个取舍原则我想强调:不是在"做或不做验收"之间取舍,而是在"验收做多深"之间取舍。完全不验收的项目,等于把风险全部留到上线之后;验收做太深但没资源执行,等于把风险变成纸面文件。找到匹配项目实际的深度,才是实施团队的专业度体现。
还有一个容易被忽视的取舍:工具选择 vs 流程设计。有的团队以为上一个好的项目管理平台,验收就能自动跑起来。工具能解决记录和追溯的问题,但替代不了验收对象定义、验收标准设计、责任人分配这些判断性工作。像 PingCode 这类面向中大型企业的平台,在验收证据归档、任务追溯、权限管理上确实能减少很多手工负担,但前提是你已经知道自己要验收什么。工具放大的是流程质量,不是弥补流程缺失。
八、下一步怎么做:给你的实施团队一份可落地的行动清单
如果你现在正带一个项目,或者即将启动一个新的实施项目,我建议从下面几个动作开始,按顺序推进。这套清单是我在多个项目里实际用过并迭代过的,不是纸上方法。
- 本周内完成验收对象定义。把当前的任务清单拿出来,重新归类为技术、功能、业务场景、价值指标四类。分类过程本身就会暴露很多"任务颗粒度和价值颗粒度错位"的问题。
- 为每条验收项补一份可测量的验收标准。凡是写成形容词的,全部改写。改写不出来的,说明这条验收项本身定义不清,需要回到需求源头。
- 给每条验收项指定证据类型和责任人。证据类型固定为测试报告、复现步骤、录屏、签字确认、系统数据导出这几类中的一种或多种。
- 设计分层验收的节奏表。把验收触发点标在项目计划上,别把所有验收压到末尾。
- 做一次内部"交接测试"。让没参与该模块的同事独立复现你的验收证据,验证证据链是否完整。
- 迁移类项目额外补齐五个专属动作。尤其是数据完整性抽样和权限边界穿透测试。
- 上线后按 30 / 60 / 90 天三个观察点跟踪价值指标。把验证结果作为下一阶段合作的依据。
最后回到我一开始那个智能仓储项目。它最终的结局是:在拒签后的第三周,双方重新按分层验收方案补做了业务场景验收,找出了 21 个真实问题,其中 17 个在四周内修复,剩余 4 个重新评估后调整了上线范围。项目最后签字通过,但代价是六周的扯皮和两个月的付款延后。
如果这套方案在项目启动时就落地,这六周完全可以省下来。验收这件事,越早设计,成本越低;越晚补救,代价越大。这不是流程洁癖,而是被现实反复教育之后形成的判断。希望这篇文章能帮你把这个判断早一点传递给团队。
常见问题解答(FAQ)
1. 实施团队做任务验收,验收标准到底怎么定才不扯皮?
我最近在带一个实施项目,客户业务方总说感觉还不行,我们实施同事又觉得功能都做完了。每次到验收会就变成扯皮,我想知道验收标准应该由谁定、定到什么颗粒度才能落地。
我的做法是把验收标准拆成三层:合同或需求规格书里的范围边界、业务场景的端到端流程、以及每条可检查的验收项。每条验收项必须写清前置数据、操作步骤、预期结果、证据形式、通过阈值、责任人和复核人。
比如一个审批流场景,不要写审批顺畅,要写发起后30秒内到达审批人,审批通过后10秒内更新状态,连续跑10笔数据无异常。案例里我们把一个模块拆成32条验收项,每条对应截图、日志、录屏或客户签字。判断依据是:如果一项验收不能在没有实施人员解释的情况下被第三方复现,就说明标准太粗。
建议在开发或配置前就开验收标准评审会,客户业务代表、实施负责人、项目经理三方确认,后续变更走变更单,避免用主观感受收尾。
2. 审核落地方案里,任务验收流程应该分几个节点,每个节点谁负责?
我一直搞不清验收到底是实施自测完就能提交,还是必须等客户签字。之前项目验收节点太随意,导致有些问题到上线后才暴露,返工特别严重。我想知道一套能落地的验收流程到底怎么切节点。
我通常切六个节点:配置完成自检、实施内部预验收、客户关键用户试运行、问题整改复验、正式验收签署、上线后观察期复核。
每个节点有明确输出物和责任人:实施顾问输出自检清单和证据包,实施负责人做预验收并决定是否提交客户,客户关键用户按业务场景试运行并记录问题,项目经理跟踪整改闭环,客户业务负责人和项目发起人签署正式验收,上线后由运维或客服回访复核。关键判断是:预验收不通过不提交客户,试运行问题未关闭不进入正式验收。
实操中我会在某项目管理平台里建验收任务工作流,状态设为待自检、待预验收、待试运行、整改中、待正式验收、已验收、驳回,每次状态流转必须上传证据和填写结论。这样避免口头验收,也方便后期审计和复盘。
3. 客户不配合验收或总说再等等,实施团队怎么推进任务验收?
我遇到过客户业务代表一直说忙,验收会约了三次都放鸽子,项目尾款和资源释放都卡住。实施团队又不能硬催客户,我想知道有哪些实操办法能把验收往前推。
先区分不配合的原因:是问题没解决、责任边界不清、关键人变更,还是客户内部没有验收动力。我的做法是三步推进:第一,把待验收事项变成有截止日期的书面清单,列明未验收会影响的上线时间、尾款节点、免费维护截止日;第二,找项目发起人或商务负责人开15分钟站会,只确认三件事:验收范围、验收人、验收日期;
第三,设置默认验收规则,比如客户在收到验收通知后5个工作日内未提出书面异议,且试运行环境连续7天无阻断性缺陷,就视为该批次通过,但要在合同或项目章程里提前约定。数据口径上,我会看客户确认平均时长、验收会爽约次数、逾期未验收项数量。
案例里一次客户拖延,我们把32条验收项压缩成8个端到端场景,让客户只花1小时集中验证,反而当天签了预验收。核心不是催,而是降低客户验收成本,同时把不验收的后果显性化。
4. 怎么判断实施团队的任务验收做得好不好,复盘时看哪些指标?
我们团队每个月都做验收,但我总觉得只是在走流程,不知道验收质量到底有没有提升。领导问我验收效果,我只能说都签完字了,没有数据支撑。我想知道应该用哪些指标和数据口径来判断验收是否真的有效。
我复盘时看五个指标:一次验收通过率、验收缺陷密度、返工工时占比、平均验收周期、上线后30天阻断性缺陷数。一次验收通过率等于首次提交验收即通过的批次除以总提交批次,低于70%说明自检或预验收太弱;验收缺陷密度等于验收阶段发现问题数除以验收项数,如果超过0.3,说明需求澄清和测试覆盖不足;
返工工时占比等于验收阶段返工工时除以项目总实施工时,高于15%就要查流程;平均验收周期从提交客户验收到签署通过,超过10个工作日要优化客户协同;上线后30天阻断性缺陷数如果大于0,说明验收场景没有覆盖真实业务。数据来源可以是某项目管理工具里的任务状态流转记录、缺陷单、工时单和验收签署记录。
判断依据不是签字数量,而是验收后返工和上线故障是否下降。建议每月抽3个项目做验收质量复盘,把高频驳回原因归类,反向更新验收清单模板。
核心关键词
文章包含AI辅助创作:审核落地方案:实施团队开展任务验收的实操方法案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/405546
读者评论
分层验收的道理没错,但价值验收层最难落地。库存准确率这类承诺往往在合同里就写成了形容词,等上线才发现没有可采信的口径,高峰期怎么定义、统计窗口算几个工作日,两边各说各话。与其在验收阶段补标准,不如在签合同那一步就让业务和商务把口径咬死,否则再好的方案也只能事后和稀泥。
做过两次数据迁移,最认同“证据可独立复现”这条,但也是最难做到的。测试环境和生产环境的数据量差一个数量级,验证脚本一换库就报错。后来我们把迁移前后的比对报告连同脚本和快照一起归档,验收时让客户方的运维照着跑。多花两天,省掉后面一个月的扯皮,前提是客户愿意出人陪跑。
分层验收方向没错,但小团队照搬会更累。每个模块都触发一次小验收,组织业务方开会的时间成本就吃不消,最后容易变成走形式的线上确认。我更倾向把技术验收和功能验收合并成一次内部验收,只把业务验收单独做实。至于“客户说可以不用你了”才算通过,我觉得偏理想化,多数业务方永远会说还有要优化的地方。
