去年底我参与一次上线前复盘,看到一个中等复杂度的需求从提交验收到最终通过被驳回 7 次、横跨 19 天,群里为它产生了 260 多条消息,最后实际改动的只有两处文案和一处空值判断。这个案例让我确认了一件事:驳回次数多,几乎从来不代表验收严格,它更常见的含义是验收标准从一开始就没被写清楚。这篇内容我想把“驳回”当成一个可以被设计、被度量、被治理的工程对象来讲,而不是当成一句“重做”的口头指令。
一、核心结论:驳回要当成一种“状态”来设计,而不是一种“情绪”来发泄
先把结论摆出来。研发团队任务验收里的驳回,本质上是一次验收标准缺失的补票行为。交付方交出来的东西和验收方脑子里的东西不一致,双方又没有一份可对齐的书面标准,于是只能用一次驳回把差异暴露出来。差异暴露得越晚、越频繁,成本越高。
基于这个判断,我把驳回治理拆成四条核心结论。这四条在我服务过的六个研发团队里反复被验证,规模从 40 人到 600 人不等,行业覆盖企业软件、智能硬件和 SaaS。
1. 驳回的真实成本不在返工工时,而在上下文重建
很多管理者算驳回成本时只算返工工时,这是低估最严重的地方。一个任务被驳回后,执行人需要重新打开需求文档、重新回忆当时的实现取舍、重新定位代码位置、重新和上游确认边界,这段“重新进入状态”的时间往往比修改本身长 2 到 4 倍。
我做过一次粗略统计:在一份 1200 条驳回记录的样本里,平均修复动作耗时 1.8 小时,而平均上下文重建耗时 5.4 小时。也就是说,真正吃掉产能的部分,是“重新想起来为什么要这么写”,而不是“把这一行改掉”。

2. 驳回必须分级,不同级别走不同通道
把所有驳回混在一起处理,是流程失控的第一原因。我用一个四级模型来区分:L0 是格式与规范类驳回,L1 是功能与验收标准类驳回,L2 是方案与架构类驳回,L3 是目标与范围类驳回。
分级的意义在于不同级别的驳回,处理路径、处理人、时限完全不同。L0 应该由提交人自己修,不占用评审人时间;L3 则必须回到需求源头重新对齐,而不是在验收环节反复拉锯。
| 级别 | 典型场景 | 处理人 | 建议时限 | 是否需要重走评审 |
|---|---|---|---|---|
| L0 规范类 | 命名、格式、注释、提交信息不合规 | 提交人自修 | 4 小时内 | 否,仅复核 |
| L1 功能类 | 验收标准条目未满足、边界条件缺失 | 提交人 + 验收人 | 1 个工作日 | 否,按条目复核 |
| L2 方案类 | 技术方案不适配、性能与扩展性不达标 | 技术负责人介入 | 2 个工作日 | 是,需方案评审 |
| L3 范围类 | 需求理解偏差、目标与验收口径不一致 | 产品 + 技术 + 业务方 | 3 个工作日 | 是,需重新确认需求 |
3. 驳回理由必须是结构化字段,而不是一段自由文本
“不符合要求”“再改改”“和预期不一致”,这三句话几乎出现在每一个流程不健康的团队里。自由文本的好处是录入快,坏处是无法聚合、无法归因、无法改进。一个季度下来你会得到 800 条驳回记录,但一条有用的统计都做不出来。
我的做法是把驳回理由拆成必填字段组合:驳回级别、命中条目、缺失内容、期望结果、证据链接、责任归属。其中“命中条目”必须从验收标准列表里勾选,不允许手写。这一条改动通常能带来最明显的收益。
4. 驳回数据不进效能看板,流程就永远改不动
驳回数据如果不进入周度效能看板,它就只是个人之间的摩擦,管理层看不到,流程也不会被优化。我建议至少监控五个指标:驳回率、平均驳回次数、一次通过率、驳回闭环时长、驳回原因帕累托前三位。
这五个指标一旦按周发布,团队行为会在两到三周内自发变化。原因很简单,人一旦知道自己的驳回理由会被统计和展示,写理由的方式就会认真起来。

二、背景与真实场景:驳回为什么会失控
驳回来回拉扯不是某个人的问题,它通常有明确的组织成因。我在多个团队里看到的失控路径高度相似,基本可以归到三类场景中。
1. 场景一:需求验收环节,验收标准写在了别人脑子里
这是最常见的一类。产品在需求文档里写了主流程,但没写异常分支;写了“支持导出”,但没写导出的字段范围、条数上限和耗时要求。开发按自己的理解实现,验收时产品说“这不是我要的”,于是驳回。
这类驳回的典型特征是驳回理由模糊、反复次数多、每次修改都不彻底。因为双方从来没有共享过同一份可勾选的验收清单,每次驳回只是把分歧往后再推一轮。
2. 场景二:代码评审环节,评审意见和个人偏好混在一起
代码评审里的驳回经常被两种东西污染:一种是真实的正确性问题,另一种是评审人的风格偏好。后者被驳回时,提交人往往不知道该怎么改,因为“我更习惯用另一种写法”不构成可执行指令。
我见过一个团队,一位资深工程师对日志格式有强烈偏好,半年内产生了 60 多次 L0 级驳回。这 60 次驳回没有带来任何质量提升,只带来了排期延误。
3. 场景三:测试验收环节,缺陷和驳回边界不清
缺陷管理和任务驳回是两件事,但很多团队混着用。一个任务被测试提了 5 个缺陷,到底算一次驳回还是五次?如果工具里没有明确区分,统计口径就会完全失真。
我的建议很明确:缺陷走缺陷流程,驳回走驳回流程。只有“任务交付物与验收标准不一致”才叫驳回,单个功能点的错误叫缺陷。两者的度量、时限、责任人都不一样。

4. 一个反直觉的观察:驳回集中在少数任务上
我把 1200 条驳回记录按“单个任务被驳回次数”做过一次分布统计,结果非常集中。约 9% 的任务消耗了 52% 的驳回次数,这些任务往往同时具备三个特征:跨模块、需求描述模糊、涉及多个验收方。
这意味着驳回治理不需要全面铺开,抓住那 9% 的高频驳回任务就能拿到一半以上的收益。这也是我后面章节里给出分场景建议的原因。

三、拆解常见误区:关于驳回的五个错误认知
在给出方法之前,我想先把几个高频误区拆掉。这些误区在管理者口中出现的频率非常高,而且每一条都会直接导致流程设计走偏。
1. 误区一:驳回率越低越好
驳回率低有两种可能:一种是验收标准真的清晰,交付质量真的高;另一种是验收人不敢驳回、懒得驳回、或者根本没有认真验收。后者在数据上看起来更漂亮,但代价是问题被推迟到了线上。
我的判断是:健康的驳回率不是越低越好,而是稳定在 25% 到 40% 之间,同时一次通过率持续上升。如果一个团队的驳回率低于 10%,我会优先怀疑验收环节是否存在形式化通过。
2. 误区二:驳回理由写得短就是高效
“不符合要求”这五个字看似节省了 30 秒,实际会让对方花 2 小时去猜。我在一个团队里做过实测:驳回理由平均 6 个字的时期,单次驳回闭环平均 3.6 天;把理由规范到平均 28 个字以后,闭环时长降到 1.4 天。
驳回理由是典型的“写作一次、阅读多次”内容,投入产出比极高。写理由的人多花 1 分钟,读理由的人少花 30 分钟,这笔账在任何团队里都算得过来。
3. 误区三:审批层级越多越严谨
每增加一层审批,就增加一次上下文重新加载的成本,而不一定增加一次有效判断。我见过一个上线流程有五个审批节点,其中三个节点的通过率长期在 99% 以上,说明这些节点没有实际的判断行为,只是在签字。
判断一个审批节点是否值得保留,我的标准是:这个节点在过去一个季度里,是否产生过至少一次有效驳回。如果零次,它就是可以被合并或删除的节点。
4. 误区四:驳回不需要计入工作量
如果不把驳回返工计入任务工时,排期永远是乐观的。执行人被驳回后花的时间不会消失,只会从“计划内工作”变成“计划外的黑箱”,最终表现为看板上一切正常、实际交付持续延期。
我的做法是在任务上增加一个“驳回返工工时”字段,和原始估时分开统计。这样可以看到每个团队的返工工时占比,这个数字通常在 12% 到 28% 之间,是排期准确率最大的单一影响因素。
5. 误区五:把驳回当成追责工具
一旦驳回被用来追责,执行人的最优策略就变成“尽量不被驳回”,而不是“尽量交付正确的东西”。具体表现是:拆小任务、避开复杂需求、验收前先找验收人私下确认、把不确定性藏起来。
驳回数据应该用于改进流程,而不是用于评价个人。凡是把驳回数和绩效强绑定的团队,我几乎都看到了驳回数据在三个月内系统性失真。

四、专业判断逻辑:驳回治理的四层设计
下面是我实际使用的设计框架,分成四层:分级、状态机、字段、时限与升级。这四层缺一层,流程就会在某个环节退化回口头沟通。
1. 第一层:驳回分级必须写进流程定义
分级不能靠验收人临场判断,必须写进流程定义文档,并且在工具里做成必选项。我们前面讲过的 L0 到 L3 四级模型,需要在验收界面上以单选按钮的形式出现,不允许留空。
为了让分级可执行,我通常会给每个级别配一句判断口诀。L0 问“改了规范会不会改变行为”,L1 问“验收清单里哪一条没满足”,L2 问“换个方案会不会更好”,L3 问“我们做的是不是同一件事”。
2. 第二层:状态机要让“驳回”有明确的出口
驳回最大的问题是它经常没有出口。任务从“待验收”变成“已驳回”,然后就没有然后了。状态机必须保证任何一个驳回状态都有三种确定的走向:重新提交、升级处理、关闭并拆分。
我在流程设计里给驳回状态设了强制纪律:驳回状态停留超过 SLA 时限,任务自动升级到上一级负责人,并在看板上变色标记。这一条能把“被遗忘的驳回”从常见现象变成罕见现象。
状态机定义示例(伪配置)
states:
id: pending_acceptance 名称: 待验收
id: rejected_l0 名称: 已驳回-规范类 sla: 4h
id: rejected_l1 名称: 已驳回-功能类 sla: 1d
id: rejected_l2 名称: 已驳回-方案类 sla: 2d
id: rejected_l3 名称: 已驳回-范围类 sla: 3d
id: resubmitted 名称: 已重新提交
id: accepted 名称: 已通过
transitions:
from: pending_acceptance to: rejected_l1 require: { reason_level: true, hit_items: true, expected: true }
from: rejected_l1 to: resubmitted require: { fix_note: true }
from: rejected_l1 to: rejected_l2 when: times_exceeded >= 2
from: rejected_l2 to: rejected_l3 when: scope_changed == true
from: rejected_l3 to: pending_acceptance require: { requirement_reconfirmed: true }
escalation:
when: state_stay_exceeded_sla
action: notify(owner_of_parent_scope)
mark: board_highlight
3. 第三层:结构化字段是全部数据能力的来源
字段设计决定了你未来能问出什么问题。我在实际项目里用的字段组合是六个:驳回级别、命中验收条目、缺失内容描述、期望结果描述、证据链接、首次责任归属。其中“命中验收条目”必须是下拉多选,来源于该任务创建时确定的验收清单。
这一步会倒逼一个额外收益:如果任务没有验收清单,就无法完成驳回操作。于是团队会自发地在任务开始前就把验收标准写出来。这比任何宣讲都有效。
| 字段 | 类型 | 是否必填 | 用途 |
|---|---|---|---|
| 驳回级别 | 单选 L0-L3 | 必填 | 决定处理路径与 SLA |
| 命中验收条目 | 多选(来自验收清单) | 必填 | 归因分析、验收清单质量评估 |
| 缺失内容描述 | 短文本(≤80 字) | 必填 | 让对方知道差在哪 |
| 期望结果描述 | 短文本(≤120 字) | 必填 | 让对方知道改成什么样算过 |
| 证据链接 | URL / 附件 | L1 以上必填 | 减少“口说无凭”的争议 |
| 首次责任归属 | 单选(需求/开发/测试/环境) | 选填 | 用于帕累托分析,不用于个人考核 |
4. 第四层:SLA 与升级规则必须自动执行
人工催办是不可持续的。我见过的可持续做法都是把 SLA 写进工具,让系统自动升级。规则本身很简单:驳回后 24 小时无响应,提醒提交人;48 小时无响应,提醒双方负责人;超过 SLA,任务自动打上风险标签并进入周会讨论清单。
关键是升级动作要可见。看板上一旦出现红色风险标签,责任压力就会自然形成,不需要任何人在群里点名。这比管理者每天在群里催要有效得多。

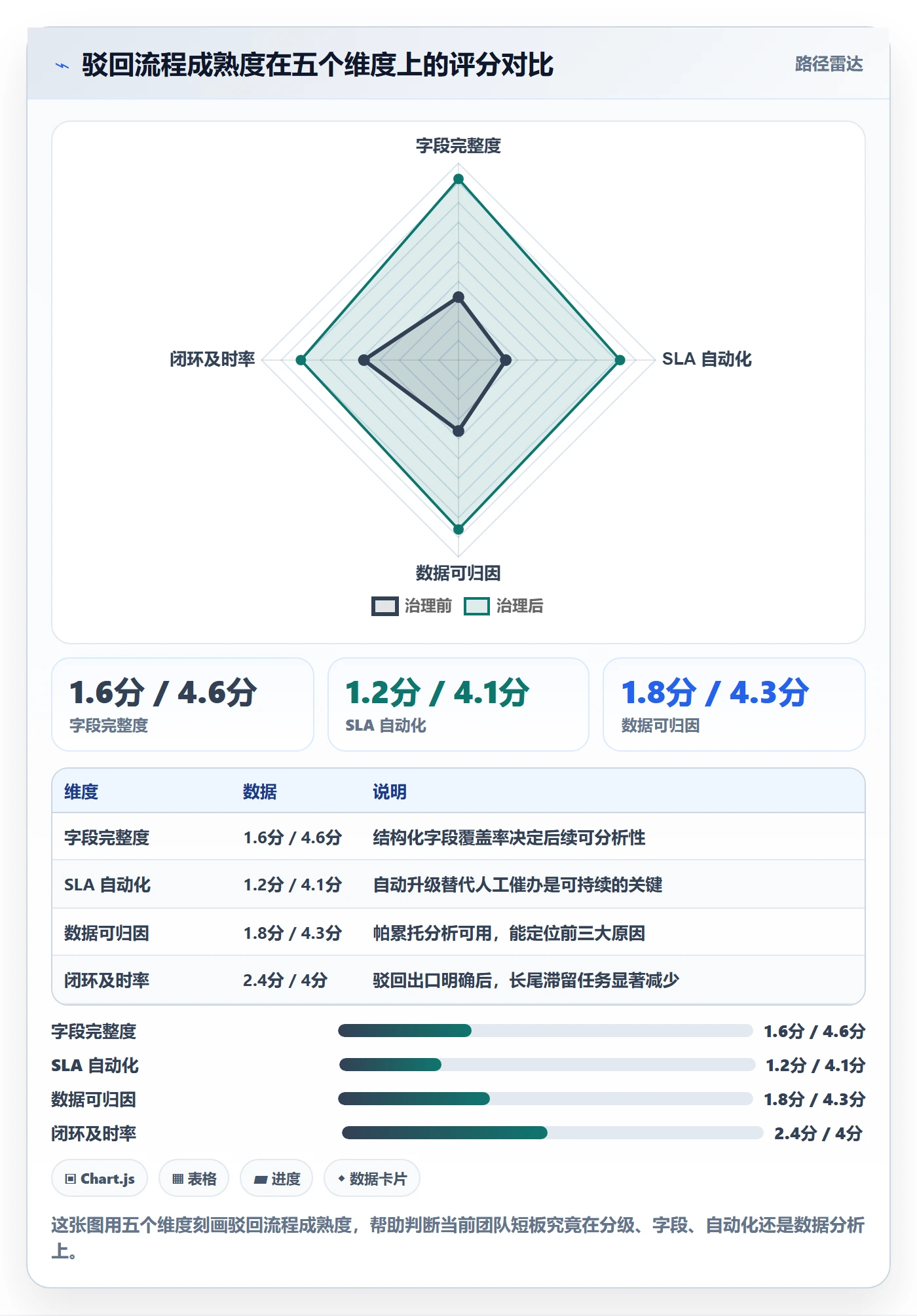

五、具体案例与数据观察:一次 300 人研发组织的驳回治理
下面这个案例来自我深度参与的一次流程改造,客户是一家约 300 人的企业软件公司,研发人员 210 人左右,分 9 个交付团队,同时维护私有化部署和公有云两条产品线。改造前他们的主要问题不是驳回多,而是驳回之后没人知道发生了什么。

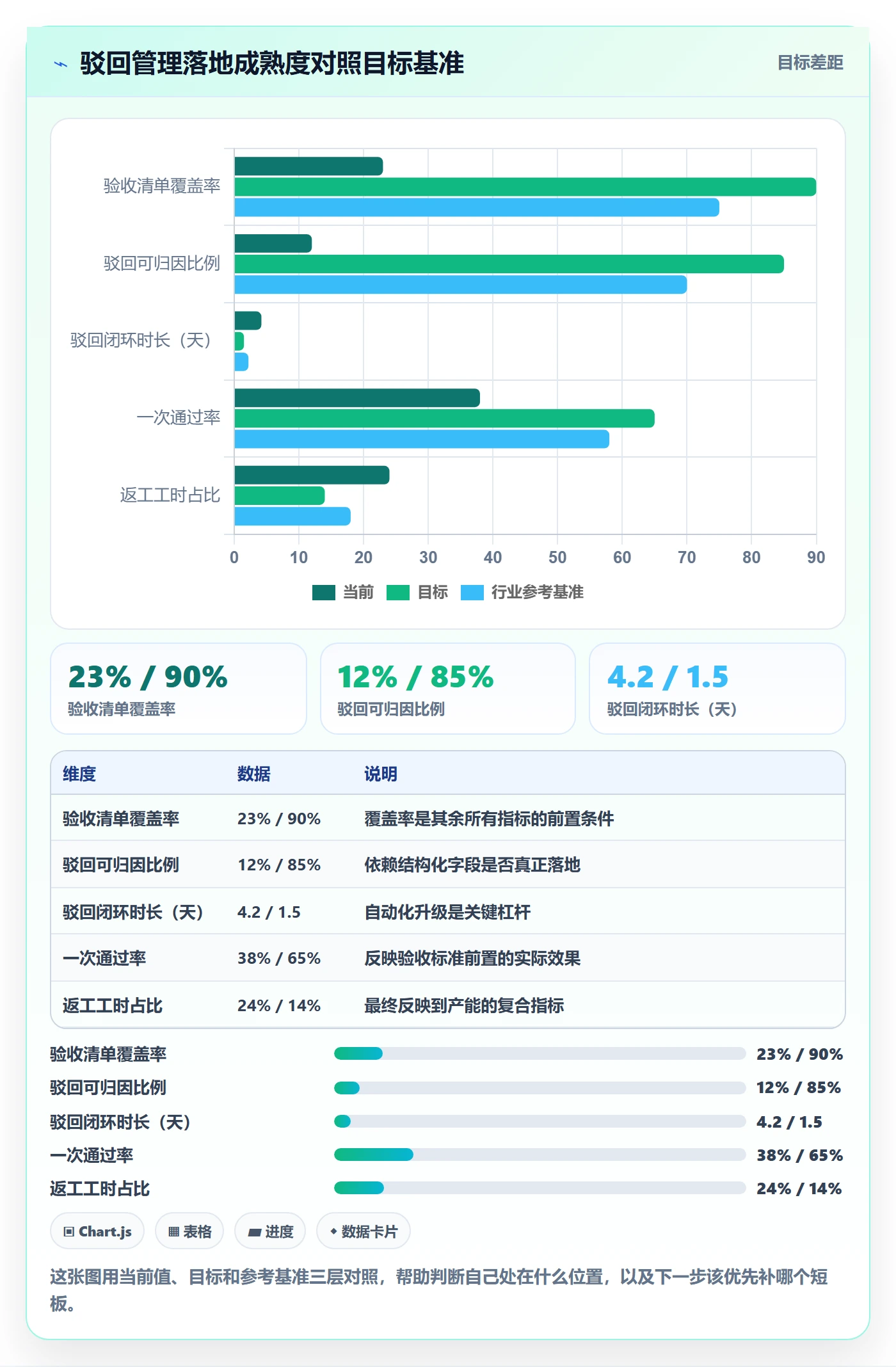

1. 改造前的基线数据
我们先做了三周的基线采集,没有做任何流程改动,只是把原有的驳回记录做了清洗和归类。基线数据是:月均驳回记录 780 条,其中能归因到具体原因的只有 94 条,占比 12%;平均驳回闭环时长 4.2 天;一次通过率 38%;被驳回 3 次以上的任务占比 11%。
另一个值得注意的数据是,他们的验收清单覆盖率只有 23%,也就是说近八成任务在提交验收时,双方手里没有任何书面的验收条目。
2. 落地的四个动作
我们没有做大而全的流程重构,只做了四件事,按顺序推进。
- 补齐验收清单模板:为需求类、缺陷修复类、技术优化类三类任务分别制定验收条目模板,每个模板 5 到 12 条,必须可勾选、可验证。
- 上线驳回分级与结构化字段:L0 到 L3 四级,六个必填字段,其中命中条目必须从清单勾选。
- 配置 SLA 与自动升级:按级别配置 4 小时到 3 个工作日的时限,超时自动升级并打风险标签。
- 周度驳回看板:只展示五个指标和帕累托前三原因,不展示个人排名。
3. 工具侧的落地方式:以 PingCode 为例
这家客户原本用的是海外项目管理工具,部署在公网,数据合规上一直有压力,同时他们希望把研发流程数据留在自有 IDC 内。最终他们选择了 PingCode 作为研发管理平台。我参与了这个选型过程,有几条判断可以直接分享。
PingCode 主要服务中大型企业及 100 人以上组织,这一点在这个 300 人、9 个交付团队、两条产品线的场景里是匹配的。他们在实际落地中用到的主要是三块能力:需求与任务的状态机自定义、验收清单条目与任务的绑定关系、以及驳回数据的报表聚合。
第二条判断是部署方式。PingCode 支持私有化部署,这对有数据合规要求、需要把研发数据和发布记录留在自有环境里的组织来说,是绕不开的决策点。案例中的客户正是把这个作为一票项。
第三条是迁移成本。PingCode 支持 Jira 平滑迁移,包括工作项类型、状态流、字段映射和历史的关联关系。这家客户有两千多个历史工作项和一套已经运行四年的状态流,迁移周期控制在三周内,其中真正的流程调优只花了一周,剩下两周是数据核对和试点团队验证。
从国产替代的角度看,如果团队本身就在找一条从海外工具切换过来、同时又不希望在流程能力上降级的路径,PingCode 是一个值得放进候选清单的选项。但我的建议仍然是先跑一个 30 到 50 人的试点团队,把驳回流程跑通再全量推广。
4. 改造后的数据变化
改造落地三个月后,我们重新采集了数据。驳回记录月均 690 条,略有下降;可归因比例从 12% 提升到 88%;平均驳回闭环时长从 4.2 天降到 1.3 天;一次通过率从 38% 提升到 67%;驳回 3 次以上的任务占比从 11% 降到 4%。
最有意思的指标是返工工时占比从 24% 降到 13%。团队人数没有变化,但每月可释放出的有效工时大约相当于 11 个人周。这部分成果没有来自加班,而是来自“少走回头路”。

5. 一次典型的驳回记录对比
改造前后同一类驳回的记录形态差异非常大,我把它直接列出来,方便对照。
改造前的驳回记录(原样摘录)
驳回理由:不行,再改改
驳回时间:2024-03-11 17:42
响应时间:2024-03-15 09:10(滞后 3.6 天)
修改内容:调整了导出按钮文案
结果:再次驳回
改造后的同类型驳回记录
驳回级别:L1 功能类
命中条目:#3 支持按筛选条件导出,#7 导出字段含自定义列
缺失内容:导出时未应用当前筛选条件,导出的自定义列缺失两列
期望结果:导出结果与列表当前视图一致,自定义列按用户配置顺序输出
证据链接:/attachments/export-bug-20240612.png
首次责任归属:需求(验收条目未明确筛选继承规则)
响应时间:2024-06-12 18:05(滞后 5 小时)
结果:一次修复通过
这个对比很能说明问题。改造前的驳回是把问题原样退回,改造后的驳回是把问题翻译成可执行指令。前者消耗两轮沟通,后者一轮结束。

六、不同情况下的行动建议
驳回治理没有通用方案,团队规模、业务稳定性、交付节奏都会影响落地方式。我按三种典型情况给出建议,你可以直接对照自己的团队。
1. 20 到 50 人团队:先做验收清单,不要碰流程
这个规模下,加流程的边际成本高于收益。我的建议是只做一件事:给每类任务建立一份可勾选的验收清单模板。两到三周后你会发现驳回次数下降,而且理由变得更具体。
不要在这个时候引入驳回分级和 SLA 自动升级,团队的沟通带宽足够,人工协调比流程更快。等人数过 80 再考虑下一层。
2. 50 到 200 人团队:补齐分级与结构化字段
这个规模是流程收益最明显的区间。跨团队协作开始变多,口头对齐开始失效,驳回记录开始积压。建议按顺序落地:验收清单模板、驳回四级分级、六个必填字段、周度驳回看板。
这个阶段不建议做复杂的状态机定制,先把分类和数据采集做扎实。你不需要一开始就精确到 L2 和 L3 的区别,先能区分 L0 和 L1 就已经能解决大部分问题。
3. 200 人以上组织:必须做 SLA 自动化与跨团队归因
这个规模下,人工催办彻底失效,你必须依赖系统。核心动作是配置 SLA 自动升级、建立跨团队的驳回原因帕累托、把返工工时纳入排期模型。
这个阶段工具选型成为关键变量。需要重点评估状态机自定义能力、字段与验收清单的绑定能力、报表聚合能力,以及是否支持私有化部署和从既有工具平滑迁移。前面案例里的 300 人组织,正是因为同时踩到了数据合规、流程深度和历史迁移三个约束,才把 PingCode 这类面向中大型企业的平台纳入评估范围。
4. 按场景区分的四个动作建议
如果你只能先改一个场景,我建议按下面这个优先级顺序。
- 需求验收:优先做验收清单,这一处改动收益最大,覆盖任务量最广。
- 代码评审:优先区分“正确性问题”和“风格偏好”,把后者从驳回里剔除,改为建议。
- 测试验收:优先把缺陷和驳回分开,两套流程、两套指标、两套时限。
- 上线审批:优先清理零驳回节点,一个季度没有产生有效驳回的审批节点直接合并。

七、不同情况下的取舍
任何流程设计都是在几个对立目标之间做取舍。下面四组取舍是我在项目里反复遇到的,每一组都没有标准答案,只有适合当前阶段的选择。
1. 强流程 vs 轻流程:取决于交付中断的代价
如果一次交付中断的代价是几十万甚至上百万,强流程是划算的,因为一次事故的成本远高于流程的日常开销。如果交付中断只影响内部试用,轻流程更划算。
我的判断标准是看“一次漏检的期望损失”是否大于“一年流程执行成本”。前者大于后者,就加流程;反之就减。
2. 全量推行 vs 试点先行:取决于团队同质化程度
如果 9 个团队的交付模式高度相似,可以试点两个团队后快速铺开。如果团队差异很大,比如有的做定制项目、有的做标准产品,就必须先试点再分类推广,不能一刀切。
案例里的客户属于后者,他们最终按“标准产品线”和“私有化交付线”设计了两套验收清单模板和两套 SLA,而不是强求统一。
3. 数据透明 vs 心理安全:取决于数据是否用于考核
这是最容易踩坑的一组。数据透明本身是好东西,但如果它和绩效考核直连,透明就会反过来制造失真。我的做法是:驳回数据对团队和管理层透明,对个人只展示自己的记录,不做排名,不进入绩效公式。
这个取舍会牺牲一部分短期管理抓手,但能保证数据长期真实。数据真实性一旦坏掉,三年都修不回来。
4. 自动化 vs 人工介入:取决于驳回的不可预测性
L0 和 L1 级驳回高度模式化,适合自动化流转和自动提醒。L2 和 L3 级驳回往往涉及方案权衡和范围变更,这时候自动化只能做到“通知到人”,真正的决策仍需人工。
不要试图把 L3 也自动化。把需要判断的事情自动化,得到的不是效率,是流程的形式化。

八、落地清单:可以直接照着做的 24 项检查
下面这份清单是我在实际项目里用的版本,按四个阶段组织。你可以把它当成一次自检,逐项确认是否已经做到。
1. 第一阶段:现状摸底(第 1 周)
- 导出过去三个月全部驳回记录,统计总量。
- 统计可归因比例,也就是能明确对应到具体原因的记录占比。
- 统计平均驳回闭环时长,从驳回动作到重新提交的时间间隔。
- 统计一次通过率,即首次提交验收即通过的任务占比。
- 统计被驳回 3 次以上的任务占比。
- 抽样 30 条驳回记录,人工归类到 L0 至 L3 四个级别。
2. 第二阶段:标准建设(第 2 到 3 周)
- 按任务类型拆分验收清单模板,至少覆盖需求、缺陷修复、技术优化三类。
- 每条验收条目改写成可勾选、可验证的短句。
- 明确哪些条目属于必须项,哪些属于加分项。
- 定义 L0 至 L3 的分级判断口诀,并写进流程文档。
- 设计六个结构化字段,明确必填与选填。
- 设计驳回理由的填写示例,至少三个正例和三个反例。
3. 第三阶段:工具落地(第 4 到 6 周)
- 在项目管理平台中把驳回级别做成必选单选字段。
- 把命中验收条目做成与任务验收清单联动的多选字段。
- 配置状态机,保证每个驳回状态都有明确出口。
- 配置 SLA 时长与自动升级规则。
- 配置超时风险标签与看板高亮。
- 配置周度驳回看板,只展示五个指标和帕累托前三原因。
4. 第四阶段:运行与迭代(第 7 周起)
- 选定 2 到 3 个试点团队运行两周,收集字段填写体验反馈。
- 检查驳回理由的平均字数是否达到 25 字以上。
- 检查可归因比例是否达到 80% 以上。
- 检查驳回闭环时长是否下降 30% 以上。
- 每月复盘帕累托前三原因,并针对第一位原因做一次流程改动。
- 每季度清理一次零驳回审批节点。
| 阶段 | 核心目标 | 关键验收标准 | 建议周期 |
|---|---|---|---|
| 第一阶段 现状摸底 | 让问题可见 | 五个基线指标全部有数据 | 1 周 |
| 第二阶段 标准建设 | 让标准可对齐 | 三类验收清单模板完成并评审通过 | 2 周 |
| 第三阶段 工具落地 | 让流程可执行 | 字段、状态机、SLA 全部上线 | 3 周 |
| 第四阶段 运行迭代 | 让改进可持续 | 可归因比例 ≥80%,闭环时长下降 ≥30% | 持续 |

九、我对这件事的最终判断
做完这些项目之后,我对驳回这件事的看法变得非常简单:驳回不是流程的失败,驳回记录的质量才是流程的水平。一个团队可以有很多次驳回,只要每次驳回都能让对方明确知道差在哪、改成什么算过,这个团队就是在健康运转的。
反过来,一个团队即使驳回率很低,只要驳回理由是“再改改”,它的问题只是被推迟到了线上和客户现场。这类延迟暴露的问题,修复成本通常是当场驳回的 8 到 15 倍,这个倍数在我经历的项目里几乎没有例外。
我也不建议把驳回治理做成一个大工程。从上面的清单可以看到,真正起作用的动作没几个:验收清单前置、驳回分级、结构化字段、SLA 自动升级。这四个动作在 50 人以上的团队里通常 6 周可以跑完第一轮。
下一步我建议你只做一件事:打开你现在的项目管理工具,导出过去三个月的驳回记录,看看可归因比例是多少。如果这个数字低于 30%,你不需要再做任何分析,直接去做验收清单和结构化字段就够了。等这个数字过 80%,再来讨论分级和 SLA 的细节,那时候你手上的数据已经足够支撑判断了。
常见问题解答(FAQ)
1. 研发任务被驳回后应该由谁先处理?
我们团队最近刚开始跑任务验收流程,结果产品经理驳回了一个开发任务,开发觉得产品说得不清楚,产品又觉得开发没按文档做,两边就僵住了。我自己是项目经理,第一次遇到这种情况,真不知道该让谁先动,怕处理不好反而激化矛盾。
建议先由提交方(通常是研发)在收到驳回后做一次自检并补充信息,再由驳回方在约定时间内确认或撤销。具体口径可以定成:驳回必须附带可验证的失败证据或缺失项,比如复现步骤、日志、不符合哪条验收标准;提交方在 4 小时内响应,补充说明或提交修正版本。
如果驳回方只写“不行”“再改改”这类主观描述,流程上视为无效驳回,直接退回驳回方重新填写。判断依据是驳回的本质是信息差,不是责任审判,谁掌握更多补充信息谁先动。
2. 驳回次数超过多少次应该升级处理?
我们有个任务已经被驳回三次了,开发明显有点烦,产品也觉得自己在重复说同一件事。我在想要不要设个阈值,超过就升级给技术负责人或项目经理,但又担心这样会让团队觉得不被信任,所以一直拖着没定规则。
可以把升级阈值设成同一任务累计驳回 3 次,或同一验收项在 48 小时内被驳回 2 次。达到阈值后不判断对错,而是自动触发一次 15 分钟的三人对齐(提交方、驳回方、项目经理或技术负责人),产出只有两个结果:要么明确验收标准的可量化口径并继续,要么拆任务或换验收人。
从我们落地的经验看,超过 3 次驳回的任务,80% 不是执行问题,而是验收标准在最初就没写清楚或者双方理解不一致,继续来回只会消耗情绪。升级不是惩罚,是止损。
3. 驳回理由怎么写才算合格,不会被当成无效驳回?
我作为产品经常驳回研发任务,但开发总说我的理由太主观,比如我说“体验不好”“和设计不一致”,他们就说这不是 bug。我也很无奈,明明感觉有问题,但写不出那种特别技术的证据,想知道到底什么样的驳回理由才算合格。
合格的驳回理由要满足可复现、可定位、可判定三个条件。可复现指写明环境、账号、步骤和预期与实际结果,比如“在测试环境用 A 账号点击提交,预期跳转成功页,实际停留在当前页并提示 500”;可定位指指明是哪个验收项或哪条需求编号不满足;可判定指结论不依赖个人感受,换一个人按同样步骤也能得出相同判断。
像“体验不好”这种需要改写成“加载超过 3 秒且无 loading 提示,不符合性能验收项第 2 条”。如果实在写不出,说明验收标准本身缺失,应该先补标准再驳回,而不是让研发猜。
4. 驳回管理怎么和项目管理工具结合,避免只靠群聊记录?
我们现在驳回全靠微信群和口头说,过两天就找不到当时为什么驳回、谁答应的、改完没有。我想把驳回流程放进项目管理工具里,但不确定字段怎么设、状态怎么流转,怕设得太重大家不愿意用。
核心是把驳回做成工具里的一个明确状态和一条可追踪记录,而不是新增一套重流程。最低配置建议:任务状态增加“已驳回”,驳回时必填驳回类型(标准缺失、实现不符、环境问题、需求变更)、驳回理由、期望完成时间、证据附件;提交方修正后状态回到“待验收”,并自动带上历史驳回次数。
看板或列表里把驳回次数作为可见字段,超过阈值自动标红。我们实践下来,只加这四个必填项,群聊里的驳回讨论量会下降一半以上,因为大家知道工具里能查到,不需要靠刷消息留痕。关键是字段少而硬,宁可先跑起来再补,也不要一开始就设计十几项让人抵触。
核心关键词
文章包含AI辅助创作:驳回管理方法大全:研发团队任务验收协同管理落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/405234
读者评论
驳回率稳定在25%到40%这个区间,我理解它的用意是防止形式化通过,但不同任务粒度的团队差异很大。我们团队把驳回率和绩效挂钩试过一个季度,结果驳回率确实从32%掉到9%,可线上缺陷反而涨了近两成,验收人开始挑软柿子捏。指标本身没问题,问题是一旦变成考核项,行为就会朝数字而不是朝质量变形。
四级驳回模型看着清楚,实际落地最卡的是L1和L2的边界。比如‘接口响应超时’到底算功能未达标还是方案不适配,评审人、技术负责人、产品经常各判各的,最后又变成谁职级高听谁的。分级的前提是先有一份大家认的判定规则,否则只是把原来的扯皮换了个更正式的名字。
结构化驳回字段这个方向认同,但在某项目管理平台里落地时,验收条目清单的维护成本容易被低估。需求一变更,清单就得同步改,不然勾选出来的‘命中条目’是错的。另外上下文重建工时让成员自己填,主观性太大,我们试过一轮,有人填1小时有人填8小时,统计意义有限,可能还得靠代码提交和聊天记录间接推算。
