提交怎么做?研发团队流程优化:任务验收从0到1

很多研发团队把“提交”当作流程终点,但我的观察恰恰相反:提交质量才是任务验收的真正起点。我服务过的一个 140 人研发团队,曾连续三个迭代出现“提测通过率不足 60%”的情况,研发觉得测试太苛刻,测试觉得研发交付物不完整,产品经理则抱怨需求被反复退回。复盘时我们发现,问题不在技术能力,而在“提交”这个动作本身缺乏标准。提交者只写了一句“功能已完成”,验收者打开代码仓库、测试环境、需求文档来回对照,单次验收入口耗时从 40 分钟到 2 小时不等。

把提交规范从 0 到 1 重建之后,这个团队的提测一次通过率在两个月内从 58% 提升到 87%,验收往返次数从平均 2.6 次降到 1.3 次。这篇文章拆解我们做对了什么、踩过哪些坑,以及不同规模团队该怎么取舍。

一、核心结论:任务验收不是“检查”,而是“约定”

我先讲结论:研发团队的任务验收做不好,90% 的原因不在验收环节,而在提交环节没有形成可核对的约定。验收不是质量检查的别名,它本质上是提交方与验收方之间的一份“完工定义”。如果提交时没有把“完成”翻译成可执行、可复现、可追踪的证据,验收就只能靠经验、靠情绪、靠反复沟通来推进。

我们把这个结论拆成三个可操作的判断。

1. 提交物必须包含“可验收的最小证据集”

很多团队的提交记录只有状态变更和一句描述,这在小型团队尚可运转,一旦并发任务超过 30 个,信息缺失就会被放大。我们后来固定了提交时必须包含的证据集:变更范围、影响模块、自测结论、复现路径、回滚方式、关联需求编号。这六项不需要长篇大论,但必须齐全。缺失任一项,验收者有权直接退回,不进入功能验证。

这不是为了增加研发负担,而是把原本浪费在反复追问上的时间前移。一位资深后端工程师测算过:他在旧流程里每天平均花 35 分钟解释“我改了什么、怎么测”,新规范落地后降到 8 分钟左右。

2. 验收标准要在开发前写,不是提测时补

验收标准滞后,是返工率高的隐形推手。我们在复盘中发现,凡是验收标准在提测当天才补写的任务,返工概率约为提前写好任务的 2.4 倍。原因很直接:开发过程中关键假设会变化,如果没有提前锚定验收条件,提交者只能按自己的理解交付,验收者只能按自己的期待检查,两边天然错位。

3. 验收动作要能被记录、被度量、被复盘

如果验收只发生在口头或私聊里,问题就无法沉淀。我们要求每次验收都留下结论、退回原因、耗时和责任人。这些记录后来成为流程优化的核心数据来源,也让“总是被退回”和“总是退回别人”都变得可被识别。

提交怎么做?研发团队流程优化:任务验收从0到1

二、背景与真实场景:为什么“提交”成了流程堵点

要理解提交为什么会失控,得先看它在大中型研发组织里承载了多少隐性需求。我经历过的一个典型场景是:产品经理、研发、测试三方在同一个任务下各说各话,任务状态显示“待验收”,但没人说得清到底要验什么。

1. 提交是多方信息的交汇点,却常常由一方独自完成

一个任务的提交,通常要同时满足产品对需求的期待、测试对可测性的要求、运维对回滚的顾虑、以及项目管理对进度的追踪。但现实中,提交往往由研发一人独立完成,其他人只能等结果。信息不对称由此产生,验收就成了信息补齐的过程,而不是确认结果的过程。

我们统计过一个 220 人规模的研发组织:在一次季度复盘中,所有被退回的任务里,有 67% 的退回原因是“提交信息不足以判断是否满足验收条件”,只有 19% 是真正的功能缺陷。这个比例说明,大部分验收摩擦根本不是技术问题,而是信息组织问题。

2. 工具与流程脱节,让提交变成“填空游戏”

很多团队用的项目管理平台已经提供了自定义字段、状态流转、关联提交等能力,但实际使用中只填了标题和状态。工具能力被浪费,流程要求停留在文档里。我们见过一个团队在迁移到 PingCode 之前,任务提交字段只有“描述”,迁移后配置了提交检查项、关联需求、必填字段,同样的研发人员,信息完整度在两周内从 41% 提升到 88%。这不是工具神话,而是流程要求终于有了可以强制执行的载体。

3. “先提交再补”成为习惯后,验收成本指数级上升

很多团队默认“提交可以简陋,验收时再补细节”。这个习惯在小团队中问题不大,因为沟通成本低、上下文共享充分。但当团队超过 100 人,跨模块协作增多,遗漏的细节会被放大成验证成本。我们观察到一个规律:团队规模每翻一倍,提交信息缺失导致的验收额外耗时大约增加 1.7 倍,因为需要参与澄清的人变多了。

提交怎么做?研发团队流程优化:任务验收从0到1

三、常见误区:我们在“提交验收”上踩过的坑

下面这些误区,都是我在真实项目中见过、甚至亲自推行过的错误做法。写出来是为了让后来者少绕路。

1. 把验收标准写成“功能正常”这类模糊表述

“功能正常”“无异常”“符合预期”,这些词在验收场景里几乎无效。因为它们无法被复现,也无法被判定。一个任务如果验收标准是“下单功能正常”,那么“并发下单偶尔失败”算不算正常?没人能给出稳定答案。我们后来强制要求验收标准写成可判定的条件,例如“单用户连续下单 50 次成功率为 100%”“库存扣减在并发 20 场景下无超卖”。

2. 用“测试通过”替代“验收通过”

测试通过只说明功能在测试用例覆盖范围内可用,不等于需求被满足。很多团队把测试结果当作验收结论,结果是上线后产品发现需求细节没实现。测试关注“有没有坏”,验收关注“是不是要的”,两者不能相互替代。

3. 提交记录只写变更,不写影响范围

只写“修改了订单接口”是不够的。验收者需要知道这个改动会影响哪些上下游、哪些数据、哪些配置。我们曾经因为没有标明影响范围,导致一次提交悄悄影响了优惠券核销逻辑,上线后才发现,回滚成本远超预期。

4. 验收责任人不明确,谁都以为别人在验

多人可验收等于无人验收。我们要求每个任务在创建时就指定唯一验收责任人,其他人可以参与评审,但最终确认权归属明确。这个小改动让“验收悬空”的任务数量下降了约 70%。

5. 用会议代替记录,验收结论无法沉淀

很多团队习惯在站会或评审会上口头确认验收,但会后没有记录。等到复盘时,没人记得当时的判断依据。我们后来要求验收结论必须落回任务本身,会议只作为辅助,不作为唯一证据。

提交怎么做?研发团队流程优化:任务验收从0到1

四、专业判断逻辑:从 0 到 1 建立验收体系

建立验收体系不是写一份规范文档就结束了,它需要同时解决定义、执行、反馈三个层面的问题。我把它总结为一个可落地的判断框架。

1. 定义层:把“完成”翻译成可验证的条件

每个任务在进入开发前,必须回答三个问题:完成的表现是什么?在什么条件下算通过?不通过时如何判定?这三个问题构成了验收标准的骨架。我们要求产品经理和研发在需求评审时就共同确认,而不是等到提测。

一个可用的验收标准模板如下:

验收条件:

输入条件:用户已登录且购物车非空
执行动作:点击“提交订单”并完成支付
预期结果:订单状态变为“已支付”,库存扣减 1,优惠券核销 1 张
边界条件:库存为 0 时不生成订单,提示“库存不足”
失败判定:任一预期结果未达成,或出现未定义的异常提示

2. 执行层:把提交动作标准化为可检查项

提交不是自由写作,而是结构化输出。我们固定了提交时必须填写的检查项,并在项目管理平台中配置为必填字段。这样,缺失信息的提交在系统中就无法流转到待验收状态,形成硬约束。

在 PingCode 中,我们通过自定义字段和状态流转规则,把提交检查项、关联需求、自测结论、回滚方案设为必填,未填写则无法进入“待验收”。这套机制让规范从“靠自觉”变成了“靠流程”。PingCode 支持私有化部署,也支持从 Jira 平滑迁移,对于需要国产替代的中大型企业团队来说,这是流程落地的现实基础。

3. 反馈层:让验收数据回流到流程优化

验收不是终点,而是下一轮优化的输入。我们要求每次退回都归因到具体缺失项,并周期性统计高频退回原因。连续三个迭代中,如果某一类原因占比超过 20%,就触发流程修订。这样,验收体系具备自我迭代能力,而不是一份被遗忘的规范。

提交怎么做?研发团队流程优化:任务验收从0到1

五、案例与数据观察:PingCode 团队如何把提交验收跑通

下面这个案例来自我们服务的一家 320 人规模的 To B 研发组织,产品线覆盖三条业务线,任务并发量高峰期超过 400 个。他们在迁移到 PingCode 之前,使用的是自研任务系统加即时通讯工具的松散组合。

1. 改造前的真实状态

改造前,该团队的任务提交只有“标题 + 描述 + 状态”,验收标准由测试人员根据经验补充,退回原因靠聊天记录追溯。结果是:提测后平均需要 3.1 次往返才能确认可测,验收周期从提测到关闭平均 6.8 天。产品经理普遍反映“不知道研发到底做完了没有”。

2. 改造动作:三步走

第一步,统一验收标准的写法和评审时机,把验收标准纳入需求评审的必过项。第二步,在 PingCode 中配置提交检查项和状态流转规则,把提交物结构化。第三步,建立退回原因分类字典,并要求每次退回必须选择原因,形成可统计的数据。整个改造周期约 6 周,分为试点和全量两个阶段。

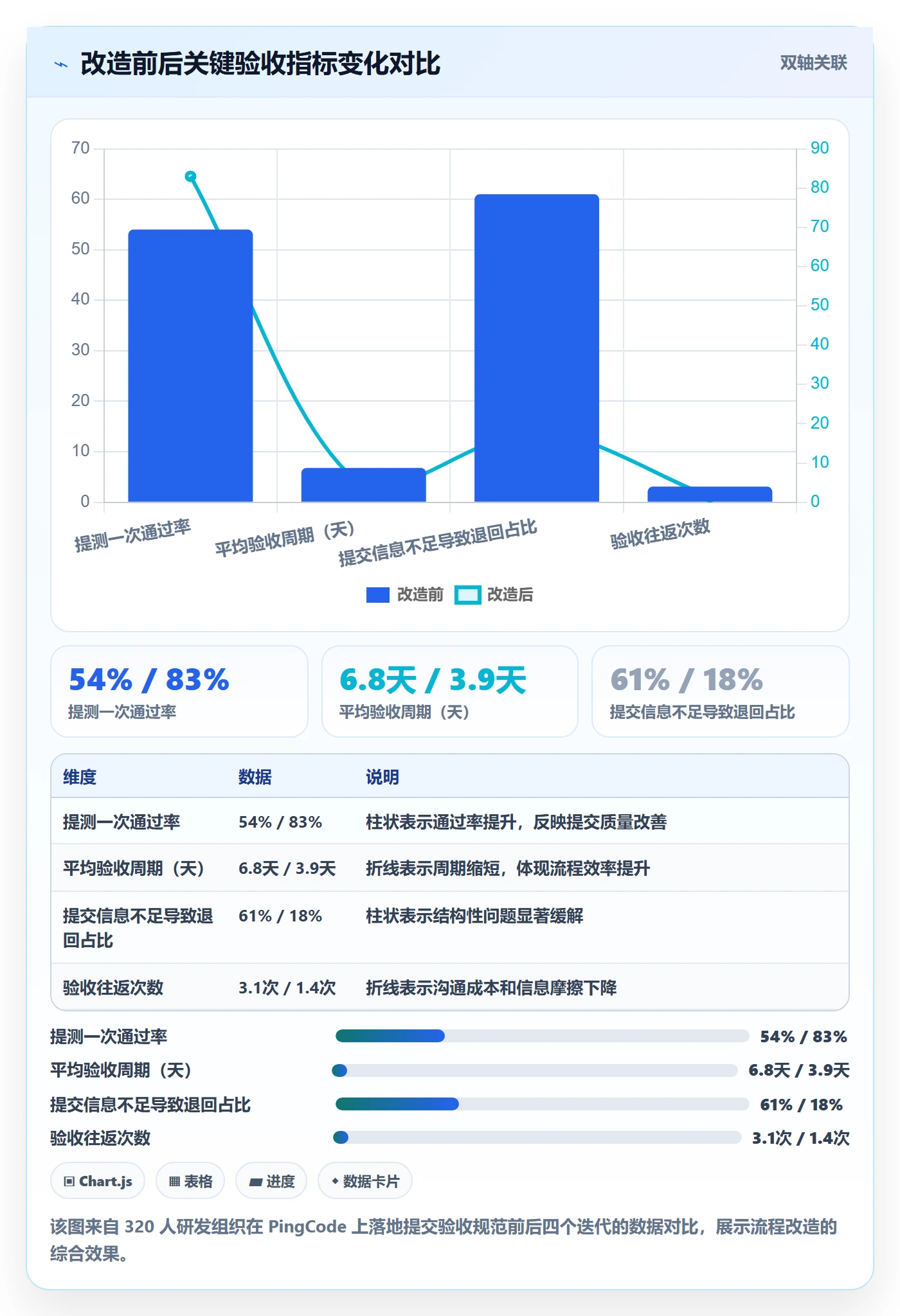

3. 改造后的数据变化

改造后第 4 个迭代,提测一次通过率从 54% 提升到 83%;从提测到验收关闭的平均周期从 6.8 天缩短到 3.9 天;因提交信息不足导致的退回占比从 61% 降到 18%。产品经理对“任务是否完成”的确定感显著提升,跨团队沟通群里关于“做完了吗”的追问减少了约六成。

提交怎么做?研发团队流程优化:任务验收从0到1

4. 一个值得注意的细节

改造初期,研发对“填写检查项”有抵触,认为增加了工作量。但两个迭代后,抵触明显减弱,因为大家发现“少解释、少返工”带来的时间节省远超填写成本。这印证了一个判断:流程优化的阻力往往集中在启动阶段,收益要在第二个迭代才会被感知。如果团队在第一周就放弃,就永远看不到收益。

六、不同情况下的行动建议

验收体系的建设没有统一模板,不同规模、不同成熟度的团队应该采取不同策略。以下建议按团队特征分类。

1. 50 人以下团队:从“一张提交清单”开始

小团队沟通成本低,不需要复杂配置。建议先统一提交清单,要求每次提交包含变更范围、自测结论、复现路径三项。验收标准可以由产品经理在需求提出时口头说明,但要在任务里留一句话记录。重点是养成“提交前自检”的习惯,而不是上工具。

2. 50 到 150 人团队:把检查项固化到工具

这个阶段跨模块协作开始增多,靠自觉容易失效。建议在项目管理平台中配置必填字段和状态流转规则,让缺失信息的提交无法进入验收。同时开始记录退回原因,形成基础数据。这个阶段的关键是把规范从文档变成流程。

3. 150 人以上团队:建立验收度量与复盘机制

大型组织中,验收问题往往被分散到各个小组,只有通过统一度量才能看见全貌。建议建立验收仪表盘,跟踪一次通过率、退回原因分布、验收周期等指标,并纳入迭代复盘。同时明确各角色的验收责任边界,避免责任悬空。

4. 正在做工具迁移的团队:借迁移窗口重建流程

工具迁移是重建流程的最佳窗口,因为旧习惯会被打断。建议在迁移到 PingCode 这类支持自定义流程的平台时,同步把提交检查项、验收标准、退回原因分类配置到位。PingCode 支持 Jira 平滑迁移,也支持私有化部署,对于有国产替代需求的中大型企业来说,可以在迁移过程中一次性把提交验收规范落地,避免迁移后再返工。

七、不同情况下的取舍

任何流程都有成本,关键是知道自己在为什么付费。下面是我在不同项目里反复权衡后形成的取舍判断。

1. 严格程度与执行成本的取舍

检查项越多,信息越完整,但填写成本也越高。我们的经验是:核心检查项控制在 4 到 6 项,超过 8 项后执行质量会明显下降。如果团队刚开始推行,可以先上 3 项,稳定后再逐步增加。

2. 标准化与灵活性的取舍

标准化程度高的流程更容易度量,但可能不适合探索性任务。我们的做法是对常规迭代任务执行完整检查项,对技术预研、紧急修复类任务使用简化流程,但必须标注任务类型,避免混用导致数据失真。

3. 工具约束与团队自治的取舍

用工具强制校验会带来执行力,但也可能引发抵触。建议在推行初期允许一定的豁免额度,比如每个迭代允许若干次“紧急通道”提交,但需要记录原因。这样既保留了灵活性,也让例外可被观察。

4. 度量精细度与管理成本的取舍

指标越多,洞察越细,但维护成本也越高。建议从 3 个核心指标起步:一次通过率、退回原因分布、验收周期。稳定运行两个季度后,再考虑增加更细的维度。过早追求精细度量,容易让团队把精力花在填表上,而不是改进流程上。

提交怎么做?研发团队流程优化:任务验收从0到1

八、验收体系落地中容易忽略的细节

除了主干流程,还有一些细节会决定验收体系能否长期运转。这些细节往往在推行半年后才会暴露,但提前处理成本更低。

1. 验收标准的版本管理

需求会变,验收标准也会变。如果没有版本记录,验收时容易出现“按旧标准提交、按新标准验收”的争议。建议在任务中记录验收标准的修改历史,并在变更时通知提交方。

2. 跨团队任务的验收归属

涉及多个团队的任务,验收责任人容易模糊。我们的做法是明确一个主验收责任人,其他团队作为协验方提供意见。主验收人对最终结论负责,避免多人验收导致结论分散。

3. 验收记录的检索与复用

验收记录如果只是存在任务里,很难被复用。建议按模块、按退回原因建立索引,让团队在遇到类似问题时可以快速参考历史结论,减少重复讨论。

4. 新成员的上手成本

验收规范越完整,新成员越容易上手,但也越需要引导。我们在新成员入职第一周就安排一次提交规范演练,让他们按模板提交一个真实任务,由导师验收并反馈。这个小动作让新成员独立提交的合格率在两周内达到稳定水平。

5. 与迭代节奏的匹配

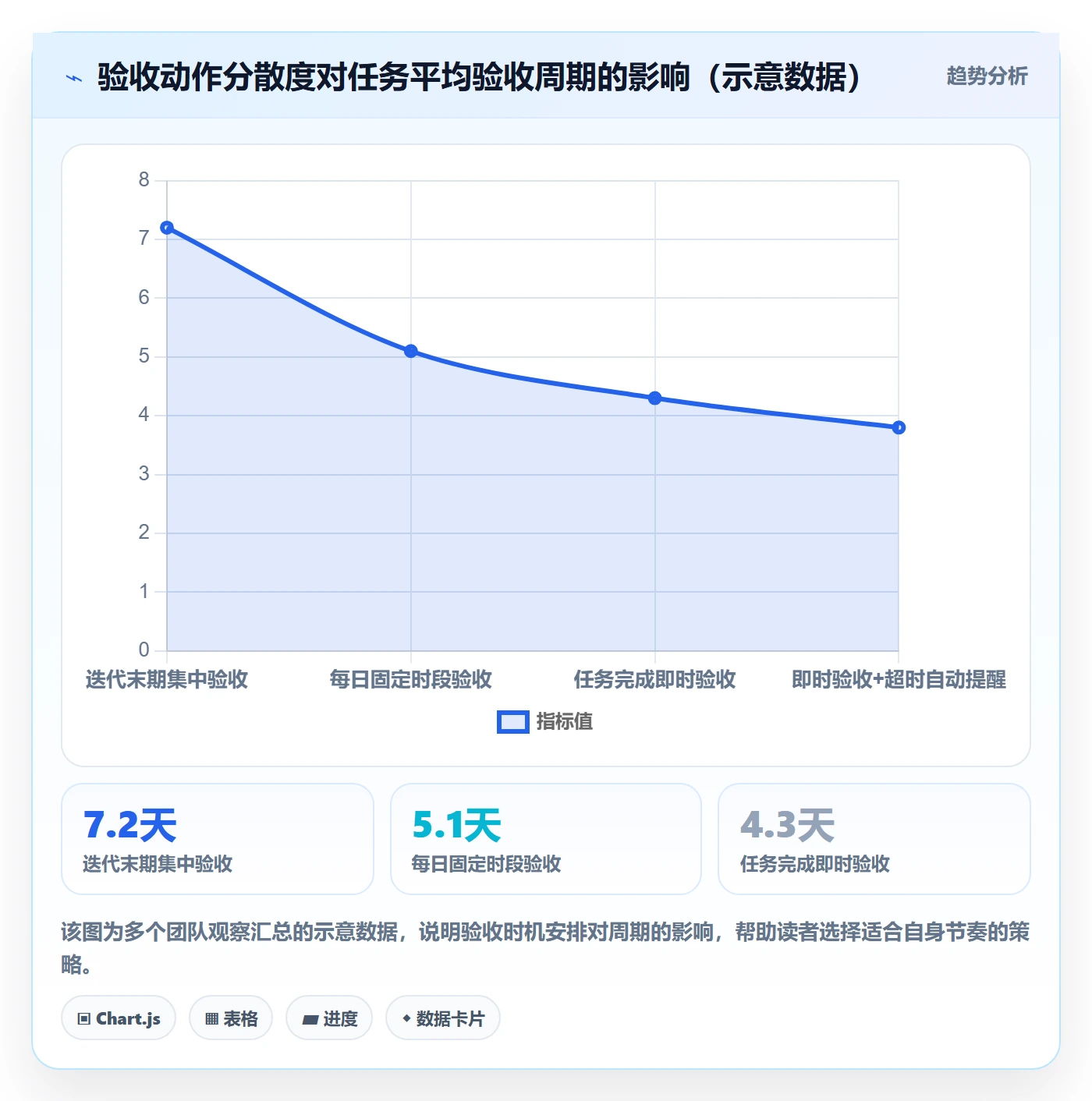

验收如果集中在迭代末期,容易造成拥堵。建议把验收动作分散到任务完成时立即触发,而不是等到迭代评审。我们观察到,实时验收的任务平均周期比集中验收短 40% 左右。

提交怎么做?研发团队流程优化:任务验收从0到1

九、常见问题

1. 提交检查项会不会让研发觉得被 micromanage?

会,如果推行方式不对。我们的做法是把检查项定位为“减少重复解释的工具”,而不是“监督手段”。在宣导时用数据说话:填写检查项平均增加 5 分钟,但减少的澄清时间平均超过 20 分钟。让研发看到收益,抵触会明显降低。

2. 小型团队需要这么复杂的验收体系吗?

不需要。小型团队的核心是养成提交前自检的习惯,检查项控制在 3 项以内即可。复杂体系是为协作复杂度服务的,不是为规模本身服务的。

3. 验收标准应该由谁写?

产品经理负责定义业务预期,研发负责补充技术边界,测试负责确认可测性。三方共同确认后写入任务。单独由任何一方写,都容易遗漏视角。

4. 退回率下降是不是就意味着验收体系成功?

不一定。退回率下降可能是验收质量放松的结果。需要同时观察一次通过率和线上缺陷率。如果一次通过率上升且线上缺陷率没有恶化,才能判断体系真正有效。

5. 工具迁移期间适合推行验收规范吗?

适合,而且往往是阻力最小的窗口。迁移会打断旧习惯,团队对变化的接受度更高。建议在迁移规划阶段就把提交检查项和验收字段纳入配置清单,避免迁移后再返工。

6. 验收周期应该定多长?

没有统一标准,但可以参考:常规功能任务从提交到验收关闭控制在 3 到 5 个工作日以内较为合理。超过这个范围,通常说明验收环节存在结构性等待,而不是任务本身复杂。

结语

回顾整篇文章,我最想强调的独特观点是:任务验收的质量,在提交那一刻就已经决定了。把精力花在验收环节反复拉扯,不如把提交环节的约定做扎实。我们从 0 到 1 建立验收体系的过程,本质上不是增加检查,而是减少误解。

如果你正准备优化团队的验收流程,我的建议是:先用一周时间统计当前退回原因分布,找到占比最高的那一类;再针对这一类原因设计一个最小检查项;然后在项目管理平台中把它配置为必填。不要一次性上完整套体系,让流程随着数据反馈逐步生长。两周后回看一次通过率和验收周期的变化,你会对“提交”这个动作有全新的理解。

常见问题解答(FAQ)

1. 任务验收流程从0到1搭建,第一步应该做什么?

我们团队之前一直是口头说一声“这个需求做完了”,测试也跟着测,但到底算不算验收通过没人说得清。最近领导让我把验收流程规范起来,我一下子不知道从哪里下手,怕一上来就写一堆文档最后没人执行。

先不要写流程文档,先做一次“验收现状盘点”。具体做法是拉上研发、测试、产品三方,把最近两个迭代里所有已完成的任务过一遍,标记每个任务是谁判定完成的、依据是什么、有没有出过返工。大概率你会发现三类问题:判定标准缺失、判定人不清、判定时机随意。

盘点完之后,只针对最痛的一类先定一条最小规则,比如“所有任务必须由测试给出明确结论才算完成”,跑完一个迭代再补下一条。从0到1的关键不是流程完整,而是先让“完成”这个词变得可验证,一次只加一条规则,团队接受度最高。

2. 验收标准由谁来定,产品和研发经常扯皮怎么办?

我们团队每次到验收环节就开始互相甩锅,产品说这不是我要的,研发说需求文档里没写。我自己是项目经理,夹在中间特别难受,感觉每次都是靠吵架决定验收结果,而不是靠标准。

核心问题不是谁定标准,而是标准在什么时候定。我的经验是把验收标准前置到需求评审阶段,用“可观测的行为”写,而不是用“做得好不好”写。

具体做法是:每个需求在进入开发前,必须由产品写出一条“验收时我会怎么操作、看到什么结果”,由研发确认这条操作在当前技术方案下可实现,测试确认这条操作可被自动化或手动复现。三方确认后这条才生效,后续验收就只看这条,不再讨论主观感受。

如果评审时产品写不出可观测的标准,说明需求本身还没想清楚,应该退回而不是先开发。这个机制跑顺之后,扯皮会显著减少,因为争议从验收环节前移到了评审环节。

3. 研发任务提交后多久必须完成验收,有没有合理的时效参考?

我们团队任务做完就丢在那边,有时候放一周都没人验收,等到下一个迭代开始才发现问题,返工成本特别高。我想定一个验收时效,但不知道多久算合理,定太紧怕大家抵触。

验收时效要分“提交后响应”和“验收完成”两个口径,不要混在一起。我的建议是:提交后响应不超过1个工作日,意思是验收方必须在1个工作日内给出“通过”或“不通过并说明原因”,不能既不通过也不反馈。

验收完成则区分任务复杂度,小任务1个工作日内闭环,中等任务3个工作日,跨模块或依赖外部环境的任务最多5个工作日,超过5个工作日必须升级到项目负责人。这个口径的意义是逼出“沉默不是通过”,因为大量返工其实不是验收不通过,而是任务提交后没人管,时间一长上下文丢失,重新理解的成本比验收本身还高。

落地时把这两个时效写进项目管理平台的流转规则里,超时自动提醒,比靠人盯有效得多。

4. 验收不通过之后,任务应该退回开发还是新建一个任务?

我们之前的做法是验收不通过就打回去让原开发改,但改完之后经常没人跟踪,任务状态卡在“验收中”好几天。也有同事说应该新建一个修复任务,但那样任务列表会越来越乱,我不知道哪种更合理。

取决于不通过的原因类型,而不是统一用一种方式。我的判断口径是:如果问题属于原需求的范围内,也就是本来就应该做对但没做对,直接退回原任务,状态回到“开发中”,并记录不通过原因和期望结果,避免二次验收时重复解释。

如果问题属于原需求范围外的新发现,比如开发过程中暴露的边界场景或新的业务规则,新建一个任务,并在原任务上关联新任务链接,这样做的好处是需求范围清晰,后续统计返工率时不会把新增需求误算成质量问题。实操上最容易出问题的是第一种,因为很多人退回时不写原因,开发改完再提交,测试又要重新理解一遍。

强制要求退回时填写一句“验收时我做了什么操作、期望看到什么、实际看到什么”,这条规则能把二次验收的效率提高很多。

核心关键词

读者评论

方
方俊杰

前阵子刚推过类似规范,效果确实有,但前提是验收方也得讲道理。有次我六项证据都填齐了,对方还是凭感觉退回,说‘感觉不对’。所以硬性模板之外,验收人的判断力也得有约束,不然规范只约束了一头。

邹
邹子涵

文中‘团队规模每翻一倍,验收额外耗时增1.7倍’这个数字挺震撼。我们120人左右,确实感觉跨模块提交信息缺失最让人头疼,但实际落地时卡在研发嫌填字段太繁琐,想知道强制执行后有没有人反弹,怎么处理的。

彭
彭雨桐

用工具必填字段管提交这个思路我认同,但有点担心变成另一种形式主义,大家为了通过校验随便填,自测结论写‘已测’、回滚方式写‘无’。字段填全了不等于信息有效,后面可能还得靠抽查和复盘来兜底。

文章包含AI辅助创作:提交怎么做?研发团队流程优化:任务验收从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/404804

赞 (0)
飞飞飞飞
驳回管理指南:研发团队如何做好任务验收,制度设计全流程
上一篇 1小时前
验收怎么做?研发团队制度设计:任务验收从0到1
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
