审核管理方法大全:产品经理任务验收落地方案落地清单

下面这张图是我在某 120 人团队做的前后对比,核心差异就是加了一层交叉审核。

审核管理方法大全:产品经理任务验收落地方案落地清单

一、背景与真实场景:为什么产品经理的验收总是"走过场"

要理解审核管理方法为什么重要,得先看清楚产品经理在任务验收中的真实处境。我见过太多这样的场景:开发说"做完了",产品经理打开页面点两下,发现主流程能走通,就点了通过。整个过程不超过 5 分钟。

1. 产品经理的时间被严重挤压

一个负责 2-3 条业务线的产品经理,每周要处理的需求评审、竞品分析、数据复盘、跨部门沟通已经占满了工作时间。验收往往被排在最后,变成"有空就仔细看,没空就快速点通过"。

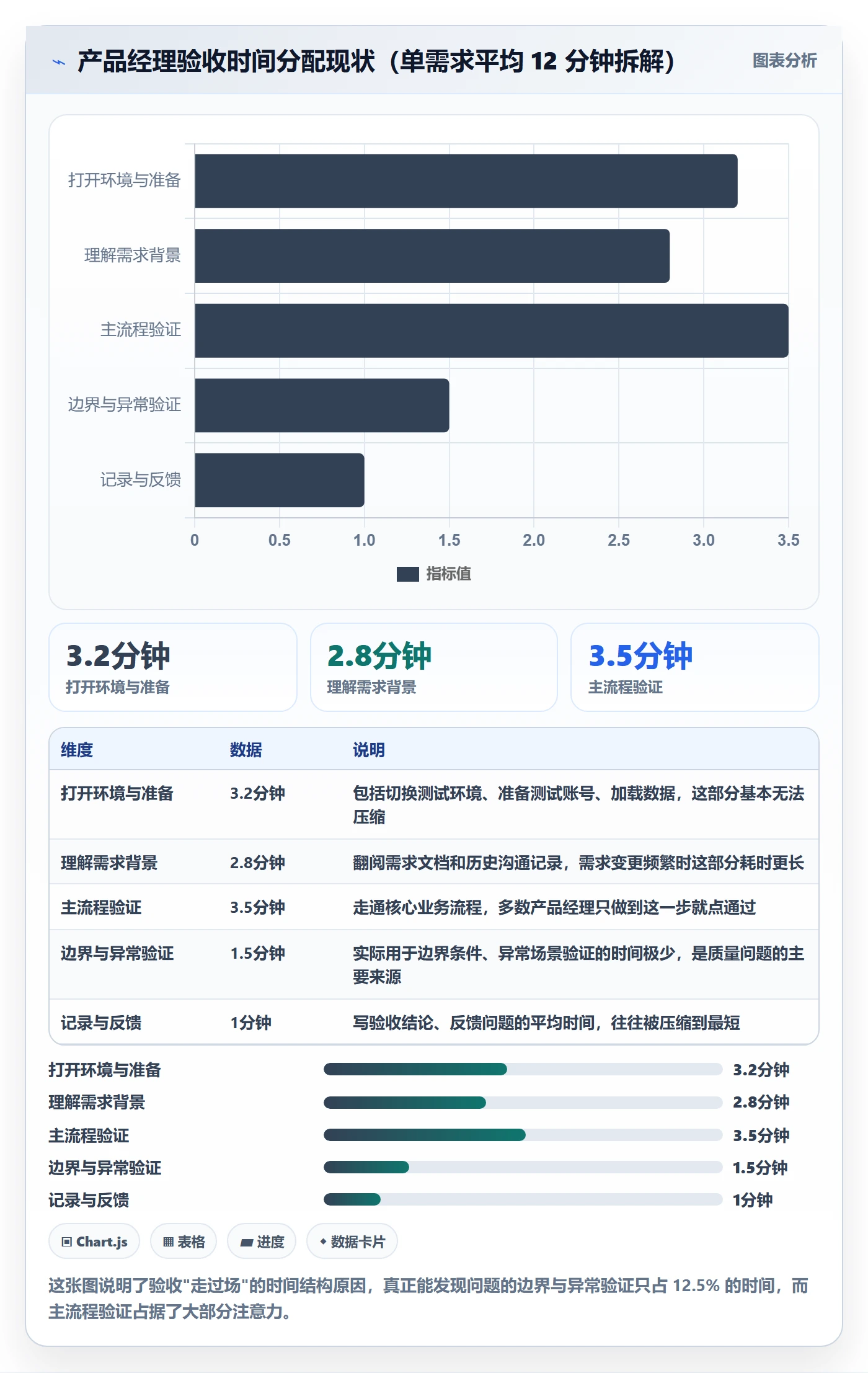

我做过一个时间日志统计:某产品经理一周内花在验收上的时间平均只有 2.3 小时,而他手上同时有 11 个待验收需求。平均每个需求 12 分钟,刨去打开环境、切换账号、理解需求背景的时间,真正能用来"审核"的时间不到 5 分钟。这就是"走过场"的结构性原因,不是不想审,是时间根本不够。

2. 验收标准从未被明确定义

更隐蔽的问题是:大多数团队的验收标准是隐性的、存在产品经理脑子里的。开发不知道产品经理会怎么验,测试不知道验收和测试的边界在哪,产品经理自己也没有一份可对照的清单。

我参与过一个团队的验收标准梳理,让 5 位产品经理各自写下"什么样的任务算验收通过"。结果 5 个人写出了 5 套不同的标准:有人关注功能完整性,有人关注交互细节,有人关注数据埋点,有人只关注主流程是否能跑通。标准不统一,审核自然无法形成合力。

审核管理方法大全:产品经理任务验收落地方案落地清单

3. 验收与测试的职责边界模糊

"测试都测过了,我还验什么?"这是我在访谈中听到最多的一句话。很多团队把验收当成测试的重复,结果要么完全依赖测试,要么和测试做了大量重复工作。

正确的分工应该是:测试验证"做对了没有",验收验证"做对了东西没有"。测试关注功能是否符合需求文档,验收关注需求是否解决了用户的真实问题。这两件事完全不同,但很多团队没有区分开。

二、常见误区:这五种验收方式,我建议你尽早放弃

在迭代审核管理方法的过程中,我踩过也见过大量误区。下面这五种,是我认为最典型、危害最大的。

1. 把"主流程能跑通"当成验收通过

这是最普遍的误区。开发演示主流程,产品经理看完觉得没问题,就通过了。但用户使用产品时,走的往往不是主流程,他们会输错、会返回、会刷新、会并发操作。

我统计过一个团队上线后 30 天内的用户反馈,其中 68% 的问题都出在非主流程路径上,包括边界值处理、异常状态、数据一致性等。而这些恰恰是"主流程验收"完全覆盖不到的。

2. 用"我觉得"代替验收标准

"这个交互我觉得不太顺""这个文案我觉得可以再改改",这类主观判断占了验收反馈的很大比例,但它既不可复现,也无法形成标准。

我推动过一个团队做验收标准结构化,把"我觉得"改成"根据 XX 场景下用户行为数据,这个交互的点击成本高于预期 30%"。改动之后,开发对验收反馈的接受度从 54% 提升到 89%,因为反馈从主观感受变成了客观依据。

3. 验收人只有产品经理一个

单一验收人意味着单一视角。产品经理关注产品逻辑,但可能忽略了技术实现风险、运营配置成本、客服支持难度。我在一个项目里见过:功能验收通过了,上线后运营发现后台根本没有配置入口,用户改不了数据,紧急回滚。

4. 验收在开发完成后才开始

这是流程上的致命误区。如果验收只在"开发说做完了"之后启动,那么所有问题都会在最后阶段集中暴露,修复成本最高、时间最紧。

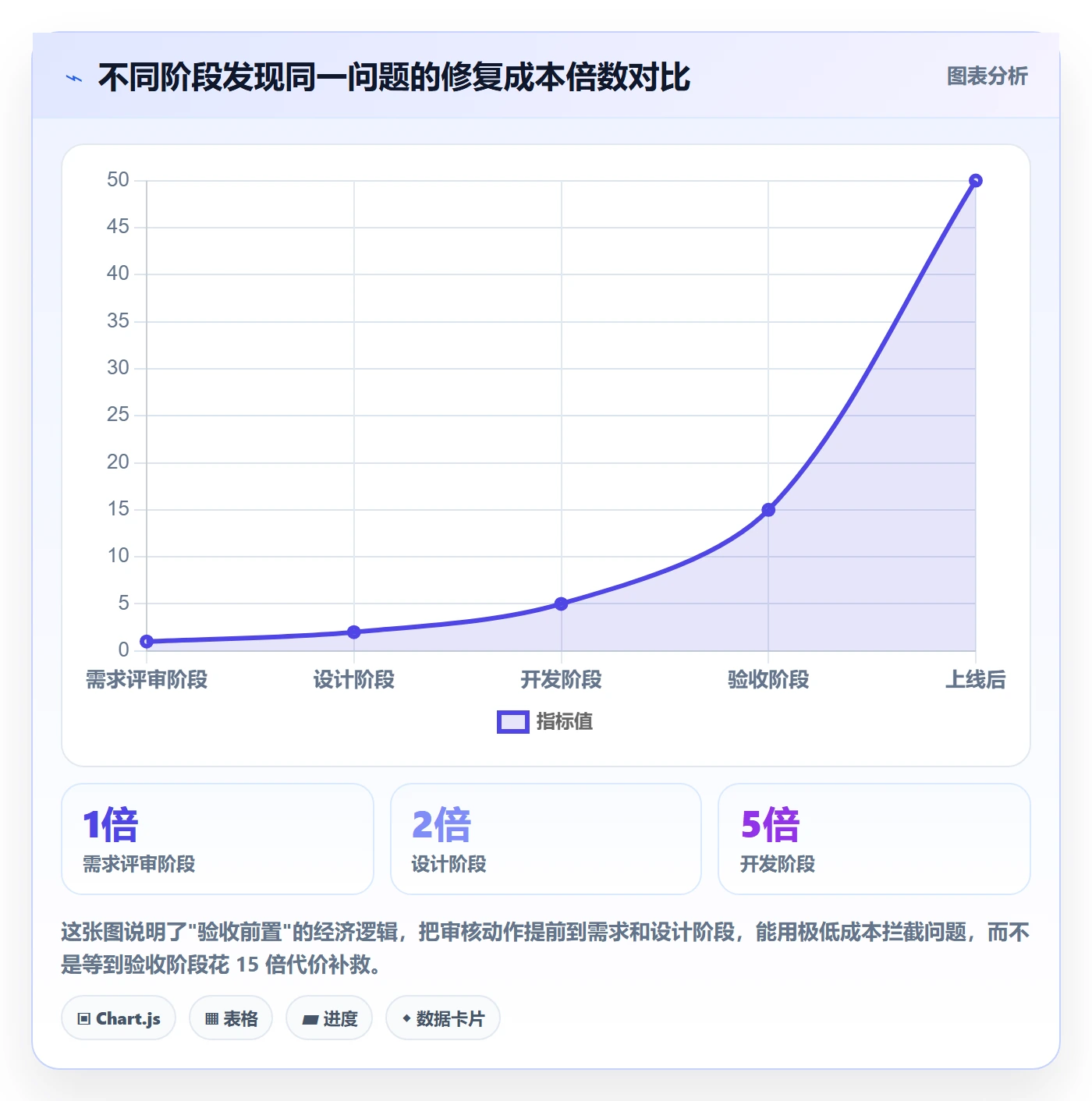

我测算过,同一个问题在需求评审阶段发现,修复成本是 1;在开发阶段发现,成本是 5;在验收阶段发现,成本是 15;在上线后发现,成本是 50 以上。越晚发现越贵,这个账很多团队没算过。

审核管理方法大全:产品经理任务验收落地方案落地清单

5. 验收结论没有记录和追踪

验收通过了什么、拦下了什么、为什么拦下、后续怎么处理,这些如果没有记录,验收就成了一次性动作,无法复盘、无法优化、无法追责。

我坚持要求团队保留验收记录,至少包含:验收时间、验收人、验收结论、发现问题、处理方式。半年后回看这些记录,能清晰看到哪些类型的问题反复出现,从而在上游做预防。

三、专业判断逻辑:一套可落地的三层审核模型

讲完误区,进入正题。我经过多个团队验证的审核管理方法,核心是三层审核模型。每一层解决不同的问题,层与层之间是递进关系,不能互相替代。

1. 第一层:自检层,开发对照清单自检

这一层的主体是开发,不是产品经理。开发在提交验收前,对照一份自检清单逐项确认。清单内容应该覆盖:

  • 功能完整性:需求文档中列出的所有功能点是否都已实现
  • 主流程与分支流程:不仅主流程能跑通,分支流程和异常路径也要验证
  • 数据埋点:关键行为是否已埋点,埋点字段是否正确
  • 兼容性:目标浏览器、设备、分辨率是否验证
  • 边界值:输入边界、数量边界、时间边界是否处理

自检层的关键是留下自检记录。我会要求开发在提交验收时附上自检清单的勾选结果,哪怕只是截图。这个动作看起来繁琐,但能把大量低级问题拦截在验收之前。某团队执行后,产品经理验收时发现的低级问题减少了约 60%。

2. 第二层:交叉审核层,非开发人员交叉验证

这一层是三层模型的核心,也是最多团队缺失的。交叉审核的主体不是产品经理,而是另一个不参与该需求开发的角色,可以是测试、可以是另一位产品经理、也可以是运营或客服代表。

交叉审核审核什么?不是重复测试的工作,而是从"使用视角"验证:

  1. 这个功能上线后,目标用户会怎么用?路径是否顺畅?
  2. 如果我是运营,我能不能配置、能不能改数据?
  3. 如果我是客服,用户来投诉这个功能,我能不能解释清楚?
  4. 极端情况下(数据量大、并发高、网络差),功能是否还成立?

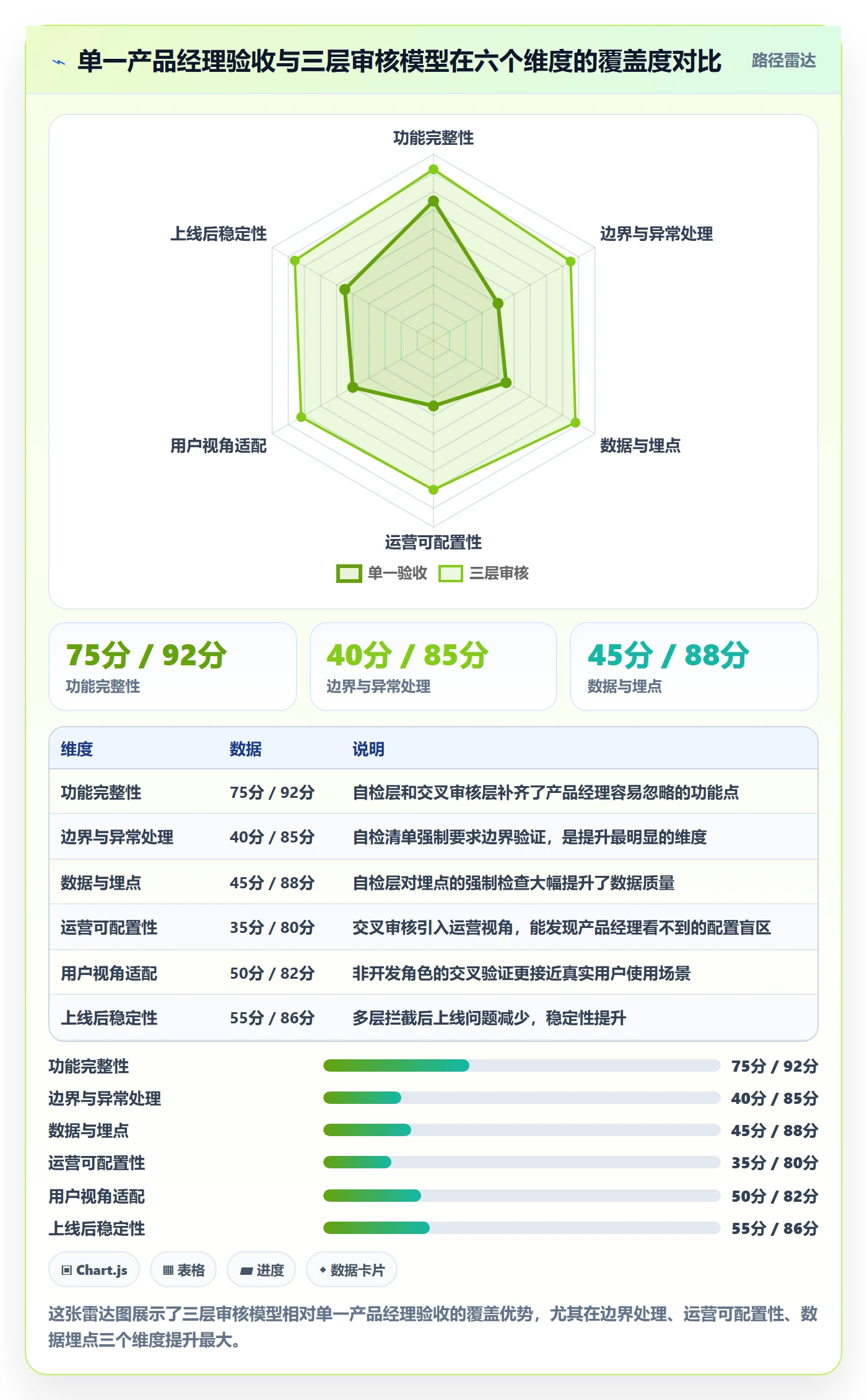

交叉审核的价值在于打破单一视角。产品经理看自己的需求,容易陷入"我知道它应该怎么用"的思维定式;换一个人来看,往往能发现产品经理自己意识不到的盲区。

审核管理方法大全:产品经理任务验收落地方案落地清单

3. 第三层:业务验证层,用数据验证需求目标

前两层解决的是"做得对不对",第三层解决的是"做得值不值"。这一层必须在上线后进行,用真实数据验证需求是否达成了预期的业务目标。

业务验证层要回答三个问题:

  • 需求上线前设定的目标是什么?(转化率提升、使用率、效率指标等)
  • 上线后实际数据是多少?
  • 差距在哪里?是需求本身的问题,还是执行的问题,还是外部环境变化?

这一层的意义在于形成闭环。没有业务验证的验收,只是"交付验收",不是"价值验收"。我见过太多团队交付了一堆功能,但没人回头看一眼这些功能有没有产生实际价值。

4. 三层之间靠什么工具串联

三层审核模型要落地,必须有工具承载。工单、检查项、验收记录、数据看板,这些如果散落在文档、聊天记录、邮件里,模型很快会退化成形式。

我推荐用专业的研发项目管理工具来串联这三层。以 PingCode 为例,它支持把自检清单做成任务检查项,把交叉审核设为独立的验收子任务并指派给非开发角色,把业务验证指标挂到需求上做上线后跟踪。PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,对于有数据合规要求、或者正在从 Jira 迁移的团队来说,是国产替代的一个务实选择。

下面是三层审核模型在工具中的配置示例,我用伪代码说明检查项的挂载逻辑,方便你理解结构:

需求: 订单列表支持批量导出
├── 自检层(开发负责)

│ ├── [ ] 导出功能在 100/1000/10000 条数据下均正常

│ ├── [ ] 导出文件格式与字段与需求文档一致

│ ├── [ ] 大数据量导出有异步处理与进度提示

│ └── [ ] 导出行为已埋点,字段: 导出条数、耗时、结果

├── 交叉审核层(测试/运营负责)

│ ├── [ ] 运营能否自主配置导出字段范围

│ ├── [ ] 客服能否向用户解释导出限制规则

│ └── [ ] 弱网环境下导出失败是否有明确提示

└── 业务验证层(产品经理负责,上线后 14 天)

├── [ ] 批量导出使用率 ≥ 15%

├── [ ] 因导出问题产生的客服工单 ≤ 2 件/周

└── [ ] 导出功能相关的用户满意度 ≥ 4.0/5.0

四、具体案例与数据观察:一个 120 人团队的验收改造实录

讲完方法,用一个我深度参与的案例来说明落地效果。这是一家做企业服务的公司,研发团队 120 人左右,产品经理 8 位,原本的验收流程是"开发完成 → 产品经理点击通过",没有自检清单,没有交叉审核,业务验证基本不做。

1. 改造前的基线数据

我们先做了两周的基线采集,数据如下:

指标 改造前 数据来源
需求验收通过率 97% 工单系统统计
上线后 30 天内返工率 24% 缺陷跟踪系统
因质量问题产生的客服工单 18 件/周 客服系统
需求交付周期(中位数) 19 天 项目管理工具
产品经理单需求验收耗时 6 分钟 时间日志抽样

2. 改造动作与分阶段效果

我们分三个阶段推进:

  1. 第一阶段(1-2 周):上线自检清单,开发提交验收前必须勾选自检项。这一阶段验收通过率降到 88%,上线返工率降到 17%。
  2. 第二阶段(3-6 周):引入交叉审核,由测试和一位非本项目产品经理担任交叉审核人。验收通过率进一步降到 79%,返工率降到 9%。
  3. 第三阶段(7-12 周):加上业务验证层,所有需求上线后 14 天回看目标指标。返工率降到 7%,客服工单降到 6 件/周。

审核管理方法大全:产品经理任务验收落地方案落地清单

3. 三个容易被忽略的观察

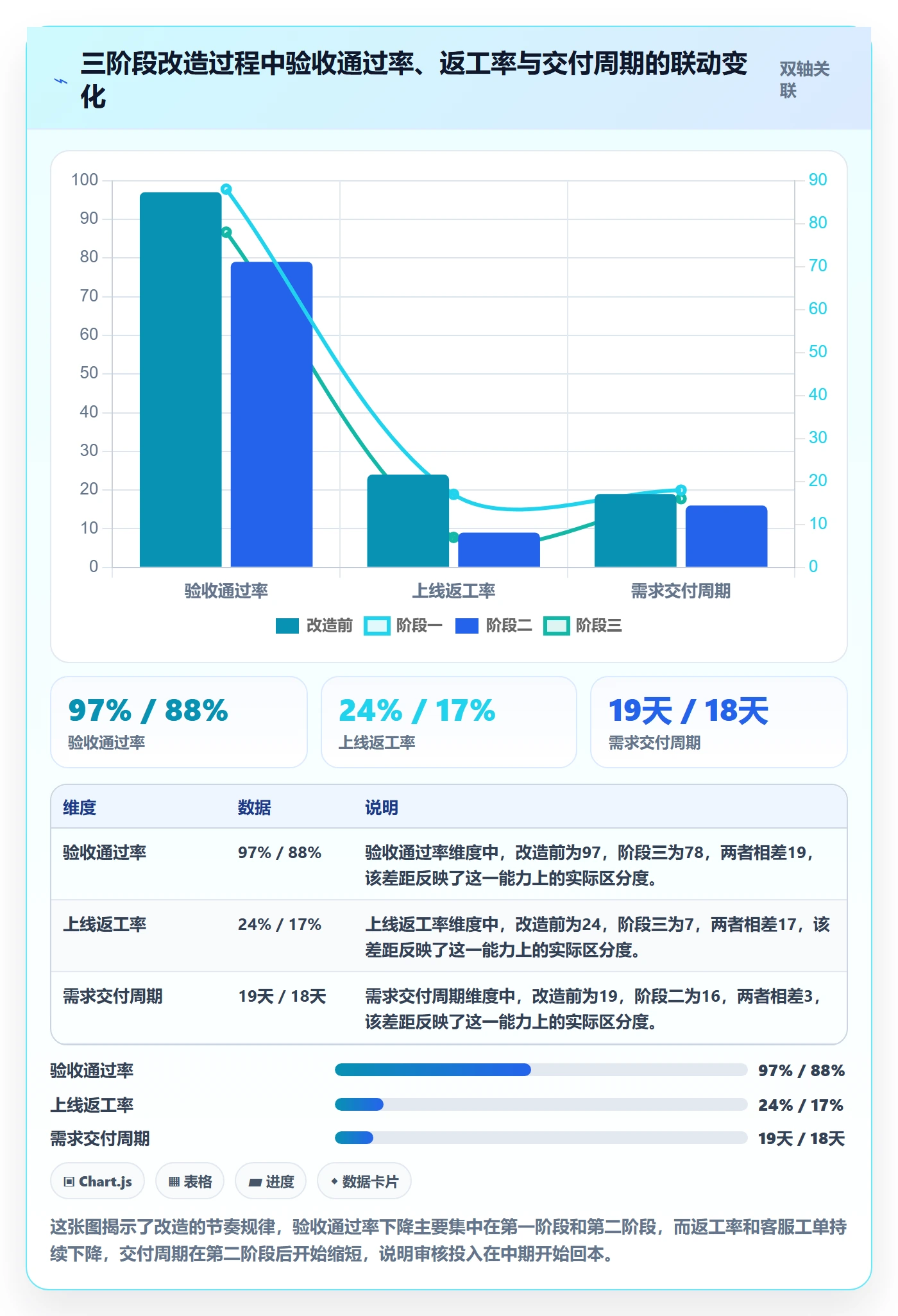

观察一:验收通过率下降不是坏事,反而是审核生效的信号。改造前 97% 的通过率意味着几乎没有审核,改造后稳定在 78% 左右才是健康区间,大约五分之一的需求在验收环节被拦下并修正。

观察二:产品经理的单需求验收耗时从 6 分钟上升到 14 分钟,但他每周总验收时间反而下降了。因为自检层拦截了大量低级问题,产品经理不用再反复处理明显缺陷,时间花在了真正需要判断的地方。

观察三:交叉审核最有价值的不是"发现问题",而是"改变了开发的心态"。当开发知道会有非产品角色来交叉审核时,提交前的自检会明显更认真。这是审核带来的行为约束效应。

五、不同情况下的行动建议

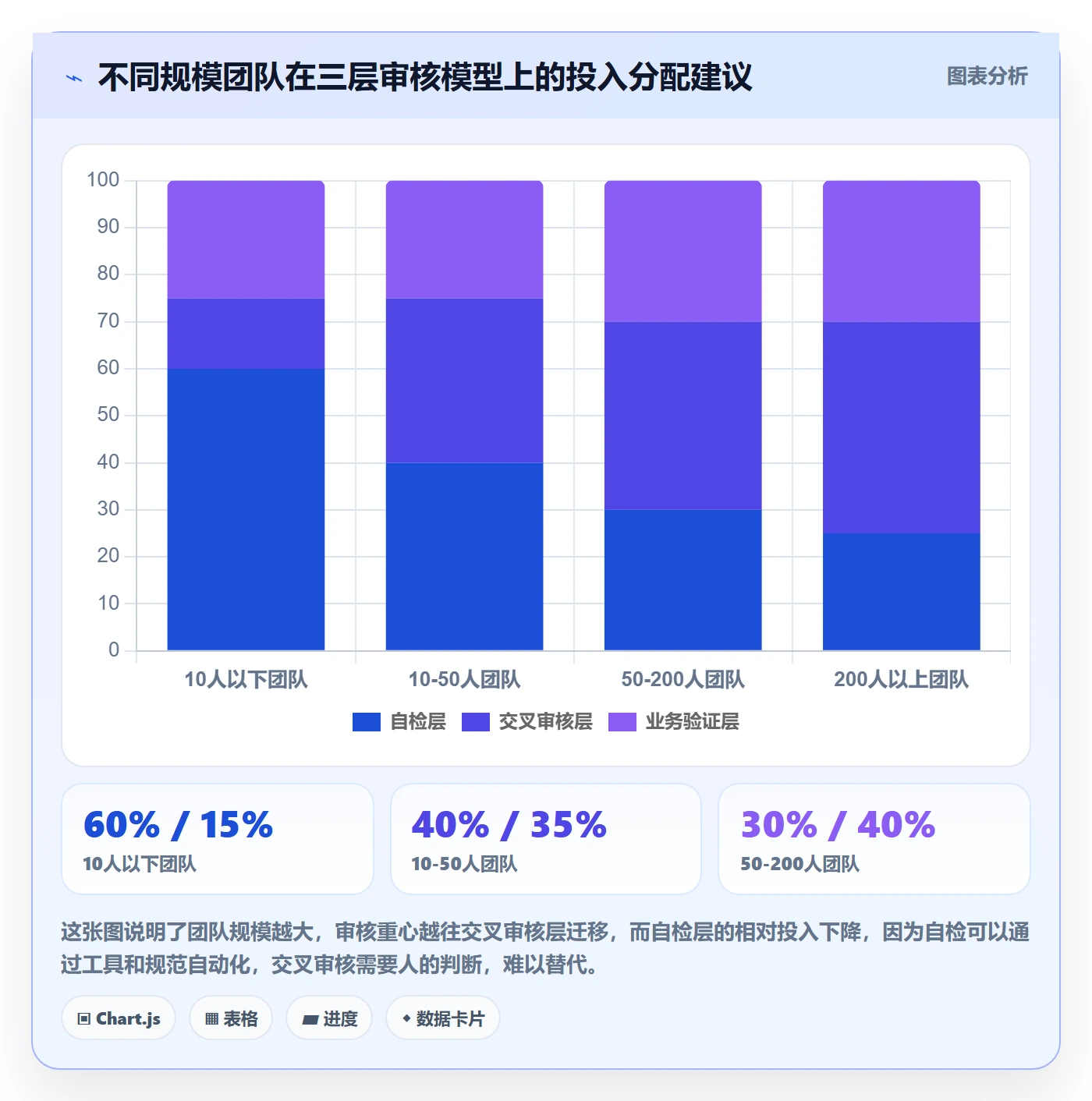

审核管理方法不是一套模板套所有团队,需要根据团队规模、研发模式、业务性质做调整。下面按不同情况给出行动建议。

1. 10 人以下小团队

小团队不建议上完整的三层模型,会拖慢节奏。我的建议是:只做自检层 + 轻量业务验证。

  • 自检清单精简到 8-10 项,覆盖主流程、边界、埋点即可
  • 交叉审核可以让创始人或业务负责人顺带看一眼,不设独立角色
  • 业务验证用最简单的方式做,上线两周后看一眼核心指标有没有异常

小团队的核心矛盾是速度,审核要轻,但不能没有。

2. 10-50 人团队

这个规模建议上完整的三层模型,但交叉审核可以由测试兼任。

  1. 自检清单标准化,作为开发提交验收的必填项
  2. 测试承担交叉审核角色,但审核重点从"功能对不对"转为"使用顺不顺"
  3. 业务验证按需求重要性分级,核心需求必做,边缘需求可简化

如果团队已经在用项目管理工具,把这三层挂到工单的检查项和子任务上,能大幅降低执行成本。像 PingCode 这类支持检查项和自定义工作流的工具,配置成本比较低,适合这个规模的团队快速落地。

3. 50-200 人团队

这个规模必须上完整的三层模型,并且需要专门的工具支撑。

  • 自检清单按业务域分组,不同业务域用不同清单
  • 交叉审核人从测试扩展到你信任的非本项目的产品经理、运营或客服,形成轮值机制
  • 业务验证层建立数据看板,需求上线后自动跟踪目标指标
  • 验收记录结构化留存,支持按季度复盘问题分布

4. 200 人以上团队

大团队的重点从"有没有审核"转向"审核是否一致"。

  1. 建立统一的验收标准词典,不同业务线的验收标准可对比、可复用
  2. 交叉审核形成跨部门机制,甚至设置专职的验收质量角色
  3. 业务验证与需求管理打通,未达成目标的需求进入复盘流程
  4. 工具层面需要考虑权限管理、私有化部署、跨团队协作等能力,这时 PingCode 支持私有化部署、支持从 Jira 平滑迁移的特性就有实际价值

审核管理方法大全:产品经理任务验收落地方案落地清单

六、不同情况下的取舍

最后讲取舍。审核管理方法没有最优解,只有最适合当前阶段的解。我列几组常见的取舍场景,供你做判断。

1. 速度 vs 质量:什么时候可以放松审核

当需求是探索性、实验性、可快速回滚的,可以放松审核。比如 A/B 测试的变体、临时运营活动页面、内部工具。这类需求的特点是失败成本低、回滚成本低,值得用速度换可能性。

但当需求涉及资金、用户数据、核心交易链路时,审核必须从严。这类需求的失败成本是指数级的,不能为了快牺牲质量。我在一个支付相关需求上坚持过"三层全审 + 产品总监二次签字",虽然拖慢了 2 天,但拦下了一个会导致对账错误的边界问题。

2. 标准化 vs 灵活性:清单要多细

自检清单不是越细越好。清单过细,开发会敷衍勾选,反而失去意义;清单过粗,拦不住问题。我的经验是控制在 10-15 项,每项对应一类问题,而不是一个具体动作。

比如"边界值已验证"是一个恰当的清单项,"输入框输入 0、输入超长字符、输入特殊符号均已验证"就过细了,应该放到测试用例里而不是自检清单里。

3. 工具化 vs 人工化:哪些环节值得投入工具

自检层和业务验证层最适合工具化,自检可以做成工单检查项,业务验证可以做成数据看板自动跟踪。交叉审核层最难工具化,因为它的核心是人的判断,不是流程的流转。

所以如果你的团队预算有限,我建议优先把自检层和业务验证层工具化,交叉审核层先用流程和人的自觉撑起来。等团队规模上来、审核一致性成为主要矛盾时,再考虑工具的深度定制。

4. 严格审核 vs 团队关系:怎么避免审核变成对立

这是最微妙的取舍。审核严格了,开发会觉得产品经理在挑刺,关系变紧张。我的做法是把审核标准和审核人分离,标准是团队共同制定的,不是产品经理一个人定的;审核人不是产品经理,而是轮值的交叉审核人。这样审核就变成了"机制在审",而不是"人在审"。

另外,验收反馈要对事不对人。我要求团队所有验收反馈必须包含"现象 + 影响 + 建议",而不是"这里不对"。这个小小的格式要求,能大幅降低验收环节的对抗性。

七、把审核管理方法真正用起来:一份落地清单

前面讲了几千字,最后给你一份可以直接拿走的落地清单。按顺序执行,两周内就能跑起来最小可用的审核机制。

1. 第一周要做的事

  1. 召集产品、开发、测试开一次验收标准对齐会,产出团队统一的验收标准初稿
  2. 把验收标准拆成自检清单,控制在 10-15 项,挂到项目管理工具的提交检查项上
  3. 选 2-3 个即将验收的需求作为试点,强制执行自检层

2. 第二周要做的事

  1. 确定交叉审核人机制,可以从测试或非本项目的产品经理开始轮值
  2. 为试点需求配置交叉审核子任务,明确审核重点不是功能重复测试,而是使用视角验证
  3. 记录试点期间的验收通过率、拦下问题数、验收耗时,作为基线

3. 第三周及以后

  1. 把业务验证层加进来,为核心需求设定上线后 14 天的目标指标
  2. 每月复盘一次验收记录,看问题分布,针对性优化自检清单和交叉审核重点
  3. 按团队规模调整三层投入比例,参考前面给出的分配建议

如果团队已经在用 PingCode 这类工具,自检清单、交叉审核子任务、业务验证指标都可以在同一个需求下配置,不需要额外搭系统。这是我推荐中大型团队认真评估它的原因,不是为了工具而工具,而是三层审核模型确实需要一个能承载"检查项 + 子任务 + 指标跟踪"的载体。

最后总结我在这篇文章里最想传递的一个独特观点:任务验收失效,从来不是产品经理不认真,而是审核被当成了一个人的事。把它变成一套分层机制,把标准从脑子里搬到清单上,把审核人从一个人扩展到一个轮值小组,验收才真正开始起作用。审核通过率下降、单点耗时上升,都是正常代价;真正要盯的是返工率、客服工单、交付周期这些最终结果指标。

下一步建议你只做一件事:把你手上正在验收的一个需求拿出来,对照自检层、交叉审核层、业务验证层三层模型,看看缺了哪一层。缺的那一层,就是你团队审核管理的第一块补丁。

常见问题解答(FAQ)

1. 产品经理怎么定任务验收标准,才能避免开发说做完了、我却觉得没做完?

我带过几个小团队,每次到提测验收环节就开始扯皮。开发说需求都实现了,我看一眼就觉得到处是漏洞,可真要我指出哪条没达标,又说得含糊。后来我怀疑问题根本不在验收那一刻,而是一开始我就没把验收标准写清楚。

核心是把“完成”从主观感受变成可勾选的条件。把验收条件直接写在需求条目上,分三层:功能层用“输入,操作,预期结果”三行写完每条主流程;边界层覆盖空值、异常、并发、权限越权;非功能层写清性能口径、兼容范围、埋点字段和回滚方案。

判断一条验收条件是否合格,用测试同学做标尺:如果他看完写不出对应用例,这条就不合格。绝对不能出现“体验流畅”“界面美观”这类无法证伪的表述。落地时在需求评审通过的那一刻同步锁定验收条件,之后任何调整都记变更,验收时逐条打勾,不给出“整体感觉还行”这种结论。

数量上,单条验收条件控制在一句话加一个可观测结果,一个中等需求 8 到 15 条比较合理,超过 20 条通常说明需求本身没拆干净,应该先拆需求再谈验收。

2. 任务验收到底该谁签字,产品、测试、开发怎么分工才不互相甩锅?

我们团队现在的情况是提测后测试出一堆问题,开发修完就喊可以上线,产品是被临时拉进群里扫一眼。真出了事故,老板问是谁验收的,三个人互相看。我想搞清楚一套标准流程里,每个角色到底对什么负责、留下什么记录。

建议用三段式把责任切开。第一段是开发自验,提交前按已锁定的验收条件自己跑一遍,附上自测记录,截图、录屏或日志都行,没有自测记录直接打回,不进入验收队列,这一条能挡掉大部分低级问题。

第二段是测试验收,只对功能正确性、边界条件和回归负责,出测试报告,这里走的是“缺陷”口径,不是“需求是否符合预期”的口径。第三段是产品验收,只对是否满足业务预期和验收条件负责,不重复抓功能缺陷。所谓签字不是一个人签一个章,而是三条线各自产出可追溯记录,挂在同一个任务条目下。

判断依据很简单:谁定义验收条件谁做最终确认,谁写代码谁自验,谁写用例谁做测试验收。产品验收要预留时间,一个中型需求大概 30 到 60 分钟逐条过,不要安排在上线当天。团队小于 5 人时可以一人兼两职,但两类记录必须分开写,否则事后无法判断是需求理解错了还是实现错了。

3. 验收不通过反复打回,怎么避免陷入无限循环?

我遇到过一个需求被打回四次,每次开发改完我再看又冒出新问题,最后双方都很烦,开发觉得我在挑刺,我自己也觉得没完没了。我想知道打回这件事能不能有边界、有规则,而不是靠谁脾气好。

关键是在动手改之前,先给打回分两类。一类是违反了已经锁定的验收条件,属于硬缺陷,必须修,没有商量空间;另一类是验收过程中新冒出来的需求,属于变更,不允许塞进本轮验收,要么放下一迭代,要么走变更评审重新评估工期和影响面。大量无限循环的根源就是把新增需求混进了本轮打回。

操作上强制写清三样东西:违反了哪条验收条件、复现步骤、期望结果,缺任何一项,开发有权要求补全后再动手。再设一个止损阈值,同一个需求因同类问题打回超过两次,就不再单点修补,回到需求评审重新对齐验收条件,因为反复出错的往往不是代码而是理解。可以盯两个数据口径:一次验收通过率和平均打回轮次。

一次通过率长期低于 60%,通常说明验收条件写得不够可验证,而不是开发质量差,改的方向应该往需求侧找。

4. 验收清单怎么落地,才不会变成写完就没人看的文档?

我们之前也做过验收清单,表格里列了二三十条,第一次还认真对,后来就变成上线前匆匆扫一眼,甚至直接跳过。我想知道别人的清单是怎么真正用起来的,是放在文档里,还是放在日常用的工具里。

清单失效基本逃不出两个原因:太长,以及和流程脱节。做法上把清单拆成两层。需求级的是这个需求专属的验收条件,跟着需求条目走,写在需求卡片里,验收时逐条勾选状态。通用级的是全团队共用的兜底项,比如权限校验、空数据、日志、埋点、回滚方案,控制在 8 到 10 条以内,作为上线前的固定检查。

放置位置很关键,建议直接落在某项目管理工具的任务详情里,用子任务或勾选项承载,而不是一个独立的表格文档,因为文档不会随需求状态更新,也不会在流程上强制卡住任何人。想让清单真正被执行,还得给它一个反馈闭环:统计上线后发现的缺陷中,有多少本该在清单上被拦住。

如果连续两个迭代这个比例超过 20%,说明条目要么缺失要么形同虚设,需要回炉重写,而不是继续往上加条数。

核心关键词

读者评论

韩
韩文博

我们团队去年也尝试过加交叉审核,但实际执行起来卡在排期上。跨角色的人本来就不够用,每次拉运营或客服来交叉验收,对方都觉得是额外负担,最后又变成产品经理自己兼着做。作者提到的120人团队是怎么解决这个资源冲突的?

杨
杨依诺

三层模型逻辑上没问题,但业务验证层有个现实困难:很多需求上线后根本没有明确的目标数据可对比。我们做后台工具类需求,转化率、使用率这些指标很难拆出来,最后业务验证往往变成'用的人没投诉就算通过'。这块有没有更落地的验证方式?

金
金晨

看完最大的感受是,验收前置这个观点比三层审核更关键。我们之前也是死磕验收环节,后来复盘发现大量问题其实是需求评审阶段就没讲清楚。成本倍数那个1倍到50倍的数据和我的体感基本一致,把精力往前挪一步确实比在验收环节堆人更有效。

文章包含AI辅助创作:审核管理方法大全:产品经理任务验收落地方案落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/404497

赞 (0)
飞飞飞飞
验收记录落地方案:产品经理开展任务验收的落地方案案例解析
上一篇 2小时前
任务验收提交教程:产品经理落地方案,避坑指南
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
