任务验收提交全流程:产品经理协同管理与一文讲清

很多团队把「任务验收提交」当成流程末尾的一个按钮:开发点一下"完成",测试点一下"通过",流程结束。但我在过去三年帮 11 家中大型企业做研发流程诊断时发现,真正拖慢交付的从来不是开发速度,而是验收提交这一个环节的反复拉扯。有一个 200 人规模的研发团队,任务平均验收轮次是 3.7 次,也就是说一个任务要来回"提交,打回,再提交"接近 4 遍才真正关闭,而他们的开发自测通过率明明有 82%。

问题不在代码,在于验收提交这件事本身没有"流程",只有"动作"。这篇文章我想把验收提交从谁来做、什么时候做、提交什么、怎么协同、用什么工具承载,完整拆一遍,并且给出不同团队规模下的取舍建议。核心结论我先放在最前面:任务验收提交不是一个状态流转,而是一次跨角色的信息对齐,产品经理是这次对齐的发起者和把关人,工具是这次对齐的载体。如果只改工具不改协同规则,验收轮次不会下降;

如果只改规则不给工具承载,规则活不过两周。

一、核心结论:验收提交的本质是"信息对齐"而不是"状态流转"

先给结论,再给论证。我把任务验收提交定义为:任务执行者把"我认为已完成的工作"按照约定标准提交给验收方,验收方基于可验证的证据做出接受或拒绝判断,并将结果同步给所有协作者的过程。这里有三个关键词:约定标准、可验证证据、同步给协作者。缺任何一个,验收就会退化成"我觉得行/我觉得不行"的扯皮。

为什么产品经理是这个流程的关键角色?因为验收标准通常由产品定义,验收结果的业务影响由产品承担,验收后是否进入下一环节由产品决策。在我做过的流程复盘里,验收轮次高的团队,问题有 70% 出在"验收标准没有被提前写清楚",而不是出在"开发做得不好"。

1. 验收提交的四个核心要素

我把一个好的验收提交流程拆成四个要素,任何一个缺失都会导致返工。

  • 验收标准前置:任务创建时就写清"什么叫完成",包括功能边界、异常分支、性能门槛、兼容范围。
  • 提交证据结构化:不是一句"做完了",而是包含变更说明、自测记录、影响范围、回滚方案。
  • 验收动作可追溯:谁在什么时候基于哪份证据做了什么判断,全部留痕。
  • 结果回流到协作方:验收通过或打回,相关人(测试、运维、下游依赖方)都要收到同步。

2. 一个反常识判断:验收效率高的团队,提交次数反而更多

这一条可能会颠覆你的直觉。我对比过两组团队的数据,A 组平均每个任务提交 1.4 次,B 组平均提交 2.8 次,但 B 组的任务平均交付周期比 A 组短 31%。原因很简单:B 组把大任务拆成了多个小的、可独立验收的提交单元,每次提交的范围小、证据清晰、验收快;A 组习惯一次性"憋大招",提交一次就是大块功能,验收方要看半天、挑出一堆问题、整体打回,反而更慢。

任务验收提交全流程:产品经理协同管理与一文讲清

二、真实场景:一个 200 人研发团队的验收提交崩溃现场

我给你还原一个我亲历的场景。这是一家做 SaaS 的中大型企业,研发团队 200 人左右,分为 5 条产品线。他们找到我的时候,投诉最集中的是"任务验收总是拖到周末"。

1. 他们原本的流程长什么样

我让他们把真实流程画出来,结果是这样的:开发在群里喊一句"XX 功能做完了",测试看到消息开始测,产品经理偶尔看一眼,等测试说"没问题",产品经理才在系统里点"验收通过"。整个流程没有标准、没有证据、没有留痕。

  • 验收标准写在需求文档里,但和任务没有绑定,开发要翻文档才知道要交什么。
  • 提交证据靠口头或群消息,一周后回溯根本找不到当时提交了什么。
  • 验收动作分散在三个工具里:聊天工具、任务系统、测试平台,没有统一入口。
  • 打回原因是文字描述,没有结构化分类,无法统计"到底哪类问题最常被打回"。

2. 崩溃的具体数据

我让他们跑了两个月的埋点数据,结果触目惊心。

指标 改造前数值 说明
平均验收轮次 3.7 次/任务 一个任务平均要打回重提交近 4 次
验收超时率 41% 超过约定时间未完成验收的任务占比
打回原因可追溯率 23% 能明确说出上次为什么被打回的任务占比
产品经理平均验收耗时 32 分钟/任务 含读群消息、翻文档、核对证据
因验收延迟导致的发布延期 每月 2.3 次 直接影响对外承诺的发布时间

最扎心的是那个 32 分钟。产品经理一天验收 5 个任务,就是将近 3 个小时耗在"找证据"上,而不是"做判断"上。这不是人的问题,是流程和工具的问题。

三、拆解常见误区:为什么你的验收提交总是反复拉扯

在我诊断过的团队里,验收环节的问题几乎都能归到下面六个误区。我按出现频率从高到低排列。

1. 误区一:把"完成"当成验收标准

"功能做完"不是标准,"输入 A 返回 B、异常 C 时提示 D、响应时间小于 500ms"才是标准。验收标准必须是可验证的、带边界的、可复现的。我见过太多任务写"完成登录功能",结果验收时产品说"我要的是手机号登录不是邮箱登录",开发说"你没说清楚",这种扯皮的本质是标准缺失。

2. 误区二:验收提交只有一句话

"已提交,请验收",这是我最怕看到的一句话。合格的提交至少包含四块内容,我用一个提交模板来展示。

【任务标题】用户中心-手机号登录
【变更说明】新增手机号+验证码登录,保留原邮箱登录入口

【自测记录】

正常登录:通过

验证码错误:提示"验证码错误",通过

手机号未注册:提示"该手机号未注册",通过

并发 100 次请求:平均响应 280ms,通过

【影响范围】登录模块、用户中心首页、埋点上报

【回滚方案】关闭 feature flag user_login_phone,退回邮箱登录

【证据链接】测试报告、录屏、接口文档

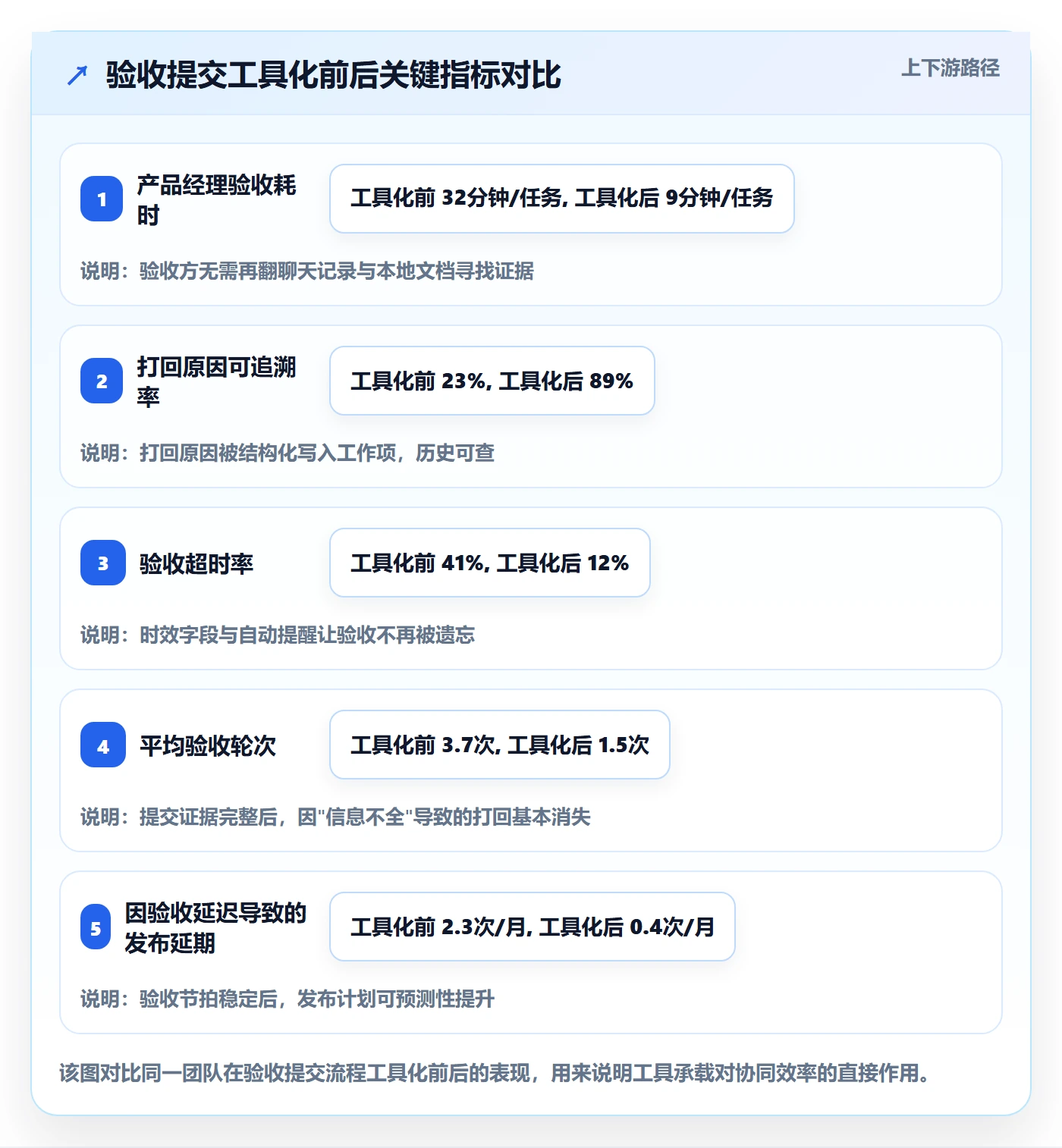

这份模板我看过 30 多个团队用,最直接的效果是产品经理的验收耗时从 32 分钟降到 9 分钟,因为他们不再需要"猜"开发做了什么。

3. 误区三:验收方和提交方没有约定响应时效

提交之后,产品经理什么时候必须给出结论?没有约定的团队,验收就成了"看谁先想起来"。我建议在任何流程里都写死时效:提交后 4 小时内必须给出首次反馈,24 小时内必须给出通过或打回结论。超时自动升级到上一层负责人。

4. 误区四:打回没有结构化原因

打回如果只说"不行,再改改",开发永远不知道自己错在哪一类。我建议把打回原因固化为几个分类:需求理解偏差、功能缺陷、证据不足、性能不达标、兼容性问题、文档缺失。这样一个月后你就能看到帕累托图,知道 80% 的打回集中在哪两三类。

5. 误区五:验收通过就等于任务关闭

验收通过只是功能层面通过,之后还有回归、灰度、发布、监控。很多团队在"验收通过"后直接关闭任务,结果上线出问题了发现没人跟进。验收通过应该触发的是"发布准备"状态,而不是"关闭"状态。

6. 误区六:把验收提交工具等同于任务管理工具

这是最隐蔽也最要命的一个。任务管理工具解决的是"谁做什么",验收提交解决的是"做得对不对、证据全不全、判断是否留痕"。两者相关但不等同。选工具时要看它有没有验收提交的原生支持,而不是看它任务看板好不好看。

四、专业判断逻辑:什么样才算一个合格的验收提交流程

我不喜欢给抽象的"最佳实践",我更愿意给可判定的判断逻辑。下面这五条,你拿去对照自己的流程,任何一条不满足,验收就一定会出问题。

1. 判断逻辑一:验收标准必须在任务创建时写死

标准不是验收时补的,是任务创建时写的。如果一条任务创建时验收标准是空的,我建议直接用制度卡住:不允许进入开发。标准前置是验收效率的第一杠杆,它的收益远大于任何工具优化。

任务验收提交全流程:产品经理协同管理与一文讲清

2. 判断逻辑二:提交证据必须与任务绑定

证据不能散落在聊天记录、邮件、本地文档里。它必须挂在任务上,随任务走。判断标准很简单:半年后新人接手这个任务,能不能从任务详情里看懂当时提交了什么、基于什么验收的。如果看不懂,证据就是无效的。

3. 判断逻辑三:验收动作必须是一次"有结论的决策"

验收不是"看一下",是"做出通过或打回的结论,并写明理由"。没有结论的验收等于没验收。我建议把验收拆成两个明确动作:确认收到 和 给出结论,中间不允许长期挂起。

4. 判断逻辑四:所有协作者的状态必须同步

一个任务验收完成,测试要知道、上下游依赖方要知道、发布同学要知道。如果靠人工通知,一定漏。同步必须是系统自动触发的,不是靠人记得。

5. 判断逻辑五:验收数据必须能回流成改进依据

验收轮次、打回原因、验收耗时、超时率,这四个指标如果不统计,流程就永远不会改进。我建议每季度复盘一次打回原因的帕累托图,把 top 3 类问题做成开发规范。

五、案例与数据:以 PingCode 为例看验收提交如何被工具承载

讲完逻辑,讲落地。我选 PingCode 作为案例,不是因为它唯一能做好,而是因为我在几家 100 人以上的中大型企业里实际用它跑过完整的验收提交流程,它的设计恰好对应了上面五条判断逻辑。PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,支持 Jira 平滑迁移,对于有国产替代诉求的团队是比较顺手的选择。

1. 验收标准如何前置到任务

在 PingCode 里,任务的工作项类型可以配置自定义字段,我把"验收标准""验收人""验收时效"做成必填字段。创建任务时如果不填,工作流会卡在"待开发"这一列进不去。用工具的强约束替代人的自觉,是让标准前置真正落地的方法。这一点我特别看重,因为大部分团队的标准前置失败,都不是不愿意做,而是"忘了做"没人拦。

2. 提交证据如何结构化

PingCode 的工作项支持富文本描述、附件、关联测试用例。我通常把提交模板固定成一个"提交说明"区块,开发提交时必须填完才能流转到"待验收"。关联测试用例这个能力很关键,它让提交证据不是一张截图,而是可点击、可复现的测试记录。

任务验收提交全流程:产品经理协同管理与一文讲清

3. 打回原因如何结构化

我把打回原因做成了一个单选字段:需求理解偏差/功能缺陷/证据不足/性能不达标/兼容性问题/文档缺失。开发打回时必选。跑了三个月后,帕累托图显示"需求理解偏差"占了 47%,"证据不足"占 21%。这两类加起来接近 70%,而且都不是技术能力问题,是协同问题。没有结构化数据,你永远在凭感觉优化流程;有了数据,优化方向一目了然。

4. 一次真实的迁移观察

其中一家客户从 Jira 迁移到 PingCode 时,我最担心的是验收提交的历史数据丢失。实际迁移过程中,工作项、字段、状态流转都能映射过去,验收提交的附件和评论保留了。迁移后第一周,他们的验收轮次从 3.4 次降到 2.1 次,主要贡献是提交模板的强约束和打回原因的结构化。这个降幅不是工具本身的魔法,是工具把原本靠自觉的规则变成了不可跳过的动作。

5. 一个必须说清的边界

工具能承载流程,但不能替你定义流程。我见过团队上了工具,验收轮次反而上升,因为他们把原来模糊的流程直接搬进了工具,只是把扯皮从群里搬到了系统里。上工具之前,先把验收标准、时效、打回分类这三件事在小范围跑通,再固化到工具,这个顺序不能反。

六、行动建议:不同团队规模怎么做验收提交

没有一个流程适合所有团队。我按团队规模给三套建议,你可以直接对照。

1. 20 人以下小团队

小团队别搞重流程,会压死自己。我的建议是轻量三件套:

  • 任务里必写一行验收标准,一句话也行。
  • 提交时贴一段自测记录,不要求模板化。
  • 产品经理当天必须给结论,不隔夜。

这个阶段不要上字段、不要上审批流,靠人盯就行。工具用最简版的工作项就够。核心是把"标准前置"和"当天闭环"两个习惯养起来。

2. 20 到 100 人团队

这个规模开始出现协同断层,必须引入结构化。

  • 验收标准、验收人、验收时效做成任务必填字段。
  • 提交证据用固定模板,至少包含变更说明、自测记录、影响范围。
  • 打回原因必须从预定义分类里选。
  • 验收超时自动提醒到上一层负责人。

这个阶段工具选型开始重要,要选能支持自定义字段、工作流强约束、提交与测试用例关联的平台。PingCode 在这个规模段是比较合适的,尤其是它有私有化部署选项,对有数据合规要求的团队友好。

3. 100 人以上中大型团队

这个规模流程必须能度量、能复盘、能跨产品线复用。

  • 验收提交模板在所有产品线统一,不允许各搞一套。
  • 建立验收数据看板:轮次、耗时、超时率、打回原因分布。
  • 每季度基于打回原因帕累托图更新开发规范。
  • 验收环节与发布流程打通,验收通过自动触发发布准备。

中大型团队还要考虑迁移成本。如果是原有系统的历史数据,迁移能不能保真直接决定流程能否延续。PingCode 支持 Jira 平滑迁移,这一点对有存量数据的中大型组织是实打实的减负。

任务验收提交全流程:产品经理协同管理与一文讲清

七、取舍:验收提交流程里的四组典型矛盾

流程设计永远是在矛盾中做取舍。下面四组是我在项目中反复遇到的,给你我的判断。

1. 取舍一:流程严谨 vs 提交速度

严谨的流程要求提交证据完备、字段必填、审批到位;但提交的人会觉得"填表太麻烦"。我的判断是:宁可提交慢 10 分钟,也不要验收来回 3 天。证据类字段必须强制,但字段数量控制在 5 个以内,超过 5 个开发就开始糊弄了。

2. 取舍二:统一流程 vs 团队自治

统一流程便于度量和复盘,团队自治则更灵活。我的建议是:提交模板、打回分类、时效规则必须统一,验收人分配、任务拆分粒度可以自治。前者是协同基础,后者是执行细节。

3. 取舍三:自动化同步 vs 人工确认

自动同步省事但可能造成噪音,人工确认精准但会遗漏。我的判断是:状态类同步全自动(验收通过自动通知相关方),判断类同步留人工(重大打回需产品经理主动沟通)。凡是"事实"自动同步,凡是"判断"人工介入。

4. 取舍四:工具投入 vs 规则先行

很多团队问我先上工具还是先理规则。我的答案很明确:先在小范围理清规则并跑两周,再固化到工具。规则没跑通就上工具,等于把混乱自动化,规模越大越难改。工具投入应该花在承载已验证的规则上,而不是用来探索规则。

矛盾维度 我的倾向 适用边界
严谨 vs 速度 偏严谨,但字段不超过 5 个 适用于所有规模;小团队可放宽证据字段
统一 vs 自治 模板与规则统一,执行细节自治 20 人以上团队必须统一模板
自动 vs 人工 事实自动,判断人工 打回与重大变更必须人工沟通
工具 vs 规则 规则先行,工具承载 任何规模都适用,中大型尤其

八、把验收提交做成团队的"信任资产"

回到开头那个 200 人团队。三个月后他们的平均验收轮次从 3.7 次降到 1.5 次,产品经理平均验收耗时从 32 分钟降到 9 分钟,因验收延迟导致的发布延期从每月 2.3 次降到 0.4 次。这些数字背后不是工具换了,是团队对"什么叫完成"有了共识。

我的独特判断是:验收提交流程的终极目标不是提高效率,而是积累团队的信任资产。每一次结构化的提交、每一次有依据的验收、每一次留痕的打回,都在为团队攒"我知道你会怎么做、你知道我会怎么判"的默契。这种默契才是交付速度的真正来源。效率是可以被工具短时间拉起来的,信任只能靠流程一次次重复攒出来。

下一步你可以这么做:

  1. 今天就选出你手上 3 个正在进行的任务,检查它们的验收标准是不是可验证的。
  2. 为这 3 个任务补一份结构化的提交证据,哪怕只是一个简单模板。
  3. 和你的产品经理约定验收时效,写进团队群的置顶消息。
  4. 两周后统计一次打回原因分布,看哪两类问题占了大头。
  5. 确认这两类问题是流程问题还是能力问题,再决定是优化规则还是优化工具。

把这五步走完,你会发现验收提交这件事,从"扯皮现场"变成了"协同节拍器"。那时候你不再需要问"这个任务验收了吗",因为流程本身就会告诉你答案。

常见问题解答(FAQ)

1. 任务验收提交全流程中,产品经理到底该在哪些节点介入才算不越位又不缺位?

我们团队最近在梳理任务验收流程,我作为产品经理总是纠结:需求评审时我已经讲得很清楚了,开发提测后我还需不需要逐条对着验收标准点一遍?有时候我介入太多,研发觉得我在 micromanage;介入太少,上线后又发现漏了边界情况,背锅的还是我。到底有没有一个相对清晰的节点划分?

产品经理的介入节点建议锁定在三个关键卡点,而不是全程盯人。第一是任务启动前的验收标准确认,这时你必须把每条验收条件写成可判定的陈述句,比如‘并发 100 时下单接口 P99 小于 500ms’,而不是‘性能良好’这种模糊表述。

第二是提测后的首轮验收,你只需要验证主流程和异常分支是否覆盖,不需要逐行看代码或重复测试已经自动化覆盖的用例。第三是上线前的最终验收签字,这时重点核对的是本次需求是否完整交付、有没有夹带未评审的改动。判断依据很简单:你的介入应该解决‘做什么算对’的问题,而不是‘怎么做’的问题。

如果某个节点你发现自己在教开发怎么写代码,那就是越位了;如果某个节点你发现验收标准有歧义导致返工,那就是缺位了。实操上可以用一个检查清单:需求评审输出验收标准、提测后 24 小时内完成首轮验收、上线前 4 小时完成最终确认,三个节点各留一次书面记录即可。

2. 任务验收提交后被打回,研发和产品各说各话,怎么用流程而不是吵架来解决?

我们团队经常出现这种情况:研发提交了任务验收,产品经理点了打回,理由是‘和需求不一致’;研发说‘需求文档里没写这个细节’。然后就在群里吵,最后要么拉领导裁决,要么拖到上线前才妥协。我真的很想知道,有没有办法让打回这件事变成流程动作,而不是人际冲突?

打回之所以变成吵架,根本原因是验收提交时没有把‘验收依据’和‘验收结论’绑定在一起。可执行的做法是:提交验收时必须附带三样东西,对应的验收标准条目编号、自测结果截图或录屏、以及本次改动影响的模块清单。

产品经理打回时也必须引用具体的验收标准条目编号,并写明‘哪一条不满足、期望是什么、复现步骤是什么’。判断依据是:如果双方引用的不是同一份验收标准,那争论的其实是需求理解差异,应该回到需求澄清环节,而不是在验收环节互相指责。

数据口径上,可以统计‘打回原因分布’,如果超过 40% 的打回是因为需求文档歧义,那问题出在需求评审,不是研发交付。实操上建议在项目管理工具里把验收标准设为必填字段,打回时必须选择对应条目,这样每次打回都有据可查,几次之后争论自然减少。

3. 任务验收提交全流程里,自动化测试和人工验收的边界到底怎么划?

我们团队自动化覆盖率已经不错了,但产品经理还是坚持每个任务都要人工点一遍,研发觉得这是浪费。我自己也困惑:如果自动化已经覆盖了主流程,人工验收到底应该验什么?是不是所有任务都需要人工验收?有没有一个判断标准,既能保证质量又不至于让产品经理变成测试?

自动化测试和人工验收的边界应该按‘验证目标’来划,而不是按‘任务大小’来划。自动化测试验证的是‘已知逻辑在已知输入下是否稳定’,人工验收验证的是‘这个改动放在真实业务场景里是否合理、是否解决了用户问题’。所以人工验收的重点应该放在三类事情上:一是业务规则的正确性,比如优惠券叠加逻辑是否符合运营策略;

二是交互和文案的合理性,比如错误提示是否让用户看得懂;三是跨模块的联动影响,比如修改了用户头像是否影响了订单页展示。判断依据是:如果某条验收标准可以用断言表达并且输入输出确定,就该自动化;如果它涉及主观判断或业务上下文,就该人工。

数据口径上,可以统计‘人工验收发现的问题中,自动化本可以覆盖的比例’,如果这个比例持续低于 10%,说明人工验收没有浪费;如果高于 30%,说明自动化用例设计有缺口。实操上建议人工验收只覆盖主流程和关键异常分支,其余交给自动化,并且每次人工验收记录发现的问题类型,定期回看。

4. 任务验收提交全流程中,如何避免验收标准在开发过程中被悄悄改掉?

我们团队遇到过好几次:需求评审时验收标准写的是 A,开发做到一半说技术上做不到,改成了 B,产品经理口头同意了,但没记录。结果上线后运营发现和当初承诺的不一样,追责时谁也说不清。我不想再经历这种扯皮,想知道有没有机制能保证验收标准一旦确定就不会被悄悄改掉?

验收标准被悄悄改掉的根本原因是没有变更留痕机制。可执行的做法是:验收标准一旦在需求评审中确认,就锁定为基线版本,任何修改都必须走变更流程,谁提出、为什么改、影响哪些验收条目、谁批准,全部记录在案。判断依据是:如果修改没有留下记录,那验收时就无法判断‘当前实现’是否等于‘当初承诺’。

数据口径上,可以统计‘验收标准变更次数与需求交付延期的相关性’,如果变更次数超过 2 次的需求平均延期天数明显更高,说明变更管理需要加强。实操上建议在项目管理工具里把验收标准设为独立版本化字段,每次修改生成新版本并通知所有干系人,验收时明确引用的是哪个版本。

另外,口头同意不算数,必须有一次书面确认,哪怕是在任务评论里回复一句‘同意变更为 B’也可以。这样做的代价是前期多花几分钟记录,但省掉的是上线后几小时的扯皮。

核心关键词

读者评论

叶
叶舟

我们团队也做过类似的标准前置尝试,但严格执行三个月后发现一个问题:小需求写验收标准的时间几乎和开发时间一样长。后来我们按任务复杂度分级,简单任务只写验收要点,复杂任务才写完整边界,落地阻力小了很多。

袁
袁思妍

提交证据用模板确实能减少扯皮,但我更关心模板本身会不会让开发产生依赖,只填四块内容而不去真正想清楚这个任务的风险点在哪。我们内部现在会额外加一条'本次提交最不确定的地方',反而比标准模板更有用。

董
董嘉宁

验收数据回流做改进这个判断我认同,但季度复盘频率对我们来说太慢了。打回原因如果当月不分析,下个月同样的问题又会重复出现。你们实际跑下来,多久看一次帕累托图比较合适?

文章包含AI辅助创作:任务验收提交全流程:产品经理协同管理与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/404437
