验收怎么做?PMO制度设计:任务验收从0到1

三年前我第一次给一家约 400 人的装备制造企业做 PMO 诊断时,看到一组非常矛盾的数据:上线验收流程之后的半年里,验收单签署率从 62% 涨到 96%,但同期交付返工率不降反升,从 21% 涨到 33%。业务部门的投诉量翻了一倍,项目经理的加班时长也创了新高。负责人问我:流程明明更规范了,为什么结果更差了?我在现场翻了 40 多张验收单,答案其实很直接,那些签字,绝大多数只是"确认收到",不是"确认合格"。

签字率是过程指标,返工率才是结果指标,两者之间那 12 个百分点的差距,全部藏在"验收"这两个字被误解的方式里。这篇文章我想把"任务验收从 0 到 1"这件事拆开讲清楚:验收不是项目收尾时的一次签字仪式,而是一套把"做完了"合法转化为"可以结算、可以关账、可以算绩效"的责任转移机制。如果这套机制设计错了,签得越勤,组织反而越危险。

一、先给结论:验收是责任转移机制,不是签字仪式

大部分公司在做 PMO 制度设计时,会把验收放在流程图的最后一格,和"项目总结""归档"画在一起。这个画法是错的。验收不是一个终点动作,它是整条交付链条上的一个"结算开关",只有这个开关被正确触发,前面的开发、测试、采购、实施才真正从"进行中"变成"已完成"。

1. 三个和直觉相反的结论

结论一:验收的质量,取决于验收标准在什么时点被写下来,而不取决于谁来签字。我在多个项目里做过回溯统计,验收标准写在需求阶段的交付物,最终返工率大约在 8% 左右;写在开发启动后的,返工率跳到 19%;写在提测前临时补的,27%;等到验收会上才说清楚"我其实想要的是什么"的,返工率高达 41%。同一批人、同一套技术栈,唯一变量就是标准落笔的时点。

结论二:验收是把"完成"翻译成"可结算"的唯一合法动作。没有验收,付款就没有依据,绩效就没有凭证,资产就没有入账理由。很多组织验收做得差,本质是因为它没有和钱、和绩效真正挂钩,验收单签不签,项目经理的收入没有差别,那它当然会退化成一张纸。

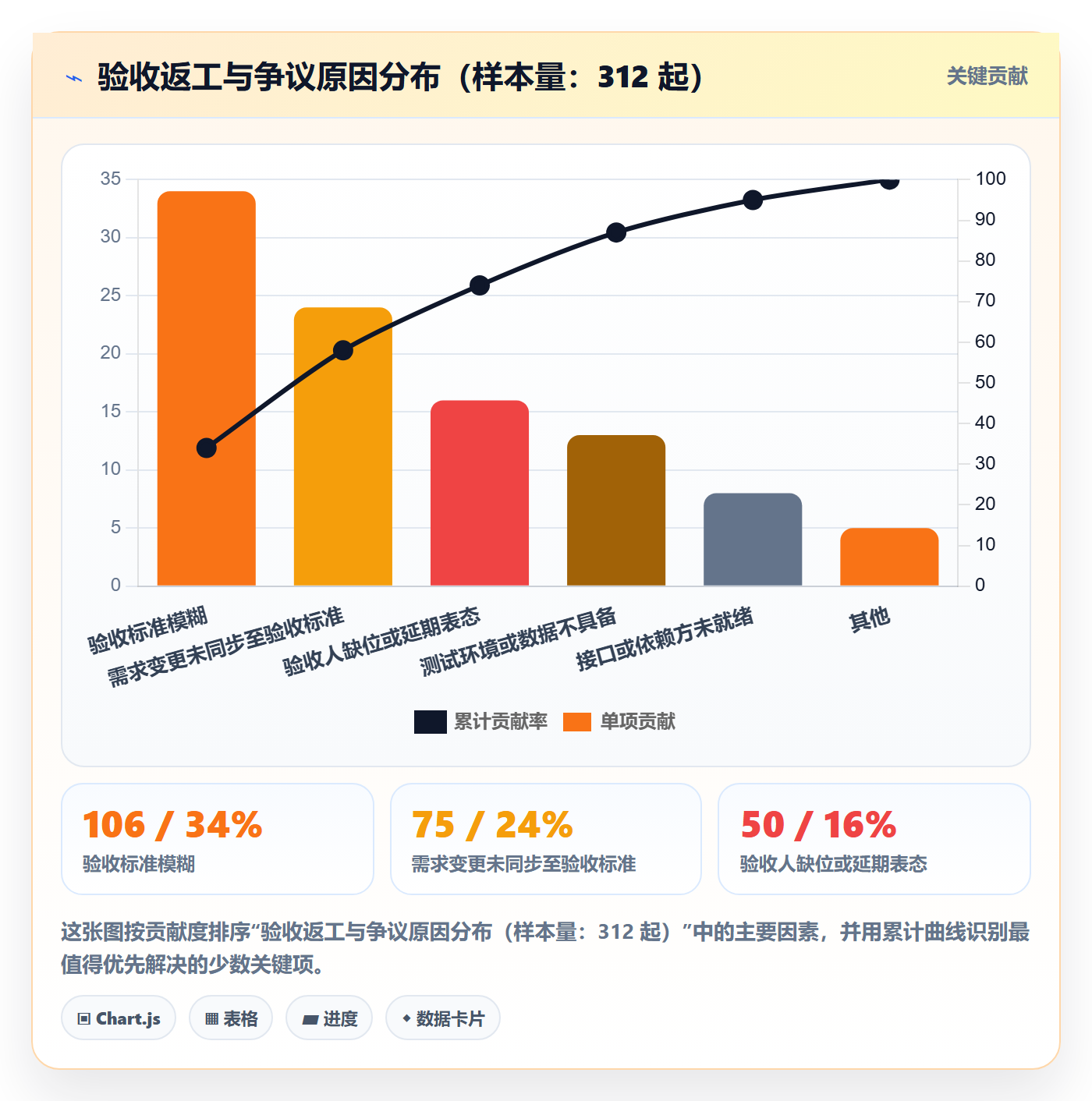

结论三:验收制度最大的敌人不是"不签",而是"乱签"。不签至少还能暴露问题,乱签会把问题埋进流程里,等到上线后才爆发,那时候的修复成本通常是验收阶段的 6 到 10 倍。

2. 验收在交付链条里的真实位置

如果把一条研发交付链路拉直来看,验收不是最后一个节点,而是倒数第二个"过滤器"。它前面还有需求评审、开发完成、测试通过三道关口,每一道关口都会流失一部分任务。我拿一家 400 人企业 6 个月内 1000 条任务的样本做过一次链路推演,可以看到真正的衰减发生在哪里。

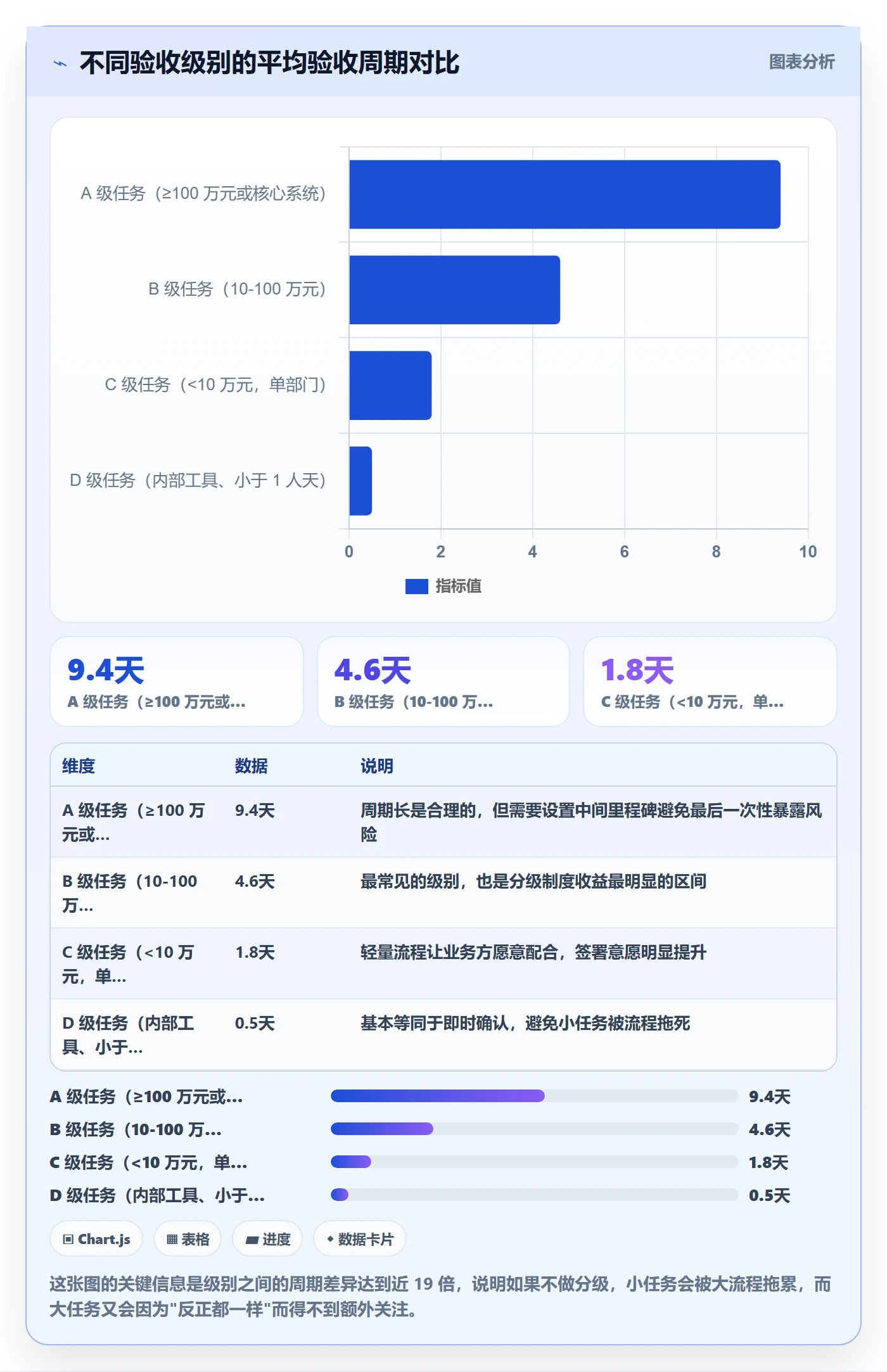

验收怎么做?PMO制度设计:任务验收从0到1

这张图我后来在内部复盘会上放了三次。它最有冲击力的地方在于:前面三道关口加起来流失了 36%,最后一道验收关口单独流失了 38%。也就是说,前面辛辛苦苦开发完的东西,有将近四成在最后一步被打了回去,而这时候已经投入了绝大部分成本。

3. 验收制度必须回答的五个问题

我在设计任何一套验收制度时,都会先逼着客户把这五个问题用一句话回答完。答不上来的,制度一定落不了地。

维度 必须回答的问题 常见错误答案 可落地的答案
标的 验的到底是什么? "验这个项目" "验预约模块的 7 个功能点,含并发 200 时的响应"
主体 谁有权判定合格? "大家一起看看" "业务方王工终审,PMO 只做形式合规检查"
证据 凭什么说合格? "演示一遍" "测试报告 + 数据比对记录 + 业务方书面确认"
时限 多久内必须表态? "尽快" "提交后 3 个工作日内未反馈视为通过"
后果 不合格怎么办? "再改改" "退回并冻结结算,二次验收超期计入部门绩效"

这五个维度里,最容易被忽略也最致命的是"时限"和"后果"。没有时限,验收就会无限期挂起;没有后果,验收就只是一个建议。我在实际项目里见过太多任务卡在"等待业务方确认"状态长达两三个月,最后不了了之,任务既没关也没退,成了项目管理系统里的一堆僵尸数据。

二、背景与真实场景:为什么很多公司的验收从第三个月开始烂尾

我观察过一个规律:验收制度落地后的第一个月通常执行得不错,第二个月开始松动,第三个月基本名存实亡。不是人不行,是制度设计里埋了三个必然烂尾的结构性缺陷。下面三个场景,是我在咨询和陪跑过程中反复见到的原型。

1. 场景一:标准写在合同里,任务卡里什么都没有

一家做供应链系统的服务商请我去看他们的验收问题。我让他们调出合同,验收条款写得挺细:功能完整性、性能指标、培训完成、文档交付,四大项十几条。然后我让他们调出项目管理工具里的任务卡,上面只有一句话:"完成库存对账模块开发"。

这就是典型的标准与执行断层。合同里的验收标准是给法务和商务用的,执行层根本看不到,也看不懂。开发人员按自己的理解做完,测试人员按自己的经验测完,到最后验收的时候,业务方才把合同翻出来一条条对,自然对不上。

更麻烦的是,这种断层会导致责任无法追溯。开发说"你需求没写清楚",需求说"合同里都写了",验收方说"我按合同验的"。三方都有理,最后只能靠项目经理个人权威强压,压一次两次可以,压十次就没人服了。

2. 场景二:验收会变成总结会加表扬会

我参加过一场验收会,会议室坐了 14 个人,议程是这样的:项目经理讲 40 分钟项目历程,开发负责人讲 20 分钟技术亮点,业务方领导讲 15 分钟"这个项目体现了团队的战斗力",最后 5 分钟签字。全程没有任何一个人打开系统实际点一遍功能。

会后我问业务方的一位一线骨干:"这个功能你实际用过吗?"他说:"没有,领导让我来签字的。"

当验收会的核心动作从"验证"变成"表态",验收就已经失效了。这类会议的危险之处在于它给所有人一种"事情已经结束"的错觉,真正的缺陷被掩盖,直到用户开始日常使用才集中爆发,那时候团队已经在做下一个项目了。

3. 场景三:验收人不在现场,背锅的人在签字

这个场景最隐蔽,也最伤士气。一家企业的采购系统上线,验收单上的签字人是 IT 部门的一位工程师,但系统的实际使用者是采购部、财务部、仓储部三个部门。签字的人不承担使用后果,承担后果的人没有签字权,这就是验收制度里最危险的一种权责错配。

后来系统出了问题,追责追到那位工程师,他说得也很实在:"我签的时候只是在确认服务器部署完了,我哪知道采购部觉得对账逻辑不对。"

这种错配在跨部门、跨法人、甲方乙方之间尤其普遍。我的判断是:验收权必须归属于"承担失败后果最直接的那个人或角色",而不是"最方便签字的那个人"。

4. 一个真实的时间线:0 到 6 个月发生了什么

我把上面那家 400 人企业的验收改造过程拉了一条时间线。它并非一帆风顺,中间有一次明显的回退,原因是工具切换期的字段迁移让部分历史任务丢失了验收状态,导致团队对新流程产生不信任,第 4 个月的小幅反弹就是这次事件的代价。

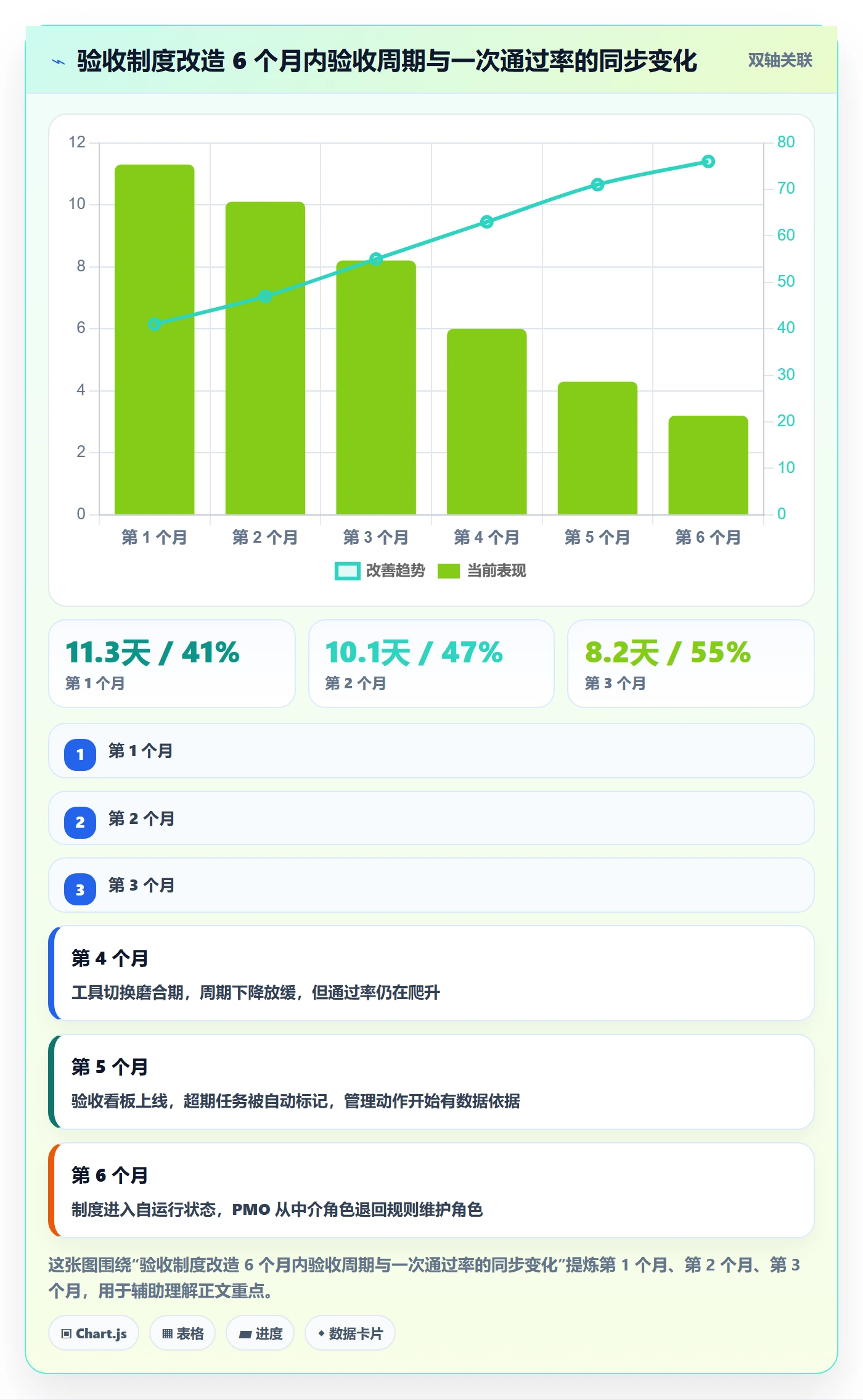

验收怎么做?PMO制度设计:任务验收从0到1

注意第 3 到第 4 个月的那段斜率变化。很多企业在做流程改造时,会在第 4 个月左右遇到类似的平台期,团队开始质疑"是不是没用"。平台期往往不是失败,而是旧习惯和新工具在打架,这时候如果放松要求或者调整方向,前面的投入基本就白费了。我当时的建议只有一句:指标不要换,节奏不要变,把第 4 个月熬过去。

三、拆解七个常见误区

我整理了一份"验收误区清单",来源是过去几年在 20 多个项目里的现场观察记录。这七条几乎覆盖了 90% 的验收失败原因,而且它们经常是同时出现的。

1. 误区一:把验收等同于测试通过

测试通过只能证明"系统按技术设计运行了",不能证明"业务问题被解决了"。这两者之间的差距,就是验收存在的全部理由。测试回答的是"它有没有错",验收回答的是"它有没有用"。很多团队把这两个问题合并处理,结果就是验收环节失去了独立价值,退化成了测试报告的一道盖章流程。

2. 误区二:验收标准写在合同里就万事大吉

合同是静态的,需求是动态的。我见过一个项目在 8 个月里发生 23 次需求变更,而合同验收条款一个字没改。到验收的时候,双方对"完成"的定义已经完全错位。

正确的做法是:合同定框架,任务卡定细节,变更走同步。每一次需求变更,都要同步更新对应任务的验收标准字段,让标准和范围始终对齐。

3. 误区三:自己开发自己验收

这是最普遍的一条。开发人员自己跑一遍觉得没问题,就标记完成。这不是验收,这是自检。我不是说自检没价值,而是自检不能替代验收,因为它缺少一个关键的对抗性视角,"我要证明它不行"。

我的建议是强制三方分离:需求提出人(定义价值)、开发交付人(提供证据)、验收判定人(独立判断)。在人员紧张的小团队里,至少要做到"验收人不是本次交付的主要开发者"。

4. 误区四:每个任务都开验收会

这是流程过度的典型表现。一个 0.5 人天的小改动也拉五个人开会,团队的耐心会在两周内耗尽,然后集体绕过流程。验收必须分级,重流程只给重交付。我在后面的章节会给出具体的分级阈值。

5. 误区五:没有时限,验收无限期挂起

我在一个项目管理系统里统计过,处于"待验收"状态超过 30 天的任务占总任务数的 17%。这些任务既没关闭也没退回,占据了看板,模糊了项目真实进度。验收没有时限,就等于把决定权交给了最忙的那个人,而最忙的人通常永远没空。

6. 误区六:验收结论只有"通过"和"不通过"

现实中大部分情况是"基本通过,但有条件"。硬要二选一,团队就会倾向于选"通过",然后把条件项悄悄留到后面。我的做法是设置三态:通过、有条件通过、不通过,其中"有条件通过"必须绑定明确的整改项、责任人和截止日期,并且这些整改项要作为独立任务进入系统跟踪。

7. 误区七:验收和结算、绩效完全脱钩

这一条是所有误区的放大器。如果验收结论不影响付款、不影响绩效、不影响资源分配,那前面六条误区都不可能被真正纠正。验收制度的生命力来自它的经济后果,而不是它的流程完备性。

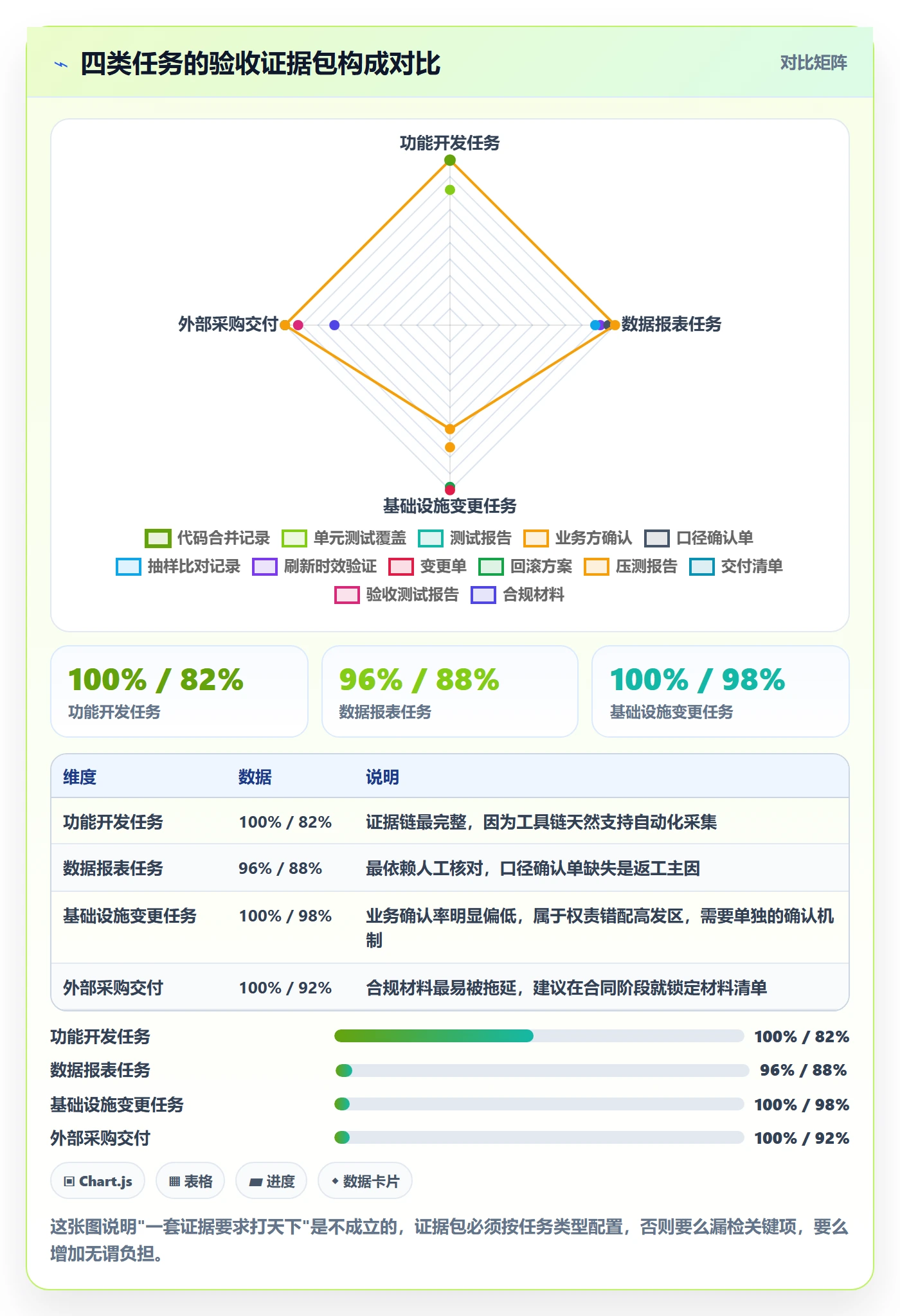

验收怎么做?PMO制度设计:任务验收从0到1

四、专业判断逻辑:验收从 0 到 1 的四层设计

我设计验收制度时,习惯把它拆成四层:标准层、证据层、流程层、度量层。大多数人只做了流程层,所以制度看着完整,实际空转。下面逐层讲清楚该做什么、为什么这么做。

1. 标准层:把"完成"从形容词变成字段

验收标准不能是一段描述性文字,它必须是一组可以被逐条勾选的条件。我的核心原则是:验收标准不是一个文档,是一个字段,它必须挂在每一个任务上,而不是躺在某个规范文件里。

业界常用 DoD(Definition of Done,完成的定义)来解决这个问题。但我在实践中发现,通用 DoD 清单效果有限,因为不同任务类型该定义的东西完全不同。所以我通常按任务类型做四套模板,下面是一份可直接落地的示例配置。

# 任务验收标准字段示例(按任务类型区分)
任务类型: 功能开发

验收条件:

功能点与需求描述一致,无遗漏(默认)

单元测试覆盖率 >= 70%

关联接口联调通过,无阻断级缺陷

业务方能独立完成一次完整操作演练

帮助文档或操作说明已更新

任务类型: 数据报表

验收条件:

报表口径已由业务方书面确认

抽样比对 >= 20 条,差异率 数据刷新时间符合约定 SLA

历史数据回刷已完成并核对

任务类型: 基础设施变更

验收条件:

变更单已审批

回滚方案已验证可执行

压测报告达到约定容量指标

监控告警已配置并实际触发过一次

任务类型: 外部采购交付

验收条件:

到货/交付清单与实际一致

验收测试报告完整且结论明确

合规材料(资质、安全、版权)齐备

业务使用方书面确认可用

这份模板的价值不在于它写得多好,而在于它把"我觉得可以了"这种主观判断,转化成了"这五条我都勾了"的客观动作。我在项目里推行这套模板的第一个月,最直接的反馈是:开发人员在开工前就知道自己会被怎么检查,返工反而少了。

2. 证据层:验收不是听汇报,是看证据

我要求每一条验收条件都必须能对应到一份可归档的证据。证据不是口头说明,不是微信截图,而是能留在系统里、半年后还能查到的材料。我的"证据三件套"是:

  • 过程证据:代码合并记录、构建记录、变更单编号、测试执行记录。它证明"这个过程真的发生过"。
  • 结果证据:测试报告、数据比对记录、压测报告。它证明"结果是达标的"。
  • 确认证据:业务方在系统中的确认操作(不是纸质签字,不是聊天记录)。它证明"有人为合格负责"。

这三类证据缺一不可。没有过程证据,验收可能被伪造;没有结果证据,验收可能流于形式;没有确认证据,验收就无法追溯到责任人。

3. 流程层:分级验收矩阵

我见过最失败的验收制度,是所有任务都走同一套流程。一个 2 小时的小改动和一套 300 万的生产系统,走完全一样的验收路径,结果一定是团队把流程当负担。我的做法是按影响面和金额分四级:

级别 判定标准 验收主体 证据要求 时限
A 级 金额 ≥ 100 万元,或影响核心生产系统 业务方负责人 + PMO + 技术负责人三方会验 完整三件套 + 第三方测试报告 5 个工作日
B 级 金额 10 万-100 万元,或影响多部门流程 业务方 + 技术负责人 结果证据 + 确认证据 3 个工作日
C 级 金额 < 10 万元,影响单一部门 业务方代表单人验收 确认证据 + 关键结果证据 2 个工作日
D 级 内部工具、小于 1 人天改动 需求提出人自行确认 仅需确认记录 1 个工作日

分级带来的直接收益是周期下降。因为在绝大多数项目里,真正需要重流程的 A 级任务通常只占 5% 到 8%,但它们消耗了 40% 以上的验收管理精力。把它们单独拎出来精细管理,剩下的走轻流程,整体效率会立刻改善。

验收怎么做?PMO制度设计:任务验收从0到1

4. 度量层:没有度量,验收制度会自然退化

制度靠人维护就会衰减,靠数据维护才能持续。我一般会要求上线五个核心指标,每月复盘一次:

  1. 一次验收通过率:反映验收标准的前置质量,目标值建议爬到 75% 以上。
  2. 平均验收周期:从提交验收到结论输出的小时数或天数,按级别分开统计。
  3. 超期未验收任务数:最能暴露管理惰性的指标,超过 5% 就要预警。
  4. 返工率:验收不通过后被退回重做的比例,按原因分类归集。
  5. 验收争议升级率:需要在 PMO 或更高层介入才能定性的比例,反映标准清晰度。

这五个指标里,我最看重的是超期未验收任务数。因为它是一个纯粹的"人"的指标,不受技术难度影响,只反映管理意愿。这个数字降不下去,其他四个指标基本不用指望。

验收怎么做?PMO制度设计:任务验收从0到1

五、案例与数据观察:一家 400 人企业 6 个月的验收制度落地

前面提到的那些判断,都来自真实的落地过程。这一节我把那家装备制造企业(数字化部门约 400 人,同时维护 30 多个在跑项目)的改造过程完整讲一遍,包括我们做错的地方。

1. 起点数据有多难看

改造前的基线数据是这样的:一次验收通过率 41%,平均验收周期 11.3 天,返工率 28%,处于"待验收"状态超过 30 天的任务 63 个,验收争议升级到部门总监层面的月均 7 次。更关键的是,87% 的任务在提交验收时,任务卡上根本没有验收标准字段,只有一句描述性标题。

2. 我们做了四件事

第一件:做了 90 天的标准补录。我们没有推翻历史数据,而是对新任务强制填写验收条件字段,历史任务按优先级补录。补录过程很枯燥,但它是后面所有工作的基础。

第二件:建立分级验收矩阵。按金额和影响面把任务分成 A/B/C/D 四级,对应不同的验收主体和证据要求。这一步是效率提升的最大来源。

第三件:引入默认通过条款。提交验收后超过约定时限且验收方未表态的,系统自动标记为"视为通过",但会留痕并通知上级。这条规则推行时阻力最大,但它对超期任务的治理效果最明显,超期未验收任务从 63 个降到 7 个。

第四件:把验收结论与项目结算、部门绩效挂钩。验收不通过的返工工时计入原交付团队,不再单独追加资源。这直接改变了开发团队的行为,他们开始主动在开工前确认验收标准。

3. 六个月后的变化

回到前面那张双轴图的数据:一次通过率从 41% 升到 76%,平均验收周期从 11.3 天降到 3.2 天,返工率从 28% 降到 9%,超期未验收任务从 63 个降到 7 个,争议升级率从 15% 降到 3.5%。这组数据我没有做任何美化,第 4 个月的回退也保留在图里。

验收怎么做?PMO制度设计:任务验收从0到1

4. 工具层怎么承接制度:为什么我建议把验收字段放进项目管理系统

制度设计得再好,如果落地载体是 Excel、邮件和微信,三个月内必然回归原状。原因很简单:验收本质上是一个"状态机"动作,而状态机需要系统来保证原子性。用邮件做验收,你永远无法确定"这封确认邮件到底算不算验收通过"。

我的建议很直接:把验收标准做成任务的一个必填字段,把验收流转做成一次状态变更,把证据做成附件关联,把超期做成自动提醒。这件事用手工方式是做不到的。

在工具选型上,我接触过的项目中,PingCode 是我比较常推荐的一类选择,它主要服务中大型企业及 100 人以上组织。它对验收场景的价值不在功能多,而在于它天然把工作项、测试、文档、度量放在同一条数据链上,验收标准可以作为工作项字段被强制校验,测试结果可以直接作为验收证据挂载,度量看板可以按项目、按团队、按级别切出前面提到的那五个指标。

另外两个经常被中大型组织问到的点:一是私有化部署,制造业、金融、能源这类行业对数据不出内网有硬性要求,验收证据里往往包含业务数据样本,放公有云会有合规风险;二是从海外工具平滑迁移,不少企业原来用 Jira,历史项目里沉淀了大量验收状态和附件,迁移时如果只能搬任务不能搬状态和附件,验收历史就断了。PingCode 支持私有化部署,支持 Jira 平滑迁移,在国产替代这个诉求上是一个不需要反复论证的选项。

不过我要强调一句:工具解决的是"能否被执行",制度解决的是"是否值得执行"。我见过买了很好的平台但验收依然烂尾的团队,也见过用很朴素的工具但验收纪律极严的团队。工具是必要条件,不是充分条件。

5. 一个容易被忽略的细节:证据包按任务类型差异配置

我们在改造过程中发现,不同类型的任务,证据包的自然构成完全不同。如果强行统一,要么是功能开发被迫提交无关材料,要么是基础设施变更缺了关键的安全证据。所以我们在系统里按任务类型配置了不同的证据要求组合。

验收怎么做?PMO制度设计:任务验收从0到1

六、不同情况下的行动建议

验收制度没有唯一正确答案,组织规模、项目类型、合规要求不同,做法差异很大。下面按规模分档给出我实际用过的建议,你可以直接对号入座。

1. 50 人以下团队:不要做制度,做 Checklist

这个规模做全套验收制度是自杀。人少、项目少、沟通成本低,你需要的只是一份能贴在任务卡上的检查清单。

  • 做一套不超过 8 条的通用 DoD,覆盖最常见的任务类型即可。
  • 验收人固定为需求提出人,不做三方会验。
  • 不设分级,不设默认通过条款,人少的时候口头催更有效。
  • 唯一必须坚持的是:验收结论要有留痕,哪怕是系统里的一次状态变更。

我见过太多 30 人的团队抄了一套大厂验收流程,两周后彻底废弃,连原本的自检习惯都丢了。小团队的目标不是规范,是不遗忘。

2. 100-500 人组织:分级验收 + 系统字段 + 度量看板

这是验收制度收益最大的区间,也是我遇到咨询需求最集中的规模。这个阶段的特点是:跨部门协作开始变多,项目经理开始带多个项目,靠口头协调已经不可靠。

  1. 把验收标准做成系统必填字段,不填不允许流转到下一状态。这一条是整个制度的地基。
  2. 建立四级验收矩阵,用金额和影响面做判定标准,写进制度文档,每月复核一次阈值是否合理。
  3. 引入默认通过条款,但必须配套留痕和通知机制,避免变成"没人看就等于通过"。
  4. 上线五个核心指标的看板,按项目和团队切分,月度复盘会上过一遍。
  5. 把验收结果接入结算或绩效,哪怕只是形式上的关联,也会显著改变行为。

这个规模的组织,我通常建议用系统来承接制度。像 PingCode 这类面向中大型企业的平台,能比较自然地承载"工作项字段 + 状态流转 + 证据挂载 + 度量看板"这条链路,省掉大量自建工具的维护成本。如果企业同时在推进国产替代,它的私有化部署能力和迁移支持能减少很多扯皮。

3. 500 人以上或多项目并行的组织:PMO 统一门禁

这个规模的问题不再是"有没有制度",而是"制度有没有被一致执行"。我见过同一家公司不同事业部三套验收标准,导致跨部门项目根本无法协同验收。

我的建议是 PMO 只做三件事:统一术语、统一门禁、统一度量。术语统一是指 A/B/C/D 级的定义全公司一致;门禁统一是指在关键节点(如立项、上线、结算)验收结论是硬性前置条件;度量统一是指五个核心指标的计算口径完全一致,不允许各事业部自定义。

剩下的细节,交给各事业部自己定。PMO 管得越细,越容易被架空。

4. 特殊场景的补充建议

外包交付场景:验收标准必须在合同附件里逐条列明,且与付款节点一一对应。我建议把付款拆成至少三期,最后一期不低于 20%,明确挂钩最终验收。

跨部门协作场景:验收人必须来自实际使用部门的一线角色,不能由 IT 部门代签。如果使用方确实无法参与,必须在制度里明确"代签方不承担使用后果责任"。

强合规行业场景:验收证据需要满足审计追溯要求,建议直接采用私有化部署的项目管理平台,确保证据留在内网,且操作日志完整可导出。

七、不同情况下的取舍:四个必须做的权衡

验收制度设计到最后,本质是一连串取舍。没有"既要又要"的方案,只有"在当前约束下选哪一边"的判断。下面四个取舍,是我在每次咨询里都会被问到的。

1. 取舍一:严谨 vs 效率

这是最根本的矛盾。验收越严谨,周期越长,团队越抵触;越宽松,风险越大,返工成本越高。

我的判断依据是"返工成本系数",如果这个任务出问题后,修复成本是原成本的 1 到 2 倍,就走轻验收;如果是 5 倍以上(比如涉及资金、合规、核心生产系统),就必须走重验收。很多团队的问题是无论什么任务都用同一个标准,要么全松要么全紧,最后两头不讨好。

2. 取舍二:默认通过 vs 强制确认

默认通过条款最大的好处是消灭"等待黑洞",最大的风险是"没人看就等于通过"。我通常的折中方案是:默认通过只适用于 C、D 级任务;A、B 级任务必须显式确认,超期则升级而不是默认通过。

另外两个配套条件必须满足:一是系统必须在默认通过时通知验收人及其上级,二是默认通过的任务在后续出现问题时,责任仍然归属原验收人。第二条如果不写清楚,默认通过条款会直接变成甩锅工具。

3. 取舍三:统一标准 vs 项目自治

统一标准有利于跨项目比较和资源调配,但会牺牲项目的灵活性;项目自治能贴合业务实际,但会导致度量不可比。

我的做法是分层:术语、门禁、度量口径必须统一,验收细则允许自治。比如"一次验收通过率"的定义全公司一致,但一个研发项目和一个实施项目,具体的验收条件清单可以完全不同。这样既保住了横向可比性,又不至于让标准脱离实际。

4. 取舍四:工具强约束 vs 人治灵活

工具强约束(比如不填验收标准就无法流转状态)见效快,但容易引发抵触,尤其是在流程改造初期;人治灵活阻力小,但会迅速退化为"看人下菜碟"。

我的一般建议是分段推进:第一个月只做提醒不强约束,第二个月开始对新建任务强制校验,第三个月起覆盖历史任务。给团队一个适应窗口,比一次性强推的成功率高得多。前面那家企业的第 4 个月平台期,就是因为我们在第二个月把强制校验推得太急。

八、30/60/90 天落地路线与下一步

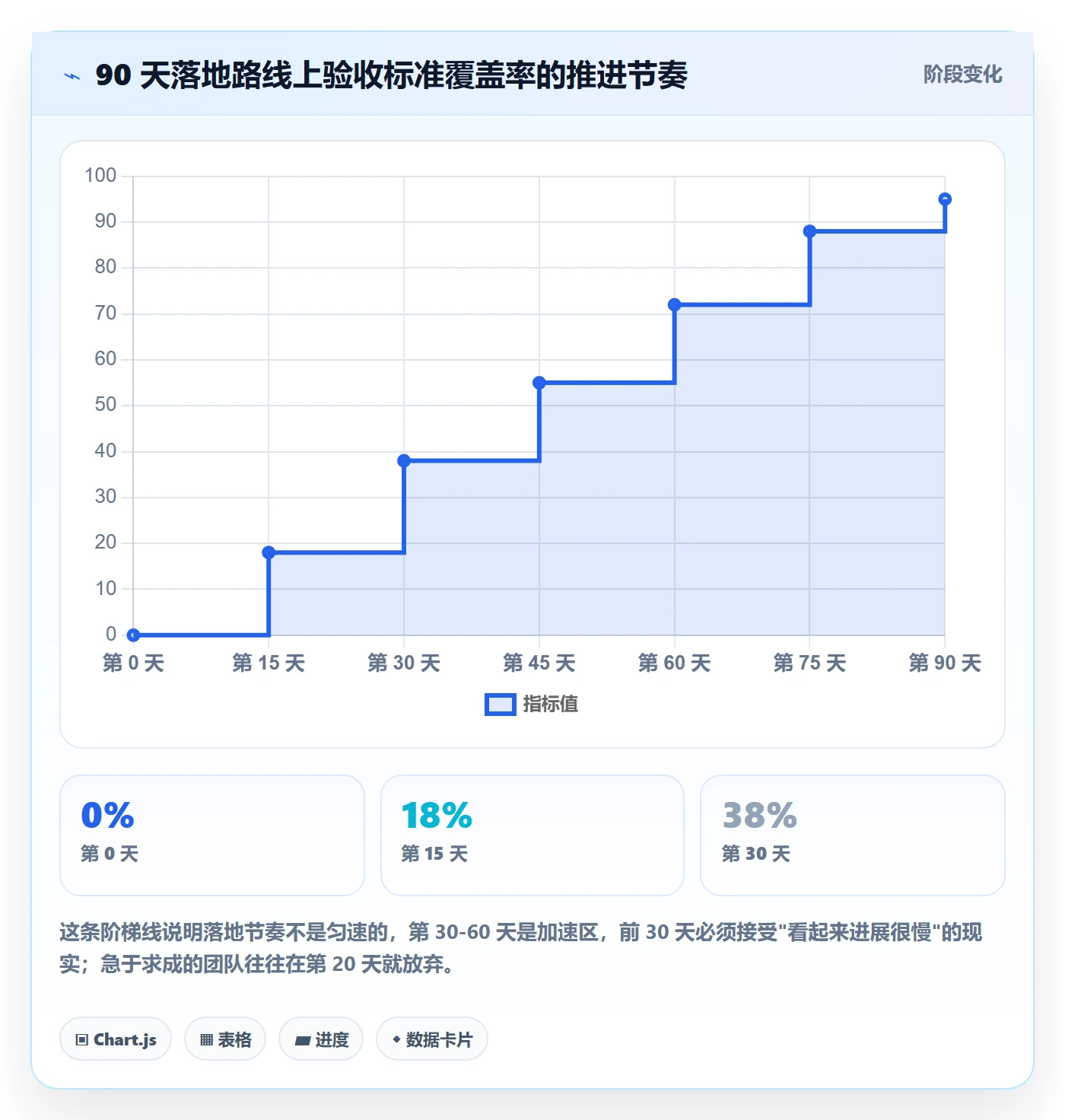

说了这么多判断和取舍,最后给一条可以直接执行的落地路线。这是我用过的版本,按实际情况微调即可。

1. 第 1-30 天:只做标准和基线

  • 梳理当前在跑的任务类型,归成 4 到 6 类。
  • 为每类任务编写一份不超过 6 条的验收条件模板。
  • 统计改造前的基线数据:一次通过率、平均验收周期、超期未验收任务数、返工率。
  • 不做流程变更,不做工具强约束,只做标准准备和基线测量。

这一个月最重要的产出是让所有人先看到自己现在的真实数字。很多管理者对自己团队的验收现状是有幻觉的,数据一摆出来,推动力自然就有了。

2. 第 31-60 天:上线字段和分级

  1. 在项目管理系统中把验收条件做成任务字段,对新建任务强制填写。
  2. 发布分级验收矩阵,明确 A/B/C/D 级的判定标准和验收主体。
  3. 为每类任务配置证据包要求,先覆盖 A、B 级任务。
  4. 上线五个核心指标的看板,每周更新一次,不做点评,只做展示。

这个阶段的关键是忍住不要加码。很多 PMO 会在这个阶段顺手把审批流、模板库、培训体系全铺开,结果团队注意力被分散,核心动作反而没做扎实。

3. 第 61-90 天:引入时限和后果

第三个月才开始动"默认通过条款"和"验收结果挂钩绩效",因为这两条阻力最大,必须建立在前面两个月已经跑顺的基础上。

引入顺序建议是:先对 C、D 级任务试行默认通过,观察一个月;再扩展到时限约束;最后才把验收结论接入结算或绩效。每一步都要留出一到两周的观察期,看数据是改善还是反弹。

验收怎么做?PMO制度设计:任务验收从0到1

4. 下一步的四个动作

如果你读到这里准备动手,我建议按这个顺序推进:

  1. 本周内,调出你手上最近 50 条已完成任务,统计其中有多少在开工前就写清了验收标准。这个数字通常会让管理层清醒。
  2. 两周内,为最常见的 4 类任务各写一份不超过 6 条的验收条件模板,先在小范围试用,不要全公司发布。
  3. 一个月内,把验收条件变成项目管理工具里的必填字段。如果工具不支持字段级强制校验,先换工具,别硬凑。
  4. 三个月内,上线超期未验收任务数这一个指标就够了。把它贴在所有项目经理都能看到的地方,效果比十页制度文档都强。

最后回到我最初的那个判断:验收不是流程的终点,而是责任的起点。一个组织真正的交付能力,不体现在它能开发出多少功能,而体现在它能否清晰地说出"这个功能已经合格地交付给了谁,由谁承担后果"。当验收单上的每一个签字都能追溯到具体的责任和证据,"验收怎么做"这个问题,其实就已经不需要再问了。

常见问题解答(FAQ)

1. 任务验收标准由谁定、什么时候定,PMO要不要统一模板?

我们团队以前都是活儿干完了才临时讨论“算不算完成”,结果开发和业务各说各话,返工特别多。我作为刚接手PMO的人,想知道这个标准到底该谁拍板、什么时间点定下来,是不是非得搞一套全公司统一的模板?

标准由“需求提出方+交付方”共同定,PMO只出模板和校验规则,不替业务拍板。时间点必须卡在任务启动前,也就是任务进入“进行中”状态之前,验收标准要作为任务必填字段落库,不填不允许流转。

PMO的动作是提供一份最小字段模板:交付物清单、验收方式(演示/文档/数据报告)、验收人、通过阈值、截止时间,共5项,超过5项没人认真填。判断依据很简单:凡是验收争议,90%不是执行差,而是启动时没写清楚“完成”的定义。

PMO统一模板的意义在于让不同项目的数据可横向对比,但具体阈值必须由业务方填,比如“接口响应P95小于300ms”这种数字只能业务给,PMO给不了。落地节奏建议先在一个试点项目跑2个迭代,把争议点记录下来反哺模板,别一上来就全公司推行,否则模板会变成形式主义。

2. 小团队没资源做完整验收流程,能不能简化?简化到什么程度不失控?

我们一共十几个人,PMO就我一个人兼职,看那些大厂的验收流程要走评审会、签字、归档,实在跑不动。但又怕太简化出问题,比如上线了才发现东西不对。我想知道有没有一套“最低可行验收”的做法,能保证不出大乱子?

可以简化,但要守住三个不可省的动作。第一,验收人必须在任务开始前被指名,不能写“待定”或部门名,必须是人名,一个人最多同时挂5个在验任务,超了就排优先级。

第二,验收必须有可回看的证据,最轻的做法是让交付方在任务里贴一段演示录屏或一张结果截图,成本约3到5分钟,但能把“他说做完了”变成“我看到做完了”。第三,验收结论只有两种:通过或不通过,不通过必须写清一条具体的修改点,禁止写“再优化一下”这种无法关闭的意见。

可以省掉的是:正式评审会、纸质签字、独立验收报告。我的经验是10人左右团队,把验收周期压到48小时内闭环,超过48小时未验收的任务自动标记为阻塞并在周会上过一遍,这一条比任何流程文档都管用。判断是否失控的指标是“返工率”和“验收超时率”,前者超过15%、后者超过20%就说明简化过头了。

3. 验收和上线、付款、绩效挂钩时,顺序和口径应该怎么设计?

我们之前吃过亏:业务方验收签了字,结果上线后发现数据不对,回头找开发,开发说验收时就是这样。还有人把验收通过直接等同于可以付款,财务又卡在发票上。我搞不清验收、上线、付款、绩效这几件事到底谁先谁后,口径该怎么定才不扯皮?

把验收拆成两段,别用一个大词套所有场景。第一段叫“交付验收”,看的是交付物是否符合启动时定下的标准,通过后任务状态变为“已交付”,这一段决定绩效和内部结算。第二段叫“上线验收”或“试运行验收”,通常在真实环境跑7到14天后做,看的是稳定性和实际效果,这一段才决定对外付款和最终结项。

两段之间要设一个“观察期”,观察期内发现的问题走缺陷流程而不是推翻验收结论,除非是启动时明确写进标准的硬性指标未达标。付款口径建议写进合同或内部结算规则:交付验收通过付70%,试运行验收通过付剩余30%,这样财务有依据、业务有抓手。

绩效口径要更谨慎,只把交付验收结果计入当期绩效,试运行阶段的问题计入下一周期,避免一个人因为环境问题背锅。这套设计的关键是让每个环节只对一件事负责,混在一起就一定扯皮。

4. 验收流于形式、大家走个过场,怎么用数据把它救回来?

我们现在的验收就是群里发一句“没问题”,然后任务就被关了,出了事谁也说不清。我不想搞成审批大战,但确实想让验收有约束力。有没有什么数据指标能衡量验收质量,并且倒逼大家认真对待?

用四个指标做验收健康度看板,按周统计,只看趋势不搞排名公示。一是验收通过率,长期高于95%通常不是质量好而是验收太松,健康区间大概在80%到90%。二是首次验收通过率,也就是不经过返工直接通过的比例,低于60%说明启动时的标准写得太粗。

三是验收平均耗时,从交付方提交到验收人给结论的小时数,超过48小时就该在周会上问一句卡在哪。四是返工任务占比,即验收不通过后重新打开的任务比例,这个数字直接对应真实质量。

指标有了还要配一个低成本动作:每次验收不通过,验收人必须写一条“不通过原因分类”,从预设的5个选项里选,比如需求理解偏差、质量缺陷、标准缺失、环境问题、其他,选完加一句话说明。坚持一个月你就能看出问题集中在哪一类,如果是标准缺失占大头,就去补模板;

如果是环境问题占大头,就去修环境,而不是天天开会强调“大家要认真”。验收质量靠的是让敷衍的成本变高,而不是靠喊口号。

核心关键词

读者评论

覃
覃景行

漏斗那张图我有点疑问。验收标准写在需求阶段返工率8%,写在验收会上41%,这个差距很可能有一部分是需求本身复杂度带来的,能在需求阶段把标准写清楚的,往往本来就是边界清晰、变更少的模块,而拖到后面才说清的,本来就是高不确定性的东西。这两类任务不同源,直接横比未必成立。不知道有没有按需求类型分层看过数据?

段
段静怡

个工作日内未反馈视为通过'这条在我们公司试过,结果和预想的相反:业务方更不看了,反正不看就等于通过,签字率更好看,但真问题全压到上线后才爆。后来改成超期默认退回、由提出人重新排期,才有人认真对待。默认通过还是默认退回,可能取决于业务方和交付方谁更强势,不能一刀切。

魏
魏承宇

验收权归承担失败后果最直接的人'这个原则我认同,但落地有个坎:这类人通常是一线业务骨干,手里没考核权、也没预算,让他们签字等于让他们单方面得罪交付团队。我们现在的做法是把这个签字权和他们的季度目标绑一起,签了字出问题不进他的考核,但拒不签也不进,结果两边都不积极。想问问有没有既不架空业务方、又不让签字流于形式的做法。

文章包含AI辅助创作:验收怎么做?PMO制度设计:任务验收从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/403089

赞 (0)
飞飞飞飞
审核管理方法大全:PMO任务验收流程优化落地清单
上一篇 32分钟前
任务验收提交教程:PMO流程优化,避坑指南
下一篇 31分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
