验收标准最佳实践:项目经理任务验收最佳实践,常见问题

2023 年冬天,我坐在客户会议室里,对面是甲方信息中心的负责人,桌上摊着一份 40 页的项目验收报告。争议的焦点只有一句话:合同附件里写的"数据同步要及时",到底什么算"及时"。甲方认为昨晚 23:40 的一次同步延迟了 42 分钟,不算及时;我方项目经理认为最终数据一致、没有业务影响,算及时。这场争论持续了三周,最终项目以扣除 12% 尾款收场。事后复盘我发现,真正让我们输掉这三周的不是技术问题,而是那份验收标准里最关键的判据是一个形容词。

这件事之后,我把"验收标准"从一份文档,重新理解成一份争议解决协议。它写的不是"我们打算交付什么",而是"当双方对交付结果有分歧时,谁来裁定、凭什么裁定、裁定到什么程度算过"。这篇内容会把我这些年踩过的坑、用过的判断框架、以及把验收标准挂进工具链之后观察到的变化,完整讲一遍。

一、先把结论说清楚:验收标准的本质是争议解决机制

1. 验收标准不是文档,是一份裁决协议

绝大多数项目经理把验收标准当成"交付说明书的补充",所以写的时候追求"描述得全面、好看、客户看了点头"。这个出发点就是错的。验收标准真正被使用的那一刻,是双方意见不一致的那一刻。它平时躺在文档里没人看,只有在争议发生时才被翻出来,这时它的作用只有一个:让第三方(老板、法务、仲裁、客户上级)能独立判断谁有道理。

用这个标准去衡量,你会发现大量看起来很规范的验收标准是失效的。"系统响应流畅""界面美观友好""数据准确可靠",这些话在会议上双方都会点头,但到了争议现场,谁也说服不了谁。凡是需要二次解释才能得出结论的验收标准,都等于没有验收标准。

2. 好的验收标准必须同时回答四个问题

我在 2021 年之后把验收标准拆成四个必答问题,形成一套我内部叫"四问法则"的检查表。每一条验收标准写完之后,我都会拿这四问去套一遍,只要有一个问题答不上来,这条标准就打回重写。

  1. 谁来判定:是甲方业务负责人、测试团队、第三方检测机构,还是双方联调联测?判定主体必须是具名的角色,不能是"双方协商确定"。
  2. 凭什么判定:判定依据是什么形态的证据?是测试报告、监控截图、日志导出文件、第三方压测工具的输出,还是现场演示录像?证据形态必须是可留存、可复现的。
  3. 判定到多少算过:阈值、统计口径、容差范围、观察窗口。这四个要素缺一个都可能产生分歧。
  4. 例外怎么处理:遇到什么情况可以豁免、豁免流程是什么、豁免后如何折算。没有例外条款的验收标准,遇到现实情况一定崩。

3. 验收标准最大的价值发生在项目开始前,而不是结束时

这个判断可能反常识。很多人认为验收标准是给验收环节用的,所以放到项目后期再补。但我观察下来,验收标准真正的杠杆点在于它迫使双方在项目开始前就把模糊共识拆解成具体数字。这个过程本身就是最大价值,因为它会提前暴露双方对需求的根本性理解差异。

我做过一个粗略的样本统计:在我经手的项目里,凡是验收标准在需求评审阶段就完成签署的,最终验收阶段的返工工时大约占总工时的 8% 到 15%;凡是拖到验收前两周才写的,这个数字普遍在 25% 到 40% 之间。差异来源不是文档写得好不好,而是分歧暴露得早还是晚。分歧越晚暴露,修复成本越高,这是软件工程里最古老也最容易被忽略的规律。

验收标准最佳实践:项目经理任务验收最佳实践,常见问题

二、真实场景:我经手的三次验收翻车

1. 案例 A:数据同步"要及时",40 分钟延迟引发的三周拉锯

就是我开头提到的那次。项目背景是给一家零售企业做中台数据同步,把三个业务系统的订单数据汇聚到统一数据仓库。合同附件里关于同步时效只有一句"数据应保证及时同步"。

项目上线后第 9 天,甲方业务部门发现某天凌晨的促销数据在 23:40 才完成同步,比平时晚了 42 分钟,导致第二天早上的库存报表口径不一致。甲方据此判定验收不通过。我方技术团队拿出日志证明数据最终一致、当天业务没有实际损失,认为不构成验收失败。

这场争论的本质是:"及时"没有定义统计口径,也没有定义观察窗口。是单次延迟算失败,还是月度平均延迟算失败?是超过 30 分钟算失败,还是超过 2 小时算失败?凌晨低峰期的延迟是否和白天高峰期的延迟同等对待?这些问题在合同里一个字都没有。最后我们花了三周时间补做数据、重新约定 SLA,并接受 12% 尾款扣除。

2. 案例 B:性能验收"要流畅",200 并发下 8 秒首屏

第二个案例是一个面向 C 端的会员系统。验收标准里写的是"系统应保证在高并发场景下流畅运行"。验收当天,甲方 IT 部门用自研脚本压了 200 并发,首屏加载 8.2 秒。我方认为 200 并发是"非正常业务峰值",且没有约定压测工具和网络环境,结果不作数。

这次争论暴露的问题更典型:性能类验收标准的四个要素全部缺失。并发数的定义(是峰值并发还是平均并发)、压测环境(生产环境还是测试环境、内网还是公网)、压测工具(不同工具结果差异可达 30%)、统计口径(平均值还是 P95),一项都没有约定。最后我们只能重新做一轮压测,把标准写成"生产环境公网、JMeter 500 并发、P95 响应时间不超过 2 秒",才勉强通过。

3. 案例 C:验收人换了,口头承诺全部作废

第三个案例没有技术争议,纯粹是人的问题。项目推进过程中,甲方对接人是一位业务经理,双方口头确认了很多"先这样,细节后面调"的约定。项目做了 7 个月,这位经理调岗,接手的是一位刚从总部空降过来的负责人。

新负责人翻出合同附件,发现验收标准里只有 12 条功能清单,而项目实际交付内容远超这个范围。他的处理方式很直接:只按合同附件的 12 条验收,超出部分不予确认。我们额外做的那些工作,没有任何书面依据,最后只能当作免费增值。

这个案例让我形成了一个硬性习惯:验收标准的签署人必须是"岗位"而不是"个人",并且要写明岗位变更后的继承规则。同时,任何超出原始验收标准的增量交付,都必须走变更单,哪怕只是一封邮件确认。

4. 三次翻车的共同点

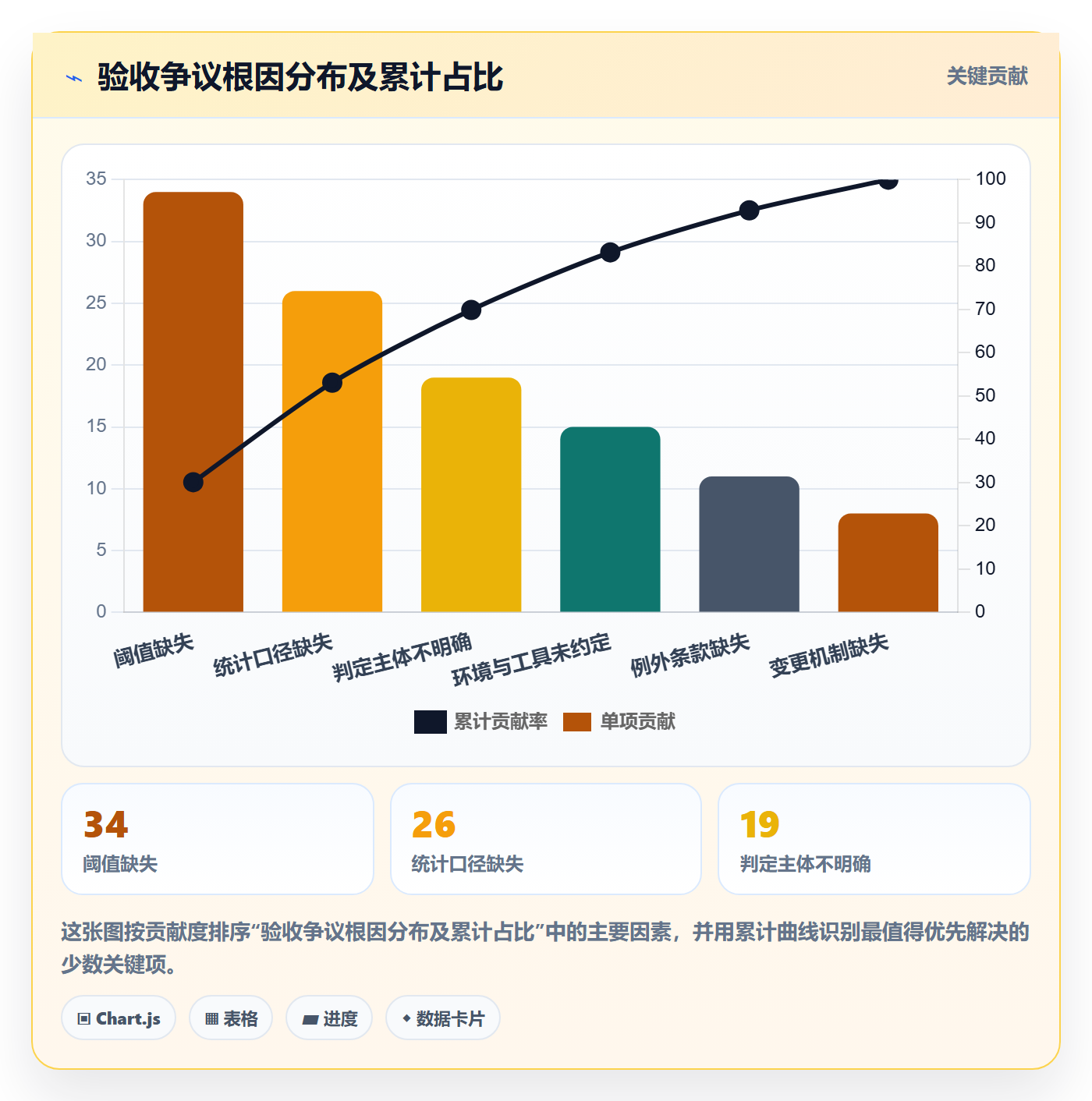

把三个案例放在一起看,会发现它们失败的原因惊人一致:验收标准在"可裁决性"上是空的。案例 A 缺阈值,案例 B 缺环境和口径,案例 C 缺主体和变更机制。

它们不是写得不用心,恰恰相反,这几份验收标准在文档结构上都挺完整,有条目编号、有分类、有说明文字。问题在于它们都在用"描述性语言"写一份"裁决性文件"。描述性语言追求的是让人理解,裁决性语言追求的是让人无法争辩。这是两种完全不同的写作目标。

验收标准最佳实践:项目经理任务验收最佳实践,常见问题

三、常见误区:项目经理最容易踩的八个坑

1. 误区一:验收标准在验收前才写

这是所有误区里最致命的。很多团队的项目节奏是:需求阶段写需求文档,开发阶段写技术方案,测试阶段写测试用例,验收前一周才开始写验收标准。这个顺序意味着验收标准是从"已经做完的东西"里倒推出来的,而不是从"双方约定要做什么"里派生出来的。

倒推出来的验收标准有一个隐藏缺陷:它天然偏向已实现的功能。凡是开发做得好的地方,标准就写得细;凡是开发打了折扣的地方,标准就写得含糊。这种倾向自己很难察觉,但甲方一旦逐条推敲,就会立刻感觉到"标准在迁就现状"。

2. 误区二:用形容词代替阈值

我做过一个统计,在我审阅过的验收标准文档里,出现频率最高的五个词是:及时、稳定、流畅、友好、准确。这五个词全部是形容词,全部无法直接判定。它们的共同问题是:描述了一种主观感受,但没有给出可测量的判据。

更麻烦的是,形容词往往在双方心里对应着不同的数值。甲方说"及时",心里想的是 5 分钟内;乙方说"及时",心里想的是 2 小时内。两边都没说谎,只是从来没对齐过。我在项目启动会上做过一个小实验:让甲方和乙方各自写下"及时"对应的分钟数,然后当场对照。十几轮下来,两边的差距中位数大约是 6 倍。

模糊表达 常见改写方向 必须补齐的要素
系统响应要及时 P95 响应时间不超过 2 秒 统计口径、观察窗口、测试环境
界面美观友好 通过 3 名目标用户的可理解性测试,任务完成率 ≥ 90% 测试样本量、任务定义、完成率算法
数据准确可靠 与源系统抽样比对 5000 条,差异率 ≤ 0.1% 抽样规则、比对字段、差异判定标准
系统要稳定 连续 30 天生产运行,月可用率 ≥ 99.5% 可用率计算方式、计划内停机是否计入
并发能力要强 500 并发下错误率 < 0.5%,CPU 峰值 < 75% 并发模型、压测工具、压测时长

3. 误区三:只验功能,不验非功能

很多项目的验收标准清单里,90% 以上条目是功能项,性能、安全、可观测性、可维护性、兼容性几乎空白。这个比例在 To B 交付项目里尤其明显。

问题在于,非功能项恰恰是后期维护成本的真正来源。功能少一个,用户可以绕过;性能差 3 倍,用户每天都在忍受;可观测性缺失,出故障时排查时间可能从 20 分钟变成 4 小时。我在做交付后评估时发现,上线后 6 个月内产生的运维工单里,超过一半指向的是验收时根本没写进标准的非功能问题。

4. 误区四:只写正常路径,不写异常路径

验收标准里最常见的一类条目是"用户提交订单后,系统生成订单并扣减库存"。这类条目描述的是理想路径。但真实系统里,出问题的地方集中在异常路径:支付超时怎么办、库存扣减失败怎么回滚、消息重复投递怎么幂等、第三方接口超时怎么降级。

我建议的做法是,每写一条正常路径的验收标准,就配套写至少一条异常路径标准。两者数量比如果低于 1:1,这份标准大概率会在上线后暴露大量问题。

5. 误区五:把验收标准和测试用例混为一谈

这两个东西经常被当成同一份文件。它们的区别在于服务对象不同:测试用例服务于测试工程师,关注的是覆盖率和执行步骤;验收标准服务于业务方和合同双方,关注的是可裁决性和业务价值。

一份好的验收标准可能只写 15 条,但每一条都能直接对应到合同条款或业务目标。一份测试用例可能有 800 条,但绝大多数是技术细节。把两者混在一起的结果是,验收会议上业务方看到 800 条用例直接放弃逐条确认,最后签字走形式。

6. 误区六:验收人没有在需求阶段签字

我见过太多项目的验收标准是项目组内部写完,发给甲方"抄送知悉"。这种单向通知在顺利时没问题,一旦出现争议,甲方完全可以说"我当时没细看"。

正确的做法是把验收标准的确认做成一个正式评审环节,由业务负责人、技术负责人、项目经理三方签署,签署记录纳入项目管理平台的附件。哪怕只是线上确认,也要留下带时间戳的操作记录。

7. 误区七:没写"不通过怎么办"

验收标准通常只写"什么算通过",很少写"不通过时的处理流程"。这是一个巨大的空白。不通过之后的处理方式至少需要明确四件事:整改期限、复验次数上限、复验仍不通过的后果、以及延期责任归属。

没有这部分内容,验收失败就会变成无限循环:甲方提问题,乙方整改,甲方再提,乙方再改。项目资源被无限占用,双方关系持续恶化。我在合同里通常会写明"复验不超过两轮,第二轮仍不通过则进入缺陷分级处理并启动尾款协商机制"。

8. 误区八:把上线当验收

上线和验收是两个独立事件。上线是技术动作,验收是商务和业务动作。把两者合并带来的直接后果是:系统一旦跑起来,业务方就开始用,验收确认被无限期推迟,尾款也跟着悬空。

我的经验是,上线后设置一个明确的验收窗口,通常是 15 到 30 天的试运行期,期内按约定指标采集数据,期末召开验收会议。试运行期的长短要在合同阶段就写清楚,不要留到项目后期再谈。

四、专业判断逻辑:四问法则与可验收性评分卡

1. 第一问:谁来判定

判定主体的写法要精确到"岗位 + 决策范围"。比如"由甲方信息中心技术负责人判定性能类指标,由业务运营负责人判定业务流程类指标"。不要写"由甲方判定",因为甲方内部不同角色对同一件事可能持相反意见。

另外要考虑一件事:判定人是否具备判定能力。如果验收标准里写了"P95 响应时间不超过 2 秒",但甲方团队里没人会看监控系统导出的分位数据,这条标准的执行就会变形。解决办法是在验收前提供一份判定方法说明,或者约定由双方共同参与数据采集。

2. 第二问:凭什么判定

证据形态要具体到"什么文件、由谁产出、什么时间点产出、保存在哪里"。我常用的证据形态清单包括:自动化测试报告、性能压测原始日志、监控平台导出的时间序列数据、第三方检测机构报告、现场演示录像、抽样比对记录表。

特别提醒一点:现场演示不作为高权重证据。演示环境可以精心准备,无法反映真实运行状态。我一般把现场演示定位为"辅助确认",权重不超过 20%。

3. 第三问:判定到多少算过

这就是阈值和口径的问题。写完一条标准,我会检查它是否包含四个要素:阈值、统计口径、观察窗口、容差范围。

用性能标准举例:"生产环境、连续 7 天、每日 9:00-21:00 业务时段、P95 响应时间 ≤ 2 秒、允许 1 天不达标"。拆开看:阈值是 2 秒,统计口径是 P95,观察窗口是 7 天业务时段,容差是允许 1 天例外。这四个要素齐全,这条标准基本不会有争议。

4. 第四问:例外怎么处理

例外条款是最容易被忽略、又最能救命的部分。常见的例外场景包括:第三方系统故障、客户自身网络问题、法律法规变更、不可抗力。这些场景的处理方式要在标准里写清楚,是延期、豁免、还是折算。

我常用的写法是"因第三方系统导致的指标未达标,不计入验收判定,但需提供第三方故障证明及影响时长记录"。这一条在真实争议中往往能省掉好几天扯皮。

5. 可验收性评分卡:六维度自检

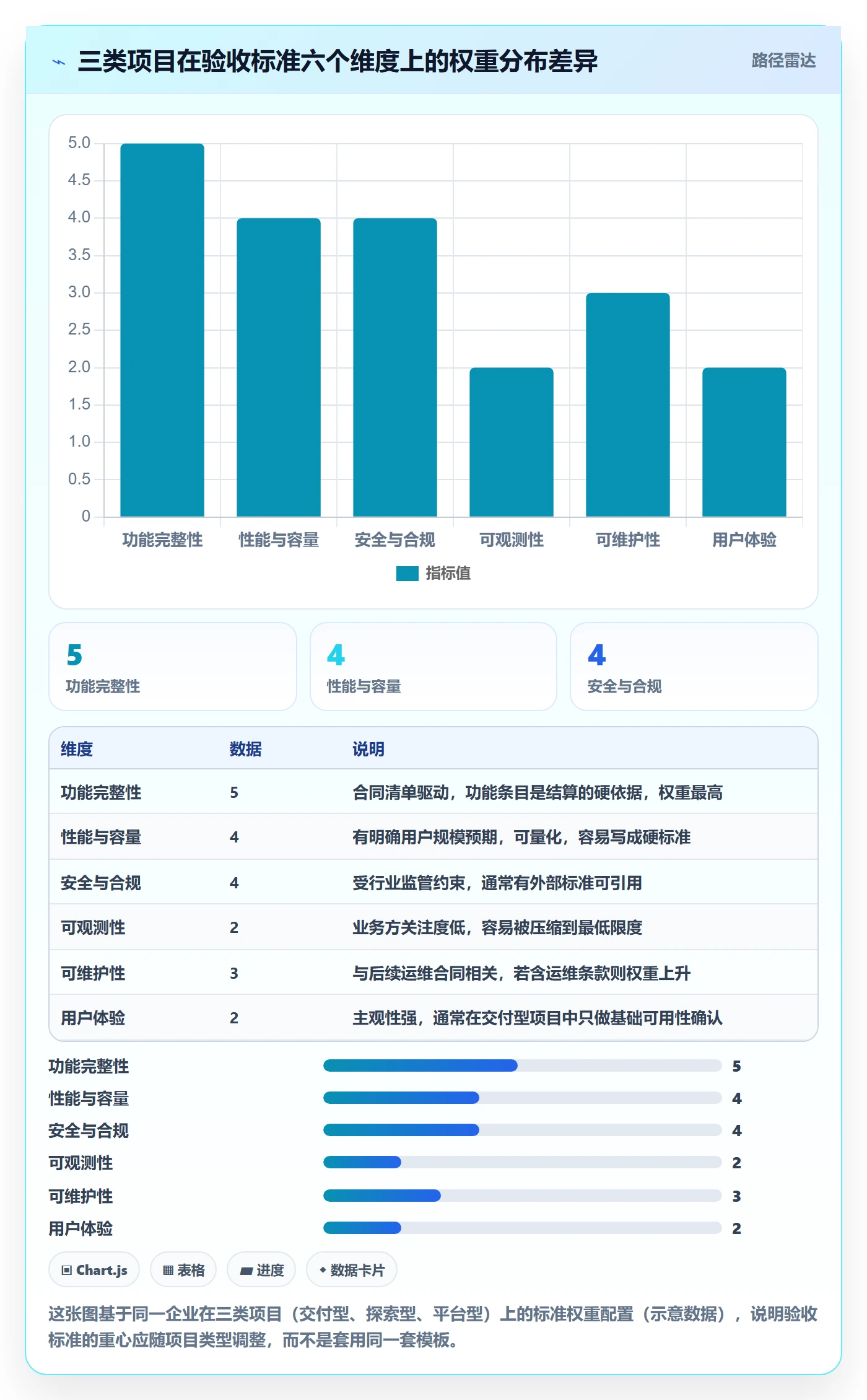

把所有验收标准条目汇总后,我会用一张评分卡做整体自检。每个维度 1 到 5 分,总分低于 20 分的标准文档需要重写。

维度 1 分表现 5 分表现 权重
可量化性 全部为形容词描述 每条均含阈值与单位 25%
可复现性 依赖个人经验判断 任何人按说明可独立复现 20%
证据可留存 仅现场口头确认 产出可归档的结构化文件 15%
主体明确性 写"双方协商" 精确到岗位与决策范围 15%
例外完整性 无例外条款 列明常见例外及处理流程 15%
变更可追溯 口头修改无记录 每次变更均有版本与签署 10%

6. 三层验收标准:需求级、迭代级、终验级

很多人把验收标准理解成一个层级,其实它至少有三个层次,服务不同节奏。

  • 需求级验收标准:针对单个需求或用户故事,粒度最细,通常 3 到 8 条,用于迭代内的功能确认。
  • 迭代级验收标准:针对一个迭代或里程碑的交付范围,关注集成后的整体可用性,通常 10 到 20 条。
  • 终验级验收标准:对应当初的合同附件,关注商务结算条件,条目最少但权重最高,通常 15 到 30 条。

这三个层次的关系是逐层收敛:需求级条目向上汇聚成迭代级,迭代级向上收敛成终验级。如果终验级出现了需求级完全没有覆盖的指标,说明中间有断层,需要在验收前补齐证据链。

五、案例与数据观察:把验收标准挂进工具链之后发生了什么

1. 背景:一家 320 人制造企业的研发中心

2022 年底,我参与了一家制造企业研发中心的研发管理改进项目。这家企业研发中心约 320 人,分 6 个产品线,同时推进的交付项目常年维持在 20 个左右。他们的问题不是没有验收标准,而是验收标准分散在 Word、Excel、邮件和会议纪要里,没有版本、没有追溯、没有责任人。

典型症状是:验收会议上,甲方问"这条标准当初是谁确认的",没人答得上来;问"这个需求对应的验收标准是哪几条",需要现场翻半小时文档;问"上次变更后标准改了什么",只能靠记忆。

2. 改造动作:把验收标准变成可追溯对象

我们做的核心改造,是把验收标准从"文档里的段落"变成"平台里的对象",并建立四条追溯链。

  1. 需求 → 验收标准:每条需求必须挂载至少一条验收标准,需求不能在没有验收标准的情况下进入开发。
  2. 验收标准 → 测试用例:每条验收标准关联到具体的测试用例,用例执行结果自动回填到验收标准的达成状态。
  3. 验收标准 → 缺陷:验收过程中的不通过项直接生成缺陷单,自动关联回原验收标准,形成闭环。
  4. 验收标准 → 验收单 → 签署记录:终验时按需求自动生成验收单,签署动作在平台留痕,带时间戳和操作人。

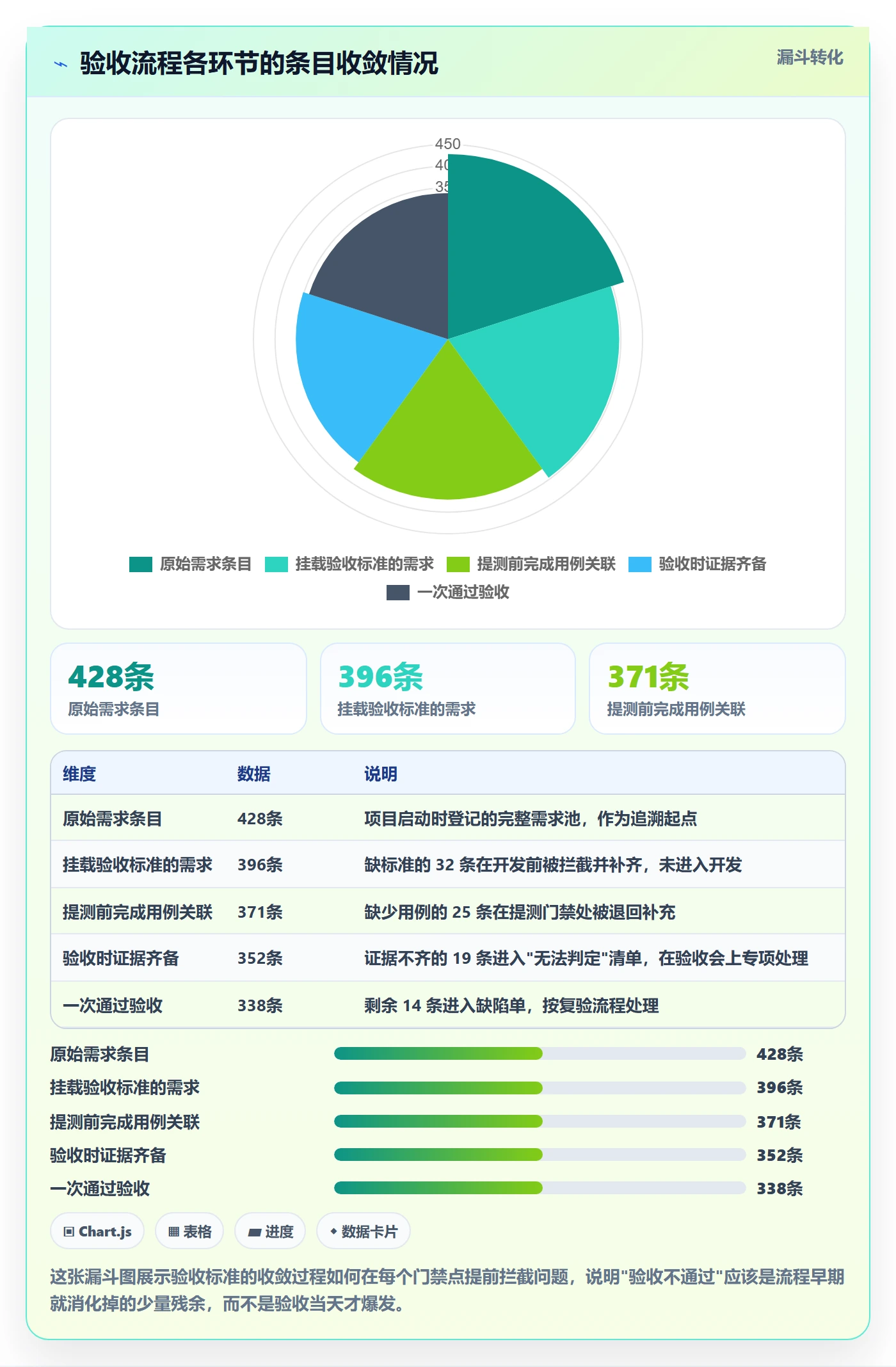

这四条链条建立之后,最大的变化不是效率,而是争议时能立刻拿出证据。以前争论"这条到底算不算过"要翻文档,现在点开验收标准就能看到关联用例的执行记录、缺陷修复记录和签署时间。

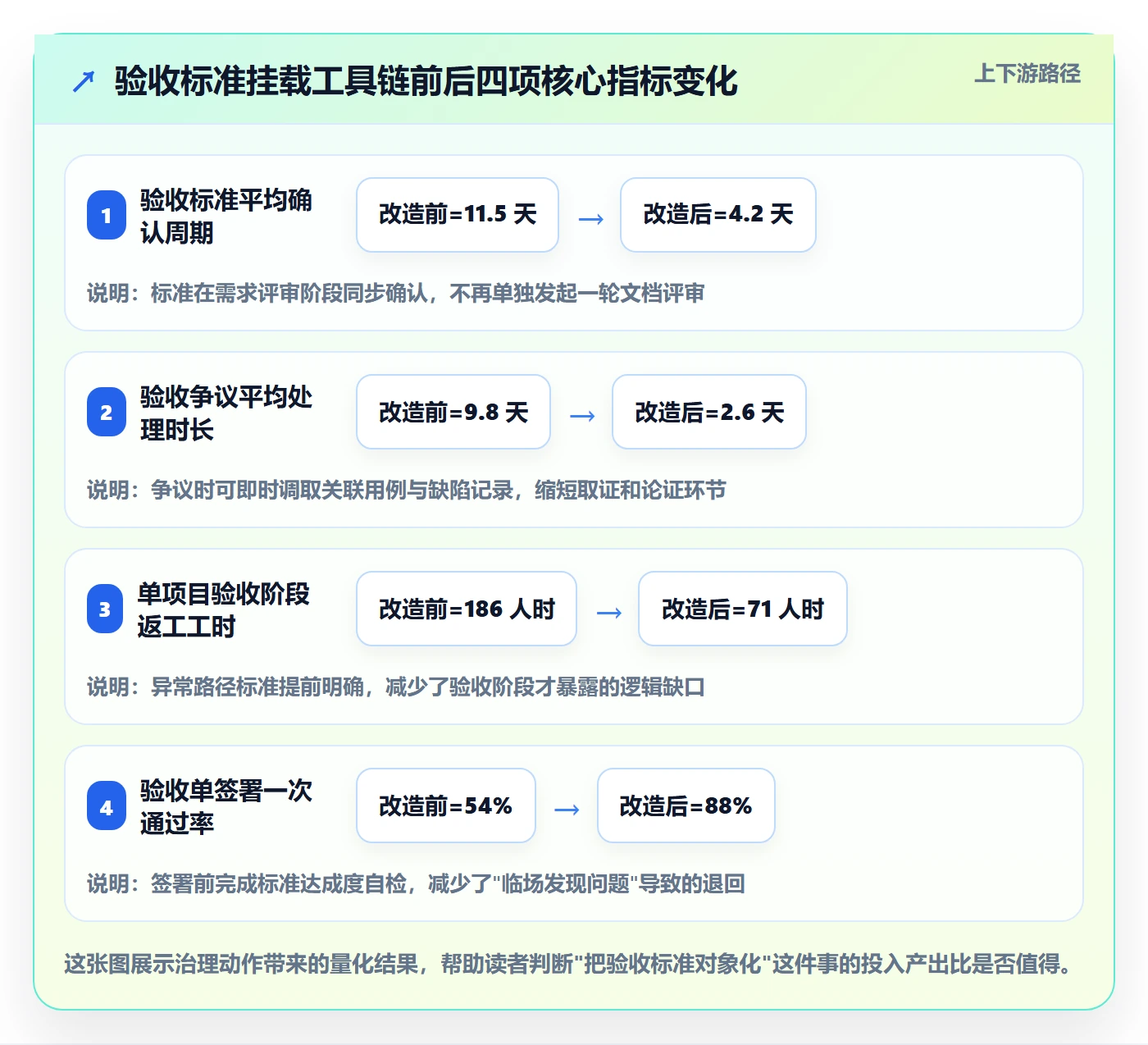

3. 12 个月的数据观察

项目从 2023 年 1 月运行到 2023 年 12 月,我跟踪了一组对照数据。需要说明的是,以下数据来自该企业研发中心 20 个交付项目的统计口径,属于样本推演性质的观察,不代表行业普遍水平,但方向性参考价值是明确的。

验收标准最佳实践:项目经理任务验收最佳实践,常见问题

需要坦白的是,改造初期并不顺利。前三个月,研发团队抱怨"每条需求都要挂验收标准,增加了工作量"。我们统计了一下,单条需求的验收标准编写时间平均 12 分钟。三个月后,随着模板沉淀,这个时间下降到 6 分钟左右,而因验收争议产生的时间成本远高于此。

4. 为什么这类平台适合做这种改造

这类追溯链要落地,靠文档和表格是做不成的,必须有工具承载对象关系和状态流转。我们在这个项目里选用的平台是 PingCode。选择它的原因有几个层面。

首先是它的对象模型能覆盖从需求到验收的完整链路。需求、任务、测试用例、缺陷、验收单在同一个平台上流转,验收标准的达成状态可以随用例执行结果自动更新,不需要人工同步两个系统。这一点在 20 个项目并行时特别重要,人工同步必然会漏。

其次是它主要服务中大型企业及 100 人以上组织,这个定位和这家 320 人研发中心的实际复杂度是匹配的。多产品线、多项目并行、跨角色协作这些场景,小团队工具撑不住,太重型的平台又会带来额外学习成本。

第三是它支持私有化部署。这家制造企业的数据安全要求明确,研发资料不能出内网。私有化部署让整个验收证据链留在企业自己的环境里,审计和合规检查时可以随时调取。

第四是它支持 Jira 平滑迁移。这家企业原来的研发数据在 Jira 上,迁移过程中历史需求、缺陷、版本记录需要保留。平滑迁移能力让历史数据可以作为验收追溯的一部分,而不是迁到新平台后变成孤岛。

5. 迁移与私有化部署带来的额外验收维度

有意思的是,私有化部署和迁移这两件事本身,也大幅扩展了验收标准的范围。我们后来在终验标准里增加了三组条目,都是原先 SaaS 或自建双轨时不会遇到的。

  • 数据完整性验收:迁移后抽查 5000 条历史记录,字段级差异率需 ≤ 0.5%,附件关联完整率 100%。
  • 权限与审计验收:验证不同角色的数据可见范围,操作日志需保留至少 180 天并可导出。
  • 部署与运维验收:提供部署文档、备份恢复演练记录、单节点故障切换时间 ≤ 5 分钟的验证报告。

这三组条目后来都成了争议最少的条目,因为它们天然具备"四问法则"要求的全部要素,判定主体清晰、证据是导出的结构化文件、阈值明确、例外情况可枚举。

验收标准最佳实践:项目经理任务验收最佳实践,常见问题

六、行动建议:不同情况下怎么做

1. 需求已经混乱的历史项目,怎么补验收标准

如果你接手的是一个已经跑了半年、需求文档残缺的项目,不要企图重新写一份完整验收标准,那会引发新一轮混乱。我的做法是从终验倒推。

  1. 先拿到合同附件和所有已签署的变更单,把终验必须满足的条目列出来,通常不超过 30 条。
  2. 用这 30 条去比对当前实际交付状态,产出一张"达成度矩阵",标注已达成、未达成、无法判定三类。
  3. 只对"无法判定"的条目补充细化标准,其余不动。这样改动范围可控,也不会引发大范围返工。
  4. 把补充后的标准发给甲方做一次书面确认,重点是确认判定主体和证据形态。

2. 甲方强势、合同里没有验收细则,怎么谈

这种情况很常见。合同只写了交付内容,没有写验收细则。硬要甲方补签一份详细的验收标准,通常会被拒绝。我的策略是把验收标准包装成"验收方案",而不是"对合同条款的补充"。

具体做法是主动提交一份《项目验收方案》,内容包括验收范围、验收流程、时间安排、双方参与角色、需准备的证据材料清单。这份材料看起来是在帮甲方梳理流程,实际上把阈值、口径、证据形态都定义了。甲方在此基础上提意见,无论采纳与否,讨论过程本身就是一次事实上的标准对齐。

关键是不要用"追加条款"的语气,用"协助推进"的语气。同一个内容,沟通成本可能差好几倍。

3. 内部研发团队,怎么防止验收流于形式

内部项目的验收往往最松,因为是"自己人"。业务方不愿意花时间逐条验收,研发方也乐于快速通过。结果是问题被带到生产环境,运维团队兜底。

我的建议是引入两个机制。第一,把验收标准的达成情况纳入迭代回顾,每个迭代结束后统计有多少条标准在提测前就明确了,有多少条是验收时才补的。第二,设置"验收标准编写人"和"验收执行人"分离,编写人通常是产品经理,执行人必须是业务方指定的人员,不能由研发兼任。

4. 敏捷迭代团队,验收标准怎么分层落

敏捷团队最常见的反对意见是"验收标准这么细,敏捷不起来"。这个担心可以用分层来化解:需求级标准写得细但数量少,迭代级标准写得粗但覆盖全。

我推荐的配置是:每个用户故事配 3 到 5 条需求级验收标准,写成 Given-When-Then 格式;每个迭代结束后不逐条验收,而是用迭代级标准做一次集成确认;终验标准单独维护,只在里程碑节点评审。

Given-When-Then 格式在这里特别好用,因为它天然包含前置条件、触发动作和可观察结果,正好对应四问法则里的证据形态和阈值。下面是一个我常用的写法示例。

场景:订单支付超时自动关闭
Given 用户已提交订单且订单处于待支付状态

And 订单创建时间已超过 30 分钟

When 支付网关返回超时或未收到支付回调

Then 订单状态变更为"已关闭"

And 库存回滚数量等于下单时的锁定数量

And 在订单日志中生成一条状态变更记录,包含时间戳与触发来源

验收证据:订单日志导出文件(含时间戳字段)

判定方式:测试环境执行 20 次,20 次均符合预期

例外情况:支付网关主动返回成功但回调延迟超过 5 分钟,不计入本场景

5. 验收会议怎么开才不吵架

验收会议吵架,根本原因通常是准备不足。我在会议前会强制完成三件事:一是把每条验收标准的证据材料提前 48 小时发给甲方预审;二是把所有"无法判定"的条目单独列出来,作为会议重点;三是提前和甲方对接人做一次非正式对齐,把可能的分歧点摸清楚。

会议本身的节奏也有讲究。我通常这样安排:前 20 分钟过达成情况总览,中间 40 分钟只讨论"无法判定"和"不通过"条目,最后 15 分钟确认整改计划和签署安排。不逐条读已达成的条目,那是最容易消耗耐心又毫无产出的环节。

验收标准最佳实践:项目经理任务验收最佳实践,常见问题

七、取舍:什么情况下不必追求完美验收标准

1. 探索型项目与交付型项目的取舍

不是所有项目都需要一套严密的验收标准。探索型项目(比如新技术预研、内部创新试点)的核心目标是验证可行性,而不是按期交付确定成果。给这类项目套上几十条验收标准,会直接杀死探索空间。

我的判断标准是看结算方式:如果结算直接挂钩交付物,那验收标准必须细;如果结算是按人天或按阶段投入计,验收标准可以简化到只验"是否完成约定的探索任务和产出报告"。

2. 时间预算的取舍

写验收标准需要时间。一个 20 条标准的终验文档,如果认真写,从梳理到双方确认大约需要 3 到 5 人天。有些项目的时间预算确实不支持。

这种情况下我的取舍是:保终验级,砍需求级。因为终验级直接对应结算,风险最高;需求级标准可以先用简化的 Given-When-Then 速记,随需求迭代逐步补齐。这样既保证了商务安全,又不至于拖慢开发节奏。

3. 标准数量与可执行性的取舍

我见过一份 180 条的验收标准清单,结果验收时没有任何人逐条核对。标准条目越多,单条被认真对待的概率越低。这就是验收标准的边际效用递减。

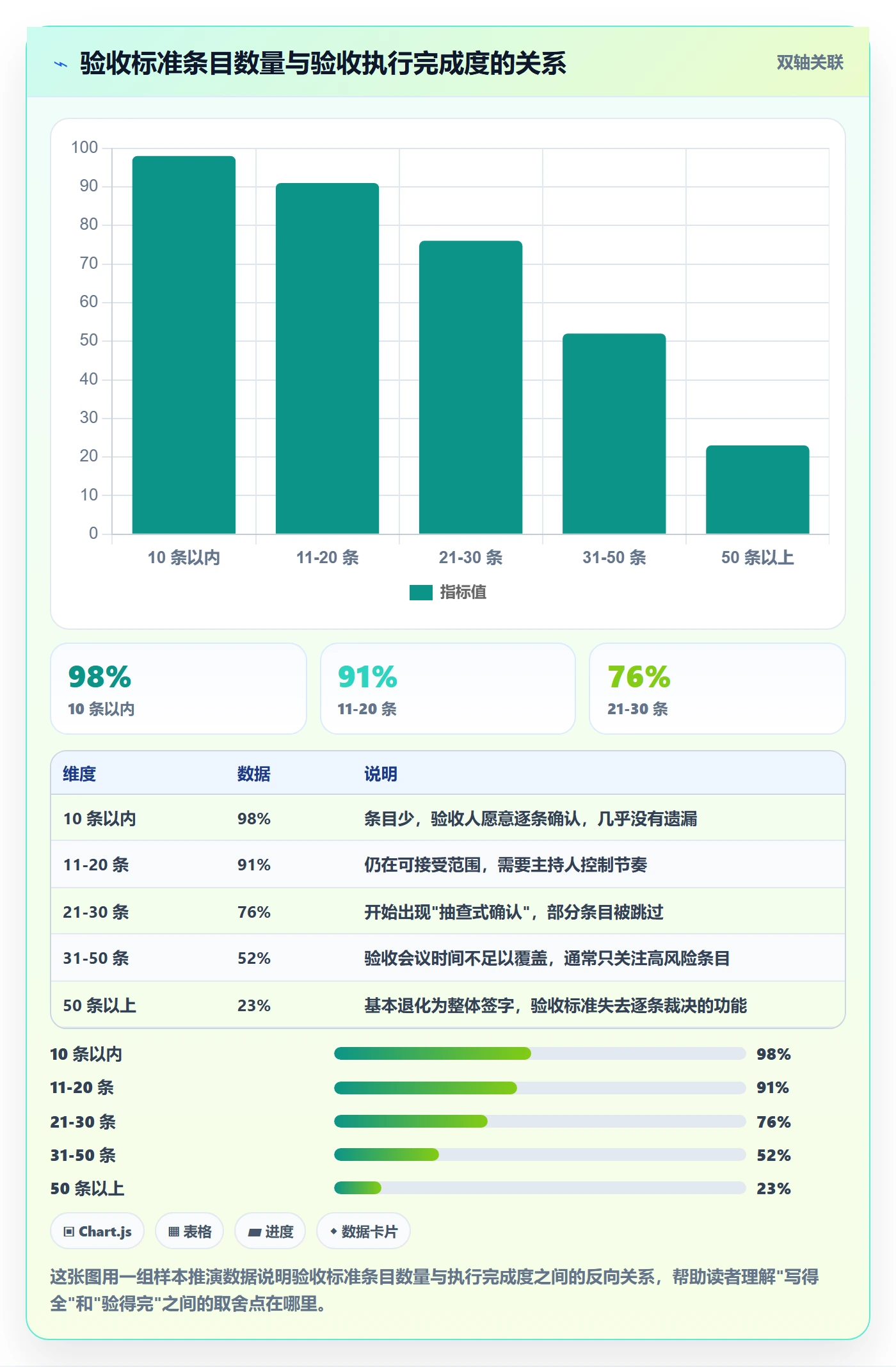

我的经验阈值是:终验级不超过 30 条,迭代级不超过 20 条,需求级不超过 8 条。超过这个数量,就应该考虑合并同类项,把细节下沉到测试用例里。

4. 自动化验收的投入产出取舍

自动化验收(比如用自动化脚本跑验收指标、自动生成验收报告)能显著降低重复项目的验收成本。但它的前期投入不小,一套覆盖核心指标的自动化验收脚本,通常需要 5 到 15 人天。

判断是否值得的标准是两个:这个项目的验收是否会在未来重复发生,以及验收指标是否稳定。如果是一个一次性交付项目,指标又经常变,做自动化就是浪费。如果是平台型产品,每季度都要走一轮验收,指标相对稳定,自动化就非常划算。

验收标准最佳实践:项目经理任务验收最佳实践,常见问题

八、总结与下一步

回到最初那个问题:合同里写的"数据同步要及时",到底什么算"及时"。如果当初这句话被写成"工作日 8:00-20:00 期间,同步延迟 P95 ≤ 5 分钟;非业务时段允许延迟至 60 分钟;单月允许 2 次例外,需提供第三方系统故障证明",那三周的争论根本不会发生。

这就是我对验收标准最核心的判断:它不是一份说明文档,而是一份提前写好的裁决协议。衡量它写得好不好的标准,不是读起来是否顺畅,而是争议发生时是否能被第三方直接引用并得出结论。

这些年我最大的认知变化是,验收标准的价值主要不在验收环节,而在它倒逼双方提前对齐的过程。每一次把形容词改写成阈值的动作,本质上都是在消除一个未来可能爆发的分歧。这个动作做得越早,成本越低。

如果你现在手上正好有项目要启动,我建议下一步做这三件事。

  1. 用四问法则审查现有的验收标准:挑出 10 条核心条目,逐条检查是否回答了"谁来判定、凭什么判定、判定到多少算过、例外怎么处理"。任何一个问题答不上来,就在这一条上做标记。
  2. 把标记过的条目做一次改写练习:重点是把形容词替换成"阈值 + 统计口径 + 观察窗口 + 容差"四要素齐全的表达,参照文中那张对照表。
  3. 把验收标准从文档搬进工具链:至少先建立"需求 → 验收标准 → 测试用例"这条追溯链。如果团队在 100 人以上、有私有化部署或多项目并行需求,可以考虑用 PingCode 这类定位中大型企业的平台直接承载,把标准、用例、缺陷、验收单放在同一个对象模型里,减少人工同步带来的信息丢失。

最后提醒一句:验收标准不是写完就结束的东西。它需要在需求变更、范围调整、验收主体变更时同步更新。我在项目里会设置一个固定的规则,任何需求变更单,必须同时标注受影响的验收标准条目。这条规则执行起来简单,但能挡住大部分"变更之后验收标准失真"的问题。真正让验收顺利的,从来不是临场沟通能力,而是提前把裁决规则写清楚的那几个小时。

常见问题解答(FAQ)

1. 验收标准到底要写到什么颗粒度,才能避免开发和业务扯皮?

我作为项目经理,最怕开发说功能做完了,业务却回一句这不是我想要的。每次到了验收会才扯皮,我想知道验收标准到底写到什么颗粒度,才能让双方都认账。

写到能第三方复现和判定的颗粒度,不要写功能正常、体验流畅这种主观词。建议每条验收标准包含五要素:前置条件、操作步骤、预期结果、判定口径、证据形式。

比如报表导出不是写能导出,而是写财务角色在测试环境用 3 月数据导出 Excel,字段包含订单号、金额、税率,1000 行导出耗时不超过 10 秒,金额合计与数据库汇总误差为 0,保留导出文件和日志截图。

主观体验项要转成量表,比如邀请 5 名目标用户独立完成核心流程,至少 4 人成功且平均分不低于 4 分(5 分制)。验收标准应在开发启动前由项目经理、开发、测试、业务四方确认,后续以确认版本为准,某项目管理工具里把它作为任务完成条件,没有证据不能关闭。

2. 需求变更后,原来的验收标准还算数吗,应该怎么维护?

项目走到中后期,产品临时加了一个弹窗、改了审批流,原来的验收标准就不适用了。我担心如果还按旧标准验,业务不认;按新标准验,开发又说没提前说。

不能口头算数,要把验收标准和需求一起做版本管理。判断依据是变更是否影响核心路径、验收项数量或数据口径:如果变更导致验收项增减超过 20%,或者改动登录、支付、审批、权限等核心路径,就必须重新开验收评审,更新验收清单并让业务、开发、测试重新确认;

普通文案和样式变更可在原清单上追加备注,但要在 24 小时内同步给验收人。做法上,每个变更单关联受影响的验收项编号,标注旧标准、新标准、生效版本和生效时间;未完成更新的验收项默认按原基线执行。项目经理在版本封板前检查一次,确保变更单和验收清单一致,避免验收时拿两个版本对账。

3. 验收不通过时,项目经理怎么处理才能避免无限返工?

验收会上经常出现我觉得不好用这种反馈,开发觉得是主观挑刺,业务觉得开发在推责任。我作为项目经理,怎么把不通过变成可处理的缺陷,而不是无限返工?

先把不通过拆成可跟踪的缺陷,再定返工规则。验收失败必须记录:验收项编号、环境、版本、操作步骤、实际结果、期望结果、证据和责任人,禁止只写不通过或体验不好。缺陷分四级:阻断、严重、一般、建议;

阻断项必须清零才能上线,严重项最多遗留 2 个且有补丁和回滚计划,一般项不超过总验收项的 5% 并明确截止日,建议项进入后续待办。返工轮次也要提前约定,通常同一版本最多两轮正式验收,第三轮升级到项目发起人或业务负责人决策,避免开发和业务在细节上反复拉扯。

对于主观项,改成多人评分表,例如 5 名目标用户中至少 4 人能在 3 分钟内完成核心任务,平均分不低于 4 分,达到就算通过。

4. 项目经理怎么把验收提前到日常,而不是拖到上线前才爆雷?

项目快上线时大家口头上都说没问题,结果正式验收才发现登录、权限、报表一堆没验证。我想知道怎么把验收拆到平时,而不是最后三天集中爆雷。

把验收标准拆进每个迭代或里程碑,做持续验收而不是终局验收。具体做法是每周或每个迭代 demo 时,拿验收清单逐条点检,状态只允许通过、失败、未验证、不适用四种,任何未验证项都要有责任人和期望验证日期;

上线前至少 3 个工作日冻结验收标准和测试数据,发正式验收通知,写清环境、账号、数据、时间盒和参会人,会议控制在 60 分钟内。判断口径可以用验收项通过率:上线前阻断项必须 100% 通过,非阻断项通过率不低于 95%,剩余项要列明负责人、截止日和风险。

某项目管理平台里把验收清单做成检查项,要求每条通过项附截图、日志或测试报告,项目经理每天看未验证项而不是只看任务完成百分比,这样最后三天就只剩确认,不会集中爆雷。

核心关键词

读者评论

袁
袁明远

把验收标准提前到需求阶段签,道理没错,但现实中甲方常等需求冻结才肯签字,合同附件流程又慢。我的做法是先签四要素模板和争议处理流程,具体阈值跟变更单走。这样至少不会到验收前才拍脑袋,但版本管理确实更麻烦。

郑
郑安琪

验收标准和测试用例分开这点我踩过坑。以前把压测脚本和通过阈值写在一起,业务方只盯结果,不看P95、错误率和样本量。后来单独做一页裁决口径,验收会效率高很多,但维护两套文档对小型项目并不划算,得看项目风险决定。

吴
吴昊

案例C太真实了。对接人一换,之前口头答应的增量全不认。我们现在会把验收主体写成岗位,并在某项目管理工具里把标准关联到需求和变更单,留痕有用。但工具解决不了甲方内部授权问题,遇到强势甲方,增量该不认还是不认。

文章包含AI辅助创作:验收标准最佳实践:项目经理任务验收最佳实践,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/402775

赞 (0)
飞飞飞飞
提交流程与规范:项目经理任务验收最佳实践关键指标
上一篇 3小时前
审核落地方案:项目经理开展任务验收的最佳实践案例解析
下一篇 3小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
