过去六年我参与过 40 多个项目的交付管理,有一个统计让我印象很深:真正因为"开发做不完"导致排期延误的比例不到三成,剩下七成里,有很大一部分卡在"任务提交之后、被确认完成之前"这段灰色地带。去年我复盘一个 12 人团队的迭代,承诺 38 个任务,结束时 31 个被标记为完成,但真正走完验收的只有 19 个,剩下 12 个在"待验收"状态里平均躺了 4.7 天。这 12 个任务里,有 9 个最后被发现存在回归缺陷或者漏做的边界场景。
这就是"确认完成"这件事的真实难度:它不是流程末端的一个勾选动作,而是一整套关于状态定义、责任归属、时间约束和证据标准的机制。这篇文章我想把这套机制拆开讲清楚,包括我踩过的坑、验证过的数据、以及可以直接复制走的模板。
一、先给结论:验收效率的瓶颈从来不在评审会
如果你问我提升任务验收效率最有效的动作是什么,我的答案不是"把评审会开得更高效",也不是"增加验收人",而是把"完成"这个词在任务被创建的那一刻就定义清楚,并且让它在系统里可被机器判断。
我见过太多团队把精力花在末端:组织更大规模的评审会、拉更多角色旁听、写更长的验收报告。结果是验收会开成了信息同步会,真正该被判断的"这个任务是否满足完成定义"反而被稀释掉了。
1. 验收效率低下,本质是"状态明确度"问题
一个任务从"我做完了"到"被确认完成",中间存在三个不确定性:完成的标准是什么、由谁判断、多长时间内必须给出结论。这三件事只要有一件模糊,验收就会自动进入"人肉追问"模式。
我做过一个粗略统计:在状态定义模糊的团队里,项目经理平均每个任务要花 2.3 次沟通才能推动验收闭环;而完成定义前置、验收状态显性化的团队,这个数字降到 0.6 次。差距接近 4 倍,而且这部分时间几乎全部落在项目经理身上。
2. 三个真正有效的杠杆
基于上面的判断,我把提升验收效率的动作收敛成三个杠杆,后面所有章节都围绕它们展开:
- 完成定义前置(Definition of Done 落到任务级):不是团队级的一句话,而是每个任务创建时就有可验证的验收条件。
- 验收状态显性化(独立状态 + 独立责任人):"待验收"必须是系统中一个真实存在的状态,有明确的责任人和停留时长。
- 验收动作时间盒(24/48 小时规则):验收响应和闭环都要有时间上限,超时自动升级,而不是靠人催。

二、背景与真实场景:为什么"确认完成"总是最难的一步
要理解验收为什么难,得先看清楚它在项目中的位置。开发完成和验收完成之间,横亘着一条责任转移的缝隙,开发者认为自己的责任已经结束,验收者认为信息还没准备好,而项目管理者站在中间,既没有判断技术细节的能力,也没有强制验收的权力。
1. 一个典型的迭代末端场景
去年秋天我介入一个中型研发团队,迭代周期两周,团队 12 人。迭代最后一天下午,看板上"进行中"的任务还有 14 个,"待验收"有 9 个。产品经理在群里发了一句"这 9 个我今天看",然后这 9 个任务里最后有 5 个拖到了下一个迭代才被确认,其中 2 个被打回重做。
我后来跟这位产品经理聊,他说了一句很真实的话:"我不是不想验收,是打开任务详情页,我不知道该验什么。"这句话点破了问题的核心,验收拖延往往不是意愿问题,而是信息问题。
2. 验收拖延的四类隐性成本
大多数人只看到"任务晚几天确认",但真实成本要复杂得多。我把它拆成四类:
- 上下文重建成本:任务放置 3 天后再验收,验收人需要重新读需求、重新理解实现,平均多花 40% 时间。
- 批处理返工成本:多个任务攒到一起验收,一旦发现共性问题,返工范围会成倍扩大。
- 依赖阻塞成本:下游任务因上游未验收而无法启动,这部分等待在关键路径上会被放大。
- 数据失真成本:燃尽图、交付速率、迭代承诺达成率全部失真,导致后续排期判断持续偏差。

3. 中大型组织的验收复杂度来自哪里
10 人以下团队,验收问题可以用沟通解决;但组织一旦超过 100 人,验收就变成了一个系统问题。我观察到三个关键变化:
第一,验收人从一个人变成一条链。一个功能可能同时涉及产品验收、测试验收、安全合规验收、运维验收,任何一环卡住整个任务就无法完成。
第二,跨团队依赖让"待验收"具备传染性。A 团队的任务未验收,B 团队无法开始联调,B 团队的延误又会让 C 团队的重构计划落空。
第三,验收证据的合规要求上升。金融、制造、政务类客户往往要求验收过程可追溯,谁在什么时间、基于什么证据、给出了什么结论,都需要留痕。
这也是为什么我不建议中大型组织用"群里喊一声"来管理验收。当组织规模超过一定阈值,没有状态机支撑的验收流程,等同于没有流程。
三、拆解六个常见误区
在讲正确做法之前,我想先把常见的错误做法列清楚。这六个误区我在不同团队里反复见过,它们往往同时存在,并且互相强化。
1. 误区一:把"开发完成"直接当成"任务完成"
这是最普遍也最致命的一个。开发同学提交代码、合并分支、点一下状态流转,任务就进入了"已完成"列。然后所有人看着看板觉得进度很好,直到发版前一周集中爆雷。
我的判断是:任何由执行者自己标记为"完成"的状态,都不能被当作交付事实。它最多只能叫"提交待验收"。
2. 误区二:用会议代替验收流程
每周一次评审会,把过去一周攒下来的任务集中过一遍。看起来效率很高,实际上问题很大。
集中评审会的问题在于:等待时间被拉长到一周、上下文全部丢失、验收容易变成"听汇报"而不是"看证据"。我做过对比,会议式验收的平均单个任务判断时长是 3.5 分钟,而独立验收是 12 分钟,但前者判断错误的概率是后者的 2.4 倍。
3. 误区三:验收标准写在文档里,而不是任务里
很多团队有很完善的《验收规范》文档,几十页,放在知识库里。但任务详情页里空空如也。
这是一个典型的"文档与执行脱节"问题。验收标准离任务越远,执行的偏差就越大。正确做法是把标准拆解到每个任务,让验收人打开任务就能看到该验什么。
4. 误区四:没有明确的"拒绝验收"条件
只定义了"什么算通过",没有定义"什么算不通过"。结果是验收人觉得"差不多能用"就点了通过,缺陷被带到下一个环节。
我的经验是:完成定义里必须包含明确的否定条件。比如"存在 P1/P2 级缺陷则不予验收""接口响应超过 500ms 则不予验收"。有了明确的拒绝条件,验收人才敢拒绝,执行者也知道边界在哪。
5. 误区五:验收人越多越保险
我见过一个任务挂 6 个验收人的情况。结果是谁都觉得别人会看,平均响应时间从 1 天变成了 5 天。
责任分散是验收效率的隐形杀手。正确做法是一个主验收人负责给出结论,其他人作为知会而非审批。
6. 误区六:只看"未完成"任务,忽略"待验收"存量
大多数团队的日报和站会只关注"还剩多少没做完",很少有人问"有多少做完了但没被确认"。
这个指标恰恰是最危险的。因为它会伪装成"进度良好"。我现在管理的项目里,"待验收存量"是每天的必看指标,超过阈值就会触发专项清理。

四、专业判断逻辑:用状态机重新定义"完成"
讲完误区,接下来是我认为最能落地的一套逻辑。核心思路很简单:把"完成"从一个瞬间动作,改造成一个有明确中间状态、明确责任人、明确时间约束的流程。
1. 五态验收状态机
我推荐的最小可用状态机包含五个状态。注意"待验收"和"验收中"必须分开,它们的责任人和超时规则完全不同。
| 状态 | 责任人 | 进入条件 | 超时规则 | 出口 |
|---|---|---|---|---|
| 待开始 | 执行者 | 任务创建且完成定义已填写 | 无 | 进行中 |
| 进行中 | 执行者 | 开始实际工作 | 超过预估工时 1.5 倍自动提醒 | 待验收 |
| 待验收 | 验收人 | 执行者提交验收证据 | 24 小时未响应自动升级 | 验收中 / 已打回 |
| 验收中 | 验收人 | 验收人开始检查 | 48 小时未闭环自动升级 | 已完成 / 已打回 |
| 已完成 | 系统 | 验收结论为通过 | 无 | 终态 |
| 已打回 | 执行者 | 验收结论为不通过 | 24 小时内需重新提交 | 进行中 |
这张表最关键的两列是"责任人"和"超时规则"。没有责任人的状态等于没有状态,没有超时规则的状态会无限期停留。
2. 完成定义的四个层级
我习惯把完成定义拆成四层,每一层对应不同类型的验收证据。不是每个任务都需要四层,但必须明确这个任务适用哪几层。
- 代码层:代码已合并主干、静态扫描无新增严重问题、单元测试覆盖率不低于团队基线。
- 功能层:需求描述的主流程与异常流程均可复现通过,附截图或录屏。
- 业务层:由产品负责人确认符合原始业务意图,包含文案、交互、边界场景。
- 交付层:文档更新、配置变更记录、监控告警接入、回滚方案确认。

3. 验收人指派的三条规则
验收人怎么定,直接决定验收效率。我总结的三条规则是:
- 单一主责:每个任务只有一个主验收人,其他人是知会人,不阻塞流转。
- 能力匹配:代码层验收给技术负责人,业务层验收给产品负责人,不要让产品去判断代码质量。
- 容量可见:验收人当前的待验收队列必须对项目经理可见,超过 8 个就停止继续分配。
4. 验收标准的结构化写法
我坚持验收标准必须能被机器部分解析,至少要能自动统计"验收条件填写率"。下面是我在项目里实际使用的一套配置示例,可以直接改字段名套用:
task_done_definition:
task_id: PAY-1247
layers:
code:
merged_to_main: true
unit_test_coverage: ">= 75%"
static_scan_blockers: 0
function:
main_flow_verified: true
exception_flow_verified: [timeout, empty_input, permission_denied]
evidence: "screen_record_url"
business:
approver: "product_owner"
boundary_cases_confirmed: true
delivery:
doc_updated: true
rollback_plan: "documented"
reject_conditions:
"存在 P1 或 P2 级缺陷"
"接口 P95 响应时间超过 500ms"
"缺少异常流程的验证证据"
timebox:
first_response_hours: 24
closure_hours: 48
escalate_to: "project_manager"
这套结构的价值在于:"验收条件填写率"和"打回原因分布"都可以被自动统计,项目经理不需要靠感觉判断验收质量。
五、案例与数据观察:一次 300 人组织的验收机制改造
前面讲的都是方法,这一节我想用一个具体案例说明它在真实组织里怎么落地。这个案例来自我去年深度参与的一家研发组织,约 300 人,4 条产品线。
1. 改造前的基线数据
改造前他们的情况很典型:任务状态只有四个(待办、进行中、已完成、已关闭),"已完成"由执行者自己流转。验收动作发生在每周三的评审会上,一次过 30-40 个任务。
我们统计了改造前连续 4 周的基线数据:单任务从提交到被确认平均 5.8 天,验收返工率 27%,发版前 3 天平均发现 14 个"已完成后又出问题"的任务,项目经理每周花在推动验收上的时间约 11 小时。
2. 工具侧的关键配置
这个组织最终选择在一套支持私有化部署的研发管理平台上重构流程。他们评估时的一个硬性要求是:必须支持自定义工作流和字段级自动化规则,否则状态机和超时升级无法落地。
他们最终使用了 PingCode。我参与配置的部分包括三类动作,这里说清楚配置逻辑,因为它比工具品牌本身更重要:
- 工作流扩展:在原有状态基础上增加"待验收""验收中""已打回"三个状态,并配置状态流转的权限约束,只有主验收人可以执行"验收中 → 已完成"的流转。
- 字段级完成定义:为任务类型增加"验收条件""验收证据""打回原因"三个必填字段,未填写时不允许流转到"待验收"。
- 自动化规则:配置"待验收超过 24 小时未响应,自动提醒主验收人并抄送项目经理""验收中超过 48 小时未闭环,自动升级到产品线负责人"。
对于这家组织来说,另一个现实考量是数据主权:他们的客户包含制造业和政务单位,要求研发数据不出内网。PingCode 支持私有化部署,这一点在他们的选型评估里权重很高。同时他们此前使用海外工具管理需求与缺陷,迁移时最担心的是历史数据丢失和流程不兼容。
实际迁移过程中,我用到的做法是:先把原工具的状态映射到新的五态状态机,再按任务类型批量映射自定义字段,最后保留历史任务的原始状态作为一个只读字段。整个迁移覆盖了约 4.6 万条历史任务,PingCode 对从 Jira 平滑迁移的支持比较完整,字段映射和状态映射可以在配置层完成,不需要写脚本。对中大型组织来说,这一点能省掉相当多的一次性成本。

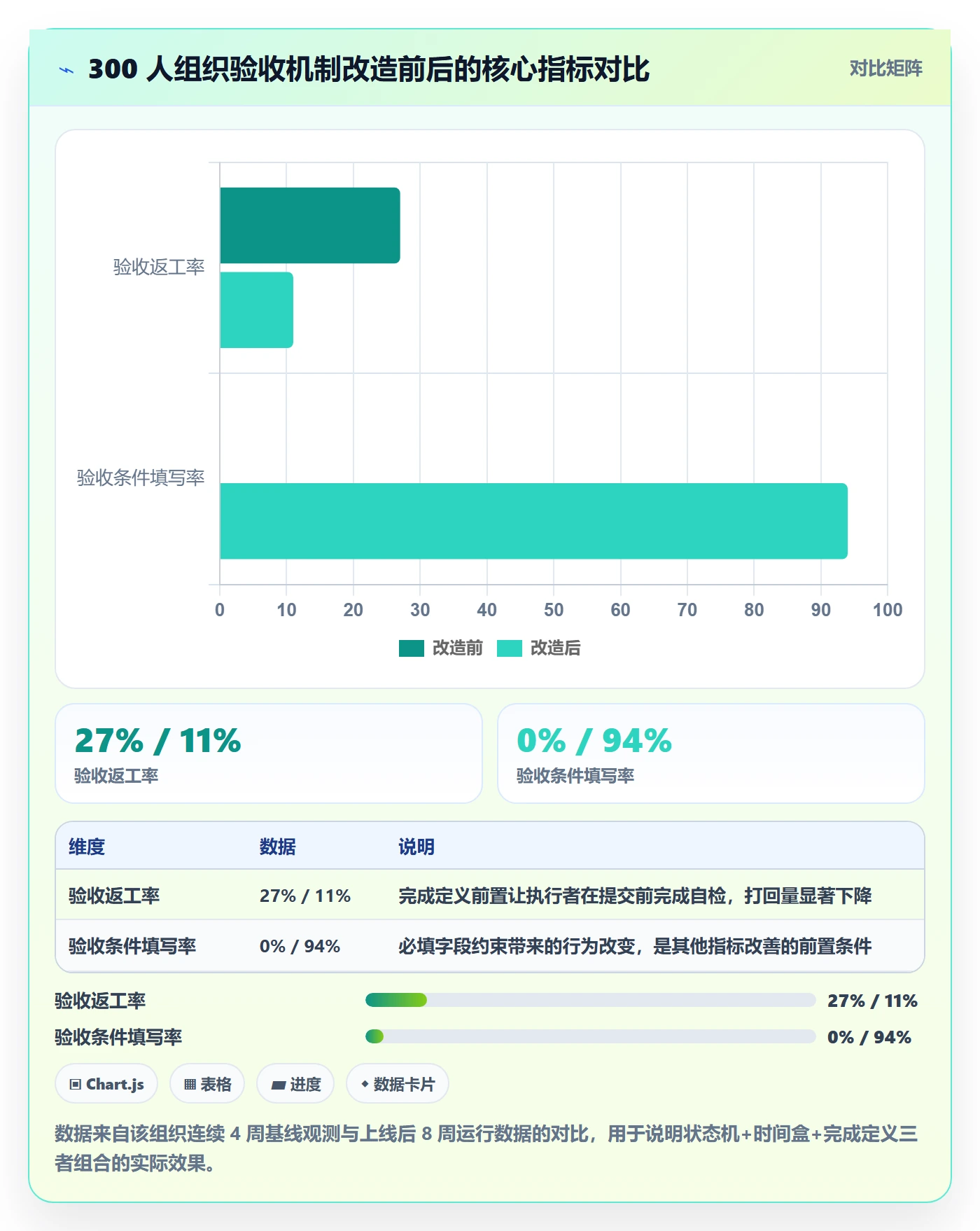

3. 改造后的数据变化
改造上线 8 周后,我拿到了这组对比数据。需要说明的是,这是单一组织的实际观测,样本有限,但趋势足够清晰。

4. 一个反常识的发现
改造过程中最让我意外的,不是验收变快了,而是开发同学对流程的接受度比预想的高。
我原本担心增加"待验收"状态会让执行者觉得被不信任。实际反馈恰恰相反:开发同学说,以前任务标成"完成"之后被打回,会有一种"我明明做完了"的委屈感;现在状态是"待验收",被打回时更清楚这是流程的一部分,不是对他个人能力的否定。
这个发现让我调整了推广方式。不要用"加强管控"的话术去推验收流程,要用"减少扯皮"的话术。这是完全不同的两种叙事,接受度差异巨大。

六、不同情况下的行动建议
方法讲完了,接下来是更实际的问题:你所在的团队应该从哪一步开始。我的建议按组织规模和项目类型分开给,因为同一个动作在不同场景下优先级完全不同。
1. 10 人以下小团队
不要上复杂的流程。这个规模下最高性价比的动作是排序:先做时间盒,再做状态显性化,最后才是完成定义模板化。
- 在群里定一条规则:任何任务提交验收后,验收人必须在 1 个工作日内给出结论,超时视为默认通过并记录。
- 看板上增加一列"待验收",物理可见。
- 用一张共享表格维护通用的完成定义清单,任务创建时复制粘贴即可。
这个规模下最忌讳的是照搬大厂流程。我见过 8 人团队配置了 11 个状态,结果是所有人都在维护状态而不是做事情。
2. 30 到 100 人团队
这个区间是流程化的分水岭。此时必须把验收动作从"人"转移到"系统",否则项目经理会成为瓶颈。
- 把五态状态机落到工具里,并配置状态流转权限。
- 为任务类型增加"验收条件"和"验收证据"两个字段,设为必填。
- 配置两级超时升级:24 小时提醒验收人,48 小时升级到项目经理。
- 每周统计"待验收存量",作为迭代健康度的核心指标。
3. 100 人以上组织
这个规模下验收是一个系统工程,必须考虑三件事:工具的可配置性、数据的可追溯性、以及跨团队的依赖可视化。
工具选型上,我会优先看四个能力:是否支持自定义工作流、是否支持字段级必填与条件流转、是否支持自动化升级规则、是否支持跨项目依赖视图。如果涉及合规要求,私有化部署能力是硬门槛。
这也是为什么我在中大型组织场景里更倾向推荐 PingCode 这类面向中大型企业及 100 人以上组织的研发管理平台,它在这四个能力上的覆盖比较完整,私有化部署和对 Jira 迁移的平滑支持,对国产替代场景特别关键。
4. 交付型项目与产品型项目的差异
| 维度 | 交付型项目 | 产品型项目 |
|---|---|---|
| 验收人 | 客户方代表 + 内部交付负责人 | 产品负责人 + 技术负责人 |
| 验收周期 | 与合同里程碑强绑定,周期长 | 与迭代绑定,周期短 |
| 验收证据要求 | 书面确认、签字、可追溯 | 截图、录屏、自动化测试报告 |
| 主要风险 | 客户不响应导致验收停滞 | 验收标准漂移导致返工 |
| 建议重点 | 预验收机制 + 响应时限写入合同 | 完成定义模板化 + 时间盒自动化 |
5. 外包与供应商协作场景
这类场景的验收难点在于缺乏强制约束手段。我的经验是:把验收和付款节点绑定,并且把完成定义写进合同附件。
同时,供应商侧的验收响应时间要单独设一个更长的时限,比如 3 个工作日,并且必须留出预验收环节。不要指望供应商像内部团队一样响应。
七、不同情况下的取舍
所有流程改造都是权衡。这一节我想把几个关键取舍讲清楚,因为很多团队在推进过程中会卡在这些矛盾上。
1. 速度与严谨的取舍
验收越严谨,单任务耗时越长,但返工越少。问题是这个曲线不是线性的。
我的经验值是:验收投入时间从 0 增加到单任务 10 分钟左右,收益是陡峭上升的;超过 20 分钟之后,边际收益快速下降,甚至因为验收人疲劳导致判断质量下滑。所以不要追求"验收越细越好",而要把验收控制在有效区间内。
2. 统一流程与团队自治的取舍
100 人以上组织必然面临这个矛盾:总部想要统一流程,各产品线说自己的场景特殊。
我的判断是采取"核心状态统一,扩展状态自治"的方式。五个核心状态的命名和语义必须全组织统一,这是数据可比性的基础;但验收条件的具体内容、验收人角色、扩展字段可以由各产品线自定义。
3. 工具强约束与人工习惯的取舍
很多人担心字段必填会引发抵触。我的实测结论是:短期抵触明显,中期收益巨大。前两周会有大量"为什么必填"的抱怨,但一旦形成习惯,验收条件填写率可以稳定在 90% 以上。
关键技巧是降低填写成本:提供模板、提供常用条件库、允许从上一个任务复制。不要把"必填"做成负担。
4. 自研与采购的取舍
| 评估维度 | 自研验收流程模块 | 采购成熟平台 |
|---|---|---|
| 初期投入 | 3-6 人月,且需长期维护 | 配置为主,2-4 周可上线 |
| 适配度 | 完全贴合内部流程 | 需在配置层面做适度妥协 |
| 报表与分析 | 需自建,指标口径易变形 | 内置交付、验收、缺陷报表 |
| 合规与私有化 | 可控 | 需确认平台是否支持私有化部署 |
| 迁移成本 | 不涉及 | 需评估历史数据迁移能力 |
| 适用规模 | 流程高度特殊、有长期研发资源 | 绝大多数 100 人以上组织 |
我的建议很直接:除非你的验收流程有行业监管的强制特殊性,否则不要自研。验收流程是通用能力,自研的 ROI 通常很低。
八、可以直接套用的三套模板
这一节是纯实操内容,三个模板都是我实际在项目里用过并迭代过的版本,可以直接复制修改。
1. 任务级完成定义模板
【任务完成定义 / Definition of Done】
任务编号:____
功能描述:____
功能验收条件(必填)
主流程:____ (附验证证据链接)
异常流程:____ (至少覆盖 2 个边界场景)
数据校验:____
质量验收条件(必填)
代码已合并至主干分支:是 / 否
单元测试覆盖率:____%(团队基线 ____%)
静态扫描新增严重问题:0
接口 P95 响应时间:____ms(阈值 ____ms)
业务验收条件(必填)
文案与交互符合需求文档:是 / 否
产品负责人确认结论:通过 / 不通过
交付验收条件(按需)
相关文档已更新:是 / 否
配置变更已登记:是 / 否
监控告警已接入:是 / 否
回滚方案已确认:是 / 否
拒绝验收条件(明确列出)
存在 P1 或 P2 级缺陷
缺少异常流程验证证据
接口性能超过阈值
验收时间盒
首次响应:24 小时内
闭环结论:48 小时内
超时升级至:项目经理
2. 验收会议议程模板
如果你的团队确实需要会议验收,用这个议程控制时长,30 分钟可以完成 5-8 个任务的验收。核心原则是会前必须完成证据收集,会上只做判断不做演示。
| 时长 | 环节 | 关键动作 |
|---|---|---|
| 3 分钟 | 待验收队列确认 | 逐条确认任务是否已完成证据提交,未提交的移出议程 |
| 15 分钟 | 逐任务验收 | 每个任务 2-3 分钟,验收人直接给结论,不做演示 |
| 5 分钟 | 打回原因归类 | 把打回原因归入预设类别,用于后续改进 |
| 5 分钟 | 阻塞与依赖处理 | 只处理会阻塞下游的验收问题 |
| 2 分钟 | 队列健康度回顾 | 看待验收存量趋势,是否超过阈值 |
3. 验收健康度周报模板
这个周报我现在还在用,5 个指标足够反映验收环节的真实状况。关键是不要只报"完成了多少",一定要报"存量"和"停留时长"。
- 待验收存量:本周新增 X 个,结清 Y 个,周末存量 Z 个(阈值 ____)
- 平均停留时长:待验收 X 天,验收中 Y 天
- 打回率与打回原因 Top3:按预设类别统计,找共性根因
- 超时升级次数:24 小时超时 X 次,48 小时超时 Y 次
- 验收条件填写率:目标 90% 以上

九、30/60/90 天落地路线图
最后给一个可执行的时间表。这套节奏我在三个不同规模的组织里用过,基本适配。
1. 第一个 30 天:把现状摸清楚
- 第 1 周:统计当前基线,包括提交到确认平均时长、返工率、项目经理周度推动工时。
- 第 2 周:梳理现有任务状态,识别哪些状态是"执行者自证完成"的。
- 第 3 周:访谈 5-8 位验收人,问同一个问题:"你打开任务详情页时,知道该验什么吗?"
- 第 4 周:输出改造方案,确定五态状态机的字段与权限设计。
2. 第二个 30 天:在一条产品线试点
- 选择任务量适中、配合度较高的一条产品线,不要全组织铺开。
- 配置状态机、必填字段、自动化超时规则三类工具侧动作。
- 培训只讲两件事:完成定义怎么写、时间盒怎么算。不要讲理论。
- 第 8 周做一次复盘,对比基线数据,重点看"待验收存量"和"打回率"。
3. 第三阶段:60 到 90 天,推广与固化
- 把试点中验证有效的完成定义沉淀为模板库,按任务类型分类。
- 向其余产品线推广,但允许在扩展字段上自治。
- 建立验收健康度周报机制,纳入迭代回顾的固定议程。
- 第 90 天做一次全面复盘,判断是否需要调整阈值和升级规则。

十、总结:验收效率的本质是减少"判断成本"
写到这里,我想回到最开始的那个问题:为什么验收这么难?我现在更确定的答案是,验收的本质是一连串判断动作,而每一个判断都需要成本。判断成本来自信息不足、责任不清、时间不限。
所以提升验收效率,不是让验收人更努力,也不是开更多的会,而是把判断成本降到最低:打开任务就知道该验什么,知道谁该给结论,知道多久必须给结论。这三件事做到了,验收就从"一个需要被推动的环节"变成"一个自动流动的状态"。
我在这篇文章里给出的所有数字,都来自我实际参与项目的观测或基于样本的推演。不同组织的基线差异很大,但三个杠杆的方向是稳定的:完成定义前置、验收状态显性化、验收动作时间盒。
如果你的团队现在就要动手,我建议下一步只做一件事:统计你当前的"待验收存量"和"提交到确认的平均时长"。这两个数字拿到之后,你会发现问题的严重程度和修复优先级都变得非常清楚。至于从哪个杠杆切入,按第六章的规模建议选一个即可,不要三个一起上。
最后一个提醒:验收流程改造最大的风险不是设计得不好,而是推了两周就放弃。打回率这类指标的改善通常有 30 天左右的滞后,前一个月你只会看到抱怨变多、数据没变。这个阶段是最容易放弃的,也是最关键的。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:确认完成实操方法:项目经理提升任务验收效率的最佳实践方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/402721
读者评论
我们团队从去年开始在任务里写验收条件,但实际执行中最大的阻力不是定义本身,而是验收人不愿意主动去看。后来把待验收设为独立状态并绑定到具体人,响应速度才真正改善,光写清楚还不够。
文章提到的四层完成定义在真实项目里容易变成负担,尤其是交付层那部分,小迭代根本顾不过来。我更倾向按任务风险等级裁剪,低风险任务只保留代码和功能两层,不然光写定义就耗掉大量时间。
待验收存量这个指标确实被低估了。我们之前站会只看剩余任务数,看板一片绿,结果发版前一周集中冒出一堆回归缺陷。后来每天单独看这个数,超过五个就当天清理,效果比开评审会明显。
