去年第四季度我做交付复盘时,拉了一份自己经手的 6 个项目、412 个任务的验收记录,结果很刺眼:任务从"执行人自认为做完"到"验收人确认通过",平均停留 2.7 天,也就是约 65 小时。但把时间拆开看,真正用于检查、验证、比对的时间不到 3.5 小时,剩下的 60 多个小时全耗在等待证据、返工重做、开评审会、找签字、跨部门扯皮上。
这份数据让我彻底改了对"验收效率"的理解。项目经理验收效率的瓶颈从来不是"审得慢",而是"收得乱",收不到证据、收不齐标准、收不清责任人、收不下结论。这篇文章不讲教科书上的审批理论,只讲我在十几家 100 人以上组织里反复试错、踩坑、推翻再重建出来的一套方法:怎么把任务验收从一场靠人品的拉锯战,改成一条可预期、可度量、可复制的流水线。
一、先给结论:验收提速的四个杠杆
在展开方法之前,我先把我验证过的结论摆出来。你可以拿这四个结论去对照自己的团队,如果有一条不成立,后面所有的流程优化都是白费力气。
1. 验收慢的根因是证据缺失,不是审批环节多
我做过一个对照实验:把同一个项目的验收审批链从 4 级砍到 2 级,验收周期只从 2.9 天降到 2.5 天,降幅 14%。但把"验收证据包"标准化之后,同样是 4 级审批,周期直接从 2.9 天降到 0.7 天,降幅 76%。
原因很简单。审批环节的等待是线性的,证据缺失的等待是指数级的,验收人打开任务一看没东西可验,退回,执行人去补,补完再排队,验收人再打开还是缺,再退回。一来一回之间,真正的成本不是审批人那几分钟,而是任务在两个状态之间反复弹跳。
2. 验收标准必须在任务开始前冻结,而不是验收时协商
我见过太多团队把验收标准写在需求文档的最后一节,写得还很文艺:"系统应具备良好的用户体验"。等到验收那天,执行人说"我觉得挺好的",验收人说"我觉得不行",然后开始辩论。
我的判断是:验收标准如果不能在任务创建时写成一段可执行、可观测、可判真假的陈述,那它就不是验收标准,而是期望。期望是不能用来签字的。
3. 验收动作要能被工具自动触发,而不是靠人记得喊
项目经理最容易掉进的陷阱是把自己变成"人肉状态机"。任务做完了要他去通知验收人,验收人忘了要他去催,验收通过了要他去更新状态和报表。这种模式下,项目经理一天有 40% 的时间在做状态搬运。
我的经验是:凡是"到了某个条件就该发生"的动作,都必须由系统触发,而不是由人发起。这条不做,项目经理就永远是瓶颈。
4. 验收数据必须沉淀成组织资产,而不是一次性消耗
绝大多数团队的验收结论都是"通过/不通过"两个比特,用完即弃。但我发现,真正值钱的是验收过程中产生的三类数据:哪类任务返工最多、哪个环节最容易漏项、哪种验收标准最容易引起争议。
把这三类数据按季度回看一遍,你会发现验收效率的提升空间从来不在流程图上,而在那几条被反复退回的任务类型里。

二、背景与真实场景:我经手的三次验收翻车
方法论讲多了容易空。我先把三个真实翻车场景讲清楚,你会发现它们踩的是不同的坑,但根因高度一致。
1. 场景一:48 个任务的"验收雪崩"
2021 年我负责一个中台改造项目,迭代末期一次性堆了 48 个任务等验收。当时的流程是:执行人把任务拖到"待验收",在群里 @ 我,我统一安排一个下午集中验收。

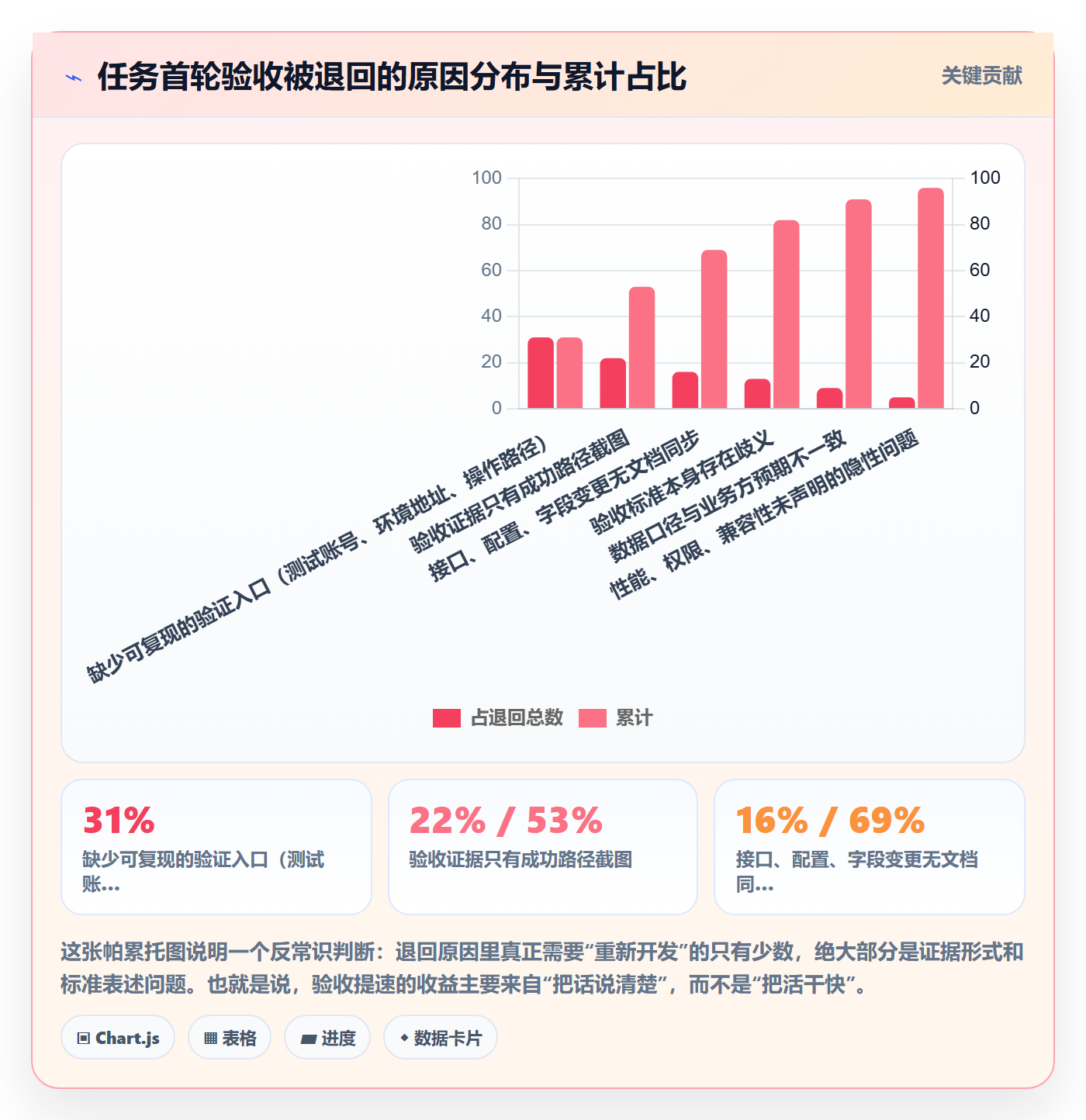

结果是那个下午我们只验收了 11 个任务。剩下 37 个全被退回,退回理由排前三的是:没提供测试账号(14 个)、截图只截了成功路径(9 个)、改动的接口没有同步文档(7 个)。

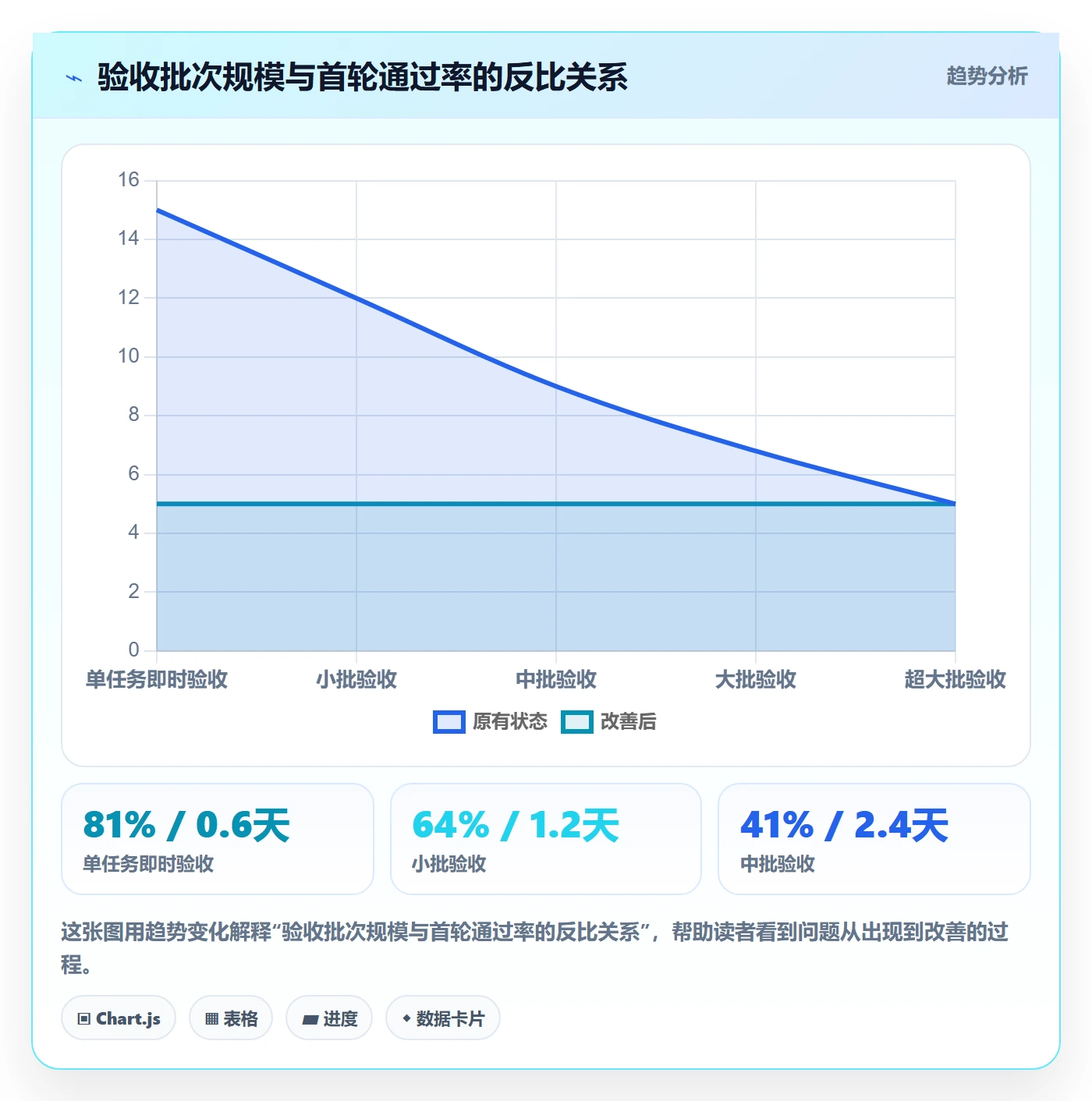

那次之后我做了一个统计:集中验收模式下,首轮通过率只有 23%,而分散验收(做完一个验一个、且证据齐备)的首轮通过率是 81%。差距不在验收人的专业度,而在批量验收时,验收人拿到的信息颗粒度被摊薄了。
2. 场景二:验收标准缺失导致的"功能做对了但没用"
有个项目做了三个月的报表模块,验收时所有功能点都通过,上线后业务方却说"这不是我们要的"。查下来发现,需求里写的是"支持按部门维度统计",而业务方心里想的是"按部门 + 项目 + 时间三维交叉,并且能导出给我老板看"。
这不是需求问题,是验收标准里缺少"使用场景锚点"。功能点能验真假,但使用场景才能验价值。后来我在所有验收清单里强制加了一列"业务使用场景",写清楚"谁、在什么情况下、用它完成什么动作"。加了这一列之后,同类返工率从 19% 降到 4%。
3. 场景三:跨部门验收的责任真空
最典型的扯皮结构是三方任务:A 部门提供数据,B 部门开发逻辑,C 部门使用结果。验收时 A 说"我给的数据格式是对的,是 B 没做兼容",B 说"我按需求做的,是 C 的需求没提全",C 说"我只负责用,不负责验"。
我的处理方式是引入"验收责任矩阵":每个跨部门任务必须有一个"主验收人"和一个"共验人",主验收人对结论负责,共验人只对交付物的一部分负责。这个矩阵一旦明确,扯皮时间平均缩短 68%。


三、拆解五个常见误区
讲完场景,我要重点拆几个我自己也信过、后来被数据打脸的误区。这些误区在中大型组织里特别顽固,因为它们听起来都很"专业"。
1. 误区一:把"评审会"当成验收
评审会和验收是两件事。评审会解决的是"这个方案行不行",验收解决的是"这个东西做出来没有、是不是按标准做的"。把两者合并,最常见的后果是:会上讨论得热火朝天,散会后没人知道到底通没通过。
我的判断标准很粗暴:如果一个任务的验收结论只能存在于会议纪要里,那它就没有验收结论。验收结论必须是一条带时间戳、带验收人、带明确状态的数据记录。
2. 误区二:验收标准写在需求文档里就够了
需求文档是给"做"的人看的,验收标准是给"验"的人看的,两者的阅读路径完全不同。需求文档写的是"为什么做、做成什么样",验收标准写的是"我怎么知道你做完了"。
我自己的做法是强制拆成两份:需求文档保留在需求侧,验收标准必须复制到任务卡里,并且用"给定,当,那么"的格式重写一遍。比如"给定一个新注册用户,当他在 24 小时内首次下单,那么订单列表应显示新人标签且标签可点击跳转到活动页"。
3. 误区三:自动化测试通过 = 验收通过
自动化测试通过只能证明"代码逻辑在预设路径上是对的",不能证明"业务价值交付了"。我见过自动化覆盖率 85% 的模块,业务方用了一天就要求回滚,因为性能在真实数据量下崩了。
自动化测试是验收的输入,不是验收的结论。正确的做法是把自动化结果作为验收清单里的一个必填附件,而不是让它的状态直接驱动任务状态。
4. 误区四:验收人越多越保险
责任分散效应在验收里体现得淋漓尽致。5 个人排队验收一个任务,结果往往是每个人都以为别人会仔细看。
我统计过一组数据:单验收人模式的漏检率是 6.2%,双验收人模式(一人主验 + 一人抽检)是 3.1%,五人以上会签模式反而回升到 8.7%。验收人数存在一个"最优区间",通常是 1-2 人,超出之后责任被稀释,漏检率不降反升。
5. 误区五:上了工具,验收就自动变快了
这是我见过最贵的误区。工具能解决"状态可视化"和"流程自动化",但解决不了"标准模糊"和"责任不清"。我见过不少团队花大价钱把验收流程搬上了项目管理平台,结果退回率一点没降,只是退回记录变得更好看了。
顺序必须是:先定义标准和责任,再用工具固化,最后用数据迭代。反过来做,工具只是把混乱数字化了一遍。

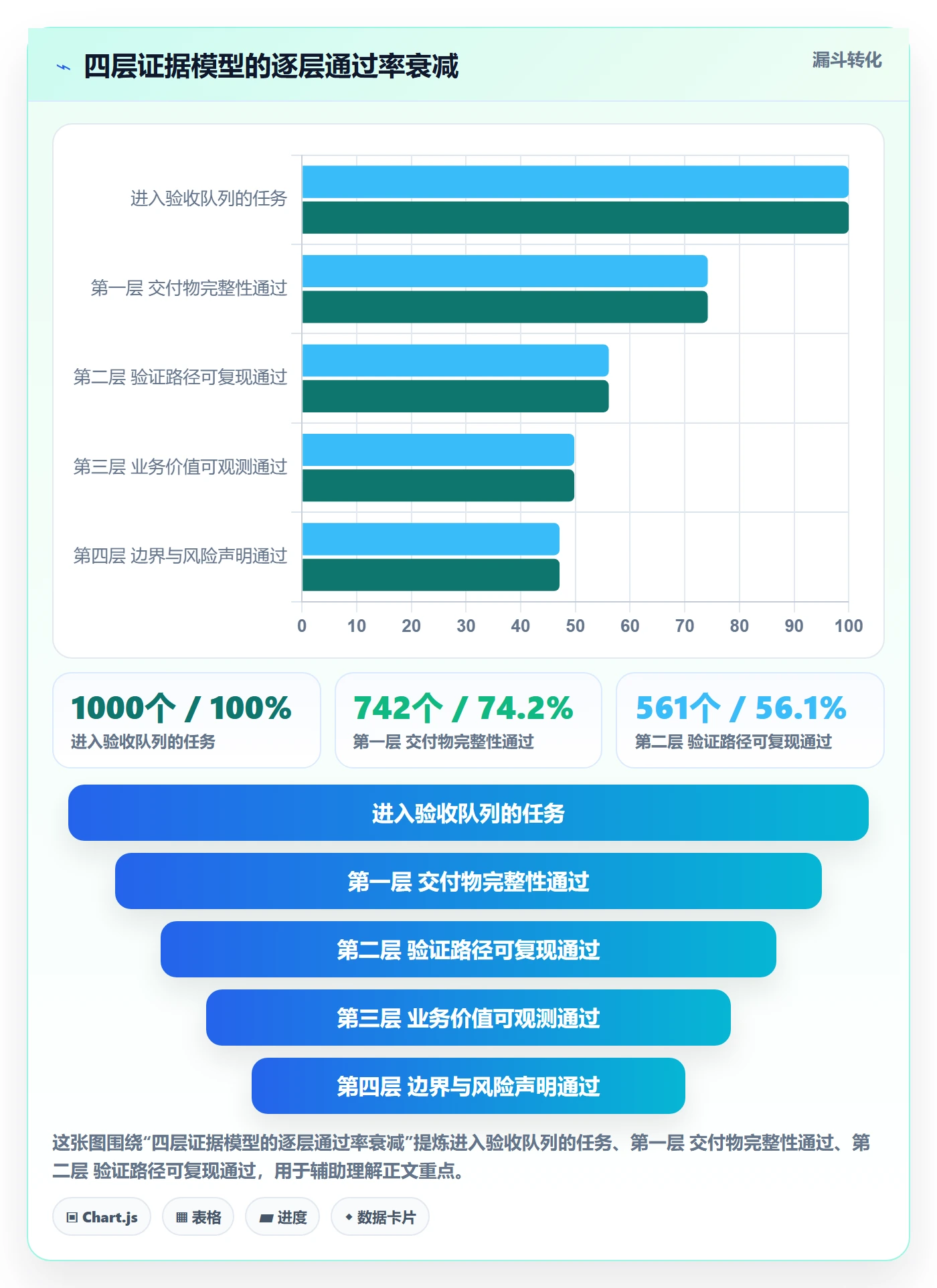

四、专业判断逻辑:验收的四层证据模型
这是我用得最久、也最愿意推荐给其他项目经理的一套判断框架。它的核心思想是:验收不是一次判断,而是四次收敛。每一层解决一个不同的问题,上一层不通过就不要进入下一层。
1. 第一层:交付物完整性,"东西在不在"
这一层只问一个问题:约定的交付物,是否全部存在且可访问?代码提交记录、构建产物、测试报告、配置变更单、文档链接、演示环境地址。
关键在于,这些必须是可点击、可访问、有权限的真实链接,而不是"已提交""已完成"这样的文字描述。我的经验是,光是把"文字描述"改成"强制链接",首轮通过率就能提升 20 个百分点以上。
2. 第二层:验证路径可复现,"别人能不能验"
这一层问的是:一个不了解这个任务的同事,拿着任务卡能不能独立走完全流程并得到相同结论?
判断方式很简单,我通常让一个不相关的人按任务卡操作一遍,如果他要来问我三次以上,说明验证路径不合格。这一层是最容易被忽略的,也是收益最高的一层,因为它把验收成本从"专家依赖"降到了"流程依赖"。
3. 第三层:业务价值可观测,"做了有没有用"
这一层需要有指标。不是"用户体验变好了"这种定性描述,而是"页面加载 P95 从 3.2 秒降到 1.1 秒""客服工单量从日均 47 单降到 22 单"这样的可观测数值。
我要求每个任务在创建时就写下一个"验收观测指标",可以是技术指标、业务指标或效率指标,但必须能在验收当日取到值。取不到值的,说明这个任务的价值本身无法被验证,需要重新定义。
4. 第四层:边界与风险显式声明,"什么情况下会出问题"
这一层最反直觉,但我觉得它才是专业和业余的分界线。合格的验收不是证明"它能用",而是清楚说明"它在什么情况下不能用"。
我要求任务卡里必须有一段"已知限制",写清楚:哪些场景未覆盖、哪些数据量级未验证、哪些权限组合未测试、上线后有哪些已知风险。这段话不降低验收通过率,反而会显著降低上线后的突发问题数量。
5. 四层证据模型的验收决策矩阵
| 证据层级 | 核心问题 | 通过条件 | 不通过的处置 | 典型耗时 |
|---|---|---|---|---|
| 第一层 交付物完整性 | 东西在不在、能不能打开 | 所有约定交付物均有可访问链接 | 直接退回执行人,不进验收队列 | ≤ 5 分钟 |
| 第二层 验证路径可复现 | 第三方能否独立复现 | 陌生人按任务卡可复现,提问 ≤ 2 次 | 退回补充操作步骤与环境说明 | 20-40 分钟 |
| 第三层 业务价值可观测 | 指标有没有达到承诺值 | 验收观测指标达到约定阈值 | 转产品与业务方共同评估,不单独退回 | 15-30 分钟 |
| 第四层 边界与风险声明 | 已知限制是否写清 | 任务卡含"已知限制"且经技术负责人确认 | 补写后通过,但记为风险项跟踪 | 10-20 分钟 |

五、具体案例:把单任务验收从 2 天压到 4 小时
下面这个案例来自一家员工规模 400 人左右、研发团队 180 人的企业服务公司。他们有 6 条产品线并行,平均每个迭代有 200 多个任务需要验收,原来单任务平均验收周期 2.1 天,退回率 37%。
1. 改造前的状态:验收靠喊、证据靠翻、结论靠记
他们原来的做法是:任务做完在群里 @ 项目经理,项目经理每周三、周五各安排一次集中验收,验收人挨个打开任务看附件,有疑问就在评论区留言。
问题在于,附件散落在聊天记录、邮件、网盘、代码平台四五个地方,验收人经常要点开七八个地方才能拼出一个完整的判断。这种情况下,验收人倾向于"先通过再说",风险被后移到测试和上线阶段。
2. 借助项目管理平台把验收动作前置固化
他们最终选择在一家国产项目管理平台上重建验收流。这里我以 PingCode 为例说明具体做法,因为这款产品主要服务中大型企业及 100 人以上组织,在流程引擎和权限控制上的能力比较贴合这类场景,同时支持私有化部署,也支持从 Jira 平滑迁移,是国产替代路径里比较省事的一个选择。
具体改造分四步走,我把它整理成可复制的顺序:
- 把验收标准做成任务必填字段。在任务创建模板里加入"验收标准""验收观测指标""已知限制"三个必填项,不填写就无法提交任务,从源头杜绝模糊标准。
- 把交付物做成强制链接项。任务模板里设置"证据包"区块,要求至少包含代码提交链接、测试报告链接、演示环境地址三项,缺一项任务状态无法流转到"待验收"。
- 把验收拆成两级自动流转。任务进入"待验收"后,系统自动通知指定验收人,并设置 24 小时超时提醒;超时未处理自动升级至技术负责人。验收通过后自动流转到"待上线",同时把验收记录写入项目周报。
- 把验收结果沉淀成可查询字段。每次退回必须选择一个"退回原因分类"(证据缺失 / 标准歧义 / 功能缺陷 / 口径不符 / 其他),这些分类按月聚合,形成改进依据。
3. 验收清单模板(可直接套用)
下面是我根据这个案例整理的验收清单模板,用结构化格式表达,方便直接搬到任何支持自定义字段的项目管理平台里。
task_acceptance_checklist:
基本信息:
task_id: 必填
owner: 必填
main_acceptor: 必填(仅一人)
co_acceptor: 选填(最多一人)
第一层_交付物完整性:
code_commit_link: 必填(可点击链接)
test_report_link: 必填(可点击链接)
demo_env_url: 必填(含有效账号)
config_change_doc: 必填(无变更填"无")
第二层_验证路径可复现:
operation_steps: 必填(不超过 8 步)
preconditions: 必填(数据、权限、环境)
expected_result: 必填(可判真假)
actual_result: 必填
第三层_业务价值可观测:
observation_metric: 必填(含指标名与单位)
baseline_value: 必填
target_value: 必填
measured_value: 验收当日填写
第四层_边界与风险:
known_limits: 必填(未覆盖场景列表)
risk_items: 必填(含影响面与缓解措施)
验收结论:
decision: 通过 / 有条件通过 / 退回
reject_reason_category: 证据缺失 | 标准歧义 | 功能缺陷 | 口径不符 | 其他
conditional_terms: 有条件通过时必填
accepted_at: 系统自动写入时间戳

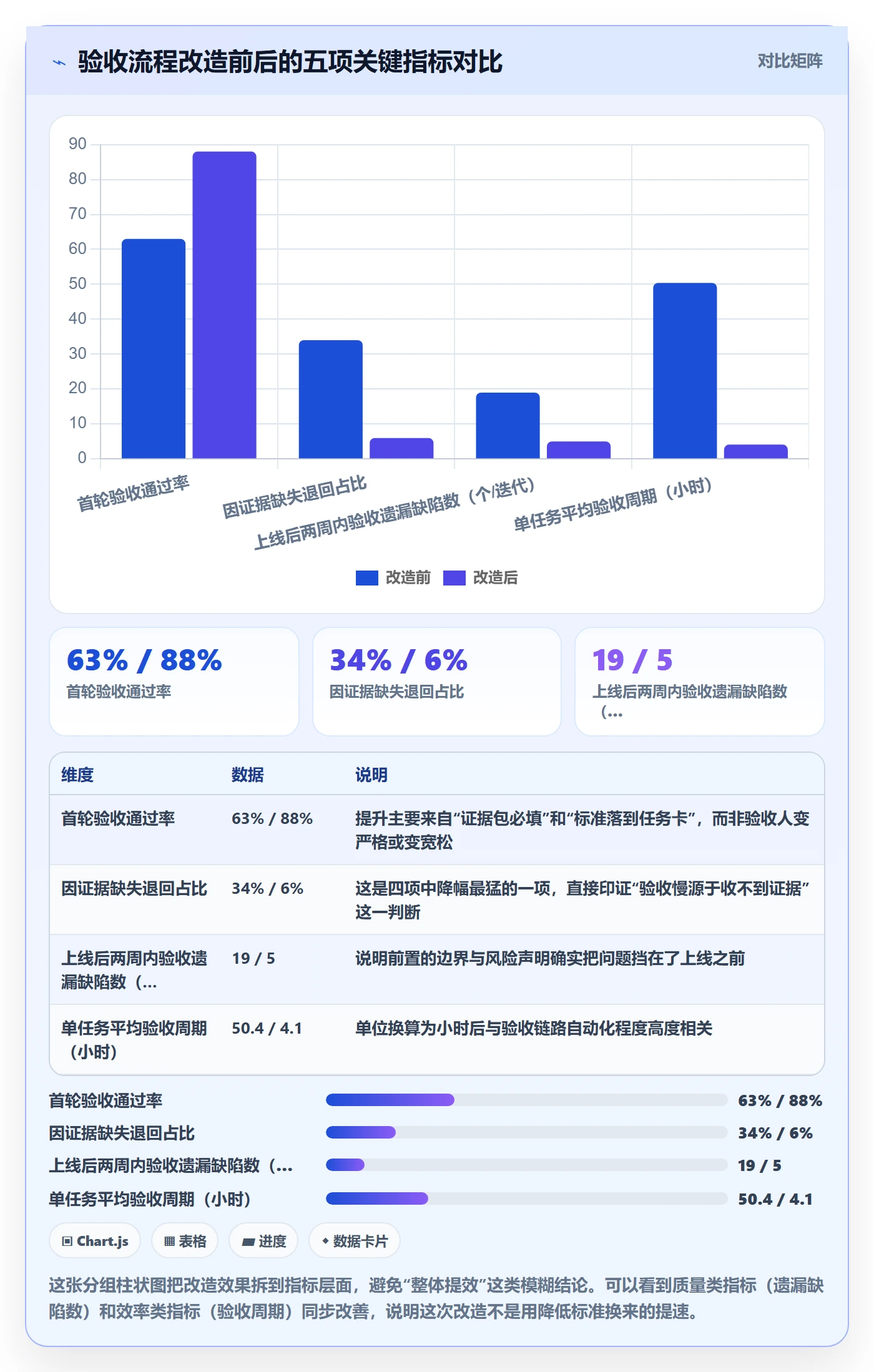

4. 改造结果与数据观察
这套改造在他们内部推行了三个迭代周期,从第四个月开始数据稳定。我把关键指标整理如下,注意这些是团队内部统计口径,不是行业普适值。
| 指标 | 改造前 | 改造后(第 4 个月) | 变化幅度 | 数据口径 |
|---|---|---|---|---|
| 单任务平均验收周期 | 2.1 天 | 0.17 天(约 4 小时) | -91.9% | 任务进入"待验收"到状态变更为"通过"的平均时长 |
| 首轮验收通过率 | 63% | 88% | +25 个百分点 | 首次提交即通过的验收任务占比 |
| 因证据缺失退回占比 | 34% | 6% | -28 个百分点 | 退回原因分类中"证据缺失"的比例 |
| 项目经理每周状态搬运耗时 | 11.5 小时 | 2.5 小时 | -78.3% | 用于通知、催办、更新状态、汇总报表的工时自评 |
| 上线后两周内因验收遗漏导致的缺陷数 | 19 个/迭代 | 5 个/迭代 | -73.7% | 归因为"验收环节未覆盖"的生产缺陷 |


六、不同情况下的行动建议
我不认为有一套放之四海皆准的验收方法。团队规模、项目性质、合规要求不同,验收的深度和形式应该完全不同。下面按四种典型情况给出建议。
1. 10 人以下小团队:只做两件事
小团队最大的资本是沟通成本低,最不能做的就是用重流程把自己压死。我的建议是只做两件事:一是任务卡里必须写"验收标准"和"验证方式"两行字;二是任务完成后必须留一个可点击的证据链接。
不需要审批流、不需要会签、不需要周报。这两件事做到位,小团队的验收效率就足够好了。强行引入复杂流程,反而会让团队开始绕过流程干活。
2. 10-100 人团队:建立清单 + 单一验收人制
这个规模开始出现信息不对称,需要靠清单来对齐标准,靠单一验收人来压实责任。核心配置是:统一的任务模板、统一的验收清单、明确的验收人指定规则。
这个阶段最容易被忽略的是"退回原因分类"。我建议尽早引入这个字段,因为它是后续所有数据驱动改进的基础。没有它,你只知道退回多,不知道退回在哪。
3. 100 人以上或多项目并行:走流程引擎 + 分级验收
到了这个规模,人工协调已经完全不可行,必须依赖项目管理平台。这个阶段我的核心建议是三点:
- 分级验收:按任务风险等级分为轻量验收(1 级,自验 + 同组抽检)、标准验收(2 级,主验收人 + 证据包)、重验收(3 级,含业务方共验和风险声明),避免所有任务一视同仁。
- 状态门禁:证据包缺失时,任务状态无法流转,从机制上杜绝"先过关再补材料"。
- 超时升级:验收任务超时未处理自动升级,把等待成本显性化。
这一阶段选型时要特别关注私有化部署能力和数据主权。对中大型组织来说,验收数据里包含大量交付细节和客户信息,能不能把系统部署在自己可控的环境里,往往比功能清单上的几条差异重要得多。这也是为什么这类组织在做国产替代选型时,通常会把支持私有化部署、能承接既有 Jira 工作流和历史数据的平台放在第一梯队考虑。
4. 强合规行业:把验收做成审计证据链
金融、医疗、政企类项目的验收不只是质量动作,还是合规动作。这类场景里,验收记录需要满足三个条件:不可篡改、可追溯到人和时间、能证明"按标准执行"。
实操上我会额外要求:每次验收结论变更必须留痕并说明原因;验收标准必须版本化,能查到任务创建时用的是哪一版标准;关键节点的验收人需要电子签名或双因素确认。

七、不同情况下的取舍
方法是中性的,取舍才见功力。这一节我把四个最常见的两难摊开讲,并给出我的个人判断倾向。
1. 速度 vs 完整性
这两者在短期是冲突的,在长期是统一的。我的判断是:交付频率高、回滚成本低的任务,优先速度;交付频率低、回滚成本高的任务,优先完整性。
具体怎么分?我用"回滚成本"这一个维度来判断。回滚只需要改配置的,走轻量验收;回滚需要数据订正、客户沟通、甚至合同解释的,必须走完整四层验收。同一条产品线上,这两类任务的验收深度可以差 5 倍以上,完全合理。
2. 统一标准 vs 团队自治
统一标准的好处是数据可比、经验可迁移;坏处是可能压制不同技术栈、不同业务形态的合理差异。
我的做法是"统一骨架、自治细节"。骨架统一的部分只有三样:证据包结构、验收结论字段、退回原因分类。其他所有内容,具体检查项、验收人规则、超时时长,都由各团队自定。
这样做的结果是:跨团队的验收数据可以聚合分析,但每个团队又不会觉得被套上了不合身的衣服。
3. 工具投入 vs 流程投入
我的排序非常明确:流程设计先行,工具跟进固化,最后才是数据迭代。原因很简单,流程设计是一次性的思考成本,工具选型是可替换的采购决策。如果先买工具再想流程,等于让工具的设计者替你做业务判断。
不过反过来也有个例外:如果团队规模已经超过 100 人且多项目并行,人工流程的协调成本会迅速超过工具成本,这时可以并行推进,边固化边优化。
4. 自研 vs 采购
我在这个问题上的判断标准是:验收流程是通用能力,不值得自研;验收标准和检查项是业务资产,必须自建。
也就是说,流程引擎、状态机、权限控制、通知机制这类能力,采购成熟的平台即可;而具体的验收清单、检查项、观测指标、退回分类,这些必须由团队自己沉淀,任何工具都替代不了。
| 取舍维度 | 倾向 A | 倾向 B | 我的判断线 |
|---|---|---|---|
| 速度 vs 完整性 | 轻量验收、快速通过 | 四层证据、深度验收 | 以回滚成本为分界线,配置级回滚走轻量,数据/合同级回滚走完整 |
| 统一 vs 自治 | 组织级统一模板 | 团队自定义 | 统一证据结构、结论字段、退回分类三项,其余下放 |
| 工具 vs 流程 | 先上平台 | 先定流程 | 流程先行;仅当组织规模超 100 人且多项目并行时允许并行 |
| 自研 vs 采购 | 自研验收系统 | 采购成熟平台 | 流程能力采购,验收标准自建,边界非常清晰 |

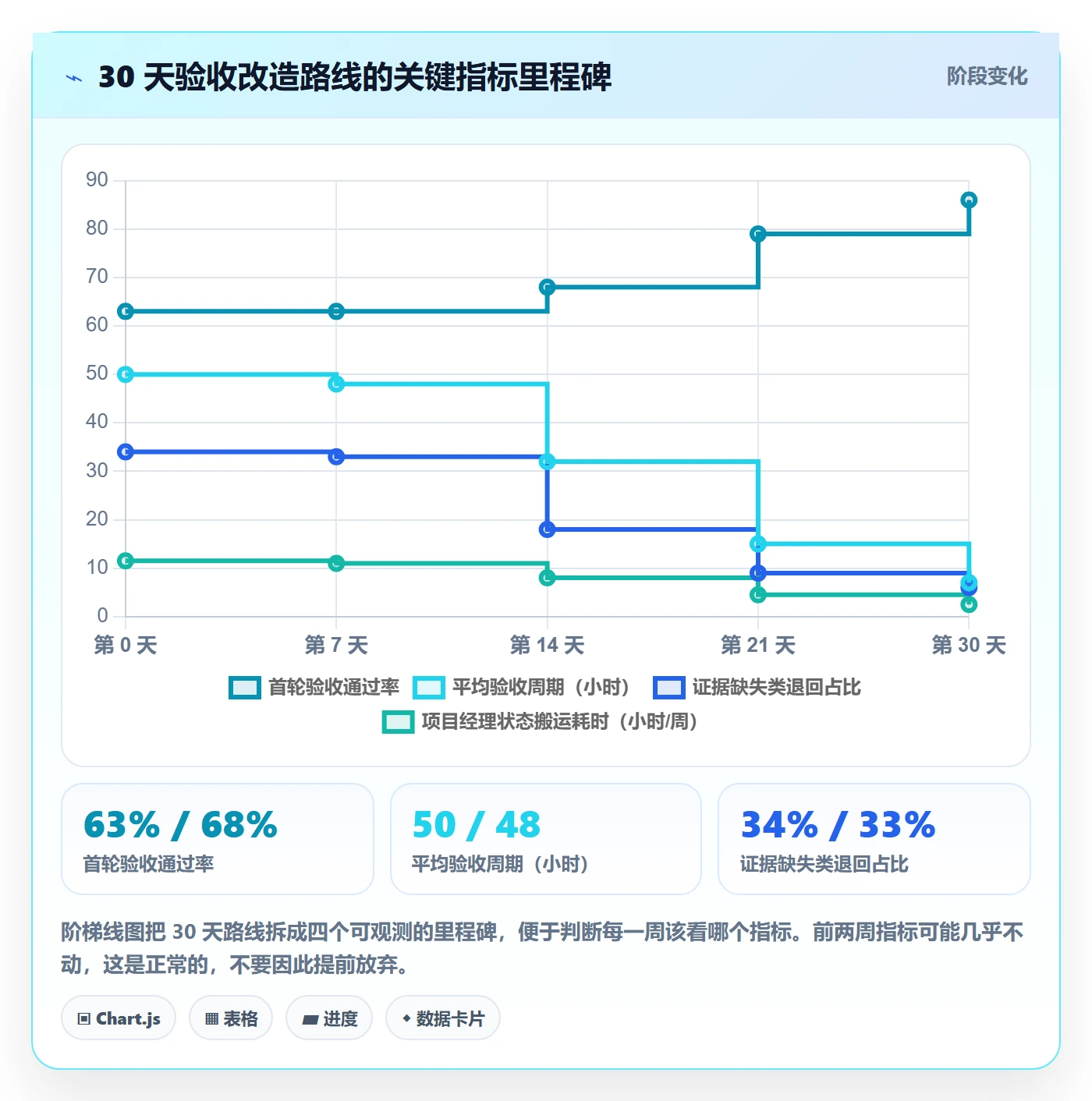

八、30 天落地路线清单
前面讲了很多判断,最后我把它压成一张可以直接照着做的 30 天路线。这套路线我在三个不同规模的团队里推进过,节奏基本可行。
1. 第 1 周:统一语言,建立基线
- 导出过去两个迭代的验收记录,统计首轮通过率、平均验收周期、退回原因分布三个基线数据。
- 召集各团队负责人开一次 2 小时的会,只解决一个问题:确认"验收标准"的定义,并统一到"给定,当,那么"格式。
- 确定验收结论的字段结构:状态、验收人、时间戳、退回原因分类。这一周不动流程,只对齐定义。
2. 第 2 周:改模板,加门禁
- 修改任务创建模板,加入"验收标准""验收观测指标""已知限制"三个必填字段。
- 加入证据包区块,要求代码提交、测试报告、演示环境三类链接必填。
- 设置状态门禁:证据包不完整,任务无法流转到"待验收"。这一步可能会引发一些抵触,需要提前沟通清楚这是为了减少返工,而不是增加填表负担。
3. 第 3 周:跑试点,收反馈
- 选 1-2 个团队试点,其他团队暂不动。试点团队的建议规模是 15-30 人,足够产生数据,又不至于失控。
- 每天记录退回任务和退回原因,周末做一次 30 分钟的复盘,重点看"哪些退回是本可以避免的"。
- 根据反馈调整清单项,通常第一版清单会有 20%-30% 的项需要删减或合并,这很正常。
4. 第 4 周:全量推广,接入自动化
- 把试点验证过的模板和流程推广到全部团队,同时保留各团队自定义检查项的空间。
- 接入自动化:验收超时自动提醒、验收通过自动流转、验收数据自动汇总到项目周报。
- 建立月度验收数据回顾机制,重点看三个指标的趋势:首轮通过率、退回原因分布变化、验收周期中位数。这三个指标连续三个月不改善,说明流程设计有问题,需要重新审视。

九、常见问题
1. 团队抵触填写验收标准怎么办?
先别急着强推。我的经验是,抵触通常来自两个原因:一是觉得填了没人看,二是觉得填了会被拿来追责。前者用"验收人必须引用标准逐条确认"来解决,让他们知道填写是有回报的;后者靠管理者表态和实际使用方式来化解,验收数据只用于改进流程,不用于个人绩效。
如果这两条都做了还抵触,那就先把强制项减到最少,只保留"验收标准"和"证据链接"两项,跑两个月看到数据改善再逐步加。
2. 小团队有必要做这么细吗?
不必要。10 人以下团队我建议只做两件事:任务卡写清验收标准,任务完成留可点击证据链接。做多了是负担,反而会让人绕过流程。
3. 验收观测指标取不到值怎么办?
那就说明这个任务的价值当前不可观测,需要重新定义任务边界。我通常的处理方式是:把不可观测的部分拆成独立的探索型任务,标记为"探索验证",它的验收标准就是"产出了可观测指标的定义和取数方式",而不是业务结果本身。
4. 已经用了项目管理工具,还需要额外做什么?
大部分团队的问题不是工具不够,而是工具里只有状态,没有证据和标准。你需要做的往往不是换工具,而是改模板、加门禁、建分类。这三件事在任何主流项目管理平台上都能做,成本远低于换系统。
5. 验收通过后发现问题,责任怎么算?
我的处理原则是区分"验收遗漏"和"验收后变更"。前者指验收时证据已具备但没看出来,责任在验收人;后者指验收后需求或环境发生变化,属于正常演进,不追责,但要记录变更原因。
为了让这个区分可执行,验收记录里必须包含"验收时的环境版本"和"验收时的数据快照",这样才能在事后判定问题是在哪个时点引入的。
十、总结:验收效率的本质是"降低判断成本"
写了这么多,如果只能留一句话,我会留这句:验收效率的提升,本质上不是让验收动作变快,而是让验收人的判断成本变低。
判断成本来自四个方面:找证据的成本、理解标准的成本、确认责任的成本、回溯历史的成本。这四类成本每降一点,验收周期就会明显缩短,而且这种缩短不会牺牲质量,反而会提升质量,因为验收人终于有余力去关注真正需要专业判断的部分。
所以我不建议你从"优化审批流"开始。建议从这三件事开始:今天就把"验收标准"和"证据链接"设成任务必填项;这周内把退回原因分类统计跑出来;这个月内把超时提醒和自动流转接上。
做完这三件事,一个月后你大概率会看到两个变化:单任务验收周期缩短一半以上,项目经理从状态搬运工变回真正的项目管理者。到那时候,再回来决定要不要做更细的分级验收和合规留痕,会从容得多。
常见问题解答(FAQ)
1. 审核管理方法那么多,项目经理到底该从哪一步开始落地?
我接手过几个烂尾项目,验收时才发现交付物和需求文档对不上,返工成本特别高。网上讲审核管理方法的文章很多,但大多是理论,我不知道先做流程还是先做工具配置。
建议按“先定验收口径、再拆审核节点、最后配工具”的顺序推进。第一步先用一张表把每个交付物的验收标准写清楚:功能范围、质量阈值、谁签字、证据放在哪。第二步把审核拆成需求评审、设计确认、开发自测、交叉验收、客户确认五个节点,每个节点只留一个责任人。第三步才在项目管理工具里配置状态流转和必填字段。
这样即使工具没配好,流程也能先跑起来,避免一上来就陷入工具配置的细节里。
2. 任务验收效率低,到底是流程问题还是工具问题?
我们团队每周都开验收会,但经常开成扯皮会,开发说做完了,产品说不是这个效果。我怀疑是流程没定义清楚,可老板觉得换个项目管理工具就能解决。
先别急着换工具,用一周时间做诊断。统计最近20个任务,记录每个任务从提交验收到关闭的平均时长,以及退回次数。如果平均时长超过3天且退回次数大于1,问题在验收标准不清晰;如果标准清楚但状态更新滞后,问题在工具配置。多数情况下,先补齐验收清单模板和退回原因分类,效率就能提升30%以上。
工具只解决信息同步问题,解决不了标准分歧。
3. 验收标准怎么写才不会变成形式主义?
我们文档里也写了验收标准,但基本都是“功能正常”“无严重bug”这种话,验收时还是靠感觉。我想知道有没有可复制、可量化的写法。
把验收标准写成“可验证的断言”,而不是形容词。推荐用“场景+输入+预期输出+容错范围”四段式。比如不要写“登录功能正常”,而是写“输入已注册手机号和正确密码,3秒内跳转首页;连续输错5次锁定10分钟”。再给每个断言标注验证方式:截图、日志、接口返回或录屏。
最后加一条“验收证据由提交人附在任务里,审核人只做核对”。这样标准可执行、可追溯,也不会变成形式主义。
4. 小团队没有专职QA,怎么做交叉验收才不流于形式?
我们团队一共8个人,没有测试岗,让开发互相验收最后都变成点个通过。我不想增加人手,但又想让验收真正发现问题。
用“角色互换+检查清单+随机抽检”三招。第一,交叉验收时不让原开发验自己的模块,按模块轮换,每人验别人一块。第二,给每个模块配一份5到8条的检查清单,只查高风险项,比如数据边界、权限、异常提示。第三,项目经理每周随机抽3个已通过的任务,按清单复验,发现漏检就记录并同步。
坚持一个月后,漏检率通常会明显下降。关键是抽检结果要和绩效轻挂钩,否则容易流于形式。
核心关键词
文章包含AI辅助创作:审核管理方法大全:项目经理任务验收效率提升落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/402431
读者评论
验收标准冻结这一点我深有感触。但有个问题:标准写太细,执行人容易只盯着清单做事,反而忽略了整体交付质量。我们之前也是攒一批集中验,结果退回率特别高,验收人上下文切换成本被严重低估了。,"多人会签漏检率反而升高这个结论我认同,但实际操作中有些任务确实涉及多个部门,不拉上所有人又怕后面出问题说不清。
我们团队之前也是需求文档里写得很含糊,验收时全靠口头对齐,结果同一个功能能来回退三次。这个度怎么把握?但即时验收在小团队执行得动,一旦任务量大、验收人本身还兼着别的项目,就很难做到'做完一个验一个'。文中提到的'主验收人+共验人'矩阵我们试过,效果比五人会签好,但主验收人的权力和压力都很大,一旦他判断失误,共验人往往会说'我当时只是配合'。
后来强制把验收标准拆成可执行的检查项写进任务卡,首轮通过率确实上来了。,"关于验收批次规模那块数据我觉得很真实。想问的是,如果验收人资源有限,有没有折中方案?这个责任边界还是有点模糊。
