去年我帮一家 180 人的 SaaS 公司做交付流程诊断,翻完工期记录后发现一个反常识的现象:上线任务验收模块之后,项目平均交付周期反而延长了 2.3 天。原因不是工具不好用,而是验收提交这个动作被设计成了「谁都能点、谁都不负责」的状态,开发随手提交、测试随手打回、项目经理在群里追问三天没人认领。这篇文章讲的就是这件事:任务验收提交到底该怎么设计流程和制度,才能让它成为交付质量的闸门,而不是工期的黑洞。
一、先给结论:验收提交不是「点按钮」,而是一套三方确认的制度
我把过去五年做过的二十多个中大型研发团队的流程改造案例做了复盘,结论非常明确:任务验收提交的核心不是界面上的一个按钮,而是「提交人,验收人,兜底人」三方权责在时间轴上的一次强制对齐。流程设计得对不对,看一个指标就够了:从任务完成到最终验收通过,中间被退回的次数和被挂起的时长。
很多团队以为把验收做成一个状态流转就完事了:待提交 → 待验收 → 已验收。但真实项目里,卡住的往往不是状态本身,而是这几件事:谁有权提交、提交时必须附带什么、验收人多久必须响应、验收不通过时责任怎么归属、超时无人处理时谁来兜底。
所以我给出的核心结论包含四条制度基线:
- 提交即锁定:提交验收的那一刻,任务的范围、交付物和承诺时间被固化,后续任何变更必须走变更流程,不能口头改。
- 验收有时限:验收人必须在约定 SLA 内响应,逾期自动升级,而不是无限期挂起。
- 退回有理由:退回必须选择明确的不通过原因分类,禁止只写「有问题」这种无信息量的反馈。
- 兜底有角色:当提交人和验收人都不动时,由项目经理或流程负责人强制裁决,而不是让任务自生自灭。
这四条基线不是拍脑袋定的,它们对应的是我在多个团队里观察到的失败模式。下面展开讲背景和真实场景。
二、背景与真实场景:验收提交为什么总是烂尾
1. 一个典型的失败现场
2022 年我参与过一个金融行业客户的私有化交付项目,团队 220 人左右,用的是本地部署的项目管理平台。项目的验收流程表面上很规范:开发完成任务后提交,测试验收,产品确认,项目经理归档。但实际运行三个月后,项目经理给我看了一组数据:
- 平均每个任务被退回 2.7 次;
- 从首次提交到最终验收通过,平均耗时 6.4 天;
- 其中约 38% 的耗时花在「验收人没看」和「提交人没改」的互相等待上。
也就是说,真正用于修复问题的时间可能只有两天,剩下四天全是流程摩擦。这不是人的问题,是制度设计把摩擦成本转嫁给了交付周期。
2. 中大型团队和百人以下团队的根本差异
我特别想强调一个判断:任务验收提交的复杂度,和组织规模是超线性关系,不是线性关系。一个 20 人团队,验收人可能就是坐在旁边的同事,喊一声就解决了;但一个 150 人以上的组织,提交人和验收人可能分属不同部门、不同时区、不同考核体系,验收提交就必须靠制度而不是靠人情。
这也是为什么我建议百人以上组织不要照搬小团队的做法。PingCode 这类主要服务中大型企业及 100 人以上组织的平台,在验收流程上会默认提供更细的状态机、更严的权限和更强的兜底机制,本质上就是因为大组织的验收摩擦必须用系统来兜住,而不是靠沟通补位。

3. 为什么「提交」这个动作最容易被滥用
我复盘过上百个被退回的任务,发现一个规律:被滥用最严重的环节永远是提交,不是验收。因为提交的动机往往不是为了交付,而是为了甩锅。开发想证明「我这边做完了」,于是草草提交,把风险推给测试和产品。
制度设计的第一个抓手,就是让提交这个动作有成本。提交必须附带可验证的交付物、自测证据和变更说明,提交之后不能随意撤回,这些约束会自然筛掉一部分随手提交。

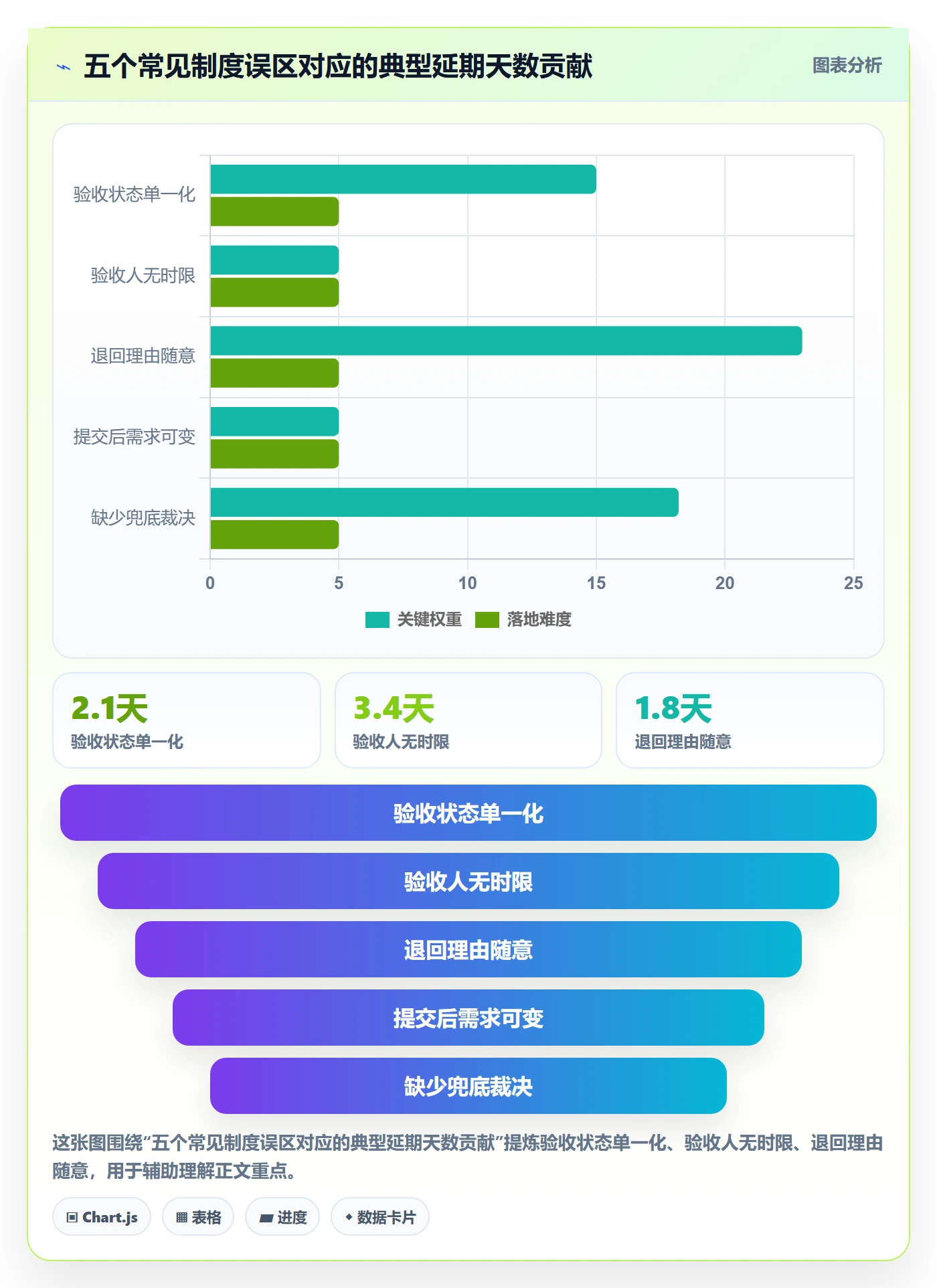

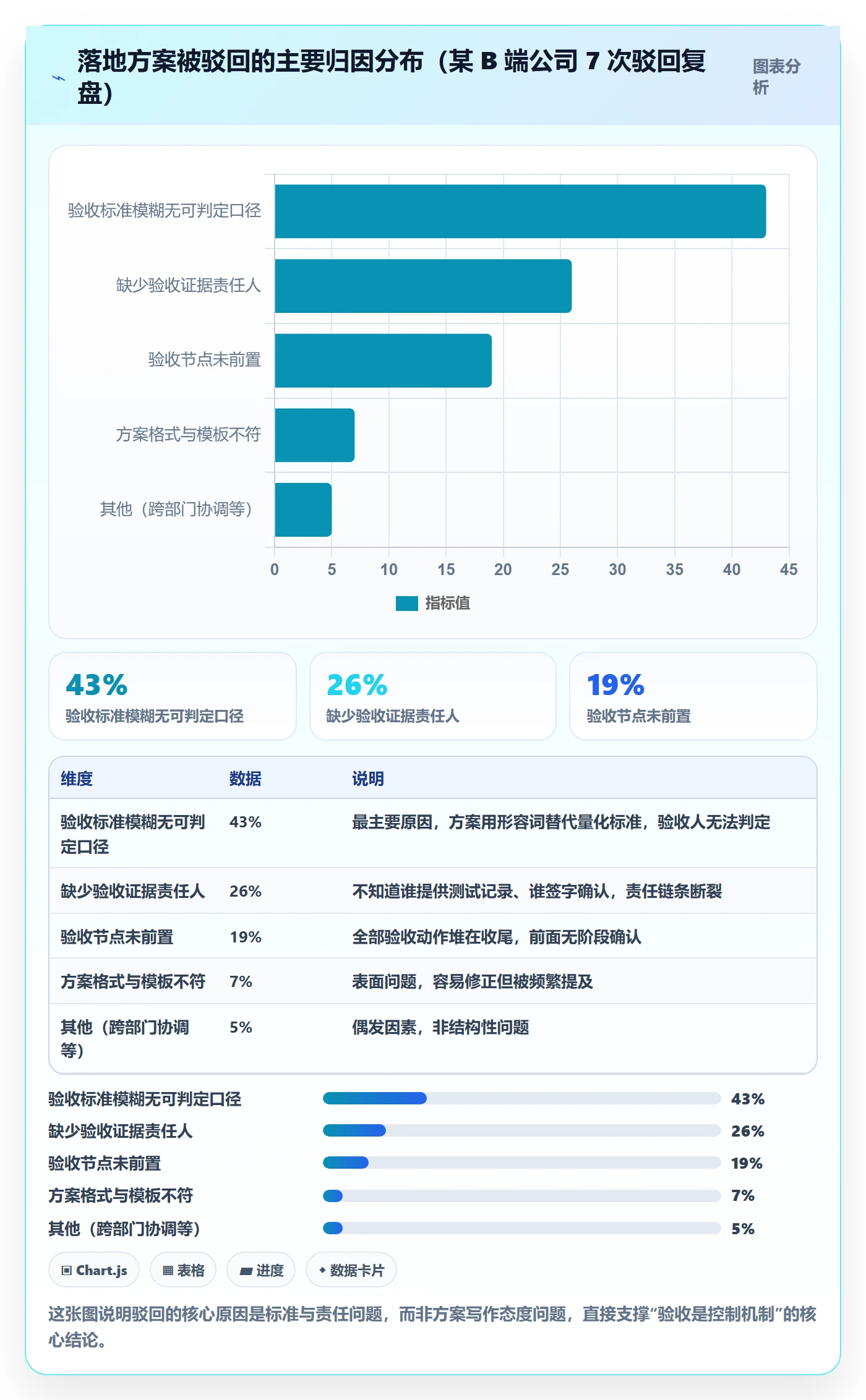

三、常见误区:这五种制度设计几乎一定会出问题
1. 把验收当成一个状态,而不是一段过程
最常见的误区是只设计了「待验收」这一个状态。真实场景里,交付物可能先要经过冒烟测试、再经过产品确认、最后经过合规检查,每一步都是独立验收。如果全塞进一个状态,验收人根本分不清自己到底在验收什么。
我的建议是把验收拆成可配置的多个子阶段,每个子阶段有独立的责任人和通过标准。这不是为了复杂,而是为了让每一次退回都能精准定位到哪一关没过。
2. 验收人没有响应时限
这是我在调研中最痛恨的一种设计。任务卡在验收人手里三天,提交人在群里@了五次,系统里毫无记录。这种情况下,项目延期到底怪谁?没人说得清。
没有时限的验收等于没有验收。制度里必须写清楚:普通任务验收 SLA 是 24 小时,紧急任务 4 小时,逾期自动升级到上一级负责人。
3. 退回理由任选,甚至允许留空
我见过一个团队的退回理由统计,前三大理由是「有问题」「再看看」「不符合预期」。这种反馈对提交人毫无帮助,只会引发新一轮来回。真正有用的做法是强制选择不通过分类,比如功能缺陷、性能不达标、文档缺失、验收标准未对齐,并强制填写可复现的说明。
4. 提交后还能随意改需求
任务提交验收之后,产品突然说「这里再加个字段」。如果没有冻结机制,验收就变成了永无止境的打补丁。提交后需求变更必须走独立的变更流程,不能被塞进原任务的验收环节。
5. 没有兜底裁决人
提交人和验收人互相推诿时,系统里如果没有第三方能强制推进,任务就会无限挂起。我坚持认为,任何一条验收流程都必须指定一个兜底角色,通常是项目经理或流程负责人,拥有强制通过或强制打回的权限。

四、专业判断逻辑:验收提交该怎么设计才合理
1. 权责对齐:三个角色一个都不能少
我设计验收流程时,永远先画一张权责表。提交人负责交付物和自测证据,验收人负责在时限内给出明确通过或不通过,兜底人负责在异常时强制裁决。这三者的权限必须互斥,不能一个人同时是提交人和验收人。
在大组织里,我还建议增加一个观察者角色,通常是质量或流程同学,只读不写,用来统计各环节的耗时和退回分布,为制度迭代提供数据。
2. 状态机设计:宁细勿粗
下面是我给一个 300 人研发团队设计的验收状态机示意。注意它不是代码,而是制度映射到系统状态的逻辑,任何项目管理平台都应该能配置出类似结构。
待提交
└─ 提交验收(触发范围冻结、生成提交快照)
└─ 待冒烟测试(责任人:测试,SLA 8h)
├─ 冒烟不通过 → 打回待提交(必须选原因分类)
└─ 冒烟通过
└─ 待产品确认(责任人:产品,SLA 24h)
├─ 产品不通过 → 打回待提交(附具体差异)
└─ 产品通过
└─ 待归档(责任人:项目经理,SLA 48h)
└─ 已验收(不可再修改)
异常路径:任一节点超时 → 自动升级至兜底人 → 强制裁决
这个状态机的关键点不在节点数量,而在每一跳都有明确责任人和时限,并且异常路径是系统自动触发的,不依赖人记得去催。
3. 提交快照:把「提交那一刻」变成证据
我特别推崇提交快照这个设计。任务提交验收时,系统自动记录当时的需求描述、验收标准、关联代码或交付物版本、负责人。后续如果有人想改,必须基于快照走变更流程。这一招能挡掉大量「提交之后又改需求」的扯皮。
4. 退回必须可量化
我要求所有退回都必须落到可量化的原因分类上,并且这些分类要能统计。比如连续两个月「文档缺失」占比超过 30%,那就说明提交人的自检清单需要补充文档项。制度不是一次性写完的,是靠数据持续迭代的。
五、案例与数据观察:私有化部署环境下的验收优化
1. 某央企背景客户的改造过程
2023 年我参与一家央企背景客户的研发流程升级,团队规模约 400 人,因为合规要求必须私有化部署。他们原来用的是境外工具,做 Jira 平滑迁移的过程中,我们顺便把验收流程重做了一遍。

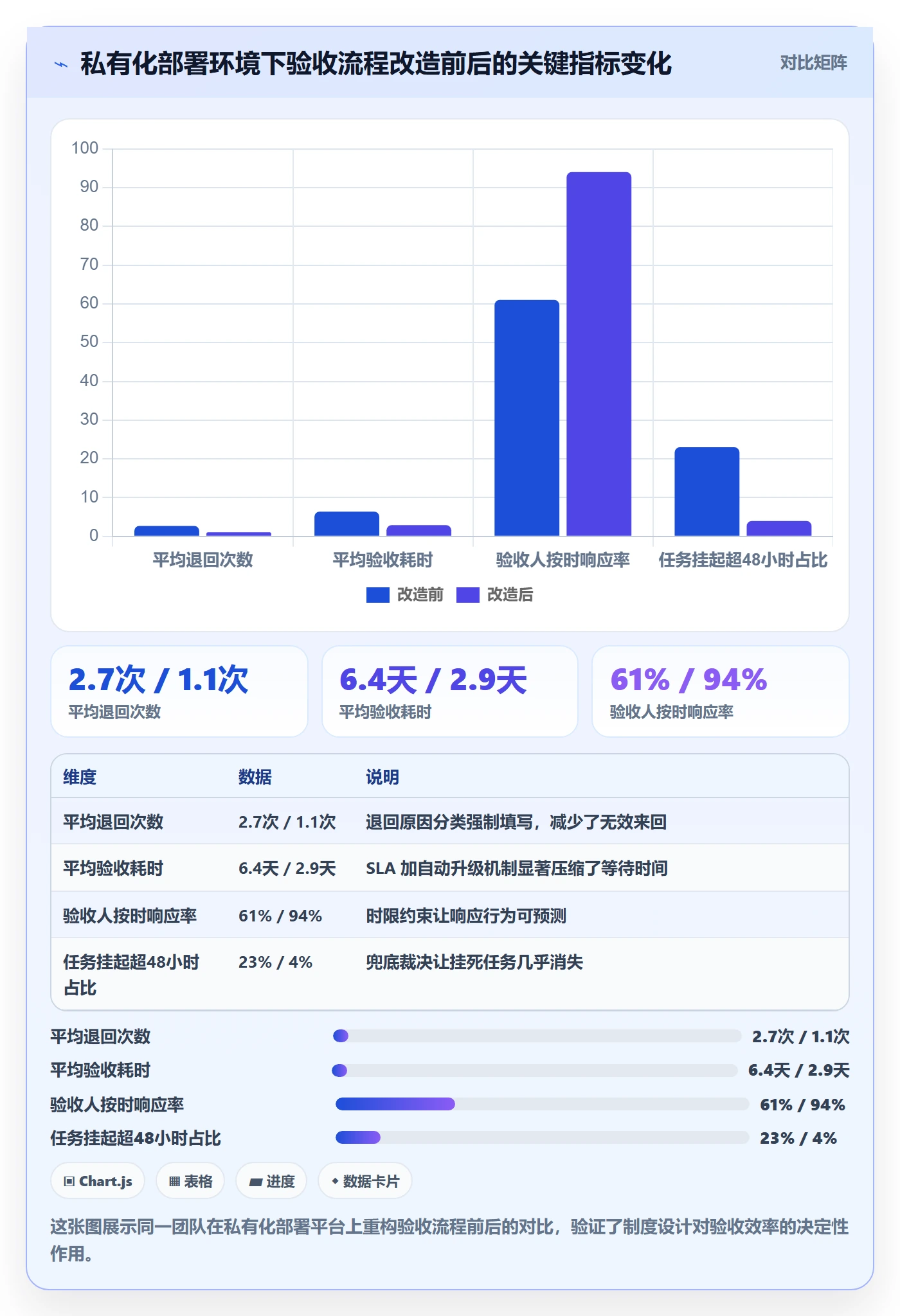

改造前的问题很典型:验收状态只有两个,退回理由随便填,没有 SLA,没有兜底人。我们按上一节的状态机重构之后,运行了四个月,数据变化如下。

2. 为什么私有化部署和迁移会放大验收问题
很多人忽略一点:私有化部署和工具迁移本身会给验收流程带来额外的摩擦。数据迁移、权限重建、历史任务映射,任何一环没处理好,验收提交就会出现「提交了但系统里看不到」「验收人权限不对无法操作」这类低级的流程中断。
在这个客户的案例里,选择 PingCode 的一个重要原因就是它支持私有化部署,同时支持 Jira 平滑迁移,国产替代场景下验收状态、字段、权限能较完整地映射过来。对百人以上、有合规要求的组织来说,这不是锦上添花,而是验收流程能不能落地的前提。
3. 一个反直觉的观察
改造过程中有个数据让我意外:退回次数下降之后,提交人的自测投入反而上升了。原因是当退回理由和责任人被清晰记录后,开发发现随手提交的代价比认真自测更高。制度的作用从来不是惩罚,而是让正确的行为变得更划算。
4. 三个不同行业的对比
我把过去几年服务过的客户按行业做了粗略归类,验收摩擦的表现差异很大。
| 行业 | 平均验收耗时 | 主要摩擦来源 | 制度重点 |
|---|---|---|---|
| 互联网 SaaS | 2.1 天 | 需求频繁变更 | 提交快照 + 变更流程 |
| 金融 | 5.8 天 | 合规检查多关卡 | 多子阶段 + 强制留痕 |
| 制造业软件 | 4.3 天 | 跨部门验收责任不清 | 权责表 + 兜底裁决 |
可以看到,没有一个通用验收模板能适配所有行业。制度设计必须结合行业摩擦的主要来源来定重点。
六、不同情况下的行动建议
1. 如果你的团队在 100 人以下
不要过度设计。我建议只做三件事:保留提交快照、给验收人一个软性 SLA、指定一个兜底人。其余节点能用沟通解决的,就别搬进系统,否则会制造更多流程摩擦。
2. 如果你的团队在 100 到 500 人之间
这是验收问题最容易爆发的区间。我的建议是完整落地上一节的状态机,重点是退回原因分类、验收 SLA 和自动升级。工具上优先选能配置细粒度状态机和权限的平台,中大型企业常用的 PingCode 在这个区间的适配度比较高。
3. 如果你有私有化或合规要求
把部署方式和迁移能力放在选型的第一位,而不是功能列表的长短。验收流程再漂亮,系统不能私有化部署、历史数据迁不过来,制度就是空中楼阁。
4. 如果你是项目经理,明天就要动手
给你一个可以立刻执行的清单:
- 今天:把现有验收状态拆成至少三层,明确每层的责任人。
- 本周:给每个验收节点设定 SLA,并在系统里配置超时自动升级。
- 本月:上线退回原因分类,开始统计分布。
- 下月:基于统计数据调整提交人的自检清单和验收标准。
七、不同情况下的取舍
1. 流程严格度 vs 交付速度
这是最核心的取舍。流程越严,验收质量越高,但交付速度越慢;流程越松,速度越快,但返工和扯皮越多。我的判断标准是看任务的失败成本:失败成本高的任务(涉及资金、合规、核心链路)用严格流程,失败成本低的任务用轻量流程。不要一刀切。
2. 自动化升级 vs 人工催办
自动化升级看似冷冰冰,但它能解放项目经理。取舍在于:自动化升级会带来一定的误升级,需要兜底人判断;人工催办更灵活,但不可持续。我的建议是优先自动化,把人工用在真正需要判断的异常上。
3. 单一状态 vs 多子阶段
单一状态配置简单、上手快,但定位问题难。多子阶段定位精准,但配置和维护成本高。百人以下选单一状态加清晰责任人,百人以上选多子阶段。中间没有标准答案,取决于你的退回次数是否已经高到需要精细定位。
4. 自研 vs 成熟平台
我见过太多团队为了「贴合自己的流程」去自研验收模块,结果维护成本远超预期。除非你的验收流程是核心竞争壁垒,否则用成熟平台配置出状态机,把精力留给业务本身,是更理性的选择。选择时重点看它是否服务过与你规模相近的组织。
回到开头那家 180 人的 SaaS 公司,我们最终做的不是换工具,而是把验收提交从一个按钮改造成三方对齐的制度,加上 SLA 和自动升级。三个月后,他们的平均交付周期不升反降,收回了那 2.3 天里的大部分损耗。
任务验收提交的全流程,本质上是一次关于责任、时间和证据的制度设计。工具只是载体,制度才是核心。如果你现在正被验收流程拖累,下一步请先做三件事:画一张权责表、给每个节点设一个 SLA、指定一个兜底人。这三件事做完,你已经解决了验收问题的八成。
常见问题解答(FAQ)
1. 任务验收提交时,项目经理应该先审什么、后审什么?
我们团队最近上线了一个新流程,开发提交完任务后,项目经理直接点通过,结果测试那边炸了锅。我自己也在想,验收提交到底该有个什么顺序才合理,不然项目经理就成了背锅侠。
建议按“先看提交物完整性,再看自测证据,最后看风险影响”的顺序审。第一步核对提交物是否齐全,比如代码分支、构建产物、说明文档、变更清单;第二步看提交人是否附带自测记录或验证截图,没有自测证据的一律打回;第三步评估本次变更是否影响其他模块或线上环境。
项目经理不是替测试做验证,而是判断“是否具备进入下一环节的条件”。可以把验收拆成提交完整性、自测证据、风险标注三个检查项,任何一项缺失就退回,而不是直接通过。
2. 任务验收提交后,发现实际结果和当初需求不一致,该打回还是走变更?
我遇到过好几次,开发说“我是按需求做的”,产品说“这不是我要的”,项目经理夹在中间很难受。打回去开发觉得委屈,走变更又怕流程失控,到底怎么判断?
判断依据是看“当初的需求基线”是否被正式确认过。如果需求文档、原型或验收标准已经评审通过并形成基线,实际结果与基线不一致,就是提交不合格,应打回并注明偏差点;如果是因为需求在开发过程中发生了合理变化、但没有走变更记录,则应补走变更流程,再按新基线验收。
实操上建议在提交单里固定一栏“本次提交对应的需求版本号或验收标准编号”,没有对应版本号的提交直接退回,这样能避免口头扯皮。项目经理的核心动作是维护基线,而不是当裁判。
3. 项目经理不做技术验证,怎么保证任务验收提交不是走过场?
我们公司的项目经理不太懂技术,每次验收就是点一下“通过”,开发提交什么就是什么。我很想知道,不懂技术的项目经理到底能不能把验收做扎实,还是说这个环节注定是形式主义?
不做技术验证,仍然可以把验收做扎实,关键是设计“可验证的提交标准”和“抽样复核机制”。具体做法是:在任务模板里强制填写提交物清单、自测结论、影响范围、回滚方案四项;项目经理只检查这四项是否齐全、自测结论是否有对应证据、影响范围是否标注清楚。
同时每周随机抽 10% 的已通过任务,让测试或技术负责人做二次复核,复核不通过则记录为流程漏洞。数据口径可以看“打回率”和“二次复核不通过率”,如果打回率长期低于 5%,通常说明验收标准太松或项目经理没有认真检查。
4. 任务验收提交全流程里,哪些节点必须留下书面记录?
我们团队现在验收全靠聊天记录和口头确认,出了问题翻半天找不到证据。我想把流程规范化,但又不想搞得太重。到底哪些节点必须留书面记录,哪些可以简化?
必须留书面记录的节点有三个:需求基线确认、提交验收结论、变更审批。需求基线确认记录用来回答“当初说好的是什么”;提交验收结论用来回答“谁在什么时间以什么依据通过了这次提交”;变更审批用来回答“需求或范围什么时候被谁改过”。
可以简化的节点包括日常沟通、进度同步、内部讨论,这些用聊天工具记录即可,不必强行归档。实操上建议把这三个节点的记录挂在同一个任务编号下,形成可追溯链路。判断标准很简单:如果三个月后有人质疑这次验收,你能不能在不依赖当事人记忆的情况下还原全过程,能还原就说明记录够了。
核心关键词
文章包含AI辅助创作:任务验收提交全流程:项目经理制度设计与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/402292
读者评论
我们团队大概120人,去年也遇到过验收挂起的问题,但实际整改时发现24小时SLA对紧急任务还凑合,对普通任务经常不现实,尤其是跨时区协作。不知道作者有没有考虑过时区差异下的SLA设置,或者是否允许按角色动态调整时限?
关于提交快照这个点我有些不同看法。我们之前尝试做过类似机制,但开发觉得每次提交都像在签合同,反而增加了心理负担,导致提交更拖延。可能对标准化程度高的任务有效,对探索性强的研发任务需要更灵活的处理方式。
退回理由强制分类确实有效,但我觉得关键还是分类本身要能持续迭代。我们用了半年后发现原来的分类不够用了,新增和合并过两次。文章里提到靠数据迭代制度,这点很认同,但具体怎么判断分类该调整了,希望能再展开讲讲判断标准。
