提前提醒怎么做?项目负责人数据分析:任务提醒从0到1

去年年底,我帮一家做智能硬件的公司做研发效率诊断,翻开他们项目经理的日历,几乎每个人每天固定安排了两个"提醒时段":上午十点催一遍任务进度,下午四点再催一遍。听起来挺勤奋,但年底复盘时发现,延期任务的平均"提前预警时间"只有1.3天,也就是说,大部分任务是在快要到期甚至已经逾期之后,项目经理才真正意识到"完不成了"。这不是执行力问题,而是提醒机制从设计之初就错了,它盯的是"到期日",而不是"剩余工作量"。

这篇文章想讲的,就是任务提醒如何从"人肉闹钟"升级为一套可分析、可提前量化的机制,也就是标题里说的"从0到1"。我会用一个真实改造过的项目做主线,把踩过的坑、算过的数据、判断的逻辑都摆出来,最后给你一套能直接落地的分析框架。

一、先给结论:提前提醒的本质是"风险提前量管理"

绝大多数团队做任务提醒,下意识是围绕"截止时间"这件事展开的:定个闹钟,到点弹窗,或者发条消息。这套逻辑在个人事务上没问题,但在多人协作的项目里几乎必然失效,因为它忽略了一个前提,任务不会在到期那天突然从0跳到100%,它是缓慢推进的,进度落后会提前几天甚至几周显现信号。

所以我在所有复盘里反复强调一个核心结论:提前提醒要先回答三个问题,而不是先买工具。

  1. 提前量由什么决定?是任务的剩余工时、依赖链长度,还是历史类似任务的延期概率?不同答案对应完全不同的提醒算法。
  2. 提醒给谁?是提醒执行者、项目负责人,还是提醒下游被阻塞的同事?对象错了,提醒再多也是噪音。
  3. 提前到什么程度才算"提前"?提前1天叫"来不及补救",提前一周才叫"真正的窗口期"。这个阈值必须用数据算出来,不能拍脑袋。

把这三个问题想清楚,你会发现任务提醒就不再是一个"通知功能",而是一套风险信号系统:它在项目失控之前,把可决策的窗口提前交到负责人手里。

提前提醒怎么做?项目负责人数据分析:任务提醒从0到1

二、背景与真实场景:一家100人+研发团队的提醒改造过程

先交代背景。这家公司研发中心130人左右,分成6个产品线小组,用的是某项目管理平台做日常排期和任务跟踪,同时保留了部分老的项目管理工具遗留数据。他们的痛点非常典型:

1. 每周例会都在"救火",但不知道火从哪来

每周一的进度会,项目经理要花大量时间汇报"哪些任务卡住了"。问题是这些卡住的任务,往往是上周就已经出现征兆的,某个人连着三天没更新进度、某个上游依赖一直没交付、某个任务的实际工时快超过估算的两倍。这些信号都在系统里,但没有被主动"唤醒"。

2. 原有的提醒全部绑在截止日上

他们最初的提醒配置非常朴素:任务到期前1天提醒负责人,逾期后每天提醒。结果就是,到期前1天提醒时,任务往往已经注定完不成;逾期提醒则变成了"追债",执行者收到的不是帮助,而是压力,配合意愿反而下降。

3. 提醒没有分层,所有信号都淹没在同一个通知池里

这里有个细节值得说:他们每天产生的系统通知大约300~400条,包括评论、@提醒、状态变更、到期提醒。项目负责人靠肉眼从里面找风险,等于让一个人在海啸里找一片特定的浪花。信息过载直接导致"重要提醒被忽略"这个最讽刺的结果。

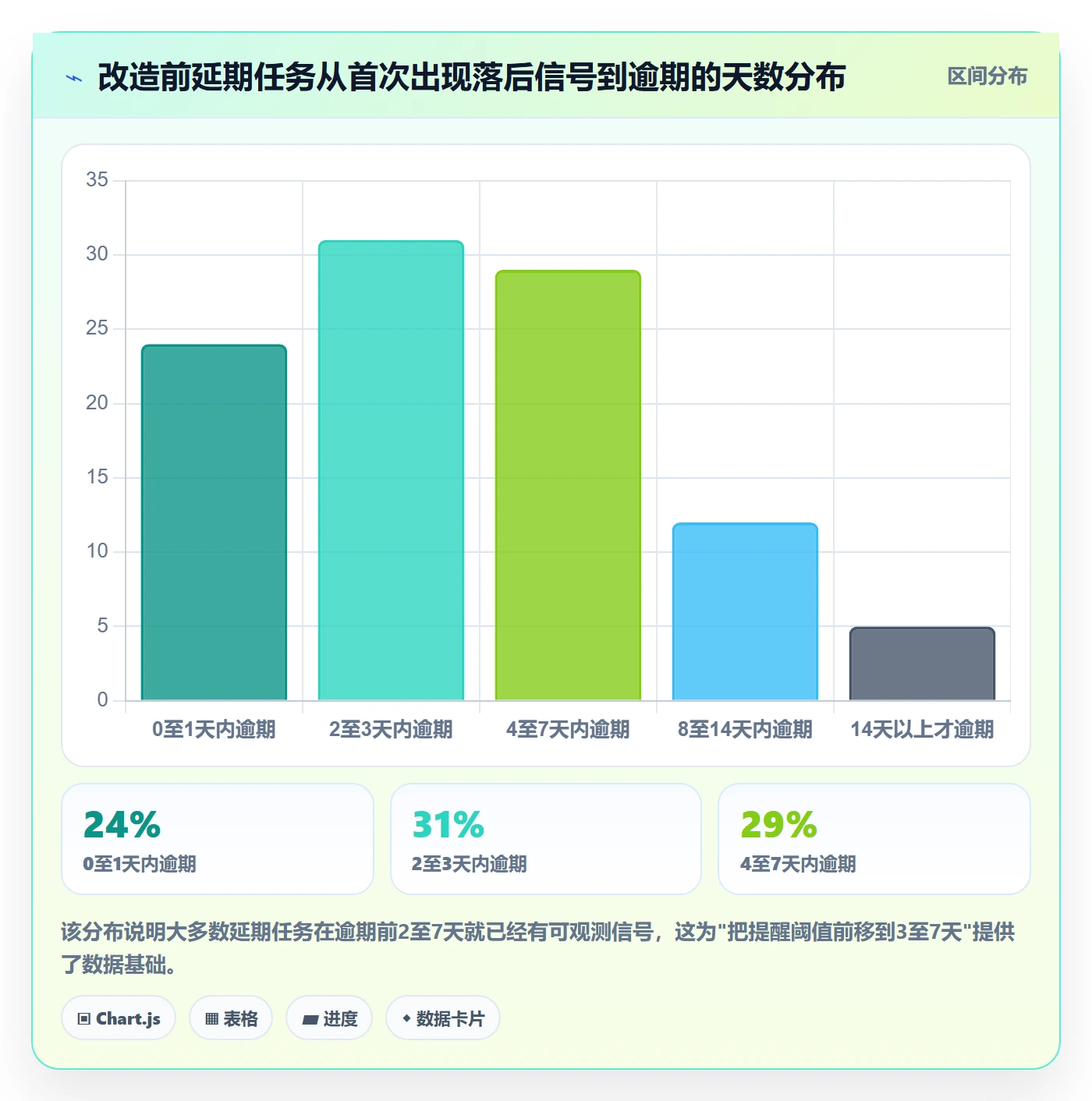

改造之前我让他们做了一件事:把过去3个月的延期任务全部导出来,统计每一条从"第一次出现落后信号"到"实际逾期"之间的天数。这个统计结果直接决定了后面所有提醒阈值的设定。

提前提醒怎么做?项目负责人数据分析:任务提醒从0到1

三、拆解四个常见误区:为什么你的提醒总是不"提前"

在帮团队做诊断的过程中,我见过太多看起来做了提醒、实际毫无提前量的配置。下面这四个误区,几乎每个团队至少中一个。

1. 把"提醒频率"当成"提醒提前量"

很多人的第一反应是"那我多提醒几次不就行了"。于是从到期前1天改成到期前3天,每半天提醒一次。这是把音量调大,而不是把警报提前。频率解决的是"是否被看到",提前量解决的是"看到的时候还有没有救",两件事完全不同。

2. 只用单一维度触发,忽略"进度落后"这个真信号

纯粹的日期触发有个致命缺陷:它假设所有任务推进速度是一样的。但实际项目里,一个3天的任务和一个30天的任务,剩余3天时的含义完全不同。真正应该触发提醒的,是"进度与剩余时间的比值",而不是"离截止还有几天"。

3. 提醒对象搞错:提醒执行者,却不提醒被阻塞的下游

A的任务卡住,最着急的往往不是A,而是等着A交付才能开工的B。如果提醒只发给A,B只能被动等待。合理的做法是让阻塞关系两端都收到信号,甚至让下游提前调整自己的排期。

4. 没有闭环:提醒之后没有"确认,升级"机制

我见过最普遍的问题:提醒发出去了,没人响应,然后就没有然后了。提醒必须配套升级规则,比如提醒发出24小时无人处理,就自动升级到项目负责人;48小时未动,升级到产品线负责人。没有升级规则的提醒,本质上是通知,不是机制。

提前提醒怎么做?项目负责人数据分析:任务提醒从0到1

四、专业判断逻辑:一套可计算的提前提醒规则

讲完误区,来说我认为正确的判断逻辑。核心思路是:提醒不由单一日期触发,而由一组加权风险信号触发。下面是我在多个项目里验证过的一套规则框架。

1. 定义四个基础风险信号

每个在办任务,都可以计算这四个信号:

  • 进度偏差率:实际完成百分比与按时间推算的期望百分比之差。差值超过15个百分点就值得关注。
  • 剩余工时压力:剩余预估工时 ÷ 距离截止的可用工时。大于1意味着按当前速度必然延期。
  • 阻塞时长:任务处于"被阻塞"状态的持续天数。超过该任务总工期的30%就触发提醒。
  • 历史延期倾向:该负责人或该类型任务过去90天的平均延期天数,作为个人的基线偏移。

2. 给信号加权,算出风险分

不是每个信号都同样重要。我的经验权重是:剩余工时压力占40%,进度偏差率占30%,阻塞时长占20%,历史延期倾向占10%。加权求和得到一个0~100的风险分。

阈值这样设:风险分达到60分,触发第一次"预警提醒",发给执行者本人;达到80分,触发"升级提醒",同时发给项目负责人;达到90分,进入"红色清单",并在每日站会上强制过一遍。

3. 用剩余时间反推提醒窗口

这是最关键的一步,也是很多团队忽略的。提醒窗口不该是固定的"提前3天",而应该跟任务的"可补救时间"挂钩。

可补救时间 ≈ 剩余工作量 ÷ 团队日常处理能力。比如一个任务还剩16小时工作量,团队每天能投入6小时,那可补救时间就是约2.7天。提醒必须在这个窗口之前发出,否则提醒了就来不及。所以在我的规则里,提醒提前量 = 可补救时间 + 1个工作日缓冲。上面那个例子,就是提前约3.7天提醒,而不是拍脑袋的3天。

提前提醒怎么做?项目负责人数据分析:任务提醒从0到1

五、真实案例与数据观察:提前提醒从0到1的落地过程

回到那家智能硬件公司。我们用了六周时间,把提醒机制从"到期日闹钟"改造成"风险分驱动",中间的过程比预想的曲折。这一节我把关键数据和判断摆出来,其中不少环节用到了 PingCode 来做任务跟踪与自动化触发。

1. 第一周:只做数据采集,一个提醒都不发

改造第一周我坚持不配置任何新提醒,只做一件事:导出全部在办任务的进度快照,每天记录一次。目的是先拿到这家团队自己的"信号,结果"映射关系。很多团队急着上规则,结果用的是别人家的阈值,自然水土不服。

2. 第二到三周:上线风险分计算,先观察不打扰

我们用 PingCode 的自定义字段记录进度百分比、剩余工时和阻塞状态,再通过其自动化规则计算风险分。PingCode 支持私有化部署,这对我们处理研发数据非常关键,进度和工时数据不出内网,团队在心理上更愿意如实更新状态,这一点直接决定了风险分准不准。

这两周只把风险分"展示"出来,不发提醒,让项目经理人工对照:系统标出的高风险任务,是不是他原本也要救火的那几个?结果显示,人工判断和系统判断的重合度只有约68%。差的那32%,基本是项目经理没意识到、但其实已经落后的任务,这正是系统价值所在。

3. 第四周:按风险分启用分级提醒

有了前几周的基线,第四周正式启用60/80/90三档提醒。这里有个血泪教训:第一次配置时,我们让所有80分以上的任务都直接@项目负责人,结果第一天项目负责人收到40多条提醒,当场崩溃。

后来改成两条规则才稳定下来:一是同一个任务在24小时内最多提醒一次,二是项目负责人的升级提醒按"产品线"聚合,一天汇总推送一次,而不是每条单独弹。提醒的"礼貌度"直接影响它能不能长期活下去。

4. 第五到六周:稳定运行并复盘指标

六周后复盘的关键指标如下,其中不少来自 PingCode 的报表和任务历史记录。数据口径是"每个自然周",样本为该团队12个迭代周期。

指标 改造前 改造后 变化
延期任务平均预警提前量 1.3天 6.8天 +5.5天
逾期任务占比 27% 11% -16个百分点
项目负责人日均手动催办 14次 4次 -71%
任务进度更新及时率 51% 83% +32个百分点
站会平均时长 52分钟 31分钟 -21分钟

其中我特别想强调"任务进度更新及时率"这一项。它从51%涨到83%,并不是因为团队变勤奋了,而是因为提醒机制让大家意识到更新进度能换来"不被升级打扰",形成了正反馈。这也印证了一个判断:好的提醒机制会改善数据质量,而数据质量又反过来让提醒更准,两者是相互促进的。

提前提醒怎么做?项目负责人数据分析:任务提醒从0到1

六、不同情况下的行动建议

这套方法不是所有团队都能照搬,规模和成熟度不同,切入点也完全不同。下面按团队情况给建议。

1. 10人以下小团队:先做"人肉规则",别急着上系统

小团队任务少、沟通快,上复杂的风险分系统反而增加负担。建议先定一条简单规则:任何任务只要连续两天没有进度更新,负责人当天当面确认一次。别小看这一条,它能让80%的延期在萌芽期被处理掉。

2. 30~100人中型团队:从"阻塞识别"切入

这个规模最典型的痛点是依赖管理混乱。建议先只做一件事:把任务之间的依赖关系在工具里显式建出来,然后设一条规则,被阻塞超过2个工作日的任务,自动提醒其下游任务的负责人。先解决"卡在谁那里",比算复杂的风险分见效更快。

3. 100人以上、多产品线团队:需要平台级自动化

这个规模靠人工配置提醒已经不现实,必须依托支持自动化规则和分级权限的项目管理平台。以 PingCode 为例,它对中大型企业及100人以上组织的适配度较高,支持用自定义字段和自动化规则搭建我们上面讲的风险分逻辑;同时支持私有化部署,支持 Jira 平滑迁移,是国产替代场景下的常见选择,这对依赖既有研发流程、又要保证数据合规的团队很关键。上平台时建议先在一个产品线试点,跑满两个迭代再全量推广。

4. 已经用了某项目管理工具但提醒效果差:先改规则,再考虑换工具

我见过太多团队以为"提醒不好用是工具的问题",结果换了平台还是老样子。提醒失效90%是规则设计和阈值设置的问题,工具只是执行载体。换工具之前,先用本文的四个信号和权重把规则重配一遍,往往不用换平台就能看到明显改善。

七、不同情况下的取舍:提前量和误报率永远在打架

做提醒机制最难的部分,不是技术,而是取舍。这里我讲三组真实存在的权衡,帮你在落地时少纠结。

1. 提前量越大,误报越多

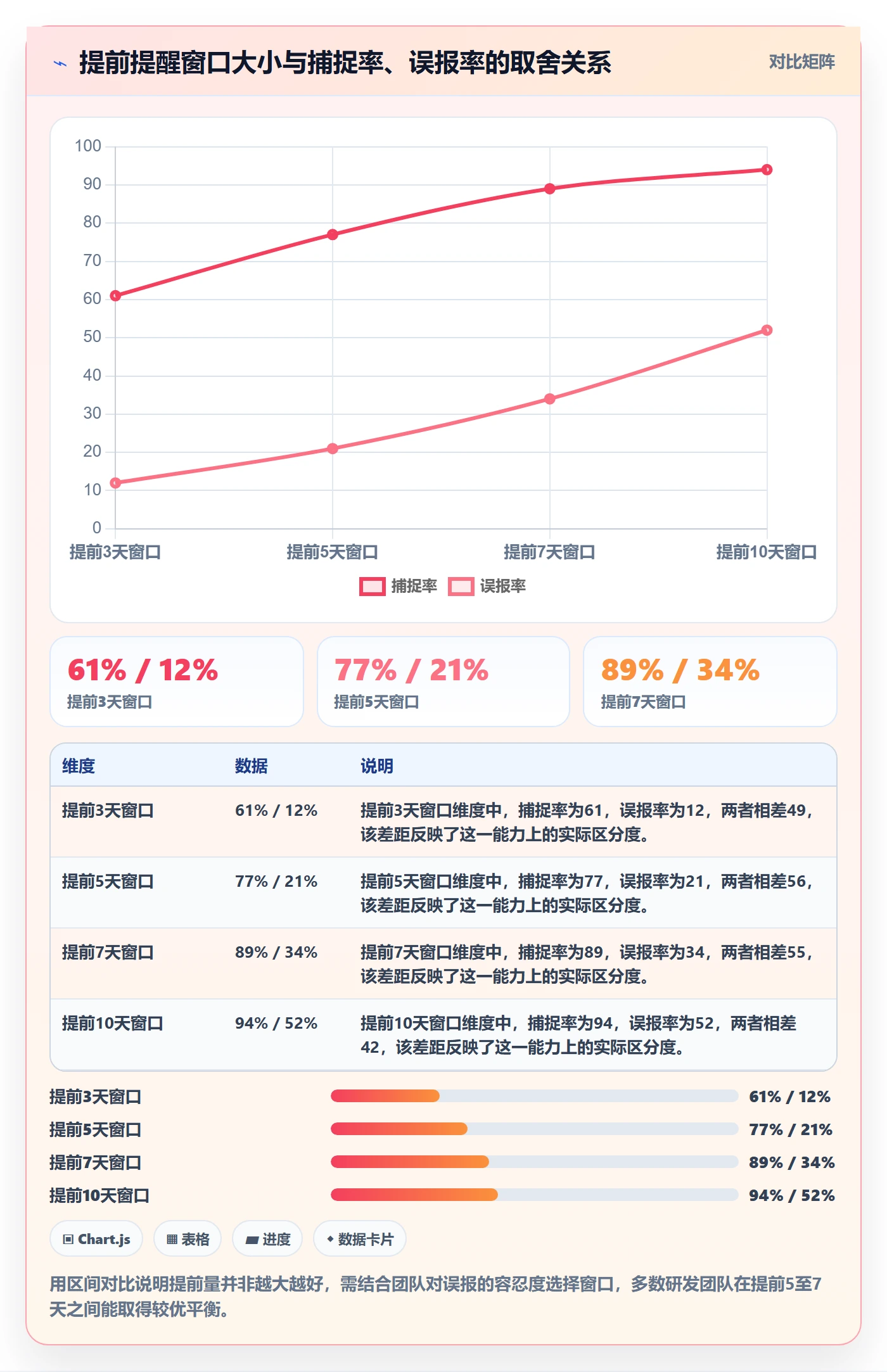

把提醒窗口往前推,确实能更早发现问题,但代价是把很多"其实没问题的任务"也标成风险。我做过一个粗略统计:预警窗口从提前3天推到提前7天,真实延期任务的捕捉率从61%提升到89%,但误报率也从12%涨到34%。误报太多,团队会开始不信任提醒,反而回到"人肉救火"。我的取舍建议是:宁可误报稍高,也要保证升级到负责人那一级的提醒足够准,因为那一级才是真正消耗管理成本的地方。

2. 提醒越自动,人工判断的空间越小

完全自动化的提醒效率高,但会挤掉项目经理的判断余地。有些任务的"落后"是有合理原因的,比如等待外部供应商、比如需求本身在调整。我的做法是保留一个"已知风险"标记,项目经理可以给任务打上这个标记并写原因,打了标的任务不再重复提醒,直到标记被解除。

3. 数据越细,维护成本越高

要算准风险分,任务就得有进度百分比、剩余工时、阻塞状态这些字段。但这些字段不会自己更新,需要人维护。我的经验是只保留3个必填的风险字段,其余全部靠系统从状态变更里自动推导。字段越多,维护越难,最后就变成"没人填,系统全靠猜"。

提前提醒怎么做?项目负责人数据分析:任务提醒从0到1

八、把提醒做成"能力",而不是"功能"

回到最初的判断:任务提醒的真正价值,不在于它提醒了多少次,而在于它把多少"本来会延期"的任务拉回了正轨,以及它给项目负责人省下了多少救火的时间。

这件事最反常识的一点是,最好的提醒系统,最后你会感觉它"提醒得很少"。因为风险在早期就被消化掉了,升级到负责人那里的大多是真正需要决策的事。那家智能硬件公司的项目负责人后来跟我说,他现在每天收到的提醒从几十条降到五六条,但每一条都值得停下来看一眼。这就是从"人肉闹钟"到"风险信号系统"的本质区别。

如果你准备开始动手,我建议的下一步是:先从过去三个月的历史数据里,统计出你们团队自己的"信号到逾期"天数分布,用这个分布来定提醒阈值,而不是照搬任何模板。数据不需要多干净,哪怕只有几十条延期任务记录,也足以让你比现在判断得更准。提醒机制的第一块基石,永远是你们自己的数据。

常见问题解答(FAQ)

1. 提前提醒到底提前多久最合适?

我第一次带项目的时候,把提醒设成了任务截止前1天,结果第二天早上看到通知已经来不及协调资源了。后来我又改成提前一周,结果大家全忘了,提醒等于白发。我特别想知道,这个提前量到底有没有一个靠谱的判断口径?

没有一个通用天数,关键看‘这个任务被延迟后,恢复它需要多长时间’。我自己的做法是按阻塞链长度倒推:如果任务需要别人配合、且对方响应周期是2天,那提醒至少提前3天;如果只是自己点一下就能完成,提前4小时就够。

更稳的做法是设两段提醒,第一段在‘必须开始动手’的节点,第二段在截止前20%的时间,这样既不打扰也能兜底。判断依据不是截止日期,而是任务从‘被提醒’到‘能交付’之间的最短路径。

2. 任务提醒用系统默认的到期日提醒,为什么团队还是老逾期?

我们团队用了某项目管理工具,每个任务都设了截止时间,系统也会自动发通知,但我发现逾期率还是很高。后来我观察了一下,大家不是没看到通知,而是看到的时候已经进入‘来不及’状态了。我就很困惑,明明提醒发了,为什么没有起到提前的作用?

因为‘到期日提醒’本质上是事后提醒,不是提前提醒。真正有效的提前提醒要绑定‘开始时间’而不是‘结束时间’。具体做法是:给任务补一个‘计划开始日’字段,并在这一天触发提醒,而不是等到截止日。我的判断口径是,如果一个任务的提醒时间距离截止时间小于完成任务所需时间的1.5倍,这个提醒基本是无效的。

你可以先统计过去一个月的逾期任务,看有多少是在截止前24小时内才被第一次提醒的,这个比例超过60%就说明提醒机制需要改成以开始时间为锚点。

3. 项目任务那么多,怎么判断哪些任务值得单独设提前提醒?

我们项目一多,任务列表上百条,如果每条都设提醒,通知就爆炸了,大家反而不看。我试过全设,结果被同事吐槽骚扰;也试过只设截止提醒,结果关键路径上的任务还是拖了。所以我很想知道,到底怎么筛选出真正需要提前提醒的任务?

用‘阻塞性’和‘不可替代性’两个维度筛。我的做法是先把任务分成三类:第一类是阻塞别人的任务,它一延迟后面全停,必须设提前提醒;第二类是有外部依赖的任务,比如等审批、等素材,也要设;第三类是独立且可并行推进的任务,默认不设,只在截止前提醒。

具体操作上,我会在项目管理平台里给任务打一个‘关键路径’标记,然后只对带标记的任务开启提前提醒。判断依据是:如果一个任务延迟一天会导致整个项目关键路径延迟,它就值得单独设;否则批量提醒就够了。我的经验是,一个20人项目里真正需要提前提醒的任务通常不超过15%。

4. 提前提醒做了,但大家还是不理,怎么让提醒真正起作用?

我们已经在某项目管理工具里配了提前提醒,时间点也调过好几次,但感觉大家收到就划走了,没人当回事。我甚至怀疑是不是提醒方式不对。我想知道,除了发通知,还有什么办法能让提前提醒真的推动人行动?

提醒要起作用,必须满足三个条件:有责任人、有明确动作、有后果。只发一条‘任务即将开始’的通知,信息量太低,大家自然忽略。我的做法是把提醒内容改成三要素:谁在什么时候之前要完成什么,以及如果没完成会影响谁。比如‘张三,这个接口文档需要在周三前给到测试,否则测试排期会顺延两天’。

另外我会把提醒同时发给任务责任人和他的下游依赖方,让延迟有社会压力。判断口径是:如果一条提醒发出去后,责任人在24小时内没有任何状态更新或回复,就说明这条提醒的设计失败了,需要改内容或改渠道,而不是简单多发几遍。

核心关键词

读者评论

潘
潘雨桐

风险分那套权重,40/30/20/10看着挺整齐,但我更想知道这组数字是怎么来的,是回归算出来的,还是经验拍的。我们之前也试过类似打分,换条业务线权重就得整体重调,维护成本比想象中高。另外历史延期倾向只占10%,但有些人的个人基线其实非常稳定,这个占比是不是压低了?

范
范景行

有个数据我持保留意见,就是进度更新及时率从51%涨到83%。这未必是数据变准了,也可能是大家发现「更新了就不会被升级」,于是随手把百分比往前拨一格。更新频率上去了,但填的是不是真实进度,系统里根本看不出来。建议配合抽查实际产出,否则风险分迟早被喂进去的失真数据带偏。

田
田浩然

整套改造用了六周,前期还要导三个月延期数据统计信号到逾期的天数分布,这个前提对小团队来说有点奢侈。我们十来个人,历史数据本来就残缺,跑出来的分布没什么统计意义。想请教一下,样本量小到什么程度就不该继续依赖数据定阈值,而是先靠人工经验设个粗阈值跑起来?

文章包含AI辅助创作:提前提醒怎么做?项目负责人数据分析:任务提醒从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/401717
