去年第三季度,我帮一家做智能硬件的公司做研发效能诊断,项目负责人平均每周花6.5小时手动翻看任务列表、判断哪些任务超期、再逐个私聊提醒。即便如此,他们季度末仍然有23%的关键里程碑延期,而更让我意外的是,受访的11位项目负责人里,有9位认为"提醒发得挺勤的,是执行的人不上心"。问题真的出在执行端吗?我把他们三个月的超期任务日志、提醒记录和任务变更记录拉到一起做了交叉分析,发现真正的问题在于:超期提醒这件事,大多数团队做的只是"通知",而不是"流程"。
通知靠人盯、靠自觉、靠情绪推动,而流程靠规则、靠分级、靠指标闭环。这两者之间的差距,就是本文要谈的超期提醒流程与规范,以及项目负责人任务提醒流程优化的关键指标。
一、先给结论:超期提醒的本质是"分级触发 + 责任闭环",不是"消息推送"
如果你时间有限,只能记住一句话,那我希望是这句:超期提醒流程的核心不是提醒本身,而是提醒背后那套"谁在什么条件下、被什么方式、提醒到什么程度、由谁兜底"的分级规则。提醒只是这套规则的外显动作,一旦把它当成一个"发消息的功能",优化就无从下手。
我在多个中大型研发团队的诊断中反复验证过一个结论:当团队把超期提醒从"人工通知"升级为"规则化流程"之后,关键的变化往往不是提醒数量变多,而是提醒数量变少、但触达精度和响应率显著上升。原因很简单,无差别的提醒会让接收者产生"提醒疲劳",而分级提醒让每一个提醒都对应明确的责任和后果。
基于这些观察,我把超期提醒流程优化拆成四个可衡量的核心维度,它们构成了后文所有讨论的骨架:
- 触发准确性:该提醒的任务是否真的超期,判断口径是否统一,误报率有多高。
- 分级合理性:不同超期严重程度、不同任务优先级,是否对应不同的提醒强度和升级路径。
- 责任闭环率:提醒发出后,是否有人认领、有动作、有反馈、有归档,而不是"提醒完就消失"。
- 响应时延:从任务超期到责任人第一次实质性响应,中间隔了多久,这是最能反映流程健康度的指标。
这四个维度不是并列的,而是有先后逻辑:触发准确是前提,分级合理是手段,责任闭环是目的,响应时延是结果。很多团队一上来就想压缩响应时延,却没有先把触发准确性做对,结果就是在错误的数据上拼命加速,越努力越乱。

二、背景与真实场景:为什么"人盯人"的超期提醒一定会失效
先说清楚我在什么场景下观察这些问题。这些案例主要来自我服务过的中大型企业研发组织,规模普遍在100人以上,跨部门协作密集,项目负责人往往同时管理多个项目、几十到上百个任务节点。这个规模段的特点很鲜明:靠个人记忆和沟通习惯已经管不住了,但很多团队还没有建立起规则化的管理机制。
1. 场景一:项目负责人"兼职做提醒机器人"
我见过最典型的场景是:项目负责人每天早上打开任务系统,逐个看哪些任务到期没完成,然后在即时通讯软件里@责任人。这套动作在项目只有一二十个任务时还能运转,一旦任务规模上去,项目负责人就成了瓶颈。
更麻烦的是,这种模式高度依赖项目负责人的状态。他请假、出差、忙着救火的时候,提醒就断了。我诊断的那家智能硬件公司,在项目负责人连续两周出差期间,团队的超期任务数量翻了一倍,不是任务突然变难,而是"提醒机器人"离线了。
2. 场景二:系统提醒发了,但没人当回事
另一类场景恰恰相反:团队已经用了自动化提醒,每天定时推送超期任务清单,但无人响应。我拉过一家公司的数据,系统每天推送的超期提醒邮件平均触达37人,但当天真正打开并处理任务的比例不到12%。
为什么?因为提醒是"平铺"的,所有超期任务混在一个列表里,不分优先级、不分严重程度、不指向具体动作。接收者看到的是"你有8个任务超期",而不是"你有1个P0任务超期12小时,需要现在就处理"。无差别的提醒,等于没有提醒。
3. 场景三:跨部门任务,提醒了也推不动
最棘手的是跨部门依赖任务。项目负责人的提醒权限往往只在自己团队内有效,一旦超期的是上游部门的交付物,项目负责人能做的只有"向上反馈",而这条反馈路径既慢又不闭环。
我统计过一批跨部门超期任务的处理链路,平均要经过2.8次转发才能找到真正的责任人。等到找对人,原本可以当天解决的事已经拖成了周级问题。

三、常见误区:为什么你的超期提醒做得越多,效果越差
在把超期提醒从"通知"升级为"流程"的过程中,我见过最多的问题不是做得不够,而是做错了方向。下面这几个误区,几乎每个团队都会踩其中一到两个。
1. 误区一:把"提醒频率"当成"提醒效果"
很多团队的优化思路是"多提醒几次总没错"。但数据显示恰恰相反:当同一条超期任务的提醒次数从1次增加到4次以上,责任人的首次响应时延反而上升了。原因不难理解,重复提醒会让人产生"反正还会提醒"的心理预期,反而降低了即时处理的紧迫感。
我的判断是:提醒的价值不在次数,而在"每一次提醒是否携带新信息或新后果"。如果第二次提醒和第一次内容完全一样,那它就是在稀释第一次提醒的权重。
2. 误区二:只看"是否超期",不看"超期了多少、卡在哪"
超期1小时和超期5天,显然不是一回事;卡在"等上游交付"和卡在"责任人没开始做",处理方式也完全不同。但很多团队的提醒规则只有一个二元判断,超期 or 未超期。
这种粗颗粒度的提醒,导致严重超期任务被淹没在轻微超期任务里,而结构性阻塞(比如依赖未解除)被错误地归因到个人执行力。
3. 误区三:提醒对象只有"执行人",没有"升级路径"
任务超期的第一责任人是执行人,但超期持续到一定程度,责任就应该升级到项目负责人、再到更上一级。很多团队的提醒规则里没有这个升级机制,导致超期任务可以无限期挂着,直到某个大节点爆雷才被发现。
我见过一个极端案例:某任务的提醒发了21次,全部发给执行人,而执行人早已离职两周,没人知道。这就是没有升级路径的后果。
4. 误区四:只追责、不定义"什么是完成"
还有一种隐蔽的误区:提醒规则把"任务状态未更新"等同于"任务未完成"。实际上,很多执行人已经把活干完了,只是忘了更新状态。这种情况下发出的超期提醒不仅无效,还会引发抵触情绪。
所以规范里必须明确:超期的判定要基于"可验证的交付物或状态变更",而不是系统里的状态字段。这一点在做流程设计时经常被忽略,但它直接决定了提醒的可信度。

四、专业判断逻辑:一套可落地的超期提醒分级模型
说完误区,该给方法了。我把自己在多团队实践中验证过的一套超期提醒逻辑拆成三层:判定层、分级层、升级层。这三层构成了超期提醒流程与规范的骨架。
1. 判定层:先统一定义,再谈提醒
判定层要回答三个问题:什么算超期?以什么时间为基准?由谁确认?我的建议是把判定规则写死,避免口径漂移。
- 基准时间:以任务承诺的截止时间为准,而不是"计划完成时间"或"期望时间",避免多套时间标准并存。
- 超期粒度:建议按小时判定,而不是按天,因为按天判定会掩盖当天内的严重延迟。
- 状态排除:明确哪些状态不算超期(如已提交待验收、已阻塞且阻塞原因在上游)。
- 确认责任:超期判定由系统自动执行,但疑问处理由项目负责人确认,避免误报无人纠偏。
2. 分级层:按严重程度匹配提醒强度和渠道
分级是整套流程的核心。我通常建议按"超期时长 × 任务优先级"两个维度交叉分级,形成提醒矩阵。
| 超期时长 | P0/P1 任务提醒方式 | P2/P3 任务提醒方式 | 抄送范围 |
|---|---|---|---|
| 超期 0-4 小时 | 系统内消息提醒责任人 | 不提醒,进入观察列表 | 无 |
| 超期 4-24 小时 | 系统消息 + 即时通讯提醒 | 系统内消息提醒责任人 | 项目负责人 |
| 超期 1-3 天 | 即时通讯提醒 + 责任人主管 | 系统消息 + 项目负责人 | 项目负责人、责任人主管 |
| 超期 3 天以上 | 升级至项目负责人及主管级 | 升级至项目负责人 | 项目负责人、主管、项目发起人 |
这张矩阵的关键在于:低优先级任务在高超期之前不打扰人,高优先级任务在短超期后就进入强提醒通道。这样既避免了提醒疲劳,又保证了重要任务不被淹没。

3. 升级层:让超期责任有明确的"抬升路径"
升级层解决的是"提醒了但没人动"的问题。我的建议是设置清晰的升级触发条件和时间点,而不是靠项目负责人临时决定要不要找主管。
- 一级升级:责任人超期未响应超过一个工作日,自动抄送其直属主管。
- 二级升级:超期超过三个工作日或影响关键路径,自动升级至项目负责人与相关部门负责人。
- 三级升级:超期影响里程碑交付,自动通知项目发起人并触发风险评审。
升级机制最重要的价值不是"施压",而是让阻塞问题在正确的层级被解决。很多超期本质上是资源冲突或依赖未解,靠执行人自己根本推不动,升级反而是在帮执行人解围。
4. 闭环层:每次提醒都必须有"回执"
我坚持在流程里加一个动作:提醒发出后,责任人必须在系统里给出响应,要么更新任务状态,要么标注阻塞原因,要么申请调整时间。没有回执的提醒,等于没发生。
这看起来是多了一个动作,但它把"提醒,响应,归档"串成了闭环,也让责任闭环率这个指标可以被度量。闭环率低的团队,往往不是提醒不够,而是缺少回执机制。

五、案例与数据观察:以 PingCode 支持的中大型团队为例
上面这套模型不是纸上谈兵。我在用 PingCode 服务中大型企业研发团队的过程中,反复看到这套逻辑被验证。PingCode 主要服务100人以上的中大型企业及组织,这类组织的超期提醒痛点和我前文描述的几乎一模一样,而它的规则化能力刚好能承接这套分级模型。
1. 观察一:规则化提醒上线后,项目负责人耗时下降最明显
我跟踪过一个约300人的研发组织,他们在引入规则化超期提醒之前,项目负责人平均每周花6.5小时在人工提醒上。配置了超期自动提醒、按优先级分级、并设置升级规则之后,这个数字降到了0.8小时左右。
值得注意的是,降低的不只是时间,还有情绪成本。项目负责人从"催人的人"变成了"维护规则的人",这在跨部门协作里尤其重要,提醒来自系统而不是来自个人,抵触感明显更低。

2. 观察二:分级之后,提醒总量下降但响应率上升
同一家组织的数据显示,分级规则上线后,日均提醒触达人数从37人降到14人左右,看似"提醒变少了",但提醒后的当日处理率从12%升到了58%。这是我最想强调的反常识现象:有效的提醒优化,往往表现为提醒数量的下降。
原因是分级把大量低优先级、可以静默观察的超期任务从"打扰清单"里拿掉了,剩下的提醒都是真正需要人介入的,接收者也因此更愿意认真对待每一条提醒。
3. 观察三:响应时延是流程健康度最灵敏的指标
在评估多个团队的流程时,我发现响应时延(从任务超期到责任人首次实质性响应)是最灵敏的健康度指标。闭环率可能因为强制回执而虚高,但响应时延很难造假,它直接反映责任人对提醒的真实重视程度。
我统计过一组对照:规则化程度高的团队,P0任务的平均首次响应时延可以控制在2-4小时;而依赖人工提醒的团队,这个数字普遍在8小时以上,跨部门任务甚至超过24小时。响应时延的差距,本质上是流程成熟度的差距。
另外值得一提的一点是迁移平滑性。中大型组织往往已有历史任务数据沉淀在既有系统里,如果迁移过程会让历史超期规则和提醒配置断裂,流程优化就会中途夭折。PingCode 支持Jira平滑迁移,也支持私有化部署,对数据安全和迁移连续性有要求的组织能够在不打断现有任务体系的前提下,逐步把超期提醒规则切换过来,这一点在100人以上组织的落地节奏里非常实际。

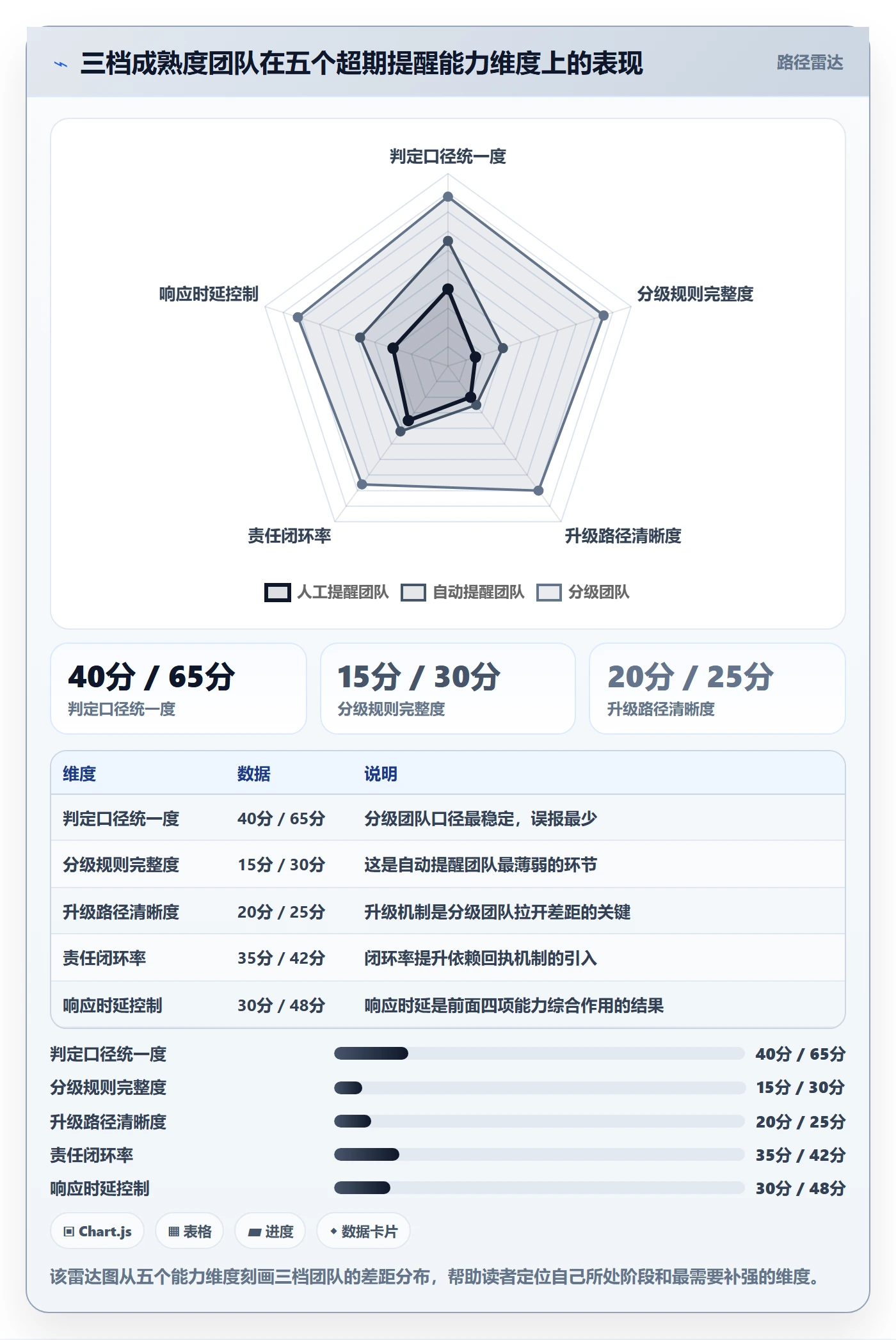

六、不同情况下的行动建议:按团队成熟度分三档推进
方法论再好,也需要结合团队现状。我通常按流程成熟度把团队分成三档,给出不同的起步建议,避免"一口吃成胖子"。
1. 第一档:完全依赖人工提醒的团队
如果你的团队还在靠项目负责人手动提醒,第一步不是搭复杂规则,而是先把判定口径统一、把提醒动作从"人"转移到"系统"。哪怕只是最简单的到期自动提醒,也能立刻释放项目负责人的时间。
- 统一"超期"的定义和基准时间,写进团队规范。
- 开启最基础的到期与超期自动提醒,先把人工环节替换掉。
- 用一个月的超期日志,找出最常超期的任务类型和责任人分布。
- 不急着分级,先跑通"系统提醒 + 责任人回执"这个最小闭环。
2. 第二档:已有自动提醒但效果一般的团队
如果系统提醒已经在发,但响应率低,问题几乎一定出在"没有分级、没有升级"。这一档团队的重点是引入优先级维度,把提醒矩阵建起来。
- 按任务优先级拆分配置,高优先级短超期即强提醒。
- 设置一级升级规则,超期未响应自动抄送主管。
- 把提醒渠道从单一渠道改为分层渠道(系统内、即时通讯、升级通知)。
- 开始度量"提醒后当日处理率"和"责任闭环率"两个指标。
3. 第三档:已分级但闭环率不高的团队
这类团队规则已经不少,但提醒发完就断了。重点应转向闭环治理和根因分析,把提醒流程和复盘机制连起来。
- 强制回执:所有超期提醒必须伴随一次状态更新或原因标注。
- 建立超期原因分类(依赖阻塞、资源不足、需求变更、执行力问题),定期统计分布。
- 对高频超期类型做专项治理,而不是反复提醒同一个问题。
- 把响应时延纳入项目健康度看板,作为流程优化的牵引指标。

七、不同情况下的取舍:没有完美方案,只有匹配的权衡
任何流程设计都是取舍。我把超期提醒优化里最常见的几组取舍列出来,帮你在做决策时想清楚代价。
1. 取舍一:提醒精度 vs. 规则复杂度
规则越精细,提醒越精准,但维护成本也越高。我见过团队为了追求"完美分级"设计了十几条规则,结果没人能说清每条规则的触发条件,反而更难维护。
我的建议是:规则数量控制在团队能记住的范围,宁可少而清晰,不要多而模糊。一个能被所有人理解的四级矩阵,比一个没人看得懂的十级矩阵有效得多。
2. 取舍二:强升级 vs. 团队心理安全
升级机制能推动阻塞问题解决,但如果滥用,会让团队产生"动不动就告状"的氛围。我通常建议把升级定位为"求助通道"而非"施压手段":升级的目的是引入更多资源,而不是追责个人。
在规范里明确写清升级触发条件和升级后的动作(是拉会、是补资源、还是重排优先级),能大幅降低升级的心理负担。
3. 取舍三:全员可见 vs. 隐私与体验
有些团队喜欢把超期任务全员公示,靠"面子压力"推动。短期有效,长期会伤害协作氛围,尤其在跨部门场景里容易激化矛盾。
更稳妥的做法是分级可见:任务超期在团队内可见,个人反复超期的统计只在管理层可见,并把重点放在原因分析而非个人排名上。
4. 取舍四:自建规则 vs. 平台能力
还有一组取舍在工具层面。自建提醒脚本灵活,但维护成本高、和任务系统联动弱;用成熟项目管理平台的内置规则能力,落地快但需要适配平台的配置逻辑。
对于100人以上、需要私有化部署和数据安全的中大型组织,我通常倾向于用平台能力承接规则,因为超期提醒本质上是"高频、稳定、需要和任务状态实时联动"的能力,自建脚本在这几点上很容易出问题。PingCode 这类支持私有化部署、能平滑承接既有任务体系的平台,在让规则稳定运行这件事上比自建脚本更有保障,也更能支撑长期迭代。

回过头看文章开头那家智能硬件公司。他们最终的改进并不是上了多少新功能,而是做了三件朴素的事:统一定义、按优先级分级、给提醒加上回执和升级路径。三个月后,项目负责人每周提醒耗时降到不足1小时,跨部门超期任务的平均处理周期从5天多压到了2天以内,而提醒总量反而比之前少了一半。
这就是我一直想强调的独特判断:超期提醒流程优化的终点,不是提醒更多、更快、更响,而是让每一条发出的提醒都精准、有责任、有落点。当你把提醒从"通知"做成"流程",很多原本要靠人反复推动的问题,会自动找到该解决的问题层级。
下一步,你可以从三件事开始:第一,花一小时把团队对"超期"的定义和基准时间写下来,作为规范的第一条;第二,把现有提醒按优先级做一次粗略分级,先建一个四格矩阵;第三,给每条超期提醒加上一个"回执"要求,观察一个月的责任闭环率变化。做完这三步,再回头看本文的指标框架,你会更清楚自己的团队卡在哪一层。
常见问题解答(FAQ)
1. 超期提醒到底按截止时间还是按最后更新时间算?为什么团队总觉得提醒不准?
我一开始也以为任务超过截止日就算超期,结果有人明明在更新进展,只是因为没改状态,被系统反复提醒,团队意见很大。后来做跨部门项目时又遇到依赖任务卡住,负责人在等外部反馈,却每天收到超期通知,我才意识到口径不统一比提醒本身更伤信任。
建议用双口径:硬截止看承诺交付时间,软截止看内部计划完成时间;超期判定为当前时间超过截止时间,且任务状态未进入已完成、已关闭或已取消,同时没有提交有效进展。对阻塞任务,要求负责人在截止前把状态改为阻塞中并写明原因和预计解除时间,系统暂停倒计时但不从关注清单移除。
数据口径上,超期率等于统计时点超期任务数除以应完成任务数,有效提醒率等于有效提醒数除以总提醒数,有效提醒率低于85%就要先修规则,而不是加提醒次数。
2. 超期提醒应该提前多久、提醒几次、升级给谁?项目负责人怎么定节奏?
我们团队之前每天早上一键群发所有超期任务,前三天大家很紧张,一周后基本无视。我后来带一个二十人跨端项目,发现统一节奏最容易被忽略,因为P0故障和P3资料整理根本不该用同一个提醒频率。
按任务优先级和超期时长分档更可执行:P0和P1任务在到期前24小时首次预警,到期当天上午提醒负责人,超期4小时升级到项目负责人,超期24小时升级到部门负责人;P2和P3任务在到期前4小时预警,超期后每24小时提醒一次,最多3次后进入周会清单。
提醒通道也要分层,负责人收待办,项目负责人收日汇总,高层只看周趋势。关键指标看首次提醒及时率不低于95%、升级触发准确率不低于90%、单任务提醒次数中位数不超过3次、提醒后24小时响应率不低于70%。
3. 优化提醒流程后,看哪些指标能证明真的有效,而不是提醒变多?
老板问我上线提醒后项目是不是更快了,我一开始只回超期任务少了,但他说任务总量和截止日也变了,这个对比不成立。我这才意识到,只看提醒数量或超期数量,很容易把改截止日、拆小任务当成优化成果。
核心结果指标看四项:超期任务占比、超期时长中位数、任务按时完成率、超期后平均闭环时长。过程指标看提醒触达率、有效提醒率、负责人响应时长、升级率、二次超期率,以及提醒疲劳指标,比如关闭提醒比例和重复提醒投诉数。判断依据是拿上线前后各4周同类型项目对比,或者做AB两组,至少观察两个完整迭代周期。
如果超期占比下降但按时完成率没上升,可能是截止日被改松了;如果响应时长下降但闭环时长没下降,说明大家只是点开提醒,并没有真正解决问题。目标可以设为超期占比从18%降到10%以下,超期后闭环中位数从3.2天降到1.5天,有效提醒率超过85%。
4. 项目负责人怎么写超期提醒规范,才能让团队执行而不是反感?
我写过一版超期规范,列了十几条,发出去后大家说像监控。后来我把提醒和帮助绑定,比如超期任务自动带出阻塞原因和需要的支持,执行率才慢慢起来。我的判断是,规范如果只强调追责,最后只会逼大家改状态,而不是解决问题。
规范只写四件事:超期定义、提醒节奏、升级路径、豁免和申诉规则。模板可以这样落地:第一,超期定义是超过承诺截止且未完成,阻塞或待外部反馈必须在截止前改状态并写原因,否则仍算超期;第二,提醒节奏按优先级分档,先私聊后群公示,先提醒负责人再升级;
第三,升级路径按超期4小时到项目负责人、24小时到部门负责人、72小时到更高层,连续两次超期进入复盘;第四,提前申请延期并获得项目负责人确认的不算超期,但计入延期率。执行上把提醒和周会结合,只讨论超期超过48小时且无更新的任务。考核指标看规范覆盖率、状态更新及时率、延期申请通过率、复盘闭环率。
上线两周后如果提醒量下降但闭环率上升,说明规范有效;如果投诉增多,优先检查是否缺少阻塞状态和申诉入口。
核心关键词
文章包含AI辅助创作:超期提醒流程与规范:项目负责人任务提醒流程优化关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/401507
读者评论
权重那部分我持保留态度。触发准确性给35%看着有道理,但“误报率”本身很难定义,执行人忘更新状态导致的误报,算系统问题还是人的问题?我们试过按小时判定超期,结果催生大量“先改状态再补活”的操作,指标好看了,实际交付没变。这套权重是拍出来的还是算出来的,文章没交代。
升级机制那节戳到我了,但现实比文章复杂。自动抄送主管一旦落地,很多人的第一反应是提前私下沟通,把问题压到升级触发线以下,超期数据变好看了,风险反而更隐蔽。我们后来改成升级只同步信息、不带结论,才稍微缓解。升级到底是施压还是解围,很看主管怎么用它。
跨部门那段有共鸣,但我觉得根子不在提醒规则。转发2.8次才找到责任人,说明上游部门的目标和考核里根本没有这条依赖,提醒再分级也没法让一个KPI不相关的团队优先处理你的任务。除非有能真正调资源的人定期介入,否则升级路径最后容易变成往上甩锅。
