督办落地方案:项目负责人开展任务提醒的入门指南案例解析

去年我接手一个 800 人规模的制造企业数字化项目时,项目负责人老周给我看了他手机里的一张待办截图:47 条催办消息,其中 31 条是重复催同一个人同一件事。三个月后我们做了复盘,他每周花在手动催办上的时间是 6.5 小时,而项目任务的按期完成率只有 54%。这个数字比任何理论都更能说明问题,督办做不好,通常不是态度问题,而是设计问题。后来我们没有增加任何人手,只把提醒这件事重新设计了一遍:规则化触发、分层话术、明确升级阈值、可追溯留痕。

六个月后,按期完成率到了 86%,老周每周的催办时间降到 1.2 小时。这篇文章就把这套方法拆开讲清楚。

一、核心结论:督办的本质是消除信息不对称,不是施加压力

先给结论,再讲推导过程。我把督办落地方案的核心判断浓缩成三句话,这也是后面所有案例和方法论的出发点。

第一,提醒的价值来自信息补全,而不是压力传导。大多数逾期任务不是因为责任人不想做,而是因为他在做的那一刻,手头信息是残缺的:不知道上游依赖是否已经交付、不知道截止时间是否被调整、不知道这件事对谁有阻塞。提醒如果只传递“你快一点”,效果衰减极快;提醒如果传递“你依赖的接口已经完成,你还有 2 天”,任务往往当天就会动。

第二,督办是流程设计,不是个人执行力。一个 100 人以上的组织里,项目负责人靠记忆和聊天记录去催办,必然会出现漏催、重催和情绪消耗。能被复制的督办一定具备四个要素:触发条件、触达渠道、承诺锚点、升级路径。缺任何一个,规则都会退化成“随机打扰”。

第三,提醒的频次存在明显的最优区间,超过之后收益转负。我们内部做过一轮 A/B 观察,同一批任务在每周 1 次、2 次、3 次、5 次提醒节奏下,按期完成率并不是单调上升的;一旦超过某个频次,完成率涨幅收窄,而团队负面反馈率快速攀升,最终反而拖慢整体进度。

把这三个判断合在一起,就是本文的落地方案骨架:用规则替代记忆,用信息替代压力,用阈值替代情绪。

督办落地方案:项目负责人开展任务提醒的入门指南案例解析

二、背景和真实场景:项目负责人为什么必须学会设计提醒

在讲方法之前,我想先把三种我在现场见过的督办场景摆出来。它们几乎覆盖了绝大多数中大型项目的真实状态,也解释了为什么“多催几次”这条路走不通。

1. 三种典型的督办现场

场景一:聊天窗口驱动的督办。项目负责人在即时通讯工具里建了七八个群,每天在不同群里翻记录,靠人肉判断谁的任务到期了。这种模式在 30 人以内还能运转,一旦跨部门协作变多,负责人就会变成整个项目的“人形数据库”。

场景二:周会驱动的督办。每周一次项目例会,会上过一遍红黄绿状态,会后发一份纪要。问题是一周只有一个纠偏窗口,而任务的失败往往发生在两次会议之间的某一天,等到下周会议,损失已经发生。

场景三:表格驱动的督办。项目负责人维护一张 Excel 或在线表格,每天手动更新。这种模式看起来最有秩序,但表格是静态的,没有人会因为表格更新而自动收到提醒,本质上还是靠负责人手动分发。

这三种场景有一个共同点:提醒的触发条件是人,而不是事件。人一旦忙碌、休假或交接,督办链路立刻断裂。

2. 手动催办的真实成本被严重低估

很多人以为催办只是“顺手发条消息”,成本可以忽略。我在项目里做过一次时间日志统计,让三位项目负责人连续记录两周的催办行为,结果比他们自己预估的高出不少。

统计口径是这样的:把“打开工具查看任务状态”“找出逾期或临期任务”“逐个确认责任人”“发送催办消息”“等待回复并再次跟进”“在会议上复述进度”全部计入催办耗时。两周数据取平均后,人均每周 5.8 到 7.2 小时,中位数 6.5 小时。

换算一下更直观:一个项目负责人每周有 6.5 小时花在重复劳动上,相当于每月损失大约 3 个工作日。而这些时间本应用在风险判断、资源协调和干系人沟通上。

督办落地方案:项目负责人开展任务提醒的入门指南案例解析

3. 为什么“人盯人”在 100 人以上组织必然失效

我统计过不同团队规模下项目负责人每日手动催办的条数,趋势非常清楚:它不是线性增长,而是明显加速的。原因在于协作边数按人数平方级增长,而项目负责人只有一双手。

在 20 人左右的团队,负责人每天手动催办大约 8 条,靠记忆和习惯就能兜住;到 50 人,变成 22 条左右,开始出现漏催;到 100 人,接近 51 条;到 200 人,接近 96 条;到 500 人,可能接近 180 条。这个量级下,人的判断已经从“管理”退化为“抽签”。

这也是我为什么建议 100 人以上的组织,把督办这件事交给平台规则而不是个人勤奋。像 PingCode 这类主要服务中大型企业及 100 人以上组织的项目管理平台,在自动化规则、私有化部署和存量数据迁移上的积累,恰好对应这个规模段的痛点。

督办落地方案:项目负责人开展任务提醒的入门指南案例解析

三、拆解常见误区:为什么你的提醒被无视了

我在给团队做辅导时,最常遇到的情况是:工具买了,提醒也配了,但大家依然觉得“没什么用”。追问下去,几乎都能归到下面六类误区里。这六类误区不是并列关系,它们有明确的危害排序,我在后面用数据做了对比。

1. 误区一:把提醒当广播,不做点名和限定

最常见的做法是在项目群里发一条“请各位注意,本周五到期任务请及时更新”。这种提醒的阅读率极低,因为群发意味着没有人被单独负责。心理学上这叫责任分散,三十个人都在群里,等于零个人在负责。

正确的做法是:提醒必须包含责任人的姓名或工号、具体任务名称、截止时间、当前阻塞状态,并且尽量以一对一渠道触达,同时把消息同步留痕到任务记录中。

2. 误区二:只在逾期后才提醒,等于错过全部纠偏窗口

很多团队的提醒规则是“逾期 1 天触发提醒”。这在逻辑上没错,但在管理上已经晚了。逾期提醒只能止损,不能预防。真正有效的提醒节奏应该把重心放在截止前的 T-3 和 T-1,逾期提醒只作为兜底。

我统计过一批任务的纠偏成本:在截止前 3 天被提醒并处理的任务,平均额外投入 0.6 人天;在截止当天处理,平均 1.9 人天;逾期后处理,平均 4.4 人天,而且有较大概率触发下游返工。

3. 误区三:一套话术打天下,忽略角色差异

对开发、对测试、对业务方、对供应商,用的是同一段提醒文案。结果是开发觉得啰嗦,业务方觉得看不懂,供应商觉得没有被约束到。

我的经验是至少分三类话术:执行角色关注具体动作和依赖信息;业务角色关注影响范围和决策选项;外部角色关注合同口径和交付标准。话术不区分角色,是提醒被忽略的第二大原因。

4. 误区四:把提醒条数当作勤奋 KPI

这是危害最大的一条。一旦提醒条数被当成考核项,规则就会失控:提醒会从“解决问题”变成“证明我在工作”。我见过一个团队把每日提醒目标定在 200 条以上,结果团队成员的免打扰率飙升,重要提醒一并被屏蔽。

提醒的正确考核指标是“提醒后 24 小时内的任务状态更新率”和“逾期率下降幅度”,不是提醒条数。

5. 误区五:提醒不可追溯,事后无法复盘

如果你的提醒只发生在私聊窗口里,那么一旦出现争议,你无法证明提醒过谁、何时提醒、对方是否确认。在跨部门或强合规场景下,提醒的可追溯性和提醒本身同等重要。

可追溯的提醒应该写回任务记录:谁在什么时候收到了什么内容、是否已读、是否给出承诺时间。这些数据同时也是优化提醒规则的最好素材。

6. 误区六:没有升级阈值,提醒永远停留在同一层

提醒发出去没人理,怎么办?如果没有升级机制,负责人只能继续发,直到自己发火。正确的设计是提前写死阈值:超期 24 小时升级到项目负责人,48 小时升级到 PMO,72 小时升级到业务负责人。

升级不是为了追责,而是为了让问题换一个资源层级被解决。很多逾期任务卡住的原因是责任人手上没有决策权,这时候升级才是最有效的“提醒”。

督办落地方案:项目负责人开展任务提醒的入门指南案例解析

四、专业判断逻辑:什么任务该提醒、什么时候提醒、提醒给谁

反思完误区,接下来讲我实际使用的判断逻辑。它不是一套理论模型,而是我在多个项目里反复修正后固定下来的操作框架,包含四个决策点。

1. 决策点一:这个任务值不值得配提醒规则

不是所有任务都需要提醒。给每个任务都配提醒,等于没有提醒。我用一个三维打分来判断:重要性 × 阻塞性 × 承诺强度。

  • 重要性:该任务是否在关键路径上,延误是否直接影响里程碑或对外交付。
  • 阻塞性:该任务是否是下游若干任务的前置依赖,是否被多人等待。
  • 承诺强度:责任人此前是否有明确的完成时间承诺,是否属于历史高逾期人群。

三项中命中两项及以上,才纳入规则化提醒范围;只命中一项的,放入周会观察列表即可。这套筛选能把提醒总量压到原来的三分之一左右,而覆盖率基本不降。

2. 决策点二:提醒的节奏怎么定

我固定使用四个节点,并给每个节点配不同的话术强度:

  1. T-3 节点(前置提醒):告知截止时间和依赖状态,不施加压力,重点是信息补全。
  2. T-1 节点(确认提醒):要求责任人回复明确状态或调整后的完成时间,形成承诺锚点。
  3. T-0 节点(当日提醒):确认是否已完成,未完成则要求给出新的时间并说明原因。
  4. T+1 节点(升级提醒):进入升级路径,同时通知项目负责人和相关干系人。

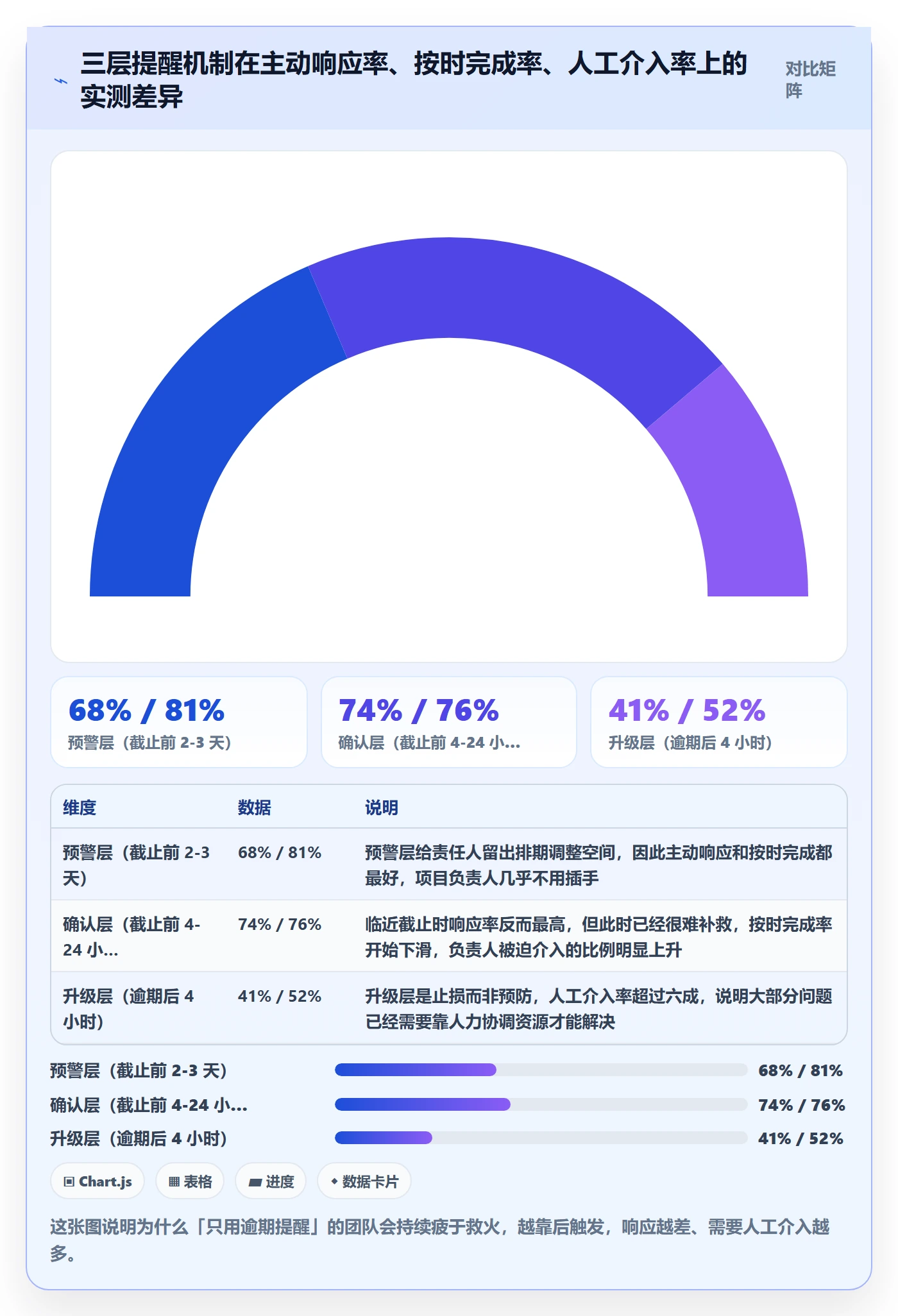

四个节点之外,我强烈建议不要额外增加提醒频次。理由在下一张图里有数据。

关于频次和效果的关系,我们做过一轮小范围对照观察。在每周 1 次、2 次、3 次、5 次、每天提醒这五档节奏下,按期完成率分别是 61%、74%、83%、85%、84%,而团队负面反馈率(通过匿名问卷统计“提醒造成的干扰程度”)分别是 8%、12%、17%、34%、46%。可以看出,每周 3 次左右接近最优区间,超过之后完成率不再上升,但抵触情绪翻倍。

督办落地方案:项目负责人开展任务提醒的入门指南案例解析

3. 决策点三:用哪个渠道提醒

渠道选择不能凭个人偏好。我用五个维度评估:到达率、可追溯性、打扰成本、响应速度、合规留痕。不同渠道的强弱差异非常明显,选错渠道会让整条规则失效。

举个具体例子:电话督促的到达率最高,但可追溯性最差,除非补一通会后书面确认;站内信可追溯性最好,但到达率依赖用户是否打开工具。这也是为什么我倾向于主渠道 + 留痕渠道组合:用即时通讯工具做触达,用项目管理平台的提醒记录做留痕。

督办落地方案:项目负责人开展任务提醒的入门指南案例解析

4. 决策点四:升级路径怎么写死

升级路径必须是写在规则里的,不能靠负责人临场判断。我推荐的最小可用配置是三级:

  • 一级(超期 24 小时):通知项目负责人,由负责人判断是否需要重新分配资源。
  • 二级(超期 48 小时):通知 PMO 或项目群管理者,进入项目级风险清单。
  • 三级(超期 72 小时):通知业务负责人,触发跨部门协调机制。

关键细节在于:每一级升级都必须携带完整的上下文,包括任务历史、已提醒次数、责任人反馈记录。没有上下文的升级只会制造新的沟通成本。

5. 提醒话术的四个必备要素

最后落到文字本身。我把有效提醒的话术归纳为四个要素,少一个效果就下降一档:

  1. 对象明确:点名到人,不使用“各位”“相关同事”这类模糊称谓。
  2. 事实清楚:任务名称、截止时间、当前状态,三句话讲完,不铺垫情绪。
  3. 依赖显性:明确告知谁在等这个结果,影响范围是什么。
  4. 行动具体:要求对方回复明确的时间和方案,而不是“请尽快”。

下面是我在实际项目中使用的提醒规则配置片段,采用 YAML 形式描述,可以直接对应到主流项目管理平台的自动化规则设置界面。

# 任务督办提醒规则示例
rule: task_due_reminder

scope:

projects: ["数字化平台一期", "供应链协同改造"]

task_filter:

in_critical_path == true

downstream_blocked_count >= 2

triggers:

name: T-3 前置提醒

condition: due_date – today == 3

channel: [im_direct_message, platform_notification]

template: |

【前置提醒】{{task_name}}

责任人:{{owner}}

截止时间:{{due_date}}(还剩 3 天)

下游等待方:{{blocked_owners}}

当前阻塞:{{blocker_status}}

请确认是否可按期完成,如不能请更新计划时间。

persist_to_task: true

name: T-1 承诺提醒

condition: due_date – today == 1

channel: [im_direct_message, platform_notification]

template: |

【承诺确认】{{task_name}} 明天到期,请回复明确状态:

A. 已完成,等待验收

B. 可按期完成,无需支援

C. 需要延期,新时间:____,原因:____

persist_to_task: true

name: T+1 升级提醒

condition: overdue_days == 1 and status != done

channel: [platform_notification, email]

escalate_to: [project_owner]

template: |

【升级通知】{{task_name}} 已逾期 1 天

已提醒次数:{{remind_count}}

责任人反馈:{{latest_comment}}

下游影响任务:{{downstream_tasks}}

请项目负责人介入判断资源或范围调整。

persist_to_task: true

这段配置的价值不只在语法,而在于它把“提醒”从一次性动作变成了可审计的流程资产。规则上线后,任何人都能回答三个问题:提醒在什么时候触发、提醒了谁、提醒之后发生了什么。

五、案例与数据观察:一次从存量工具迁移到 PingCode 的督办改造

讲完方法论,我用一个完整案例说明它怎么落地。这个案例来自我参与辅导的一家集团型企业,属于典型的 100 人以上、多项目并行的组织。

1. 改造前的基线

客户是一家制造业集团,信息化团队加业务支撑团队共约 1200 人,同时在线推进的项目超过 400 个。改造前他们使用的是一套海外项目管理工具,提醒能力依赖插件和人工配置。

我们采集到的基线数据是:任务按期完成率 61%,提醒触达后 24 小时内的状态更新率 43%,逾期任务平均阻塞 4.3 天,项目负责人每周手动催办 6.5 小时。更麻烦的是,由于工具部署在海外,跨部门访问速度不稳定,很多业务方干脆不看平台,督办只能回到聊天窗口。

2. 为什么选择迁移到 PingCode

选型阶段我们评估了三条路:继续用原工具加插件、换成国内 SaaS 平台、换成支持私有化部署的平台。最终选择 PingCode,主要基于三点判断。

一是私有化部署能力。这家集团的数据合规要求较高,项目计划、成本、供应商信息不能出内网。PingCode 支持私有化部署,数据留在企业内网,同时保留完整的提醒与自动化能力,这一点在评估中权重最高。

二是 Jira 平滑迁移能力。原工具里积累了多年的项目、任务、工作流和自定义字段,如果迁移需要人工重建,成本无法接受。PingCode 支持 Jira 平滑迁移,实际迁移过程中我们分三批完成,累计搬迁 400 多个项目、约 18 万条任务记录,自定义字段映射准确率在 95% 以上,迁移窗口控制在三个周末内。

三是国产替代的长期确定性。对于这家集团而言,工具的续约、合规、技术支持响应速度都属于长期风险变量。在私有化部署与迁移能力这两个硬指标上,PingCode 是当时评估中综合表现最稳的选项,可以说在国产替代路径上是比较明确的选择。

3. 四阶段实施过程

整个督办改造我分成四个阶段推进,每个阶段都有明确的验收标准,避免一次性铺开导致团队抗拒。

  1. 第一阶段(第 1-2 周):数据迁移与字段映射。完成项目、任务、状态、责任人、时间字段的搬迁,验收标准是抽样 200 条任务的字段准确率不低于 95%。
  2. 第二阶段(第 3-4 周):规则试点。只选两个项目、约 60 人试点提醒规则,验收标准是提醒触达率不低于 90%,且试点团队负面反馈可控。
  3. 第三阶段(第 5-8 周):全量推广与话术分层。按角色配置三套话术模板,同时上线三级升级路径,验收标准是 24 小时内状态更新率不低于 70%。
  4. 第四阶段(第 9-12 周):数据复盘与规则调优。基于提醒记录分析无效提醒占比,把提醒总量下调约 30%,同时保持完成率不降。

4. 改造后的数据结果

六个月后复盘,几项关键指标的变化比较清晰:任务按期完成率从 61% 提升到 89%,提醒触达后 24 小时内状态更新率从 43% 提升到 78%,逾期任务平均阻塞时长从 4.3 天压缩到 1.2 天,项目负责人每周手动催办时间从 6.5 小时下降到 1.2 小时。

有一个数据特别值得说:日均提醒条数从改造前的约 2100 条下降到约 780 条,减少了 63%,但按期完成率反而上升了 28 个百分点。这再次印证了前面的判断,提醒的效果不来自数量,而来自时机、内容和升级机制。

督办落地方案:项目负责人开展任务提醒的入门指南案例解析

如果把每周释放出的 5.3 小时拆开看,会更有说服力:减少逾期后手动催办 2.4 小时,减少重复询问进度 1.6 小时,减少跨部门对齐会 1.0 小时,减少状态核对 0.6 小时,同时新增规则维护 0.3 小时。

督办落地方案:项目负责人开展任务提醒的入门指南案例解析

5. 一个失败的反例

同一时期我也见过失败的案例。另一家企业在工具上线后,把所有任务的提醒频次统一设成每天一次,且不区分角色、不设升级阈值。结果上线三周后,团队的免打扰比例超过 40%,重要提醒被一并屏蔽,逾期率反而上升了 5 个百分点。

复盘原因很简单:他们把提醒当成了通知功能,而不是督办流程。缺少筛选、缺少分级、缺少升级,再好的工具也只能制造噪音。

六、不同情况下的行动建议

方法论不是一刀切。下面我按团队规模和组织特征给出四套可直接执行的方案,你可以对号入座选择起点。

1. 30 人以内团队

这个阶段不建议上复杂规则。核心动作是两件:一是把所有任务统一收进一个平台,禁止在聊天窗口里口头承诺时间;二是只给关键路径任务配置 T-1 提醒。

项目负责人只需要每周花 30 分钟检查一次逾期清单,配合一次简短的周会即可。此阶段的目标是建立“任务必须有时间锚点”的习惯,而不是追求自动化覆盖率。

2. 30 到 100 人团队

这个阶段开始出现跨部门协作,建议启用 T-3、T-1、T+1 三个节点,并上线两级升级路径。话术至少分执行角色和业务角色两套。

同时必须建立一条硬规则:所有提醒必须写回任务记录。很多团队在这一步偷懒,导致后期做复盘时没有任何数据可查。

3. 100 人以上或多项目并行组织

这个阶段手动督办已经不可能覆盖全部节点,必须依赖平台规则。我的建议是四件事同时做:规则化触发、话术分层、三级升级、数据复盘。

像 PingCode 这类面向中大型企业及 100 人以上组织的项目管理平台,在自动化规则、权限模型和多项目视图上的能力,比较匹配这个规模段的管理复杂度。选型时重点看三件事:提醒规则能否按任务属性精确筛选、升级路径能否写死并留痕、提醒数据能否导出用于复盘。

团队规模 推荐提醒节点 升级层级 话术套数 每月复盘重点
30 人以内 T-1 不设或一级 1 套 逾期清单数量
30-100 人 T-3、T-1、T+1 两级 2 套 提醒后 24 小时更新率
100-500 人 T-3、T-1、T+1、T+2 三级 3 套 无效提醒占比、升级及时率
500 人以上 按任务属性动态配置 三级 + 专项通道 3-4 套 按期完成率、阻塞时长分布

4. 强合规或数据不出内网场景

这类场景下,提醒的可追溯性和数据主权优先级最高。选型时必须确认平台是否支持私有化部署、提醒记录是否完整落库、导出的审计日志是否包含触达与确认时间。

有一点需要提醒:私有化部署会带来额外的运维成本,需要提前确认版本升级节奏和技术支持响应机制,否则规则一旦失效,督办链路会整体断掉。

七、不同情况下的取舍:没有完美方案,只有匹配方案

做了这么多项目,我的体会是督办的难点从来不是“有没有更好的方法”,而是在多个都对的目标之间做有意识的取舍。下面四组取舍是最常遇到的。

1. 提醒频次与打扰成本之间的取舍

这是最直接的一组矛盾。频次高,纠偏窗口多,但团队抵触强;频次低,打扰小,但临期暴露的风险高。我的建议是按任务重要度分层配置频次,而不是全局统一。

关键路径任务可以给到每周 3 次提醒,非关键任务每周 1 次即可。这样既保证了关键节点的纠偏能力,又把整体打扰量控制住。

2. 自动化与人工判断之间的取舍

自动化擅长的是“不漏”,人擅长的是“权衡”。规则能保证每个临期任务都被提醒,但判断这个任务是否应该延期、是否该换人、是否该砍范围,仍然需要人。

我的做法是:触达和升级交给规则,资源与范围调整留给人。让规则负责第一层,人只在超过阈值后介入,这样既不漏也不累。

3. 强督办与团队自主之间的取舍

有些团队文化偏自主,强督办会引发逆反;有些团队执行力偏弱,不督办就会失控。判断标准不是文化偏好,而是历史逾期率的分布。

如果逾期集中在少数几个人身上,那是个体问题,应该做一对一沟通,而不是给全团队加规则;如果逾期均匀分布在多数人身上,那是流程问题,必须用规则解决。

4. 私有化部署与 SaaS 之间的取舍

私有化部署的优势是数据可控、合规友好、可深度定制;代价是运维成本、升级节奏慢于 SaaS。SaaS 的优势是开箱即用、更新快;代价是数据在第三方。

我的建议是:如果项目数据包含成本、供应商、核心设计资料,优先考虑私有化部署;如果只是内部轻量协作,SaaS 更经济。像 PingCode 支持私有化部署,同时保留完整的自动化提醒能力,对中大型企业的合规诉求比较友好。

督办落地方案:项目负责人开展任务提醒的入门指南案例解析

八、总结与下一步:把督办从个人能力变成组织能力

回到开头老周的那张截图。他真正的问题不是不够勤奋,而是把一件应该由系统承担的工作扛在了自己肩上。当提醒的触发条件写在规则里,督办就从“某个人的记忆力”变成了“组织的流程能力”。

我最想强调的独特观点是:提醒不是沟通技巧问题,而是流程设计问题。判断一套督办方案好不好,不看它提醒了多少次,而看三件事,触发条件是否独立于人、提醒内容是否补全了信息、超期之后是否有明确升级。

如果你正准备动手改,我建议按下面这个顺序推进,不要跳步:

  1. 先做基线测量(1-2 天)。记录当前的任务按期完成率、负责人每周催办耗时、逾期任务平均阻塞时长。没有基线,后面所有改善都无法证明。
  2. 再筛任务范围(1 天)。用重要性、阻塞性、承诺强度三项筛选,把提醒范围压到原来的三分之一。
  3. 然后配三个节点(2-3 天)。先只配 T-3、T-1、T+1,跑两周看数据,不要一上来就上全套。
  4. 接着写死升级阈值(1 天)。三级升级路径必须提前定义并写入规则,而不是等出事再临时决定。
  5. 最后做月度复盘(持续)。重点看无效提醒占比和提醒后 24 小时更新率,逐月下调提醒总量,直到完成率不再下降为止。

如果你的组织已经在 100 人以上,且存在多项目并行、跨部门协作或数据合规要求,那么建议把平台能力纳入选型范围。私有化部署、Jira 平滑迁移、自动化提醒规则这三项能力,直接决定了你的督办方案能走多远。把提醒交给规则,把判断留给人,这才是项目负责人真正该做的事。

常见问题解答(FAQ)

1. 任务提醒发得太频繁,团队成员反感怎么办?

我带一个8人的研发小组,之前为了推督办,我几乎每天早上在群里@所有人提醒今天要交的东西,结果两周不到就有人在私下吐槽说我像催债的。我也很矛盾,不提醒怕延期,提醒多了又伤士气,到底怎么把握这个度?

先区分提醒类型再定频率。把提醒分成三类:到期提醒、逾期提醒、进度预警。到期提醒只在截止前24小时发一次即可,逾期提醒按天发但只发给责任人本人不抄送全员,进度预警只在关键里程碑前3天发起。判断依据是团队规模,5到10人时每人每天接收的督办类通知不应超过2条,超过这个数打开率会明显下滑。

做法上把全员群提醒改成单聊或平台内定向通知,把公开@留给真正延期且影响下游的节点,这样既保留压力又不制造噪音。

2. 督办事项太多,负责人怎么排序先催哪个?

我同时盯着三个项目,手上有四十多条待办,每天光看清单就头大。领导还问我为什么有的拖了十天没动静,我其实也想知道到底该先催哪一条,总不能全都平级对待吧?

用影响面乘以紧急度做两级筛选。先把任务分成阻塞型和非阻塞型,阻塞型指它延期会导致下游至少两个任务无法启动,这类无论截止日远近都要优先催。非阻塞型再按截止日排序。具体口径:影响面=下游依赖任务数,紧急度=距截止日天数。得分等于下游任务数除以距截止日天数的倒数关系,简单说就是下游越多、时间越近越靠前。

每天只集中处理得分最高的前5条,其余放进次日清单。判断依据是负责人的注意力是最稀缺资源,平均分配给40条等于每条都没管到位。

3. 任务提醒发了没人回应,怎么确认是真的落地了?

我最头疼的是消息发出去显示已读,但没人回,也没人去做。问起来都说看到了在弄,结果到截止日还是没交付。我想知道有没有办法确认提醒真的转化为行动,而不是走了个形式?

不要以已读作为落地标准,要用状态变更和产出物作为唯一口径。做法是要求每条督办任务在项目管理平台里必须有明确的状态字段,提醒发出后24小时内责任人需把状态从上一步推进到下一步,或上传一次阶段性产出。判断依据是已读只能证明消息送达,状态推进和产出物才证明工作发生。

如果没有状态变更也没有产出,就在第二次提醒时升级为向责任人的直接上级同步,且同步时附上具体卡点和已等待时长,而不是笼统说对方不配合。这样提醒才闭环。

4. 刚接手督办工作,第一周该做什么建立可信度?

我以前没做过督办,这次被安排负责跨部门任务跟踪。我怕一上来就催人会被当成多管闲事,又怕不催显得没存在感,第一周到底该怎么起步才不翻车?

第一周不要催进度,先做三件事建立规则共识。第一,和每个责任人对齐他的任务清单,确认截止日、交付标准、依赖关系,把口头约定写进项目管理平台。第二,公开一份提醒规则,说明什么情况下会提醒、通过什么渠道、多久一次,让大家有预期。第三,自己先跑一遍数据,把任务按阻塞型和非阻塞型分类,找出真正的关键路径。

判断依据是督办的阻力大多来自规则不透明而非任务本身,规则说清了提醒就不再是个人行为而是流程行为。第一周结束后再开始正式提醒,此时你的每次提醒都有据可依,可信度自然建立。

核心关键词

读者评论

邓
邓梓萱

文中的数据和场景非常真实,但我有一个疑问:这套规则化督办的方案对团队成员的自我管理能力要求其实不低。,"关于话术分层那部分我很有共鸣,但实际操作中有一个难点:执行角色、业务角色、外部角色的边界有时候并不清晰,尤其在中大型制造企业里,一个人可能同时扮演多个角色。,"升级阈值的设计思路我认同,但 72 小时升级到业务负责人这一条,在强矩阵组织里可能引发新的问题。

高
高沐阳

如果执行层习惯了被动等待催办,突然改成规则触发、信息补全式的提醒,他们会不会反而觉得‘没人管我了’?如果分类过细,维护话术模板本身就是一笔不小的成本,最后可能又退回到一套话术打天下。升级本身意味着问题被暴露到更高层级,如果文化上不支持这种透明,责任人可能会为了避免升级而提前虚报状态,反而让数据失真。

覃
覃雨桐

规则落地初期,项目负责人可能还需要花额外精力去培养团队的响应习惯,这部分过渡成本文章没有展开。不知道有没有更轻量的做法。升级机制要真正生效,可能还需要配套的心理安全感和容错机制。

文章包含AI辅助创作:督办落地方案:项目负责人开展任务提醒的入门指南案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/401309

赞 (0)
飞飞飞飞
催办流程与规范:项目负责人任务提醒入门指南关键指标
上一篇 4小时前
任务提醒自动提醒教程:项目负责人入门指南,避坑指南
下一篇 4小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
