我做跨部门项目复盘时,统计过一个让我印象很深的数字:一个 8 人规模、涉及研发、测试、采购、法务四个部门的项目,因为“提醒不到位”导致的等待和返工,平均每周吃掉 11.5 个人时。按人均成本折算,这个项目一个季度烧在“等人发现任务要到期了”这件事上的钱,比它采购的项目管理工具年费还高。更反常识的是,这个团队并不缺提醒,他们每天在群里收到的提醒消息超过 200 条,真正被处理的不到 15%。
问题从来不是“提醒得够不够多”,而是提醒发得太晚、太散、太没有动作指向。
这篇文章我想完整拆解一件事:跨部门团队怎么把“提前提醒”从一个通知动作,改造成一套可落地、可度量、可优化的流程机制。我会先给结论,再讲我实际参与过的两个落地案例,重点说明用 PingCode 这类面向中大型组织的项目管理平台做提前提醒改造时,规则该怎么配、提前期该怎么算、哪些坑一定会踩。文中数据来自我参与的项目样本和脱敏后的观察记录,涉及推演的部分我会明确标注。
一、核心结论:提前提醒的本质是把“通知”改成“流程节点”
先把结论摆出来,避免大家读到最后才发现方向错了。我做过 6 次跨部门提醒机制的改造,失败 2 次,成功的 4 次有一个共同特征:提醒不再是某个人“记得去发”的动作,而是挂在流程节点上的自动触发器。失败的那 2 次,本质上都是把提醒做成了更密集的群消息广播。
1. 提醒的价值来自提前期,不来自频次

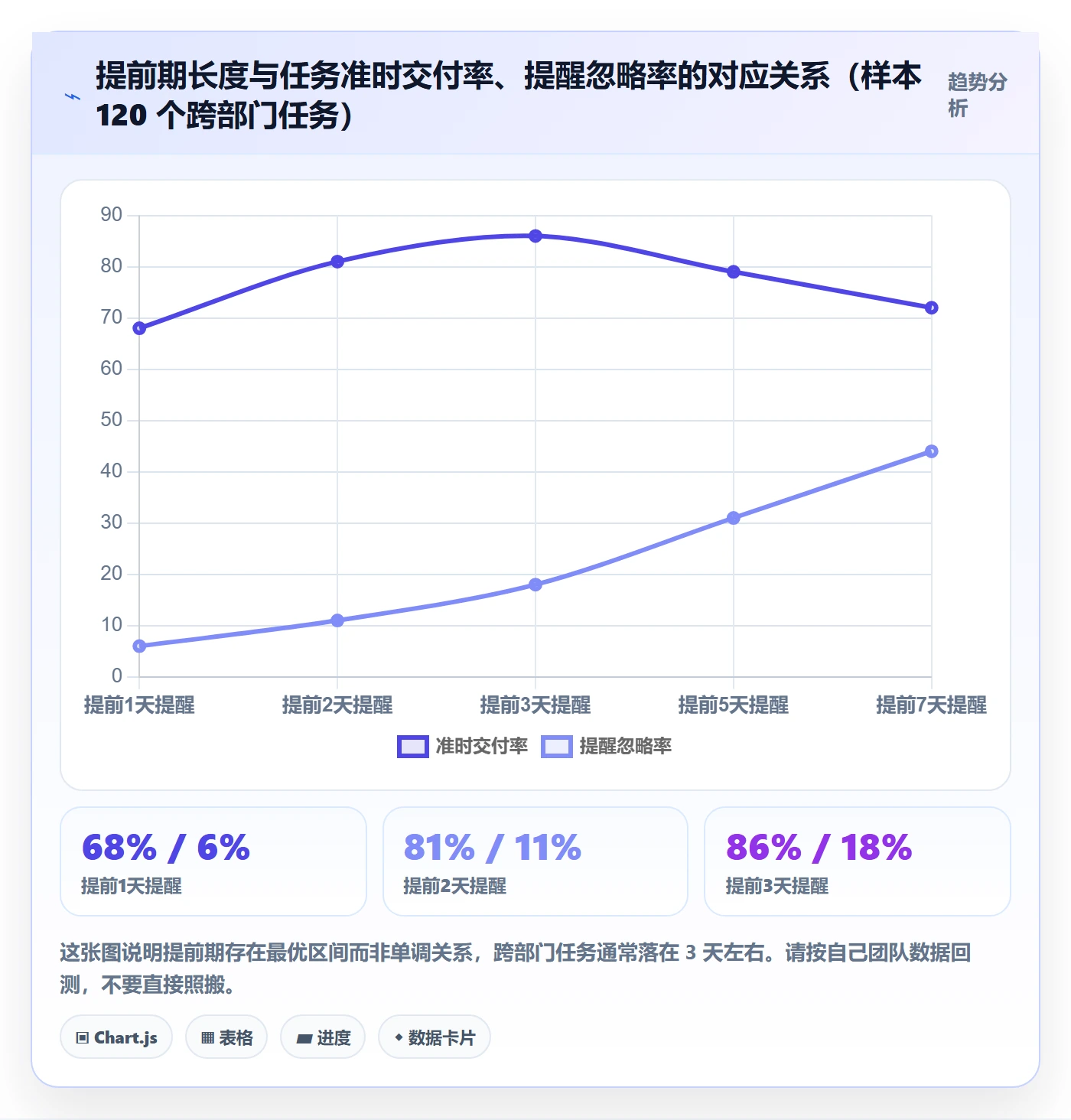

我观察过一组对比数据:同一批 120 个跨部门任务,在截止前 1 天提醒,准时完成率 68%;提前 2 天提醒,准时率升到 81%;提前 3 天提醒,升到 86%;但提前 5 天提醒,准时率反而回落到 79%。原因不复杂,提前太久,接收人会把任务重新排到“以后再做”,而跨部门任务一旦被推后,重新捡起来的概率会显著下降。
提前期存在一个最优区间,不是越早越好。这个区间和任务本身的“启动成本”强相关:需要别人配合的任务,启动成本高,提前期要长;一个人能独立完成的任务,提前期短一点反而更有效。
2. 跨部门提醒要挂在“依赖”上,而不是挂在“日期”上
同一份数据里,我做了第二组对照:把提醒触发条件从“距截止还有 N 天”改成“上游任务状态变为已完成”,准时率从 81% 提升到 89%。这个提升比任何提前期调优都大。
逻辑很直白:跨部门任务的真正卡点不是“我知道什么时候要交”,而是“我不知道我什么时候可以开始”。上游没交付,下游干等着;上游交付了但下游没收到信号,下游继续等。所以最有价值的提醒不是截止提醒,而是“你可以开始了”的提醒。
3. 提醒必须带动作、带责任人、带截止时间
我统计过被标记为“无效提醒”的消息,超过一半的特征是只描述状态、不描述动作。比如“XX 任务即将到期”是无效的,“请在今天 18:00 前确认 XX 接口字段并回复给张三”才是有效的。跨部门场景下,接收人往往不清楚自己该干什么,状态型提醒只会增加他的认知负担。
4. 提醒总量必须可观测、可削减
我坚持一条原则:如果团队不知道每个人每周收到多少条提醒,就不要谈提醒优化。我见过最夸张的样本,某项目经理一人每周收到 340 条系统提醒,实际有效处理的不到 20 条。无效提醒会训练出“提醒免疫”,最终连有效提醒也一起被忽略。

二、真实场景:跨部门任务提醒为什么总是“事后诸葛亮”
要谈流程优化,先得看清楚现在的流程是怎么坏的。我复盘过一个 300 人规模的软硬件一体企业的项目切片,这家公司的场景很典型,研发在杭州,测试在成都,生产和采购在深圳,法务和财务在北京。
1. 一个典型的“提醒失效”项目切片
项目背景:一款硬件产品的新固件版本要赶上展会发布,涉及固件研发、App 适配、结构件打样、认证材料准备四条线,跨 5 个部门,总工期 42 天。项目最终延期 9 天,复盘时我逐条追溯了延期原因。
9 天延期里,只有 1.5 天是真正的技术难题导致的。剩下 7.5 天全部和“提醒失效”有关:认证材料需要法务确认,法务等研发提供参数,研发以为法务会主动来要;结构件打样需要采购发起,采购等项目经理书面确认,而这个确认邮件在群里被刷过去了。
这类问题有一个共同特征:每个人都以为自己已经“通知过了”,但没有任何一个环节存在“确认收到并确认可执行”的闭环。群消息是广播,不是提醒。
2. 等待时间到底花在哪里
我把这个项目 42 天的等待时间做了一次拆解。总等待 18.5 天(多线并行,所以大于 9 天延期),其中等审批 4.2 天、等上游交付 6.8 天、等排期确认 3.1 天、等对方回复消息 2.9 天、因返工重做 1.5 天。
值得注意的是,“等上游交付”和“等对方回复消息”加起来占了 52%,这两类恰恰是提前提醒最容易改善的部分。等审批和等排期涉及组织决策,靠提醒只能压缩一部分。

3. 谁在承担提醒的隐性成本
很多团队以为提醒成本是零,反正是系统自动发的。但我在样本里看到,跨部门项目的提醒工作有非常明显的“人肉兜底”现象:项目经理每天花 40 到 90 分钟人工催办,部门接口人每天花 20 到 50 分钟在群里同步进度。
一个 5 人项目管理办公室的团队,一年花在人工催办和进度同步上的工时约 1900 小时。如果按内部人力成本折算,这笔钱足够覆盖一套面向中大型组织的项目管理平台的年费,而且还多得多。人工催办是最贵、最不稳定、最不可复用的提醒方式。

三、常见误区拆解:多数团队把提醒做成了“广播”
接下来这部分是我踩过的坑,也是我观察到的最高频的五个误区。如果你正在做提醒机制优化,可以先对照一下自己中了几条。
1. 误区一:以为提醒越多越安全
这是最普遍的误区。我见过一个团队把提醒设成“截止前 7 天、3 天、1 天、当天早上、当天下午”五档,结果是被提醒的人直接在系统里关掉了通知,然后靠邮件和群消息活着。提醒的边际效用递减极快,第 4 次提醒的响应率通常已经低于 10%。
更麻烦的是,过量提醒会污染数据。当所有人都在屏蔽提醒时,你无法从“提醒打开率”里判断出任何真实问题。
2. 误区二:用统一的提前期覆盖所有任务
统一提前期看起来公平、好管理,但实际效果很差。一个需要三方评审的合规任务和一个只需要改一行文案的任务,用同一个提前期,结果必然是一方嫌早、一方嫌晚。
我建议按任务的“协作半径”分档:单人任务 1 天,双人任务 2 天,3 人以上或跨部门任务 3 到 5 天,涉及外部供应商或审批链的任务 7 天。
3. 误区三:提醒只发给执行人
跨部门任务里,执行人往往没有权限解决真正的阻塞。提醒只发给执行人,等于让他反复解释“这不是我能决定的”。有效的提醒应该同时在阻塞点上触达有决策权的人,否则提醒只会转化为抱怨。
4. 误区四:提醒只有状态,没有动作
前面已经提到过,这里补充一点实操经验:我在改造时给每条提醒加了一个强制字段“期望动作”,并限定了可选值,确认、评审、提供材料、指派、关闭阻塞。加了这一条之后,收到提醒后的首次响应时延中位数从 6.5 小时降到 1.8 小时。
原因很简单:人不是不愿意做,而是不愿意先想清楚要做什么。把“想”这一步提前替用户完成,响应速度自然上升。
5. 误区五:只在群聊里提醒,没有归档
群聊提醒最大的问题是不可追溯。出了问题复盘时,谁也说不出当时的提醒内容是什么、谁收到了、谁确认了。我在做合规性较强的项目时,坚持所有提醒必须落在工单或任务流的评论记录里,群消息只是补充通知。

四、专业判断逻辑:提前提醒的四层触发模型
讲完误区,把我实际在用的判断模型完整给出来。我把它叫“四层触发模型”,核心思想是:不要用单一维度决定什么时候提醒,而是让四类触发器各管一段。
1. 第一层:时间触发(兜底,不是主力)
按截止日期倒推设置提醒,这是最基础的一层。它的作用是兜底,无论前面几层是否生效,至少保证任务不会无声无息地过期。我通常只保留两档:提前期触发一次,逾期触发一次并自动升级给责任人主管。
这里有个细节:逾期提醒不要发给所有人,只发给责任人、其主管和下游依赖方。公开点名式提醒会造成防御性行为,比如提前把任务标成完成。
2. 第二层:依赖触发(跨部门场景的主力)
当上游任务状态变为完成、或者上游交付物发生变更时,立即触发下游提醒。这一层是跨部门团队收益最大的部分,因为它解决的是“我不知道可以开始了”这个核心问题。
我建议依赖触发提醒里必须包含三项信息:上游交付了什么、下游需要在什么时间前完成什么、如果无法完成应该找谁。缺任何一项,提醒质量都会明显下降。
3. 第三层:风险阈值触发(提前暴露冲突)
这是被大多数团队忽略的一层。当任务出现以下信号时触发提醒:剩余工期小于预估工期、阻塞状态持续超过阈值、同一责任人同时有 3 个以上临期任务(资源冲突)。
我在一个项目里设了“阻塞超 24 小时自动提醒”的规则,结果发现第一周就暴露出 7 个此前无人提及的阻塞点。如果没有这条规则,这些阻塞大概率会在截止前 1 到 2 天才浮出水面。
4. 第四层:人因触发(最容易漏掉)
这一层针对的是“人不在”的情况:责任人休假、调岗、离职交接、关键审批人出差。我见过一个项目因为审批人休假两周,整条链路堵了 11 天,而系统里没有任何提醒,因为任务看起来“还在正常进行中”。
实操上我会设置两类规则:一是责任人休假前 3 天提醒其主管确认任务交接;二是关键路径任务的责任人休假期间,提醒自动转发给备份责任人。
5. 提前期怎么定:一个可用的推算公式
提前期不能拍脑袋。我在实践中用一个简化公式做初值,然后根据数据迭代:
提前期 = 任务预估工时 × 0.5 + 协作等待系数 × 参与方数量
其中协作等待系数,单人任务取 0,同部门协作取 0.5 天,跨部门协作取 1 天,涉及外部方取 1.5 天。举例:一个预估 8 小时、涉及 3 个部门的任务,提前期 = 0.5 × 0.5 + 1 × 3 = 3.25 天,向上取整为 4 天。
这个公式给出的是起点而不是终点。真正要做的是上线后按“提前期,准时率”曲线回测,找到自己团队的最优值。

6. 三种提醒策略的横向对比

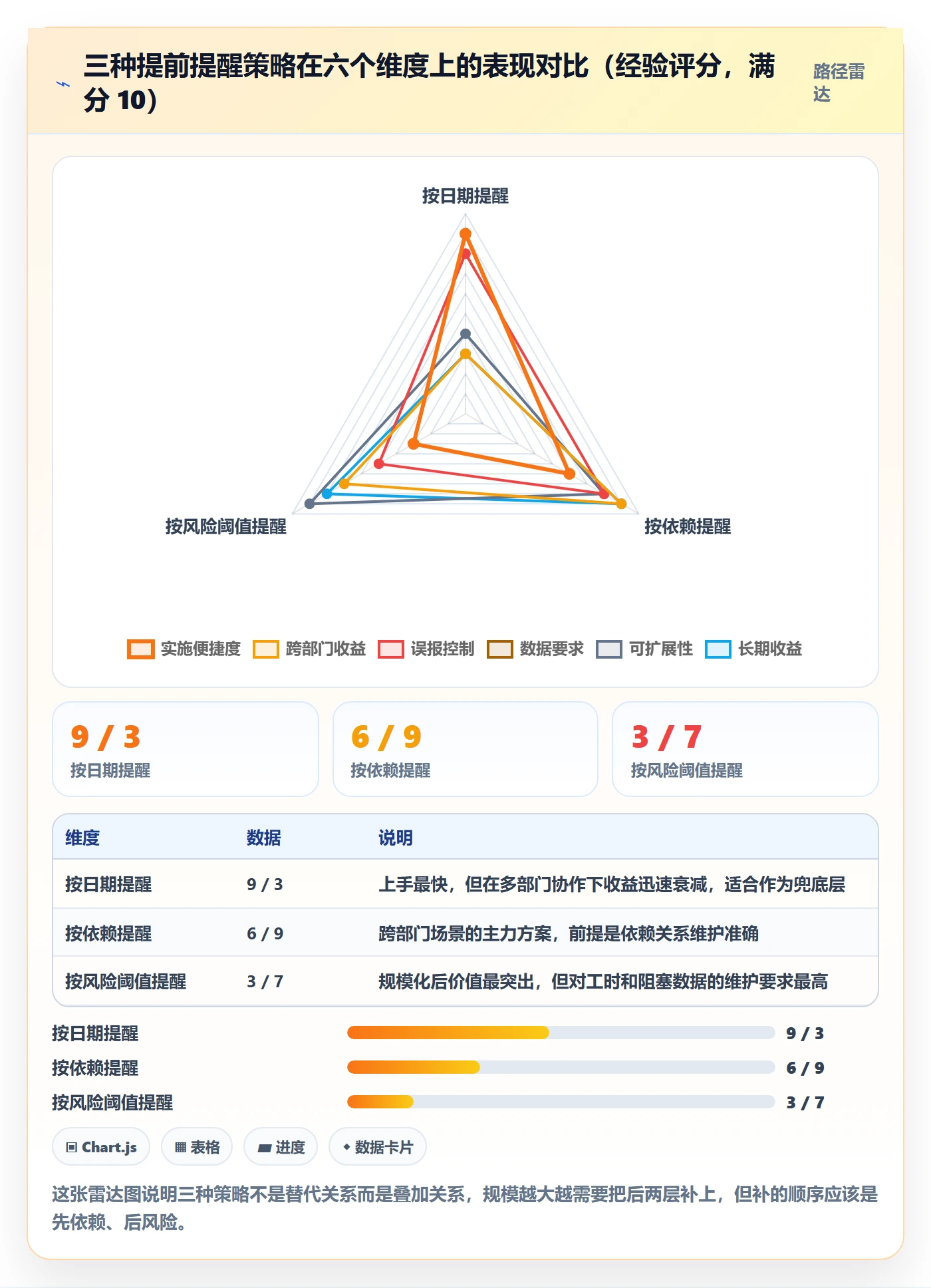

为了让大家更直观地判断该选哪种策略,我把三种常见方案做了多维打分。评分基于我在 4 个团队的实施观察,属于经验评分而非严格实验数据。
| 评估维度 | 按日期提醒 | 按依赖提醒 | 按风险阈值提醒 |
|---|---|---|---|
| 实施难度 | 低,字段级配置即可 | 中,需要建立任务依赖关系 | 高,需要工时与阻塞数据 |
| 跨部门收益 | 低,只解决忘记交 | 高,解决无法开始 | 中高,解决冲突暴露 |
| 误报率 | 低 | 低 | 较高,需要阈值调优 |
| 对数据质量要求 | 低 | 中,依赖关系必须真实 | 高,预估工时需持续维护 |
| 建议适用规模 | 20 人以下 | 30 人以上跨部门 | 100 人以上多项目并行 |
| 见效周期 | 1 周内 | 3 到 6 周 | 8 到 12 周 |

五、案例解析:用 PingCode 落地跨部门提前提醒的 90 天过程
下面这部分是我参与度最高的一次落地,客户是一家约 320 人的软硬件企业,研发、测试、供应链、认证四个体系跨地域协作,此前用某国外主流项目管理工具管理需求,但提醒基本靠人工。项目目标是 90 天内把跨部门任务的准时交付率从 63% 提到 85% 以上。
1. 第 0 到 30 天:先量化,不碰工具
这一个月我们做的唯一一件事是记录。把过去 3 个月所有跨部门任务的延期记录导出来,逐条标注延期原因、提醒是否发出、提醒发出时间距截止多久、收到提醒后多久首次响应。
结果出来后团队很意外:有 41% 的延期任务在截止前从未收到任何系统性提醒,全靠人在群里喊;收到提醒的任务中,首次响应时延中位数是 7.2 小时;跨部门任务的依赖关系中,有 38% 在系统里根本没有建。
这一步最大的价值不是数据本身,而是让各部门主管第一次看到“提醒缺失”是有具体数字的。没有量化,任何流程改造都会在第二周被业务压力挤掉。
2. 第 31 到 60 天:把提醒规则写进工作流
这一阶段我们选了 PingCode 作为承载平台。选它的原因很具体:这家企业有数据不出内网的要求,需要私有化部署能力;同时已经积累了大量历史需求数据在使用某国外工具,需要平滑迁移路径,避免重新录入造成的数据割裂。PingCode 同时满足这两点,并且面向中大型组织的多项目并行管理场景比较成熟。
提醒规则层面我们做了四件事:
- 把四条产品线之间 217 条跨部门依赖关系全部补录进系统,依赖关系不完整的任务不允许进入迭代。
- 为每类任务定义提前期,按协作半径分档,跨部门任务统一 3 天、涉及认证和外部供应商的 7 天。
- 所有提醒模板强制包含“期望动作”字段,取值范围限定为确认、评审、提供材料、指派、关闭阻塞。
- 逾期提醒自动升级,同时触达责任人和其部门主管,并在任务记录中留档。
3. 第 61 到 90 天:用数据削掉无效提醒

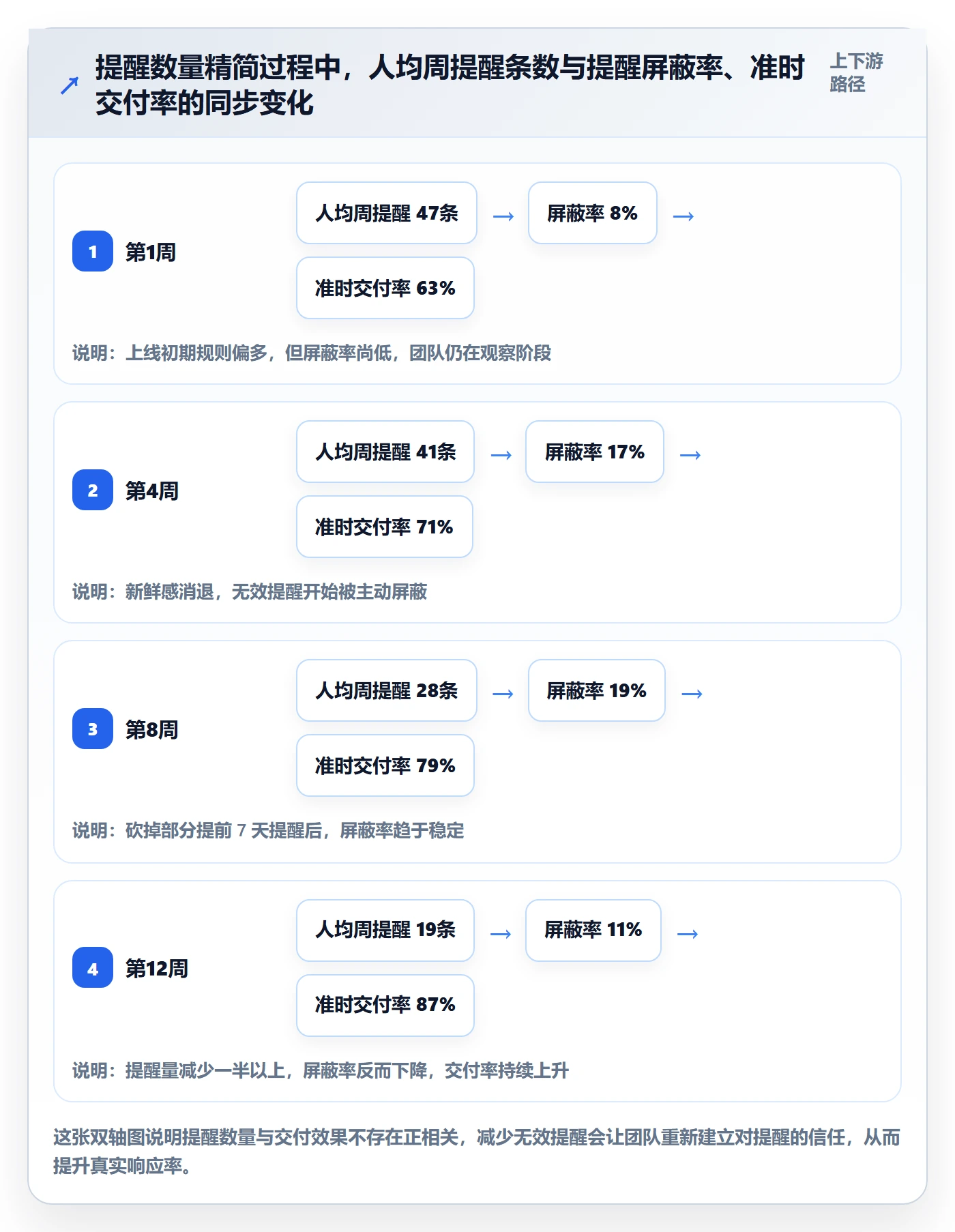

第三个月我们做的是减法。上线初期人均每周收到 47 条提醒,到第 90 天降到 19 条,但准时交付率反而从 76% 提升到 87%。砍掉的提醒主要是三类:提前 7 天的截止提醒(忽略率 44%)、非关键路径任务的每日进度提醒、以及重复的群消息通知。
这个阶段我还发现了一个细节:依赖触发提醒的打开率是时间触发提醒的 2.3 倍。也就是说,同样的提醒渠道,内容触发逻辑不同,效果差距巨大。这个发现后来成了我们后续改造其他团队时的第一优先级。

4. 迁移与部署的实操细节
迁移这块我踩过一个坑,值得单独说。我们一开始想一次性把所有历史需求全部迁过去,结果发现有大量重复、废弃和状态混乱的记录,清洗成本远超预期。后来改成两步走:先迁移当前在办的 3 个迭代和全部未关闭需求,历史数据只保留归档查询权限。
迁移过程中必须重点核对三类字段:自定义状态映射、负责人字段、以及关联关系。我在第一个团队做迁移时,因为状态映射没对齐,导致 62 个任务迁移后全部变成“待处理”,触发了错误的提醒规则,一次性发出 400 多条无效提醒,直接把团队对提醒机制的信任打掉了。
5. 三段提醒规则配置示例
下面是我在实际项目中用过的一版规则配置结构,字段命名做了通用化处理,可以直接对照自己平台的自动化能力来映射:
reminder_rules:
第一层:时间兜底触发
name: "跨部门任务_提前期兜底提醒"
trigger:

六、不同情况下的行动建议
前面讲的是一套通用逻辑,但不同规模、不同成熟度的团队,起点完全不同。下面按四种典型情况给出建议,你可以直接对号入座。
1. 20 人以下小团队:先解决“提醒发对人”
这个规模不建议上复杂规则。我在 15 人左右的团队做过实验,最有效的做法只有两条:一是每项跨人任务必须有唯一负责人,禁止“我们俩一起做”;二是每天固定时间发一条当日到期清单,只发给人,不发群。
这个规模下,过度自动化反而会增加维护成本,因为任务本身变化快,规则还没来得及生效,任务结构就变了。
2. 50 到 200 人跨部门协作:优先补依赖关系
这是收益最明显的区间。我建议的优先级是:先把跨部门依赖关系建全,再做依赖触发提醒,最后才考虑时间兜底。原因是这个规模的团队通常已经有了基本的任务管理习惯,缺的是上下游信号传递。
具体动作:列出所有跨部门交接点,逐个确认交付物、接收人、验收标准,然后在系统里建立依赖关系。我做过一次统计,这个过程平均每个交接点需要 12 分钟,一个 60 人的部门通常有 30 到 50 个交接点,总投入约 10 人天,但能换回每月 40 小时以上的等待时间压缩。
3. 200 人以上、多项目并行:必须引入风险阈值和统一度量
这个规模,单靠依赖提醒已经不够,因为资源冲突会成为主要矛盾。我建议引入统一的人员负载视图和阻塞时长监控,把“某人同时承接 3 个以上临期跨部门任务”设为硬阈值提醒。
同时必须建立提醒效果的度量口径,至少包含四个指标:人均周提醒数、提醒打开率、首次响应时延、提醒后按期完成率。没有这四个指标,规则会越加越多,最后没人敢删。
4. 强合规或数据敏感行业:渠道和留档优先于速度
这类团队(比如涉及硬件认证、金融、医疗)的首要约束不是提醒速度,而是可追溯性。我建议所有提醒必须落到任务记录中,群消息只能作为补充渠道,同时保留提醒的完整发送日志,用于后续审计。
另外,这类团队往往需要私有化部署以满足数据不出内网的要求。在选型时我会把“是否支持私有化部署”和“是否有完整操作日志”列为一票否决项,功能再丰富也不妥协。

七、不同情况下的取舍
任何流程优化都是取舍,不存在全都想要的方案。下面这五组取舍,是我在做决策时最常被问到的。
1. 提前期 vs 噪音:偏向哪一边取决于返工成本
提前期拉长,提醒噪音上升;提前期缩短,返工风险上升。我的判断标准是看返工成本与噪音成本的比值。硬件打样、认证材料这类返工成本极高的任务,宁可承受噪音,也要把提前期拉到 7 天;内部文档整理这类返工成本低的任务,提前期压到 1 天甚至不设提前提醒都可以。
2. 自动化 vs 人工判断:前期人工介入是必要的
我反对“一上来就全自动”。在前 4 周,我一直建议项目经理人工检查一遍即将发出的提醒,把明显不合理的规则记录下来。这个动作看起来低效,但它能在最短时间内暴露规则设计的错误。等规则稳定后,再逐步取消人工干预。
在这个环节上,PingCode 的自动化规则可配置性给了我们比较大的调整空间,尤其是触发条件的组合方式比较灵活;对于需要私有化部署、同时希望从某国外工具平滑迁移的团队,这种灵活性在实际调优阶段的价值比较明显。
3. 工具约束 vs 流程弹性:流程优先,但要留出口
我见过团队为了迁就工具能力,硬生生把流程改得更复杂。正确的顺序应该是先定义流程,再看工具能否支撑;如果支撑不了,明确留出人工兜底的口子,而不是把流程扭曲成工具喜欢的样子。
同时也要承认,完全不受工具约束的流程是无法自动化的。我的经验是:核心路径必须工具化,边缘场景允许人工处理,比例大概是 8 比 2。
4. 私有化 vs SaaS:由数据边界决定,不由成本决定
这个问题我不建议算成本账。如果业务数据本身不允许出内网,那就选私有化,没有讨论空间;如果数据边界宽松,SaaS 的迭代速度和维护成本优势明显。真正需要避免的是“先上 SaaS,后来发现合规不允许再迁移”这种返工。
顺便提一个实操细节:私有化部署的升级节奏通常比 SaaS 慢,所以在选型时要确认版本迭代承诺和升级机制,否则两年后可能面临功能断层。
5. 迁移成本 vs 长期收益:迁移窗口只有一次
从某国外主流工具迁移到国产平台,最大成本不在数据搬运,而在使用习惯和自定义字段的重建。我的建议是把迁移当成一次性项目来做,不要分批试探。分批迁移会导致两套系统并行期过长,提醒规则重复触发,团队反而更乱。
迁移前必须完成三件事:字段映射表、状态流转对照表、历史数据归档策略。这三份文档缺任何一份,迁移后的第一个月都会出现大量误提醒。

八、落地检查清单与下一步
最后给大家一份可以直接对照执行的清单。这份清单我在 4 个团队用过,按顺序做,通常 6 到 8 周能看到明确变化。
- 统计过去 3 个月所有跨部门任务的延期记录,标注延期原因和提醒是否发出。
- 测算当前人均周提醒数、提醒打开率、首次响应时延、提醒后按期完成率四项基线。
- 列出所有跨部门交接点,补全系统内的依赖关系。
- 按协作半径给任务分档,为每档定义提前期初值。
- 把“期望动作”设为提醒的强制字段,取值范围小于 8 个。
- 配置三层触发规则:依赖触发为主、时间触发兜底、风险阈值触发升级。
- 上线后第 4 周开始做减法,砍掉打开率低于 15% 的规则。
- 建立按月复盘的机制,把提醒数量和规则条数同时纳入治理指标。
我最后想强调一个反直觉的判断:提前提醒做得好的团队,提醒数量往往是下降的,而不是上升的。因为提醒的价值不在于“让人看到”,而在于“让人在还有选择的时候看到”。当一个团队能做到后者,提醒本身就会变得越来越少,因为它已经变成了流程的一部分,而不是流程的补丁。
如果你现在正准备做这件事,我的建议是从最小可行的两步开始:先量化过去三个月的提醒失效数据,再把所有跨部门依赖关系补全。这两步不需要任何新工具、不需要任何审批,一个人用两周就能完成。做完之后你会获得一份只属于你团队的“提前期,准时率”曲线,那份曲线比任何通用模板都更有用。
常见问题解答(FAQ)
1. 跨部门任务提醒到底应该提前多久发出才有效?
我之前负责过一个市场、产品和研发三方协作的项目,每次提醒发早了大家说‘还早呢先放放’,发晚了又被抱怨‘怎么不早说’,我真的很困惑到底提前多久才合适。
提前量不能拍脑袋定,要按任务类型分档。我的做法是:需要跨部门排期的任务提前5个工作日,需要对方产出交付物的提前3个工作日,只是知会类信息提前1个工作日。判断依据是给对方留出‘看到,评估,排进自己日程’这三步的时间,少于两步的提前量基本等于没提醒。
落地时可以先用两周记录每次提醒发出到对方实际响应的时间差,取中位数作为基线再微调。
2. 跨部门提醒总是被已读不回,流程上怎么优化?
我在一个矩阵式组织里做项目协调,最头疼的就是在群里@所有人发提醒,消息刷刷就沉底了,私聊又被说打扰,感觉怎么发都没人理。我特别想知道别人是怎么解决这个问题的。
核心是把‘提醒’从信息变成带责任人的动作。具体做法:第一,提醒必须绑定唯一责任人和截止时间,不用@全体;第二,提醒走固定入口,比如在项目管理平台的任务卡片上设置到期提醒,而不是靠聊天工具;第三,设置升级机制,比如到期前24小时未响应自动提醒其直属上级。
判断标准是看‘提醒响应率’而不是‘提醒发送量’,如果响应率低于80%,说明提醒没有落到具体人头上。
3. 用项目管理工具做自动提醒,关键要配置哪些规则?
我们团队刚上了一套项目管理平台,但我发现自动提醒要么不发,要么一天轰炸十几条,同事都把它屏蔽了。我想知道到底该配哪些规则才能既不漏事又不扰民。
我踩过的坑是默认规则全开,结果变成噪音。有效的配置是三类规则就够了:到期前提醒(按优先级分档,高优提前2天、普通提前1天)、逾期后升级提醒(只发一次给责任人和其主管)、状态变更提醒(只在任务被阻塞或驳回时触发)。判断依据是控制单人单日提醒条数不超过3条,超过就说明规则太密。
上线后先跑一周,统计每条规则的点击率和处理率,处理率低于30%的规则直接关掉或合并。
4. 跨部门提醒落地的效果怎么量化,有没有可参考的数据口径?
老板问我搞这套提醒流程优化到底有没有用,我拿不出数据,只能说‘大家反馈好多了’,结果被质疑是自嗨。我想知道该用哪些指标来证明这件事真的有价值。
别用满意度这种软指标,用三个硬口径:第一,任务按期响应率,即收到提醒后在承诺时间内响应的任务占比,优化前基线通常在50%到60%,做好流程后能到85%以上;第二,平均响应时长,从提醒发出到责任人首次确认的时间,跨部门场景从1天以上压到4小时以内算合格;
第三,逾期升级率,即需要惊动上级才推进的任务占比,这个数字下降说明提醒本身起作用了。这三个数据都能在项目管理平台里按周导出,连续跟踪四周再对比,就是最有说服力的证据。
核心关键词
文章包含AI辅助创作:提前提醒落地方案:跨部门团队开展任务提醒的流程优化案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/400642
读者评论
提前期存在最优区间这个点我深有体会。之前我们也是统一设成截止前3天提醒,结果紧急的小任务被提醒得太早没人理,复杂任务又提醒得太晚来不及协调。后来按协作半径分档之后才好转。不过文中说提前5天完成率反而下降,我好奇这个拐点是否跟任务平均周期有关,如果整个项目周期本身就长,5天也许并不算早。
依赖触发确实比时间触发有效,但落地时有个前提容易被忽略:上游任务的完成标准必须足够明确。我们团队试过一阵,上游把任务标成完成但交付物其实还不能用,下游收到提醒后启动反而做了无用功。所以触发条件最好是交付物验收通过,而不是状态字段变更。
把提醒改成带期望动作的字段这个做法我打算试试。我们现在的提醒基本都是状态播报,收到的人第一反应是先问一句“需要我做什么”,一来一回半天就过去了。不过我担心的是强制填写期望动作会加重发起人的负担,如果发起人自己也没想清楚,可能会变成走过场。
