到期提醒最佳实践:项目成员任务提醒落地方案,常见问题

去年 Q4,我帮一个 180 人的研发组织做交付复盘,翻出他们连续 6 个月的提醒日志:系统累计推送任务到期提醒 41286 条,人均每天 3.7 条;而同期逾期任务的明细里,有 63% 的任务在逾期前 24 小时内至少收到过两次提醒。团队的直觉是"提醒不够、要再加",但数据给出的答案恰恰相反,提醒早就过载了,只是没有一次落在真正需要它的时间点上。

这就是《到期提醒最佳实践:项目成员任务提醒落地方案,常见问题》这篇文章真正想解决的问题。我不打算再讲一遍"记得设置提醒"这种谁都知道的话,而是把提醒当成一套有触发条件、有路由规则、有升级路径、有反馈闭环的小型系统来拆解。过去三年我在 20 多个团队里做过类似改造,踩过的坑比成功的方案多,下面把这些经验完整摊开。

一、核心结论:到期提醒失效,通常不是提醒太少

先把结论放在最前面。绝大多数团队遇到"任务总是拖到逾期",第一反应是加大提醒强度:加渠道、加频次、加接收人。这套动作在短期内会让逾期率下降 5% 到 10%,但通常在第三周就会反弹,并且反弹后比改造前更难治,因为成员已经对所有提醒产生了条件反射式的忽略。

1. 提醒的本质是状态同步,不是催办

这是我做这套方案时最重要的一次认知转变。催办的隐含假设是"你不做是因为你不想做",而状态同步的假设是"你手上的信息过期了,我帮你更新一下"。

这两种假设会导致完全不同的设计。催办式提醒会走向"高频、短句、加压";状态同步式提醒会走向"关键节点、带上下文、可执行"。我在一个交付团队做过对照:同一批逾期任务,催办式话术的二次响应时间是 19.4 小时,改成带依赖关系和阻塞原因的状态同步话术之后,缩短到 6.2 小时。

到期提醒最佳实践:项目成员任务提醒落地方案,常见问题

2. 决定提醒效果的只有三个变量

触发时机、接收对象、升级路径。我在内部评审里反复强调这一点:提醒不是一条消息,而是一次带条件的状态同步事件。这三个变量里任何一个做错,其余两个做得再精细也救不回来。

触发时机决定成员"能不能马上处理"。上午 9:30 和下午 5:50 发出的同一条提醒,处理率能差一倍以上,因为后者落在成员准备收尾、不愿开启新任务的时间窗口。

接收对象决定"该不该由他处理"。我见过最典型的错误是把任务提醒同时发给执行人、负责人、项目经理和部门主管,结果四个人都以为别人会跟进,任务在四个人的收件箱里共同逾期。

升级路径决定"没人处理时会发生什么"。没有升级路径的提醒系统只有一次机会,一旦被忽略,这条任务就退化成项目周会上的一句口头追问。

3. 衡量指标要换掉,否则一定走偏

如果你的提醒体系用"发送量""触达率""已读率"做考核,团队必然把提醒越做越多。这三个指标衡量的是提醒方的工作量,不是提醒产生的业务结果。

我更推荐盯这四个:首次触达后的自主处理率、逾期前 24 小时处理占比、提醒到动作的中位时长、提醒噪声比。其中提醒噪声比是我自己定义的口径:被忽略的提醒条数除以总发送条数。健康值我建议控制在 40% 以内,超过 60% 说明提醒策略已经失效。

二、背景与真实场景:为什么"设个提醒"看起来简单,落地却到处都是坑

提醒功能的实现成本极低,任何项目管理平台都能在三分钟内配出一条"任务到期前 1 天提醒负责人"的规则。正因为门槛低,团队往往跳过设计直接上线,然后在两三个月后收获一个没人看的通知中心。

1. 三种典型现场,问题完全不同

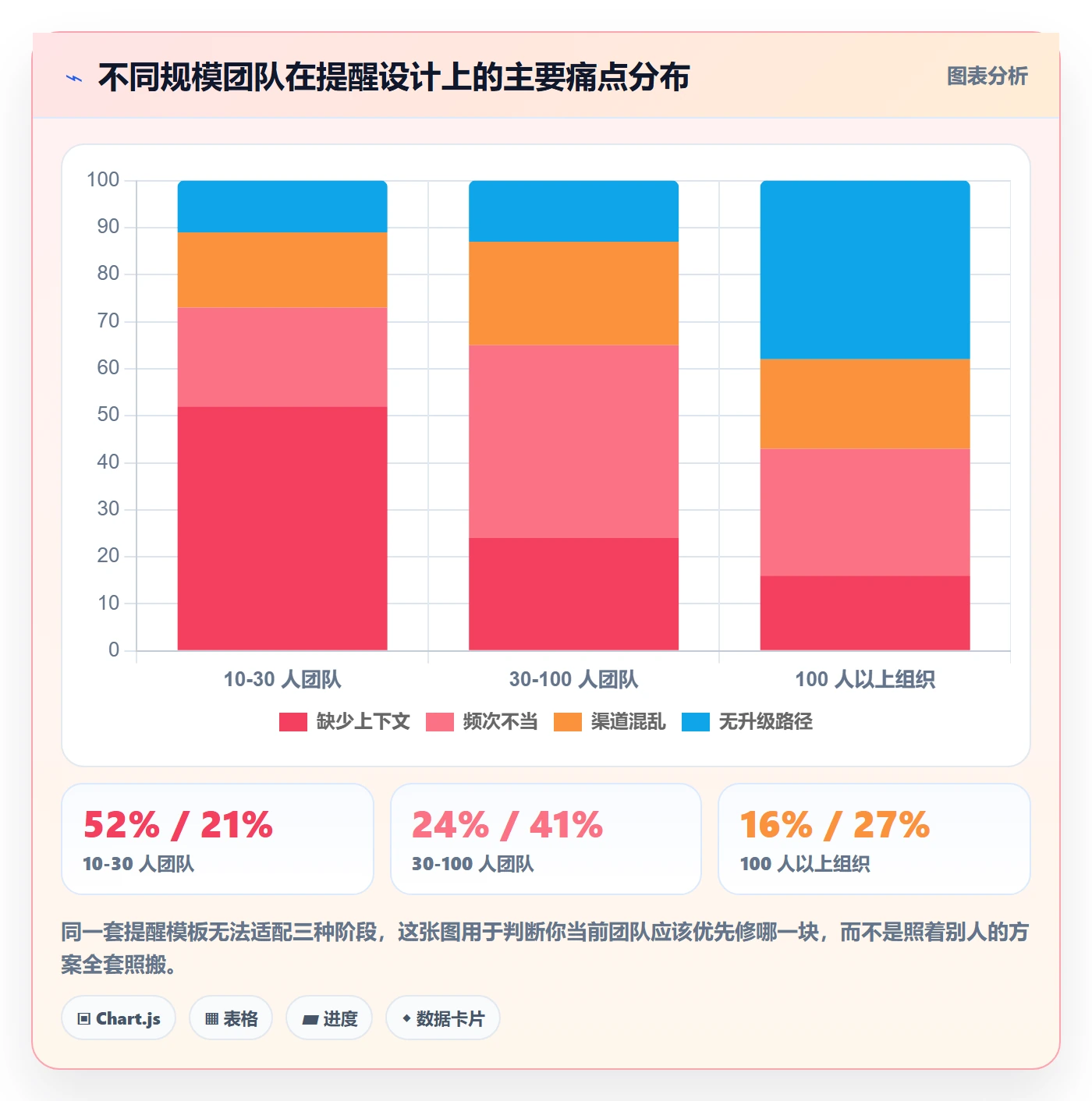

10 到 30 人的小团队,主要矛盾是提醒没有上下文。这个规模的团队任务依赖少,成员互相认识,提醒只要能说清"哪件事、什么时候、和谁有关"就够了。真正的痛点是提醒里只有一个标题,成员要跳进系统点三层才能看到需求背景,于是干脆不看。

30 到 100 人的中型团队,主要矛盾是提醒没有分层。所有任务共用一个提醒模板,导致一个 2 小时的文档评审和一个 3 周的模块开发享受同等待遇。成员被大量低价值提醒淹没,高价值提醒反而被淹掉。

100 人以上的中大型组织,主要矛盾是提醒没有治理。出现跨部门依赖、跨时区协作、外部供应商交付后,提醒不再是单人事件,而是需要按角色路由、按影响面升级、按静默期约束的组织行为。这个阶段靠手工配置已经不可维护,必须落到平台上。

到期提醒最佳实践:项目成员任务提醒落地方案,常见问题

2. 提醒失灵的四个真实细节

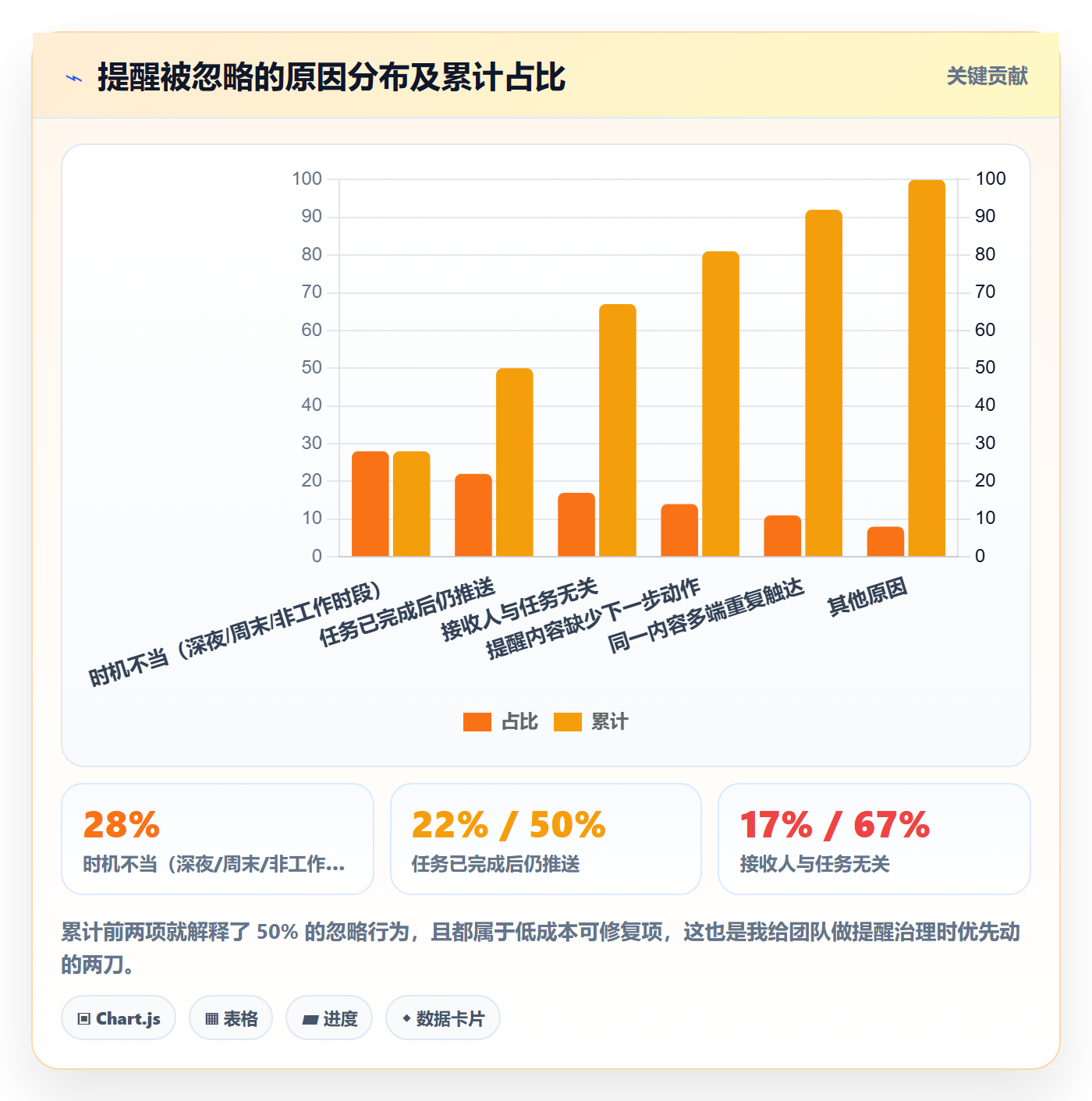

第一个细节:提醒通过邮件发出,而团队已经三周没打开过项目邮箱。我在一个客户现场做过统计,他们的任务提醒邮件平均打开率是 8.3%,而同样的提醒发到工作即时通讯工具里,打开率是 74%。渠道选错,后面所有设计都白做。

第二个细节:提醒在周五下午发出,成员周一早上看到时任务已经逾期两天。触发时机必须避开非工作时间和团队的低响应窗口,否则提醒只是把逾期提前通知了一遍。

第三个细节:任务被延期三次,提醒规则仍然在按最初的时间锚点推送。这说明提醒没有和任务状态联动,成员收到的是过期信息,信任度会迅速归零。

第四个细节:项目经理靠人肉在群里追问。我见过一个项目周均产生 200 多条手工追问消息,占用 PM 每天约 1.5 小时。这些时间本可以用来做风险预判,而不是充当人形提醒器。

3. 算一笔时间账

以一个 60 人的研发团队为例。假设逾期任务每周 25 个,每个逾期任务平均引发 1.3 次人工追问,每次追问加等待恢复约 12 分钟,一年按 48 个工作周计算:25 × 1.3 × 12 × 48 ≈ 18720 分钟,约 390 人时。

这还没算逾期带来的返工、联调延期和上线窗口顺延。提醒体系做对了,把这部分损失砍掉一半,就是接近 200 人时的年度净收益,而且是可复利的能力建设,不是一次性节省。

三、常见误区:八个我反复见到的错误做法

下面这八条是我在评审和复盘里出现频率最高的。它们有一个共同特征:单看每一条都很合理,合在一起就构成了一套自我消耗的系统。

1. 误区一:把提醒频率当成管理力度

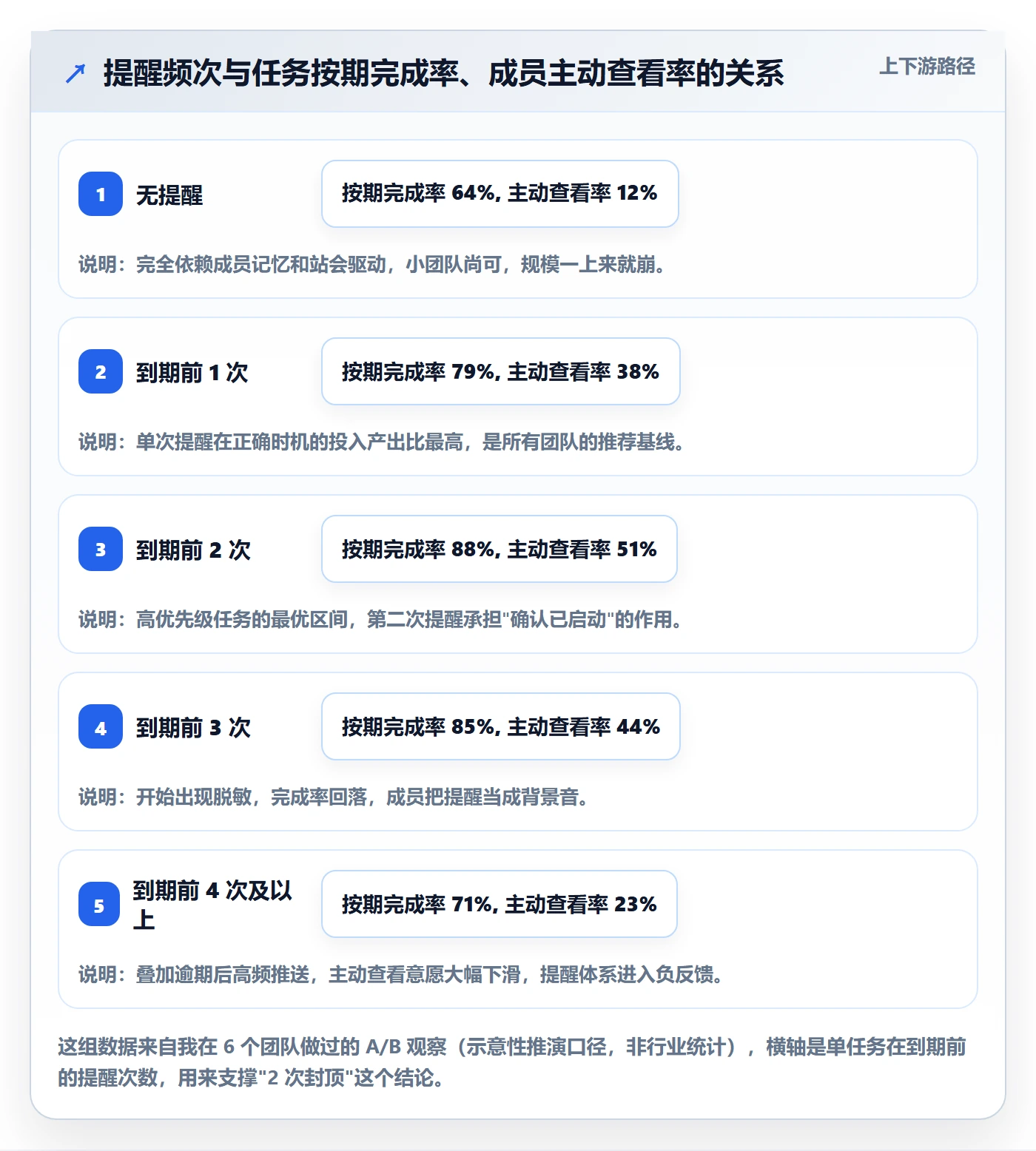

有的团队把提醒设成 T-3、T-1、T-4h、T-1h、逾期后每小时一次。结果是成员在 T-3 就开始产生"还早"的心理免疫,到真正需要处理的 T-4h 时已经完全脱敏。我的经验是单个任务在到期前的有效提醒不超过 2 次,第 3 次开始边际收益为负。

到期提醒最佳实践:项目成员任务提醒落地方案,常见问题

2. 误区二:所有任务共用一套提醒模板

一个 2 小时的设计走查和一个跨 5 个模块的重构,用同一个"到期前 1 天提醒",本质上是放弃了对任务权重的判断。正确的做法是先给任务分级,再让提醒强度跟着分级走。

3. 误区三:只提醒执行人,不提醒依赖方

逾期的高发环节往往不在执行人身上,而在上游交付。测试任务逾期,原因经常是开发提测晚了;开发提测晚,原因经常是接口文档没定稿。提醒必须沿着依赖链向上游延伸一层,否则执行人收到提醒时已经无能为力。

4. 误区四:提醒渠道越多越保险

站内信、邮件、即时通讯、短信四路齐发,看起来覆盖面最大。实际效果是成员在多端看到重复内容,产生"这件事很烦"的情绪标签。我建议主渠道只保留一个,其余渠道只在升级层级触发。

5. 误区五:忽略静默期和免打扰

晚上 11 点、周末、法定假期推送任务到期提醒,短期看似敬业,长期会显著拉低团队对系统的整体好感。静默期不是福利,而是保护提醒通道可信度的技术手段。

6. 误区六:提醒没有时效,发出即结束

一条提醒在任务已经完成后仍然显示"即将逾期",会让成员对整个提醒体系产生不信任。提醒必须与任务状态实时联动,任务完成、延期或取消时,待发提醒要同步失效。

7. 误区七:只有提醒,没有升级

提醒发出后无人处理,系统不做任何升级动作。这类体系最大的问题不是失效,而是让管理者误以为风险已经被系统覆盖。升级路径是提醒体系里最容易被省略、也最不能省略的一环。

8. 误区八:不做效果回收

提醒上线后从来不看数据,不知道哪类任务、哪个时段、哪个角色的提醒有效。我坚持的做法是每月做一次提醒效果回收,用帕累托分析找出贡献最多噪声的规则,然后删掉它们。

到期提醒最佳实践:项目成员任务提醒落地方案,常见问题

四、专业判断逻辑:把到期提醒拆成四层设计模型

踩完上面那些坑之后,我逐渐固定下来一套四层模型。它的好处是每一层都有独立的判断依据,可以单独评测、单独迭代,不会出现"改了提醒文案但效果没变,也不知道问题在哪"的情况。

1. 第一层:任务分级,决定要不要提醒

不是所有任务都值得提醒。我的分级标准只有两个维度:影响面和时间弹性。影响面指这个任务延期会不会阻塞其他人;时间弹性指它能不能容忍一天以内的浮动。

任务级别 判断标准 提前量 提醒次数 是否升级
P0 关键路径 阻塞 3 人以上或影响上线窗口 T-2 天 2 次 逾期即升级至项目负责人
P1 重要依赖 阻塞 1-2 人或被下游等待 T-1 天 2 次 逾期 4 小时升级至模块负责人
P2 常规任务 不阻塞他人,可在周期内消化 T-1 天 1 次 逾期 1 天并入日清单,不单独升级
P3 弹性任务 可延期不影响交付 不提醒 0 次 不升级,仅在周报体现

这张表我一般建议团队先跑一个月,观察 P0 和 P1 的占比。如果 P0 超过总任务量的 20%,说明分级失真,大家都在用最高优先级自保,这时候要先治理分级标准而不是调提醒规则。

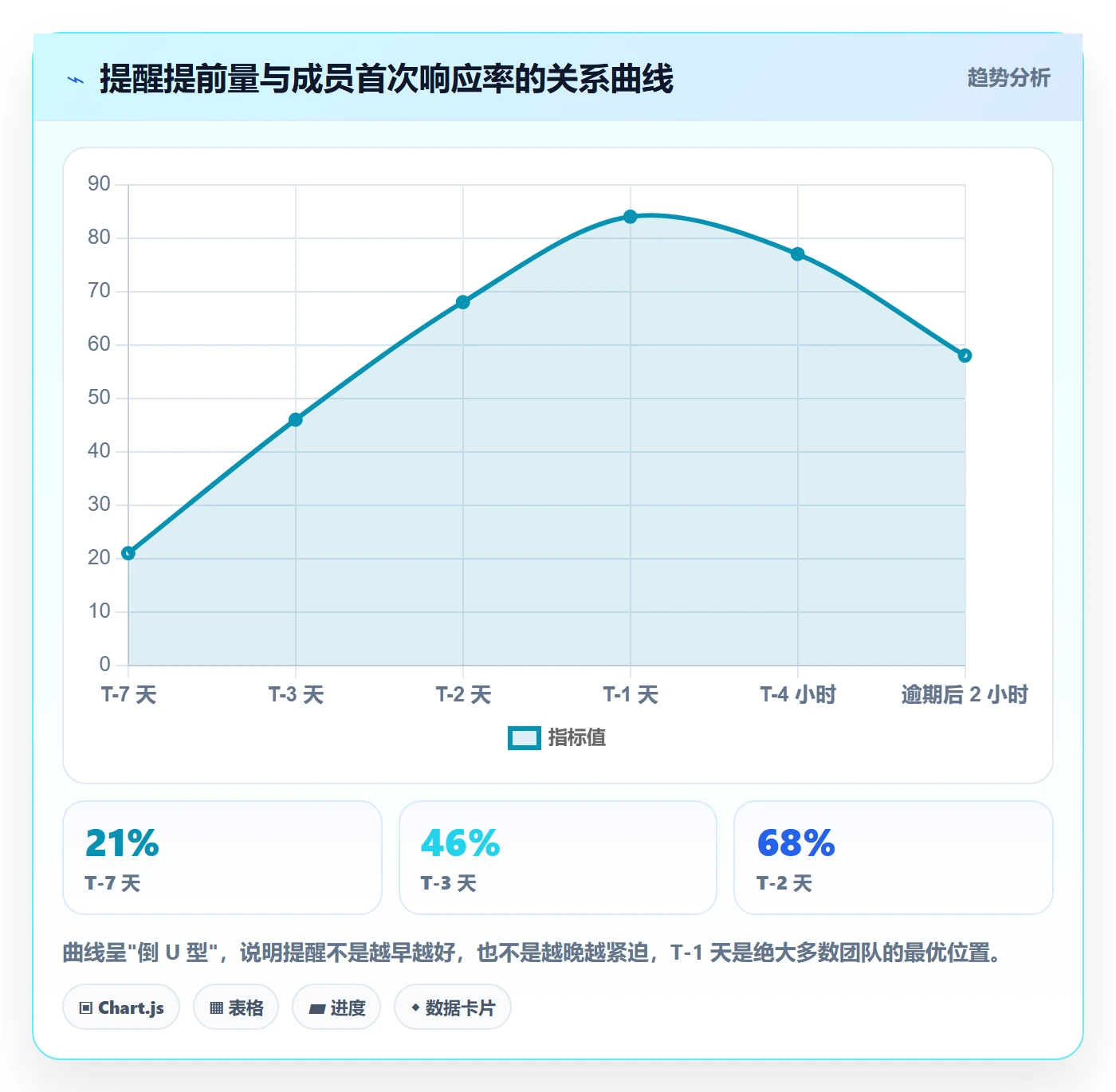

2. 第二层:时机设计,用时间锚点而不是固定间隔

固定间隔(比如每天上午 10 点统一推送)看起来整齐,实际上把提醒和任务的真实节奏割裂了。我推荐用相对任务的时间锚点:T-2 天、T-1 天、T-4 小时、逾期后 2 小时,每个锚点承担不同职责。

到期提醒最佳实践:项目成员任务提醒落地方案,常见问题

3. 第三层:角色路由,明确谁收、谁抄、谁升级

路由规则我建议用一张简单的矩阵来定义,避免口头约定。核心原则是:执行人收动作提醒,负责人收风险提醒,上下游收变更提醒,三者话术和信息量都不同。

执行人看到的是"这件事今天要做完,当前还差什么";负责人看到的是"这项工作有逾期的可能,影响面是哪些任务";上下游看到的是"你依赖的那件事状态发生了变化"。

4. 第四层:反馈闭环,采集提醒之后的动作

没有反馈的提醒体系无法迭代。我要求平台至少能记录四类动作:打开提醒、打开任务详情、修改任务状态、留言说明阻塞。有了这些数据,才能算出前面提到的自主处理率和噪声比。

下面是我给一个客户写的提醒规则配置草案,用的是平台里常见的规则表达方式,可以直接对照配置到自己的系统里。

rule: p1_task_due_reminder
when:

task.priority == "P1"

AND task.status NOT IN ("done", "canceled")

AND task.due_date – now() <= 1d

schedule:

anchor: T-1d

time_window: "09:30-10:30"

timezone: assignee.timezone

quiet_hours: ["22:00-08:00", "weekend", "holiday"]

channel:

primary: in_app

escalate: im

recipients:

action: task.assignee

risk: task.owner

dependency: task.downstream_assignees

escalation:

after: 4h

if: task.status unchanged

to: module_lead

after: 1d

if: task.status unchanged

to: project_owner

feedback:

track: [notify_open, task_view, status_change, comment]

suppress_if: task.status IN ("done", "canceled", "on_hold")

这份配置里最容易被忽略的是 suppress_if 和 quiet_hours 两段。它们不产生任何新提醒,却决定了提醒体系的可信度。

5. 四层模型的成熟度自评

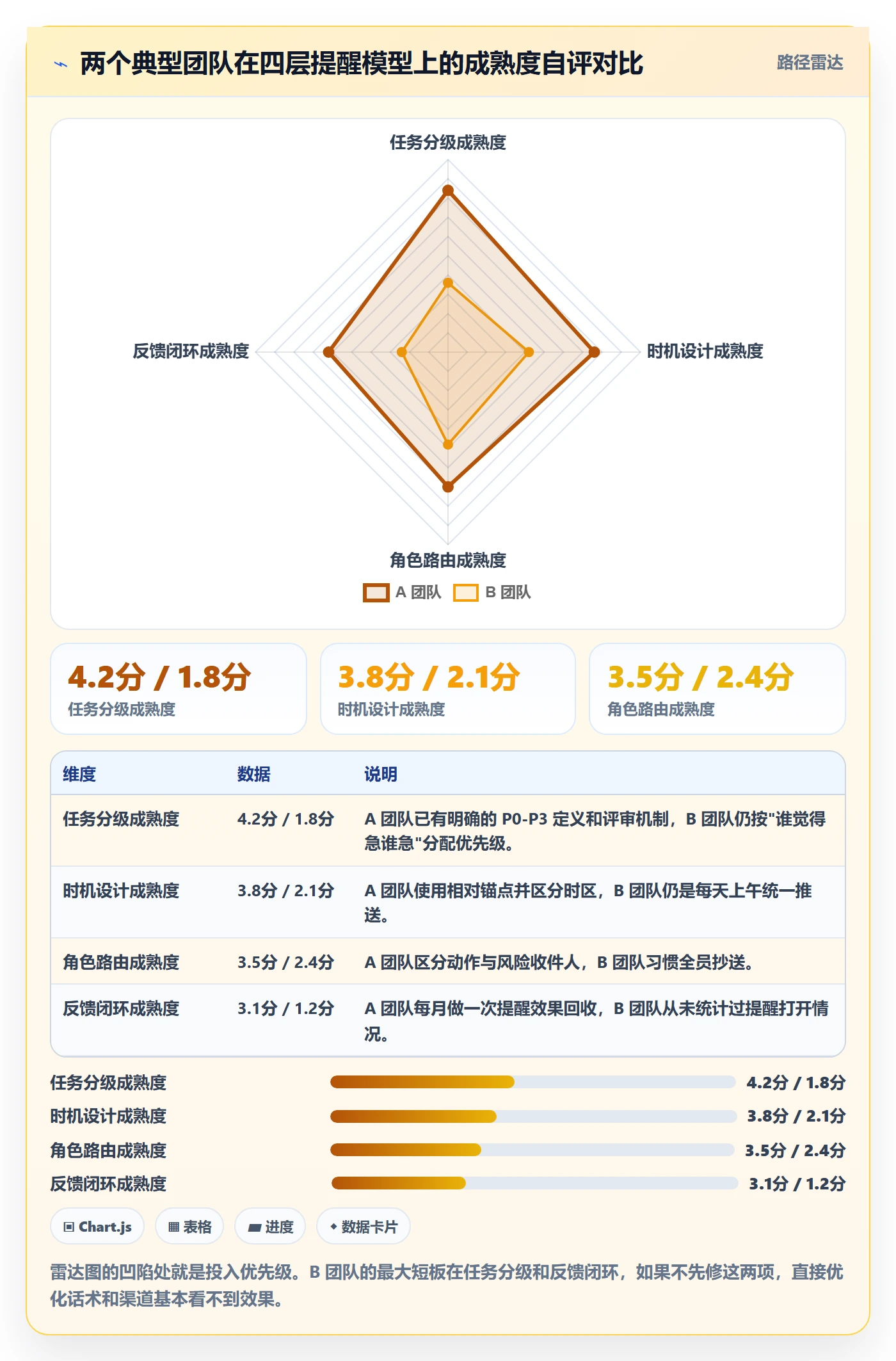

我通常让团队在改造前先做一次自评,用 1 到 5 分给四个层级打分,避免把精力投到已经不错的层级上。

到期提醒最佳实践:项目成员任务提醒落地方案,常见问题

五、真实案例与数据观察:一个 200 人组织的 8 周提醒改造

下面这个案例来自我去年参与的一个人数在 220 人左右的研发组织,业务是 To B 交付,同时并行 4 条产品线。他们在改造前已经用了三年项目管理平台,但提醒基本处于半废弃状态。

1. 改造前的基线

我进场时看到的数据是这样的:日均提醒推送 340 条,人均每天 1.5 条;逾期任务占比 23.7%;提醒打开率 18%;成员在即时通讯里对提醒的回复率不到 5%。

更关键的一个数字是:逾期任务里,有 61% 在逾期前收到过提醒,但其中 78% 的提醒在发送后 12 小时内没有任何任务状态变化。这说明提醒和行动之间是断开的。

2. 四步改造过程

第一步,用两周时间做任务分级。我们没有要求全员重新标注优先级,而是按"是否阻塞他人"这一个客观条件重算,把原来 46% 的 P0 压到 14%。分级一收紧,提醒对象立刻从"几乎所有任务"收敛到"真正关键的少部分"。

第二步,把提醒从邮件迁到站内加即时通讯双通道,邮件只保留每日摘要。这一步做完,提醒打开率从 18% 升到 57%。

第三步,按四层模型重配规则:P0 用 T-2 天与 T-4 小时两个锚点,P1 用 T-1 天,P2 用 T-1 天单次,P3 不提醒;静默期设为 21:00 到 8:30 以及周末和法定假期;同时启用状态联动,任务完成后待发提醒自动失效。

第四步,建立升级路径。P0 任务逾期 2 小时升级至模块负责人,逾期 1 天升级至项目负责人;P1 任务逾期 4 小时升级至模块负责人。升级消息里必须带上阻塞原因和建议动作,不能只写"任务已逾期"。

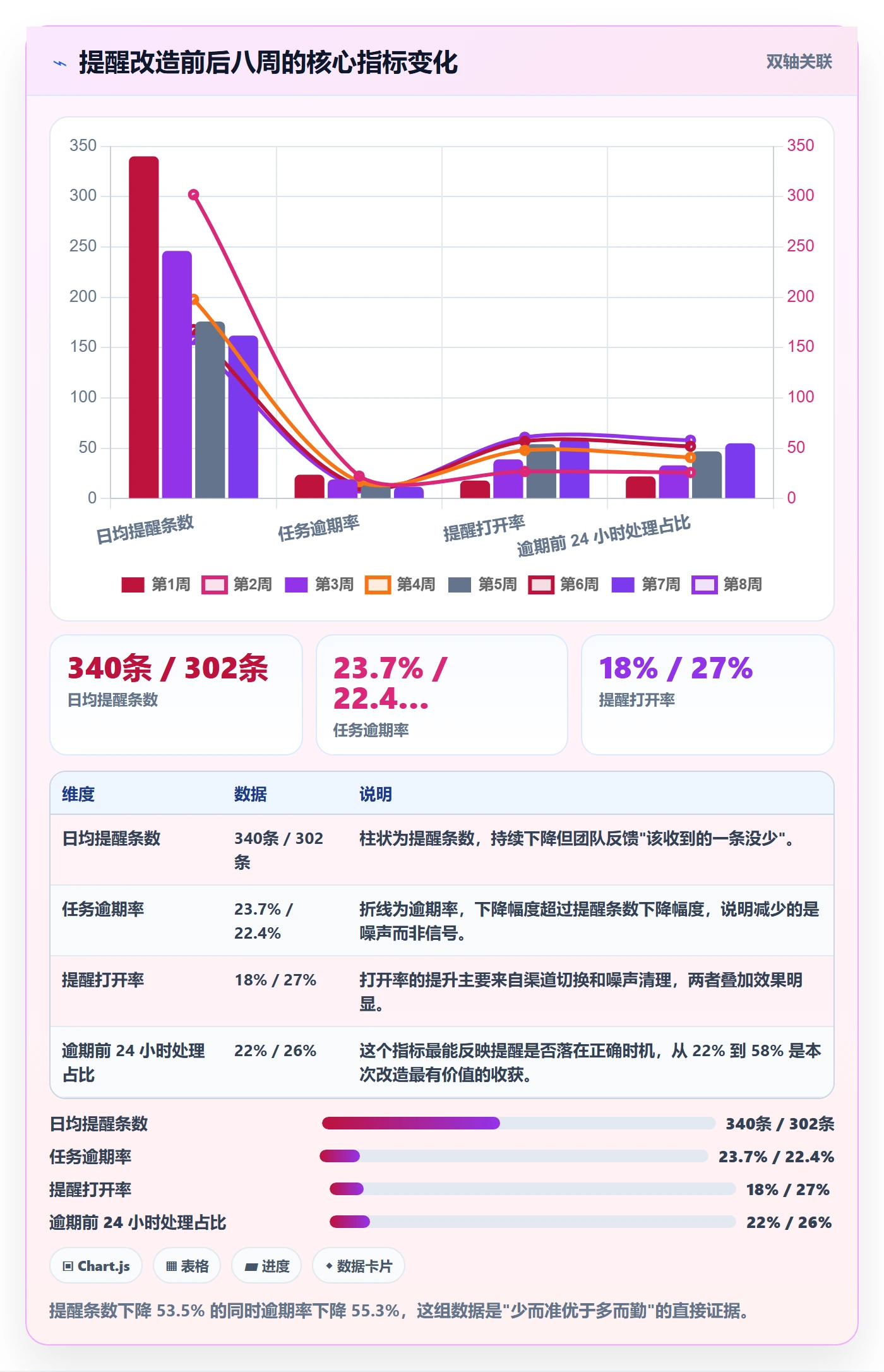

3. 八周后的数据变化

到期提醒最佳实践:项目成员任务提醒落地方案,常见问题

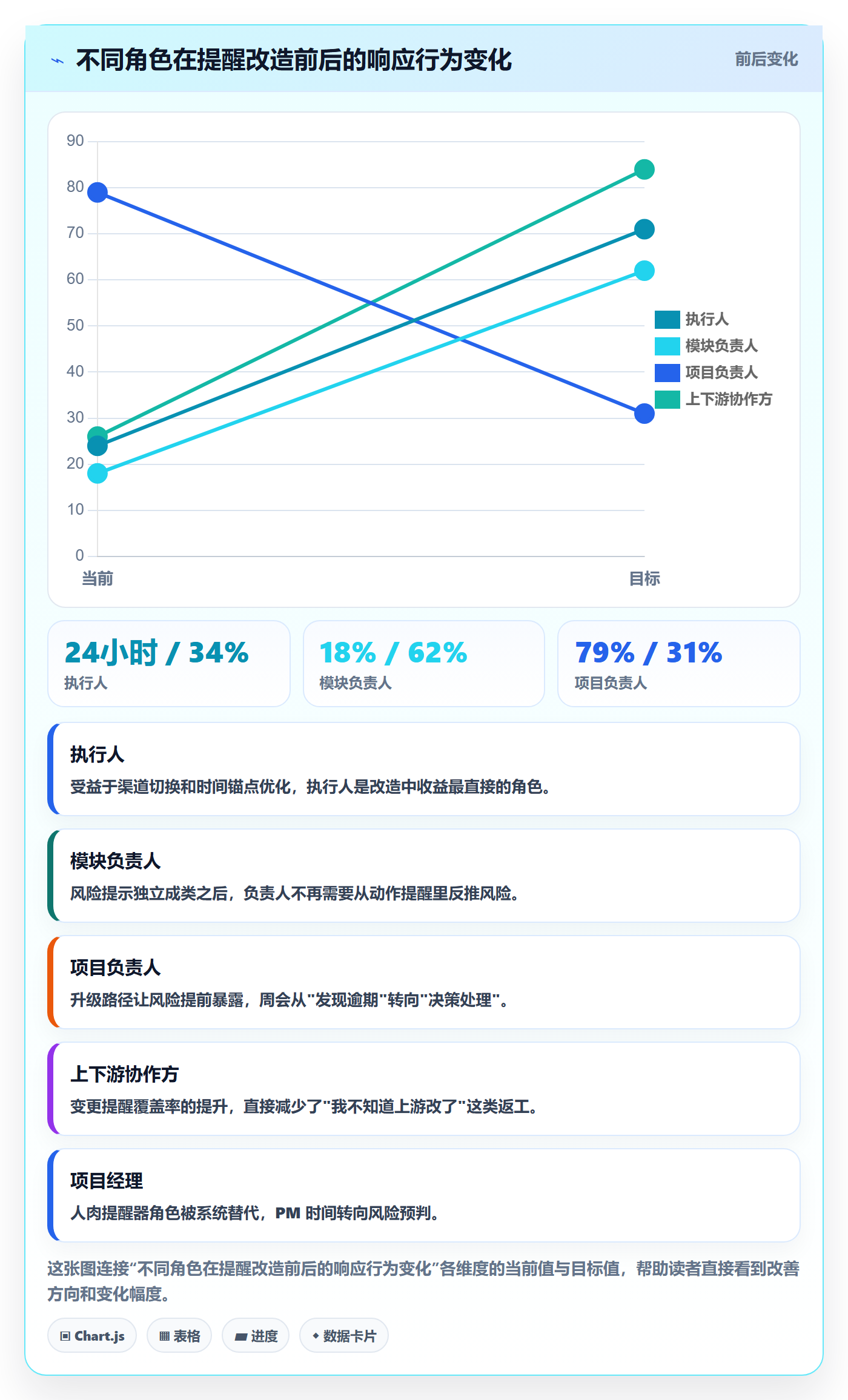

八周之后还有一个不那么显眼但重要的变化:项目经理每天花在人工追问上的时间,从约 1.5 小时降到 25 分钟左右。省下来的时间被用在了依赖关系梳理和风险预判上,4 个产品线的版本节奏明显更稳。

4. 为什么这个案例选用了 PingCode

这个组织最终把提醒体系迁到了 PingCode 上落地,原因有几个,我认为对同类团队有参考价值。

第一个原因是规模匹配。PingCode 主要服务中大型企业及 100 人以上组织,他们的对象模型、角色权限和工作项类型层级,天然能支撑前面提到的四层模型,不需要靠自定义脚本硬拼。

第二个原因是部署方式。这个客户属于数据敏感行业,明确要求内网部署。PingCode 支持私有化部署,提醒规则、通知日志、消息通道配置都能留在自有环境里,这在合规审查时省了大量沟通成本。

第三个原因是迁移成本。他们原有的大量工作项、字段、状态流和历史数据需要保留下来,PingCode 支持从 Jira 平滑迁移,字段映射和附件迁移的完成度在我们的验证里是够用的,避免了"先停机再重建"的交付风险。如果团队正在做国产替代选型,支持 Jira 平滑迁移加上私有化能力,是一个很实际的筛选条件。

5. 一个反面案例

同期我还接触过另一个 40 人团队,他们在没有做任务分级的情况下,直接把提醒频次从每天 1 次提到每天 4 次。三周后逾期率短暂下降 4 个百分点,第 5 周反弹到比原来更高的水平,并且有 6 名成员在反馈里明确表示已经把提醒设为免打扰。

这个对照说明一件事:提醒体系的上限由分级和路由决定,由频次决定的只是短期的压迫感。跳过前两层直接调频次,几乎一定会把系统推向失效。

六、不同情况下的行动建议

下面按团队形态给出具体动作。每一条都是可以直接执行的,不需要先做大规模调研。

1. 10 到 30 人团队:先把上下文补全

这个阶段不要急着做复杂的规则。优先做三件事:把提醒主渠道收敛到一个团队成员真正在用的工具;在提醒内容里带上任务背景、当前状态和下一步动作;把提醒时间固定在每天上午 9:30 到 10:30 之间。

如果只能改一处,我建议改提醒文案。把"任务 X 将于明天到期"改成"任务 X 明天到期,目前进度 60%,下游的测试排期在等你提测",信息量增加带来的处理率提升非常明显。

2. 30 到 100 人团队:把分级和路由搭起来

这个规模的团队必须做任务分级,否则提醒一定会退化成背景噪声。我的建议是先用两周做一次优先级重算,把 P0 占比压到 15% 以内,再按 P0 到 P3 配置不同强度的提醒。

同时建立最小可用的路由矩阵:执行人收动作、负责人收风险、上下游收变更。这张矩阵不需要多精细,能有五到八行规则就能覆盖绝大部分场景。

3. 100 人以上中大型组织:把提醒当治理对象

到了这个规模,提醒不再是个人效率工具,而是组织级的风险感知通道。建议设置专门的提醒治理角色,按月做一次效果回收,用帕累托分析删掉贡献噪声最多的规则。

同时必须解决平台承载问题。跨部门依赖、跨时区协作、外部供应商参与的场景下,手工维护提醒规则会迅速失控。这时候需要一个能支持复杂角色权限、可私有化部署、并且能承接历史数据的平台,PingCode 是这个规模下我会优先考虑的选项之一,尤其是正在从 Jira 迁移的团队。

到期提醒最佳实践:项目成员任务提醒落地方案,常见问题

4. 跨时区或远程团队:把时区作为一等公民

提醒必须按接收人所在时区计算发�送窗口,而不是按服务器时间。这一点看起来是技术细节,实际影响很大:一个按北京时间上午 9 点推送的规则,会让西海岸成员在下午 6 点的下班时段收到提醒。

另外建议跨时区团队把"T-1 天"改成"T-1 个工作日",并明确一个团队级的重叠沟通时段,把升级动作集中在这个时段内完成。

5. 外部依赖多的交付团队:把提醒延伸到组织边界之外

当关键路径上有供应商或客户方任务时,提醒体系需要区分"内部可升级"和"外部只能确认"。我建议对外部依赖单独设置一套提醒,话术更偏确认进度而非催办,并且提前量加大到 T-3 天,同时把这些事项的升级动作落在内部接口人身上。

七、不同情况下的取舍

提醒体系没有最优解,只有当前阶段最合适的取舍。下面是我最常被问到、也最难给出统一答案的五组矛盾。

1. 及时性 vs 打扰成本

越及时意味着越频繁、越侵入。我的判断标准是:当一次提醒的预期收益大于成员切换上下文的成本时,才值得推送。对 P0 任务这个阈值很低,对 P2 任务阈值很高,这也是分级存在的意义。

如果团队没有能力做精细分级,更安全的取舍是宁可少提醒,也不要多提醒。少提醒的损失是偶发逾期,多提醒的损失是整个通道可信度归零。

2. 自动化 vs 人工干预

全自动化的提醒规则覆盖面广、执行稳定,但无法识别"这个任务其实已经在昨晚的群里对齐过了"。人工干预灵活,但依赖 PM 的个人状态,不可复制。

我的建议是把自动化用在触发和路由上,把人工用在升级和例外处理上。让系统负责"什么时候通知谁",让人负责"这条通知背后的判断"。

3. 统一规则 vs 项目自定义

统一规则便于治理和统计,项目自定义贴合实际但容易失控。我的经验是采用"全局默认 + 项目局部覆盖"的两层结构:全局定义静默期、渠道、升级基线,项目只能调整提前量和提醒次数,并且调整记录可审计。

4. 站内 vs 即时通讯 vs 邮件

渠道 适合场景 打开率参考 主要风险
站内通知 需要跳转到任务详情的动作型提醒 约 45%-60% 成员不常登录,容易滞后
即时通讯 需要快速响应的高优先级提醒 约 70%-80% 易被群消息淹没,缺少上下文
邮件 日报摘要、周报、需要留痕的正式通知 约 8%-20% 打开率低,不适合作为主通道
短信/电话 生产故障、上线窗口等极端场景 约 90% 以上 打扰成本高,滥用会造成反感

我的默认组合是:站内作为主通道承载动作,即时通讯承载升级和紧急项,邮件只做摘要归档。这个组合在多个团队里验证过,是打扰成本与触达效率之间比较稳的平衡点。

到期提醒最佳实践:项目成员任务提醒落地方案,常见问题

5. 私有化部署 vs SaaS

私有化部署在数据可控性、合规审查、与内部系统集成上有明显优势,代价是需要投入运维资源、版本升级需要内部排期。SaaS 上线快、迭代快,但在数据敏感行业可能过不了安全评审。

我的判断标准很简单:如果任务数据里包含客户信息、生产配置或未公开的产品规划,优先考虑私有化。PingCode 在这方面的适配度比较高,它同时提供 SaaS 和私有化两种形态,团队可以在同一个产品体系内切换,不必为了合规重新做一次工具选型。

八、常见问题速答

以下是我在实际咨询里被问得最多的问题,答案都来自具体项目,不是通用建议。

1. 提醒应该发给执行人还是负责人?

两个都发,但内容必须不同。给执行人的是动作型提醒,含当前进度和下一步;给负责人的是风险型提醒,含影响面和升级条件。把同一封提醒抄送两个人,是提醒体系里最常见的浪费。

2. 逾期后还要不要继续提醒?

要,但只能提醒一次,并且必须带升级动作。逾期后的重复提醒只会在成员心里建立"反正已经逾期了"的破窗效应。我的做法是:逾期后 2 小时发一次带阻塞原因的提醒,同时触发升级,之后由升级链路接管,不再对执行人重复推送。

3. 团队成员把提醒静音了怎么办?

这通常不是成员的问题,而是提醒体系的问题。先统计噪声比,如果超过 50%,优先砍掉低价值规则。我的观察是,噪声比降到 30% 以内之后,绝大多数团队成员会主动把提醒恢复。

4. 提醒文案写多长合适?

我的经验区间是 40 到 80 个汉字。低于 40 字信息量不够,成员需要二次查找;超过 80 字在移动端会被折叠,反而看不到关键信息。必含三要素:任务名、剩余时间、下一步动作。

5. 小团队有必要做这么复杂吗?

不需要。10 到 30 人的团队,把渠道、时机和文案三件事做好,效果已经能覆盖八成场景。四层模型是为规模超过 100 人、跨部门依赖明显的组织准备的,提前套用只会增加维护成本。

6. 怎么判断提醒体系是否健康?

看四个数:提醒噪声比低于 40%、逾期前 24 小时处理占比高于 50%、提醒打开率高于 45%、升级路径触发后 24 小时内闭环率高于 70%。四项里有两项不达标,就需要做一次规则回收。

7. 需要为不同项目配置不同规则吗?

可以差异化,但要限制差异范围。我的建议是只允许项目调整提前量和提醒次数这两个参数,其余(静默期、渠道、升级基线)保持全局统一,否则跨项目统计会失去可比性。

九、把这套方案落到你的团队:7 天行动清单

如果你打算这周就动手,我建议按下面的顺序推进,不要跳步。

  1. 第 1 天:拉取数据。导出过去 30 天的提醒发送量、打开量、逾期任务数量和逾期前 24 小时处理占比,算出你当前的提醒噪声比。
  2. 第 2 天:确定主渠道。统计团队成员每天实际在用的工具,选定唯一主通道,邮件降级为摘要。
  3. 第 3 天:做一次轻量分级。按"是否阻塞他人"重算任务优先级,把 P0 占比压到 20% 以内。
  4. 第 4 天:配置时间锚点。P0 用 T-2 天和 T-4 小时,P1 和 P2 用 T-1 天,P3 不提醒;同时设置静默期和状态联动失效。
  5. 第 5 天:建立路由矩阵。明确执行人、负责人、上下游各自收到的提醒类型和内容要素。
  6. 第 6 天:配置升级路径。给 P0 和 P1 各设一到两条升级规则,升级消息必须包含阻塞原因和建议动作。
  7. 第 7 天:约定回收机制。把提醒噪声比、逾期前 24 小时处理占比、升级闭环率写进月度复盘,明确由谁负责分析、删哪些规则。

如果你的团队已经在用某个项目管理平台,第七步之前先确认它能不能记录"提醒打开"和"提醒后状态变化"这两类行为数据。没有这两个数据点,后续所有优化都是凭感觉,这套方法论也就退化成了一份看起来不错的文档。

最后我想强调一个容易被人忽略的判断:提醒体系的价值不在于让成员记住更多事,而在于让团队对"什么必须今天做完"形成一致判断。数量少、时机准、路径清晰、有反馈,这十六个字是我做完二十多个团队改造之后最想留下的一句话。提醒做得好,团队会慢慢不依赖提醒;提醒做得差,团队会慢慢不信任提醒。两者的分水岭,往往就在你有没有认真删掉第一批无效规则。

常见问题解答(FAQ)

1. 任务到期提醒到底该提前多久发,提前1天和提前3天差别大吗?

我们团队之前一直只在到期当天早上提醒一次,结果经常出现成员说‘没看到’或者‘以为还早’,最后任务延期。我自己也纠结,提醒太早会被忽略,太晚又来不及处理,所以想搞清楚到底提前多久发最合理。

不要把提醒压成单点,而是做成分层节奏。我的经验是至少分三档:到期前3天做一次‘预警’,面向任务负责人,提示剩余工作量和依赖项;到期前1天做一次‘确认’,要求负责人回复进度或风险;到期当天上午做一次‘最终提醒’,同时抄送项目负责人。

判断依据不是拍脑袋,而是看任务平均处理周期:如果团队历史数据显示多数任务需要2到3天完成,提前1天提醒就基本失效。可以用某项目管理平台的自定义提醒规则,把提前量绑定到任务类型上,而不是所有任务统一提前1天。衡量口径看两个指标:提醒后24小时内状态更新率,以及到期未完成率。

如果提前3天提醒后更新率仍低于30%,说明提醒内容太泛,需要改成带具体字段的提醒,比如剩余工时、阻塞原因、依赖任务状态。

2. 到期提醒应该只发给任务负责人,还是也要通知项目负责人和协作方?

我做过一次跨部门项目,任务负责人说没收到提醒,项目负责人说不知道进度,协作方说以为别人会跟进,最后三方都在甩锅。我就很困惑,提醒的收件人到底怎么定,全抄送会信息过载,只发负责人又容易失控。

收件人要按‘责任层级’拆分,而不是一刀切。负责人必须收到可操作的提醒,内容包含任务名、截止时间、当前状态、下一步动作;项目负责人收到的是聚合视图,比如每天一次‘今日到期任务清单’和‘高风险延期任务’,不需要每条任务单独轰炸;协作方只在存在依赖关系时收到提醒,比如上游任务到期前1天通知下游准备。

这样做的判断依据是:提醒的目的不是通知所有人,而是让每个角色知道自己该做什么。如果全量抄送,打开率和处理率都会下降,我见过一个20人团队把所有提醒抄送到大群,两周后成员开始屏蔽通知,到期未完成率反而上升。

可执行做法是在某项目管理工具里建立提醒矩阵:任务负责人=单任务提醒,项目负责人=每日摘要,协作方=依赖触发提醒。衡量口径看提醒打开率、负责人响应率、项目负责人干预及时率三个分开统计。

3. 成员说提醒太多已经麻木了,怎么设置提醒频率才不会被当成骚扰?

我试过把到期提醒设成每天一次,结果群里和邮件里全是任务通知,成员直接设置过滤规则,真正紧急的任务反而被淹没。我自己也烦,但完全不发又怕漏掉,所以想知道提醒频率有没有可落地的上限。

提醒频率要用‘状态变化’驱动,而不是用‘时间流逝’驱动。我的判断方法是:同一个任务,在未发生状态变化时,最多提醒两次,第一次是预警,第二次是最终提醒;如果负责人中间更新了进度或留言说明阻塞,就重置提醒节奏,避免重复催促。具体做法是设置触发条件:任务状态未更新且距离截止时间小于24小时,才发最终提醒;

任务状态已更新但风险字段为高,则转为项目负责人升级提醒。数据口径看‘有效提醒率’,即提醒后24小时内任务状态发生变化的比例。如果这个比例低于25%,说明提醒频率过高或内容无效。某项目管理平台一般支持按状态和字段变化触发通知,而不是单纯按天发送。

另一个细节是提醒渠道要分层:站内信用于留痕,即时通讯用于紧急,邮件用于摘要,不要三个渠道同时推同一条内容。

4. 到期提醒发了但任务还是延期,怎么判断是提醒机制问题还是任务本身排期不合理?

我们上线提醒机制后,延期率只降了一点点,领导觉得是提醒没做好,但我觉得有些任务一开始排期就明显不够。我自己也分不清,到底是继续优化提醒,还是回头去改排期和任务拆分。

先用数据把两类问题分开:一是提醒触达问题,看提醒是否送达、打开、被阅读;二是排期合理性问题,看任务从创建到截止的时间是否低于历史平均处理时长。具体判断口径:如果提醒打开率高于60%、负责人24小时内响应率高于50%,但到期未完成率仍高于30%,那大概率不是提醒机制问题,而是排期过紧或任务拆分过粗。

可执行做法是拉取过去30天延期任务,按‘提醒后是否响应’和‘初始排期是否充足’两个维度交叉分析,分成四类处理:未触达的优化渠道和收件人;触达未响应的优化提醒内容和升级规则;响应但做不完的调整排期或拆分任务;未响应且排期不足的先补排期再谈提醒。

我的经验是,很多团队把提醒当成万能药,但提醒只能解决‘忘记’和‘信息不对称’,解决不了‘工作量本身超载’。所以最终要落到某项目管理平台里的任务估算字段和截止时间校验规则上,让排期阶段就拦截明显不合理的截止时间。

核心关键词

读者评论

孔
孔子涵

提醒噪声比这个口径挺有意思,但我们团队试过按这个优化,发现最难的不是指标本身,而是怎么界定“被忽略”。成员划走没点开算忽略,点开没操作算不算?建议再细化一下判定逻辑。

刘
刘洋

把提醒当状态同步而不是催办这个观点认同,但实际推行时阻力往往来自管理层,他们习惯用提醒次数来体现管控力度,改动规则等于动他们的安全感。

董
董沐阳

我们团队50人左右,文中说的“频次不当”确实是最大问题。但执行下来有个现实困难:任务优先级本身就在动态变,提醒分级跟着变的话维护成本很高,最后又退回统一模板了。

文章包含AI辅助创作:到期提醒最佳实践:项目成员任务提醒落地方案,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/400281

赞 (0)
飞飞飞飞
督办管理指南:项目成员如何做好任务提醒,落地方案全流程
上一篇 4小时前
任务提醒提前提醒全流程:项目成员最佳实践与一文讲清
下一篇 4小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
