自动提醒流程与规范:项目成员任务提醒流程优化关键指标

去年秋天,我参与了一家约 400 人规模硬件研发企业的研发管理诊断。他们的 PMO 负责人给我看了一组让人意外的数据:过去半年,企业微信里跟项目任务相关的提醒消息一共发出 11.7 万条,但项目任务的平均闭环周期从 6.2 天上升到了 8.9 天。也就是说,提醒变多了,任务反而更慢了。

这不是个例。我在过去三年里跟踪过 30 多个中大型研发团队的任务提醒机制改造,几乎每隔一段时间就会出现同一个悖论:提醒量上升,任务闭环周期反而变长。问题不在于提醒本身,而在于大多数团队把"提醒"当成了一个通知动作,而不是一套需要被测量、被调优的流程系统。这篇文章想讨论的,就是自动提醒流程与规范怎么建、项目成员任务提醒流程优化的关键指标是什么、这些指标在什么场景下该看、什么场景下该丢弃。

一、核心结论:提醒不是通知,是一套可测量的流程系统

先把结论抛出来,方便你带着判断去读后面的内容:自动提醒流程真正要优化的,从来不是"提醒发得够不够",而是"提醒动作对任务状态迁移的边际贡献有多大"。一个健康的提醒体系,应该满足三个可验证的条件,提醒能触发状态变化、提醒能被度量到人、提醒的成本低于它节省的协调成本。

1. 三个必须同时成立的前提

第一个前提是状态可迁移。如果一条提醒发出去之后,任务状态没有任何变化,这条提醒就是零贡献的。这个判断很冷酷,但很有效。我在诊断时最常用的一个动作,就是把提醒日志和任务状态变更日志按人、按任务做关联,算出一个"提醒触发率"。

第二个前提是提醒可归因到人。很多团队用群聊发提醒,看起来热闹,但一旦任务卡住,没人知道该谁负责。提醒必须落到具体责任人、具体截止时间、具体下一个动作,才具备归因能力。

第三个前提是提醒成本低于协调成本。这个成本不只看消息条数,还要看接收方的处理时间。一条提醒平均占用接收者 15 秒注意力,如果一天收到 30 条,就是 7.5 分钟的注意力碎片损耗,这个损耗会直接体现在深度工作效率上。

自动提醒流程与规范:项目成员任务提醒流程优化关键指标

2. 优化提醒流程真正要盯的四个结果指标

如果把提醒体系当成一个流程系统,它的输出就应该被度量。我建议中大型团队至少盯住四个结果指标:提醒触发率、任务闭环周期、超期任务占比、注意力占用时长。前两个衡量有效性,后两个衡量代价。

这四个指标之间不是孤立关系,而是一个权衡网络。想让触发率上去,提醒就得更精准;想让闭环周期下来,就得减少无效提醒;想控制注意力占用,就要允许一部分提醒降级为静默或汇总。任何优化都不可能同时把四个指标都拉满,只能根据团队阶段和业务节奏做取舍。

二、背景和真实场景:为什么提醒越勤、任务越慢

回到开头那家硬件企业。我拿到原始数据后做的第一件事,是把所有提醒按类型拆开。结果很清晰:真正跟"任务即将超期""任务状态被阻塞""评审节点临近"相关的提醒,只占 23%;剩下 77% 是任务创建通知、评论 @ 通知、状态更新通知、日报汇总通知这类"低信息密度"提醒。

1. 一个真实的提醒日志拆解

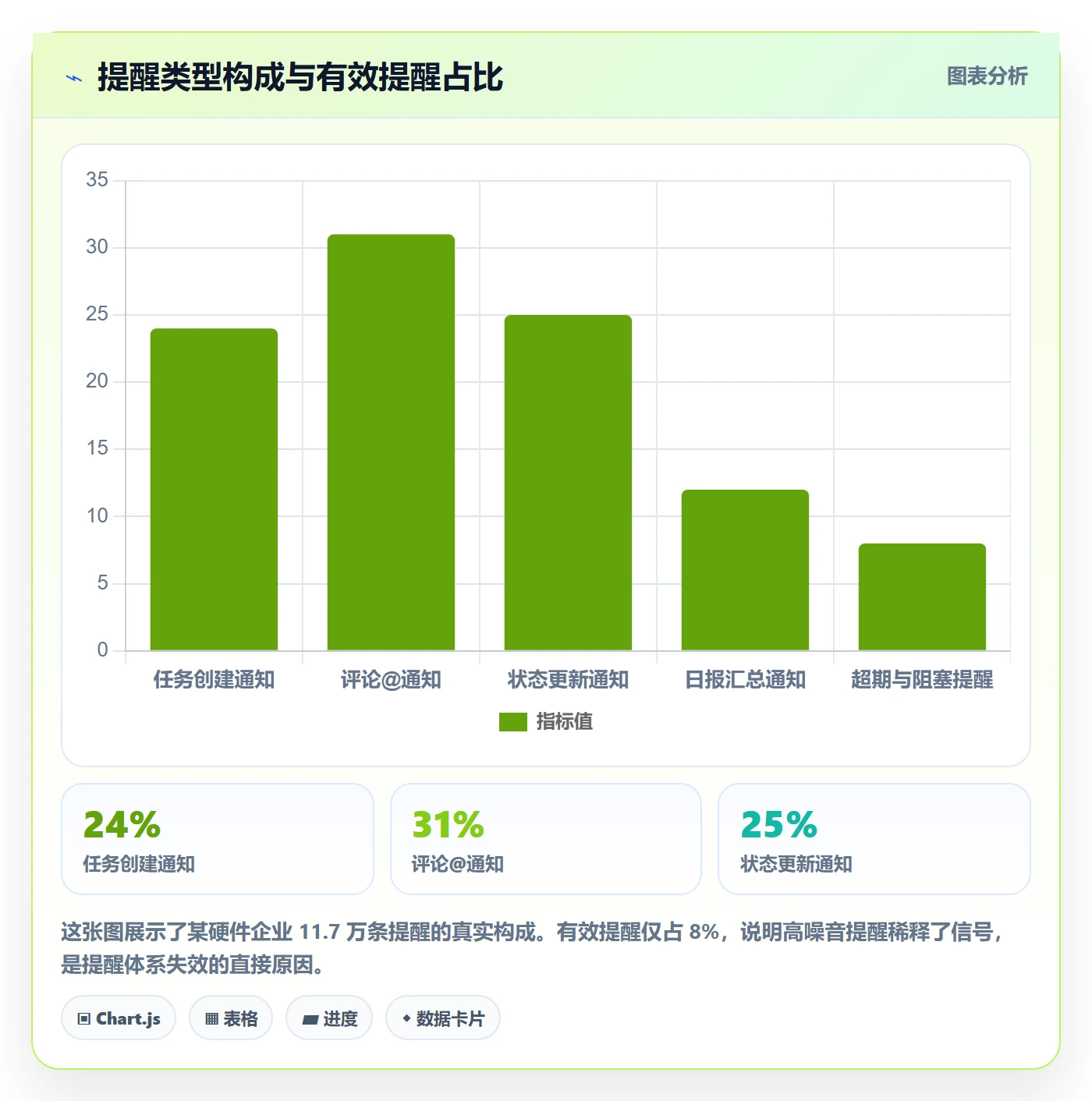

我把它拆成四类看了一遍。任务创建通知 2.8 万条、评论 @ 通知 3.6 万条、状态更新通知 2.9 万条、日报汇总通知 1.4 万条,剩下的才是超期和阻塞提醒。真正有价值的提醒占比太低,噪音把信号淹没了。

更麻烦的是,我发现他们的提醒没有分级。不管是指派一条新任务,还是一小时后就要截止的评审,都走同一个应用内弹窗 + 企业微信双通道推送。结果是成员对所有提醒产生了同一强度的应激反应,最后干脆全部忽略。

2. 触发提醒的三种真实业务节奏

研发项目的提醒节奏和销售、客服这种高频短周期业务完全不同。我把研发项目的提醒节奏总结为三种:节点型(评审、里程碑、交付)、阻塞型(依赖未完成、等待外部输入)、进度型(每日进度、周报)。

节点型提醒需要提前量,通常提前 3 到 5 个工作日;阻塞型提醒需要即时性,一旦阻塞就要触发责任人和上游;进度型提醒需要弱化,汇总成一次更合适,否则会变成打卡式干扰。这三类如果混在一起用同一套自动规则,必然出问题。

自动提醒流程与规范:项目成员任务提醒流程优化关键指标

3. 为什么群聊式提醒让人产生"在推进"的错觉

我访谈过一个研发经理,他说团队每天在群里刷屏提醒任务,看起来热火朝天,但真到了项目评审,还有三分之一的任务没动。原因很简单:群聊提醒给的是"情绪安全感",不是"动作责任人"。发出去那一刻,发的人觉得自己尽责了,收的人觉得自己被催了,但没有任何一条消息绑定了明确的下一个动作。

真正的自动提醒流程应该把"发送"和"响应"绑定起来。如果一条提醒发出去,系统不能追踪它是否被查看、是否被转化为动作,那这条提醒对流程优化就是不可见的,也就无法被调优。

三、拆解四个常见误区

这几年我见过太多团队在提醒优化上走了弯路,其中有四个误区几乎人人踩过。我把它们按危害程度排序,越靠前的越容易让整个提醒体系崩掉。

1. 误区一:把提醒量当作管理力度

很多管理者默认"提醒越多说明管得越细"。这是最普遍、也最难纠正的误区。提醒量的本质是管理动作的外化,而不是管理效果本身。真正应该看的是提醒触发率,也就是提醒发出后多少比例产生了状态变更。

我建议把提醒量从管理者的考核看板里直接拿掉,换成触发率和闭环周期。一旦管理者不再看到"我今天提醒了多少条",行为就会自然转向结果导向。

2. 误区二:所有提醒走同一通道、同一频率

应用内弹窗、邮件、IM、短信,这些通道的干扰强度完全不一样。把所有提醒都塞进 IM,等于把最紧急的事和最日常的事放在同一个优先级队列里。正确做法是按提醒类型分配通道:阻塞型走 IM 即时推送,节点型走 IM 定时推送,进度型只进应用内汇总。

3. 误区三:把自动提醒做成"无脑定时"

很多工具的自动提醒就是"每天上午 9 点给所有未完成任务的成员发通知"。这种规则对阻塞型任务是无效的,因为阻塞不发生在固定时间点。自动提醒的核心应该是事件驱动,依赖完成、状态变更、截止临近,这些才是触发条件。

4. 误区四:提醒规则全公司一套,不分角色

项目负责人、开发、测试、产品对提醒的需求完全不同。项目负责人需要的是整体风险和里程碑偏差,开发需要的是任务依赖和阻塞,测试需要的是版本冻结和缺陷回流。用一套规则覆盖所有角色,结果就是每个人都被不相关的提醒打扰。

自动提醒流程与规范:项目成员任务提醒流程优化关键指标

四、专业判断逻辑:提醒优化要围绕状态机设计

讲了误区和结论,现在给出我实际使用的判断逻辑。核心思路是:把任务当成一个状态机,把提醒当成状态迁移的触发器来设计。提醒不是项目的装饰品,它是状态机上的边。

1. 先画状态机,再配提醒

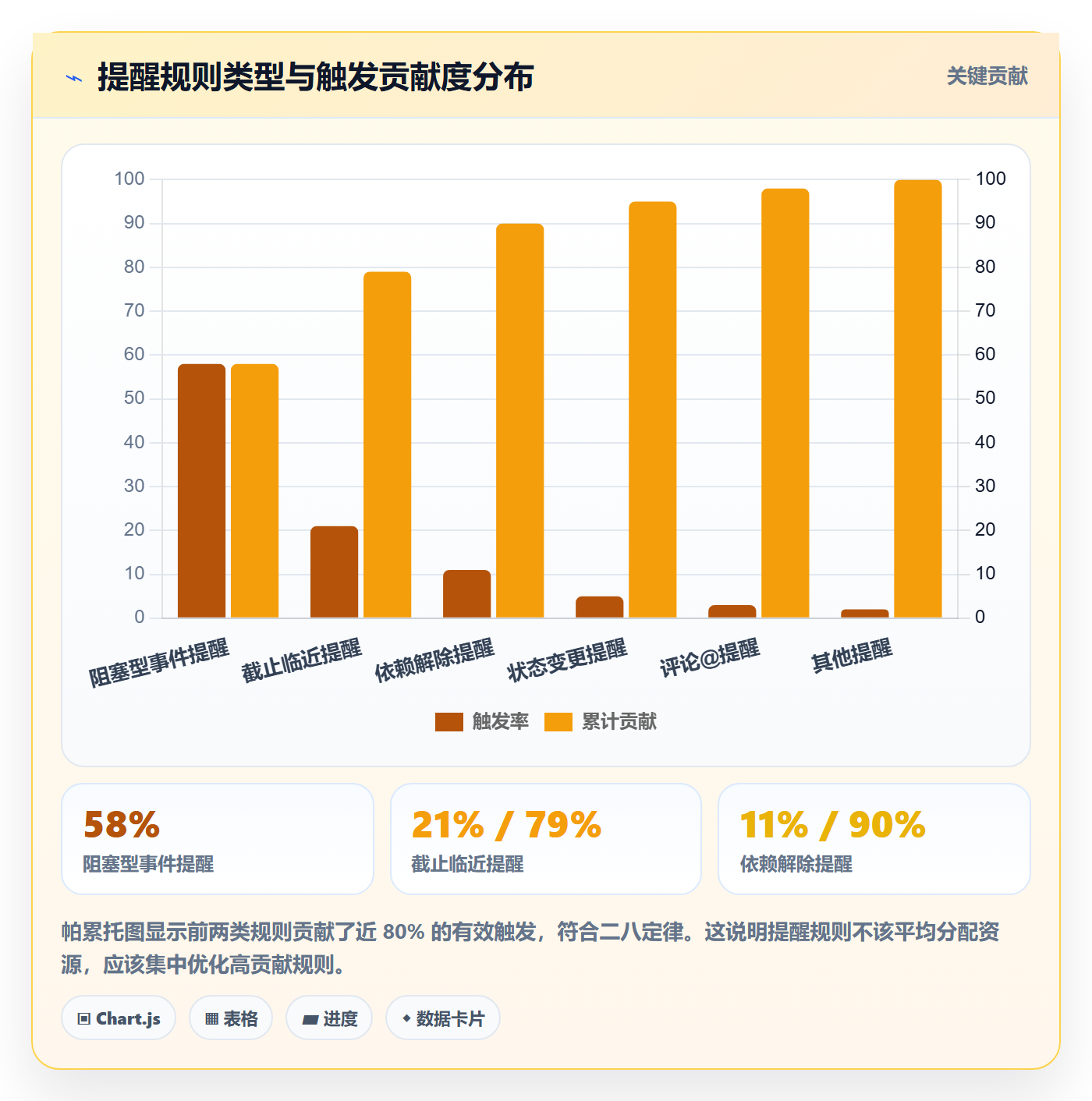

标准研发任务状态机大致是:待启动 → 进行中 → 待评审 → 已完成,中间还可能有阻塞、挂起、取消。每一个状态迁移都可以配提醒,但并不是每一处都值得配。判断标准是:这个迁移如果延迟,会不会影响下游?会,就配;不会,就降级为汇总。

按这个逻辑,只有三类迁移值得即时提醒:进入阻塞、临近截止、下游依赖解除。其余迁移用日报或周报汇总就可以。

2. 提醒必须携带"下一个动作"

一条合格的提醒,不是"你有任务快超期了",而是"任务 X 将在 2 天后截止,当前卡在依赖 Y,建议现在联系负责人 Z"。前者只传递焦虑,后者传递动作。

判断一条提醒是否合格,我会用一个简单的问题:收件人读完这条消息,能不能立刻做一个明确动作?不能,就说明提醒没设计好。这个标准听起来简单,但能把 70% 的无效提醒过滤掉。

3. 提醒规则要能被测量和迭代

没有测量就没有优化。提醒规则上线后,至少要能回答三个问题:这条规则一周触发多少次、触发后状态变更率是多少、接收者的删除/忽略率是多少。这三个数据拿到,规则好不好一目了然。

我更倾向于每周做一次提醒规则复盘,把触发率低于 20% 的规则直接下线或降级。这比一次性设计一套完美规则要现实得多。

自动提醒流程与规范:项目成员任务提醒流程优化关键指标

五、具体案例与数据观察:以 PingCode 为例的迁移实践

上面讲的是方法论,接下来讲一个真实落地的案例。这是一家做工业设备的研产销一体化企业,研发团队约 260 人,横跨深圳、成都两地。他们原来的提醒体系散落在群聊、Excel 和某项目管理工具之间,2023 年底决定做一次彻底改造,选定的平台是 PingCode。

1. 改造前的基线数据

改造前他们记录了一个月的基线:任务平均闭环周期 9.4 天,超期任务占比 34%,提醒触发率 17%,每天人均收到的项目相关提醒 42 条。最刺眼的是提醒触发率 17%,意味着 83% 的提醒对任务状态毫无影响。

项目经理告诉我,最痛苦的不是任务慢,而是"没人知道自己到底被什么卡住了"。任务卡住的时候,大家的第一反应是问人,而不是看系统,因为系统里的信息既不全也不准。

2. 迁移到 PingCode 的三步走

他们并没有一次性把规则全搬过去,而是走了三步。第一步,先把任务全部收标到 PingCode,包括历史遗留的 Excel 任务和群聊里口头指派的任务。第二步,按状态机重塑提醒规则,把原来的 26 条提醒压缩到 9 条。第三步,做角色分流,不同角色订阅不同提醒集。

迁移过程中,他们用了 PingCode 的 Jira 平滑迁移能力,把原来散落在旧系统里的任务关联、附件和评论一并搬了过来,避免了"迁移即丢历史"的常见坑。对于中大型企业来说,迁移过程中最容易出事的就是任务关联和历史上下文丢

常见问题解答(FAQ)

1. 项目成员任务提醒的自动提醒流程该如何设计才算合理?

我们团队最近在推项目管理规范化,之前全靠群里@人,结果漏提醒、重复提醒都特别多。我自己也踩过坑:任务改期了但提醒还按老时间发,成员收到就麻木了。所以特别想知道一个可落地的自动提醒流程到底长什么样。

建议按触发时机分层设计,而不是一上来就全量推送。第一层是任务分配或状态变更时的即时提醒,只发给直接责任人,避免群发噪音;第二层是到期前的预警提醒,可按剩余时间设两级,比如剩余一天和剩余两小时,让成员有缓冲;第三层是逾期后的升级提醒,先提醒责任人,超过设定阈值再同步给项目负责人。

关键判断依据是提醒必须绑定任务状态和负责人字段,任务一旦完成或改期,原提醒要自动失效或重算,否则就会变成无效噪音。落地时先把提醒规则写成一张对照表,明确谁触发、发给谁、什么条件发、多久不发,再配置到工具里,这样比凭感觉开提醒可靠得多。

2. 自动提醒发得太频繁导致成员麻木,应该如何控制提醒频率?

我们项目组现在提醒消息一天几十条,大家直接开了免打扰,结果真正紧急的任务反而被淹没了。我自己也经历过看到提醒先划走、最后忘了做的情况,感觉提醒机制本身在制造问题。想弄清楚到底怎么定频率才不会让成员产生免疫。

核心原则是提醒总量要和任务紧急度成正比,而不是和任务数量成正比。可执行做法是先给任务分优先级,只有高优先级或临近关键节点的任务才允许高频提醒,普通任务每天最多一次汇总提醒。其次是合并同类提醒,把同一成员当天要处理的多个任务整合成一条摘要,而不是每个任务弹一次。

判断依据可以看两个口径:一是成员每天收到的提醒条数中位数,建议控制在五到八条以内;二是提醒后任务的及时处理率,如果提醒发了但处理率没提升,说明频率已经过高。实际操作中还要给成员提供静默时段和免打扰开关,尊重工作节奏,否则强推只会加速麻木。

3. 衡量任务提醒流程优化效果应该看哪些关键指标?

我们刚做完一轮提醒流程调整,但汇报时说来说去只有感觉比以前好,拿不出让管理层信服的数据。我也纠结过到底该看送达率还是看任务完成率,指标选错了可能方向都带偏。所以想请教一下有没有一套能直接用的指标口径。

建议用一组相互制衡的指标,而不是单一指标。第一类是提醒触达指标,包括提醒发送成功率和有效触达率,用来确认技术链路没问题,但这只是基础,不能当作效果。第二类是行为响应指标,比如提醒后平均响应时长、提醒后任务及时完成率,这才是真正反映流程是否有效的部分。

第三类是流程健康指标,包括逾期任务占比、重复提醒率、提醒被忽略率。判断依据上,如果触达率很高但响应时长没下降,说明提醒发得再多也没用,问题可能在提醒时机或内容。汇报时可以设定一个基线值和目标值,比如优化后逾期任务占比下降多少个百分点,把口径固定下来再对比,结论才有说服力。

4. 跨部门或多角色协作时,自动提醒该发给谁、怎么避免责任推诿?

我们项目经常涉及多个角色,任务卡在交接环节时,提醒到底该发给上游还是下游,大家各有说法。我自己遇到过提醒发给了执行人,但执行人说前置条件没满足,做不了,最后任务还是逾期。想搞清楚这种场景下提醒规则怎么定才不扯皮。

关键是提醒要绑定当前环节的责任人,而不是固定绑定某个角色。可执行做法是为每个任务状态定义明确的负责人字段,比如待处理阶段归执行人,待验收阶段归验收人,任务一旦流转,提醒对象自动切换,避免提醒发错人。同时要在提醒内容里带上前置条件和依赖状态,让接收人一眼看出是自己卡住还是别人卡住,减少口头扯皮。

对于跨部门交接,建议设置双向提醒:交接方收到已完成确认,接收方收到待处理提醒,双方都留痕。判断依据可以看交接环节的平均停留时长和因前置条件不足导致的逾期比例,如果这两个数字偏高,说明提醒对象或触发条件还需要再调整。

核心关键词

读者评论

万
万一凡

我们团队之前也踩过提醒量等于管理力度的坑,后来把群聊提醒砍掉一半,改成只在阻塞和临近截止时触发,闭环周期确实降了。但有个问题文章没展开:怎么让管理者接受提醒量下降不等于管理松了?我们花了三个月才扭转这个认知。

闫
闫雨桐

提醒触发率低于20%就下线这个建议挺实用,但我们实际跑下来发现有些规则触发率低是因为任务本身就少,直接下线反而导致个别关键节点没人盯。是不是该按任务类型分场景定阈值,而不是一刀切?

江
江梦琪

角色分流那段挺有共鸣,开发、测试、产品对提醒的需求确实不一样。但我们试着按角色配规则后,发现维护成本很高,人员一变动就要重新调。想问问有没有更轻量的做法,比如按角色模板自动继承?

文章包含AI辅助创作:自动提醒流程与规范:项目成员任务提醒流程优化关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/399721
