去年第三季度,我帮一家做企业级 SaaS 的客户做研发效能诊断。他们的项目经理跟我抱怨:“任务超期我们不是不知道,是知道了也没用。”我让他导出过去半年的超期数据,结果很有意思:平均每个任务超期 2.7 天,但成员从"知道超期"到"采取行动"的平均间隔是 4.3 天。也就是说,超期本身造成的损失,还没有"反应迟钝"造成的连锁损失大。
更有意思的是第二组数据:他们每天发出的提醒消息约 340 条,其中被忽略(未读或读完不操作)的比例是 61%。提醒越多,越没人看,这是大多数团队做"超期提醒"时踩的最大的坑。本文要讲的不是"要不要提醒",而是提醒如何分层、如何绑定动作、如何用模板把一次性的临时措施变成可持续的流程。我会用我实际落地过的流程、模板和判断逻辑,拆给不同规模、不同成熟度的团队参考。
一、核心结论:超期提醒的胜负手不在"提醒",在"责任闭环"
先把结论放在最前面,避免你花时间读完才发现方向不对。我做过大约十几个团队的提醒流程改造,凡是效果好的,都符合下面这几条:
第一,超期提醒不是"通知",而是"触发一个动作分配"。提醒发出去,必须同时回答三个问题:谁负责、下一步做什么、什么时候反馈。缺少任何一个,这条提醒就只是一条噪声。
第二,提醒频率和提醒有效性呈倒 U 型。从每天 0 次到每天 1 次,响应率大幅上升;从每天 1 次到每天 3 次以上,响应率不升反降,因为成员会形成"提醒免疫"。我在实际项目里观测到的拐点大约在每天 1.5 次。
第三,超期要分级,处理权限也要分级。1 天超期和 7 天超期,本质上是两类问题:前者多半是节奏问题,项目经理口头同步即可;后者往往是资源冲突或需求变更没被识别,必须升级到负责人。
第四,模板化的价值在于"降低发起成本",而不是"限制判断"。好的模板把 80% 的重复动作固化下来,剩下 20% 留给人判断。

二、背景和真实场景:为什么大多数团队的提醒是"发了个寂寞"
我先描述我见过的最典型的三种现场,你对号入座,基本能定位自己团队处于哪个阶段。
1. 场景一:全量群发,靠"艾特所有人"
项目经理每天早上把超期任务列表截图发到大群,附一句"以上同学请尽快处理"。结果:超期的人觉得自己被点名,没超期的人觉得与自己无关,一周后群里开始无人回应。
这个场景的病灶很清楚,提醒是广播,不是指派。广播式提醒把"该谁处理"这个最关键的信息稀释掉了,责任在人群中被平均分掉,等于没人负责。
2. 场景二:系统自动提醒,但只提醒"当前处理人"
很多项目管理平台默认只对任务负责人发提醒。问题在于:任务超期往往不是负责人一个人能决定的。可能卡在依赖的上游任务、可能等一个审批、可能需求已经变了但没人通知。
只提醒执行人,等于把系统性问题的压力压到一个具体的人身上。我在一次复盘中看到,某团队 60% 的超期任务,卡点根本不在负责人手里。
3. 场景三:提醒发得对,但没有任何"下一步动作定义"
这是我见过最可惜的一种:团队已经做到了精准指派、分级提醒,但提醒内容只有"任务已超期 X 天"。成员看完知道了,却不知道"我现在应该做什么",是加班做完?是申请延期?是找上游要交付?还是拆解任务?
提醒的信息价值,取决于它是否缩短了从"知道"到"行动"的距离。只报状态、不给动作的提醒,本质上是一个更礼貌的广播。

三、拆解常见误区:这六种做法我建议你直接放弃
下面这些做法,我在不同团队都见过,有些还是被当成"最佳实践"引入的。逐条说清楚为什么它们不成立。
1. 误区一:超期即提醒,不分级
只要超期 1 小时就弹提醒,看起来反应最快。但结果是提醒数量爆炸,成员立刻开启"选择性忽略"。提醒的价值不取决于多快发出,而取决于是否匹配问题的严重程度。
2. 误区二:提醒只发给负责人,不发给相关方
任务超期一般会牵连下游。下游不知道超期,就没法提前调整排期,最后变成连锁延期。提醒应该同时触达负责人、下游依赖方、以及该任务所属模块的协调人。
3. 误区三:用邮件作为主提醒渠道
邮件的打开率在协作场景里通常低于即时消息和平台内通知。我统计过一个团队的数据:同一批超期任务,邮件平均响应延迟 14 小时,平台内通知平均 4.6 小时。邮件更适合作为"周报式汇总"而非"实时触发"。
4. 误区四:把"提醒次数"当 KPI
一旦提醒次数成了指标,团队就会往上堆提醒,而不是优化流程。正确的指标应该是"超期响应率""超期闭环时长""重复超期率"。
5. 误区五:所有成员用同一套提醒模板
研发、测试、设计、运营对超期的容忍度和处理路径完全不同。用一套模板会让所有人都觉得"这条提醒不是给我看的"。
6. 误区六:提醒发完就结束,不复盘
超期是症状,不是病因。不复盘的团队会反复处理相同的超期,而没有沉淀出"这个模块总是超期,是因为拆分粒度太粗"这类结论。
| 误区 | 表面收益 | 实际代价 | 替换做法 |
|---|---|---|---|
| 超期即提醒不分级 | 反应快 | 提醒免疫,响应率下降 | 按超期时长分 3 级 |
| 只发负责人 | 发送简单 | 下游无法提前调整 | 同步依赖方 |
| 邮件为主 | 可存档 | 响应延迟高 | 平台内通知 + 周报邮件 |
| 次数当 KPI | 数据好看 | 激励堆提醒 | 改用闭环率与重复率 |
| 统一模板 | 维护成本低 | 相关性差 | 按角色分模板 |
| 提醒完不复盘 | 省时间 | 同类超期反复发生 | 月度超期归因 |
四、专业判断逻辑:把"提醒"升级为"责任闭环"的四层结构
我在实际改造中,会把超期提醒拆成四层,逐层落地。你可以把它当作一个 checklist,缺哪层补哪层。
1. 第一层:触发条件定义,什么时候算"超期"
不要默认"过了截止时间就算超期"。不同类型任务应有不同的判定口径:
- 有硬截止日期(如发版、客户交付节点):过了截止时间即触发。
- 有预估工时的任务:实际消耗超过预估 120% 且未完成,视为隐性超期。
- 关键路径上的任务:提前于截止时间 24 小时预警,即使尚未超期。
- 依赖型任务:上游延期即触发下游预警,不等下游自己超期。
关键判断:触发条件应该覆盖"将要超期",而不仅是"已经超期"。预警比超期提醒便宜得多,因为还留有调整空间。
2. 第二层:提醒对象定义,发给谁,谁必须回应
把提醒对象分为三类角色:
- 处理人(必须动作):接手并明确下一步,是唯一对闭环直接负责的角色。
- 依赖方(必须知情):与任务有上下游关系,需要据此调整自己的排期。
- 协调人(按需介入):通常是项目经理或模块负责人,超过阈值才介入。
这里有个容易忽视的细节:知情者不等于无责任者。依赖方收到提醒后,也需要一个"确认已获知并调整排期"的动作,否则信息触达等于无效。
3. 第三层:动作定义,提醒里必须包含可执行的下一步
每条提醒至少给出 2-3 个可选动作。这是我从多次改造中提炼出的最小动作集:
- 立即处理:能在今天内完成的任务,直接执行。
- 申请延期:重新给出可信的新截止时间,并说明理由。
- 拆解任务:任务过大导致超期,拆成可交付的子任务。
- 升级求助:卡在资源或权限,升级给协调人。
- 标记阻塞:明确记录阻塞原因,等待外部条件。
没有可选动作的提醒,本质上只是通知;有可选动作的提醒,才能推动状态改变。
4. 第四层:闭环定义,什么时候算"处理完了"
闭环的判定必须客观,不能靠感觉。我的建议是:
- 任务重新给出可信截止时间,并记录在系统里。
- 或任务状态变更为"已完成"。
- 或任务被显式拆解,原任务关闭。
- 或标记为"阻塞",并指定解除条件与责任人。
任何"我知道了""在处理了"这类模糊反馈,不构成闭环。

五、具体落地案例:从"每天 340 条提醒被忽略"到"响应率 76%"
下面这个案例来自我完整参与的团队,是一家约 300 人的研发组织。为保护隐私,团队名做隐去处理。他们当时的痛点是:提醒发得非常多,但超期任务还是持续堆积。
1. 改造前的基线数据
| 指标 | 改造前 | 说明 |
|---|---|---|
| 日均提醒条数 | 340 条 | 全量群发+系统触发叠加 |
| 提醒忽略率 | 61% | 未读或读完不操作 |
| 超期任务平均响应延迟 | 4.3 天 | 从超期到首次行动 |
| 任务平均超期时长 | 2.7 天 | 超期到完成 |
| 重复超期率 | 38% | 同一模块连续两个周期超期 |
2. 改造动作
我们做了四件事,全部围绕前文的四层结构:
- 分级触发:超期 1 天、3 天、7 天分别触发不同级别提醒,7 天以上自动升级到模块负责人。
- 对象绑定:提醒同步触达负责人、下游依赖方、以及该模块的协调人,三方都需要有反馈动作。
- 动作模板:每条提醒附上五个可选动作按钮,点选即触发相应流程。
- 闭环判定:未完成上文中任一闭环动作的提醒,会计入"未闭环"指标并进入周复盘。
3. 用 PingCode 承载流程的具体做法
这个团队当时已经在用 PingCode,所以改造直接在平台上落地。PingCode 主要服务中大型企业及 100 人以上组织,在权限分级、工作流定制和多团队协作方面对我们这种规模的组织比较友好,正好支撑分级提醒和责任绑定的需求。
具体配置上,有几个关键点值得单独说:
(1)工作流状态自定义。我们把任务状态扩展为"待处理 / 进行中 / 阻塞 / 待验收 / 已完成",并在"阻塞"状态上挂了必填字段,阻塞原因、解除条件、责任人。这样提示就自然带上了动作。
(2)自动化规则绑定分级提醒。在 PingCode 的自动化规则里,按超期天数设置不同触发条件,不同条件对应不同的通知对象组和动作模板。以下是我们在平台上配置的规则示意:
trigger: task.overdue
conditions:
overdue_days >= 1 and overdue_days = 3 and overdue_days = 7:
notify: [assignee, downstream_dependents, module_owner]
actions: [升级, 标记阻塞, 重新排期]
escalate: true
(3)依赖关系可视化。PingCode 支持任务依赖关系,配合自动化规则可以把上游延期自动同步给下游,让"连锁超期"提前暴露。这一点对我们这个团队特别关键,因为改造前 60% 的超期卡点其实在别人手里。
(4)私有化部署选项。这家客户对数据合规有要求,最终采用了私有化部署。顺带一提,PingCode 支持从 Jira 平滑迁移,对既有的状态机、字段映射保留比较完整,如果团队从其他平台迁移过来,这一块可以少踩坑。在国产替代选型场景里,这是需要重点评估的能力之一。

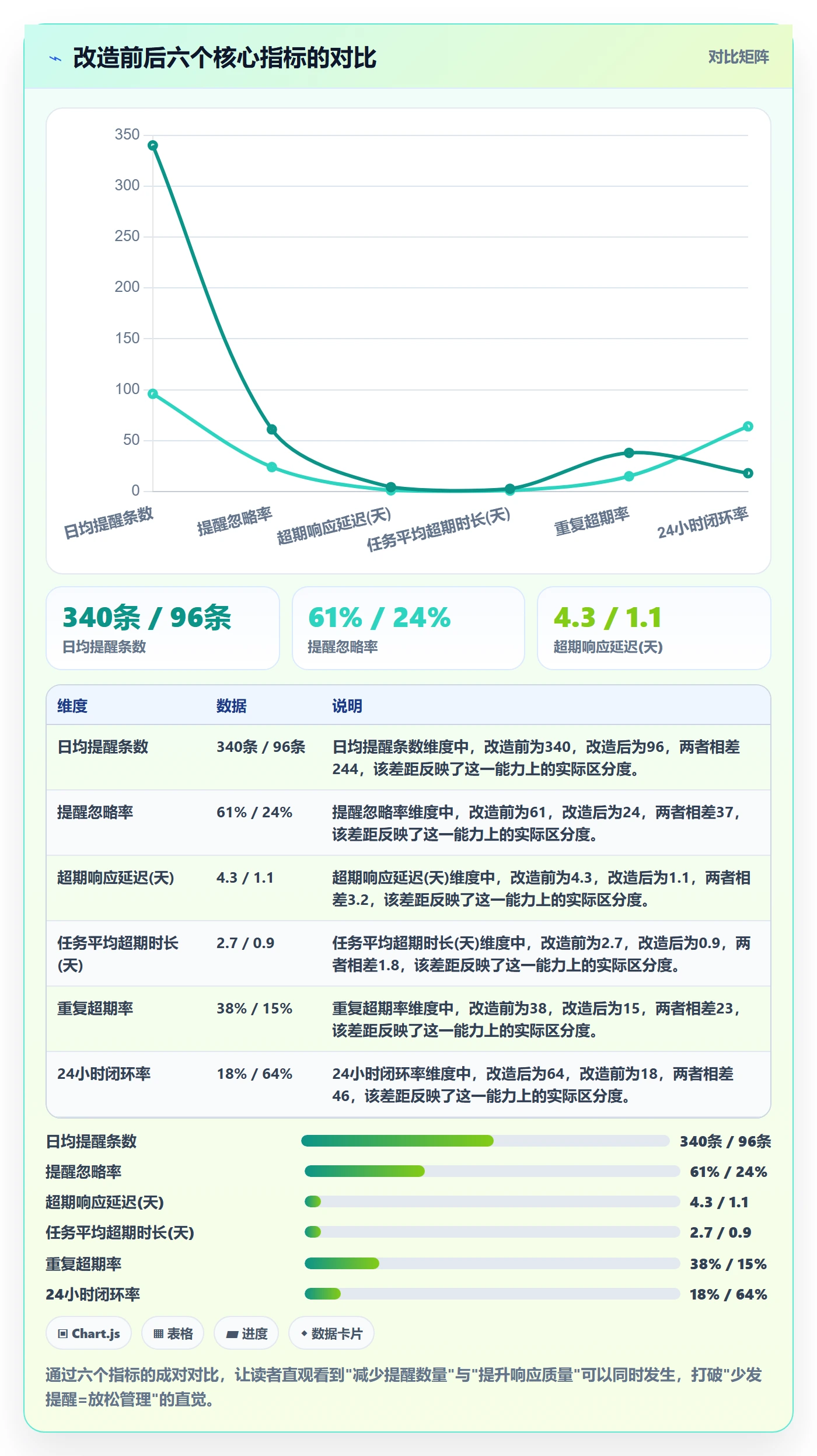

4. 改造后的数据
| 指标 | 改造前 | 改造后(3 个月) | 变化 |
|---|---|---|---|
| 日均提醒条数 | 340 条 | 96 条 | -72% |
| 提醒忽略率 | 61% | 24% | -37pp |
| 超期响应延迟 | 4.3 天 | 1.1 天 | -74% |
| 任务平均超期时长 | 2.7 天 | 0.9 天 | -67% |
| 重复超期率 | 38% | 15% | -23pp |
| 超期任务 24 小时闭环率 | 18% | 64% | +46pp |
特别值得说的是重复超期率从 38% 降到 15%。这说明闭环的最大价值不在处理单次超期,而在消除同类超期的成因。我们通过周复盘把重复超期最多的三个模块做了拆分粒度优化,后续两月这三块再没出现集中超期。

六、模板与行动建议:按团队规模与成熟度分别落地
模板不应该是"一套打天下"。下面按三种典型情况给出建议,你可以直接挑最接近的用。
1. 情况一:10 人以下团队,尚未使用统一平台
建议直接走"轻量模板",不追求系统化,先保证动作可视。
- 用表格维护超期清单,每周更新两次。
- 提醒统一在群内按"负责人 @ + 原截止时间 + 新承诺时间 + 卡点"四段式发出。
- 超期超过 3 天的任务,负责人当周必须给出口头解释。
这个阶段的重点是建立"超期必须给出新承诺"的习惯,工具可以后置。
2. 情况二:10-100 人团队,使用某项目管理工具
这个规模已经必须依赖系统化提醒,但还不需要复杂的权限分级。
- 在平台里把任务状态明确为 5 类(含阻塞),并给阻塞状态设必填字段。
- 配置两档提醒:超期 1 天、超期 3 天。
- 每条提醒附 3 个动作按钮:处理 / 申请延期 / 标记阻塞。
- 每周复盘一次,关注"重复超期模块"而不是"超期负责人"。
3. 情况三:100 人以上团队,使用 PingCode 等平台化工具
这个规模下,提醒已经不是个人效率问题,而是组织协同问题。我建议按下面的顺序推进:
- 先解决依赖关系可视化。没有依赖视图,下游永远是被动接锅。
- 再落地分级提醒。1 天、3 天、7 天三档,7 天自动升级到模块负责人。
- 然后统一闭环判定口径。把"未闭环"作为周会必看指标。
- 最后做归因分析。每月输出一份"超期原因分布"报表,推动上游流程改进。
PingCode 在这个阶段的价值不在于"提醒功能有多强",而在于把工作流、依赖关系、权限分级和自动化规则整合到同一个模型里,让分级提醒和责任绑定不用靠人工维护。100 人以上组织如果还靠周会表格维护超期清单,很快会到天花板。同时如果团队有私有化部署或从其他平台迁移的需求,PingCode 支持私有化部署和 Jira 平滑迁移,是国产替代场景下值得认真评估的选项。

七、取舍:这些场景下,我不建议你照搬这套方法
再好的方法也有边界。下面是我在实际咨询中会主动劝退的几类情况,避免你花了成本还背道而驰。
1. 取舍一:探索型项目 vs 交付型项目
探索型项目(比如技术预研、原型验证)本质上时间不可准确预估,如果套用统一的超期分级,会把"合理的探索"误判成"拖延"。这类项目建议只保留 7 天升级档,不做 1 天、3 天提醒,把判据从"是否超期"改成"是否还在收敛"。
2. 取舍二:提醒全面覆盖 vs 聚焦关键路径
如果把所有任务都纳入分级提醒,提醒总量会回到爆炸状态。我的建议是只对关键路径和面向客户交付的任务做分级提醒,其余任务走轻量周报。全面覆盖看起来很严谨,实际是把注意力平均浪费。
3. 取舍三:动作按钮数量 vs 决策负担
动作按钮给 2-3 个是甜点区,给到 5 个以上,成员会开始纠结选哪个,反而降低响应速度。我建议把不常用动作收进次级菜单,主界面只保留"处理 / 延期 / 阻塞"。
4. 取舍四:平台能力 vs 团队执行力
平台再强,也救不了不愿意给出新承诺的团队。我见过一些团队把 PingCode 的自动化规则配得很细,但负责人在超期后仍然给不出新的可信时间,结果提醒设备齐全却依然积压。平台建设的优先级永远不能高于责任习惯的建设。如果两者只能先做一件事,先做习惯。
5. 取舍五:迁移成本 vs 长期收益
如果团队已经使用某项目管理工具且运行顺畅,只为"更漂亮的分级提醒"去做迁移,投入产出通常不划算。迁移真正值得的场景是:现有平台无法承载依赖可视化、无法做分级自动化、或者有数据合规与国产替代要求。PingCode 支持 Jira 平滑迁移以及私有化部署,在这类场景下能显著降低迁移摩擦,但前提是你确实需要迁移,而不是被功能清单推着迁移。

八、下一步建议:从本周开始可以做的三件事
如果你读到这里觉得方法可用,我给一个最小启动路径,你本周就能动起来,不用等采购或平台迁移。
- 拉出过去三个月的超期任务清单,按超期天数分三档统计,看看 1 天档、3 天档、7 天档各占多少。这一步能直接告诉你该从哪一档下手。
- 定义你的"闭环动作集合",把"处理 / 延期 / 拆解 / 升级 / 阻塞"这五个动作的语言、触发条件、责任人定清楚,写成一页纸。
- 挑选关键路径上的 10 个任务做试点,套用分级提醒和动作绑定,跑两周,对比试点前后的响应延迟。
跑完两周后,你会得到一份属于自己团队的数据:哪一档提醒最有效、哪个动作最少被使用、哪个模块最容易超期。到那时再做全面推广或者平台化,你手里的判断依据就不再是"别人说这样好",而是自己团队的真实反馈。
我最后想强调的一点:超期提醒真正要解决的从来不是"通知及时",而是把一次超期变成一次状态改变、一次承诺更新、一次流程沉淀。做到这三点,超期提醒才从"消息流"升级为"责任流",也才能在中大型组织里撑得住规模。PingCode 这类平台化工具能帮你把流程固化下来,但决定成败的仍然是团队愿意对超期给出新承诺的习惯。
常见问题解答(FAQ)
1. 超期提醒到底应该在任务到期前多久触发才有效?
我负责一个二十多人的研发团队,之前把提醒设成到期当天早上九点,结果发现大家一忙起来根本顾不上看,等到想起来已经超期了。后来我又试着提前三天提醒,但大家觉得太早了,反而当耳旁风。我一直在纠结这个提前量到底怎么定。
判断提前量不能拍脑袋,要按任务粒度和处理周期来分层。我的做法是把任务分成三类:小时级任务(半天到一天能完成)提前4小时提醒一次;天级任务(2到5天)提前1天和到期当天各提醒一次;周级任务(一周以上)提前3天预警加到期前一天强提醒。
依据是人的响应窗口大约是两个工作时段,提醒太早会被缓存遗忘,太晚来不及补救。你可以先按这个分层跑两周,统计超期率变化,再微调。
2. 用某项目管理工具做超期提醒,怎么避免提醒太多导致成员直接屏蔽?
我们团队之前把超期提醒开到了全量推送,结果成员一天收几十条通知,最后所有人都把通知静音了,等于白做。我很想知道怎么在保证不漏提醒的前提下,让提醒不被当成垃圾消息。
核心是分级和聚合,而不是减少覆盖面。具体做法:第一,只有本人负责且状态未完成的任务才触发个人提醒,其他相关人只在看板或日报里可见,不单独推送;第二,把同一人当天的多条提醒聚合成一条摘要,按紧急程度排序;第三,设置升级机制,超期4小时内只提醒本人,超过24小时才抄送直属负责人。
判断标准是看通知打开率,如果低于30%就说明提醒过载,需要继续合并或降级。
3. 任务已经超期了,事后补救的提醒流程应该怎么设计?
我们团队经常出现任务悄悄超期两三天才被发现的情况,靠人工翻列表效率太低。我想知道已经超期之后,有没有一套标准的补救流程,而不是每次临时救火。
超期后的补救要分三步固化下来。第一步是自动识别,用某项目管理平台的筛选或视图功能,每天固定时间拉出所有已超期且未完成的任务清单。第二步是分级响应:超期1天内由责任人当天更新进展和新的完成时间;超期1到3天由负责人介入确认阻塞点;超期3天以上必须升级到项目层面重新评估排期。
第三步是复盘归档,把超期原因归类成需求变更、依赖等待、估时不准等标签,每月统计占比。这样做的价值是把偶发救火变成可追踪的数据,判断依据是看超期任务的平均闭环时长是否逐月下降。
4. 有没有可以直接套用的超期提醒流程模板?
我不想每次新项目都从零设计提醒规则,团队里也没有统一标准,每个人按自己的习惯设提醒,很乱。我想要一份能直接改改就用的流程模板,最好覆盖设置到复盘的完整环节。
可以用一个五段式模板,直接复制到你的项目规范里改。第一段是提醒节点表:按任务粒度定义提前量、提醒对象和渠道。第二段是责任矩阵:明确谁负责更新状态、谁负责升级、谁负责复盘。第三段是升级规则:写清超期多久、由谁、通过什么方式介入。第四段是通知聚合策略:规定同一人每日提醒上限和合并方式。
第五段是复盘指标:至少包含超期任务数、平均超期时长、超期原因分布三个口径,建议按周统计。落地时先在一个小项目试点两周,根据通知打开率和超期率调整节点,再推广到全团队。
核心关键词
文章包含AI辅助创作:超期提醒实操方法:项目成员提升任务提醒效率的流程优化方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/399716
读者评论
我们团队也用过群发超期截图的做法,后来发现超期的人觉得被公开点名很抵触,没超期的人完全无感。文章里说的分级触发和绑定动作确实有道理,但实际推行时协调人愿不愿意介入、依赖方愿不愿意确认,往往取决于团队氛围而不是流程本身。
每天1.5次这个拐点数据挺有意思,但不同团队节奏差异很大。我们做硬件研发的,任务周期长、依赖链复杂,响应延迟本来就高,如果按互联网团队的频率来设提醒,可能还没到拐点就已经全员免疫了,这块希望能看到按行业区分的参考。
四层结构里最难落地的其实是闭环判定。我们之前也要求重新排期或标记阻塞才算闭环,结果大家学会了随便填个日期应付。后来发现光靠工具约束不够,还得在周会上对重复超期的任务做归因,但归因又容易变成追责,这个度很难把握。
