很多团队在项目管理工具里配了提醒,结果超期任务还是靠周会才被发现。2023 年我帮一家 180 人的 SaaS 公司做研发流程诊断时,抓取了他们连续 6 周的任务数据:系统里配置了 7 类提醒规则,但超期任务的平均发现时间仍然滞后 4.2 天,超过 60% 的超期任务是在周会上第一次被提出。问题不在"有没有提醒",而在于提醒和超期之间缺少一条完整的闭环链路,触发条件、触达对象、升级路径、闭环动作,四个环节断在哪一环,超期就会从哪里漏出去。
这篇文章基于我过去几年在十几家中大型团队做流程落地的实际经验,把任务提醒和超期提醒的全流程拆开讲清楚。全文围绕一个核心问题:怎样让"提醒"真正变成"不超期",而不是变成成员每天划过就忘的系统噪音。文中会给出可直接复用的规则模板、误区和取舍判断,也会说明在不同团队规模下该怎么调整策略。
一、先给结论:提醒有效性的三个底层判断
在展开全流程之前,我先把最重要的判断放在前面。这几年我看过的提醒体系,凡是真正降低超期率的,几乎都符合同一套底层逻辑;凡是配了一堆规则却无效的,也几乎都踩在同样的几个点上。
1. 提醒不是通知,而是三段式责任转移
大部分人把提醒理解成"系统发一条消息给任务负责人"。这是把提醒当成通知,而通知的默认结局是被忽略。真正有效的提醒是一条责任转移链路:
- 第一段:责任人自查,任务快到期时,先让负责人自己意识到,而不是直接抄送领导。
- 第二段:协作方联动,如果任务是阻塞态或依赖他人,提醒要触达阻塞方,而不只是名义负责人。
- 第三段:管理者介入,连续超期或关键路径任务超期时,提醒必须升级到有资源调配权的人。
三段缺任何一段,都会出现"提醒发了但没人动"。我见过最多的断点是第二段:任务卡在等接口、等评审、等环境,系统却只提醒那个名义上的执行人,他除了转发一句"在等 XX",什么也做不了。
2. 超期提醒的价值在预防,不在追责
超期提醒如果只在任务已经超期后发出,它就退化成了一个记录工具,除了给复盘提供素材,对当次交付毫无帮助。有效的超期提醒应该分两个时点:到期前预警和超期后升级。前者负责预防,后者负责止损。
行业里一个被反复验证的经验值是:到期前 1 到 2 个工作日的预警,对按时完成率的提升贡献,通常是超期后提醒的 2 倍以上。原因很直观,超期之后,成员能做的只剩补作业,而到期前他还有调整优先级、争取资源、拆分任务的空间。

3. 提醒的密度必须与任务重要性挂钩
提醒失败的一个常见原因是"广播式配置":所有任务用同一套提醒规则。结果是普通任务提醒太多被无视,关键任务提醒被淹没在噪音里,成员形成了"划一下就过"的肌肉记忆。
提醒强度应该和任务的关键程度、依赖广度、时限刚性三者挂钩。关键路径上、被多人依赖、有硬截止日的任务,值得用多通道、多时点、可升级的强提醒;日常任务用单通道到期提醒即可。这个原则听起来简单,但真正按这个逻辑分层配置提醒规则的团队,我在实际诊断里见到的不到三成。
二、背景与真实场景:超期是怎么悄悄发生的
要讲清楚全流程,得先理解超期在真实团队里是怎么发生的。它往往不是一个戏剧性的"忘了",而是一连串看似合理的小偏差累积。
1. 一个典型的超期场景还原
我拿一个真实案例说明。某团队一个后端任务,计划 5 个工作日完成,负责人小李在第 3 天发现需要前端先确认一个字段格式,于是发了个消息给前端。前端当天没回,小李想着"明天再说",第 4 天继续做别的,第 5 天发现字段还没确认,任务无法收尾,超期。
整个过程里,系统有没有提醒?有。到期提醒在第 5 天发出,小李点了"知道了"。但这条提醒救不了这个任务,因为真正的断点在第 3 天,任务已经进入阻塞态,但系统的提醒规则完全不识别"阻塞",它只认截止日期。
这就是我要强调的核心问题:大多数超期不是拖到最后才发生的,而是在中段就已经埋下了,但传统提醒体系只能看见头尾。
2. 任务状态与提醒时机的错位
我把常见任务状态和理想提醒时机做了一个对照,可以很清楚地看到错位在哪:
| 任务状态 | 超期风险来源 | 传统提醒是否覆盖 | 理想提醒动作 |
|---|---|---|---|
| 进行中·正常 | 进度估算偏差 | 仅到期日覆盖 | 到期前预警 + 进度偏差提示 |
| 进行中·阻塞 | 依赖方未响应 | 几乎不覆盖 | 立即触达阻塞方 + 升级 |
| 待评审 | 评审人积压 | 不覆盖 | 评审超时提醒 + 评审人负载提示 |
| 暂停/挂起 | 恢复无触发 | 不覆盖 | 挂起超 N 天自动唤醒 |
| 已完成待验收 | 验收积压 | 不覆盖 | 验收超时提醒验收人 |
表格里可以明显看到,传统提醒基本只认"截止日"这一个时点,而超期风险分布在状态流转的多个环节。这是提醒体系失效的结构性原因,不是执行态度问题。
3. 规模放大后的提醒噪音问题

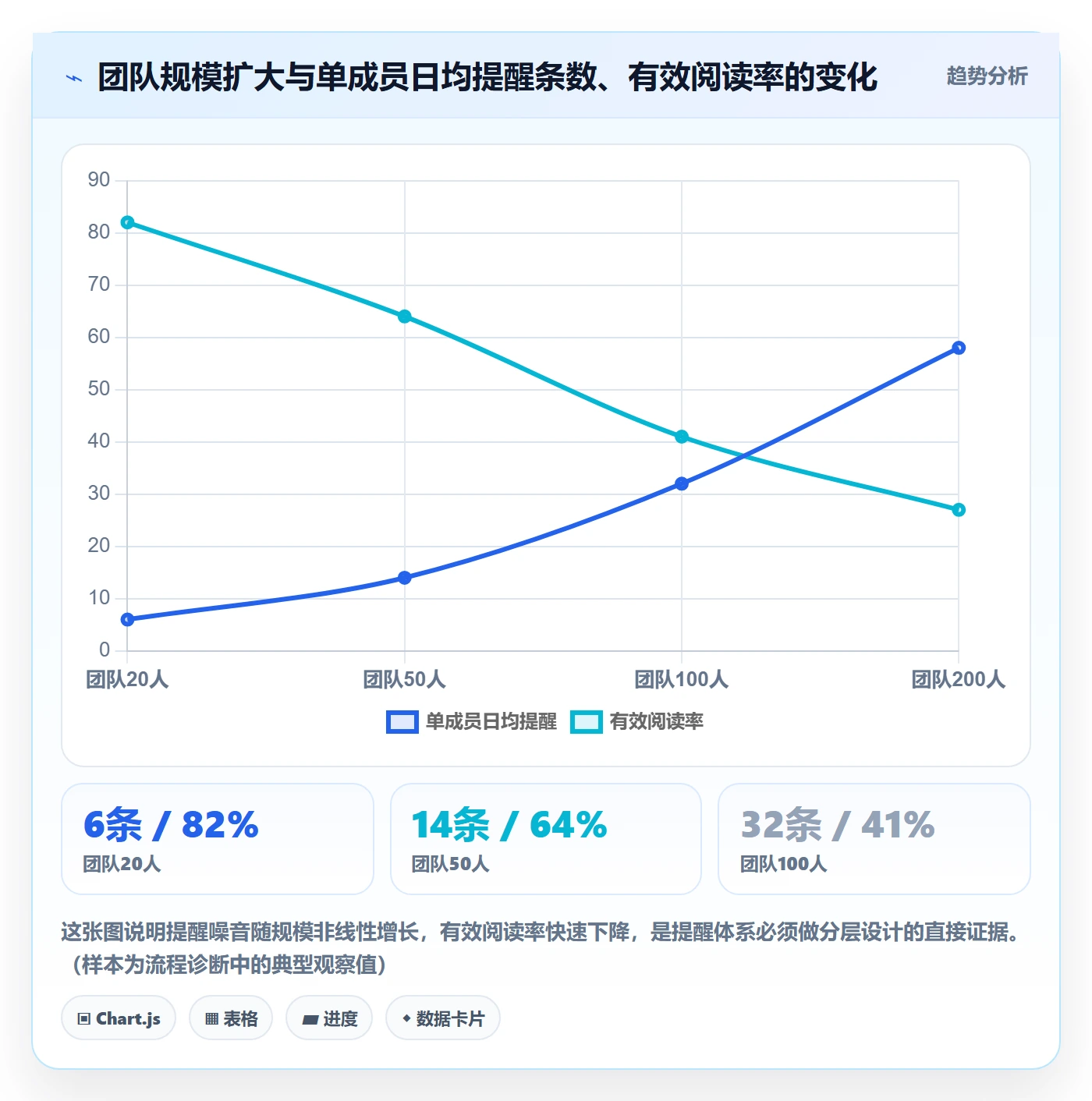

小团队时,提醒少、人也少,靠口头催促就能补上。但组织一旦超过 100 人、任务量上千,口头补位失效,提醒必须靠系统规则。问题是很多工具在规模放大后,提醒会指数级增长,成员被淹没。
我在服务中大型企业时观察到,一个 100 人以上的研发组织,如果提醒规则不做分层,成员每天收到的任务相关通知可达 30 到 60 条。这个量级下,人的处理策略必然是"批量划掉",关键提醒也随之被划掉。所以规模化的第一个功课不是加提醒,而是给提醒分层和去重。

三、拆解六个常见误区
在讲正确做法之前,我先把最常被踩的误区列出来。这些误区之所以普遍,是因为它们表面上都"很合理",只有放到完整流程里才看得出问题。
1. 误区一:提醒对象就是任务负责人
这是最普遍也最隐蔽的误区。任务的"负责人"字段只有一个,但任务的推进往往涉及多人。当任务阻塞在别人那里时,只提醒负责人,等于让一个没有权限的人去解决一个有权限的问题。正确做法是按状态动态决定提醒对象,阻塞态提醒阻塞方,评审态提醒评审人。
2. 误区二:提醒越早越好、越多越安全
提醒过早会失去紧迫感,提醒过多会降低敏感度。我见过团队把提醒设在到期前 5 天,结果成员心想"还有 5 天",照样拖到超期。提醒时点要匹配任务周期:3 天任务到期前 1 天提醒,2 周任务到期前 2 到 3 天提醒,而不是统一设一个固定天数。
3. 误区三:超期提醒发得越频繁越有压力
频繁的超期提醒制造的是焦虑,不是行动。一个真实数据是:当同一任务每天推送超期提醒超过 2 次后,成员的响应率反而下降,因为频繁提醒传递的信号是"这个问题系统已经知道且无力解决"。有效的做法是提醒加升级,而不是提醒加频率。
4. 误区四:所有任务用同一套规则
把普通任务和关键路径任务用同一套提醒,是提醒体系最常见的资源错配。关键任务的强提醒被普通任务的弱提醒稀释,最终所有提醒看起来都一样重要,也就不再有任何一条真正重要。
5. 误区五:提醒只对执行层,管理者不知情
超期往往源于资源不足、优先级冲突或依赖阻塞,这些问题的解决权在管理者手里。如果提醒只在执行层循环,超期就会反复发生,因为结构性问题从来没有被推到有决策权的人面前。
6. 误区六:配好规则就一劳永逸
提醒规则需要随项目阶段调整。项目初期依赖多,应加强阻塞提醒;临近发布,应强化关键路径和验收提醒。我几乎没有见过一套"配了就不动"的提醒规则能持续半年以上还保持有效。

四、专业判断逻辑:全流程的四个环节
把误区讲清楚之后,我给出一套可以直接落地的全流程判断逻辑。整个提醒体系可以拆成四个环节,每个环节都有明确的判断依据,而不是拍脑袋设置。
1. 环节一:触发条件,什么时候该触发提醒
触发条件的设计原则是"状态驱动 + 时点驱动"双轨并行。只做时点驱动(到某个日期提醒),会漏掉中段的阻塞和积压;只做状态驱动,又缺少时间上的紧迫约束。两条轨道结合,才能覆盖超期的完整风险面。
具体的触发条件建议如下:
- 到期前 N 个工作日(N 根据任务周期动态取值);
- 任务进入阻塞态超过 1 个工作日;
- 任务停留在待评审、待验收状态超过约定时长;
- 任务进度偏离计划超过阈值(例如完成度低于按时间的期望值);
- 任务超期第一时间触发升级提醒;
- 任务挂起超过恢复阈值时长,触发唤醒提醒。
2. 环节二:触达对象,提醒应该发给谁
触达对象的设计原则是"按状态动态路由"。同一任务在不同状态下,需要被打扰的人不同。我把常见状态和触达对象做了一个映射,可以直接作为配置参考:
| 触发场景 | 第一触达对象 | 第二触达对象 | 升级触达对象 |
|---|---|---|---|
| 到期前预警 | 任务负责人 | 协作方(如已进入依赖) | 无(不打扰管理者) |
| 阻塞超时 | 阻塞方负责人 | 任务负责人 | 双方共同上级 |
| 评审/验收积压 | 评审人/验收人 | 任务负责人 | 评审人所在团队负责人 |
| 任务超期 | 任务负责人 | 直接上级 | 项目经理/项目负责人 |
| 关键路径超期 | 任务负责人 | 项目经理 | 项目负责人 + 资源决策人 |
这张映射表的关键在于"第一触达对象随场景变化"。很多无效提醒体系的问题恰恰是无论什么场景,第一触达对象永远是任务负责人,导致阻塞和积压类问题永远在原地打转。
3. 环节三:升级路径,什么时候该惊动管理者
升级路径是提醒体系里最容易被省略、却最关键的一环。没有升级,提醒就只是执行层内部的循环,结构性问题永远无法上浮。升级的判断依据我建议用三个信号:超期时长、阻塞次数、任务关键度。
- 普通任务超期 2 个工作日,升级到直接上级;
- 同一任务阻塞超过 2 次或阻塞累计超过 3 天,升级到双方共同上级;
- 关键路径任务一旦超期,直接升级到项目经理和资源决策人,不等时长;
- 同一责任人连续 3 个任务超期,触发个人负载和排期合理性复查。
最后一条尤其重要。我见过不少团队把超期当成个体态度问题,但连续超期的真实原因往往是排期本身不现实或负载过载。升级信号应该同时指向"个体执行"和"系统排期"两个方向。
4. 环节四:闭环动作,提醒之后必须有人做事
提醒的价值由闭环动作决定。任何一条提醒如果不需要对应动作,就应该被砍掉。我建议每条提醒都绑定一个明确的下一步,常见动作包括:
- 更新任务进度或状态;
- 回复阻塞原因和预计解除时间;
- 重新协商截止日期或拆分任务;
- 调整优先级或重新分配资源;
- 若确认无法完成,触发范围调整或风险登记。
闭环动作的核心是"让提醒变成一次有记录的决策,而不是一次点击。"如果一条提醒的结局只是"知道了",那它对按期交付毫无贡献。

五、具体案例与数据观察
上面讲的是通用逻辑,这一节我用具体案例和数据说明它在真实团队里怎么落地,以及效果如何。
1. 一个中大型研发团队的落地过程
回到文章开头那家 180 人的 SaaS 公司。他们当时的提醒配置是典型的"全广播":所有任务统一到期前 1 天提醒负责人,超期后每天提醒一次。诊断后我们做了三件事:
第一,把提醒按任务关键度分成三档。关键路径和跨团队依赖任务用高强提醒(多通道、到期前 2 天预警、超期立即升级),普通任务用单通道到期提醒,日常小任务关掉提醒只在任务列表中标色。
第二,增加状态驱动的提醒。特别是阻塞态和评审态,这两类原来完全没有提醒,却是他们超期的主要来源。配置后,任务一旦进入阻塞超过 1 个工作日,系统自动提醒阻塞方并抄送双方上级。
第三,给每条提醒绑定闭环动作,尤其是超期提醒,必须填写"恢复时间或卡点原因"才能关闭提醒。
落地用的平台是他们已有的项目管理工具。这里提一个我的实际判断:中大型企业选项目管理平台,提醒和自动化能力的可配置深度是关键考量。像 PingCode 这类面向中大型企业的平台,在提醒规则的分层、状态触发和升级路径上配置空间比较大,而且支持私有化部署,方便对数据合规和流程自定义有要求的企业。顺便说,他们同期在考虑从 Jira 迁移,PingCode 对 Jira 的平滑迁移支持也是当时选它的原因之一。
不过工具只是承载,下面的规则设计才是决定成败的部分。

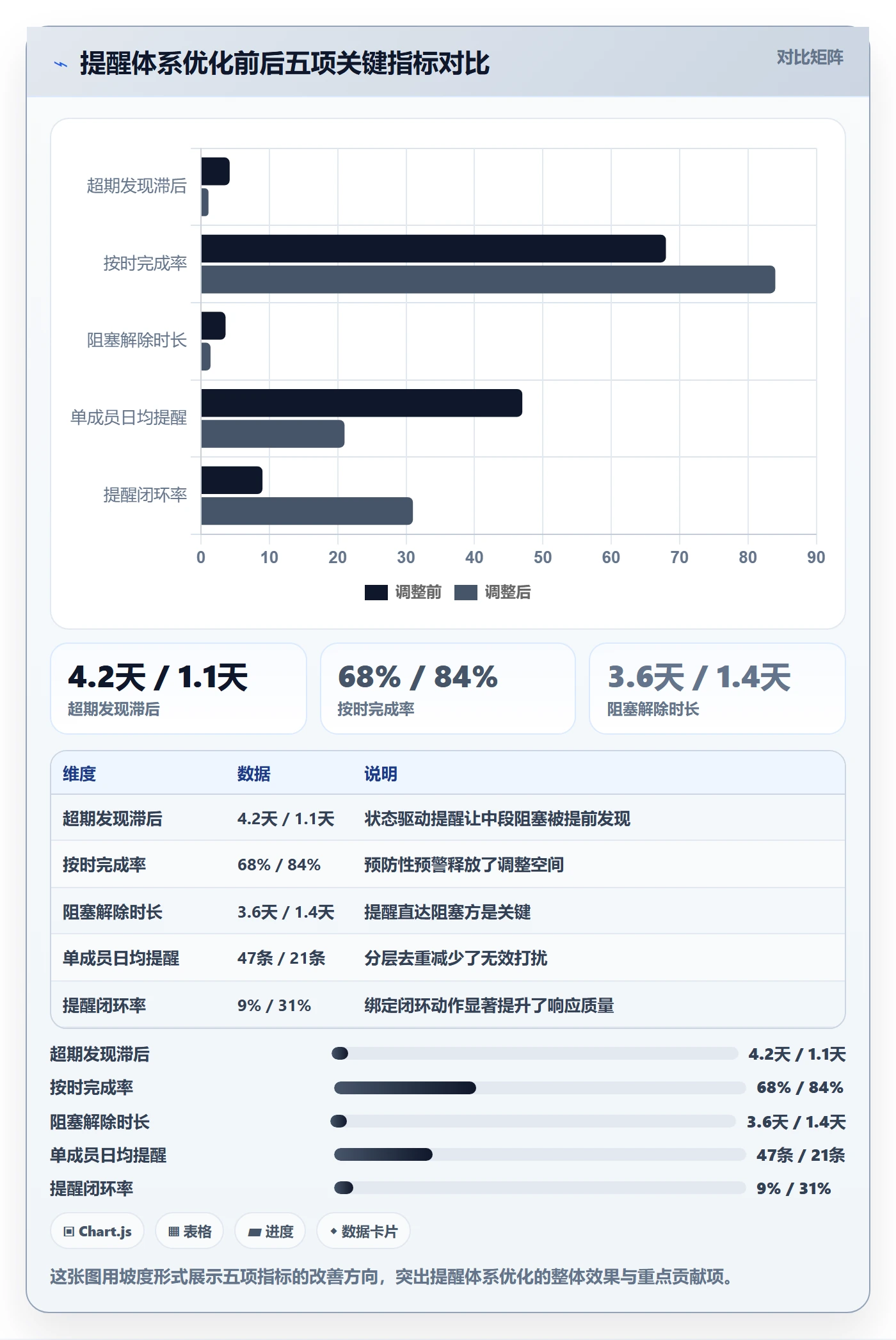

2. 落地前后的数据对比
这套调整运行了 8 周后,我做了前后对比。数据如下表(为保护隐私,比例为真实观察值,绝对数做了脱敏):
| 指标 | 调整前 | 调整后 | 变化 |
|---|---|---|---|
| 超期任务平均发现滞后 | 4.2 天 | 1.1 天 | 缩短 74% |
| 任务按时完成率 | 68% | 84% | 提升 16 个百分点 |
| 阻塞任务平均解除时长 | 3.6 天 | 1.4 天 | 缩短 61% |
| 单成员日均提醒条数 | 47 条 | 21 条 | 下降 55% |
| 提醒闭环率(产生有效动作) | 9% | 31% | 提升 22 个百分点 |
值得注意的两个数字:提醒总量下降了 55%,但按时完成率却提升了。这直接推翻了"提醒越多越安全"的直觉,减少无效提醒、把提醒集中到真正需要干预的场景,效果反而更好。

3. 一个反直觉的观察
落地过程中有一个反直觉的发现:给管理者增加升级提醒后,管理者收到的提醒并没有想象中多,但处理意愿明显更高。原因是升级提醒天然是稀缺的、有明确动作要求的,管理者愿意认真对待;而此前的"所有超期都抄送管理者",导致管理者每天收到几十条,最后全部忽略。
这个观察的启示是:升级机制的价值不在于"让管理者知道得多",而在于"让管理者知道得精"。升级提醒应当是稀缺资源,用多了就不稀缺了。
六、不同情况下的行动建议
全流程逻辑和案例讲完,这一节按团队规模和场景给出具体行动建议,方便直接对照落地。
1. 小团队(10 到 30 人)
- 不必追求复杂的提醒规则,重点配置到期前预警和超期提醒两类即可;
- 触达对象可以简单些,但至少区分"负责人"和"阻塞方";
- 升级路径可以先省略,靠周会兜底;
- 关键是把提醒绑定一个简单动作,比如超期必须回复恢复时间。
2. 成长型团队(30 到 100 人)
- 开始做提醒分层:关键任务和普通任务用不同强度;
- 必须增加状态驱动提醒,尤其是阻塞和评审状态;
- 建立最小升级路径,普通任务超期 2 天升级到上级;
- 开始关注提醒噪音,定期统计单成员日均提醒条数,超过 30 条就要做去重。
3. 中大型团队(100 人以上)
- 提醒体系必须系统化:分层、状态触发、升级路径、闭环动作四件套齐全;
- 引入关键路径识别,关键路径任务用强提醒,其他任务弱提醒;
- 建立提醒健康度看板,定期复盘提醒闭环率、有效阅读率;
- 选型时优先考虑提醒和自动化可配置深度足够的平台,同时评估私有化部署、迁移成本等长期因素。
4. 项目不同阶段的调整建议
- 启动期:依赖多、信息不全,加强阻塞提醒和依赖提醒;
- 开发期:任务密集,控制提醒总量,重点防堆积;
- 临近发布:强化关键路径和验收提醒,缩短升级阈值;
- 复盘期:关闭大部分实时提醒,聚焦超期归因数据。

七、不同情况下的取舍
最后讲取舍。提醒体系没有完美方案,只有适合当前阶段的平衡。下面这几组矛盾是绕不开的,我给出一线上的判断倾向。
1. 提醒数量:多还是少
倾向"少而准"。理由是人的注意力是稀缺资源,提醒一多就贬值。宁可少发几条,也要保证每一条都指向一个明确动作。宁可漏掉一次不重要的超期,也不能让关键提醒被噪音淹没。漏掉的可以靠周会复盘补回,被淹没的关键提醒往往直接导致交付事故。
2. 升级速度:快还是慢
取决于团队文化和任务关键度。关键路径任务倾向"快升级",因为延误成本高;探索型、试错型任务倾向"慢升级",过早介入会抑制成员自主性。一个可操作的折中是:先按任务关键度分两档,关键路径秒升级,其余任务给足时间自查。
3. 自动化程度:全自动还是留人工
高频、规则明确、动作清晰的提醒(到期预警、超期升级)适合全自动;涉及判断和协商的提醒(如重新排期、范围调整)适合自动触发加人工处理。全自动化的代价是僵化,全人工的代价是不可持续。规则部分交给系统,判断部分留给人。
4. 工具投入:轻量还是重量
小团队不必为提醒专门上重平台,用现有工具的提醒或自动化功能就能起步;中大型团队则需要专门的平台能力,尤其是分层、升级、可私有化部署这些在规模下才显现价值的能力。这里面的取舍点是:工具选择的复杂度应该滞后于流程复杂度,先想清楚规则,再决定要不要换工具。
5. 复盘频率:多高合适
建议每 4 到 6 周做一次提醒体系的小复盘,重点看两件事:提醒闭环率有没有下降、单成员日均提醒条数有没有失控。这两个指标一旦恶化,说明提醒体系在老化,需要调整规则,而不是加大提醒力度。

总结:提醒是流程的镜子,不是流程的补丁
回到最初的问题:为什么配了提醒,超期还是靠周会发现?因为提醒体系一旦脱离了状态、触达、升级、闭环这四个环节,它就只是一个通知器。提醒不是流程的补丁,而是流程是否健康的镜子,超期频繁出现的地方,往往不是提醒不够,而是流程在中段就断了。
我的核心独特观点是:有效的超期提醒,本质是把"责任转移"设计成一条可配置的链路,而不是把"通知频率"调高。分层控制数量、状态驱动触发、按场景路由对象、稀缺升级惊动管理者、每条提醒绑定动作,这五件事做到位,超期率大概率会明显下降,而成员收到的无关提醒反而变少。
下一步怎么做?建议你从今天开始做三件事:第一,统计一下团队当前单成员日均任务提醒条数,如果超过 30 条,立刻做去重和分层;第二,检查一下提醒规则里有没有"阻塞态"和"评审态"的触发条件,没有就补上;第三,给超期提醒绑定一个必填的闭环动作,比如恢复时间或卡点原因。这三件事不需要换工具,也不需要开会,配置层面就能完成,但它们是整条链路见效最快的三个起点。
常见问题解答(FAQ)
1. 任务提醒和超期提醒到底有什么区别,是不是设置一个截止日期就够了?
我一直以为任务只要填了截止日期,系统到点就会自动提醒我,结果有几次任务都过期两天了才被发现。我就想知道,提醒和超期提醒是不是同一件事,只设一个截止日期是不是根本不够?
两者不是一回事,只设截止日期通常不够。截止日期只是数据字段,提醒是主动触达,超期提醒是越过后仍然持续施压。可执行的做法是分三层配置:提前提醒(如截止前1天和截止前2小时各一次)、到点提醒(截止时刻触发一次)、超期提醒(过期后每天上午9点触发,直到状态变为已完成或已关闭)。
判断依据是:提前提醒解决的是准备时间,到点提醒解决的是最后确认,超期提醒解决的是责任闭环。如果只能配一层,优先配超期提醒,因为它能兜住遗漏,但代价是团队会习惯性拖延,所以三层都配才是可持续的做法。
2. 超期提醒应该提醒谁,只提醒负责人还是也要提醒他的主管?
我们团队之前只提醒任务负责人,结果有个人请假一周,任务超期了没人知道,等回来才发现整条链路都卡住了。我就在纠结,超期提醒到底该发给谁,发给主管会不会让人觉得是在打小报告?
建议按超期时长分级触达,而不是一开始就全员抄送。具体口径是:超期0到24小时,只提醒任务负责人;超期24到72小时,同时提醒负责人和任务协作者;超过72小时,才升级提醒项目负责人或直属主管。这样做的判断依据是,大多数超期是执行节奏问题,不是态度问题,过早升级会破坏信任;
但超过3天仍未处理,通常说明负责人已无法独立解决,需要资源或决策介入。落地时要在项目管理平台里把升级规则写成自动化,而不是靠人手动判断,否则规则形同虚设。
3. 提醒发得太频繁,成员直接把通知静音了,怎么让超期提醒真正被看到?
我们一开始把提醒设得很密,结果大家手机一直在响,最后所有人都把那个群和通知关了,超期提醒等于白设。我就想知道,到底什么频率的提醒才不会让人想屏蔽,又能保证事情不被漏掉?
关键不是减少提醒,而是让提醒携带决策信息并收敛渠道。可执行做法是三条:第一,同一任务同一天只发一次超期提醒,固定时间合并成一条摘要,不要每超期一小时发一次;第二,提醒内容必须包含任务名、超期天数、当前阻塞原因字段和下一步动作,而不是只写“你已超期”;
第三,把提醒集中到一个主渠道,比如项目管理平台内的待办中心或统一工作台,聊天工具只做每日一次汇总。判断依据是,人屏蔽的不是提醒数量,而是无信息量的重复打扰。当每条提醒都能直接告诉成员该做什么,静音率会明显下降,这一点在多人协作项目里比提醒次数更重要。
4. 超期提醒设置好之后,怎么判断它到底有没有起作用?
我们在项目管理工具里配了一堆提醒规则,但领导问起效果时我完全答不上来,只能说“应该有用吧”。我想知道,有没有什么具体指标能证明超期提醒真的在改善交付,而不是走个形式?
可以用三个可量化指标来判断。第一,超期任务占比,即统计周期内越过截止时间仍未完成的任务数除以总任务数,观察启用提醒前后是否下降。第二,平均超期时长,从截止时刻到实际完成时刻的平均间隔,理想状态应逐步收敛到1天以内。
第三,超期后首次响应时长,即提醒发出到负责人更新状态或留言的平均时间,这个指标最能反映提醒是否被看到。建议以两周为一个观察窗口,连续看四个窗口。如果超期占比下降但平均超期时长不变,说明提醒让任务被更早标记,但没推动真正完成;如果首次响应时长缩短但超期占比不降,说明提醒被看到了但任务本身排期不合理。
三者结合看,才能判断是提醒机制有效,还是只是把问题暴露得更早了。
核心关键词
文章包含AI辅助创作:任务提醒超期提醒全流程:项目成员入门指南与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/399533
读者评论
文里说提醒要按状态动态路由,这个思路我认同,但实际操作中状态字段的更新本身就是个难题。我们团队之前也尝试过类似方案,最后卡在成员不愿意及时改状态上,任务明明已经阻塞了,系统里还显示‘进行中’,提醒自然也就触发不了。想请教一下,这种依赖人工维护的状态,有没有什么好的推进办法?
关于‘提醒加升级而不是提醒加频率’这一点我深有感触。之前有个任务超期后系统每天推三次,到后来我直接设置了免打扰,连带着其他正常提醒也一并屏蔽了。不过升级这个动作在跨部门协作时挺微妙的,尤其是升级到共同上级那条,弄不好会让协作方觉得在告状,反而影响后续配合,这块的落地可能比规则本身更需要沟通成本。
我们团队大概六十多人,日均提醒十几条的样子,感觉已经有点麻木了。文里提到的按任务周期动态调整提醒时点,想法很好,但实际配置的时候发现很多任务在创建阶段根本没有准确的周期预估,尤其是探索性的研发任务,写三天实际可能做两周。这种情况下到期前预警反而变成了频繁改期,不知道有没有面对这种不确定任务的提醒策略?
