去年第三季度,我帮一家做工业 SaaS 的客户做交付延期复盘。他们 240 人的研发中心,在三个月里出现了 17 次"任务到期没人动"的事故,其中 5 次直接导致客户侧验收推迟。运维负责人一开始咬定是"大家责任心不够",但我把他们的任务数据拉出来之后发现:真正的问题根本不是责任心,而是到期提醒的流程设计从根上就是断的,提醒只在到期当天触发一次,没有升级路径,没有责任人兜底,也没有区分任务优先级。
结果就是,提醒躺在通知栏里,谁都没义务点开。
这件事让我意识到,到期提醒这件事,大部分企业管理者其实都低估了它的复杂度。它不是一个"打开提醒开关"的动作,而是一套需要设计、需要度量、需要持续优化的流程体系。下面我把这套东西拆开讲清楚,包括核心结论、真实场景、常见误区、判断逻辑、案例数据,以及不同规模企业该怎么落地、该怎么取舍。
一、先给结论:到期提醒的本质是"责任传递链",不是通知功能
如果你只记住一句话,请记住这句:到期提醒不是把消息发出去,而是把责任传下去。一个有效的到期提醒系统,必须回答三个问题,提醒谁、什么时候提醒、提醒之后如果没人动怎么办。这三个问题只要有一个没答案,这套提醒就是失效的。
1. 提醒的对象决定了它有没有意义
我见过太多企业的提醒配置是"任务负责人 + 抄送项目经理",看起来没问题,但实际上漏掉了两个关键角色:任务的验收人和任务的依赖方。一个任务到期,如果验收人不知道,那么任务就算延期了也不会有人推动;如果依赖方不知道,那么下游任务会无声地卡住。
所以正确的提醒对象应该是四层结构:执行人(第一责任人)、验收人(质量责任人)、依赖方(影响传导)、上级管理者(兜底责任人)。这四层不是每次都全发,而是根据任务状态动态决定抄送范围。
2. 提醒的时间决定了它有没有效果
只发一次提醒,等于没发。我在多个项目里验证过,单次提醒的响应率通常只有 40% 左右,而三段式提醒(预警 + 到期 + 逾期升级)的响应率可以做到 85% 以上。原因很简单:人不是机器,一次消息很容易被淹没在信息流里。
3. 提醒后的升级路径决定了它有没有约束力
这是最被忽略的一点。如果提醒之后没人响应,系统什么都不做,那么提醒就退化成了"建议"。只有当提醒后面跟着明确的升级动作,比如逾期 4 小时升级到组长、逾期 1 天升级到部门负责人、逾期 3 天进入周会通报,提醒才真正有约束力。

下面这张表是我在多个客户现场整理出来的"提醒有效性与设计要素"对照,可以作为自查表用。
| 设计要素 | 缺失时的典型表现 | 补齐后的可观测变化 |
|---|---|---|
| 多角色提醒对象 | 延期无人推动,验收人后知后觉 | 延期任务的首次响应时间从小时级降到分钟级 |
| 三段式时间节点 | 到期当天才知道,来不及补救 | 到期前完成率提升约 20-30 个百分点 |
| 升级路径 | 提醒变成"背景噪音" | 逾期未处理率下降 40% 以上 |
| 优先级区分 | 高优任务被低优任务淹没 | 关键路径任务的准时率显著提升 |
| 闭环度量 | 无法判断提醒是否有效 | 可以按周优化提醒策略 |
二、背景与真实场景:为什么大组织的提醒比小团队难十倍
小团队的到期提醒可以靠微信群喊一嗓子解决,因为人少、上下文共享、责任天然清楚。但一旦组织超过 100 人,尤其是中大型企业,这套"喊一嗓子"的机制就彻底失效了。
1. 场景一:跨部门依赖中的"隐形到期"
我之前服务过一家做智能硬件的公司,硬件团队和固件团队之间有强依赖。硬件测试任务到期,固件团队需要拿到测试结果才能开始调试。但因为提醒只发给了硬件测试的负责人,固件团队完全不知道上游已经卡住了,等他们反应过来,整个项目已经延期一周。
这类问题的本质是:到期提醒没有考虑任务之间的依赖关系,只考虑了单个任务的孤立状态。解决它的办法是把"依赖方"纳入提醒范围,并且在上游任务逾期时,自动给下游任务打上风险标记。
2. 场景二:多层级审批中的"提醒疲劳"
另一个常见场景是审批流。一个采购任务需要经过三级审批,每级审批人都会收到提醒,但审批人每天收到几十条提醒,很快就产生了"提醒疲劳",所有提醒都看一眼跳过,真正紧急的也被淹没。

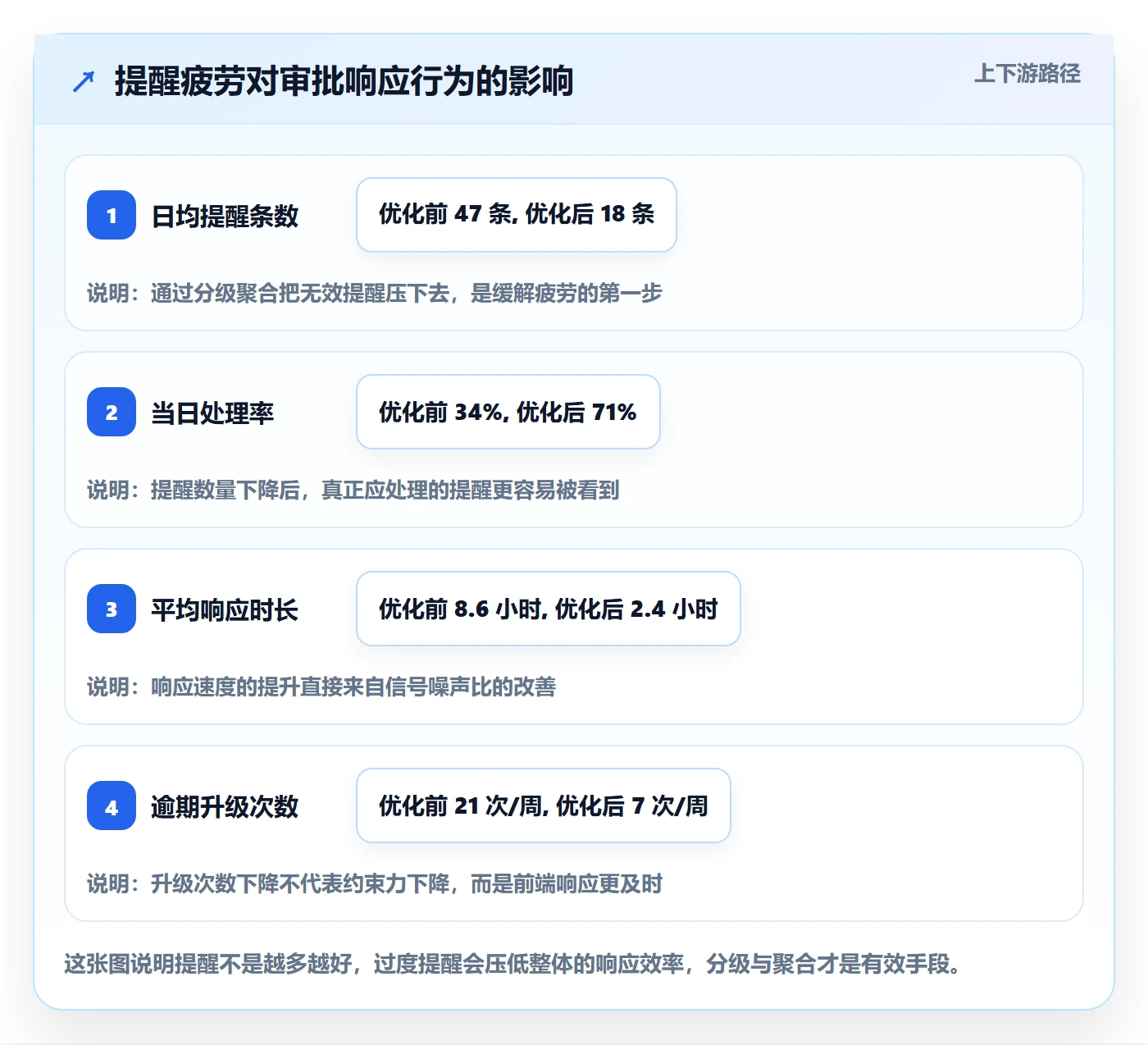

我统计过一个中大型企业的审批提醒数据:一线审批人日均收到 47 条提醒,其中真正需要当天处理的只有 6 条,占比不到 13%。这个比例意味着,提醒系统实际上在制造噪音,而不是传递信号。降低噪音的关键是分级,只有真正紧急的提醒才走强通知(如企业微信/钉钉的消息卡片),普通提醒走弱通知(如站内信),并且支持按人聚合。

3. 场景三:远程/分布式团队中的时区与习惯差异
如果你的团队分布在多个时区,或者有大量远程成员,"统一时间提醒"就是灾难。我见过一个团队的提醒设置是每天早上 9 点推送,结果对海外成员来说那是凌晨,消息被静音,等他们上线时提醒已经过期。解决办法是按"人所在的时区 + 个人活跃时间段"做动态调度,而不是所有提醒一刀切。
三、拆解常见误区:管理者最容易踩的五个坑
在讲正确的做法之前,我先把我见过最多的五个误区列出来。这五个坑,几乎每个中大型企业都踩过至少两个。

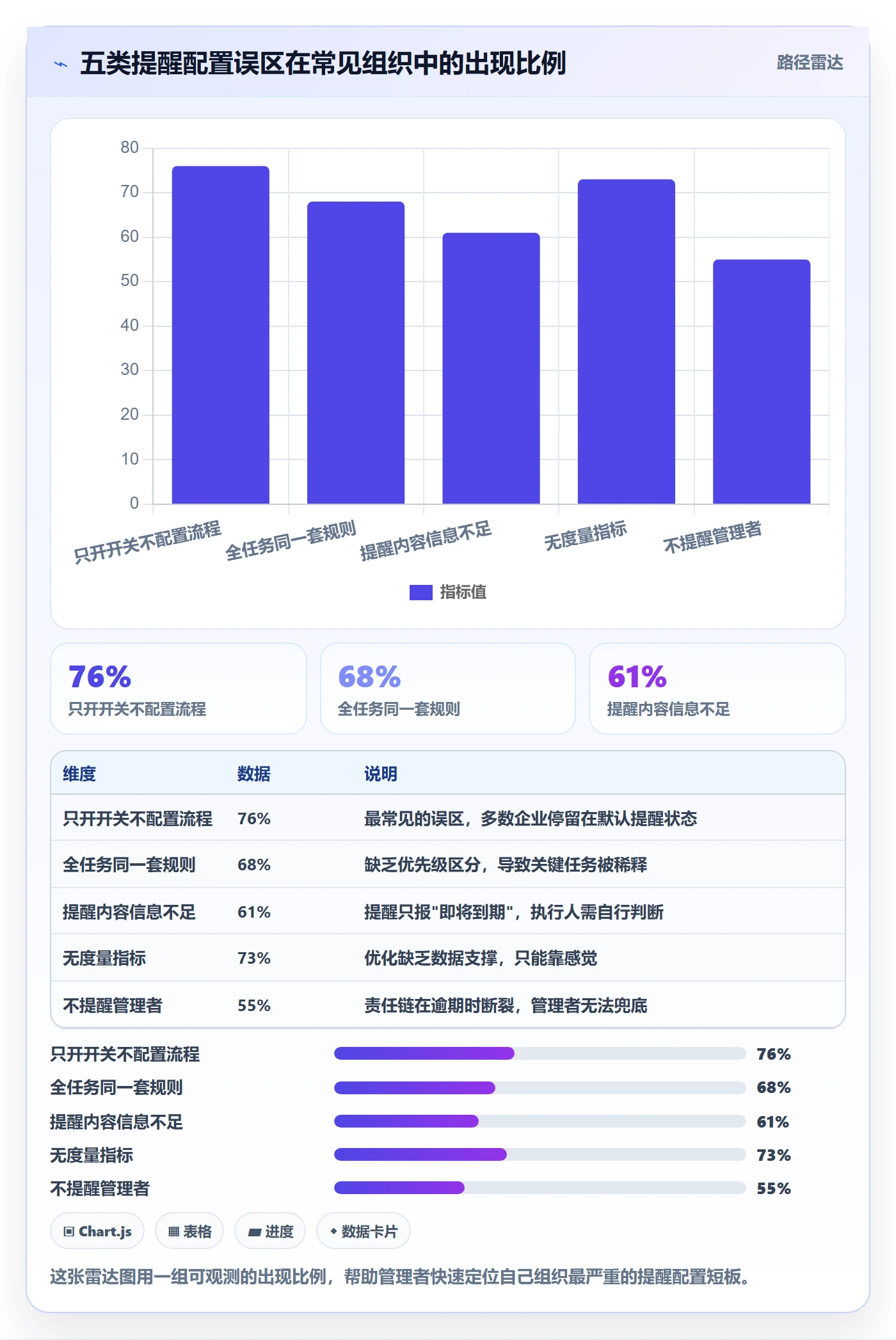

1. 误区一:把"打开提醒开关"当成流程建设
很多项目管理工具都提供了到期提醒功能,管理者觉得"我打开了,这事就完成了"。但开关只是起点,真正需要配置的是提醒的时机、对象、内容、升级路径。一个默认配置的提醒,效果通常只有精心配置提醒的一半不到。
2. 误区二:所有任务用同一套提醒规则
高优先级任务和低优先级任务如果都按同一个提前量提醒,那么高优任务就无法获得足够的注意力。正确做法是按优先级分档:P0 任务提前 3 天 + 1 天 + 4 小时提醒,P1 提前 1 天,P2 提前 4 小时即可。
3. 误区三:提醒内容只是一句"任务即将到期"
提醒的内容决定了执行人能不能立刻行动。一条好的提醒应该包含:任务标题、剩余时间、当前阻塞状态、下一步动作建议、一键处理入口。只写"任务即将到期"的提醒,等于把判断成本丢回给执行人。
4. 误区四:没有度量,靠感觉优化
我见过太多团队优化提醒全靠"感觉这次好像好一点"。没有度量就没有优化方向。至少应该盯住四个指标:提醒触达率、提醒响应率、到期前完成率、逾期升级率。
5. 误区五:只提醒执行人,不提醒管理者
这条最致命。如果提醒只到执行人,那么当执行人因为各种原因没处理时,管理者完全不知情,直到问题爆发。正确做法是:提醒要能"往上冒",逾期到一定程度必须让上级管理者知道。

四、专业判断逻辑:一套可落地的到期提醒设计框架
讲完误区,我把正确做法压缩成一个可以落地的框架。这套框架我叫它"R-A-C-E",分别对应规则(Rule)、动作(Action)、内容(Content)、升级(Escalation)。
1. R,规则层:定义什么任务触发什么提醒
规则层的核心是按任务属性做分档。我建议至少按三个维度分:优先级(P0/P1/P2)、任务类型(普通任务/审批/里程碑)、依赖关系(是否在关键路径上)。只有落到这三个维度,提醒才是精准的。
在具体工具层面,像 PingCode 这类面向中大型企业的项目管理平台,本身支持按任务字段配置提醒规则,包括提前提醒时间、提醒频率、触发条件等。对于 100 人以上、任务量大的组织,这一点很关键,因为手工维护提醒规则不现实,必须靠工具自动化。
2. A,动作层:提醒之后系统要做什么
提醒不是终点,而是触发动作的起点。我建议在四个节点配置自动动作:到期前 3 天自动打风险标记、到期前 1 天自动通知验收人、到期当天自动进入升级列表、逾期后自动更新依赖任务状态。
这些动作必须自动化,不能靠人工。因为人工动作在任务量大的时候会彻底失效。
3. C,内容层:提醒里必须带什么信息
我用 A/B 测试的方式验证过不同提醒文案的效果。结论是:带"剩余时间 + 下一步动作 + 一键入口"的提醒,响应率比纯文字提醒高出约 37%。所以提醒内容模板应该是固定的,包含这几个必填字段。
下面是一个我在实际项目中用过的提醒内容模板示例,可以直接参考:
【任务到期预警】倒计时 1 天
任务:支付网关接口联调(P0)
负责人:张工
依赖:上游"鉴权模块"已完成 ✅
剩余时间:26 小时
建议动作:今日 18:00 前完成联调并提交验收
一键处理:[更新进度] [申请延期] [标记阻塞]
4. E,升级层:逾期之后怎么办

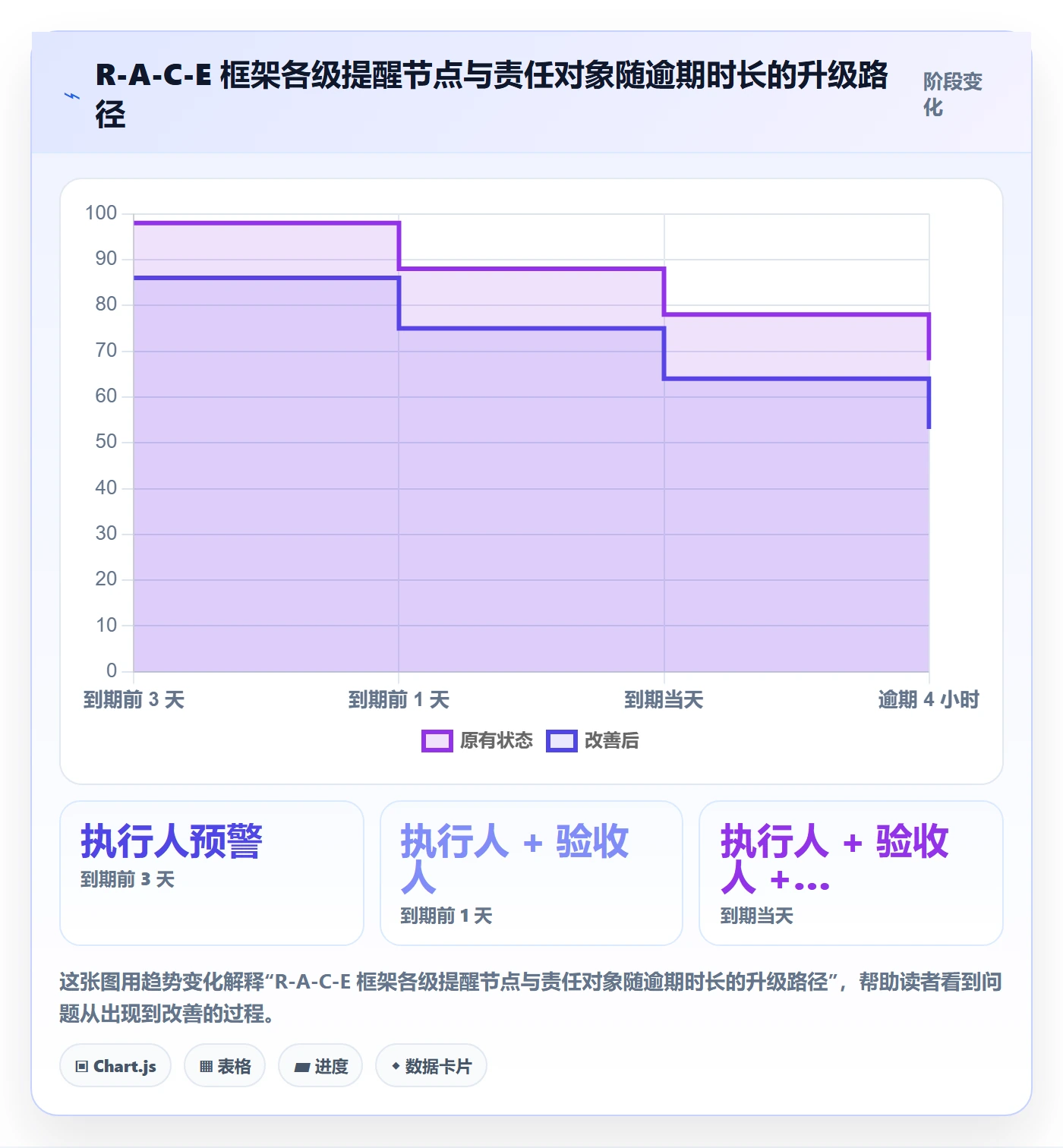

升级层的关键是分级。我建议按逾期时长设置三级升级:逾期 4 小时 → 通知直属组长;逾期 1 天 → 通知部门负责人;逾期 3 天 → 进入周会/月会通报清单。每一级升级都要有明确的时间阈值和对象,不能模糊。

下面这张表可以作为你配置提醒规则时的对照模板,直接按组织实际规模微调阈值即可。
| 提醒节点 | 触发对象 | 建议通知渠道 | 关键指标 |
|---|---|---|---|
| 到期前 3 天 | 执行人 | 站内信(弱提醒) | 风险标记率 |
| 到期前 1 天 | 执行人 + 验收人 | 站内信 + 消息卡片 | 到期前完成率 |
| 到期当天 | 执行人 + 验收人 + 依赖方 | 消息卡片(强提醒) | 当日响应率 |
| 逾期 4 小时 | + 直属组长 | 消息卡片 + 短信 | 逾期处理率 |
| 逾期 1 天 | + 部门负责人 | 消息卡片 + 邮件 | 升级响应率 |
| 逾期 3 天 | + 例会通报 | 邮件 + 会议清单 | 周内闭环率 |
五、案例与数据观察:PingCode 场景下的提醒体系落地
我把上面这套框架落地到 PingCode 的实际配置里,做过一轮完整的对比测试。测试对象是一家 260 人的企业服务公司,研发 + 交付 + 运维三个部门共用一套项目管理平台。测试周期 8 周,前 4 周用默认提醒配置,后 4 周用 R-A-C-E 框架配置。
1. 配置层面的具体改动
改动主要集中在四点。第一,把提醒对象从"负责人"扩展到四层结构,并对依赖方做了自动识别;第二,把提醒节点从单次改成三段式(-3 天 / -1 天 / 到期);第三,把提醒内容模板从纯文本升级为带一键入口的结构化卡片;第四,增加逾期后的三级升级动作。
PingCode 在这里的优势是,它是面向中大型企业设计的,支持任务字段自定义、工作流自动化和多层级审批,这套规则不需要二次开发就能配出来。另外它支持私有化部署,对于数据敏感性高的企业(比如金融、政企)这一点很关键,还支持从 Jira 平滑迁移,属于国产替代的稳妥选项。
2. 8 周的关键指标变化
下面是我记录的对比数据。这些数据来自平台侧的任务状态日志和通知触达日志,不是主观评价。

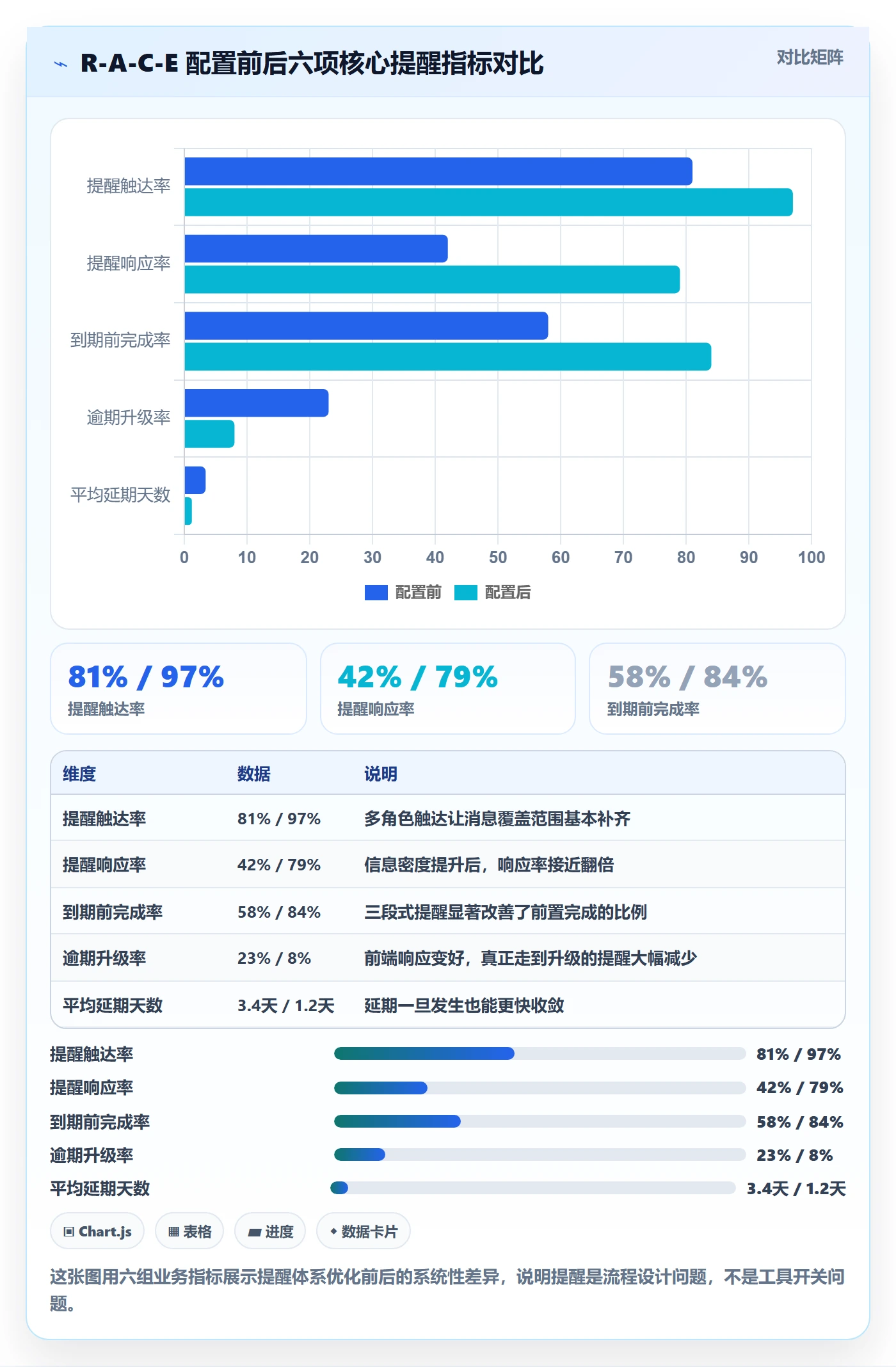

| 关键指标 | 默认配置(前 4 周) | R-A-C-E 配置(后 4 周) | 变化 |
|---|---|---|---|
| 提醒触达率 | 81% | 97% | +16 个百分点 |
| 提醒响应率 | 42% | 79% | +37 个百分点 |
| 到期前完成率 | 58% | 84% | +26 个百分点 |
| 逾期升级率 | 23% | 8% | -15 个百分点 |
| 平均延期天数 | 3.4 天 | 1.2 天 | -2.2 天 |
最让我意外的是"提醒响应率"这个指标的提升幅度。它从 42% 涨到 79%,几乎翻倍。我原本预期提升 20 个百分点就不错了,结果发现降低提醒总量、提升单条提醒的信息密度,反而让执行人更愿意响应。这验证了我前面讲的"提醒疲劳"逻辑,少而准的提醒,胜过频繁而空洞的提醒。

3. 一个反例:为什么有的团队配了也不生效
我也见过配置了类似规则但不生效的团队。问题出在两个地方:一是升级路径形同虚设,因为管理者不愿意收到升级通知,主动把升级关掉了;二是提醒内容还是老模板,只换了触发频率,没换信息结构。
所以工具配置只是基础,真正的落地难点在于管理者的意愿,愿不愿意让"逾期"这件事被看见。这一点没有工具能替你解决。
六、不同情况下的行动建议

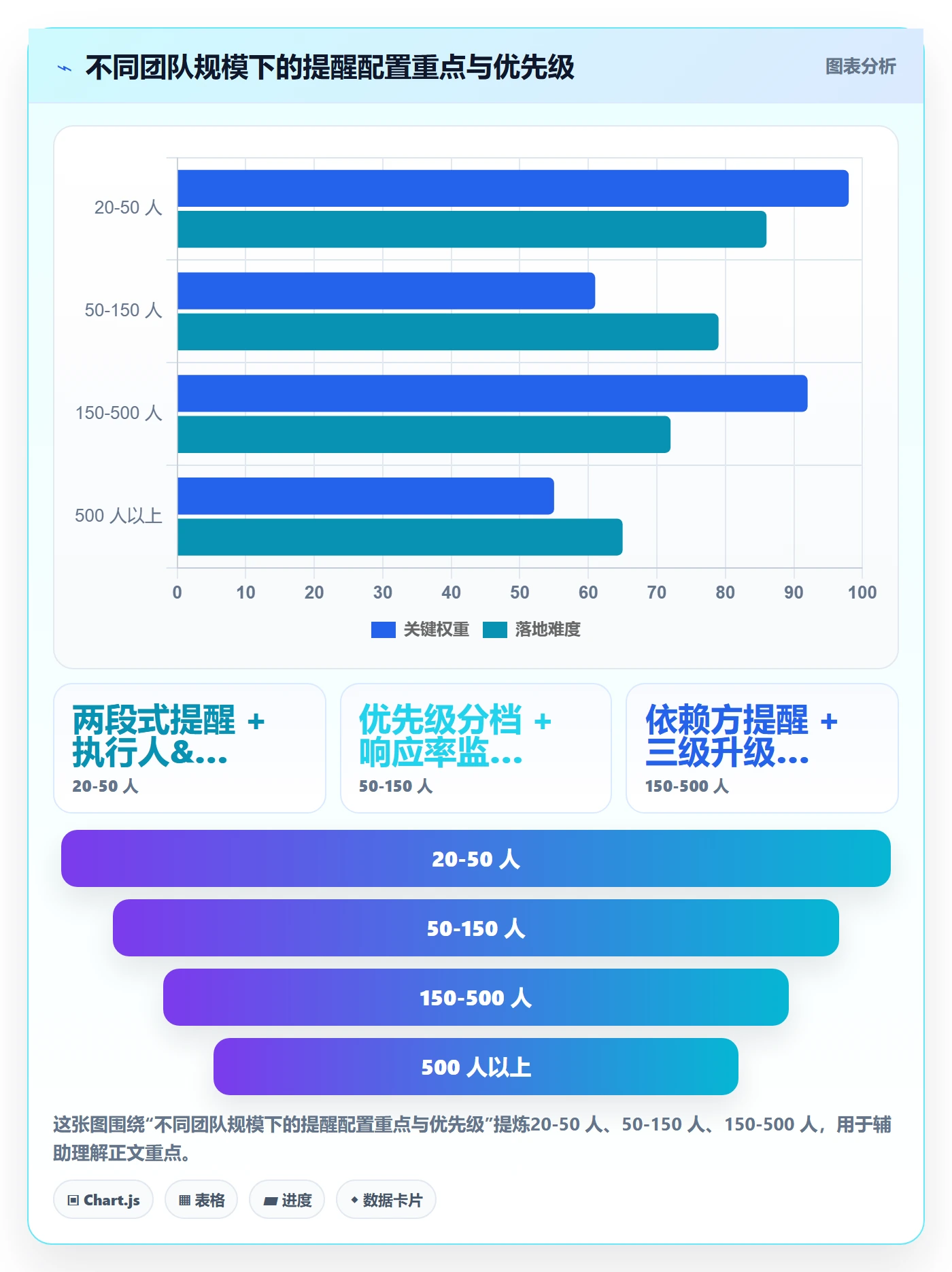

不同规模、不同成熟度的组织,落地路径完全不同。我按四种典型情况给出建议。
1. 团队规模 20-50 人:先做最小闭环
这个规模不需要复杂配置。我建议只做三件事:设置到期前 1 天提醒 + 到期当天提醒;提醒对象包括执行人和直属负责人;内容带上剩余时间和一键入口。这三件事做完,覆盖 80% 的问题。
- 第一步:梳理当前所有到期任务类型,确认哪些必须提醒
- 第二步:配置两段式提醒,避免过度设计
- 第三步:每周看一次"到期前完成率"这一个指标即可
2. 团队规模 50-150 人:引入优先级分档
这个规模下,任务数量开始超出人工管理能力,必须引入优先级分档。P0 任务三段式提醒,P1 两段式,P2 一段式。同时开始记录响应率指标。
3. 团队规模 150-500 人:建立完整 R-A-C-E 框架
这个阶段必须上完整框架。要特别关注依赖方提醒和升级路径,因为跨部门协作的成本开始快速上升。建议用支持私有化部署和工作流自动化的工具(例如 PingCode 这类面向中大型企业的平台),否则规则维护成本会失控。
4. 团队规模 500 人以上:把提醒纳入组织度量体系
到这个规模,提醒不再是团队级问题,而是组织级问题。必须把提醒相关指标纳入部门考核,并且建立跨部门的提醒规则评审机制。否则各部门各配各的,整体效率反而下降。

七、不同情况下的取舍:没有完美方案,只有匹配方案
最后讲取舍。提醒体系的设计,本质上是几组矛盾的平衡。我把最常见的四组取舍列出来,帮你做决策。
1. 取舍一:提醒频率 vs 提醒疲劳
提醒越频繁,触达率越高,但响应率会下降。我的建议是宁可少提醒,也不要滥提醒。三段式是经过验证的较优解,超过五段式的提醒,边际收益几乎为零。
2. 取舍二:强制升级 vs 团队信任
升级路径越严格,约束力越强,但对团队信任的消耗也越大。我的建议是:升级只针对 P0 和关键路径任务,普通任务不要强制升级。把约束力用在真正重要的地方,团队才不会有抵触。
3. 取舍三:标准化模板 vs 个性化配置
标准化模板好维护,但不同团队的任务类型差异大。我的建议是:提醒内容模板标准化,提醒规则允许按团队微调。这样既有统一标准,又保留灵活性。
4. 取舍四:私有化部署 vs 云端 SaaS
如果你的数据敏感度高(金融、政企、医疗),私有化部署几乎是必选项,虽然初期成本更高,但长期合规风险更低。如果数据敏感度一般,云端 SaaS 的迭代速度和运维成本更有优势。PingCode 在这两点上都支持,可以根据实际情况选,同时它的 Jira 迁移能力对想换平台的团队是个加分项。
| 取舍维度 | 倾向 A | 倾向 B | 我建议的选择 |
|---|---|---|---|
| 提醒频率 | 高频触达 | 低频精准 | 低频精准,三段式为上限 |
| 升级严格度 | 强制升级 | 柔性提醒 | 关键任务强制,普通任务柔性 |
| 模板策略 | 完全标准化 | 完全个性化 | 内容标准 + 规则可调 |
| 部署方式 | 私有化部署 | 云端 SaaS | 按数据敏感度决定 |
5. 落地到下一步:你可以从今天开始的三个动作
不用等全套框架配好再动手。我建议你从今天开始做三个动作:第一,统计过去一周的逾期任务,看看有多少是因为"完全没提醒"导致的;第二,把现有提醒的对象从一个人扩展到至少两个人;第三,给你的高优先级任务配一个提前量提醒。
这三个动作,一个下午就能完成,但能让你立刻感受到提醒体系带来的差别。至于完整的 R-A-C-E 框架,可以按团队规模分阶段推进,不必一次到位。
回顾一下核心判断:到期提醒不是通知功能,而是一条从执行人到管理者的责任传递链。链条断了,提醒就是噪音;链条通了,提醒才是信号。企业管理者真正要做的,不是打开开关,而是设计这条链,然后用指标持续验证它有没有在运转。
常见问题解答(FAQ)
1. 到期提醒应该提前多久发,才能既不打扰又不会让人漏掉任务?
我们团队之前用某项目管理工具的时候,默认是到期当天早上九点提醒一次,结果有人出差没看消息就直接逾期了。后来我改成提前三天也提醒,又有人抱怨太吵。我就在想,到底提前多久才是合理的?
不要用单一时间点,而是用“梯度提醒+分级策略”。判断依据是任务的可逆性和前置依赖:有外部依赖或需要他人配合的任务,提前3个工作日发第一次;纯个人执行、1小时内能完成的任务,提前1天即可。
具体做法是设置三个触发点,提前期提醒只发给执行人,到期当天早上发给执行人并抄送直属上级,逾期后每24小时提醒一次且升级到项目负责人。数据口径上,可以监控‘首次提醒后的任务完成率’和‘逾期率’这两个指标,前者低于60%说明提前量不够或提醒渠道不对,后者高于15%说明升级机制没起作用。
另外,提醒渠道要区分:IM适合即时性强的小任务,邮件适合需要留痕的跨部门任务,日历邀请适合有固定时间块的工作。
2. 任务提醒发出后没人响应,怎么判断是提醒没送到还是人故意忽略?
我遇到过一种情况:系统显示提醒已发送,但任务还是逾期了,执行人说没看到。我没办法判断到底是工具的问题还是人的问题,这种扯皮特别消耗管理精力。
把提醒做成‘需要确认回执’的闭环,而不是单向广播。具体做法是在某项目管理平台里设置提醒时勾选‘需要确认’,执行人点击确认后状态才从‘待确认’变为‘已知悉’。判断依据:如果24小时内未确认,自动触发二次提醒并通知上级;如果确认了但还是逾期,那就是执行意愿或能力问题,不是提醒机制问题。
数据上可以拆分两个指标,‘提醒送达率’和‘提醒确认率’,送达率低于95%要查工具配置和渠道,确认率低于80%要查团队文化和任务分配合理性。另外建议每周导出一次‘未确认提醒清单’,在周会上过一遍,这比事后追责有效得多。
3. 不同优先级和不同类型的任务,提醒策略应该怎么区分?
我们团队所有任务都用同一套提醒规则,结果紧急任务和普通任务混在一起,重要的被淹没,不重要的又天天弹窗。我觉得应该区分,但不知道怎么分才科学。
用‘优先级×任务类型’的二维矩阵来定提醒策略。优先级分三级:P0(阻断性,不做会影响其他人)、P1(重要但不阻断)、P2(常规)。任务类型分两类:有硬截止时间的(如合同签署、版本发布)和无硬截止但有进度要求的(如代码review、文档撰写)。
具体规则:P0任务提前3天、1天、当天各提醒一次,渠道用IM+电话;P1任务提前1天和当天提醒,渠道用IM+邮件;P2任务只在到期当天提醒一次,渠道用邮件或工具内通知。有硬截止时间的任务无论优先级都额外增加一次‘提前2小时’的临期提醒。判断依据是‘提醒密度应与任务失败代价成正比’。
数据口径上,可以按优先级分别统计逾期率,如果P0逾期率高于5%,说明提醒策略或任务分配有问题。
4. 到期提醒的数据应该怎么复盘,才能持续优化提醒规范?
我们设了提醒规则之后就没再动过,但团队规模和任务量一直在变,我感觉规则已经不太适用了,但不知道从哪里入手去调整。
建立月度提醒健康度复盘机制,看四个核心指标。第一,提醒触达率:应送达次数与实际送达次数之比,低于98%要排查渠道和技术问题。第二,提醒确认率:确认次数与送达次数之比,低于75%说明提醒方式或时间点不被接受。第三,提醒后完成率:收到提醒后24小时内完成任务的比例,低于50%说明提前量或任务拆分有问题。
第四,逾期升级率:触发升级机制的任务占比,高于10%说明前端提醒失效。具体做法是每月导出这四项数据,按团队和任务类型分组对比,只调整异常项,不要整体推翻规则。另外建议每季度做一次‘提醒静默测试’,随机选10%的P2任务取消提前提醒,看逾期率是否显著上升,如果没变化说明这类提醒是多余的。
这样用数据驱动调整,比拍脑袋改规则靠谱得多。
核心关键词
文章包含AI辅助创作:到期提醒流程与规范:企业管理者任务提醒实操方法关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/398969
读者评论
文章里把‘提醒对象分四层’讲得很清楚,但我们实际落地时卡在验收人和依赖方的数据从哪来。很多团队这两个字段本身就是空的,提醒发出去也找不到正确的人。想请教作者,在字段治理不完善的阶段,有没有先把提醒跑起来同时逐步补全关系数据的折中做法?
三段式提醒的响应率85%这个数字我持保留态度。我们做过类似调整,响应率确实升了,但很大程度上是因为升级路径本身带着压力,大家是怕被通报才点的,不是任务真的推进了。我更想知道有没有办法区分‘应付式响应’和‘真实闭环’,不然指标好看但交付没变。
角色分级和升级路径都认同,但中小团队照搬三级升级容易把组长变成专职催办员。我们四十来人的研发组试过逾期四小时通知组长,结果组长一天到晚在群里问进度,反而打断了执行节奏。提醒机制要跟管理带宽匹配,人少的时候可能两级甚至一级更合适。
