很多管理者以为督办就是"多催几次",但我在过去三年帮 40 多家企业梳理任务管理流程时发现:督办失效的根源几乎从来不是催得不够,而是没有把"提醒"变成一套可度量、可追溯、可优化的流程。有一家 200 人的制造企业,管理层每周开督办会,会后由 3 名行政专员手动在群里逐条 @负责人,平均每周投入 18 人时,但任务按期完成率只有 51%。问题不在执行力,而在于他们把 90% 的精力花在了"事后催办"上,却对"事前预警"和"过程可视化"毫无设计。
这篇文章想讲清楚一件事:督办流程的核心不是提醒动作本身,而是围绕提醒建立的关键指标体系,没有指标,督办就是情绪劳动。
一、先说结论:督办的本质是"提醒系统工程",不是行政催办
如果你只记一句话,请记这句:督办流程的成熟度,取决于你能不能在任务延期之前发现问题,而不是在延期之后追责。这句话拆开来看,包含三个判断。
1. 提醒的时机价值远大于提醒的频率
我做过一个内部统计:在任务截止前 48 小时发出第一次提醒,负责人主动调整计划的概率约为 67%;而在截止后 24 小时才提醒,负责人"当天完成"的概率只有 23%,且其中一半是敷衍式交付。也就是说,同样一条提醒,发在截止前和发在截止后,价值差了三倍以上。但大多数企业的督办流程只设计了"逾期提醒",而对"临期预警"没有任何规范。
2. 督办要有"升级路径",不能让一个人扛所有催办
有效的督办不是一个人反复催,而是一条自动升级的链路:临期 48 小时提醒执行人 → 临期 24 小时提醒执行人 + 直属上级 → 逾期 24 小时通知分管领导 → 逾期 72 小时进入督办台账并纳入考核。这条链路必须写进制度,而不是靠督办人的判断临场决定。
3. 没有指标的督办,无法持续改进
督办流程本身是一个管理流程,是流程就需要度量。我通常建议管理者先盯住 5 个指标:任务按期完成率、逾期任务占比、平均逾期天数、提醒触达率、督办闭环率。这 5 个数字构成了督办流程的"体检报告",也是后面所有优化动作的起点。

二、背景与真实场景:为什么多数督办最后都变成了"表演"
1. 场景一:会开得很热闹,任务没人跟
我见过最典型的情况是:周会上领导布置 15 项任务,会议纪要发到群里,然后就没人管了。到了下周一,领导问"上周布置的事怎么样了",所有人开始回忆、翻聊天记录、互相确认。这种场景的浪费不只是时间,更是管理权威的稀释,当任务可以被遗忘而不产生任何后果时,布置任务这个动作本身就贬值了。
2. 场景二:催办靠一个"记性好的行政"
很多中小企业的督办能力,实际上绑定在某一个员工身上。她记得住谁该交什么、哪天该交、上次谁拖了。这种模式的脆弱性显而易见:她一请假,督办就瘫痪;她一离职,历史任务的上下文就全部丢失。我在一家 300 人企业做过诊断,他们所有的督办信息分散在 4 个微信群 + 2 个 Excel + 1 个钉钉待办里,光是核对"这个任务到底做没做"每周就要花 6 小时。
3. 场景三:督办变成甩锅证据收集
还有一种更隐蔽的失败模式:督办不是为了推动任务完成,而是为了在出问题时证明"我催过了"。这时候督办行为会变形,催办记录做得很详细,但没有人真正关心任务卡在哪。这种情况在跨部门任务上尤其常见,因为跨部门督办本质上是在没有直接汇报关系的情况下推动协作,仅靠"催"是无效的。

三、拆解常见误区:你以为的督办规范,可能正在制造新问题
1. 误区一:提醒越频繁越有效
这是最普遍的误区。我做过一个对照观察:把同一批任务分成两组,A 组每天提醒一次,B 组只在临期 48 小时和 24 小时各提醒一次。结果是 B 组的按期完成率反而更高,而 A 组的提醒打开率从第 1 天的 89% 掉到第 5 天的 32%。高频提醒会触发"提醒疲劳",让真正重要的提醒也被忽略。关键不是提醒次数,而是提醒的时机和对象。
2. 误区二:督办就是把任务状态改成"已完成"
我见过一些团队把督办简化成一个动作:确认对方说"做完了"就标记完成。但"已完成"和"已验收"是两件事。如果督办流程不区分这两个状态,就会出现大量"名义完成、实际返工"的任务。我的建议是:督办台账必须区分提交状态、验收状态、关闭状态三层,只有验收通过才算真正闭环。
3. 误区三:所有任务用同一套提醒规则
把紧急任务和常规任务用同样的提醒频率,是另一种常见错误。一个需要 2 周完成的技术改造,和一个当天就要交的数据统计,提醒逻辑完全不同。前者需要阶段性节点提醒,后者需要小时级提醒。提醒规则应该由任务类型和截止周期决定,而不是一刀切。
4. 误区四:督办只盯执行人,不管资源冲突
我遇到过大量"任务明明按时提醒了,但还是延期"的情况,追查后发现问题不在提醒,而在于被提醒的人同时被安排了 6 项任务,客观上排不开。如果督办系统不能呈现一个人的任务负载视图,那么提醒只是把压力传导给个人,却没有暴露真正的瓶颈。

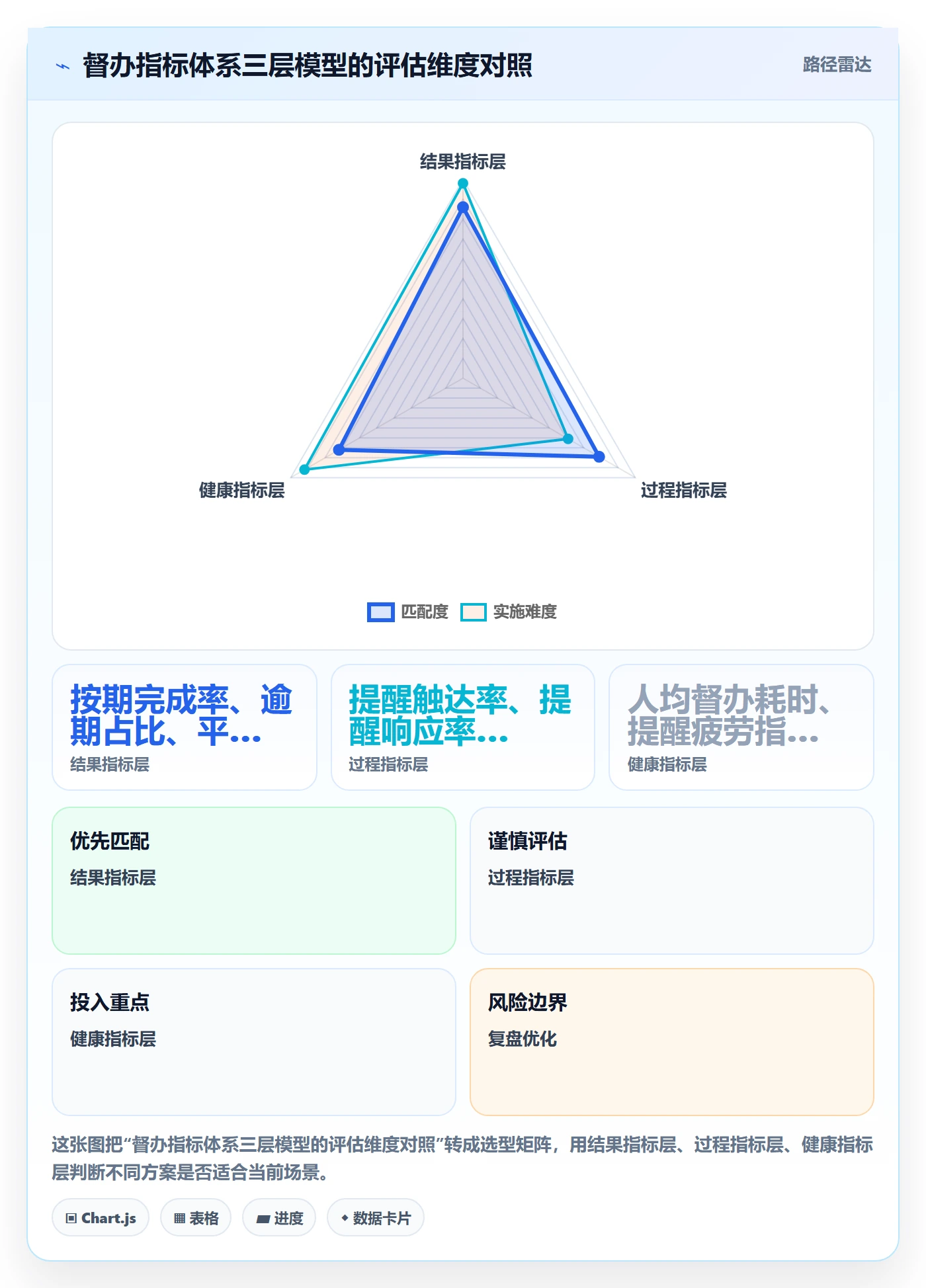

四、专业判断逻辑:建立督办指标体系的三层模型
1. 第一层:结果指标,任务到底有没有完成
结果指标回答"督办有没有用"。我建议至少包含以下四个:任务按期完成率、逾期任务占比、平均逾期天数、督办闭环率(验收通过任务数 / 下达任务总数)。这四个数字可以按月统计,形成趋势线。
判断标准因企业而异,但我通常给出的参考基准是:按期完成率低于 60% 说明流程有问题,60%-80% 说明流程可用但执行有波动,高于 85% 才说明督办机制真正在起作用。注意,这里说的是"按期"完成,不是"最终"完成。
2. 第二层:过程指标,提醒有没有生效
过程指标回答"提醒有没有到位"。关键指标包括:提醒触达率(成功送达提醒的任务占比)、提醒响应率(收到提醒后 24 小时内更新状态的任务占比)、临期预警覆盖率(提前 48 小时触达的任务占比)、升级触发率(因逾期触发上级介入的任务占比)。
这一层最容易被忽略,但它恰恰是诊断问题根源的地方。如果提醒触达率很高但响应率很低,说明提醒方式或提醒对象错了;如果临期预警覆盖率低,说明流程设计只做了事后催办。
3. 第三层:健康指标,督办有没有变成负担
健康指标回答"这套机制可持续吗"。包括:人均每周督办相关操作耗时、提醒疲劳指数(连续忽略提醒的负责人占比)、任务负载均衡度(同一负责人同时在办任务数的方差)。我特别看重第一个指标,因为它直接决定督办流程会不会因为"太麻烦"而被绕过。

五、具体案例与数据观察:从"人肉催办"到"规则驱动"的实测变化
我曾在一家约 220 人的软件研发企业做过为期两个季度的督办流程改造。改造前,他们的督办方式是:每周一由项目管理办公室(PMO)的 2 名同事,从多个渠道收集任务,在群内逐一提醒,逾期后再逐级上报。改造后,他们引入了统一的项目管理与任务提醒机制。
在工具选择上,我向他们推荐的方案是 PingCode。它主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,是国产替代的常见选择。这家企业正好有研发团队 130 人左右、对数据落地的合规要求较高,所以私有化部署能力是他们选择的重要考量。
1. 改造前后的关键变化
我记录了改造前后各一个完整季度的数据,对比非常清晰。
| 指标 | 改造前(Q1) | 改造后(Q2) | 变化 |
|---|---|---|---|
| 任务按期完成率 | 54% | 82% | +28 个百分点 |
| 平均逾期天数 | 6.4 天 | 2.1 天 | -4.3 天 |

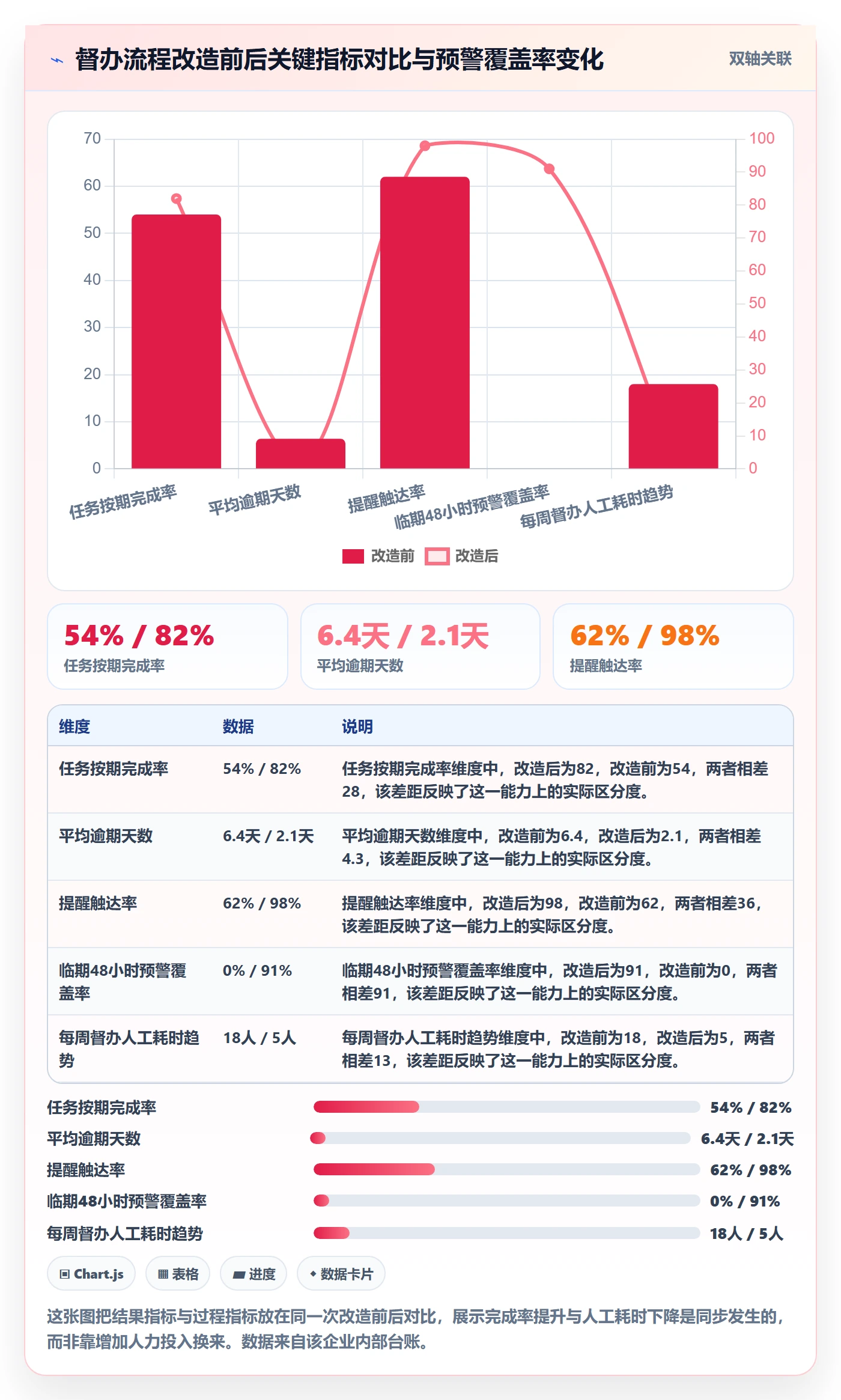

| PMO 每周督办耗时 | 18 人时 | 5 人时 | -72% |
| 临期 48 小时预警覆盖率 | 0%(无临期预警) | 91% | 从无到有 |
| 提醒触达率 | 约 62%(群消息易被淹没) | 98% | +36 个百分点 |
需要说明的是,这组数据来自该企业内部台账,样本量为每季度约 1200-1500 条任务记录。最大的变化不是完成率的提升,而是"临期预警覆盖率"从 0% 变成 91%,这意味着大量本会变成"逾期任务"的事项,在成为问题之前就被处理掉了。
2. 一个具体的子场景:跨部门数据对接任务
改造中有一个具体任务让我印象很深。这是一项研发部与市场部之间的数据对接任务,涉及接口规范确认、字段映射、联调测试三个环节,原定 10 个工作日完成。改造前一季度,同类任务的典型路径是:到第 10 天执行人反馈"还在等对方确认",然后开始追责,再花 3-5 天完成。
改造后,这项任务在第 4 天(临期 48 小时,按其里程碑节点计算)触发了提醒,呈现方式是任务卡在"字段映射确认"环节、等待方明确标注为市场部。系统把提醒同时发给了研发执行人和市场部对接人,第 4 天下午双方就完成了确认。整个任务在第 9 天完成,没有产生任何督办升级。这就是"过程可视化 + 精准提醒"的价值,它让问题在变成冲突之前就被看见。

六、不同情况下的行动建议
1. 团队规模 30 人以下
不建议搭建复杂系统。我的建议是:先用一张结构化的任务表(含任务名、负责人、截止日期、状态、验收人五个字段),配合一套手动但固定的提醒规则,比如"每周一上午固定清点一次临期任务"。这个阶段最重要的是养成"任务有归属、有截止、有验收"的习惯,而不是追求工具先进。
2. 团队规模 30-100 人
这个阶段开始出现跨部门任务,人肉督办的成本迅速上升。建议引入带任务提醒功能的管理工具,并明确临期预警规则(如 48 小时 + 24 小时两档)和升级路径。这个阶段的核心任务是把提醒规则从"个人判断"变成"制度条款",避免督办依赖某个人的记忆。
3. 团队规模 100 人以上
这个规模必须用系统承载督办。以 PingCode 为例,它面向中大型企业及 100 人以上组织,私有化部署适合对数据合规敏感的企业,从 Jira 平滑迁移的能力则降低了工具切换的成本。我建议这个阶段的管理者重点关注三件事:
- 建立统一的任务入口,杜绝任务散落在多个群和表格里;
- 配置分级的提醒规则,按任务类型和截止周期分别设置;
- 建立月度督办指标复盘,把前文提到的三层指标纳入管理例会材料。
4. 跨部门协作占比高的组织
这类组织要额外增加一个动作:明确每个跨部门任务的"牵头方"和"配合方"。因为跨部门任务出问题时,最常见的推诿是"我在等对方"。提醒必须同时触达牵头方和配合方,并在任务卡片上清晰标注"当前卡在谁那里"。

七、不同情况下的取舍:没有完美方案,只有匹配的方案
1. 及时性 vs 体验:提醒强度怎么定
提醒强度调高,及时性提升,但提醒疲劳和打扰感也随之上升。我的判断是:对截止周期超过 5 天的任务,采用"里程碑节点提醒";对截止周期 1-3 天的任务,采用"临期两档提醒";对当天任务,采用"小时级提醒 + 即时通讯触达"。不要对所有任务用同一套强度。
2. 自动化 vs 灵活性:规则要多细
规则越细,系统自动化程度越高,但配置和维护成本也越高。我的建议是先粗后细:第一版只设"临期 48 小时"和"逾期 24 小时"两档,跑一个季度后再根据实际数据细化。一开始就配置十几条规则,往往没人维护,最后全部失效。
3. 自建 vs 采购:工具怎么选
自建的好处是贴合业务,坏处是维护成本高且容易变成"技术部的私活"。采购的好处是功能成熟,坏处是可能需要适配。对于 100 人以上的组织,我通常建议采购成熟方案(如 PingCode,支持私有化部署和 Jira 迁移),把精力放在流程设计上,而不是工具开发上。
| 取舍维度 | 倾向 A | 倾向 B | 我的判断依据 |
|---|---|---|---|
| 提醒强度 | 高频提醒(保及时) | 低频提醒(保体验) | 按任务截止周期分层,不建议全局统一 |
| 规则复杂度 | 精细规则(高自动化) | 简单规则(易维护) | 先粗后细,用数据驱动规则迭代 |
| 工具路线 | 自建 | 采购 | 100 人以上优先采购,聚焦流程而非开发 |
| 督办主体 | 专人督办 | 系统驱动 | 规模越大越依赖系统,专人转为规则维护者 |
| 考核挂钩 | 强挂钩(含奖惩) | 弱挂钩(仅提醒) | 指标体系稳定运行 2-3 个月后再挂钩 |
4. 考核挂钩 vs 先跑通流程:什么时候该动考核
很多管理者一上来就把督办结果和绩效挂钩,结果适得其反,执行人开始通过各种方式"制造完成",比如提前标记完成但质量不达标。我的经验是:先用 2-3 个月跑通流程、校准指标,等数据稳定、规则被认可后,再逐步把督办指标纳入考核。顺序错了,指标就变成了数字游戏。

八、下一步怎么做:一份可落地的 30 天启动清单
说了这么多,如果你现在就想动手,我建议按下面的顺序推进,不要贪多。
1. 第 1 周:盘点现状,拿到基线数据
把过去一个月所有任务找出来,统计三个数字:按期完成率、平均逾期天数、督办人工耗时。这三个数字就是你后续所有改进的测量起点。没有基线,后续任何"变好了"的感受都不可信。
2. 第 2 周:定义规则,写进制度
明确三件事:临期预警的时点(建议 48 小时 + 24 小时两档)、升级路径(谁在什么条件下介入)、验收标准(区分提交与验收)。把这些写成一页纸的督办规范,而不是停留在口头约定。
3. 第 3 周:选择载体,落地提醒
30 人以下用结构化表格 + 固定清点;30 人以上引入带提醒机制的管理工具。如果团队超过 100 人且有私有化或迁移需求,可以考虑 PingCode 这类面向中大型企业的方案。关键不是选哪个工具,而是把提醒规则真正配置进去,而不是让工具空转。
4. 第 4 周:试运行,校准指标
先跑一周,观察提醒触达率、响应率和临期预警覆盖率。如果触达率低于 90%,先解决工具配置问题;如果响应率低于 60%,检查提醒对象和方式是否合理。这一周的目标不是提升完成率,而是确认流程本身是通的。
最后回到开头那个判断:督办流程的成熟度,取决于你能不能在任务延期之前发现问题。这套方法真正改变的,不是提醒的次数,而是一个组织的"问题发现时间"。发现得越早,督办就越接近它本来的样子,不是催办,而是让事情按计划发生。

常见问题解答(FAQ)
1. 督办流程里最该先盯住的3个关键指标是什么?
我们公司最近开始推督办机制,领导让我每周出一份督办报表,可我第一次做完全不知道从哪几个数字下手。翻了几个项目管理平台的模板,指标列了十几项,反而更懵了。
先盯住三个口径清晰的指标就够了。第一是任务按期关闭率,口径建议为统计周期内到期且已关闭的任务数除以同期到期任务总数,这是判断督办有没有真正闭环的唯一硬指标,低于80%说明提醒机制基本失效。
第二是平均超期时长,只统计超期任务的超期天数均值,它比超期数量更能暴露卡点类型,均值在3天内通常是个人拖延,超过7天大概率是流程或资源问题。第三是催办响应率,即发出提醒后在约定时限内有人回应的任务占比,反映的是责任人对督办的重视程度。
把这三项做成周趋势图,比堆砌十几项指标更能让管理层看懂问题出在哪一层。
2. 任务提醒发得太频繁被同事嫌烦,提醒频率怎么定才合理?
我之前管一个跨部门项目,怕大家忘记节点,就每天上午在群里@一遍相关人,结果两周后有人私下跟我说能不能别天天催。我也委屈,不催又怕漏,催了又被嫌。到底提醒几次才算合适?
提醒频率应该按任务的风险等级分层,不是按你的焦虑程度定。建议分三档:一是关键路径任务,到期前48小时和到期当天各提醒一次,超期后每24小时提醒一次,且提醒要直达责任人本人而不是群里泛泛@;二是一般任务,只在到期当天提醒一次,超期后每48小时提醒一次;
三是低优先级的知会类任务,只在到期当天提醒一次,超期后不再单独提醒,改为纳入周报汇总。判断依据可以看响应数据,如果某类任务在第一次提醒后24小时内的响应率高于70%,说明单次提醒足够,加频只会造成骚扰;
如果低于40%,问题往往不在频率,而在于责任人根本没有被明确授权或被其他任务挤占,这时候加提醒次数是无效动作,真正要做的是升级到其上级协调。
3. 督办任务老是在部门之间踢皮球,流程上怎么堵住这个漏洞?
我们推督办半年了,最头疼的就是任务一说涉及两个部门就开始推。A说等B给数据,B说A没提需求,来回几轮时间就耗掉了。作为督办方,我到底该怎么设计流程,才能让这种扯皮少一点?
核心做法是在任务派发环节就把单点责任人钉死,而不是允许"共同负责"。具体是:每个督办任务只能有一个责任人,哪怕它需要多个部门配合,也要明确谁对最终交付负责,其他人是配合方。派发时同步写清三件事:交付物是什么、截止时间、以及配合方需要在什么时间点提供什么输入。
这三项如果写不实,任务就不允许进入督办流程。遇到踢皮球时,督办方不要充当调解员去协调双方的进度,而是直接按事先约定的输入时间点核对,哪一方没有按时提供约定的输入,就把超期记在那一方头上,并把这条记录同步给双方上级。
执行两三个月后你会发现,扯皮的成本转移到了不按约定提供输入的那一方,责任边界清了,推诿自然减少。判断这套机制是否有效的指标是跨部门任务的平均协调轮次,健康值应控制在1轮以内,超过3轮说明任务定义本身有问题,要退回重新拆解。
4. 没有专门的督办岗位,管理者自己怎么用最少的时间把督办跑起来?
我们是个二十多人的小团队,没有专职PMO,督办这事儿就落在我这个部门负责人头上。每天事情已经很多,实在抽不出大块时间做督办,想知道有没有投入产出比高的做法。
小团队不要把督办做成一份独立的工作,而要把它嵌进你本来就有的管理动作里。最低成本的组合是三个动作:第一,每周一早上花15分钟做一次任务巡检,只看两件事,本周到期的任务有哪些、上周超期未关闭的有哪些,用一份固定模板过一遍,不需要做详细分析。
第二,把提醒动作交给工具自动化,在某项目管理工具或某项目管理平台里为任务设置到期前和超期后的自动通知,指定到具体责任人,这样你不用手动催。第三,每周五用10分钟把超期任务清单发给相关上级,只发数据和事实,不写评价。
这套做法每周投入约25分钟,覆盖的是最需要管理者介入的异常项,日常的正常推进交给自动化提醒。判断是否够用的标准是任务按期关闭率,如果连续四周能稳定在85%以上,说明这套轻量督办对你这个规模已经足够,不需要再加重流程。
核心关键词
文章包含AI辅助创作:督办流程与规范:企业管理者任务提醒入门指南关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/398938
读者评论
看了半天,最有共鸣的是‘临期预警覆盖率从0到91%’那一段。我们公司现在就是只有逾期才提醒,每次都是事后追责,看完在想是不是该先把提醒节点往前挪一挪。不过有个疑问:文中提到的提醒链路升级到分管领导那一步,小公司层级少,直接跳过中间层会不会更实际?
三层指标模型这个框架挺清晰的,但落地时有个现实问题:过程指标和健康指标谁来统计?如果还是要靠人手动录入和汇总,那督办耗时不就又回来了吗?感觉这套指标本身依赖于工具能把数据自动跑出来,否则就是另一个形式的Excel负担。
跨部门那个案例挺真实的,我们之前也遇到过类似情况。但我觉得文章有个地方说得太理想化了,‘双方第4天下午就完成了确认’,这种响应速度更多取决于部门间的关系和配合意愿,系统提醒只是让问题更早暴露,并不能替你把事推动。提醒触达率100%但对方就是不回的情况,大概是很多人的日常。
