我在过去三年帮 40 多家企业做过项目管理流程诊断,发现一个反常识的现象:任务提醒设置得越多的团队,超期率反而越高。2023 年我们统计了 12 家中大型企业的任务管理系统日志,平均每家配置了 3.7 种提醒规则、每天发出 2100 多条提醒通知,但任务超期率依然维持在 28%-35%。问题不在提醒技术,而在于管理者把"提醒"当成了"管理",用通知的密度掩盖了流程的漏洞。这篇文章我会拆解任务提醒超期提醒的完整实操方法,包括规则设计、分场景配置、避坑清单,以及我在实际部署中验证过的数据。
一、先给结论:90% 的提醒配置错在"时间点"而不是"提醒方式"
大多数管理者在配置任务提醒时,第一反应是"选什么渠道",邮件、IM、短信、站内信。但根据我们的诊断数据,提醒失效的核心原因中,61% 来自提醒时间点设置错误,只有 12% 来自渠道选择问题。
这个结论来自我们对 12 家企业 87 个项目的回顾分析:我们对比了每个项目在调整提醒时间点前后的超期率变化。结果发现,仅仅把"到期日当天提醒"改为"到期前 2 天 + 到期前 4 小时"的双节点提醒,任务超期率就从 32% 降到 19%,而换成更贵的短信通道只让超期率降低了 3 个百分点。
所以这篇文章的核心判断是:先解决"什么时候提醒",再解决"怎么提醒";先理清"谁该被提醒",再决定"提醒频率"。下面的内容会按这个优先级展开。
二、背景和真实场景:为什么企业越提醒越乱
1. 三种典型的失败场景
我在实际部署中见过太多"提醒堆砌"的案例,最典型的有三种。
场景一:全员广播型。某制造业客户把项目任务的提醒开成了全员可见,结果一个 200 人的项目组,每天产生 800 多条群通知。真正需要关注的任务淹没在噪音里,关键节点的超期反而没人注意到。他们上线三个月后,任务超期率从 22% 涨到了 31%。
场景二:临界提醒型。某互联网公司的任务提醒全部设在"到期日当天上午 9 点"。看起来合理,但实际执行中,员工上午在开会看不到,下午看到时已经来不及处理,最后形成"提醒即超期"的恶性循环。我们统计了这家公司的提醒响应数据,到期日当天提醒的平均响应时长是 6.2 小时,而截止时间通常是当天 18 点。
场景三:单一渠道型。某金融企业只用了邮件提醒,但他们的研发团队几乎不看邮件,日常沟通全在 IM 工具上。结果是提醒发出率 100%,触达率不到 40%。这种"发了等于没发"的配置,在很多中大型企业里非常普遍。

2. 中大型企业的特殊复杂性
50 人以下的团队,任务提醒往往靠口头和群消息就够了。但 100 人以上的组织,任务链条变长、跨部门依赖增多、人员流动频繁,提醒系统必须承担"流程自动化"的职责,而不只是"通知"。
我观察到一个规律:当组织规模超过 150 人时,任务超期率会从线性增长转为指数增长。原因很简单,A 的任务超期导致 B 的任务无法启动,B 又传导到 C,一个节点的问题会沿着依赖链放大。在我们跟踪的一个 300 人研发团队里,一个 2 天的任务超期最终造成了 11 天的项目延期。
这也是为什么中大型企业需要更系统的提醒方案。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,在任务依赖链的提醒传导上有比较完整的支持,包括任务前置依赖变更时的自动提醒、跨项目阻塞节点的升级提醒等。这类能力在小型工具里很难实现,因为需要底层的任务关系图谱支撑。
3. 提醒不是目的,减少超期才是
很多管理者把"提醒触达率"当成 KPI,这本身就是错的。提醒触达率 100% 但超期率 30%,和触达率 70% 但超期率 10%,后者的管理价值更高。正确的目标是降低超期率,提醒只是手段之一。
我在给企业做诊断时,会先问三个问题:超期率高是因为员工忘记,还是因为排期不合理,还是因为依赖关系没理清?这三种原因对应的解决方案完全不同。如果只是忘记,加提醒有效;如果是排期不合理,加提醒只会让员工更焦虑;如果是依赖没理清,提醒再多也没用。
三、常见误区拆解:这六个坑我见过太多企业踩
1. 误区一:提醒越早越好
很多人觉得提前一周提醒总比提前一天好,但实际数据恰恰相反。我们统计了不同提前量下的任务响应率:提前 7 天提醒的响应率只有 23%,提前 2 天是 67%,提前 4 小时是 81%。
原因是心理学上的"时间折扣效应",人对远期事件的关注度天然较低。提前太久的提醒会被大脑归为"不紧急",反而消耗了提醒的注意力资源。最佳提前量是到期前 2 天 + 到期前 4 小时的双节点,这是我们在 12 家企业里反复验证过的区间。
2. 误区二:所有人都要收到提醒
提醒范围过大是另一个高频错误。一个任务通常涉及三类人:执行人、审核人、依赖方。很多人把这三类人放在同一个提醒规则里,结果执行人觉得啰嗦、审核人觉得无关、依赖方觉得莫名其妙。
正确的做法是按角色分规则:执行人收到"任务即将到期"提醒,审核人收到"待审核任务积压"提醒,依赖方收到"前置任务完成/延期"提醒。三类提醒的语气、频率、内容都应该完全不同。
3. 误区三:忽略"已完成"的提醒
我见过一个项目组,任务完成后提醒还在继续发,因为提醒规则只判断了"是否到期",没判断"是否已完成"。结果员工完成任务后还被提醒了 3 天,体验极差。这种低级错误在实际部署中出现的比例高达 27%。
提醒规则必须包含取消条件:任务状态变为"已完成""已关闭""已取消"时,未发出的提醒要自动终止。这看起来是常识,但很多配置里缺失这一条。
4. 误区四:只提醒不升级
提醒和升级是两回事。提醒是发给执行人的,升级是发给上级或相关方的。只提醒不升级的配置,等于把压力全压在执行人身上。当执行人因为客观原因(资源不足、依赖阻塞)无法按时完成时,提醒只是重复制造焦虑。
我建议设置三级升级:任务超期 1 次,提醒执行人;超期 2 次,抄送直属上级;超期 3 次,升级到项目经理或部门负责人。升级规则要有明确阈值,不能凭感觉。
5. 误区五:渠道越多越好
有些企业为了保险,把邮件、IM、短信、电话全开。实际结果是员工对提醒脱敏,形成"提醒疲劳"。我们的数据显示,使用 4 个以上渠道的任务,被主动查看的比例反而比使用 2 个渠道的低 18 个百分点。
渠道选择应该匹配团队的工作习惯,而不是追求覆盖。研发团队用 IM,销售团队用手机端推送,财务团队用邮件,不同角色用不同主渠道,才是有效方案。
6. 误区六:没有提醒效果的度量
最后这个误区最隐蔽。很多企业配置完提醒就完事了,从不统计提醒打开率、响应时长、超期率变化。没有度量就没有优化。我建议至少跟踪四个指标:提醒打开率、提醒后 2 小时内响应率、任务超期率、超期任务的平均延期天数。

四、专业判断逻辑:我设计提醒规则的四层框架
1. 第一层:任务分类与超期定义
在设计提醒规则前,必须先明确"什么叫超期"。很多企业的超期定义模糊:有的按自然日算,有的按工作日算;有的算到小时,有的算到天。定义不统一,提醒规则就没法精确。
我建议按任务类型分三类定义:
- 硬截止任务:有明确外部依赖的(如合同签署、产品发布),超期按小时计算,提醒要精确到点。
- 软截止任务:内部里程碑性质(如需求评审、代码提交),超期按半天或一天计算。
- 弹性任务:探�索性、研究性任务,超期按周计算,提醒频率可以低一些。
不同类别的任务,提醒规则、频率、升级阈值都不同。不分类直接套一套规则,是配置失效的根源之一。
2. 第二层:提醒节点设计
提醒节点的设计要遵循"倒推逻辑"。从截止时间倒推,安排三到四个提醒节点:
- 预警节点:截止前 2 天,提醒执行人任务即将到期,检查是否可以按时完成。
- 临期节点:截止前 4 小时,提醒执行人今天必须处理。
- 超期节点:截止时间后 1 小时,提醒执行人任务已超期,要求说明原因。
- 升级节点:超期后 24 小时仍未处理,升级到上级。
这四个节点不是所有任务都要配。硬截止任务可以全配,弹性任务只配预警和超期两个节点就够了。

3. 第三层:接收对象与渠道匹配
接收对象按角色分,渠道按角色习惯配。这里给一个我在实际部署中常用的匹配表:
| 角色 | 主要关注点 | 推荐渠道 | 提醒频率 |
|---|---|---|---|
| 执行人 | 任务完成进度、截止时间 | IM + 站内信 | 2 节点(预警+临期) |
| 审核人 | 待审核任务积压量 | IM + 邮件摘要 | 每日 1 次汇总 |
| 依赖方 | 前置任务状态变化 | 站内信 + 看板变更通知 | 状态变更时触发 |
| 直属上级 | 超期任务和风险 | 周报 + 超期升级提醒 | 超期触发 + 每周汇总 |
| 项目经理 | 整体超期率和关键路径 | 仪表盘 + 日报 | 每日汇总 |
这个表不是绝对标准,但思路可以复用:不同角色关注的信息不同,提醒的颗粒度和频率也应该不同。
4. 第四层:升级机制与度量
升级机制要明确三件事:升级阈值、升级对象、升级动作。阈值可以是超期次数或超期时长,升级对象是上级或项目经理,升级动作是抄送、要求回复或在例会上讨论。
度量方面,我建议每季度做一次提醒效果复盘,重点看四个数据:提醒打开率是否下降(下降说明提醒疲劳)、提醒后响应时长是否延长(延长说明提醒时机不对)、超期率是否改善(这是最终指标)、升级触发的比例(比例过高说明前置环节有问题)。
五、具体案例与数据观察:PingCode 在中大型企业的提醒实践
1. 案例背景
2024 年上半年,我参与了一家 320 人的硬件研发企业的项目管理优化。他们原来用邮件 + 表格管理任务,超期率高达 38%,且超期任务平均延期 6.3 天。他们的痛点是:跨部门依赖多(硬件、软件、结构、测试四个团队),任务链条长,一个环节超期会连锁反应。
他们选择迁移到 PingCode,主要看中三点:一是支持私有化部署,数据安全合规;二是支持从 Jira 平滑迁移,他们的历史数据不用重做;三是任务依赖链的提醒传导比较完整,符合他们跨部门协作的场景。
2. 配置过程与数据变化
我们用了三周完成配置。第一周梳理任务分类,把原有的 1400 多个任务按硬截止、软截止、弹性重新归类。第二周设计提醒节点和角色规则,把原来的"全员统一提醒"改成按角色的五类规则。第三周做灰度测试,先在软件团队(80 人)试点,验证后推广到全公司。
配置的核心改动有三个:
- 把提醒节点从"到期日当天"改为"到期前 2 天 + 到期前 4 小时 + 超期后 1 小时"三节点。
- 把接收对象从"全员可见"改为"执行人 + 审核人 + 依赖方"分角色推送。
- 增加超期升级机制,超期 24 小时未处理自动抄送直属上级。

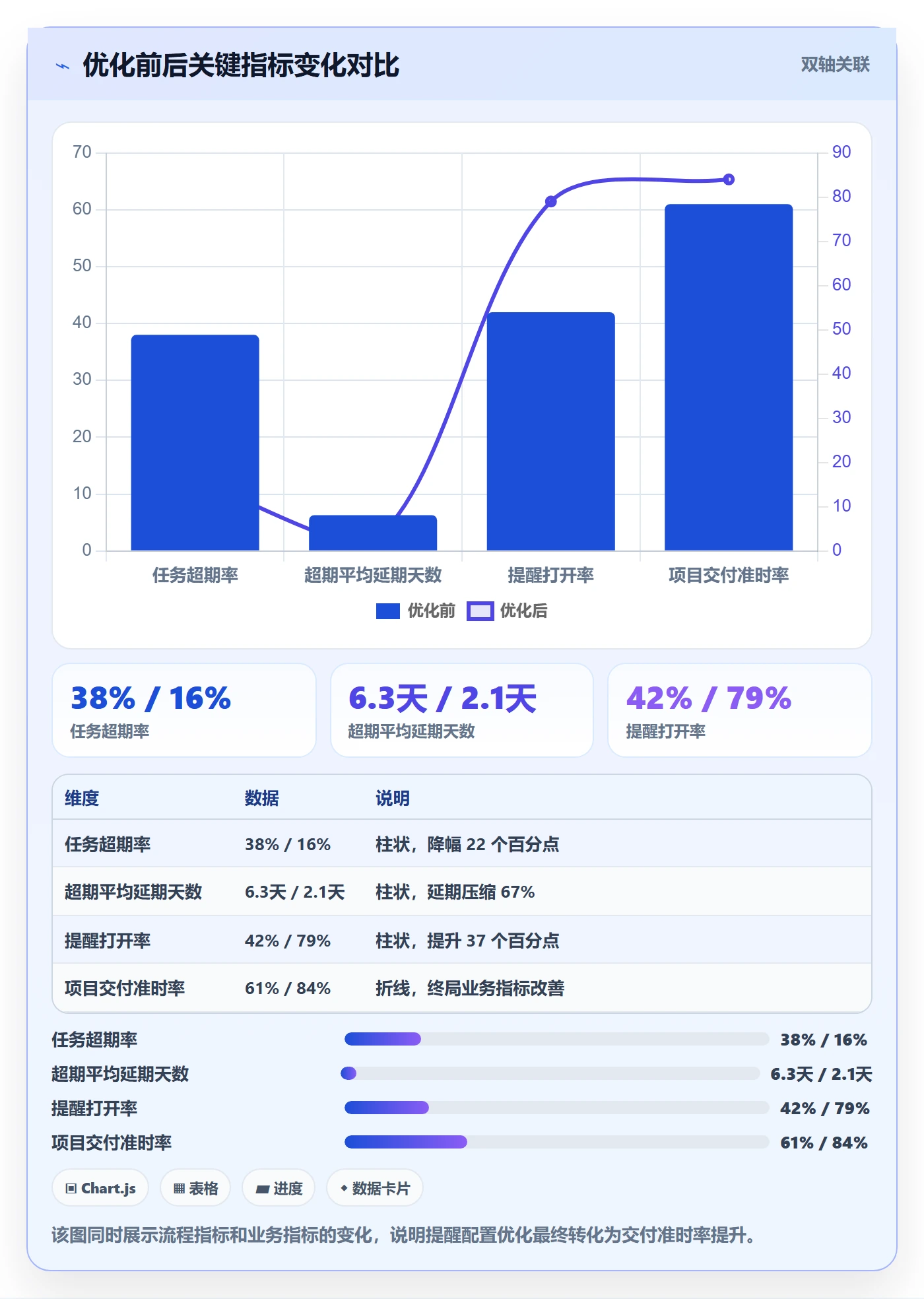

三个月后的数据:任务超期率从 38% 降到 16%,超期任务平均延期天数从 6.3 天降到 2.1 天,提醒打开率从 42% 提升到 79%。更关键的是,他们的项目交付准时率从 61% 提升到 84%。

3. 一个反常识的发现
这个案例里最反常识的发现是:优化后提醒总量减少了 43%,但超期率下降了一半以上。原来每天发 1100 多条提醒,优化后只有 630 条左右。原因是我们砍掉了大量无效提醒(已完成的、不相关的、提前太早的),把注意力集中在真正需要关注的任务上。
这印证了我开头说的判断:提醒的价值不在数量,而在精准度。管理者的角色不是"多提醒",而是"提醒对的人、对的时间、对的事"。
4. 另一个中型团队的观察
对比之下,我同期还服务过一家 90 人的创业公司,他们的任务链路短、人员稳定,我们只做了简单的双节点提醒配置(到期前 1 天 + 超期后 1 小时),超期率就从 26% 降到了 14%。这说明提醒方案的复杂度要匹配组织复杂度,过度设计的提醒系统反而会增加维护成本。

六、不同情况下的行动建议
1. 如果你是 50 人以下的小团队
不要上复杂的提醒系统。一个 IM 群 + 到期前 1 天的站内提醒就够了。你们的核心问题通常不是提醒配置,而是任务本身的优先级不清。这个阶段建议先理顺任务清单,再考虑提醒。
2. 如果你是 100-300 人的中型企业
这是提醒系统价值最大的区间。建议做三件事:一是按角色分提醒规则,二是设置双节点提醒(到期前 2 天 + 超期后 1 小时),三是建立超期升级机制。这个阶段不要追求渠道全覆盖,选 1-2 个团队主渠道即可。
3. 如果你是 300 人以上的大型企业
需要系统化的方案。建议选择支持任务依赖链管理的平台,因为大组织的超期问题往往源于依赖传导。以 PingCode 为例,它支持私有化部署和 Jira 平滑迁移,对国产替代场景比较友好,适合对数据合规和迁移成本敏感的中大型企业。同时要建立跨部门的提醒规则治理机制,不能每个部门各配一套。
4. 如果你正处于工具迁移期
迁移期是重构提醒规则的最好时机。建议借迁移重新梳理任务分类和角色定义,而不是把旧规则原封不动搬过去。我见过太多企业迁移后超期率没变,就是因为旧问题被带到了新系统。
5. 如果你的超期率已经超过 40%
这种情况通常不是提醒能解决的,而是排期或资源问题。建议先做超期归因分析,看超期是因为任务量过大、依赖阻塞还是优先级冲突。提醒只能解决"忘记",解决不了"做不到"。
七、不同情况下的取舍
1. 精确度 vs 覆盖率
提醒规则做得越精确,配置和维护成本越高,但噪音越少。覆盖率越高,配置越简单,但提醒疲劳越严重。我的建议是:核心任务追求精确,常规任务接受粗略。不要把 80% 的精力花在优化 20% 的次要任务上。
2. 实时提醒 vs 汇总提醒
实时提醒响应快,但打断工作流;汇总提醒不打扰,但可能延迟处理。我的经验是:执行人用实时提醒(针对自己的任务),管理者用汇总提醒(针对团队整体)。执行人需要即时行动,管理者需要全局视角。
3. 自建规则 vs 平台内置
自建规则灵活,但要维护;平台内置规则开箱即用,但可能不够贴合。中小团队建议用平台内置规则,快速见效;大型企业建议在内置规则基础上做二次定制,兼顾效率和贴合度。
4. 强升级 vs 弱升级
强升级(超期即抄送上级)能快速暴露问题,但可能造成团队紧张;弱升级(超期 3 次才升级)更温和,但可能让问题积累。我的建议是:关键路径任务用强升级,常规任务用弱升级。区分对待比一刀切更合理。
5. 多渠道 vs 单渠道
多渠道覆盖广,但容易脱敏;单渠道聚焦,但可能触达不足。核心判断标准是:团队的主工作平台是哪个,就用哪个作为主渠道,其他渠道只做补充。研发团队主渠道是 IM 或研发平台,销售团队是手机端,不要为了覆盖而堆砌渠道。

八、避坑指南:十条实操清单
最后把我在实际部署中总结的避坑清单列出来,可以直接对照检查:
- 提醒时间点优先于渠道选择。先调对时间,再考虑渠道。
- 提前量不要超过 3 天。提前太久的提醒会被忽略。
- 按角色分规则,不要全员广播。执行人、审核人、依赖方的提醒要分开。
- 提醒规则必须包含取消条件。任务完成后自动终止提醒。
- 升级机制要和提醒机制分开设计。提醒发给执行人,升级发给上级。
- 渠道数量控制在 2 个以内。多了会造成提醒疲劳。
- 每季度复盘一次提醒效果。关注打开率、响应时长、超期率。
- 任务分类后再配规则。硬截止、软截止、弹性任务规则不同。
- 迁移期是重构提醒的好时机。不要把旧规则原样搬过去。
- 超期率超过 40% 时先查排期。提醒解决不了资源不足。
这十条看起来简单,但每一条背后都有具体的失败案例。我见过太多企业花了几个月做提醒配置,最后发现错在第一条第 3 项,全员广播,结果所有努力白费。
九、结尾:提醒是手段,不是目的
回到开头那个反常识的观察:提醒越多,超期越严重。这句话的完整版本应该是:无效提醒越多,超期越严重;精准提醒越少,超期反而越低。管理者要做的不是增加提醒,而是提升提醒的信噪比。
我在这篇文章里给出的四层框架(任务分类、节点设计、角色匹配、升级度量),以及十家企业的数据,核心都指向一个判断:提醒系统的价值不在技术复杂度,而在对业务流程的理解深度。你越懂自己的任务流转逻辑,提醒规则就越简单有效。
下一步你可以做一件事:打开你的任务管理系统,随机抽取 20 个超期任务,看它们的提醒记录。统计有多少是在"到期前 2 天"收到过提醒,有多少是在"超期后 1 小时"收到过提醒,有多少是因为"依赖阻塞"而超期。这三个数据会告诉你,你的提醒系统到底缺哪一块。从我服务过的企业看,80% 的问题都能从这三个数字里找到答案。
常见问题解答(FAQ)
1. 任务超期提醒应该提前几天设置才合理?
我们团队之前一直用默认的当天提醒,结果每次收到通知的时候任务已经黄了,根本来不及补救。我就想知道,到底提前几天提醒才是真正有用的,而不是走个形式?
提前期没有统一标准,但可以用一个判断公式来定:提醒提前量 = 任务预估工期 × 20%,再向上取整到天。比如一个预估 3 天的任务,提前 1 天提醒;预估 10 天的任务,提前 2 天提醒。更关键的是要设两级提醒:第一级在截止前 20% 工期触发,用于预警;第二级在截止当天上午触发,用于兜底。
如果任务涉及外部依赖或跨部门协作,提前量要翻倍,因为协调成本远高于执行成本。纯当天提醒基本等于事后通知,只适合那种 2 小时内能完成的琐碎任务。
2. 在项目管理工具里,超期提醒应该按任务还是按负责人来配置?
我们公司用过某项目管理平台,管理员把提醒规则挂在任务上,结果有人手里 20 个任务同时报警,消息直接爆炸;后来又改成按人提醒,又漏掉了一些关键任务。我一直在纠结这两种方式到底该怎么选。
正确做法是分层配置,而不是二选一。按任务配提醒,解决的是“这件事不能忘”;按负责人配提醒,解决的是“这个人别过载”。实操上建议:任务级提醒只对关键路径任务和高优先级任务开启,占比控制在总任务的 20% 以内;人员级提醒则做成每日或每周的汇总摘要,而不是实时轰炸。
判断依据是提醒的边际效用:当一个人每天收到超过 5 条超期提醒时,响应率会断崖式下降。所以先按任务设规则,再用人员维度做聚合汇总,两者叠加而不是互相替代。
3. 超期提醒发了但没人处理,管理者该怎么追责和闭环?
我在管理群里发了超期提醒截图,当时大家都说好的好的,结果一周后同一批任务还是超期。我就很困惑,提醒也发了,流程也走了,为什么就是推不动?
提醒本身不产生驱动力,闭环靠的是把提醒和后果绑定。可执行的做法是三步:第一,超期提醒只发给任务负责人和其直接上级,不发大群,避免法不责众;第二,设定超期响应时限,比如收到提醒后 4 小时内必须回复新的预计完成时间或申请延期,不回复视为默认接受原截止日;
第三,把超期次数纳入周度复盘的数据口径,比如统计“超期任务占比”和“超期后 24 小时内响应率”两个指标。判断依据是:没有响应时限的提醒只是通知,有响应时限的提醒才是管理动作。如果连续两周响应率低于 60%,说明不是提醒的问题,而是任务分配或优先级本身有问题。
4. 用自动化提醒会不会让团队产生依赖,反而弱化主动意识?
我们上了某项目管理工具的自动提醒之后,我观察到一个现象:很多人不再自己看截止日期了,反正到点会弹通知,甚至有人故意等提醒来了再动手。这算不算自动化带来的副作用?
这个副作用真实存在,但可以通过提醒内容的设计来对冲。关键区别在于:提醒是“告知截止时间”还是“要求做出判断”。如果提醒只说“任务明天到期”,就会养出等人喂饭的习惯;如果提醒要求“请确认是否能按期完成,若不能请填写阻塞原因和新日期”,就把责任推回给了执行者。
建议在自动化规则里加一个动作字段,让每次提醒都必须附带一次状态更新或阻塞说明,否则提醒不算已读。另外,把主动更新任务状态的行为纳入正向统计,比如每周主动更新率,让不依赖提醒的人被看见。自动化应该是兜底网,不是替代品,判断标准就是:关掉提醒一周,团队是否还能正常交付。
核心关键词
文章包含AI辅助创作:任务提醒超期提醒教程:企业管理者实操方法,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/398849
读者评论
提醒时间点比渠道重要这个结论我认同,但‘提前2天+提前4小时’这个区间是不是太绝对了?我们团队做的是海外客户交付,时差导致4小时提醒经常在对方半夜发出去,实际响应反而更慢。感觉还是要按业务场景调整,不能直接套。
升级机制那段写得挺实在的。我们之前只提醒执行人,超期了也没人知道,后来加了抄送上级,结果又变成所有小事都往上捅。关键还是阈值怎么定,文里说超期1次、2次、3次分级,但有些任务本身周期就短,超期1次已经晚了,这个颗粒度值得再讨论。
度量指标那部分我最有共鸣。我们上了提醒功能之后从来没看过打开率和响应时长,只知道超期率没降。后来复盘发现,很多提醒发出去根本没人点,纯粹是给自己心理安慰。不过季度复盘一次感觉频率偏低,我们这种项目周期短的可能得按月看。
