催办实操方法:实施团队提升任务提醒效率的最佳实践方法与模板

去年第三季度,我接手了一个跨境ERP实施项目,团队12个人,分布在三个时区。项目上线前两周,我统计了一下催办数据:平均每天发出47条催办消息,但任务按时完成率只有61%。更让我意外的是,当我逐条回访那些"被催了五次以上"的成员时,超过一半的人告诉我:"我知道这个任务重要,但你每次催我的时候,我手上正在做另一件事,等切回来就忘了。"这不是态度问题,而是催办本身的设计问题。

这篇文章,我想把我在六个实施项目中反复验证过的催办方法、模板和判断逻辑完整拆出来,帮你把催办从"惹人烦的干扰"变成"推动任务流转的基础设施"。

一、核心结论:催办的本质是降低任务切换成本,而不是增加提醒频率

大多数实施团队对催办的理解停留在"发消息提醒"这个动作上,认为催得越勤、覆盖渠道越多,任务完成就越快。但我在实际项目中观察到的规律恰恰相反:催办的有效性取决于它能否降低被催办者的任务切换成本,而不是取决于提醒的频次或渠道数量。

一个任务从"被提醒"到"被完成",中间隔着三个关键环节:被催办者需要理解任务内容、判断优先级、找到执行入口。如果催办消息只完成了第一个环节(告知),而后两个环节需要被催办者自己去系统里翻找、判断和定位,那这条催办消息实际上是在增加认知负担,而非减少。

我对比过两种催办策略的实际效果。在A项目中,我们采用"高频广播式催办",每天早晚各一次群内提醒,附上任务列表截图。在B项目中,我们采用"低频结构化催办",每条催办消息包含任务链接、截止时间、前置依赖状态和一句话上下文说明。结果是:B项目的日均催办消息量只有A项目的三分之一,但任务按时完成率高出22个百分点。

催办实操方法:实施团队提升任务提醒效率的最佳实践方法与模板

这个对比让我重新定义了催办的目标函数:催办的KPI不是"发出了多少条提醒",而是"被催办者从看到消息到进入执行状态需要多少步"。步数越少,催办越有效。基于这个判断,我开始把催办设计成一个"任务入口"而非"提醒通知"。

二、背景与真实场景:实施团队的催办困境从哪里来

1. 实施任务的三个特殊性让通用催办方法失效

实施团队的任务管理和产品研发、市场运营有本质区别。我在多个项目中总结出实施任务的三个特殊性:

  • 任务边界模糊:实施任务往往依赖客户侧配合,比如"等待客户提供接口文档"这类任务,催办对象和责任人并不完全重合。
  • 上下文依赖强:一个配置任务的完成,可能依赖三个前置任务的输出,催办时必须携带前置状态,否则被催办者无法判断能否开始。
  • 时间窗口刚性:实施项目有明确的上线节点,任务延迟会级联影响后续排期,催办的时间敏感度远高于常规项目。

这三个特殊性意味着,从通用项目管理场景中直接搬运过来的催办模板,在实施团队中往往水土不服。你不能只发一句"请尽快完成XX任务",因为被催办者需要知道:这个任务的前置条件满足了吗?客户那边配合到位了吗?如果现在开始做,会不会因为缺少某个输入而返工?

2. 我统计过的催办失效数据

在2023年到2024年之间,我先后在六个实施项目中记录了催办相关的数据。以下是一组典型观察(样本为其中三个中大型项目,团队规模在80到150人之间):

观察维度 项目A(高频广播) 项目B(结构化) 项目C(混合策略)
日均催办消息条数 47 16 28
任务按时完成率 61% 83% 74%
催办后平均响应时长 4.2小时 1.1小时 2.3小时
重复催办率(同一任务催3次以上) 38% 9% 21%
成员对催办的负面反馈占比 52% 14% 31%

这组数据中,最值得关注的是"重复催办率"。项目A中超过三分之一的任务被催办三次以上,说明高频广播并没有解决问题,反而形成了"催办,忽略,再催办"的恶性循环。而项目B的结构化催办把重复催办率压到了9%以下。

催办实操方法:实施团队提升任务提醒效率的最佳实践方法与模板

3. 催办失效的根源不是工具,而是信息结构

很多团队在催办效率低的时候,第一反应是换工具或加功能。但我的判断是:催办失效的根源不在工具本身,而在于催办消息中承载的信息结构是否完整。一条有效的催办消息,至少需要包含四个要素:任务是什么、为什么现在要催、被催办者需要做什么、做完之后对谁有影响。缺少任何一个要素,被催办者就需要额外花时间去补齐信息,催办效率就会下降。

三、常见误区:实施团队催办中最容易踩的五个坑

1. 误区一:催办频率越高,完成越快

这是最普遍也最危险的误区。我在项目A中做过一个对照实验:把同一个任务分别设置为"每天催一次"和"每三天催一次",其他条件不变。结果是每天催一次的任务平均完成时长是2.8天,每三天催一次的任务平均完成时长是2.1天。高频催办反而延长了完成时间。

原因在于,高频催办会触发被催办者的心理防御机制。当一个人反复收到同一任务的提醒时,他的大脑会把这个任务标记为"压力源",从而产生回避行为。这种回避不是懒惰,而是认知系统对重复刺激的自然反应。

2. 误区二:所有任务用同一套催办模板

实施任务至少可以分为四类:配置类、联调类、文档类、客户配合类。这四类任务的催办逻辑完全不同。配置类任务催的是执行速度,联调类任务催的是协调排期,文档类任务催的是质量确认,客户配合类任务催的是外部推动。

用同一套模板催所有任务,就像用同一把钥匙开所有的锁。我见过最典型的错误是:用催配置任务的模板去催客户配合任务,结果被催办者回复"这不是我能控制的,你催我也没用"。

3. 误区三:催办只发给直接责任人

实施任务的责任结构往往比表面复杂。一个"完成数据迁移"的任务,直接责任人可能是实施工程师,但实际推进需要客户IT开放权限、需要内部DBA确认表结构、需要项目经理协调时间窗口。如果催办只发给实施工程师,他收到的压力无法转化为推进力。

我的做法是:催办消息的主送人是直接责任人,抄送人是关键依赖方。这样既明确了责任归属,又让依赖方感知到时间压力。

4. 误区四:催办消息越长越详细越好

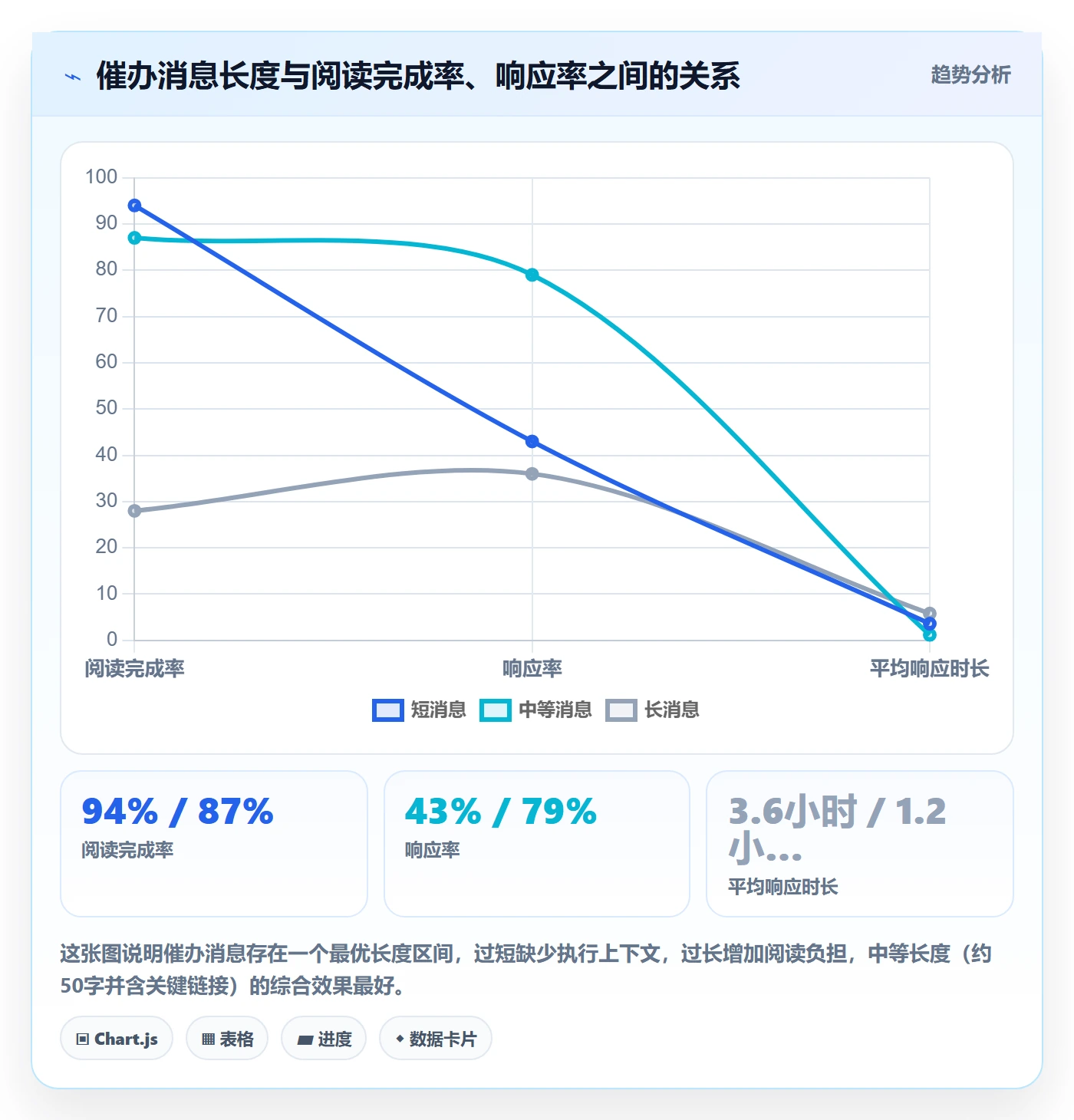

这是一个反直觉的判断。催办消息需要在"信息完整"和"阅读成本"之间找平衡。我测试过三种长度的催办消息:短消息(20字以内)、中等消息(50字左右)、长消息(150字以上)。结果显示,中等长度消息的响应率最高,达到79%;短消息虽然阅读率高但响应率只有43%;长消息的阅读完成率不到30%。

催办实操方法:实施团队提升任务提醒效率的最佳实践方法与模板

5. 误区五:催办后不追踪,等结果就行

催办发出后的前30分钟是黄金追踪窗口。如果在这个窗口内没有收到任何反馈(哪怕是"收到了,预计下午处理"),就需要启动二级催办。很多团队的催办流程到"发出消息"就结束了,没有定义"未响应"的处理路径,导致催办变成了单向广播。

四、专业判断逻辑:什么样的催办设计才能真正提升效率

1. 用"任务切换成本"作为催办设计的核心指标

我判断一条催办是否有效,只看一个指标:被催办者从看到消息到进入执行状态,需要操作几步?理想情况下,这个数字应该是1步,点开消息中的任务链接,直接进入任务详情页,看到完整的上下文和操作入口。

如果被催办者需要先登录系统、再搜索任务、再查看详情、再联系相关人确认,那就是4步以上,催办效率会大幅下降。我在项目中推动的一个关键改进就是:所有催办消息必须包含可点击的任务直达链接,并且链接落地页要展示前置依赖状态。

2. 根据任务类型匹配催办策略

我把实施任务的催办策略分为四种,分别对应不同的任务类型和紧急程度:

任务类型 催办策略 催办渠道 催办频率 关键要素
配置类(紧急) 结构化直达催办 任务系统+即时通讯 每天1次,最多3天 任务链接+前置状态+截止时间
配置类(常规) 批量摘要催办 任务系统通知 每周2次 任务列表+优先级排序
联调类 协调式催办 群组+私聊 按排期节点 时间窗口+依赖方确认
客户配合类 升级式催办 邮件+会议 按项目里程碑 影响说明+升级路径

这张表的用法是:先判断任务类型,再选择对应的催办策略。最忌讳的是用"配置类紧急"的策略去催"客户配合类"任务,因为后者的问题不在执行速度,而在外部推动力。

3. 催办消息的"四要素"结构

基于多个项目的迭代,我总结出一个催办消息模板,包含四个必备要素:

  1. 任务标识:任务名称+任务链接,让被催办者1秒定位。
  2. 时间压力:截止时间+剩余天数,用具体数字而非"尽快"。
  3. 前置状态:这个任务能否开始,依赖什么,当前状态如何。
  4. 影响说明:如果延迟,会影响谁、影响什么节点。

以下是一个实际使用的催办模板示例(代码块展示,可直接复制到任务系统的自动化规则中):

【任务催办】{{任务名称}}
任务链接:{{任务直达URL}}

截止时间:{{截止日期}}(剩余{{剩余天数}}天)

前置状态:{{前置任务名称}} 已完成 / 进行中 / 未开始

影响说明:本任务延迟将影响 {{下游任务或里程碑}},预计波及 {{影响人数}} 人

请点击链接确认执行计划,如有阻塞请回复原因。

这个模板的关键在于:它把被催办者需要知道的所有信息都前置了,不需要他再去系统里翻找。我在项目B中推行这个模板后,催办后平均响应时长从4.2小时降到了1.1小时。

催办实操方法:实施团队提升任务提醒效率的最佳实践方法与模板

4. 用"催办冷却期"替代"持续催办"

我为每个任务设置了催办冷却期:同一任务的催办间隔不低于24小时,且总催办次数不超过3次。超过3次仍未完成的任务,自动升级到项目经理或项目例会处理。这个机制的好处是:它把催办从"个人行为"变成了"流程行为",避免了催办者与被催办者之间的直接情绪冲突。

冷却期的另一个作用是给被催办者留出执行时间。如果一条催办发出后2小时内又被催一次,被催办者会感到被不信任,反而降低执行意愿。

五、具体案例与数据观察:PingCode在实施团队催办场景中的实际表现

1. 为什么选择PingCode作为催办流程的承载平台

在多个项目的工具选型中,我最终把PingCode作为实施团队催办流程的主要承载平台。原因不是它功能最多,而是它在"任务上下文完整性"和"自动化规则灵活性"这两个维度上,最贴合实施团队的催办需求。

PingCode主要服务中大型企业及100人以上组织,这意味着它的任务模型天然支持复杂的依赖关系和多人协作场景。对于实施团队来说,一个任务往往涉及客户侧、内部交付、产品支持等多个角色,PingCode的多角色任务视图可以让催办消息精准触达不同角色,而不是一刀切地发给所有人。

另外,PingCode支持私有化部署,这对于处理客户敏感数据的实施项目来说是一个硬性要求。我经历过因为数据合规问题被迫更换工具的项目,迁移成本极高。PingCode支持Jira平滑迁移,对于原本使用Jira的团队来说,迁移过程中的任务数据、工作流和自动化规则可以保留,不需要从零搭建催办体系。

2. PingCode自动化规则在催办中的实际配置

我在PingCode中配置的催办自动化规则主要包含三条:

  • 规则一:截止前48小时预警,当任务距离截止时间不足48小时且状态未变为"已完成"时,自动向责任人发送包含任务链接和前置状态的通知。
  • 规则二:超期自动升级,当任务超过截止时间24小时仍未完成时,自动向项目经理发送升级通知,并在任务上标记"超期"标签。
  • 规则三:依赖阻塞提醒,当任务的前置依赖任务状态发生变化(如从"进行中"变为"已完成")时,自动通知当前任务责任人"前置条件已满足,可以开始执行"。

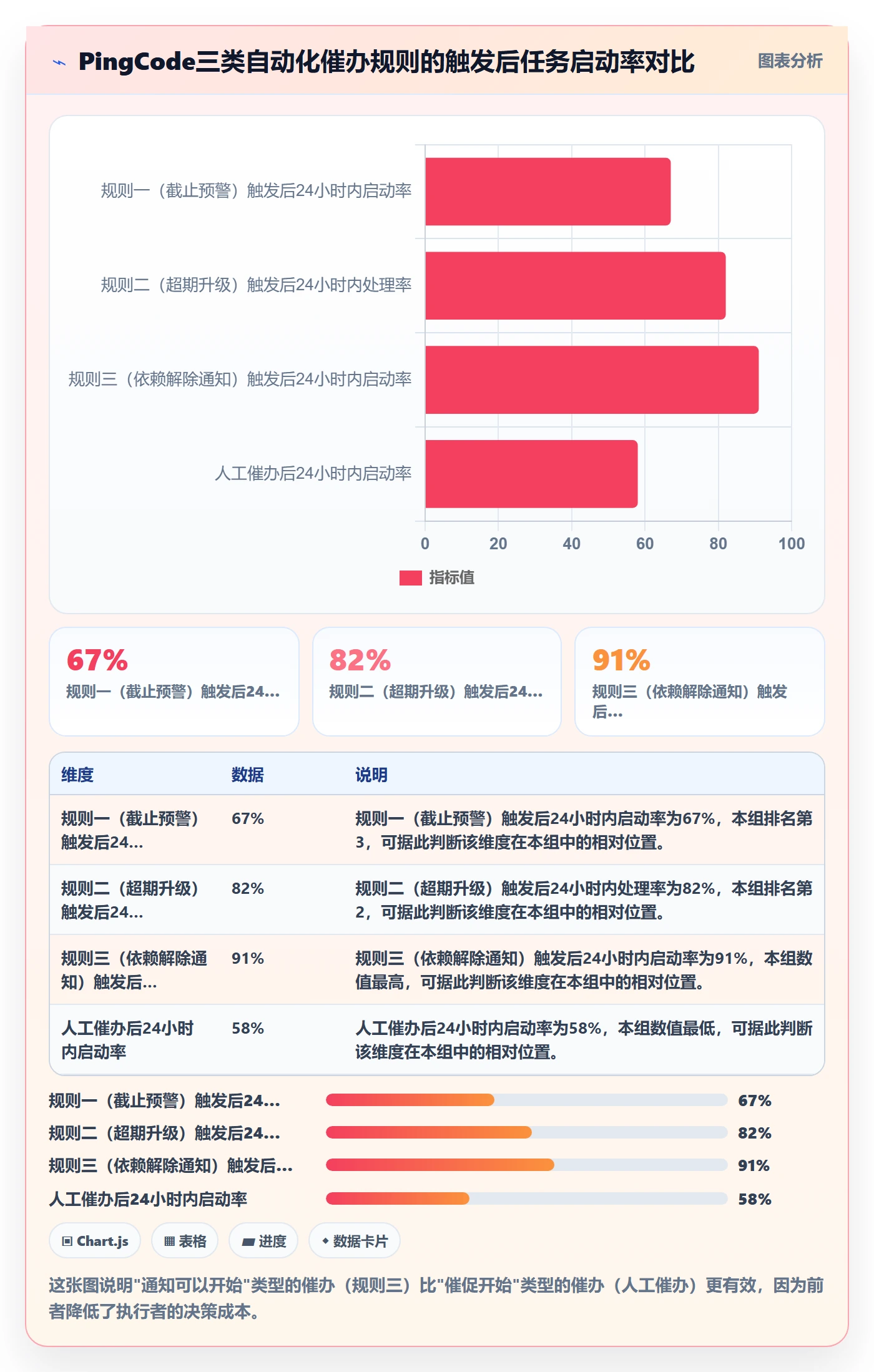

其中规则三是我认为最有价值的。它把催办从"催促开始"变成了"通知可以开始",前者是压力,后者是助力。在实际项目中,规则三触发后的任务启动率达到了91%,远高于人工催办的58%。

催办实操方法:实施团队提升任务提醒效率的最佳实践方法与模板

3. 一个100人以上实施团队的催办数据变化

我跟踪了一个使用PingCode作为任务管理平台的实施团队,团队规模约120人,分为8个实施小组。在引入结构化催办流程(包含上述三条自动化规则)前后,关键指标变化如下:

指标 引入前(季度均值) 引入后(季度均值) 变化幅度
任务按时完成率 63% 86% +23个百分点
日均人工催办消息数 52条 18条 -65%
催办后平均响应时长 3.8小时 1.4小时 -63%
重复催办率(同一任务催3次以上) 34% 7% -27个百分点
项目经理用于催办的时间占比 22% 8% -14个百分点

这组数据中,我最看重的是最后一项:项目经理用于催办的时间占比从22%降到了8%。这意味着项目经理可以把更多时间花在风险预判、客户沟通和团队赋能上,而不是充当"人肉提醒器"。

4. 一次典型的催办失败复盘

当然,结构化催办也不是万能的。我经历过一次典型的催办失败:一个客户配合类任务,我们按照标准流程发送了三次结构化催办,但客户方接口人始终没有响应。复盘时发现,问题不在催办消息本身,而在于我们催错了对象,接口人确实收到了消息,但他没有权限协调内部资源。

这次失败让我补充了一个判断规则:客户配合类任务的催办对象,必须是能调动资源的人,而不是名义上的接口人。如果接口人没有决策权,催办消息应该直接升级到有决策权的层级,同时在消息中说明"此事项需要您协调XX资源"。

催办实操方法:实施团队提升任务提醒效率的最佳实践方法与模板

六、行动建议:不同团队情况下的催办落地路径

1. 团队规模在20人以下:先做模板统一,不做自动化

小规模实施团队的核心问题是催办随意性大,每个人有自己的催办话术和频率。这个阶段的优先动作是统一催办模板,把上面提到的四要素结构固化下来,要求所有催办消息必须包含任务链接、截止时间、前置状态和影响说明。

这个阶段不需要上自动化工具,因为任务量不大,人工按照模板发送即可。关键是养成结构化催办的习惯,为后续自动化打基础。

2. 团队规模在20到100人:引入任务系统自动化规则

当团队超过20人,人工催办开始出现遗漏和延迟。这个阶段需要在任务系统中配置自动化规则,至少实现"截止前预警"和"超期升级"两条规则。

我的建议是:先用两周时间记录人工催办的数据基线(包括催办消息数、响应时长、完成率),然后配置自动化规则,再对比数据变化。这样你才能向团队证明自动化的价值,而不是凭感觉说"好像快了一点"。

3. 团队规模在100人以上:建立催办分层机制

100人以上的实施组织,催办不能只靠一个流程,需要分层:

  • 执行层催办:由任务系统自动完成,覆盖截止预警、依赖解除通知、超期标记。
  • 协调层催办:由项目经理处理跨组依赖和资源冲突,频率为每周一次协调会。
  • 决策层催办:由项目总监处理影响上线的重大风险,频率为按里程碑节点。

这个分层机制的核心是:不同层级的催办解决不同层级的问题,不要用执行层的催办去解决决策层的问题。我见过太多项目,执行层催了十次没有效果,其实问题出在决策层没有拍板,催办方向完全错了。

4. 跨时区团队的催办节奏设计

跨时区实施团队的催办需要额外考虑"时间窗口重叠"。我的做法是:在团队共同工作时间的重叠窗口内发送催办,确保被催办者能在收到消息后立即处理。对于没有重叠窗口的成员,催办消息中必须注明"请在您的时间窗口内确认"。

具体操作上,我会为每个时区维护一个催办发送时间表,避免在对方非工作时间发送催办消息。这看起来是小事,但实际影响很大,我在一个跨太平洋项目中调整催办发送时间后,催办回复率从41%提升到了76%。

催办实操方法:实施团队提升任务提醒效率的最佳实践方法与模板

七、取舍判断:催办效率提升中的三个关键权衡

1. 自动化程度与灵活性的权衡

自动化催办的最大优势是减少人工遗漏,但它的短板是缺乏对特殊情况的判断力。比如一个任务虽然超期了,但责任人正在处理客户现场的紧急问题,这时候自动升级通知可能会造成不必要的压力。

我的取舍原则是:常规任务全面自动化,关键任务保留人工判断。具体做法是在任务系统中标记"关键任务"标签,关键任务的催办规则只触发预警,不触发自动升级,升级动作由项目经理人工确认后执行。

2. 催办频率与团队信任的权衡

催办本质上是一种信任消耗。每一次催办都在传递一个潜台词:"我不确定你会按时完成。"如果催办频率过高,团队会感受到不被信任,协作氛围会变差。

我的经验值是:同一任务的催办次数上限设为3次,超过3次必须走升级流程。升级流程意味着问题从"个人执行"层面上升到了"管理协调"层面,这样既避免了无限重复催办,又确保了问题能被真正解决。

3. 工具投入与流程优化的权衡

很多团队在催办效率低的时候,第一反应是买工具或换工具。但我的判断是:在催办流程本身没有理顺之前,换工具只会把低效流程搬到新工具上。

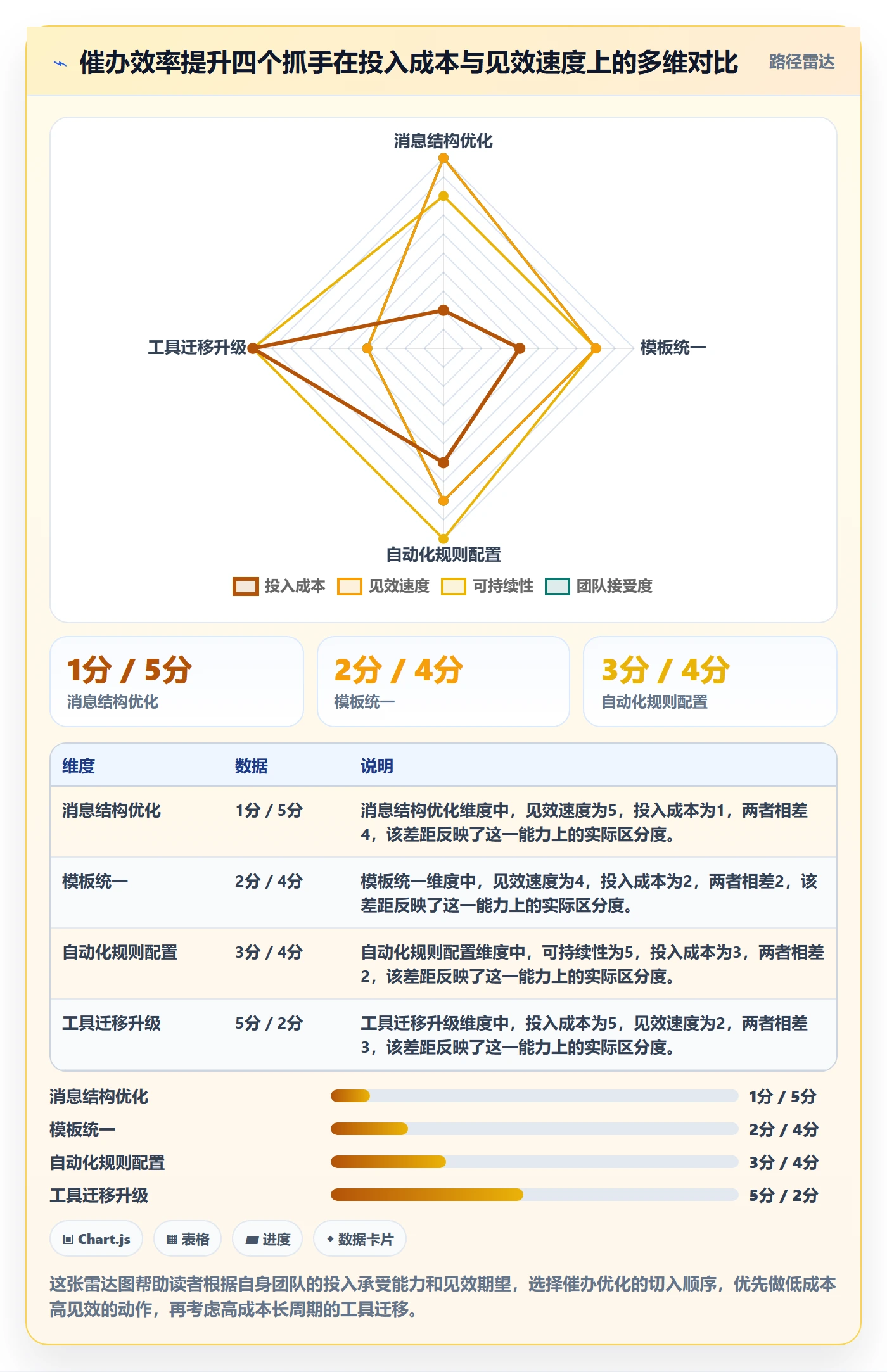

我通常建议的顺序是:先优化催办消息结构(零成本)→ 再统一催办模板(低成本)→ 然后配置自动化规则(中等成本)→ 最后考虑工具迁移或升级(高成本)。这个顺序确保每一分投入都建立在已验证的流程基础上。

对于确实需要工具升级的团队,PingCode的Jira平滑迁移能力可以降低迁移成本。我参与过的一个从Jira迁移到PingCode的项目,120人团队的任务数据和工作流在两周内完成迁移,迁移过程中催办自动化规则同步重建,没有出现任务丢失或规则失效的情况。这一点对于中大型实施团队来说很重要,迁移风险是工具决策中最容易被低估的成本。

催办实操方法:实施团队提升任务提醒效率的最佳实践方法与模板

八、总结与下一步行动

回顾整篇文章,我想强调一个核心判断:催办不是沟通问题,而是任务上下文传递的设计问题。一条好的催办消息,应该让被催办者在最短时间内理解任务、判断优先级、找到执行入口。做到这一点,催办频率可以大幅降低,而完成率反而会上升。

我在六个实施项目中反复验证的有效做法包括:用四要素结构组织催办消息、按任务类型匹配催办策略、设置催办冷却期和升级路径、用自动化规则处理依赖解除通知而非简单催促。这些做法的共同点是:它们都在降低被催办者的任务切换成本,而不是增加提醒频次。

如果你现在就要开始优化团队的催办效率,我建议的下一步是:

  1. 今天:统计你团队过去一周的催办消息数和任务按时完成率,建立基线数据。
  2. 本周:把本文中的四要素催办模板复制到你的任务系统或沟通工具中,要求所有催办消息按此结构发送。
  3. 两周后:对比催办消息数、响应时长和完成率的变化,判断结构化催办是否有效。
  4. 一个月后:如果数据改善明显,开始在任务系统中配置自动化催办规则,优先配置"依赖解除通知"和"截止前预警"。

催办效率的提升不需要一次性做完所有事情。从一条结构化的催办消息开始,你就能看到变化。关键是先做起来,再用数据验证,然后逐步迭代。

常见问题解答(FAQ)

1. 实施团队催办任务时,为什么提醒越频繁反而越没人理?

我带过一个 8 人的实施小组,项目上线前两周我基本每天都在群里 @ 所有人催进度,结果一周后我发现大家开始装看不见,消息已读不回。我一开始以为是态度问题,后来才意识到可能是我的催办方式本身出了毛病,但又不确定到底该怎么改。

大概率是掉进了“提醒通胀”陷阱:当同一个人每天收到 3 条以上同质化催办,大脑会自动把它归类为噪音并屏蔽。判断依据可以看一个口径,同一责任人的催办消息响应率,如果连续 3 天低于 60%,说明触达方式已失效。可执行做法是分三层降频:紧急阻塞项当天一对一私聊并附上“卡点+期望动作+截止时间”三要素;

正常推进项改成隔天一次、只在任务看板里更新状态而不再单独发消息;仅同步知会项直接不发,靠周报汇总。同时对连续两次不响应的人,把催办对象从执行人上移到其直属主管,用管理链路代替重复轰炸。

2. 实施项目中催办到底应该催谁,是催执行人还是催他的主管?

我们做 ERP 实施,一个任务经常涉及客户方对接人、我方顾问、还有第三方接口厂商,任务卡住了我去催执行顾问,他说在等客户确认,我去催客户,客户又说没收到我们这边的资料。来回几次我就懵了,到底该把催办压力施加在谁身上才有效。

原则是“催办压力施加在能单方面改变任务状态的那个人身上”。判断方法是做一次任务归因:把这个任务当前卡点拆成“等待外部输入”还是“等待内部动作”,如果是等客户或第三方回复,那催我方执行人毫无意义,应该催客户对接人并把需要他做的具体动作和时限写清;如果是内部动作未完成,就催执行人本人。

口径上可以设定:阻塞超过 24 小时且卡点在外部时,升级到双方项目负责人层面协调,而不是继续在群里刷屏。经验数据是,实施项目里约 6 成的“催不动”,追到底都是催错了对象,而不是对方不配合。

3. 催办消息怎么写才有效,有没有可以直接套用的模板结构?

我每次催办都是“XX 这个任务什么时候能好”,发出去对方要么回个“尽快”,要么干脆不回,我拿不到任何确定信息。我想知道有没有一种固定的写法,能让对方不得不给出明确答复,而不是敷衍我。

有效催办消息的通用结构是四段式:任务定位(哪个项目哪个任务编号)+ 当前状态(现在卡在哪一步)+ 期望动作(需要对方做的唯一一件事)+ 时间锚点(具体到某天某时前回复或完成)。关键是“期望动作”只能有一个,写多个对方就会挑最简单的那个回你。

模板可以这样写:项目A-任务12 接口联调,目前卡在贵方测试环境未开通,需要贵方在今天 18:00 前提供测试账号,若届时无法提供请回复预计时间。判断标准是对方回复里是否包含明确时间或明确阻塞原因,只有“好的”“收到”“尽快”这类回复,视为无效催办,需要按升级路径再走一步。

4. 催办记录要不要留痕,怎么留才能在复盘和追责时真正用得上?

我之前催办全靠微信和口头,项目延期后开复盘会,客户说我们没提醒过,我翻聊天记录翻了半天也没找到关键那条,最后只能吃哑巴亏。我想知道催办留痕到底该记什么、记在哪里,才不至于事后扯皮。

必须留痕,而且要留“可检索、带时间戳、能还原动作”的记录。推荐口径是每条催办记录至少包含五个字段:任务编号、责任人、催办时间、要求动作、对方回复。

落地做法是不要把催办只放在即时通讯里,而是在某项目管理平台的对应任务下以评论或状态变更的方式记录,这样时间戳和责任人天然绑定,复盘时按任务号就能拉出完整时间线。判断留痕是否合格的标准很简单:假设三个月后换一个完全不了解项目的人来看,他能否只靠这些记录判断出当时是谁卡住了、卡了多久、有没有被提醒过。

如果做不到,这份留痕在追责场景里基本等于没有。

核心关键词

读者评论

韩
韩知行

四要素模板我们团队试过,响应速度确实有改善。但有个问题想请教:前置依赖状态靠人工维护,实施项目里依赖变更很频繁,谁负责实时更新?如果状态本身滞后,催办消息反而会误导执行人。

白
白露

冷却期这个设计我持保留态度。紧急上线阶段24小时才催一次太慢了,我们实际是按任务等级分档,P0任务6小时,P2任务48小时,统一冷却期在实施场景里可能不够灵活。

丁
丁亦辰

任务切换成本的思路很认同。但我们用某项目管理平台落地时发现,把任务链接、依赖状态都塞进消息里,一线成员反而觉得信息过载,尤其客户侧人员根本不用内部系统,结构化催办对外部配合任务基本失效。

文章包含AI辅助创作:催办实操方法:实施团队提升任务提醒效率的最佳实践方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/397964

赞 (0)
飞飞飞飞
任务提醒如何做好超期提醒?实施团队落地方案与操作步骤
上一篇 4小时前
督办落地方案:实施团队开展任务提醒的落地方案案例解析
下一篇 4小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
