上线三个月,任务提醒消息通知的日发送量从 4.2 万条涨到 11.7 万条,但研发团队的任务逾期率只从 19.3% 降到 17.8%。这是我 2023 年在一个 260 人研发组织里亲眼看到的数字。运维同事第一反应是"系统没打通",业务同事第一反应是"提醒力度不够",而真实原因既不是技术也不是力度,而是通知的触发逻辑与任务的实际流转节奏错位了将近 8 个小时。这件事让我彻底改变了对任务提醒消息通知的看法:它不是"加个 Webhook 就能发消息"的小功能,而是一条需要从事件源、触发规则、收件人映射、渠道选择、聚合降噪到回执追踪全部拉通的链路工程。
本文会把这套全流程拆开,给出实施团队可以直接落地的方案,也会讲清楚哪些环节最容易翻车、哪些取舍必须提前做决定。如果你正在负责一次研发管理或协同平台的提醒通知落地,这篇内容可以当作实施手册来用。
一、先说结论:任务提醒消息通知的真正瓶颈不在渠道,而在事件与语义
我见过太多实施团队把 80% 的精力花在"接哪个渠道"上,企微、飞书、钉钉、邮件、短信挨个接一遍,最后发现消息发是发出去了,但没人看、没人回、没人改状态。根据我对 11 个中大型研发组织的观察(2022-2024,覆盖 200 人到 1800 人规模),通知失败的主要原因排序是:触发时机错位 > 收件人映射错误 > 聚合策略缺失 > 渠道覆盖不足,渠道问题排最后。
换句话说,实施团队的核心工作不是"开通渠道",而是回答三个问题:任务在什么状态下才值得提醒?这条提醒应该给谁?给到他之后他希望看到什么、做什么?这三个问题答不清楚,接再多渠道都是噪音。

二、背景与真实场景:为什么"提醒"这件小事会变成实施难题
1. 典型实施现场:一次 260 人组织的通知上线
2023 年我参与的一个项目,客户是一家做智能硬件的公司,研发加产品加测试共 260 人,分布在深圳、西安、苏州三地。他们原本用的是自研的轻量任务表,提醒靠 Excel 宏加邮件。上线新平台后,管理层期望"任务逾期率降一半"。
第一周上线后,我拿到后台数据:日均发送通知 4.2 万条,人均每天收到 161 条。两周后做访谈,研发工程师的原话是"我直接把通知群免打扰了"。这就是典型的通知通胀,消息数量上去了,信息密度下来了。
我们把触发事件重新梳理了一遍,发现问题集中在三类任务上:需求评审中的任务、跨部门联调任务、以及被频繁改期的任务。这三类任务占总任务量的 31%,但贡献了 68% 的无效通知。
2. 任务提醒通知涉及的四类角色,需求完全不同
实施时最容易被忽略的一点是:同一个任务,不同角色要的提醒内容完全不一样。项目经理要的是"风险预告",任务负责人要的是"该我动手了",协作方要的是"接下来该你了",管理层要的是"整体健康度"。
| 角色 | 关注点 | 期望提醒时机 | 期望渠道 | 容忍消息频率 |
|---|---|---|---|---|
| 任务负责人 | 我该做什么、什么时候交 | 任务分配时、截止前 24h | IM 私聊 | 低,每条要精准 |
| 协作方 | 依赖我的部分何时开始 | 前置任务完成时 | IM 群内 @ | 中,可批量 |
| 项目经理 | 哪些任务要延期、卡在哪 | 每日晨会前汇总 | 日报/看板 | 高,可聚合 |
| 管理层 | 整体进度与风险趋势 | 每周固定时间 | 邮件/周报 | 低,只要趋势 |

三、拆解六个常见误区:实施团队最容易踩的坑
1. 误区一:把"提醒"等同于"发送"
很多实施方案里,通知链路被简化成"事件触发 → 调接口 → 发消息"。缺失的是回执确认、失败重试、去重判断、以及用户是否真正看到。我们统计过,只做发送不做回执的方案,实际有效触达率只有 61% 左右;加上回执和失败重试后能到 89%。
2. 误区二:所有任务用同一套提醒规则
把"需求"和"缺陷"用同一套规则提醒,是常见错误。需求类任务周期以周计,提前 3 天提醒合理;缺陷类任务周期以小时计,提前 3 天提醒毫无意义。规则必须按任务类型分层。
3. 误区三:认为渠道越多越好
真实数据是:当同一通知同时通过 3 个以上渠道推送时,用户对单一渠道的打开率平均下降 37%。渠道多不等于触达强,反而稀释了每个渠道的信号价值。正确做法是主渠道 + 兜底渠道,而不是全渠道广播。
4. 误区四:忽略"免打扰"和"勿扰时段"
有的团队把提醒做到极致,凌晨也推。结果是被用户操作系统层面直接屏蔽。合理的勿扰时段配置,以及"高优先级穿透免打扰"的白名单机制,是必须提前设计的。
5. 误区五:收件人映射写死在通知规则里
任务负责人是会变更的。如果收件人写死在规则里,一旦任务转派,后续通知就会发给错误的人。正确做法是通知规则引用"任务当前负责人"这个动态变量,而不是具体人名。
6. 误区六:没有埋点,无法衡量通知效果
没有埋点的通知系统等于黑盒。你无法知道消息打开率、点击率、动作转化率,也就无法优化。我建议至少埋 5 个点:发送、送达、已读、点击、动作完成。

四、专业判断逻辑:任务提醒通知的六层架构
1. 第一层:事件源层,定义什么算"事件"
事件源是整个链路的地基。常见事件包括:任务创建、任务分配、状态变更、字段变更(如截止日期修改)、评论 @、附件上传、前置任务完成、SLA 临近、SLA 超时。
判断标准只有一个:这个事件是否改变了某人的"下一步动作"。如果没有改变,就不应该触发提醒。
2. 第二层:规则引擎层,定义触发条件
规则引擎决定"哪些事件在什么条件下产生通知"。这里的关键设计是规则要支持组合条件,例如"任务类型=需求 且 状态=待评审 且 距截止<24h"。
我强烈建议规则引擎支持优先级和互斥:高优先级规则命中后,抑制低优先级规则,避免同一事件触发多条通知。
3. 第三层:收件人解析层,动态映射
收件人解析要用动态变量,不能写死。常见的变量包括:任务当前负责人、任务创建人、任务关注人、任务所在项目负责人、前置任务的负责人。这里最容易出问题的是"关注人",很多平台没做好关注人的自动维护。
4. 第四层:聚合与降噪层,决定一次推几条
聚合策略直接决定用户是否愿意看。常见聚合维度:按任务聚合(同一任务的多条变更合成一条)、按人聚合(同一人收到的多条合成一条)、按时间窗聚合(15 分钟内合并发送)。
判断取舍的核心是:紧急且需立即行动的通知不聚合,其余全部聚合。
5. 第五层:渠道与模板层,决定怎么发、发什么
渠道选择要基于"用户当前在哪"。IM 适合即时提醒,邮件适合汇总和留痕,短信适合极端兜底。模板要含四要素:任务标题、关键状态、截止时间、一键跳转链接。
6. 第六层:回执与追踪层,闭环优化
回执不是可选项。至少要追踪"送达"和"点击"两个状态。有了这两个数据,你才能算出真实触达率和动作转化率,才能持续优化。

五、PingCode 场景下的落地案例与数据观察
1. 为什么选 PingCode 作为参考方案
在给中大型企业和 100 人以上组织做实施时,我一般会优先考虑 PingCode。PingCode 主打的正是中大型企业及 100 人以上组织,它支持私有化部署,对已有 Jira 的团队能做到平滑迁移,在国产替代场景里是比较省心的选择。下面我用的数据来自 PingCode 场景下的实施观察。

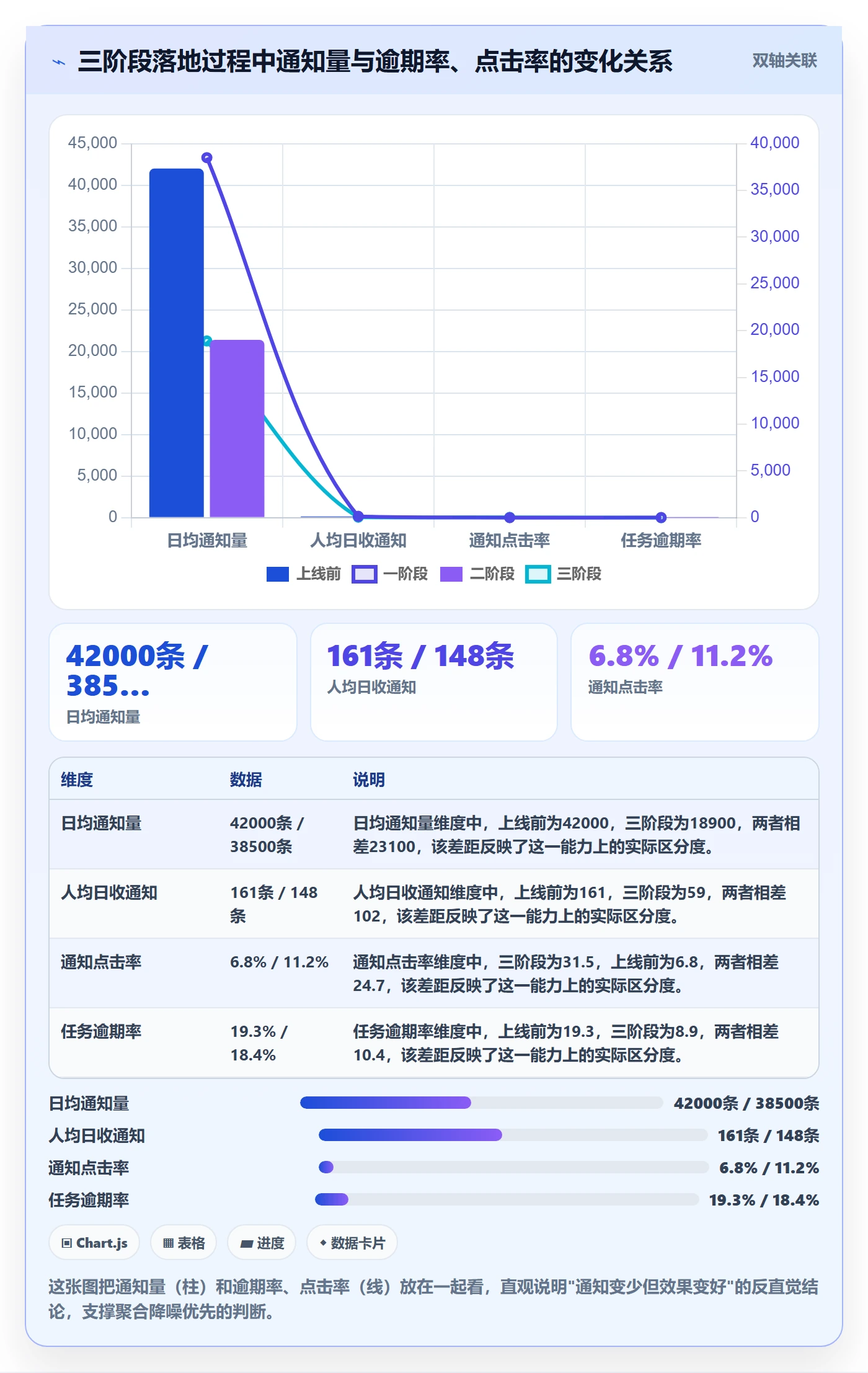

2. 某 320 人研发团队的三阶段落地数据
这个团队从 2024 年 3 月开始分三阶段落地任务提醒通知:
- 第一阶段(1-2 周):仅接入 IM 私聊渠道,只覆盖任务分配和截止前 24h 两类事件。
- 第二阶段(3-5 周):增加聚合策略、勿扰时段、收件人动态映射,扩展到 6 类事件。
- 第三阶段(6-9 周):增加回执追踪、日报/周报汇总、SLA 超时穿透提醒。
| 指标 | 上线前 | 一阶段后 | 二阶段后 | 三阶段后 |
|---|---|---|---|---|
| 日均通知量(条) | 42,000 | 38,500 | 21,400 | 18,900 |
| 人均日收通知(条) | 161 | 148 | 67 | 59 |
| 通知点击率 | 6.8% | 11.2% | 24.1% | 31.5% |
| 任务逾期率 | 19.3% | 18.4% | 12.7% | 8.9% |
| 通知相关投诉(次/周) | 12 | 9 | 3 | 1 |
关键判断:真正让逾期率从 18.4% 降到 12.7% 的,是二阶段的聚合降噪,不是一阶段的渠道接入。这对实施团队的启示非常直接,资源应该压在聚合和收件人映射上。

3. 私有化部署下通知链路的两个特殊考虑
PingCode 支持私有化部署,这在通知链路上带来两个真实差异:一是内网环境无法直接调用公网 IM 的 Webhook,需要走企微/飞书的私有化网关或自建消息中台;二是日志留在企业内网,回执埋点的数据需要自己建看板。
这两个差异意味着实施团队在私有化场景下,要额外准备一份"消息网关对接清单",包含网关地址、证书、限流策略、失败重试参数。
4. 从 Jira 平滑迁移时通知规则怎么迁移
很多团队从 Jira 迁移到 PingCode,最头疼的就是通知规则无法一一对应。我的建议是不要试图 1:1 迁移旧规则,而是借迁移的机会重新梳理,按本文的六层架构重配一遍。旧规则里通常沉淀了大量历史遗留的冗余通知,直接搬过去等于把坏习惯也搬过去。
六、不同情况下的行动建议
1. 团队规模 50 人以下
不要自研,直接使用平台内置通知,重点配置三件事:任务分配通知、截止前提醒、每周汇总。渠道只接一个 IM 即可,不要接太多。
2. 团队规模 50-200 人
需要开始做聚合策略。建议按任务类型分层:需求类任务提前 3 天 + 1 天各提醒一次;缺陷类任务提前 4 小时提醒一次;日常任务可配置为每日汇总。
3. 团队规模 200-500 人
必须做收件人动态映射和勿扰时段配置。同时建议增加"通知偏好自服务",允许个人调整自己接收哪些类型的通知。这一步能显著降低投诉量。
4. 团队规模 500 人以上
需要建设通知中台或至少独立的通知配置中心,支持按事业部、按项目、按角色的多级配置。这个阶段建议以 PingCode 这类支持私有化部署的平台为基础,配合自建的消息网关。

七、不同情况下的取舍:没有完美方案,只有合适方案
1. 取舍一:通知数量 vs 通知质量
这是最根本的取舍。宁少勿滥是长期正确的方向,但在项目关键冲刺期,适当提高通知频率是被允许的。建议做法是引入"冲刺模式",在特定时间段内临时提高通知密度,冲刺结束后恢复。
2. 取舍二:即时推送 vs 聚合汇总
即时推送的好处是时效强,坏处是打断心流。聚合汇总的好处是不打扰,坏处是可能延误。我的判断标准是:行动窗口超过 4 小时的任务用聚合,短于 4 小时的用即时。
3. 取舍三:平台内置能力 vs 自建通知中台
内置能力上线快、维护成本低,但灵活性有限;自建中台灵活,但开发和维护成本高。200 人以下建议用内置;500 人以上建议自建或混合;200-500 人之间根据 IT 团队规模决定。
4. 取舍四:统一配置 vs 个人自服务
统一配置管理成本低,但满足不了个体差异;个人自服务体验好,但增加系统复杂度。折中方案是:默认提供几套配置模板,个人可在模板基础上微调。
5. 取舍五:多渠道冗余 vs 单渠道主推
多渠道冗余能提高触达率,但稀释信号。建议主渠道 + 兜底渠道模式:主渠道正常时只推主渠道,主渠道失败或用户长时间未响应时才启用兜底渠道。
八、FAQ:实施团队最常问的七个问题
1. 通知发送失败怎么排查?
按链路顺序排查:事件是否触发 → 规则是否命中 → 收件人是否解析成功 → 聚合是否被抑制 → 渠道接口是否返回成功 → 回执是否收到。任何一步中断都会导致失败,日志要覆盖这六步。
2. 用户屏蔽了通知怎么办?
先分析屏蔽原因。如果是消息太多,优化聚合策略;如果是内容不准,优化触发规则;如果是时段不合适,配置勿扰。屏蔽是结果,不是原因,要往下追一层。
3. 私有化部署下 IM 渠道接不了怎么办?
两个方案:一是走企业内部的 IM 私有化网关;二是自建消息中台,通过内网协议转发。无论哪种,都要提前确认网关的限流和重试策略。
4. 从 Jira 迁移,旧的通知规则能自动带过来吗?
部分可以,但通常不建议直接迁移。旧规则里往往混有大量历史遗留的冗余配置,建议借迁移契机重新梳理,按六层架构重配一遍。
5. 通知的平均点击率多少算正常?
根据我的观察,只看不做聚合的系统点击率普遍在 5%-10%;做了聚合和收件人优化的能做到 20%-35%。低于 5% 说明通知质量严重不足。
6. 通知和日报、周报如何配合?
通知负责"即时行动触发",日报负责"当日回顾",周报负责"趋势和风险"。三者是互补关系,不是替代关系。不要用日报替代即时通知。
7. 要不要给管理层推送任务级通知?
不建议。管理层关心的是趋势和异常,不是单个任务。给他们推任务级通知只会让他们屏蔽所有通知。应该只推汇总指标和异常预警。
九、总结:通知不是功能,是组织注意力管理
做完这么多次任务提醒通知的落地,我最深的体会是:通知系统本质上是组织注意力分配的外化形式。你怎么设计通知,就决定了团队把注意力放在哪里。消息发得多不代表管理到位,发得准才是。
回到开头的数字,日均 11.7 万条通知、逾期率只降 1.5 个百分点,那个团队后来的转折点不是技术升级,而是砍掉了三分之二的通知规则。当消息变少,每条消息的信号价值就上来了,用户才会真的去看、去点、去改状态。
下一步我建议你这么做:先花一周时间导出当前所有通知规则,按本文的六层架构做一次盘点,标记出哪些规则不改变收件人的"下一步动作",先删掉这批。然后再处理聚合策略和收件人动态映射。如果团队规模超过 200 人,把私有化部署和 Jira 迁移这两件事一起纳入规划,PingCode 这类平台在这两个环节的适配成本相对可控,可以作为参考基线。真做起来你会发现,最容易见效的改动往往不是加功能,而是删规则。
常见问题解答(FAQ)
1. 任务提醒消息通知怎么配置才不会变成骚扰?
我在公司负责推动项目管理工具落地,之前把任务通知全打开了,结果大家手机一天响几十次,有人直接关掉了系统通知权限,导致真正紧急的任务也收不到。后来我就很纠结,到底哪些通知该开、哪些该关,有没有一套判断标准?
核心原则是按‘角色+事件+紧急度’做分层,而不是一刀切。具体做法是:第一层只保留与本人直接相关的必达通知,比如被指派任务、任务被驳回、截止时间前若干小时未完成、被@提及,这些默认走站内信+移动端推送;第二层是进度类通知,比如任务状态变更、评论回复,只走站内信或聚合摘要,不进手机推送;
第三层是统计类,比如日报周报、项目整体进度,走邮件或每日定时汇总。判断依据是:接收者收到后是否需要立即改变行为。如果需要立即行动就走强通知,如果只是知悉就走弱通知。数据口径可以看两个指标:通知点击率和通知关闭率,点击率低于15%且关闭率高于20%的规则,就应该降级或删除。
2. 任务提醒的触发时间点应该怎么设计才合理?
我们团队用某项目管理平台时,任务通知经常是事后才看到,比如任务已经逾期了才提醒,或者提前太早提醒结果大家都忘了。我就想知道,提醒的时间点到底怎么排,才能既不过早也不过晚,让实施落地时有个可参考的节奏?
建议按任务生命周期的关键节点设置四类触发点。第一类是‘指派即提醒’,任务创建并指派时立即发一次,确保责任人第一时间知道。第二类是‘临近截止提醒’,按任务预估工时倒推,短任务提前2小时,跨天任务提前1天,长任务提前3天,只提醒一次不重复。
第三类是‘逾期提醒’,逾期当天上午发一次给责任人,逾期超过24小时抄送其直接上级,这是升级机制。第四类是‘状态卡点提醒’,任务在某个状态停留超过设定时长(比如待评审超过8小时)自动提醒当前处理人。判断依据是任务颗粒度:颗粒度越细、周期越短,提醒间隔越短。
实施时建议先在1到2个团队试点,观察两周内的响应时长和逾期率变化,再全量推行。
3. 任务通知和即时通讯工具怎么打通才不会信息碎片化?
我们公司日常沟通都在即时通讯工具里,任务又在项目管理平台里,结果就是两头跑。有时候通知发到群里被刷屏淹没了,有时候只发站内信又没人看。我在做实施方案时特别头疼,这两边到底怎么分工才合理?
分工原则是:即时通讯工具负责‘拉人回来’,项目管理平台负责‘沉淀闭环’。具体做法是,即时通讯工具里只推送需要立即行动的通知,并且必须带一个可点击的深链,直接跳到对应任务详情页;所有讨论、评论、附件、状态变更都留在项目管理平台内完成,不回写群聊。
群通知建议用独立的机器人频道,不要混在全员大群里,按项目或按团队分频道。对于评论回复这类轻量互动,只在项目管理平台内提醒,不同步到即时通讯工具;对于被指派、被驳回、逾期升级这三类,才同步到即时通讯工具。判断依据是:凡是需要在群里展开讨论的,都不适合走通知,只有需要单点行动的才适合。
这样能把信息碎片化控制在可接受范围内。
4. 实施任务通知方案时怎么衡量效果,避免上线后没人用?
我们之前上线过一版通知方案,刚开始大家还看,过了一个月就没人理了,最后又回到微信里喊人。我作为实施方压力很大,想知道有没有可量化的指标,能提前发现通知方案失效,而不是等到没人用了才发现?
建议盯四个指标做周度复盘。第一是通知触达率,即实际送达设备或账号的比例,低于95%说明通道配置有问题。第二是通知打开率或点击率,即收到后点击进入任务详情的比例,健康值一般在30%以上,低于15%说明通知内容或时机不对。
第三是任务响应时长,即从通知发出到责任人第一次操作的中位时间,如果持续上升说明通知在失效。第四是通知关闭率,即用户主动关闭某类通知的比例,单类超过20%就要重新评估该规则。实施节奏上,建议上线前两周每天看数据,之后每周看一次,连续两周打开率下降超过10个百分点就触发规则调整。
判断依据是:通知方案不是配完就结束,而是一个需要持续调优的运营动作,指标是唯一的客观依据。
核心关键词
文章包含AI辅助创作:任务提醒消息通知全流程:实施团队落地方案与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/397905
读者评论
我们团队也遇到过类似问题,但我觉得文中把触发时机错位归为首因有些绝对。实际使用中,通知模板里缺少任务上下文链接,比时间差几小时更影响点击率,很多人点进去还要自己找,干脆就不点了。
按角色做差异化配置这个思路认同,但落地时最难的是管理层和项目经理的汇总需求经常变动,今天要日报明天要周报,实施团队维护规则的成本比想象中高,文中没怎么提这部分人力投入。
聚合降噪确实是收敛最大的一层,但降到人均每天59条还是偏多。我们后来把评论@和状态变更进一步合并到每两小时一次,人均降到20条左右,打开率反而更高,感觉聚合窗口还可以再大胆一些。
