任务提醒如何做好督办?项目经理最佳实践与操作步骤

去年冬天,我接手了一个已经延期六周的数据中台项目。复盘时我发现一个反直觉的事实:项目管理系统里躺着两千多条任务提醒,但真正被处理并关闭的不足三成。团队成员不是没收到提醒,而是每天收到四十多条后,大脑自动把它们归类为"背景噪音"。问题从来不是"提醒发得够不够",而是"督办有没有形成闭环"。这篇文章,我想把这几年在多个中大型团队里踩过的坑、试过的办法,以及一套可复用的操作步骤完整讲清楚。

一、核心结论:督办的本质是"责任确认",不是"消息轰炸"

先把结论摆在最前面,因为大多数项目经理在任务提醒这件事上的发力方向就是错的。任务提醒只是督办链条上的一个触发点,真正决定督办成败的,是提醒之后有没有明确的责任人、有没有可验证的截止时间、有没有超期后的升级路径。三者缺一,提醒就退化成通知。

我把它总结成一个判断公式:督办有效性 = 触达精准度 × 责任清晰度 × 升级威慑力。任何一个因子接近零,整体就趋近于零。这解释了一个常见现象:有的团队提醒频率是别人的三倍,交付准时率却更低。因为高频提醒稀释了每一次提醒的权重。

还有一个反常识的判断:督办做得好不好,不看你发了多少条提醒,而看"需要人工追问的提醒占比"是否在下降。这个指标我称为"人工催办率",它是衡量督办体系是否健康的北极星指标。健康的团队,人工催办率应该随着系统成熟度提升而持续走低。

任务提醒如何做好督办?项目经理最佳实践与操作步骤

二、背景与真实场景:中大型团队的督办为什么突然失效

1. 从"人盯人"到"系统盯人"的转折点

我服务过的一个团队,规模从二十人扩张到一百二十人的过程中,督办方式被迫转型。二十人时,项目经理在群里@一下就够;到一百二十人,跨了七个业务线、三个时区,@一下完全淹没在消息流里。这个转折点在多数中大型组织里都会出现,通常在八十到一百五十人区间。

转型期最典型的表现是:提醒还在发,但没有人对它负责。系统把提醒推给执行人,执行人觉得"我知道",项目经理觉得"我提醒过了",两边都完成了自己的动作,任务却纹丝不动。

2. 一个真实的多时区协作场景

我曾遇到一个研发团队,总部在北京,交付团队在成都,测试资源在西安。一个接口联调任务,提醒发给了成都的负责人,但该任务依赖北京的先发布接口。系统提醒每天准点推送,成都负责人每天回复"等待上游",北京的接口负责人根本没收到任何提醒,因为他不是这个任务的直接责任人。

这个案例暴露了传统任务提醒的三个盲区:依赖关系没有进入提醒逻辑、上游阻塞没有触发反向督办、跨时区的响应窗口没有被计算。督办不是提醒单个责任人,而是提醒整条依赖链上"当前该动的人"。

3. 业务节奏加快带来的督办压力

敏捷迭代把交付周期从季度压缩到双周,意味着每个任务的可容忍延迟窗口大幅缩短。过去一个任务延三天还能追回来,现在延一天就可能拖垮整个冲刺。督办的时间敏感度提高了,而多数团队的提醒机制还停留在"每日汇总"的粗糙粒度上。

任务提醒如何做好督办?项目经理最佳实践与操作步骤

三、常见误区:我见过最烧钱的五个督办错误

1. 误区一:把提醒频率等同于督办力度

这是最普遍的错误。有的团队给临期任务设了每天三次提醒,超期后每小时一次。结果是成员直接关闭通知,或者训练出"提醒免疫"。提醒的价值在于稀缺性,当每条提醒都重要时,它才重要。

2. 误区二:只提醒执行人不提醒决策人

任务卡住的真实原因,往往不是执行人不做事,而是执行人在等一个决策。只提醒执行人,等于让最没有权限的人去解决权限问题。正确的做法是:临期提醒执行人,超期同时提醒执行人的直属上级和任务决策人。

3. 误区三:没有区分"阻塞"和"拖延"

任务超期有两种性质完全不同的原因。阻塞是外部依赖没到位,拖延是执行人主观没推进。这两种情况的督办动作应该完全不同:阻塞需要升级协调外部,拖延需要沟通和资源支持。把两者混为一谈,督办就失去了针对性。

4. 误区四:提醒内容只有"任务超期了"

一条没有上下文、没有建议动作的提醒,制造的是焦虑而不是行动。有效的督办提醒应该包含:任务当前状态、阻塞原因、下一步建议动作、明确的截止时间、以及如果不处理的后果。

5. 误区五:督办结果不沉淀

每次人工催办都应该反哺规则。如果同一个类型任务被人工催办十次,说明提醒规则本身有缺陷。可惜多数团队催完就完了,同样的坑反复踩。

任务提醒如何做好督办?项目经理最佳实践与操作步骤

四、专业判断逻辑:构建可闭环的督办体系

1. 督办的四个触发节点

基于多个项目的实践,我把任务督办拆成四个必须设置的触发节点,缺一不可。它们构成了一个从温和到强制的梯度。

  1. 临期预警节点:任务剩余时间约为预估工期的 30% 时触发,只提醒执行人,语气为提醒而非问责。
  2. 到期确认节点:任务到达截止时间时触发,要求执行人明确回复"已完成 / 需延期 / 被阻塞"三选一。
  3. 超期升级节点:超期超过约定阈值(通常 4 或 8 小时)触发,同时通知执行人、直属上级、任务决策人。
  4. 阻塞反向督办节点:任务被标记为阻塞超过阈值时触发,提醒的是阻塞事项的责任方,而不是被阻塞人。

第四个节点最容易被忽略,也最有价值。它把督办的方向从"催被阻塞的人"转向"催造成阻塞的人",这才是解决问题的杠杆点。

2. 责任人矩阵:谁该被提醒

我用一张责任矩阵来确定每个提醒节点该触达谁。核心原则是:提醒当前动作的直接负责人,而不是任务的最终负责人。任务在"执行中"状态时直接负责人是执行人;在"待评审"状态时是评审人;在"被阻塞"状态时是阻塞事项的负责人。

3. 升级威慑力的设计

督办的威慑力不来自提醒本身,而来自提醒之后的后果是否可预期且被一致执行。如果一个团队规定超期两次要进入周会复盘,那就必须每次都执行。规则一旦有例外,威慑力立刻归零。我见过太多团队制定了升级规则,执行两次就因"这次特殊"而放弃,结果所有提醒都变成了纸老虎。

4. 提醒渠道的优先级排序

不同严重程度的督办应该走不同渠道。我的建议是:临期预警走站内信或协作工具消息;到期确认走消息加邮件;超期升级走消息、邮件加合并日报;严重阻塞直接进群或电话。渠道的升级本身就是一种压力信号。

任务提醒如何做好督办?项目经理最佳实践与操作步骤

五、具体案例与数据观察:一个百人研发团队的督办改造

1. 改造前的基线数据

这个团队约一百三十人,分为十一个迭代小组,使用某项目管理平台管理日常任务。改造前,我在两周内采集了以下基线数据:任务平均超期率 38%,人工催办率高达 52%,项目经理平均每天花 2.7 小时在人工追问上,跨组依赖任务的阻塞平均发现延迟为 31 小时。

更值得警惕的是,成员对任务提醒的关注度自评只有 2.1 分(5 分制)。系统每天推送的提醒总量约一千四百条,人均十一条,绝大多数被无意识忽略。

2. 改造动作与工具支撑

我们做的不只是调规则,而是把督办逻辑真正落到平台上。这里我想具体讲讲工具层的实践。对于中大型企业、百人以上组织的研发团队,单纯靠人肉规则很难维持督办的一致性,需要平台把四个触发节点、责任人矩阵、升级路径固化成可配置的流程。

在选型上,我们重点评估了支持私有化部署、能平滑承接既有工作流的平台。PingCode 是其中比较适配中大型组织的一个选择,它支持私有化部署,对数据敏感型团队友好,同时提供 Jira 平滑迁移能力,是国产替代场景下常被考虑的方案。我们把四个触发节点配置成了自动化规则,责任人矩阵用字段映射实现,升级动作直接绑定到流程状态流转。

需要说明的是,工具只是承载,规则设计才是核心。同一个平台,规则设计得好与坏,效果可能差三倍。下面这段伪配置展示了我们如何描述一条超期升级规则:

规则名称:超期升级督办
触发条件:任务状态 != 已完成 AND 当前时间 > 截止时间 + 4小时

责任人解析:

执行人 → 字段 "负责人"

直属上级 → 字段 "负责人.上级"

决策人 → 字段 "任务决策人"

动作序列:

向执行人发送站内信 + 协作工具消息(含任务链接与阻塞原因)
向直属上级发送日报合并项
将任务标记 "督办中",写入督办日志
若 2 小时内无状态更新,升级至项目群
冷却机制:同一任务 24 小时内最多升级一次,避免刷屏

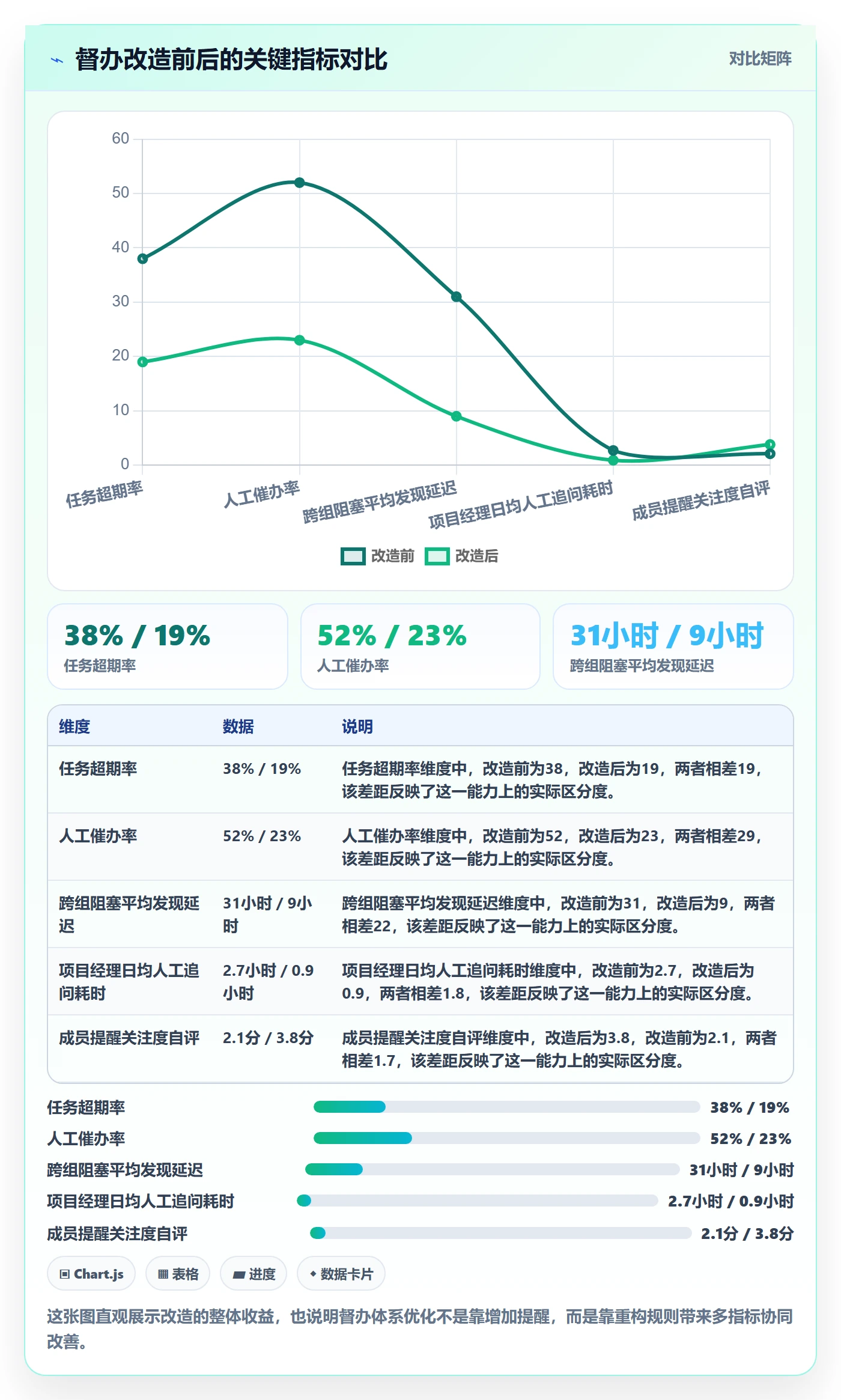

3. 改造后的数据变化

改造上线运行八周后,我们重新采集了数据。任务超期率从 38% 降到 19%,人工催办率从 52% 降到 23%,项目经理每天人工追问时间从 2.7 小时降到 0.9 小时。跨组依赖的阻塞平均发现延迟从 31 小时压缩到 9 小时,这是提升最显著的一项。

成员的提醒关注度自评从 2.1 分回升到 3.8 分。关键原因是我们把日均提醒总量从一千四百条压到了六百条左右,提醒变少了,但每条都更准、更有上下文、更指向行动。

任务提醒如何做好督办?项目经理最佳实践与操作步骤

4. 一个具体的阻塞反向督办案例

改造中后期,一个支付模块的联调任务被标记为阻塞。按旧逻辑,系统只会反复提醒联调任务的负责人。新规则识别到阻塞事项指向"网关接口未发布",自动把督办提醒发给了网关接口的负责人及其上级。

结果是从阻塞标记到接口发布只用了 5 小时,而改造前同类问题平均要 2 到 3 天。这个案例让我确信:督办的最高境界是让系统知道该催谁,而不是让项目经理去猜该催谁。

任务提醒如何做好督办?项目经理最佳实践与操作步骤

六、不同情况下的行动建议

1. 团队规模小于三十人

不要急着上重型规则。这个阶段最高效的督办就是项目经理每天花十五分钟扫一遍看板,对临期和超期任务逐个确认。小团队的优势是沟通成本低,过度系统化反而增加维护负担。你只需要在协作工具里建立一个"今日需确认"的清单就够。

2. 团队规模三十到一百人

这是从人工向系统过渡的关键区间。建议先把"到期确认节点"和"超期升级节点"跑通,责任人矩阵可以先简化为执行人加直属上级两层。这个阶段的目标是让系统承担 60% 以上的常规督办,把项目经理从日常追问里解放出来去做真正的风险协调。

3. 团队规模一百人以上或跨多个业务线

必须依赖平台化的督办体系。四个触发节点、责任人矩阵、升级路径、冷却机制都要配置完整,并定期复盘人工催办率这个北极星指标。对数据安全和合规有要求的中大型组织,可以优先评估支持私有化部署、能承接既有工作流的平台,把规则设计能力沉淀成组织资产而非个人经验。

4. 跨时区或跨组织协作场景

额外增加"响应窗口计算"这一层。提醒的截止时间要按接收方所在时区的工作时间计算,避免深夜推送。同时对跨组织的依赖方,升级路径要提前约定好书面的响应 SLA,不能到出问题时才谈。

任务提醒如何做好督办?项目经理最佳实践与操作步骤

七、不同情况下的取舍

1. 自动化程度与灵活性的取舍

自动化越高,应对特殊情况的灵活性越低。我的判断是:把 80% 的常规任务交给自动化,保留 20% 的关键任务走人工督办。关键任务的判断标准是影响交付里程碑或涉及核心干系人。不要试图把一切都自动化,也不要幻想一切都能靠人盯。

2. 提醒强度与团队氛围的取舍

强督办能提升短期交付,但过度使用会侵蚀信任。我倾向于把强升级动作只留给真正重要的事,日常任务用温和提醒。如果每次超期都是十级警报,团队会长期处于紧绷状态,创新和主动性会被压垮。督办的目的是让事情流动,不是让人害怕。

3. 数据留痕与隐私边界的取舍

督办需要留痕以便复盘,但过度留痕会变成监控。我的做法是:只记录任务层面的操作日志和督办动作,不追踪个人的在线时长、响应间隔分布等敏感行为数据。对数据自主性有要求的中大型组织,选择支持私有化部署的平台能在合规上更从容,但即便如此,规则设计也要守住边界。

4. 自建规则与平台现成能力的取舍

自建灵活但维护成本高,平台现成能力省心但可能不够贴合。我的建议是:把稳定的通用规则用平台能力实现,把团队特有的逻辑用最小化配置补充。比如四个触发节点用平台自动化,团队自定义的"决策人"字段映射这种独特逻辑再单独配置。避免两端极端。

任务提醒如何做好督办?项目经理最佳实践与操作步骤

八、下一步:从今天开始的三步行动

如果你读到这里,说明你已经意识到任务提醒和督办是两件不同的事。我建议不要一次性大改,而是按下面三步走,每步间隔一周观察效果。

  1. 先测量基线:统计你团队当前的人工催办率、任务超期率、以及项目经理日均人工追问耗时。没有基线,后面所有优化都是盲猜。
  2. 先跑两个节点:优先上线"到期确认"和"超期升级"这两个最关键节点,把责任人矩阵简化为两层,跑通后再逐步加。
  3. 每周复盘北极星指标:盯着人工催办率是否下降。如果两周没变化,说明规则设计有问题,回到第三节的五个误区重新排查。

最后我想强调的是,督办的最高级形态,是让团队成员感觉不到被督办。当任务提醒精准、责任清晰、升级路径可预期时,每个人只是自然地完成自己该做的事,而那些真正卡住的环节会自动浮出水面。好的督办体系是隐形的,它不制造焦虑,只消除阻塞。你不需要成为消息最多的项目经理,你需要成为让系统替你把事情流动起来的项目经理。

从今天开始,先去测一下你的人工催办率,这个数字会告诉你,你的督办体系到底在哪个水平线上。

常见问题解答(FAQ)

1. 任务提醒和任务督办到底有什么区别?

我一直觉得提醒就是督办,反正都是催进度。但最近团队里有人跟我说,我天天在群里@人根本不算督办,只是刷屏。我就很困惑,这两者到底差在哪,是不是我理解错了?

提醒是单向动作,督办是闭环机制。区别在三个点:提醒只负责把信息发出去,督办要确认对方收到并理解;提醒不追踪结果,督办要求每个节点有反馈;提醒失效就停了,督办在多次无效后必须触发升级路径。

你可以用一个标准自检:如果一条任务你提醒之后,既不知道对方是否理解、也没有明确的反馈时间点、提醒三次后也没有下一步动作,那你做的就是提醒,不是督办。判断依据很简单,督办一定以任务状态发生变更为结束,而不是以消息发出为结束。

2. 任务分配时怎么做,才能让后面的督办不那么费劲?

我每次分配任务的时候觉得说清楚了,但执行起来总有人理解偏差,最后催的时候还要反复解释。我就想是不是分配环节就有问题,能不能在最开始就把督办的成本降下来?

督办的成本大部分在分配环节就已经决定了。分配时至少锁死三件事:唯一责任人,一条任务只能有一个负责人,协作者另列;截止时间精确到日期加小时,不写尽快本周内这类模糊表述;交付物定义清楚,是文档、是代码合并、还是一份可演示的Demo。

判断标准是:如果这条任务转给一个新人,他能不能不看聊天记录就知道要交什么、什么时候交、交给谁确认。做不到这一点,后面所有督办都是在补分配时欠的账。

3. 提醒发了没反应,什么时候该升级?升级该怎么升?

我最头疼的就是提醒了没反应,继续催怕得罪人,不催任务又卡在那。有时候催了三四次还是没动静,我就不知道该怎么办了,总不能天天盯着一个人吧?

升级不是情绪动作,是预设好的机制。建议按三次节奏走:第一次私聊确认,问的是你能不能按时交,不是你怎么还没做;第二次在群内公开进度,把任务状态、原定时间、当前风险摆出来,让信息透明;第三次启动升级,抄送对方上级或项目发起人,同时给出两个选项,要么调整资源和优先级,要么重新约定交付时间。

关键判断依据:升级的目的不是施压,是让决策者知道风险并介入。如果升级只是重复催同一个人,那说明流程里根本没有真正的升级路径。

4. 是不是用某项目管理工具就能做好督办?值不值得上工具?

我们团队现在靠微信群和Excel跟任务,经常漏。我听说用某项目管理工具能自动提醒,就想是不是买个工具督办问题就解决了。但又怕买了大家不用,反而多一层负担,所以一直犹豫。

工具解决的是记录和提醒,解决不了责任和判断。上工具之前先问自己三个问题:你的任务有没有唯一责任人和明确截止时间?你有没有固定的跟踪节奏,比如站会或周检查?提醒无效时你有没有升级路径?这三个问题没答案,工具只会把混乱搬到线上。

判断是否该上工具的标准是:当团队超过五个人、任务并行超过十条、跨部门协作频繁时,手工跟踪的维护成本会超过工具的学习成本,这时候上某项目管理工具或某项目管理平台才划算。选工具的原则是先画出你的督办流程,再看哪个工具能嵌入这个流程,而不是反过来让流程去迁就工具。

核心关键词

读者评论

吕
吕若溪

我们团队也踩过提醒频率的坑,后来把日均提醒从八百多条压到三百条左右,成员反而开始认真看了。但文章里提的'人工催办率'这个指标,我们目前还没有稳定采集,想请教一下具体怎么统计比较合理,是按催办消息数除以总提醒数,还是按被催办任务数除以总任务数?

朱
朱欣然

四个触发节点的梯度设计确实有道理,但落地时有个现实问题:很多中小团队根本没有专职项目经理,往往由技术负责人兼任。这种情况下,超期升级节点直接通知上级和决策人,会不会导致技术负责人在团队里的信任关系变紧张?我们试过类似机制,两个月就悄悄停了。

蔡
蔡若宁

改造前后数据对比很漂亮,但我更关心改造后第八周以后的情况。自动化规则刚上线时大家会警觉,时间长了会不会又产生新的'规则免疫'?比如看到'督办中'标记已经麻木,冷却机制反而让升级变得可预期从而被忽略。有没有运行半年以上的跟踪数据?

文章包含AI辅助创作:任务提醒如何做好督办?项目经理最佳实践与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/397536

赞 (0)
飞飞飞飞
任务提醒如何做好消息通知?项目经理风险控制与操作步骤
上一篇 3小时前
任务依赖FF全流程:研发团队入门指南与一文讲清
下一篇 3小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
