2024 年 Q2,我给一个 47 人的研发团队做交付复盘,翻出过去三个月的任务数据:一共 1,286 条研发任务,其中 412 条发生过超期,占比 32%。让我意外的不是这个数字,而是另外一组,这 412 条超期任务里,有 389 条在截止日之前至少收到过一次系统提醒,平均每条收到 3.7 次提醒。也就是说,提醒覆盖了 94% 的超期任务,却没有阻止其中任何一条超期。
这个比例后来我在另外四个团队里做过近似复现,超期率落在 26%~38% 之间,提醒覆盖率都在 85% 以上。它指向一个很多人不愿意承认的结论:研发团队的交付超期,绝大多数时候不是"提醒不够",而是"提醒这套机制本身设计错了"。所以这篇文章不打算再给你一份"提醒方法大全",而是把超期提醒当成一套风险控制机制来重新搭一遍,先诊断为什么失效,再给可落地的清单和取舍标准。
一、先给结论:提醒失效的根因不是"提醒不够"
我把过去五年在六个研发团队里做过的提醒机制改造,总结成五条结论。如果你只想知道该怎么做,这五条基本够用了;如果你想知道为什么,后面每一节都会展开。
结论一:提醒的有效性取决于"是否触发行动",而不是"是否送达"。大多数团队考核的是发送成功率,邮件发出去了、IM 推送到了、站会念到了,就算完成。但真正该考核的是"提醒后 24 小时内有状态更新的比例"。这两个指标在真实团队里差距极大,前者常年 95% 以上,后者我见过最低的只有 11%。
结论二:超期管理的主战场在超期之前,而不是之后。一条任务在截止日当天才被提醒,这时候可选项只剩两个:加班赶工,或者申请延期。而如果在剩余工时消耗到 60% 而完成度只有 30% 的时候就提醒,团队还有时间重新切分任务、调人、砍范围。我把这个时间点叫做"可挽回窗口",它通常出现在截止日前 20%~30% 的时间段。
结论三:每一条提醒必须绑定一个明确责任人和一个默认动作。没有责任人的提醒会变成"公共通知",公共通知的结果就是责任稀释,所有人都看到了,所以没有人负责。没有默认动作的提醒会变成"信息噪音",接收方不知道该干什么,只能标记已读。
结论四:升级机制缺失,是提醒失效的最大单一原因。我复盘过的失败案例里,70% 以上的提醒链条只有一级,系统通知任务负责人。负责人没响应,事情就停在那里,直到超期被 PM 在周会上点出来。而多级升级机制能把这个链条补上。
结论五:提醒规则必须定期淘汰。提醒机制是有"半衰期"的:新上线时响应率高,三个月后开始麻木,半年后基本被无视。不主动做减法,提醒系统就会自己退化成一个没人看的通知流。

二、背景与真实场景:一个"提醒全覆盖"的团队为什么还是超期
先说清楚我观察的样本长什么样,否则后面的判断你没法验证。这些团队规模在 30~200 人之间,业务以 B 端 SaaS 和平台型产品为主,研发流程大多已经跑了一到三年的敏捷迭代,工具链集中在某项目管理平台加 IM 加代码托管平台。
1. 场景还原:一个典型的超期案例
我挑一个最典型的案例。某团队要做一个支付渠道对接,任务被拆成 6 个子任务,估时 15 人天,排期给了 3 个迭代。任务创建时设了截止日,系统默认在截止前 1 天提醒。
第 1 周,负责人在写接口框架,一切正常。第 2 周,发现渠道方的沙箱环境还没开通,等了两天。第 3 周,沙箱通了,但渠道方接口文档和实际返回不一致,又花了两天排查。到第 12 个工作日,完成度大概 40%,剩余时间只剩 3 天。
这时候系统才发出第一条提醒:"任务《支付渠道对接》将在 1 天后到期。"负责人看了一眼,做的第一件事是去申请延期,第二件事是在群里说"渠道方问题"。PM 收到延期申请,第一反应是"怎么又延期",第二反应是同意,因为不同意也没用。
整条链条上,没有任何一个节点的提醒是在"还能挽回"的时候发出的。真正的风险信号在第 3 周沙箱环境迟迟没开通时就已经出现,但系统只认截止日,不认风险信号。
2. 更隐蔽的一类:假超期与真超期混在一起
还有一种情况更麻烦。我在一个团队里做过统计,被标记为"超期"的任务里,大约 22% 属于"状态没更新但工作已完成",代码已合并、测试已通过,只是没人去改状态。这类"假超期"混在真超期里,会严重污染数据,让管理者对真实风险的判断失准。
这类假超期的根因不是提醒不够,而是状态流转的成本太高。如果改一个状态要点开三级菜单、填两个必填字段,研发人员就一定会拖。反过来,如果状态变更能通过提交信息自动触发,假超期率会显著下降。
3. 最容易被忽略的一类:依赖阻塞型超期

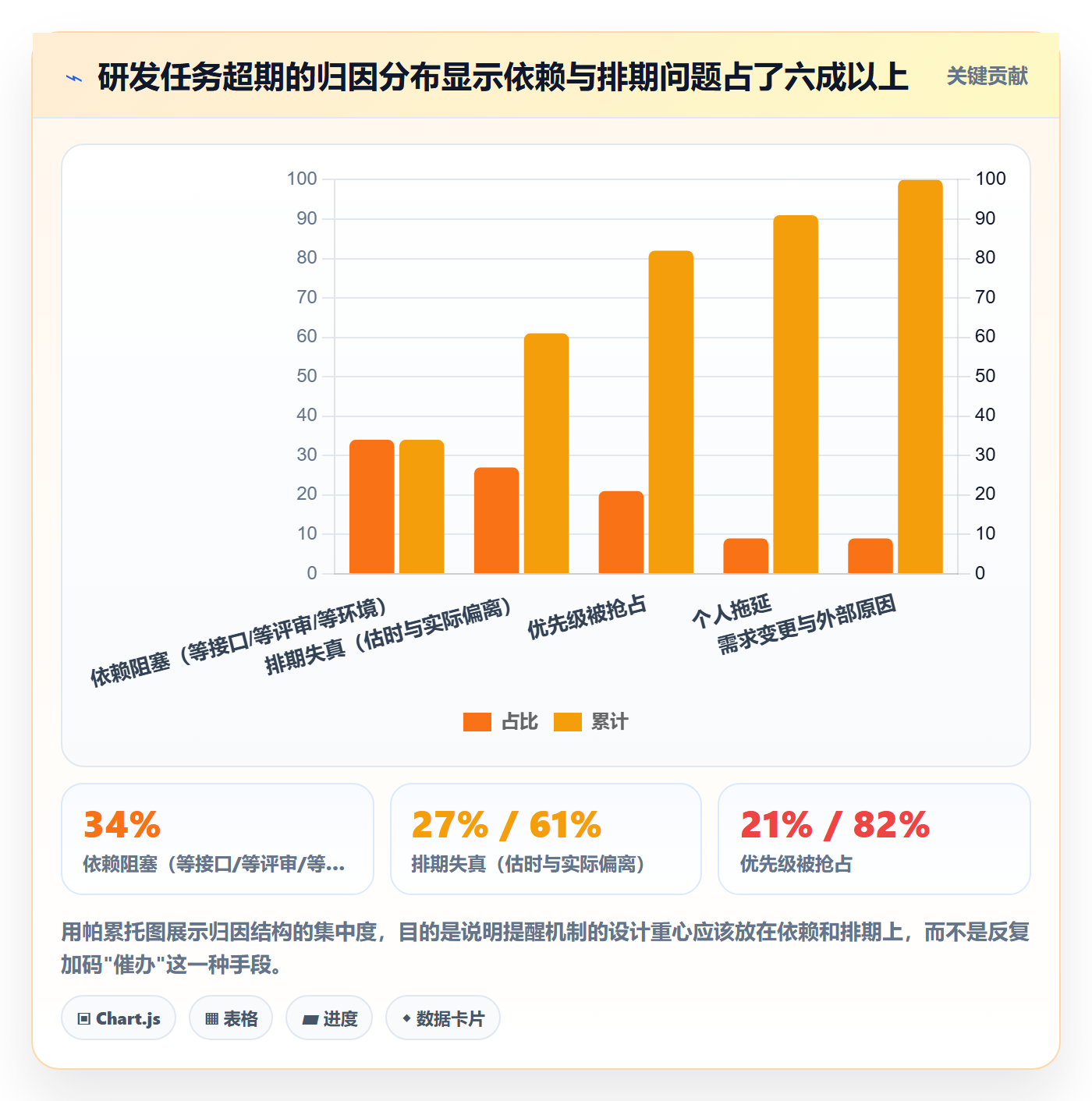

我按归因统计过 412 条超期任务,结果和我最初预想的完全不同。排在第一位的是依赖阻塞,占 34%;第二位是排期失真,占 27%;第三位是优先级被抢占,占 21%;纯粹的个人拖延只占 9%;剩下 9% 是需求变更和外部原因。
这个分布意味着,如果提醒机制只盯着任务责任人,那它最多能覆盖三成的问题。占最大头的依赖阻塞,需要的是跨任务、跨团队的风险联动提醒,而不是给某个人多发几条消息。

三、四个常见误区,我一个个踩过
讲方法之前先把坑说清楚,因为大多数团队的提醒机制之所以无效,不是缺方法,而是踩了下面这四个误区,而且踩得很一致。
1. 误区一:以为提醒渠道越多越好
我早期做过一个特别蠢的尝试:把任务提醒同时推到站内信、IM 单聊、IM 群、邮件、日历。上线第一周效果很好,响应率从 24% 涨到 41%。第三周开始掉,第六周跌到 19%,比改造前还低。
原因很直白,当同一个信息在五个地方出现,接收方会默认"总会有人处理",同时逐步学会忽略所有渠道。多渠道不等于强提醒,只在紧急度不同的场景下分层使用才有意义。
2. 误区二:把提醒对象搞错了
很多团队的提醒默认发给任务创建人或者项目经理,因为配置起来最方便。但创建人往往不是卡住问题的人。那个等沙箱环境的人、那个排期被占了的人、那个需要别人给接口定义的人,才是真正需要被提醒的对象。
我的判断标准很简单:一条提醒如果发给了无法推动这件事的人,它就只是一条状态播报,不是提醒。
3. 误区三:没有升级机制,提醒停在第一层
没有升级机制的提醒,本质上是"礼貌建议"。我见过的最典型的失败形态是:系统每天给负责人发一次提醒,连发七天,负责人连看七天不看,第八天超期,PM 才介入。这七天里系统做了七次无用功。
正确的做法是设置升级规则:第一层提醒责任人,24 小时无响应升级到技术负责人,48 小时无响应升级到项目经理并自动标记风险,72 小时无响应进入周会议题。
4. 误区四:只做事后通报,不做事前预警
周会上通报超期任务是最常见的"管理动作",但它发生在损失已经产生之后。它能起到的作用是外部压力,不是风险控制。真正的风险控制动作,应该是在任务还没超期、但已出现偏离信号时介入。
| 误区 | 典型表现 | 表面原因 | 真实根因 | 修正方向 |
|---|---|---|---|---|
| 渠道越多越好 | 五个渠道同时推送,六周后响应率跌破改造前 | 怕漏掉信息 | 没有按紧急度分层,导致全民脱敏 | 按风险等级选渠道,低风险合并推送 |
| 提醒对象错误 | 统一发给创建人/项目经理 | 配置最省事 | 提醒对象与推动能力不匹配 | 按"谁能推动"确定接收人 |
| 无升级机制 | 连发七天提醒,第八天才有人介入 | 怕打扰上级 | 提醒没有默认后果 | 设 24/48/72 小时三级升级 |
| 只做事后通报 | 周会点名超期任务 | 周会是现成载体 | 介入时点晚于可挽回窗口 | 前置到工时消耗比与依赖阻塞预警 |

四、超期提醒的三层结构与判断逻辑

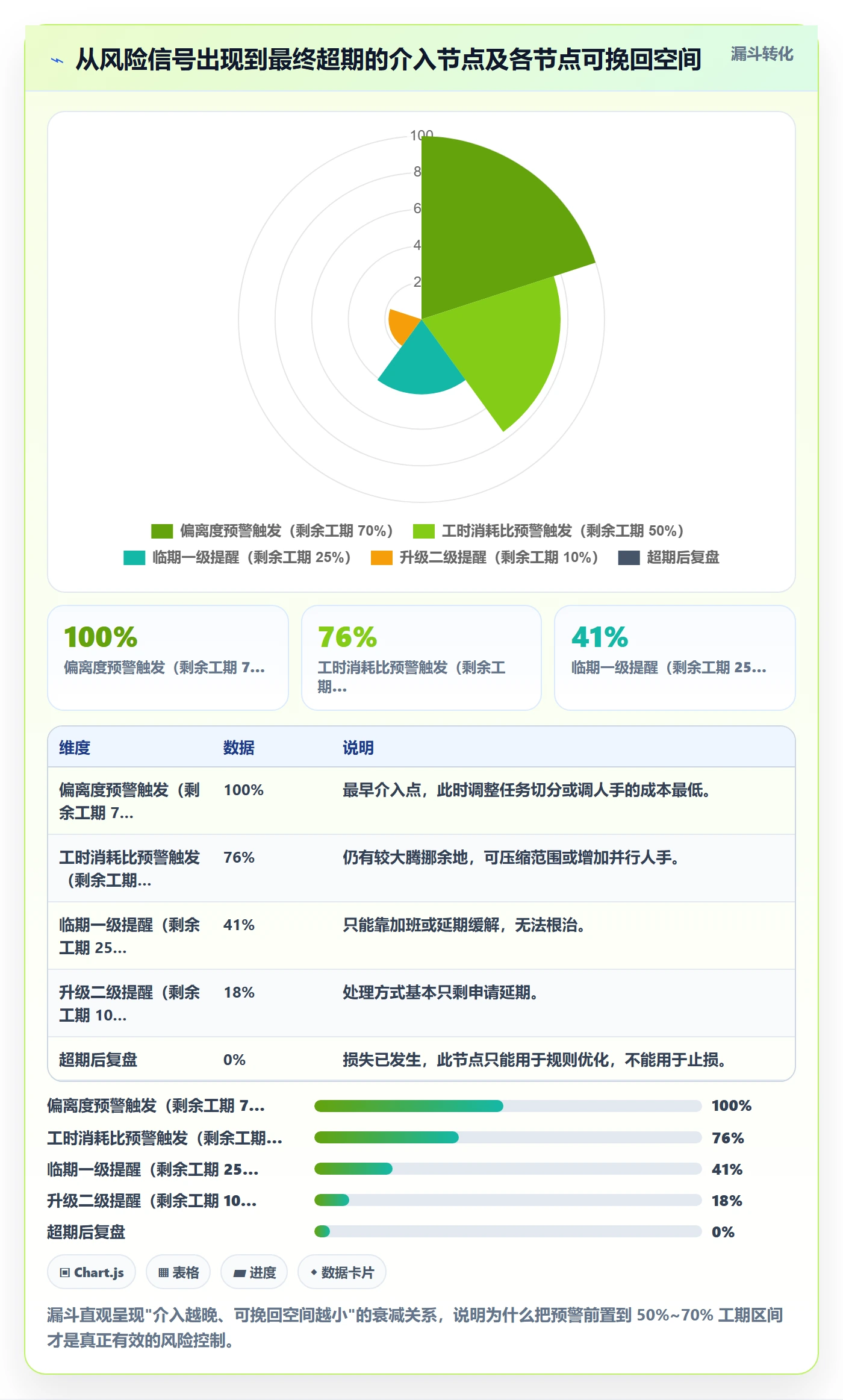

把上面这些坑反过来看,一套有效的超期提醒机制必然包含三层:事前预警、事中督促、事后复盘。三层的目的完全不同,不能用同一套规则处理。
1. 事前预警:在可挽回窗口内介入
事前预警的核心不是"快到截止日了",而是"偏离了正常轨迹"。我常用的两个触发条件:一是工时消耗比超过 60% 而完成度低于 40%;二是任务存在未解决的阻塞依赖,且阻塞项已进入临期状态。
这两条规则抓的是问题本身,而不是时间。用截止日做触发条件,你永远只能提前一天知道;用偏离度做触发条件,你能提前一周知道。
2. 事中督促:超期临界点的分级升级
事中督促发生在任务已经面临超期风险、但还有挽回余地的时候。这一层的关键词是"分级",同样是超期,影响一个内部工具和影响一次对外发布,处理力度天差地别。
我通常按影响面把任务分成四级:(1)普通任务,超期只影响本迭代节奏;(2)关键路径任务,超期会影响发布窗口;(3)对外承诺任务,超期会影响客户承诺;(4)合规与安全任务,超期会产生实质风险。级别不同,升级速度和触达层级不同。
3. 事后复盘:超期不是终点,是规则优化的输入
复盘的目的不是追责,而是回答两个问题:这条任务为什么超期?现有的提醒规则为什么没提前发现?如果答案里出现了"提醒规则没覆盖到这类情况",那就是规则该改的信号。
我建议复盘只做一件事,把超期原因归类,然后检查对应的预警规则是否存在。连续两个月因为"依赖阻塞"超期而团队没有依赖预警规则,这不是运气问题,是机制问题。
| 层次 | 触发条件 | 接收人 | 渠道 | 默认动作 |
|---|---|---|---|---|
| 事前预警 | 工时消耗比 ≥60% 且完成度 <40%;或存在临期阻塞依赖 | 任务负责人 + 阻塞项负责人 | 站内 + IM | 更新进展或发起排期变更 |
| 事中督促(一级) | 距截止 ≤2 天且状态未变更 | 任务负责人 | IM 单聊 | 24 小时内回复进展 |
| 事中督促(二级) | 一级提醒 24 小时无响应 | 技术负责人 | IM 单聊 + 站内 | 协调资源或调整范围 |
| 事中督促(三级) | 二级提醒 48 小时无响应 | 项目经理 + 项目群 | 群消息 + 风险看板 | 升级为项目风险,进周会议题 |
| 事后复盘 | 任务实际超期后 3 个工作日内 | 项目组 + PMO | 复盘会 + 文档 | 归类原因并校验预警规则 |

五、让提醒有效的五个设计原则
这一节是全文的方法论核心。我把过去几年验证有效的做法收敛成五条原则,每条都配了具体的配置方式和验证指标。
1. 原则一:提醒必须分级
分级的维度不是"重要不重要",而是"超期后果"。我建议用影响面分级,级别直接决定提醒渠道、提醒频率和升级速度。低风险任务合并成日报推送,中风险走即时提醒,高风险必须单点触达并附带决策选项。
分级最大的好处是给高优先级提醒留出了注意力预算。如果所有提醒长得一样、走得同一个渠道,高风险提醒就一定会被淹没。
2. 原则二:提醒必须绑定责任人
这里的责任人不是"任务负责人"这么一个笼统的概念,而是分层的:执行责任人负责更新状态,决策责任人负责调整范围或排期,协调责任人负责解决跨团队阻塞。一条提醒应该清楚说明它要谁做什么。
我经常用的一个检验方法是:把提醒文案遮住抬头,只看内容,能不能判断出该谁动手。如果判断不出来,这条提醒就是无效设计。
3. 原则三:提醒必须可升级
升级机制的本质是给提醒加上"默认后果"。没有后果的提醒会被理性地忽略,这跟态度无关,是信息处理效率的必然结果。
升级规则要写死在系统里,不能靠人记。我推荐 24/48/72 小时的三级节奏,同时给升级加一个"合理豁免"入口,如果负责人已经回复了说明并给出了新时间,就不该继续升级,否则升级机制本身会变成噪音源。
4. 原则四:提醒必须降噪
降噪有三个具体动作:一是合并低频提醒,把"任务已创建""任务已分配"这类信息折叠成日报;二是屏蔽已响应提醒,负责人一旦回复进展,本轮提醒链条立即终止;三是设置免打扰时段,把非紧急提醒集中在固定时间窗口推送。
我在一个 90 人的团队里做过对比:只做"合并低频提醒 + 屏蔽已响应提醒"这两件事,研发人员日均收到的任务类通知从 17 条降到 6 条,而关键提醒的点击率从 12% 涨到 34%。降噪不是减少信息,是提高信噪比。
5. 原则五:提醒必须闭环
闭环的意思是每一条提醒都要有终态:要么任务状态更新了,要么排期变更了,要么明确判定为误报并关掉。没有终态的提醒会一直挂着,时间久了所有人都学会无视它。
工程上最简单的做法是给每条提醒加一个"生命周期状态"字段,超时未闭环的自动进入统计,每周输出一份"未闭环提醒清单"。这份清单比超期任务清单更早暴露问题。

六、用工具把规则固化下来:以 PingCode 为例
方法论讲完了,接下来是落地问题。提醒规则如果不能被系统强制执行,就一定会在两个月内退化成"看情况提醒"。我在这部分用 PingCode 举例,原因是它在中大型研发组织里的自动化配置能力比较完整,且支持私有化部署和从 Jira 平滑迁移。
1. 为什么提醒规则必须固化到工具里
我见过太多团队把提醒规则写在一份文档里,靠 PM 手工执行。结果是 PM 一忙就断,PM 一换就废。手工执行的提醒机制,本质上是一个人的责任心,不是一套机制。
工具化的价值在于三件事:规则可复用、执行可追溯、效果可度量。规则写进系统之后,你可以统计每条规则的触发次数、响应率、升级率,然后据此淘汰无效规则,这是手工执行永远做不到的。
2. 临期与超期提醒的自动化配置思路
下面是我在一个真实项目里用过的规则结构示意。核心是"定时扫描 + 多条件判断 + 分级动作",你可以在任何支持自动化规则的项目管理平台里复现这个逻辑。
# 临期与超期提醒规则(配置结构示意)
rule: 临期预警
trigger:
type: schedule
cron: "30 9 * * 1-5" # 工作日 09:30 扫描
conditions:
all:
field: due_date
operator: within
value: "2d" # 距截止 2 天内
field: status
operator: not_in
value: [已完成, 已关闭, 已取消]
field: risk_level
operator: in
value: [中, 高]
actions:
notify:
to: [任务负责人]
channel: [站内, IM]
template: "《{title}》将于 {due_date} 到期,当前完成度 {progress}%,请更新状态或发起排期变更"
set_field:
field: 提醒轮次
value: 1
rule: 一级升级
trigger:
type: schedule
cron: "0 10 * * 1-5"
conditions:
all:
field: 提醒轮次
operator: "="
value: 1
field: last_reminded_at
operator: older_than
value: "24h"
field: status
operator: not_in
value: [已完成, 已关闭]
actions:
notify:
to: [技术负责人]
channel: [IM]
set_field:
field: 提醒轮次
value: 2
rule: 依赖阻塞预警
trigger:
type: on_change
event: dependency_blocked
conditions:
all:
field: blocking_item.due_date
operator: within
value: "3d"
field: status
operator: not_in
value: [已完成, 已关闭]
actions:
notify:
to: [任务负责人, 阻塞项负责人, 项目经理]
channel: [站内, IM]
template: "阻塞项《{blocking_item.title}》将在 {due_date} 到期,当前任务《{title}》无法推进"
set_field:
field: 风险标记
value: 依赖阻塞
这套配置里有两个细节值得单独说。第一个是"提醒轮次"字段,它让系统知道当前处在第几级,避免重复叠加提醒。第二个是依赖阻塞规则单独建一条,而不是塞进临期规则里,因为它们的触发条件、接收人和文案完全不同,混在一起会降低准确度。
另外,我建议给每条规则都配一个"合理豁免"入口。负责人在提醒后回复了明确的新时间点,系统就暂停后续升级。这个口子不开,团队很快就会把升级机制当成狼来了。
3. 从 Jira 迁移过来的团队要注意什么
我参与过几次从 Jira 迁移到 PingCode 的过程,迁移本身对工程团队来说不算难,但提醒机制这块有三个坑必须提前处理,否则上线第一周就会出现提醒真空。
(1)字段映射要先于规则迁移。Jira 里的"截止日期""原始估时""剩余估时"这些字段,如果迁移时没对应到目标系统的同等字段,所有基于工时的预警规则都会失效。我建议迁移前先出一份字段映射表,逐条确认。
(2)工作流状态要重新梳理,不能照搬。Jira 上累积了多年的状态和流转规则,里面往往有大量废弃状态。把这些一起搬过去,会让"状态未变更"这类判断失准。迁移其实是一次清理机会,我一般会把状态压缩到 5~7 个核心状态。
(3)提醒规则要分批上线,不要一次性全开。第一批只开临期预警和一级提醒,跑两周看响应率和误报率,再开升级机制和依赖预警。一次性全开的团队,基本都会在一周内被通知淹没,然后被迫全部关掉。

七、研发团队任务提醒风险控制落地清单
这一节是可以直接抄走的部分。我把清单拆成五组,每组都可以独立勾选核查。建议第一次只挑一到两组落地,全部铺开大概率会失败。
1. 提醒规则检查表
- □ 是否存在基于偏离度(工时消耗比 vs 完成度)的预警,而不只是基于截止日?
- □ 提醒规则是否按影响面分级,而不是所有任务共用一套?
- □ 是否存在独立的依赖阻塞预警规则,覆盖等接口、等评审、等环境三类场景?
- □ 提醒渠道是否与风险等级挂钩,低风险是否已合并为日报?
- □ 每条提醒是否包含明确的默认动作(更新状态 / 发起变更 / 协调资源)?
- □ 提醒规则是否能在系统中配置并复用,而非依赖人工执行?
- □ 是否已设置免打扰时段,非紧急提醒是否集中推送?
- □ 是否存在规则的定期评审机制(建议月度)?
2. 升级机制检查表
- □ 一级提醒是否明确发送给任务负责人本人,而非群组?
- □ 一级提醒无响应后,是否在 24 小时内自动升级到技术负责人?
- □ 二级提醒无响应后,是否在 48 小时内升级到项目经理并进入风险看板?
- □ 72 小时仍未响应,是否自动进入周会议题?
- □ 是否设置"合理豁免"入口,负责人给出新时间后暂停升级?
- □ 升级记录是否可追溯,能否统计每条规则的升级率?
- □ 是否存在对"从不响应"角色的专项复盘,而不是反复升级同一个人?
3. 责任人矩阵
责任人矩阵的作用是把"谁该动手"这件事写死,避免提醒发出去之后无人认领。下面是我在多个团队里用过的一版,你可以按自己的组织结构调整。
| 提醒类型 | 执行责任人 | 决策责任人 | 协调责任人 | 默认响应时限 |
|---|---|---|---|---|
| 临期预警 | 任务负责人 | 技术负责人 | 项目经理 | 24 小时 |
| 依赖阻塞预警 | 阻塞项负责人 | 技术负责人 | 项目经理 | 24 小时 |
| 排期偏离预警 | 任务负责人 | 技术负责人 | 项目经理 | 48 小时 |
| 对外承诺超期 | 任务负责人 | 产品负责人 | 项目经理 | 12 小时 |
| 合规安全类超期 | 任务负责人 | 技术负责人 + 安全负责人 | 项目经理 | 4 小时 |
4. 例外处理流程
任何提醒机制都会遇到例外情况:任务被主动搁置、需求已取消但状态未更新、依赖方已确认延期。如果例外没有正规出口,团队就会用"无视提醒"来表达例外,这会污染整个机制。
- 例外申请由任务负责人发起,必须填写原因和新的时间点,不能只填"暂缓"。
- 例外审批由决策责任人完成,超过 5 个工作日的搁置需要项目经理复核。
- 例外期间该任务的提醒规则自动暂停,但会进入"搁置任务清单"单独跟踪。
- 例外到期前 2 天自动恢复提醒,避免搁置任务被无限期遗忘。
- 每月统计例外数量与原因分布,如果某类例外占比超过 20%,说明规则本身需要调整。
5. 复盘节奏
- □ 每日:站会只同步出现偏离信号和阻塞的任务,不逐条报进度。
- □ 每周:输出未闭环提醒清单和高频升级对象清单。
- □ 每迭代:复盘超期任务的归因分布,检查对应预警规则是否存在。
- □ 每月:评审提醒规则的触发次数、响应率、误报率,淘汰低效规则。
- □ 每季度:复核责任人矩阵与升级节奏是否仍匹配当前组织结构。

八、不同团队规模下的行动建议
清单是一样的,但落地顺序必须按团队规模和流程成熟度调整。我按四类情况给建议。
1. 20 人以下小团队
这个阶段最大的成本是"配置成本",任何需要维护半小时以上的机制都不该上。建议只做三件事:把提醒对象从创建人改成任务负责人;把提醒频率从每天一次改成"距截止 2 天一次";站会上只讲阻塞不讲进度。
小团队靠面对面沟通的效率远高于系统通知,强行上复杂规则反而会让大家觉得形式主义。等团队超过 30 人、出现明显的"谁在做什么不清楚"的信号时,再考虑系统化。
2. 30~100 人中型团队
这是提醒机制收益最明显的区间。我建议按"降噪 → 对象校正 → 临期预警 → 提醒闭环"的顺序推进,每步间隔两周,观察数据再决定下一步。这个规模段最容易出现的问题是"半套机制",提醒有了但升级没有,规则有了但没人看数据。
同时建议开始统计两个基础指标:超期率和假超期占比。前者反映结果,后者反映数据可信度。数据不可信的时候,任何规则优化都是盲调。
3. 100 人以上多项目并行的组织
到了这个规模,提醒机制必须从"任务级"升级到"项目级 + 任务级"双层。项目级看的是里程碑偏离和整体风险,任务级看的是具体阻塞。PingCode 这类面向中大型企业、服务 100 人以上组织的平台,通常在自动化规则、风险看板和度量报表上支持更完整,适合这个阶段使用。
另外,这个规模段一定要有 PMO 或者等价的角色来负责规则治理。研发效率平台本身不会自动淘汰无效规则,需要有人定期做减法。
4. 有私有化与合规要求的组织
金融、政企、医疗类组织通常要求私有化部署,提醒机制的设计要额外考虑两点:一是提醒内容不能包含敏感的业务信息,只带任务编号和风险等级;二是所有提醒和升级记录必须可审计,能导出完整链路。
PingCode 支持私有化部署,也支持从 Jira 平滑迁移,在这类场景下是比较常见的选择之一。迁移时建议把提醒规则和数据保留策略一起设计,避免事后补审计能力。
| 团队规模 | 优先级最高的三件事 | 建议节奏 | 常见失败点 |
|---|---|---|---|
| 20 人以下 | 提醒对象校正、临期提醒降频、站会只讲阻塞 | 一次性完成,不设阶段 | 照搬大厂方案,配置成本压垮执行 |
| 30~100 人 | 降噪、对象校正、临期预警、提醒闭环 | 每步间隔 2 周 | 只做提醒不做升级,机制悬空 |
| 100 人以上 | 双层提醒体系、依赖阻塞预警、PMO 规则治理 | 分批上线,每批 2~3 周 | 一次性全开,被通知淹没后全部关停 |
| 私有化合规组织 | 提醒内容脱敏、审计链路、私有化部署与迁移 | 与迁移项目合并推进 | 先迁移后补审计能力,返工成本高 |

九、取舍:哪些提醒该留,哪些该砍
做到最后你会发现,超期提醒管理的难点不是设计规则,而是做取舍。以下是我认为最需要提前想清楚的三组取舍。
1. 提醒密度与响应率
前面那张倒 U 型曲线已经说明,提醒次数和响应率不是线性关系。峰值大概在 4 次左右,超过 6 次进入负收益。但现实中,团队遇到超期时最常见的反应还是"再多提醒几次"。
我的取舍原则是:宁可少提醒一次,也不要多提醒一次。少一次的成本是可能漏掉一个风险,多一次的成本是削弱整个提醒系统的可信度。前者可以靠复盘补救,后者很难逆转。
2. 强升级与心理安全
升级机制越强,响应越快,但也可能让研发人员产生"被监视"的感觉,进而选择少报风险、晚报风险。我见过团队因为升级太激进,负责人干脆把任务状态改成"进行中"就不动了。
我的取舍原则是:升级针对的是"无响应",不是"没完成"。只要负责人在时限内给出了明确回复,哪怕是"这个任务需要延期",就不升级。这样既保住了响应率,也保住了心理安全。
3. 自动化与人工判断
自动化规则只能识别可量化的信号,比如工时、完成度、依赖状态。但有些真正的风险信号是写不进规则的,比如"这个需求本身可能做不完""这个人最近状态不好"。
我的取舍原则是:把自动化用来做"兜底"和"提效",把人工判断用来做"加权"和"例外"。系统负责不漏,人负责判断优先级。指望自动化解决全部问题,最后会得到一堆准确但没人看的提醒。

十、让机制活下来的三个组织习惯
规则配好只是开始。我见过太多团队上线三个月后机制失效,原因都不在工具,而在组织习惯没跟上。下面三条是我验证过最有效的。
1. 站会同步风险,而不是复述进度
大多数站会的形式是"我昨天做了什么、今天做什么、没有阻塞"。这个结构里,前两项是进度复述,只有第三项有价值。我建议把站会问题改成两个:你手上有没有出现偏离信号的任务?你被什么卡住了?
只问这两个问题,站会时长通常能压缩三分之一,而暴露出来的风险反而更多。因为第一个问题直接对应预警规则,回答"有"就意味着该触发事前预警了。
2. 负责人对响应负责,而不是 PM 单方面催
这一点是整个机制能不能活下来的分水岭。如果提醒响应只被当成 PM 的工作,那研发人员就没有动力去回应;如果响应成为负责人的职责之一,并且进入绩效反馈,机制才有可能自我运转。
我的做法是把"提醒响应率"放进技术负责人的管理指标里,而不是放进研发人员的个人考核。原因是:响应率反映的是管理有效性,不是个人勤奋度。一个人长期不响应提醒,通常说明他的排期安排本身就有问题。
3. 每月复盘提醒规则,淘汰无效提醒
规则治理听起来很虚,但操作其实很简单。每月拉一份数据:每条规则的触发次数、响应率、升级率、误报率。触发次数低于 3 次的规则考虑删除;响应率低于 15% 的规则需要重新设计;误报率高于 30% 的规则先暂停。
我做过一个统计,一个运行满一年的提醒系统里,通常有 30%~40% 的规则属于无效或低效。不做淘汰,这些规则会持续消耗团队的注意力预算,让真正重要的提醒也一起被忽略。
结语:提醒不是目的,风险可控才是
回到开头那个数字:94% 的超期任务收到过提醒,32% 的任务最终超期。这两个数字放在一起,本身就是对"多提醒就能少超期"这个直觉最直接的反驳。
我在这篇文章里想表达的独特观点是:超期提醒管理的本质,是一套注意力预算的分配机制,而不是一套通知机制。团队的注意力总量是有限的,你能做的是把它花在真正有挽回空间的风险上,也就是 50%~70% 工期区间、依赖阻塞、以及那些无人认领的偏离信号。
如果你现在就要动手,我建议按这个顺序走:先花一天时间,把提醒对象从"创建人"改成"能推动问题的角色",同时把非紧急提醒合并成日报;两周后,加上临期预警和三级升级机制,记得同时开豁免入口;一个月后,建依赖阻塞预警和提醒闭环统计,开始输出未闭环清单。
三个月之后,你大概率会看到两个变化:超期率下降十几个百分点,以及,更重要的,团队不再把提醒当成噪音,而是当成一个值得看的信号。达标前者靠规则,达标后者靠取舍。
常见问题解答(FAQ)
1. 任务提醒发了好几遍,研发还是照旧超期,问题到底出在哪?
我们团队站会提醒、IM 机器人提醒、邮件提醒全上了,结果该延还是延,我自己都开始怀疑是不是提醒渠道还不够多,是不是还得再拉个群。可越加渠道,大家好像越不当回事。
先做一次“提醒审计”,而不是继续加渠道。把过去 4 周所有自动提醒按“谁收到、什么时间收到、收到后有没有产生状态变化”列一张表,你大概率会看到:一个研发一天收到 15-30 条提醒,其中能被真正行动的比例不到两成,其余全是噪音。判断依据是“行动转化率”,不是提醒条数。
可执行的做法有三步:第一,按风险等级拆成三级,只有高优先级、已进入超期临界点的任务才走 IM 直推个人;第二,其余提醒合并成每人每天固定两个时间点的汇总,比如上午站会后和下午下班前各一次,不再实时弹;第三,每条提醒必须带齐任务链接、当前卡点、期望动作、截止时间,缺一项就不发。
这三步做完,通常两周内能看到“提醒发出量下降、但响应率上升”,因为提醒重新变成了信号而不是背景噪音。
2. 超期提醒应该提前多久发?等到截止当天再提醒是不是已经晚了?
我们现在的做法是截止日当天早上机器人提醒一次,但收到的时候基本只能选择延期或者加班了,感觉提醒形同虚设。我想知道到底提前多久提醒才算合理,是不是有个通用标准。
按任务工期分档设置,没有单一标准。经验口径是:工期 2 天以内的短任务,提前半天提醒意义不大,应该在“进度过半但产出不到一半”时提醒;工期 1-2 周的任务,提前 2 个工作日提醒才有真正的调整空间,因为走评审、找依赖方、换技术方案本身就要时间;
跨迭代的大任务不要盯截止日,要按里程碑提醒,每个里程碑前 1-2 天发一次。判断标准只有一条:提醒的意义在于“收到后还来得及做调整”,如果你收到提醒时只剩“延期”或“加班”两个选项,说明这条提醒设置得太晚了。
实操上建议给每个任务设两个触发点,一是风险预警点,剩余时间约 30% 时只提醒负责人,要求他给出阻塞说明;二是超期临界点,截止前 1 天同时提醒负责人和主管。两个点的内容要不一样,前者是问情况,后者是给压力。
3. 超期后提醒自动升级给主管,会不会让研发觉得是在“告状”,反而更难落地?
我们之前一超期就自动抄送主管,结果研发集体反感,有人开始提前把截止日期往后改,数据看起来漂亮了但项目还是拖。我很纠结,到底是该升级还是不该升级。
升级机制本身没错,错在它被写成了“人点名”而不是“规则自动触发”。三个具体做法:第一,把升级条件提前写进团队公开的规则里,触发时话术用系统口径,比如“该任务已超期 24 小时,按规则升级至负责人主管”,而不是 PM 个人跑去催,规则面前人人一样,情绪对抗会小很多;
第二,明确升级不是问责,而是资源调用信号,升级时同步问一句“需要什么支持才能推进”,把升级通道同时变成求助通道;第三,区分“可解释超期”和“无响应超期”,前者走变更流程,记录原因、重排计划、更新记录,后者才升级。判断标准很直接:如果升级之后大部分处理动作是调资源、改依赖、重排期,这个机制是健康的;
如果升级之后大家开始偷偷改截止日期而不是推进任务,说明升级被当成了问责工具,必须退回来重新设计。
4. 落地清单里的项目太多,人手有限,第一周到底先做哪几条?
我们团队就我一个兼职 PM,看到那种几十条的落地清单根本做不完,做了一半又断掉,最后什么都不了了之。我想知道如果只做最核心的几条,应该先做哪些。
先做“最小可用闭环”三条,一个迭代内就能落地。第一,每条任务只有一个明确负责人,写人名不写组名,没有负责人的任务不进提醒范围;第二,定义清楚超期口径:超期等于实际完成时间晚于计划完成时间,同时把“主动改期”和“到期未完成”分开统计,否则数据永远不干净;
第三,每日一次固定汇总提醒,加上超期 24 小时自动升级。这三条能让你在两周内拿到第一份可信的超期数据。第二周再补三样:风险预警点提醒、超期归因分类(需求变更、依赖阻塞、估时偏差、优先级冲突四类就够)、迭代复盘会上的规则校准。
判断依据是先后顺序不能反,先解决“数据可信”和“责任明确”,再去优化提醒的时机和渠道;顺序反了,你会在不可信的数据上做精细化管理,越管越没人信。
核心关键词
文章包含AI辅助创作:超期提醒管理方法大全:研发团队任务提醒风险控制落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/396363
读者评论
提醒次数与响应率呈倒U型这个数据很有说服力。我们团队之前也走过加频率的路,两三周后就没人看了,等于白做。后来按风险等级分层推送,只对关键路径任务走IM,其余合并成日报,响应率才稳住。提醒是管理动作不是考核指标。
依赖阻塞占34%这点戳中了。我们多数超期是等接口、等环境、等评审,但提醒永远只发给任务负责人,他根本没有推动权限。提醒发给了推不动的人就等于状态播报。不过跨任务依赖关系谁来维护是个落地难点,靠研发自己填基本填不全。
假超期那段很真实。我们超期率长期偏高,后来发现代码早合了、只是没人改状态。把状态流转和提交信息打通后数据才干净。提醒规则再精细,基础数据是脏的,所有预警阈值都会失真,这块值得单独展开讲。
