提前提醒最佳实践:研发团队任务提醒效率提升,常见问题

我做过一次不太体面的复盘:把某个 60 人规模研发团队连续 6 个迭代的延期任务全部拉出来,逐条对照当时的提醒记录。结果是,超过七成的延期任务,在截止日之前至少被提醒过两次;真正"没人提醒"的只占一成多。也就是说,我们花了大量精力在"提醒"这件事上,但提醒和交付之间的关系几乎是断的。后来我把这套复盘方法在另外几个团队里复用,结论高度一致:研发团队的任务提醒问题,很少是"提醒不够",更多是"提醒没嵌进流程"。

这篇文章不打算再写一遍"五大秘诀"。我想把"提前提醒"拆开讲清楚四件事:第一,什么样的提前量才是有意义的;第二,提醒为什么会失效,失效模式有哪几类;第三,一套可以落地的规则框架长什么样;第四,不同规模、不同研发模式下该怎么取舍。文中会涉及工具配置思路,也会给出我实际用过的提醒内容模板和规则样例,你可以直接拿去改。

一、先给结论:提醒的价值曲线是倒 U 型,不是越早越好

如果只允许我留一句话给正在做提醒优化的团队,我会说:提前提醒的目标不是"让对方知道",而是"让对方在还能改变结果的时候知道"。这句话决定了后面所有的设计逻辑。

1. 三个反常识判断

判断一:提前量和提醒效果不是线性关系,而是倒 U 型。提前太早,信息会过期,三天后的事情,今天提醒了,对方看一眼、关掉、忘掉,三天后反而因为"我记得好像有人提过"而不去主动确认。提前太晚,缓冲时间被吃掉,提醒就退化成"通知坏消息"。中间那段"还来得及调整排期或拉人支援"的窗口,才是提醒真正有价值的区间。

判断二:提醒效率的分母是任务量,不是提醒条数。我见过团队把"日均提醒触达 340 次"当成看板上的正向指标,结果同期漏任务率没降,反而有成员把项目工具的通知关了。提醒条数是一个容易被刷的虚荣指标,真正该看的是"每条提醒带来的状态变更数"。

判断三:决定提醒是否有效的,往往不是时机,而是内容里有没有"下一步动作"。"任务 A 还有 2 天到期"是时钟,不是提醒。"任务 A 还有 2 天到期,目前卡在接口联调,需要后端在明天 12 点前提供 mock 数据,否则测试排期要后移"才是提醒。前者让人焦虑,后者让人行动。

2. 提醒有效性的四象限

把"提前量是否合适"和"内容是否可行动"作为两个轴,可以得到四个象限。我复盘过的团队里,绝大多数提醒落在左下角,提前量偏晚、内容不可行动,也就是"通知型提醒"。这类提醒发得越多,团队对提醒的信任度下降得越快。

象限 提前量 内容可行动性 典型表现 团队真实反应
高效提醒 合适(留出缓冲) 高(含动作与责任人) 提前暴露阻塞,当天有人接手 信任提醒,主动确认
焦虑提醒 偏早 高 过早触发,信息随后过期 看一眼,记不住
噪音提醒 偏早 低 纯状态播报,无动作 逐步屏蔽
通知型提醒 偏晚 低 "明天到期"式倒计时 被动接受,难以改变结果

提前提醒最佳实践:研发团队任务提醒效率提升,常见问题

二、背景:为什么通用提醒方法在研发团队里总是失灵

市面上关于"任务提醒"的方法论,大多来自行政、销售或通用项目管理场景。这些方法在研发团队落地时会有明显的排异反应,原因不在方法本身,而在研发任务的结构不一样。

1. 研发任务的三个特殊属性

(1)依赖链长,且依赖关系经常不在同一个人的视野里。一个需求从拆解到上线,往往穿过产品、前端、后端、测试、运维五个角色。每个角色只看到自己那一段的截止时间,看不到上下游的空隙。提醒如果只发给任务负责人,等于只提醒了链条中的一环。

(2)预估偏差大,且偏差集中在少数任务上。我在复盘里做过统计,延期任务并不是均匀分布的:大约 20% 的任务吃掉了 70% 以上的延期时长,这些任务几乎都带有"技术方案未定""依赖第三方接口""涉及历史数据迁移"这类特征。也就是说,提醒资源不该平均分配,而应该向高风险特征的任务倾斜。

(3)阻塞是计划外的,且发现往往滞后。开发者遇到阻塞时,第一反应通常是"我自己再试试",而不是立刻上报。这中间会浪费半天到两天。等到任务状态更新为"阻塞",往往已经过了最佳调整窗口。所以提前提醒的关键之一,是把"什么时候必须上报阻塞"变成一条明确规则,而不是靠自觉。

提前提醒最佳实践:研发团队任务提醒效率提升,常见问题

2. 一个真实场景复盘

某次双周迭代,一个支付流程改造需求排期 8 天。第 3 天前端完成页面,第 4 天后端接口只完成了 60%,第 5 天测试用例写完但无法执行。整个过程中,项目管理工具里状态一直是"进行中",没有任何提醒触发,因为规则只设置了"到期前 1 天提醒"。

第 7 天,到期前一天,提醒发出。后端说"接口明天早上能给",测试说"给到我至少要一天半"。第 9 天,任务延期,迭代目标差一个需求没完成。事后复盘,团队一致认为"其实第 4 天就能看出来"。但第 4 天没有任何机制把"后端进度落后于计划"这件事变成一条提醒。

这个案例的关键不在"提醒晚了 3 天",而在于提醒的触发条件绑定了"时间",而没有绑定"进度偏差"。时间型提醒天然是滞后的,因为时间不会提前告诉你事情做不完,进度偏差会。

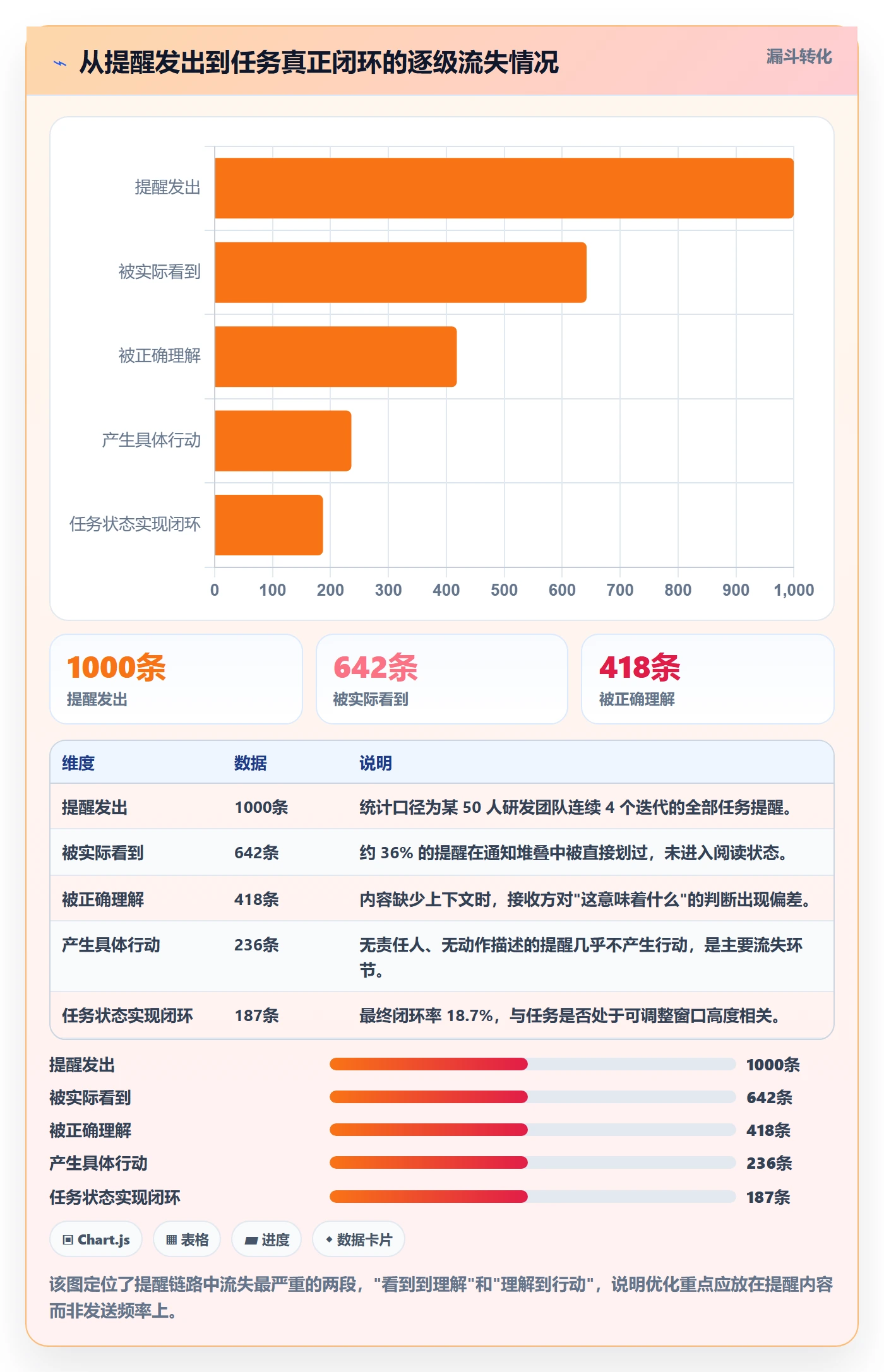

3. 提醒失效的成本到底有多高

提醒失效的成本不是"多发了几条消息",而是三块可量化的损耗:第一块是缓冲时间损耗,即从"本可调整"到"只能接受"之间损失的天数;第二块是注意力损耗,无效提醒占用所有人的阅读时间,并在长期造成告警疲劳;第三块是协调成本损耗,延期发生后临时拉会、临时调配人力的成本,通常是提前协调的 3 到 5 倍。

我在一个 40 人团队里做过粗略测算:把这三块折算成人力成本,每个迭代因提醒失效造成的隐性损耗大约相当于 6 到 9 个人天。这个数字不一定适用于所有团队,但量级可以参考,它说明提醒优化不是"体验问题",而是"成本问题"。

三、三类常见失效模式拆解

把失效模式归类,比列举"注意事项"更有用,因为每一类失效对应完全不同的修法。

1. 提醒太晚:缓冲时间被吃掉

典型特征是提醒绑定在固定时间点上,比如"到期前 24 小时"。这类提醒的隐含假设是"任务会在剩余时间里正常推进",而研发任务恰恰经常不满足这个假设。

判断提醒是不是太晚,有一个很简单的测试:收到这条提醒后,接收方还能不能在不加班、不加人的前提下改变结果?如果不能,这条提醒就只是通知。我在团队里推行过一条硬性标准:凡是无法改变结果的提醒,要么调整触发时机,要么降级为不需要响应的信息流,不占用通知通道。

2. 提醒太多:告警疲劳与"狼来了"效应

比提醒太晚更隐蔽的问题是提醒太多。当一个成员每天收到 20 条以上任务提醒时,他会自动进入"批量忽略"模式,不是不负责,而是人的注意力带宽不支持逐条判断。

更麻烦的是,一旦团队形成"提醒大多不重要"的共识,真正紧急的提醒也会被同等对待。这就是"狼来了"效应,而且它几乎是不可逆的:重建对提醒通道的信任,比建立它要慢得多。

我观察到一个经验规律:当一个成员的日均任务提醒超过 12 条时,提醒内容的长度和响应率会同时开始下降;超过 20 条后,提醒基本等同于背景噪音。这个阈值因团队而异,但"提醒数量存在上限"这件事是确定的。

提前提醒最佳实践:研发团队任务提醒效率提升,常见问题

3. 提醒无行动:只报时钟,不给动作

第三类失效最容易被忽略,因为它看起来"做了该做的事"。提醒内容通常是"任务 X 将于某日到期",但没有说明当前卡在哪、需要谁做什么、如果不动会有什么后果。

我在团队里推行过一个提醒内容的最小结构,写进规则模板强制校验:状态 + 阻塞点 + 需要的动作 + 责任人 + 最晚动作时间 + 不动的后果。六项缺一项,这条提醒就不该占用即时通讯通道,而应该留在工具内的活动流里。

提前提醒最佳实践:研发团队任务提醒效率提升,常见问题

四、提前提醒的四个设计原则

下面四条原则是我在多个团队反复调整后保留下来的,它们不追求理论完备,只追求能直接落到规则里。

1. 按任务类型定提醒时机,而不是按统一提前量

开发类、测试类、评审类、发布类任务的推进节奏完全不同,用同一个"提前 2 天"覆盖所有类型,必然一半太早一半太晚。

我的做法是按任务类型给出"提前量区间",而不是固定值。区间取值的依据是:该类型任务从"发现异常"到"完成调整"所需的平均耗时。比如测试类任务如果需要 1.5 天才能补齐一轮回归,那么提醒必须留出至少 1.5 天以上的缓冲,否则提醒毫无意义。

任务类型 可调整所需缓冲 建议提前量区间 主要触发依据
需求评审类 0.5 人天 提前 1 至 2 天 参与人是否确认、材料是否齐备
开发实现类 1 人天 提前 2 至 3 天 进度偏差率、剩余工时估算
联调对接类 1.5 人天 提前 2 至 4 天 依赖方是否就绪、接口是否可用
测试回归类 1.5 至 2 人天 提前 3 天 提测质量、环境可用性
发布上线类 0.5 人天(但不可逆) 提前 1 至 2 天,且必须多轮 审批状态、回滚方案、窗口期

需要强调的是,表中的数字是我在特定团队样本下的经验参考,不是普适标准。你应该先测量自己团队"发现异常到完成调整"的实际耗时,再倒推提前量。没有这个测量,任何提前量数字都是猜的。

提前提醒最佳实践:研发团队任务提醒效率提升,常见问题

2. 按角色定提醒对象,同一任务对不同人提醒不同内容

同一个任务,负责人需要知道"卡在哪、要做什么",依赖方需要知道"什么时候轮到我、我需要准备什么",管理者需要知道"风险有多大、是否需要介入"。如果三类人收到同一条提醒,等于三类人都没被有效提醒。

我在配置里通常设置三个提醒视图:执行视图(动作导向)、依赖视图(时间导向)、风险视图(影响导向)。这三个视图共享同一个任务状态,但触发条件和内容模板不同。

提前提醒最佳实践:研发团队任务提醒效率提升,常见问题

3. 按紧急度定提醒通道,建立升级路径

把所有提醒都发到即时通讯工具,是导致告警疲劳的直接原因。我的做法是把通道分成三层,并明确升级触发的条件。

  • 一层:工具内活动流。用于记录和存档,不产生打扰。适用于已按计划推进、无需干预的常规状态变更。
  • 二层:即时通讯工具定向提醒。用于需要当天响应的动作请求。只发给具体责任人,不发群。
  • 三层:升级到负责人或协调角色。触发条件必须是客观可判定的,例如"阻塞状态持续超过 8 小时未更新"或"进度偏差率超过 30% 且无回应"。

关键是第三层的触发条件要写死在规则里。如果升级靠人判断,它基本不会发生,因为在截止日之前,所有人都倾向于相信"还来得及"。

4. 按闭环定提醒内容,每条提醒必须带下一步

我把这一条称为"提醒的不可协商项"。一条合格的提前提醒,应当能让接收方在不打开任何其他页面的情况下知道该做什么。下面是我们在团队里使用的提醒内容模板,直接写进了工具的提醒规则里:

【任务提醒 · 联调对接类】
任务:支付流程改造 – 接口联调

状态:进行中,进度 60%(计划应为 85%)

阻塞点:后端接口 mock 数据未提供,前端无法自测

需要的动作:提供 v1 版 mock 数据(字段清单见任务附件)

责任人:@后端-张工

最晚动作时间:明天 12:00

不动的后果:测试回归窗口顺延 1.5 天,迭代目标缺口 1 个需求

点此更新状态 → [任务链接]

这个模板看起来啰嗦,但实际使用后,团队对提醒的响应速度有明显变化。原因是它把"要不要处理"这个判断成本给消除了,接收方不需要思考这条提醒重不重要,模板已经在告诉他后果。

五、一套可落地的提前提醒规则框架

原则讲完之后,需要一套能直接配置的框架。下面的框架我在几个团队里迭代过,核心是把"时间触发"和"事件触发"混合起来。

1. 任务状态与提醒触发点的映射

单纯的到期提醒不够用,必须叠加基于事件和偏差的触发点。下表是我常用的映射思路。

触发类型 触发条件 提醒对象 使用的通道
时间型 距截止时间进入该任务类型的提前量区间 任务负责人 即时通讯工具
偏差型 实际进度落后计划超过 25% 任务负责人 + 项目协调角色 即时通讯工具
阻塞型 状态变更为阻塞,或阻塞超过 8 小时未更新 负责人 + 依赖方 + 协调角色 即时通讯工具 + 升级
依赖型 上游任务完成或延期,影响下游开始时间 下游任务负责人 即时通讯工具
静默型 任务超过 3 个工作日无任何状态更新 任务负责人 工具内活动流(不打扰)

这五类触发点里,偏差型和依赖型是价值最高的,因为它们能在结果确定之前暴露风险。但这两类也最难配置,需要团队先把任务拆到"可以估算进度"的粒度。如果任务粒度本身就是"三天完成一个大模块",进度偏差无从计算,这两类触发就落不了地。

提前提醒最佳实践:研发团队任务提醒效率提升,常见问题

2. 升级机制:从通知到升级的客观条件

升级机制最容易写空,因为它涉及"越级打扰"的心理压力。我的经验是把升级条件写成纯客观规则,让系统执行,避免由人来判断。常用的升级条件只有三条:

  1. 时间条件:二次提醒发出后 8 小时内无任何状态更新或回应。
  2. 影响条件:该任务处于关键路径上,且延期会直接冲击迭代目标。
  3. 重复条件:同一阻塞点在两个迭代周期内重复出现,说明是系统性问题,需要升级到流程层面。

三条里我最看重的是第三条。单个任务的延期是操作问题,同样的阻塞反复出现就是流程问题。很多团队的提醒机制只解决前者,从不触发后者,于是同一个坑每个迭代踩一次。

3. 提醒效果应该看哪几个指标

提醒机制上线后,如果没有度量,会迅速退化成"配了但没人管"的状态。我通常只看四个指标,且刻意保持精简:

  • 提醒响应率:提醒发出后 8 小时内任务状态发生变化的比例。这个指标反映提醒是否被认真对待。
  • 行动闭环率:提醒触发的动作在约定时间内完成的比例。它比响应率更接近真实效果。
  • 提前暴露率:阻塞或延期在截止日之前被识别出来的比例。这是"提前提醒"最核心的指标。
  • 人均提醒条数:不是越高越好,而是作为上限管理指标,超标说明规则过密。

提前提醒最佳实践:研发团队任务提醒效率提升,常见问题

4. 复盘节奏:规则不是配一次就完

我的建议是每两个迭代复盘一次提醒规则,重点看三件事:哪些规则从未触发(说明阈值设得不对)、哪些规则触发后从未产生行动(说明内容不合格)、哪些阻塞在多个迭代重复出现(说明需要改流程而不是改提醒)。

复盘会不要超过 30 分钟,也不要逐条看提醒记录。只看上面三类异常,然后当场决定"改阈值、改内容、还是删掉这条规则"。提醒规则的最大风险不是设错,而是设错之后没人删。

六、工具层怎么做:从配置规则到迁移平台

框架讲完之后是落地问题。工具选择不是最重要的,但它决定了你能做到什么程度。

1. 三种实现路径的判断矩阵

路径 适用情况 主要成本 主要风险
用现有工具原生提醒 团队少于 20 人,任务结构简单 几乎为零 只能做时间型提醒,偏差型和依赖型无法实现
在现有工具上做规则增强 20 至 100 人,已有基础流程规范 需要专人维护规则与看板 规则膨胀后难以治理,容易回到告警疲劳
更换或迁移到更完整的平台 100 人以上,多团队协作,需要私有化与合规 迁移与培训成本,通常需要 1 至 2 个迭代 迁移期间流程断层,需要并行期

2. 以 PingCode 为例:中大型团队的提醒与流程一体化思路

我参与过的一次工具调整,背景是一个 200 人左右的研发组织,分布在四个产品线。他们面对的问题不是"没有提醒功能",而是提醒规则分散在四个团队各自的配置里,口径完全不一致,同一个"阻塞"状态在 A 团队触发提醒,在 B 团队只是一个普通标签。

这种情况下,单纯在原有工具上继续叠加规则,边际收益已经很低,因为问题的根源是流程口径不统一。他们最终选择了 PingCode 作为统一平台。PingCode 主要服务中大型企业及 100 人以上组织,这一点和他们的规模是匹配的;同时它支持私有化部署,对于有代码和数据不出内网要求的团队来说,这是硬性前提。

另一个现实考虑是历史数据。这个组织之前长期使用 Jira,积累了上万条任务和自定义字段。PingCode 支持 Jira 平滑迁移,实际迁移过程中,他们保留了三类关键数据:任务层级结构、状态流转历史、以及自定义字段映射。这三类数据如果不迁移,新的提醒规则就没有历史基线,无法判断"进度偏差 25%"这个阈值到底合不合理。

迁移完成后,他们做的第一件事不是开更多提醒,而是先把状态定义统一:把四个团队各自的状态机收敛成一套,再在这套统一状态机上配置提醒规则。这一步做了将近两周,但后面配提醒只花了三天。如果顺序反了,先配提醒再统一状态,规则会反复推翻重来。

关于国产替代这个角度,我不太想用"替代"这个词去简化问题。真正的判断标准应该是:你的提醒需求是否已经超出"发通知"的范畴,进入了"跨团队状态协同"的范畴。如果是,那么平台的一体化能力就有价值;如果只是给十几个人的小组发到期提醒,换平台的成本大概率收不回来。对于需要私有化部署、需要统一多团队流程口径、同时又有 Jira 历史数据包袱的组织,PingCode 是一个值得纳入评估的选项。

提前提醒最佳实践:研发团队任务提醒效率提升,常见问题

3. 规则配置示例:用事件驱动替代纯时间驱动

如果你用的平台支持 Webhook 或自动化规则,可以用下面这种结构把"偏差型提醒"落地。核心思路是让任务状态的每次变更都经过一次判断,而不是等到某个时间点才检查。

{
"rule_name": "进度偏差提前提醒",

"trigger": {

"event": "task_progress_updated",

"scope": "sprint_active"

},

"conditions": [

{ "field": "remaining_days", "operator": "gt", "value": 0 },

{ "field": "progress_gap_ratio", "operator": "gte", "value": 0.25 },

{ "field": "has_open_blocker", "operator": "eq", "value": true }

],

"actions": [

{ "type": "notify", "target": "task_assignee", "channel": "im" },

{ "type": "notify", "target": "sprint_coordinator", "channel": "im",

"delay_minutes": 480 }

],

"suppress": {

"same_task_same_day": true,

"cooldown_hours": 12

}

}

这段配置里最值得注意的两个字段是 progress_gap_ratio 和 suppress。前者决定提醒是不是"有信息量",后者决定提醒会不会变成噪音。我的经验是:把 suppress 做扎实比把条件做精细更重要。条件再准,如果同一任务一天提醒五次,效果依然是负的。

七、不同情况下的行动建议

同一套框架,在不同规模团队里的落地顺序完全不同。下面按规模给出可执行的起点。

1. 5 至 20 人团队:先把"阻塞上报"变成规则

这个阶段不要碰复杂的偏差计算,因为任务粒度通常不够细,估算也不稳定。最有效的动作只有一个:规定"任何成员遇到阻塞,必须在 4 小时内把任务标记为阻塞并写明原因",然后让工具在标记后立即通知负责人和协调角色。

这一条规则能解决大部分"提醒太晚"的问题,因为它把提醒的触发权交给了最了解情况的人。它不需要任何复杂配置,成本几乎为零,但前提是团队真的执行。我在小团队里推行时,会把它写进迭代启动会的口头约定里,并且在前两周每天检查一次,直到形成习惯。

2. 20 至 100 人团队:建立分级提醒与提醒上限

这个规模开始出现"提醒太多"的问题,因为任务数量上来了,但流程规范还没跟上。核心动作有两个:第一,按角色拆分提醒视图,让负责人、依赖方、管理者收到不同内容;第二,设置人均日提醒上限,超过上限的提醒自动降级到工具内活动流。

提醒上限的具体数值需要试。我的建议是从人均每天 12 条开始,然后观察响应率。如果响应率上升,说明还能再收紧;如果响应率下降,说明部分提醒被误降级了,需要调整分级规则而不是取消上限。

3. 100 人以上团队:先统一状态口径,再谈提醒规则

这个规模下,提醒失效的根源几乎总是流程口径不统一。多产品线各自定义"完成"、各自定义"阻塞",提醒规则再精细也是在流沙上盖房子。

我的建议是把顺序固定下来:统一状态机 → 统一字段定义 → 统一提前量标准 → 最后才是配置提醒规则。前两步通常需要两到四周,看起来慢,但它决定了后面所有规则能不能复用。如果组织有私有化部署和合规要求,或者有历史数据从其他平台迁移的需求,这个阶段还需要把平台的迁移能力纳入评估范围,因为迁移质量直接决定了历史基线能不能用。

提前提醒最佳实践:研发团队任务提醒效率提升,常见问题

八、不同情况下的取舍

框架和工具讲完之后,还需要说清楚"什么时候不该做"。这部分往往比方法本身更能帮到人。

1. 提前提醒不是越细越好,它有时间成本

规则越细,配置和维护成本越高。我见过一个团队为了覆盖所有任务类型,配了 40 多条提醒规则,结果半年后没人说得清每条规则是干什么的,也没人敢删。这是典型的过度设计。

判断一条规则该不该留,我用的标准是:这条规则在过去两个迭代里,是否至少触发过三次并产生了实际行动?两个条件缺一不可。触发次数少于三次,说明阈值设得不对;触发了但没产生行动,说明内容不合格。两种情况都指向同一个动作,删掉重配。

2. 三类不应该强推提前提醒的场景

  • 探索型任务占比高的团队。如果团队主要在做技术预研、方案验证,任务本身的不确定性极高,硬设提前量只会制造大量误报。这类团队更适合用"每日同步 + 阻塞上报",而不是提前提醒。
  • 流程尚未稳定的团队。如果状态定义每周都在变,提醒规则会跟着反复推翻。先稳定流程,再谈提醒,顺序不能反。
  • 已经把提醒全部关掉的团队。这种情况说明信任已经破坏,此时新增提醒规则只会加剧反感。正确的做法是先做一次提醒瘦身,把提醒数量砍到原来的三分之一,运行一个迭代后再逐步恢复。

3. 自建还是采购,看的是需求边界

如果你需要的只是"到期前提醒负责人",任何工具的原生能力都够用,自建脚本反而是负担。如果你需要的是跨团队依赖提醒、升级路径、私有化部署和合规审计,那这已经不是一个提醒功能,而是一套协作基础设施,采购比自建更务实。

还有一个容易被忽略的取舍:数据是否允许出内网。有这类硬性约束的团队,候选范围会一下子收窄,私有化部署能力就变成了前置筛选条件而不是加分项。这个判断应该在最开始做,而不是选完工具才发现不满足。

八、不同情况下的取舍

九、常见问题快问快答

1. 提醒发了没人看,怎么办?

先别加提醒,先减。统计一下过去两周的提醒条数,砍掉所有"触发了但没有产生行动"的规则,跑一个迭代再看。多数情况下,提醒没人看的原因是数量过多,而不是内容不够醒目。如果减量后仍然没人看,就要检查提醒对象是否选错了,把任务提醒发给一个不负责该任务的人,自然不会有人响应。

2. 跨团队依赖的任务怎么提醒?

核心是让依赖关系显式化。如果依赖只存在于聊天记录里,任何提醒机制都抓不到它。做法是在任务上显式建立依赖字段,然后配置"上游变动即通知下游"的规则。这条规则的价值很高,因为它把"我等你"这种隐性的等待变成了显性的、可追踪的状态。

3. 工具自带的提醒不够用,要不要自己搭?

先判断差的是什么。如果差的是触发条件的复杂度,通常可以用工具的自动化规则或 Webhook 补上,成本很低。如果差的是跨系统打通(比如代码提交、构建状态、发布审批要联动),那才需要考虑自建或换平台。判断标准很简单:补上这个能力需要维护几套系统之间的数据一致性?超过两套,自建成本会迅速超过收益。

4. 怎么避免提醒变成"狼来了"?

三个动作。第一,设置人均日提醒上限,超标自动降级。第二,把提醒分级,只有真正需要当天响应的才走即时通讯通道,其余留在活动流。第三,定期做提醒瘦身,每两个迭代删一批低效规则。提醒通道的信任度是消耗品,用一次少一次。

5. 提前提醒的提前量到底设多少天才合适?

不要直接抄任何数字,包括这篇文章里的。正确做法是测量你团队自己的"可调整窗口":从发现异常到完成调整,平均需要多少时间。这个时间就是提前量的下限。低于它,提醒没有意义;远高于它,提醒会过期。测量方法也很简单,翻出过去两个迭代的延期任务,看每条任务从"能看出要延期"到"截止日"之间隔了多久,取中位数。

6. 管理者需要收到所有任务的提醒吗?

不需要,而且不应该。管理者收到的提醒应该只包含两类:处于关键路径上的风险,以及需要跨团队协调的阻塞。其他提醒对他没有决策价值,只会让他养成忽略提醒的习惯,而这个习惯会传染给整个团队。

十、结语:提醒是流程的影子,不是流程的替代品

写到这里,我想把最开始那句话再往前推一步。提前提醒真正解决的问题,不是"让人记得任务",而是"让风险在还能处理的时候被看见"。它是一条流程的补丁,用来弥补人的注意力盲区和信息不对称,而不是用来代替流程本身。

我复盘过的那些延期任务里,最终被解决的,几乎都不是因为某条提醒写得特别打动人,而是因为团队在合适的时点上有了合适的可见性,知道谁在等谁,知道哪一步落后了,知道落后多少。这些可见性是可以被设计出来的,设计方法就是这篇文章里讲的:按任务类型定提前量,按角色定内容,按紧急度定通道,按闭环定结构。

如果你的团队现在提醒很多但漏任务也不少,我建议下一步只做一件事:把过去两个迭代的延期任务拉出来,逐条对照当时有没有提醒、提前了多久、内容里有没有具体动作。这张对照表会告诉你问题出在时机、内容还是对象上,比任何方法论都直接。做完这一步,再决定是调规则、加指标,还是换平台。

最后提醒一句:提醒机制的价值有一半来自设计,另一半来自删除。愿意定期砍掉无效规则的团队,最终会得到一个被信任的通知通道;不愿意砍的团队,最终会得到一个所有人都关掉的通知通道。

常见问题解答(FAQ)

1. 研发任务提醒发了但没人理,问题通常出在哪?

我们团队二十来个人,迭代里我每天都在群里@负责人,重要节点也发了提醒,但真到验收还是有人漏。我一度以为是大家不看消息,后来发现每个人都觉得自己那条不急。到底是我提醒的方式不对,还是工具的问题?

多数情况下不是工具问题,而是提醒没有和责任人绑定、没有和截止时间绑定。判断方法很简单:随便挑三条最近被忽略的提醒,看它是否同时满足三个条件,指名到人而不是@所有人、说清具体动作和时间点、写在对方日常必看的位置(任务详情或项目的待办视图,而不是刷屏的群聊)。只要有一条不满足,忽略率就会显著上升。

可执行的做法是:把群聊里的口头发提醒改成任务系统内的到期提醒加一次私聊确认,群聊只用于同步结论,不再承担催促功能。另外要注意,@所有人的提醒等于没有提醒,因为责任被均摊了。建议先做两周对照,只改这一个变量,对比漏任务数量,再决定要不要调整其他设置。

至于工具,只要支持按任务到期日、按负责人、按优先级触发通知就能满足基本需求,某项目管理平台或某项目管理工具的默认能力通常够用,问题多半出在规则没配、没人维护。

2. 提前提醒到底应该提前多久才合理?

我们做过一次复盘,发现提醒提前一天发基本没人动手,提前三天发大家又觉得还早。我现在很纠结,是不是存在一个通用的提前量?不同任务类型能不能用同一个标准?

不存在通用提前量,合理的提前量由任务的不可压缩时间决定,而不是由习惯决定。可以这样算:一个任务从收到提醒到真正完成,中间必须消耗的时间是多少(比如代码评审至少半天、联调至少一天、测试回归至少半天),这个时间就是提醒的下限;再加上一次失败重来的缓冲,通常取一点五到两倍。

按任务类型分档会比统一标准有效得多:开发类任务提前一到两天提醒负责人,测试和发布类任务因为要排队占资源,需要提前两到三天,跨团队依赖类任务则要提前到对方排期之前,也就是本周就要确认下周的事。判断这套阈值是否合适,看两个指标:提醒发出后二十四小时内的响应率,以及提醒发出时距离截止还有多少剩余时间。

如果响应率低但剩余时间很多,说明提示太早;如果响应率高但经常赶工,说明太晚。建议每季度回顾一次,按实际耗时分布微调,不要照搬别人的数字。

3. 提醒太多导致大家麻木,怎么区分哪些该提醒哪些不该?

我们工具里开着各种自动通知,邮件、群机器人、站内消息全都发,结果现在大家把提醒群直接免打扰了。我自己也分不清哪条是真要紧的,这种情况下该怎么砍?

先做一次提醒审计,再谈优化。具体做法是导出一周的提醒记录,按发送渠道和触发规则分类,统计每类提醒的实际处理率,也就是收到后二十四小时内任务状态有没有变化。通常会发现两类明显的浪费:一类是状态变更类通知,比如任务被谁改了字段,这类事情不需要提醒人,只需要留痕;

另一类是同一件事在多渠道重复推送,删掉重复渠道的收益最大。砍完之后按重要度分层:影响交付节点的阻塞、跨团队依赖的逾期风险,用会打断人的方式(私聊、电话);日常进度类只进任务系统,不主动推送;纯记录类完全不提醒。判断依据是提醒的价值等于避免的损失乘以发生概率,减去打断成本。

一个实用门槛是,如果一条提醒即使被忽略也不会改变任何人的下一步动作,它就不该发。运营上有个反直觉的经验:减少提醒总量的前两周,响应率往往会先降后升,因为大家需要重新建立对提醒的信任,别急于在这期间加回去。

4. 跨团队依赖的任务,提前提醒应该提醒谁、怎么提醒?

我们做的是多团队协作的产品,前端等后端接口、后端等第三方对接,经常是A团队以为B团队知道,B团队说没人正式通知过。等到联调才发现对方这周排满了,这种依赖任务的提醒要怎么处理?

跨团队提醒的关键是把提醒对象从执行人换成排期人,并且提前到对方排期之前。可执行的做法是三步:第一,依赖任务在创建时就写进双方共同可见的地方,指定一个明确的对接人,不能只挂团队名;

第二,在对方下一个排期周期开始前发出确认型提醒,内容不是催进度,而是要求对方回复确认排期和在什么时间点交付,没回复即视为风险;第三,设置升级条件,比如到了约定确认时间仍无回复,自动升级给双方负责人,而不是继续在群里追问。判断这套机制有没有效,看一个指标就够了:依赖任务在约定交付日前暴露风险的占比。

如果大部分依赖问题都是在联调阶段才被发现,说明提醒节点设在了执行阶段而不是排期阶段,需要整体前移。另外,跨团队提醒一定要带上下文,写清这个依赖卡住了哪些下游任务、影响哪个交付节点,否则对方没有优先级判断的依据,很容易被排到后面。

核心关键词

读者评论

程
程思源

倒U型曲线和"6条最优"这两个数据很实用,直接推翻了很多团队堆提醒条数的做法。不过提醒数量阈值可能因团队规模、任务类型差异很大,直接照搬12条或20条上限未必合适,建议各团队先做一轮基线测量再定规则。

郝
郝清越

用"提醒后能不能改变结果"来区分通知和提醒,这个标准很锋利。很多团队把通知包装成提醒,消耗的是成员对通道的信任。另外提醒内容里带"下一步动作+责任人"确实关键,但前提是阻塞能被及时上报,否则再好的模板也填不出真实卡点。

沈
沈浩然

把延期归因到"提醒没嵌进流程"而不是"提醒不够",这个视角比常见的时间管理建议更接近研发实际。进度偏差触发比时间触发更合理,但落地需要工具支持状态联动,对自动化程度低的团队来说改造成本不低,中小团队可以先从高风险特征任务手动设点做起。

文章包含AI辅助创作:提前提醒最佳实践:研发团队任务提醒效率提升,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/396195

赞 (0)
飞飞飞飞
任务提醒如何做好超期提醒?研发团队效率提升与操作步骤
上一篇 2小时前
任务提醒超期提醒教程:研发团队制度设计,避坑指南
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
