任务提醒消息通知全流程:研发团队效率提升与一文讲清
2021 年 9 月,我带的那个 42 人研发团队,在上线前 6 小时才发现一个阻塞了三天的接口联调任务,从头到尾没有任何人处理。事后复盘更让人难受:这个任务至少被提醒过 11 次,6 次在项目群里、3 次在周会纪要里、2 次在邮件里。所有人都看见了,所有人都以为别人会处理。
从那以后我改变了做任务提醒的思路。我不再问"怎么让通知发得更快",而是问"怎么让通知形成闭环"。这篇文章就是我过去几年在三个不同规模团队里踩坑、改配置、看数据之后,对任务提醒消息通知全流程的一次完整拆解。
它不是工具说明书,也不是效率鸡汤。我会给出闭环模型、渠道匹配矩阵、触发方式选型逻辑、升级兜底设计,以及一套可以拿去照抄的配置思路。读完你应该能判断:自己团队现在缺的是哪一环,该先补哪一环,以及什么情况下根本不该再加通知。
一、核心结论先行:通知的价值在"确认",不在"发出"
绝大多数团队做任务提醒,投入 90% 的精力在"怎么发出去",却只有不到 10% 的精力在"怎么确认收到"。这是效率损耗的真正来源。
1. 我对任务提醒的三条基本结论
第一条:没有确认机制的通知,本质上是一次广播,不是一次提醒。广播的送达率再高,也无法保证责任人知道、理解并行动。只有把"是否确认"变成一个可查询的状态,通知才算完成。
第二条:研发团队的问题从来不是提醒太少,而是提醒的信噪比太低。我做过一次粗统计:一个 60 人的研发组织,人均每天接收的项目类消息大约在 120 到 260 条之间。在这种密度下,任何一条普通提醒都很难获得注意力。
第三条:通知流程必须可配置、可追踪、可升级。可配置解决"不同任务不同通道",可追踪解决"发了之后有没有响应",可升级解决"没人响应时怎么办"。三者缺一,流程就会在真实压力下崩掉。
2. 判断一套通知流程是否合格的四个标准
我在评估一个团队的通知机制时,不看它用了什么工具,只看这四个可验证的指标。
- 确认率:发出的提醒中,有多少在 SLA 时间内被责任人明确确认(点击、回复、状态变更)。低于 70% 就说明流程有问题。
- 升级率:有多少提醒需要升级到上级或备用通道才被处理。这个数字应该低,但不能是零,等于零通常意味着没有升级机制。
- 误报率:有多少提醒是无效的(任务已完成、责任人已变更、重复触发)。高于 15% 会快速摧毁团队对提醒的信任。
- 平均确认时长:从触发到被确认的中位数时间。它比平均值更能反映真实体验。
这四个指标构成了我后面所有判断的基础。如果不度量,讨论"通知有没有用"就只能靠感觉,而感觉在效率问题上几乎总是错的。
3. 六环节闭环模型
我把任务提醒消息通知全流程拆成六个环节:任务创建与元数据定义、提醒触发、消息分发、触达确认、升级兜底、归档与分析。这六个环节是串联关系,任何一环断了,整条链路就失效。
需要强调的是,这六个环节不是"发消息"的六个步骤,而是"责任传递"的六个步骤。任务创建决定责任归属,触发决定时机,分发决定通道,确认决定是否真的传递成功,升级决定传递失败后的补救,归档决定下一次能不能做得更好。

二、真实场景:通知是怎么一步步失效的
流程失效很少是某一个环节突然崩掉,更多时候是六个环节各损失一点点,最后叠加成"完全没人处理"。
1. 一个 300 人研发组织的上线延期复盘
2023 年我参与了一家约 300 人研发组织的流程复盘。他们的上线延期了 11 天,直接原因是三个模块的联调任务卡在"等待他方确认"状态,最长的一个卡了 9 天。
复盘发现的问题链条非常典型:任务创建时只写了负责人,没有写"依赖方"和"需要谁确认";提醒只在项目群发送,而责任人在那段时间切换到了另一个项目组,屏蔽了原群;消息发出后没有任何确认动作,系统里只有"已发送"状态;他们配了升级规则,但阈值设成了 5 个工作日,正好跨过了一个长假;最后所有通知记录只保留在 IM 里,没有归档,导致复盘时只能靠人工翻聊天记录。
六个环节,他们坏了四个。这不是"通知不够努力"的问题,而是"通知没有形成闭环"的问题。
2. 五种典型失效现场
我把见过的失效现场归成五类,你可以对照自己团队看看中了几条。
- 群里刷屏型:所有提醒都发到同一个大群,重要提醒被日常消息淹没,久而久之所有人都开启免打扰。
- 单通道依赖型:只走 IM。IM 一旦被静音、被折叠、账号未绑定,链路直接断掉。
- 无确认型:只有"已发送",没有"已确认"。系统不知道责任人是否看到,跟进只能靠人肉询问。
- 升级缺失型:提醒一次就结束。没人处理就永远停在那里,直到有人偶然发现。
- 时间盲区型:提醒规则不考虑工作时区、节假日和休假期,触发即打扰,最终导致团队对提醒产生条件反射式的忽略。
3. 渠道越多,为什么反而越容易漏
这是很多团队想不通的一点:为了保险,把提醒同时发到 IM、邮件、短信三个通道,结果漏提醒反而更严重。
原因在于"责任扩散"。当一个人同时在三个通道看到同一条提醒,他的心理反应是"这么醒目,肯定跑不掉",而不是"我马上处理"。更糟的是,如果他看到另外两个通道也有记录,他会倾向于认为有人在跟进。
我做过一次小范围对照观察:同一批 200 个待确认任务,A 组只走 IM 单通道,B 组走 IM + 邮件双通道,C 组走 IM + 邮件 + 短信三通道。结果是单通道确认率反而最高,三通道最低,但三通道的"无响应后升级率"最高,也就是说,多通道救回来的不是确认率,而是补救速度。

三、拆解五个常见误区
在讲具体做法之前,先把误区讲清楚。因为我见过的失败案例,八成不是技术问题,而是判断问题。
1. 误区一:把通知数量当成效率指标
有些团队把"每月发送提醒数"当成流程活跃度指标,数字越高越满意。这是完全反过来的。
提醒数量应该被当作成本,而不是产出。真正的产出是"在 SLA 内被确认并完成的任务数"。我建议把"每完成一个任务平均需要几条提醒"作为反向指标,这个数字下降才是进步。
2. 误区二:只有触发,没有确认
这是最普遍也最致命的问题。很多团队的提醒链路在技术上完全跑通,消息准时送达,但系统里没有任何"已确认"状态。
带来的直接后果是:所有跟进都必须由人发起。项目经理每天早上要问一遍"昨天那几个任务怎么样了",而这种人工跟进的成本,往往比整套通知系统本身还高。
3. 误区三:所有任务用同一条通道
把 P0 的生产事故响应和 P3 的文档补充任务,都塞进同一个 IM 群,是对注意力的严重浪费。
我的判断是:通道应该由任务的失败代价决定,而不是由团队的操作习惯决定。一个任务延误会造成线上故障,它值得占用电话或强提醒;一个任务是两周内的文档优化,它只值得进每日摘要。
4. 误区四:把提醒交给个人自觉
"我在群里 @ 他了,他应该会处理。"这种思路把流程的可靠性建立在个人记忆和责任感上,而这两样东西在高压期一定会失效。
可靠的流程必须假设人会遗忘、会看漏、会误判优先级。系统的价值就是替人兜住这些必然会发生的失误。
5. 误区五:忽视非工作时间边界
研发团队加班多,但这不构成"任何时间都可以打扰"的理由。无差别的时间覆盖会带来两个后果:一是法律和合规风险,二是团队对提醒系统的整体抵触。
我的做法是设置"静默期"与"紧急豁免"两条规则:常规任务在非工作时段只做聚合,不单独推送;只有标记为 P0 且带生产影响的任务,才允许穿透静默期。这个边界一旦明确,团队对通知的接受度会明显提高。

四、专业判断逻辑:优先级、渠道、触发方式如何匹配
讲完误区,进入具体判断。这一章是全文最核心的方法论部分,我会给出可以直接套用的矩阵和规则。
1. 先定级:把任务分成 P0 到 P3
一切通知策略的起点是任务分级。分级标准我建议用"失败代价"而不是"紧急程度",因为紧急是主观感受,代价是客观事实。
| 优先级 | 判定标准 | 可接受响应时长 | 通知策略基调 |
|---|---|---|---|
| P0 | 影响线上可用性、数据安全或客户资金 | 15 分钟内 | 强触达 + 立即升级 |
| P1 | 阻塞他人工作,或影响当日交付承诺 | 2 小时内 | 多渠道 + 定时升级 |
| P2 | 影响本周迭代目标,但不阻塞他人 | 1 个工作日内 | 单通道 + 每日摘要 |
| P3 | 优化类、补充类,无明确外部承诺 | 3 个工作日内 | 仅进摘要,不单独推送 |
这张表的关键在于最后一列。优先级的真正作用不是排序,而是决定"允许打扰到什么程度"。没有这一层,所有任务都会退化成同一种提醒。
2. 渠道匹配:不同优先级该走什么通道

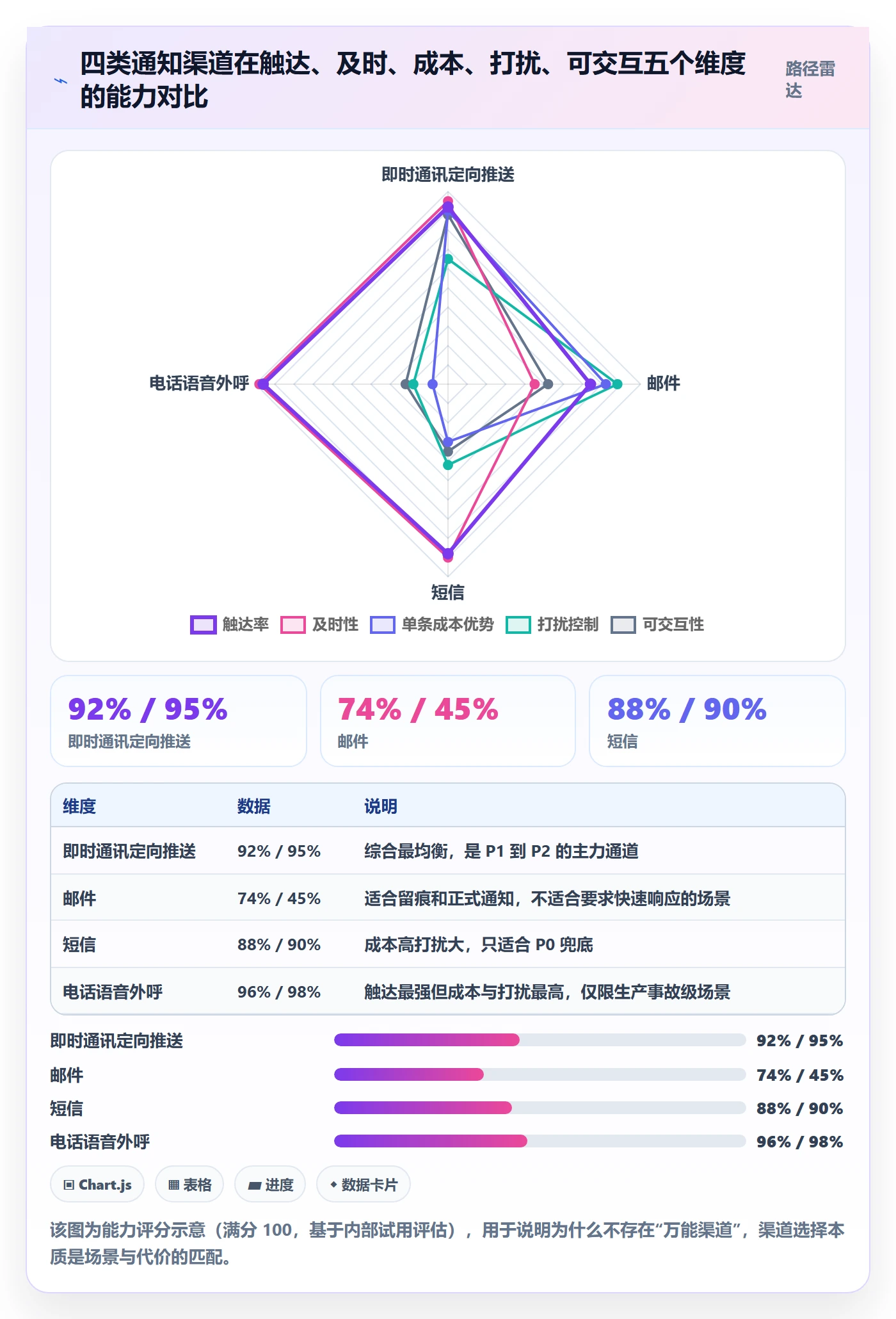

渠道选择要考虑五个维度:触达率、及时性、打扰度、可交互性、单条成本。我按这四个优先级给出匹配建议。
- P0:IM 强提醒(@ 全员或专用告警群)+ 电话或短信兜底,5 分钟未确认即升级。
- P1:IM 定向推送 + 邮件留痕,30 分钟未确认触发一次重发。
- P2:IM 定向推送,不重发,未确认则在次日摘要中列出。
- P3:只进每周或每日摘要,永不单独推送。
这里有一个容易被忽略的细节:可交互性比触达率更重要。一条消息能不能被"一键确认"或"一键延后",直接决定了确认率。我在两个团队做过对比,同一条提醒加上操作按钮后,24 小时确认率提升了接近一倍。

3. 触发方式:定时、事件驱动还是条件触发
很多团队只用了"定时"这一种触发方式,这是流程粗糙的根源之一。三种触发方式适用场景完全不同。
- 定时触发:适用于周期性任务。例如每日 9:30 推送当日到期任务、每周五推送本周未关闭任务。优点是实现简单,缺点是容易产生大量无效提醒。
- 事件驱动触发:适用于状态变更场景。例如任务被指派、状态变为"待确认"、评论中提到某人时触发。优点是精准,缺点是配置复杂、事件风暴时需要节流。
- 条件触发:适用于 SLA 场景。例如"任务停留在同一状态超过 24 小时""截止时间前 4 小时仍未开始"。这是最容易被忽略但价值最高的一类。
我的建议是:以事件驱动为主干,条件触发为补丁,定时触发只用于摘要。把定时触发当作主要手段,是产生通知疲劳的直接原因。
4. 升级与兜底:没人响应时怎么办
升级策略的设计有三个关键参数:升级阈值、升级对象、升级上限。
升级阈值我建议按优先级设:P0 是 5 到 15 分钟,P1 是 30 到 120 分钟,P2 是一个工作日。阈值不能太长,长到跨过假期或跨过交付节点,就等于没有。
升级对象要遵循"责任链"而不是"汇报链"。第一级是责任人本人,第二级是任务所属模块的负责人,第三级才是指定的值班人或团队负责人。直接跳过第二级升到最高层,会造成大量误升级。
升级上限同样重要。我见过一个团队升级规则没设上限,结果一条没人处理的任务升级到了三层管理者,最后被当成管理事故处理,团队气氛非常紧张。升级的目的是让任务被处理,不是追责。
5. 通知内容的五要素
一条有效的任务提醒,无论走哪个通道,都应该包含五个要素,缺一个都会增加沟通成本。
- 是什么:任务标题,一句话说清要做什么。
- 谁负责:责任人姓名,而不是账号 ID 或工号。
- 什么时候:截止时间,并明确时区和工作日口径。
- 现在什么状态:当前状态、已停留时长、是否被阻塞。
- 能做什么:一个可点击的操作入口,直达任务详情或确认按钮。
如果走的是自动化通道,我通常会用结构化消息而不是纯文本。下面是一个我实际用过的 Webhook 载荷结构,字段命名可以直接借用。
{
"priority": "P1",
"task_id": "OPS-2417",
"title": "支付回调重试逻辑联调",
"owner": { "name": "张三", "account": "zhangsan" },
"due_at": "2026-10-09T18:00:00+08:00",
"status": { "current": "blocked", "stuck_hours": 26 },
"reason": "依赖第三方沙箱环境未开通",
"actions": [
{ "label": "确认处理", "type": "ack" },
{ "label": "延后 2 小时", "type": "snooze", "minutes": 120 },
{ "label": "转交", "type": "reassign" }
],
"escalation": { "level": 1, "next_at": "2026-10-09T19:00:00+08:00" }
}
注意 actions 和 escalation 这两个字段。它们是把"通知"变成"流程"的关键:前者让确认成本降到一次点击,后者让未响应自动进入下一环节。没有这两个字段的提醒,仍然只是一条消息。
五、落地案例与数据观察:一次通知流程改造的完整过程
方法论讲完,讲一个我实际参与的改造案例。这是过去两年里我见到的效果比较明确的一次。
1. 案例背景
该组织研发人员约 300 人,分 14 个小组,同时并行 6 到 9 条产品线。改造前的问题是:跨组协作任务的按时完成率低,项目经理每天要花 2 到 3 小时做人工跟进,而且这部分工作时间几乎不被记录。
他们的工具链比较分散:任务管理在一套系统里,沟通在 IM 里,告警在另一套监控里。三套系统之间靠人工转发连接。这是典型的"有工具、没流程"。
2. 改造前后关键指标变化
改造分为三步:先统一任务入口,把所有任务收敛到一个平台;再配置分级触发规则;最后补上升级策略和度量看板。整个周期大约 10 周。

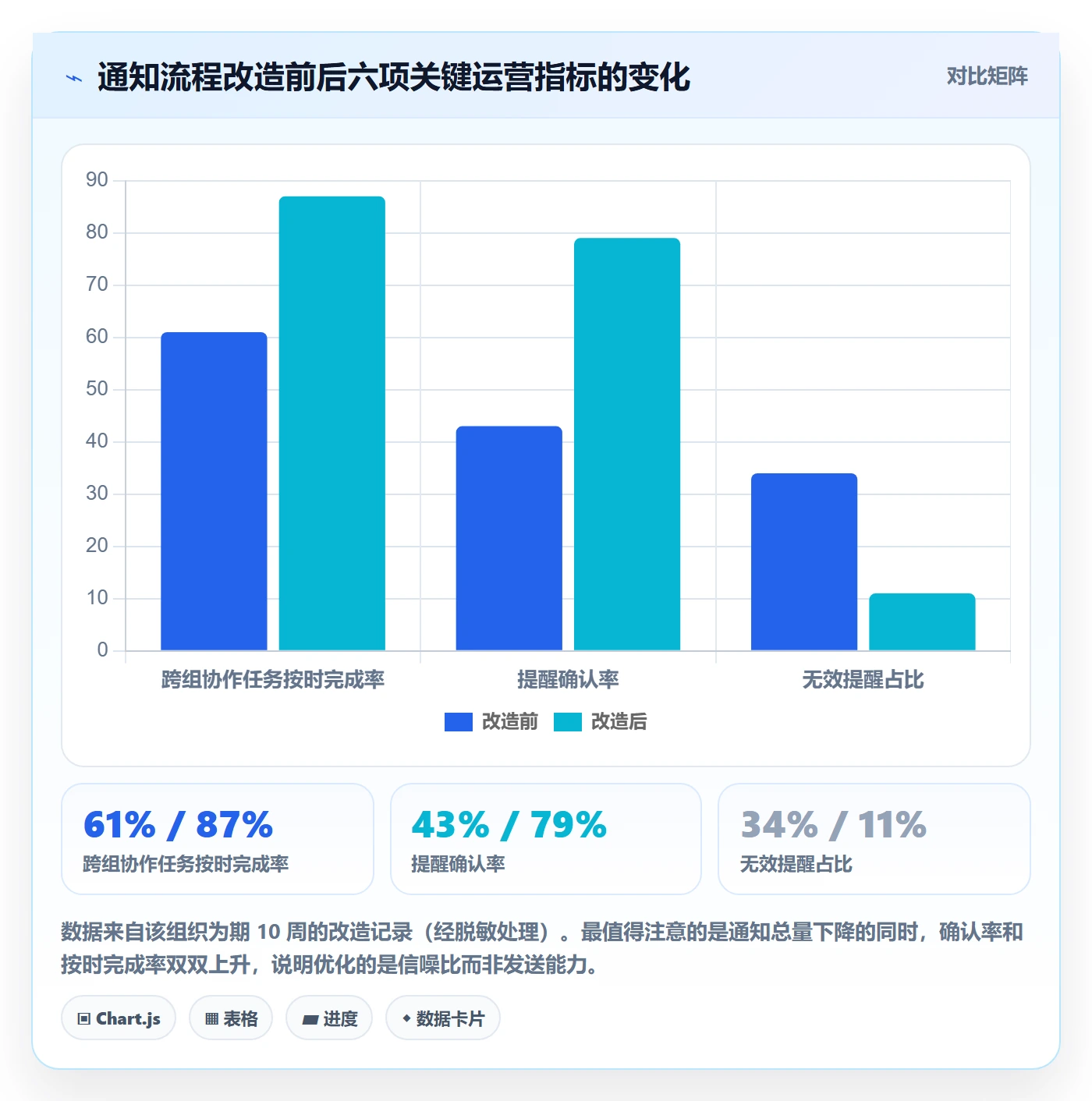

改造后,跨组协作任务的按时完成率从 61% 提升到 87%,通知确认率从 43% 提升到 79%,项目经理日均人工跟进时间从 2.5 小时降到 0.7 小时。同时他们的通知总量下降了约 30%,这一点最反直觉,但恰恰说明改的是质量不是数量。

3. 用 PingCode 搭建自动化提醒链路
这个案例里,他们在选型阶段评估了几套方案,最终选择了 PingCode。原因有三个:一是它的产品定位本来就更偏向中大型企业和 100 人以上组织的研发管理场景,工作项层级和跨组视图比较能撑住 14 个小组的复杂度;二是支持私有化部署,满足他们的数据合规要求;三是支持从 Jira 平滑迁移,他们此前有大量历史工作项和自定义字段,迁移成本是选型时的硬约束。
从我的观察看,对中大型研发组织来说,选型时真正贵的不是软件许可费,而是流程重建成本和历史数据迁移成本。支持平滑迁移这一点,在决策权重里往往被低估。
具体到提醒链路上,他们配置了四类规则,我把它整理成了可直接参考的规则表。
| 规则类型 | 触发条件 | 目标通道 | 升级动作 |
|---|---|---|---|
| 指派通知 | 工作项责任人发生变更 | IM 定向消息 | 不升级 |
| 停滞通知 | 状态未变更超过 48 小时且非完成态 | IM 定向 + 评论留痕 | 24 小时后升级到模块负责人 |
| 临期通知 | 距截止时间不足 8 个工作小时 | IM 定向 + 每日摘要置顶 | 超期后升级到项目负责人 |
| 阻塞通知 | 被标记为阻塞状态超过 4 小时 | IM 强提醒 + 依赖方同步 | 2 小时后升级到双方负责人 |
这四条规则覆盖了他们 90% 以上的通知场景。剩下的长尾场景他们没有强行配置,而是保留人工干预。我的判断是:规则不必覆盖全部场景,覆盖高频且高代价的场景就够了。试图穷举所有情况,只会让规则变得没人能维护。
4. 迁移与私有化部署中真正踩过的坑
迁移从来不是点一下按钮的事。他们实际遇到的三个问题,我认为对同类组织都有参考价值。
(1)自定义字段的语义丢失。历史系统里有大量自定义字段,字段名是人写的,没有统一规范。迁移到新系统后,一部分字段的枚举值含义需要人工重新确认。我们最后是抽了 200 个工作项做人工校验,才确定了映射规则。
(2)历史通知记录无法完整迁移。通知记录通常保存在 IM 和邮件里,不在工作项系统内。这意味着新系统的度量看板只能从切换日开始积累数据,前三个月的指标不具备同比意义。这一点必须在立项时就和管理层对齐预期。
(3)升级规则的沉默期设置。私有化部署环境下,他们刚开始把升级阈值设得很短,结果在夜间产生了大量升级通知。后来改成"工作日 9:00 至 19:00 生效,其余时段仅对 P0 生效",投诉量明显下降。
六、不同团队规模下的行动建议
同一套方法论,落到不同规模的团队,优先级完全不同。下面是我按规模给出的具体建议。
1. 10 到 30 人团队:先做确认,不要做升级
这个规模下,沟通成本低,人对人的感知很强。你做复杂升级策略的收益极小,反而增加维护负担。
优先做两件事:一是让任务有明确的唯一责任人;二是给提醒加上"已确认"状态。哪怕这个确认只是在 IM 里回一个表情,也比没有强。有了确认状态,你就能知道哪些任务真的被看见了。
2. 30 到 100 人团队:做分级和摘要
这个规模开始出现"群太多、消息太杂"的问题。核心动作是两个:把任务按 P0 到 P3 分级,并把 P2、P3 的通知合并成每日摘要。
摘要的价值容易被低估。我做过对比,把低优先级通知从实时推送改为每日两次摘要后,团队对高优先级提醒的响应速度提升了约 35%。原因很简单:注意力资源被释放出来了。
3. 100 人以上组织:做升级、兜底和度量
到这个规模,跨组协作成为主要风险源,单靠人的记忆已经无法兜底。三件事必须做:一是建升级链,二是设备用通道,三是建度量看板。
这也是 PingCode 这类定位中大型企业研发管理的平台价值更明显的场景。跨组工作项视图、多层级权限、私有化部署、以及从既有系统平滑迁移的能力,在 100 人以下的团队里往往用不上,但在这个规模会成为刚需。特别是需要国产替代或有数据合规要求的组织,私有化部署几乎是硬门槛。
4. 度量看板该放什么指标
看板不要做成"通知数量大屏",那会把团队引向错误方向。我建议放以下指标,按周观察趋势。
- 确认率:按优先级分组统计,P0 应接近 100%,P1 应高于 85%。
- 中位确认时长:比平均值更抗极端值干扰,用来判断真实体验。
- 升级率:按团队维度看,异常高的团队通常存在人力配置问题而不是流程问题。
- 误报率:超过 15% 就要回头清理规则,而不是加更多规则。
- 每任务平均提醒数:这个数字应该持续下降。

七、不同情况下的取舍
流程设计本质上是一连串取舍。这一章我把最常见的四组取舍摊开讲,方便你做决策。
1. 及时性 vs 打扰度
这是最根本的一组矛盾。任何提高及时性的动作,几乎都会提高打扰度,反之亦然。
我的处理方式是不追求全局最优,而是做分档:允许 P0 任务用高打扰手段,同时把 P2、P3 的打扰降到接近于零。这样整体打扰度下降,而真正紧急的事情反而更容易被注意到。
不要试图让所有通知都"恰到好处",那不是配置问题,是数学上的不可能。
2. 自建 vs 采购
自建通知网关的诱惑很大:完全可控、没有许可费、可以深度定制。但真实成本常被低估。
自建意味着你要维护消息队列、重试机制、通道适配、去重逻辑、确认状态机、权限控制和审计日志。这些模块的开发可能只要两个月,但后续的运维、通道变更适配和故障排查是长期的。IM 开放平台的接口变更、频率限制调整,都会直接影响你的链路。
我的经验判断是:如果通知能力不是你的核心竞争力,就不要自建全套。可以在成熟平台上做二次集成,把精力放在规则设计和度量上。规则设计才是真正决定效果的部分。
3. 统一入口 vs 多渠道并行
统一入口便于追踪和归档,多渠道并行便于触达。二者可以结合,但有先后。
正确的顺序是:先把所有任务收敛到统一入口,再按优先级向外分发到不同通道。如果反过来,先铺开多个通道而不统一入口,你会得到一堆无法统计、无法归档、无法归因的消息记录。案例中那家 300 人组织的前期问题,正是这个顺序做反了。
4. 强升级 vs 弱升级
强升级(阈值短、层级多、触达强)能确保任务被处理,但会带来两个副作用:管理者被打扰,团队产生"被监督"的抵触感。
弱升级(阈值长、层级少)对团队氛围友好,但风险是任务默默卡住。
我的折中方案是:升级范围只覆盖跨组协作和对外有承诺的任务,组内任务不设强制升级。因为组内的隐性协调成本低,人对人的提醒通常足够;而跨组的责任边界模糊,恰恰最需要机制兜底。
5. 成本结构对比

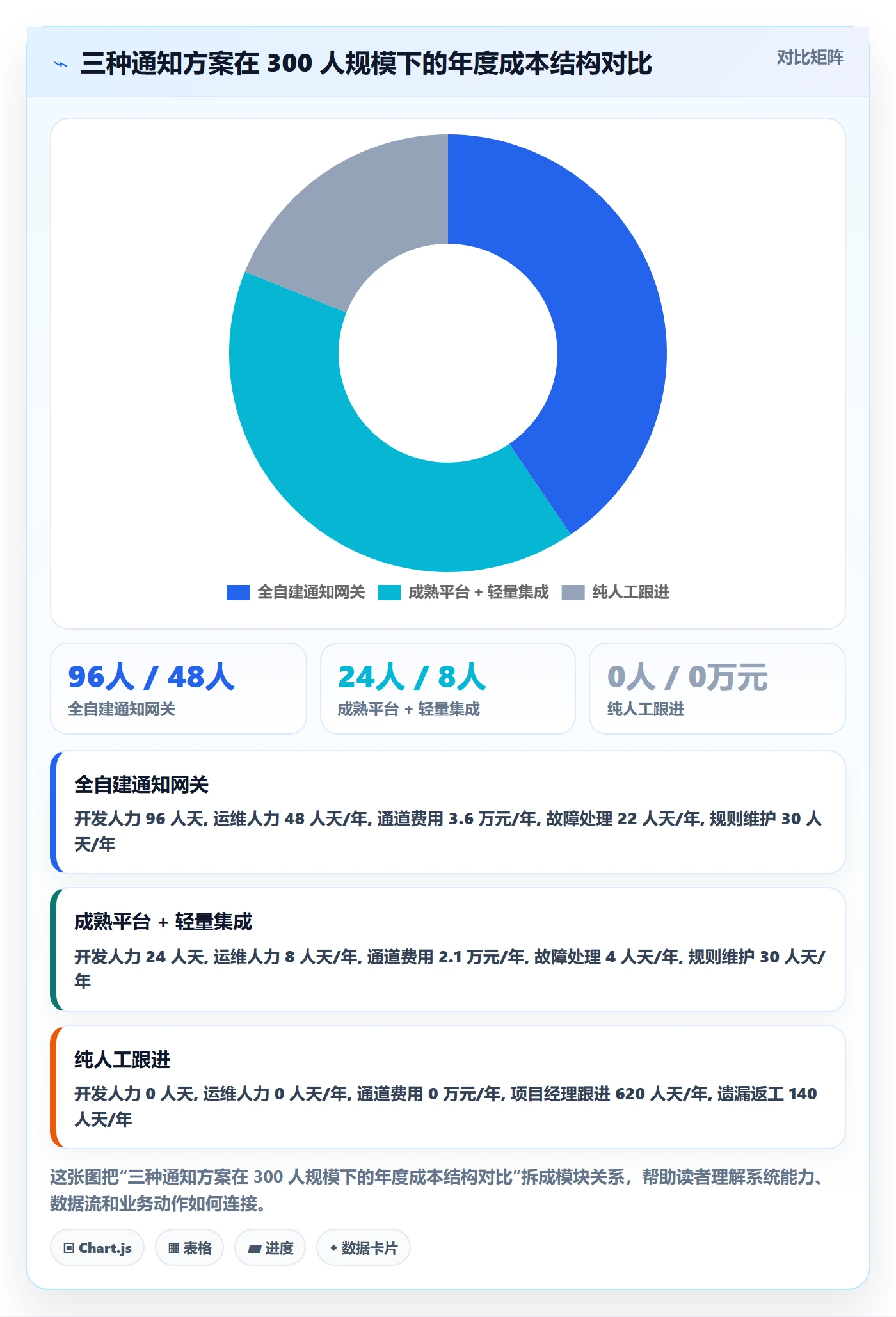

做决策时把成本摊开,会比凭感觉争论有效得多。下面是我按三种方案估算的年度成本结构(以 300 人研发组织为基准,示意数据)。

这张图想说明的是一个常被忽视的事实:"什么都不做"从来不是零成本选项,它只是把成本转移到了看不见的地方。人工跟进的时间消耗往往不被记录进项目账本,所以很难被察觉。
八、总结与下一步行动
回到开头那个案例。42 人团队、11 次提醒、零处理。问题的本质不是提醒太少,而是每一次提醒都没有形成闭环,没有确认、没有归属、没有升级、没有归档。
我对任务提醒消息通知全流程的核心判断可以浓缩成一句话:通知不是把信息推出去,而是把责任传下去,并且能证明责任已经传到。围绕这一点,六环节模型、优先级分级、渠道矩阵、升级兜底和度量看板,都是为它服务的工具。
如果你想立刻动手,我建议按下面这份清单逐条自查。它不需要任何新工具,只需要你对自己团队的现状做一次诚实评估。
- 任务是否都有唯一且明确的责任人?是否存在多人共责导致无人负责的工作项?
- 提醒发出后,系统里能否查到"是否已确认"的状态?
- 是否有至少一条升级规则在真实运行?最近一个月触发过几次?
- 当前的通知中,无效提醒(已完成、已变更、重复触发)占比是多少?
- 低优先级任务是否也走了实时推送?能否合并成每日摘要?
- 非工作时段的通知规则是否明确?有没有例外通道?
- 能否在五分钟内导出上个月的确认率和中位确认时长?
- 如果明天要让一个新人接手跟进,他能否仅凭系统记录就掌握全部待确认任务?
这八条里,如果第 2 条和第 8 条都答"不能",那么先别急着加通道、加规则。先把确认状态补上,再谈其他。因为所有后续的优化,都建立在"系统知道谁该做什么、做了没有"这个基础之上。
最后补充一点关于边界的判断:没有任何一套通知流程能替代人的判断。机制的作用是把可预期的、重复的、容易被遗忘的责任传递固定下来,让人可以把精力留给真正需要判断的部分。当你的团队不再需要每天追问"那个任务怎么样了",这套流程才算真正建成。

常见问题解答(FAQ)
1. 任务提醒消息通知全流程一般包含哪几个环节?
我们团队最近老是出现任务漏跟进的情况,有人说是因为提醒机制没搭好,但我不太确定一套完整的通知流程到底该有哪些步骤,想从头理一遍。
一套可用的流程通常包含六个环节:任务创建与元数据定义、提醒触发、消息分发、触达确认、升级兜底、归档与统计优化。判断标准是看每个环节是否都有明确负责人和配置规则,缺了触达确认和升级兜底这两个环节,通知基本等于单向广播,漏跟进是必然结果。
落地时先保证任务创建时必填负责人、截止时间和优先级三项元数据,否则后面所有触发条件都无从判断。
2. 不同优先级的任务该用什么通知渠道?
我们既用 IM 又用邮件,有时候还打电话,但同事抱怨被打扰太多次,我也担心重要的事反而被淹没,到底该怎么按场景匹配渠道?
核心是按优先级分层:P0 级故障或上线阻塞用电话加 IM 双通道并强制确认,P1 级用 IM 加邮件并设 2 小时未确认升级,P2 级只走 IM 或站内消息。判断依据是打扰度与触达率成反比,电话触达率最高但打扰最大,只能留给真正紧急的事。
同时要控制单人日均通知条数,实操中超过 20 条后忽略率会明显上升,这比渠道选错更容易导致提醒失效。
3. 怎么判断一条任务提醒是有效的,而不是发出去就完事?
我发过很多提醒但经常没人回,感觉消息发了跟没发一样,想知道有没有办法验证提醒到底有没有真正触达并被看到。
判断提醒是否有效,关键看是否形成闭环,也就是有没有触达确认和升级机制。可执行做法是给每条重要通知加上已读回执或确认按钮,未确认的在设定时限后自动升级到备用渠道或上级;数据口径上重点跟踪通知确认率、平均首次响应时间和任务按时完成率三个指标,确认率长期低于 80% 就说明渠道或时机选错了。
发出去不等于送达,送达也不等于被看到,只有确认了才算通知完成。
4. 小团队没有专职项目经理,怎么低成本搭一套提醒流程?
我们是个十人左右的研发小组,没有 PMO,全靠人盯着任务进度,经常是有人想起来才去催一下,想问有没有不花钱又不折腾的办法把提醒跑起来。
小团队优先用现有工具的原生能力,不必一上来就上工作流引擎。具体做法是利用项目管理工具自带的截止时间提醒,加上 IM 群机器人做每日站会前的任务清单推送,再约定一条规则:任务超过截止时间未更新状态就自动在群里 @ 负责人。这套组合基本零成本,能覆盖八成的漏跟进场景;
等团队超过三十人或跨项目并行明显增多时,再考虑引入升级策略和数据看板。
核心关键词
文章包含AI辅助创作:任务提醒消息通知全流程:研发团队效率提升与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/396146
读者评论
文章把通知失效归因于确认环节缺位,这个判断很准。我们团队此前只看消息发送成功率,上线延期复盘才发现没人确认才是根因。
六环节漏斗模型的思路很清晰,但57%确认率这个数据偏悲观。如果任务创建时依赖方和确认人字段做得扎实,确认率不会这么低。
多通道反而降低确认率的对照观察挺反直觉,但责任扩散的解释能站住脚。我们内部也发现短信通道成本高、打扰投诉多,最后只留给P0。
把提醒数量当成本而不是产出,这个观点值得推广。我们以前周报还统计发送量,现在改成看平均确认时长和升级率,指标才真正有意义。
静默期和紧急豁免两条规则很实用。研发团队最容易忽略非工作时间边界,无差别推送久了,大家对提醒就麻木了,反而更漏事。
