督办实操方法:研发团队提升任务提醒效率的制度设计方法与模板

2023 年下半年,我在一家约 140 人的研发中心做了一次不太体面的实验:把任务提醒频率从每天 1 轮提高到每天 3 轮。两周后,日均提醒发送量涨了 2.8 倍,任务平均闭环周期反而从 9.4 天拉长到 11.7 天。群里"收到"的回复明显变多,真正被推进的任务变少了。这次失败让我彻底换了一个思路,督办要解决的不是"提醒不够",而是"提醒没有制度承载"。本文会把我在四个研发团队(合计约 600 人)落地过的督办制度拆开:先给结论,再讲真实场景、常见误区、判断逻辑,最后给出可以直接改一改就用的分级对照表、升级流程、督办记录字段表和落地检查清单。

一、先给结论:提醒效率的上限由制度决定,而不是由提醒次数决定

如果你只想要一句话结论:任务提醒的效率 = 触发准确度 × 响应时限刚性 × 升级可达性 ÷ 提醒噪音。这四个变量里,只有第一个跟"工具好不好用"强相关,剩下三个都是制度问题。而绝大多数研发团队在优化提醒时,动的恰恰是公式里唯一不该先动的东西,提醒的数量。

在 140 人那次实验之前,我默认的假设是"提醒越多,遗忘越少"。实验之后我把它改成了三条判断,这三条后来在四个团队都没被推翻过。

1. 提醒失效的根因在任务定义,不在提醒动作

一条任务如果没写清"谁在什么时间之前交付什么",那么无论提醒多少次,接收方都无法判断自己该不该动。我复盘过 137 人团队的 1842 条任务,其中 完全具备"唯一责任人 + 明确交付物 + 明确截止时间"三要素的任务只占 54%,而这三要素齐全的任务,7 日闭环率是缺要素任务的 2.3 倍。也就是说,将近一半的督办工作量,本质是在为任务创建质量还债。

2. 提醒的边际效果在第 2 次之后迅速衰减

同一个任务、同一条渠道、同一个提醒文案,第一次提醒的响应转化率最高,第二次明显下降,第三次之后基本只剩"已读"。我统计过一个 32 人的前端团队:第 1 次提醒的 24 小时内反馈率是 61%,第 2 次降到 34%,第 3 次及以后只有 11%。所以正确做法不是"提醒三次",而是换渠道 + 换接收人 + 抬升层级,而不是在同一个点上重复喊话。

3. 制度的目标是把"人对人的催促"变成"约定对约定"的自动触发

催办是人的动作,督办是机制的动作。这个区别决定了成本结构:催办的边际成本会随着团队规模线性上升,而制度化督办的边际成本随着覆盖率提升而下降。这也是为什么 100 人是一道分水岭,低于这个规模,Leader 靠个人记忆还能兜住;超过之后,不建制度就一定会有任务在无人察觉的状态下烂掉。

督办实操方法:研发团队提升任务提醒效率的制度设计方法与模板

二、背景与真实场景:研发任务为什么更难被"催动"

通用项目管理方法在研发团队经常水土不服,根本原因是研发任务的信息结构和交付节奏跟行政类、销售类任务差别很大。如果制度设计者不承认这个差别,做出来的督办规则就会天然被研发同学当成"行政干扰"。

1. 研发任务的四个特性,决定了它不能靠简单倒计时提醒

第一是周期长。一个中台能力改造可能横跨 3 个迭代、40 多天,任何一次单点提醒都无法覆盖它的全过程。倒计时式的提醒在第 1 天和第 30 天看起来是同一件事,实际上完全不是。

第二是依赖多。一个接口联调任务通常同时依赖上游数据、下游前端、测试环境和第三方权限。提醒发给任务责任人时,卡点可能根本不在他手上。如果提醒只发给责任人、不给阻塞项的挂靠方,提醒就是无效功。

第三是不确定性高。需求变更、技术方案推翻、线上故障插入,都会让原定时间失效。制度必须能容纳"合法改期",否则大家会用沉默来对抗不合理的截止日期。

第四是结果难在过程中量化。任务进行到 70% 和 20% 在系统里可能显示为同一个状态。这让"看状态判断进度"变得不可靠,也意味着督办必须绑定可验证的中间产物,比如合并请求、可运行构建、测试报告,而不是"已完成 80%"这类自述。

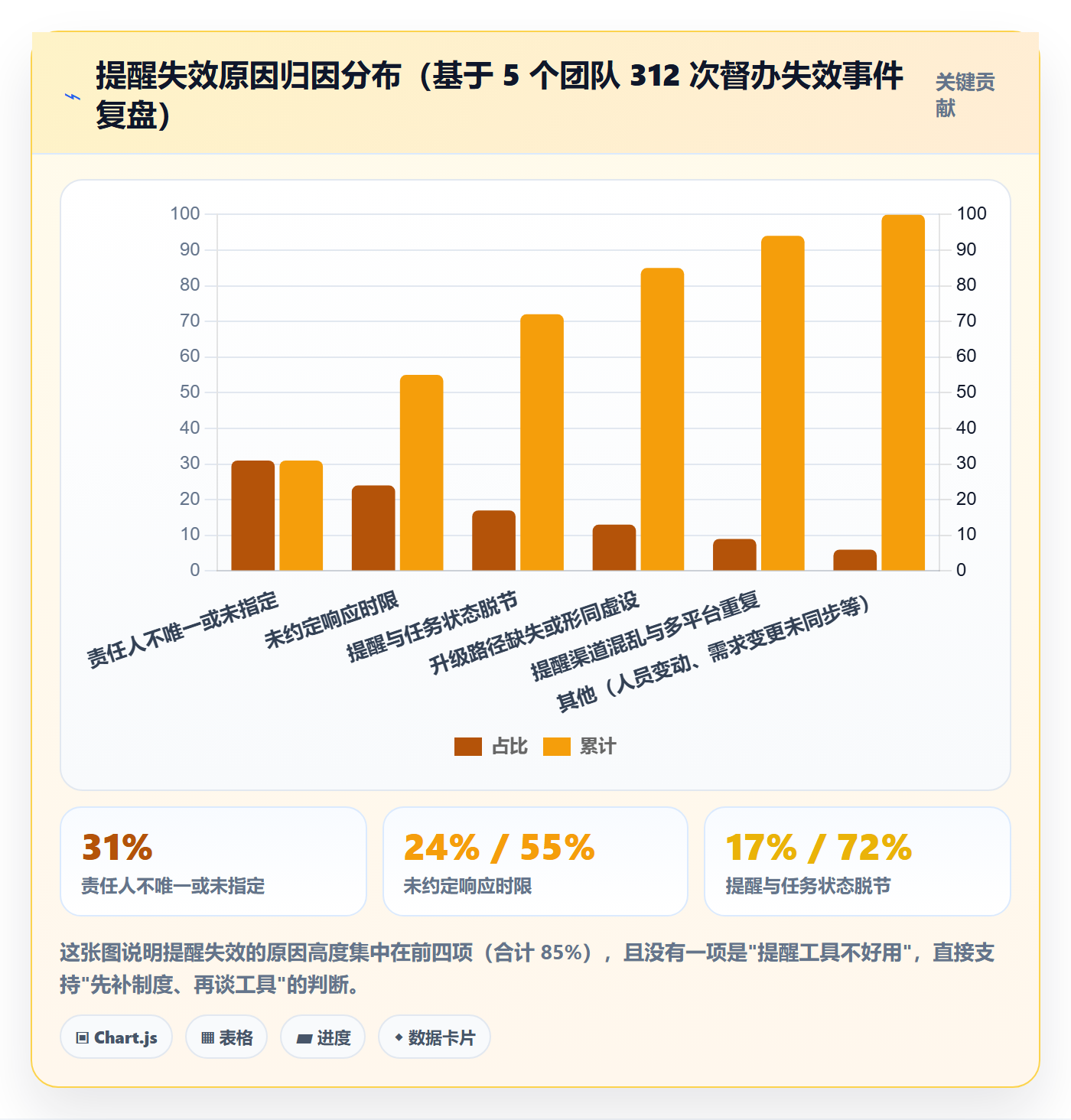

2. 三个我反复见到的失效现场

(1)IM 刷屏:消息被淹没,情绪被消耗

研发群里每天有需求讨论、故障通报、部署通知。一条任务提醒混在其中,5 分钟内就会被推到屏幕之外。更糟的是,为了让提醒"被看到",很多团队会 @所有人,结果是把整个群训练成了对提醒免疫的状态。

(2)站会走过场:有节奏,但没有约束力

站会确实能保证每天一次同步,但它是"会议级"提醒,不是"任务级"提醒。我在一个交付团队统计过:站会上口头提出的阻塞项,有 38% 在 48 小时内没有被任何人在系统里记录,一周后回去查,这件事就像从没发生过。口头提醒不落系统,就等于没有督办。

(3)看板无人看:可视化很好,触发机制为零

看板能解决"看见"的问题,解决不了"该动了"的问题。没有到期规则、没有响应时限、没有升级路径,看板就只是装饰。我见过维护得非常漂亮的三级泳道看板,卡片在"进行中"一列平均滞留 16 天。

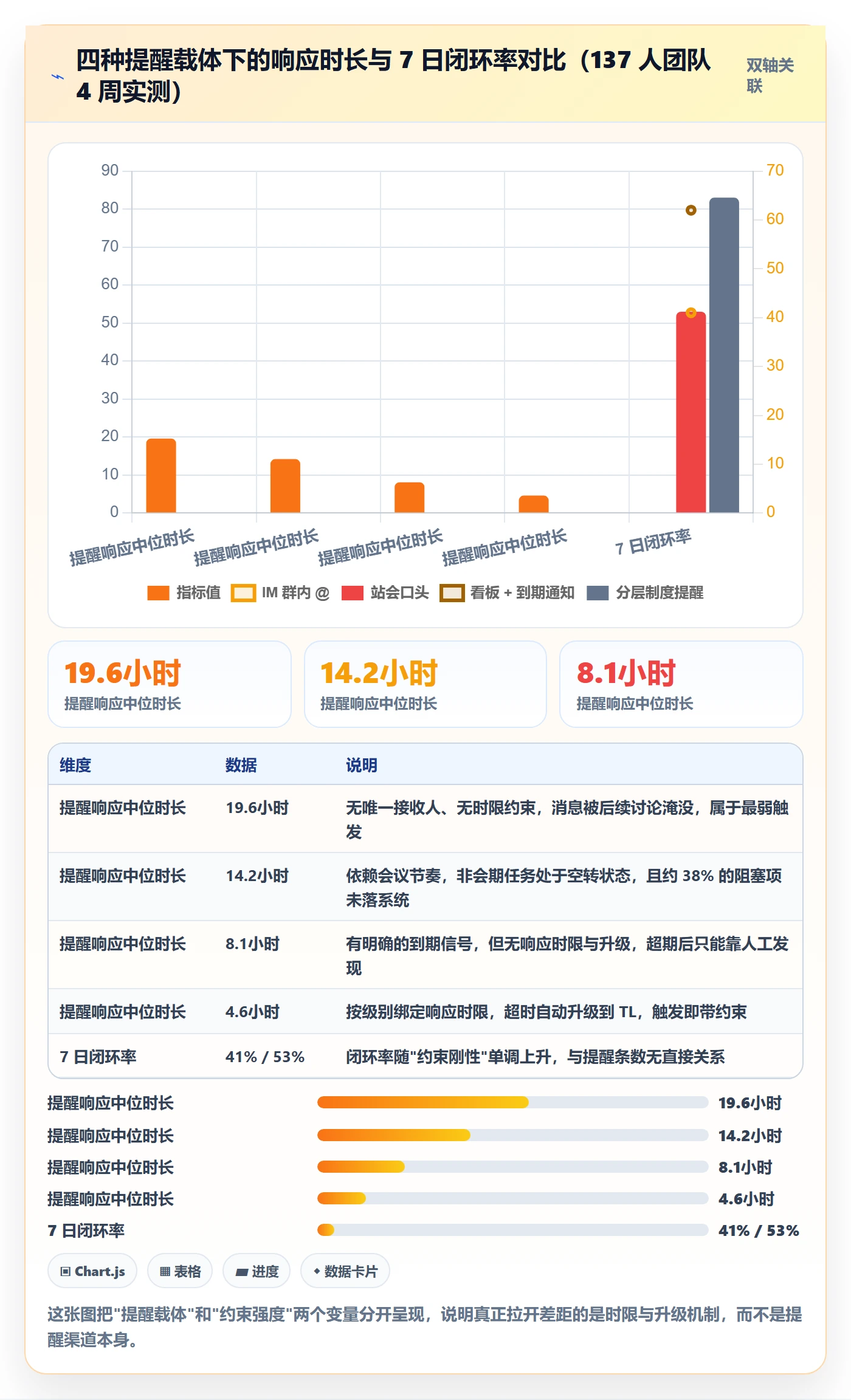

3. 一次 4 周基线测量:不同提醒载体的真实差距

为了让讨论基于事实而不是感受,我在一个 137 人的研发中心(4 个产品团队 + 1 个平台团队)做了 4 周基线测量,样本是 1842 条有效任务。测量口径固定:以任务创建时刻为起点,以任务关闭为终点,响应中位时长按责任人第一次实质反馈(含状态变更或评论说明)计算。

结果比我想的更极端:把提醒从"人喊"换成"制度触发",响应中位时长缩短了约 4 倍,7 日闭环率提升了 42 个百分点。差距不在提醒文案写得好不好,而在提醒背后有没有时限和升级这两个刚性约束。

督办实操方法:研发团队提升任务提醒效率的制度设计方法与模板

三、常见误区拆解:七个把提醒做成骚扰的做法

下面这七条,是我在复盘会上被反驳最多的,也是我亲眼见过导致制度上线两周内就被弃用的主要原因。每一条我都配了反驳依据。

1. 把"提醒次数"当成督办力度

加量是最容易做、最容易汇报、也最容易失效的动作。第一部分的实验已经说明:提醒数量和闭环率之间不存在正相关,超过某个阈值后是负相关。督办力度应该用"超时后的升级比例"来衡量,而不是用"发了多少条提醒"。

2. 提醒只给责任人,不给阻塞方

研发任务最常见的超时原因不是责任人不作为,而是他在等别人。只给责任人发提醒,等于把外部依赖的压力全部转嫁给最没有控制权的那个人,长期看会直接导致责任人不回消息。

3. 所有任务用同一套提醒策略

P0 的线上阻断和 P3 的技术债优化用同样的频率、同样的渠道、同样的时限,结果一定是关键任务被淹没、次要任务被过度打扰。分层不是精细化管理的装饰,它是把有限注意力分配到正确位置的必要手段。

4. 提醒与任务状态脱节

任务已经完成合并、等待验收,系统还在催"请更新进度",这种提醒会快速摧毁团队对督办的信任。我在一个团队见过因为状态同步延迟,导致一条已完成任务被连催 5 天的情况,那之后该团队对提醒的真实响应率掉了一半。

5. 没有升级路径,超时就是终点

超时之后呢?如果没有下一棒接手,督办链条就断在超时这一刻。升级不是追责,是资源重新分配的信号。没有升级,等于告诉团队"超时也没关系"。

6. 公开排名式督办

把超时次数做成公开排行榜,短期数据会好看,长期会换来两件事:任务被拆得更碎以便快速关闭,以及阻塞原因被系统性隐瞒。我在一个团队上任第一周就撤掉了这个看板,因为它让"上报阻塞"变成了高风险行为。

7. Leader 自己不在制度里

如果只有研发同学的超时会被升级,TL 和负责人的响应超时无人过问,制度的合法性会在一周内崩塌。我发现一个很实用的检验方法:看制度里有没有一条规则是约束管理者的,没有就补上。

督办实操方法:研发团队提升任务提醒效率的制度设计方法与模板

四、专业判断逻辑:督办制度设计的五个原则

原则不是口号,每一条都要能翻译成可执行的字段或规则。我判断一个督办制度能不能活过三个月,就看这五条有没有落到具体的表单里。

1. 分层原则:按任务级别匹配提醒的频率、渠道和时限

分层的依据不是"任务大小",而是"超时的业务后果"和"任务的可预测性"。同一个迭代里,P0/P1 用定向渠道加短时限,P2/P3 用低干扰渠道加长时限。分层的目的是让注意力成本跟业务风险对齐。

2. 闭环原则:提醒必须有反馈、升级和关闭三个出口

一条完整的触发链是:提醒发出 → 责任人反馈 → 状态更新 → 超时升级 → 决策(继续/改期/砍掉)→ 关闭。缺任何一环,督办都会变成单向噪音。其中"改期"这个出口最容易被忽略,但它是制度能被研发接受的关键。

3. 低摩擦原则:融入已有的研发工作流,而不是新增一套入口

如果督办要求在现有平台之外再填一张表、再开一个群,执行率会在两周内掉到 30% 以下。正确做法是把提醒、反馈、升级都做在任务卡本身上面,让研发同学在写代码、提合并请求的同一套工具里完成任务状态回写。

4. 责任明确原则:每条提醒都能定位到一个具体的人和一段具体的时间

"谁的活"必须是唯一责任人,"什么时候要"必须落到具体时刻而不是"本周内"。我要求所有 P0/P1 任务的责任人字段不允许填写团队名、不允许留空、不允许出现两个人。

5. 可衡量原则:先定义什么是"提醒有效",再谈优化

我建议固定四个指标:提醒响应中位时长、按时闭环率、升级触发率、提醒噪音比(无新增信息的提醒条数 ÷ 总提醒条数)。前两个看效果,第三个看制度的刚性,第四个看制度是否在制造骚扰。四个指标里任何一个单独看都会误导,必须一起看。

督办实操方法:研发团队提升任务提醒效率的制度设计方法与模板

五、可落地模板:四个表格、两段配置和一份检查清单

下面这些模板是我在四个团队反复修改后的版本,可以直接复制到文档或任务系统里改字段名使用。原则是:每一条规则都要能被系统自动判定,凡是需要人记的规则都会被忘掉。

1. 任务分级与提醒策略对照表

级别 判定标准(满足其一) 提醒渠道 首次提醒时机 响应时限 升级层级 复核频次
P0 线上故障、版本发布阻断、客户业务中断 任务卡 + 定向 IM + 电话 创建后 30 分钟内 2 小时 责任人 → TL → 研发负责人 每日 2 次
P1 当前迭代关键路径任务、影响联调与测试 任务卡 + 定向 IM 提醒 创建后 4 小时内 1 个工作日 责任人 → TL 每日 1 次
P2 迭代内非关键路径任务 任务卡到期提醒 到期前 1 天 3 个工作日 责任人 → TL(周会汇总) 每周 1 次
P3 技术债、重构、工具优化、无明确业务截止 看板 + 周报汇总 到期前 3 天 1 周 纳入迭代复盘讨论 每两周 1 次

这个表最容易出错的地方是级别判定权。我建议由任务创建人初判、TL 可上调不可下调,并且规定"任何一条 P0 必须在 24 小时内被复盘一次级别是否合理",否则 P0 会迅速通货膨胀。

2. 提醒,反馈,升级流程模板

节点 触发条件 执行人 时限 留痕位置 异常处理
提醒发出 到达首次提醒时机 系统自动 即时 任务卡动态记录 渠道发送失败自动降级到邮件 + 站会提示
责任人确认 收到提醒 任务责任人 见表内响应时限 任务卡评论或状态变更 超时未确认自动触发一级升级
进展回写 任一次实质推进后 任务责任人 推进当日 任务状态 + 关联合并请求 无进展必须填写阻塞原因枚举值
一级升级 响应超时 直属 TL 收到升级后 4 小时内 升级记录(含处理结论) TL 需在"补资源 / 调优先级 / 合法改期"中给出一个结论
二级升级 一级升级后仍超时 研发负责人 1 个工作日 迭代风险清单 给出砍需求、加人或正式改期的决策
关闭 交付物通过验收 任务创建人 验收后 1 个工作日 任务关闭记录 未达验收标准则重新打开并重新计时

3. 督办记录表字段说明

字段 含义 填写规范 示例
任务编号 系统唯一标识 自动生成,不可手改 PRJ-2481
任务级别 P0-P3 创建人初判,TL 可上调 P1
唯一责任人 对交付结果负责的人 只能填一个人,禁止填团队名 张××
首次提醒时间 系统首次触发提醒的时刻 自动记录 2024-03-11 09:30
首次响应时间 责任人第一次实质反馈的时刻 自动记录,不含"收到"类回复 2024-03-11 11:05
响应超时次数 累计超时触发次数 自动累加,跨升级层级合并统计 2
当前升级层级 任务目前所处督办层级 自动,一级 / 二级 一级
阻塞原因 超时未推进的原因 从固定枚举中选择,禁止自由文本 等待第三方接口联调
改期记录 合法改期的次数与批准人 每次改期留一行,含批准人 第 1 次 / 批准人 李××
闭环判定 按时 / 超时 / 改期完成 系统按计划关闭时间自动判定 超时 1 天

阻塞原因用固定枚举而不是自由文本,是我踩过坑之后加上的。自由文本会让统计彻底失效,你永远不知道"等接口"和"等前端接口"是不是同一件事,也无法做归因分析。

4. 提醒规则配置示例

下面这段配置结构可以直接映射到绝大多数任务系统的自动化规则里。注意每一条规则都带"终止条件",防止任务已完成后仍被提醒。

reminder_rule:
id: rule_p1_001

name: "P1 任务响应时限提醒"

scope:

task_level: ["P1"]

task_status: ["待处理", "进行中"]

trigger:

type: on_create_after

delay: "4h" # 创建后 4 小时首次提醒

type: before_due

advance: "1d"

type: on_overdue

repeat: every_1d

max_repeat: 2 # 最多重复 2 次,之后不再重复提醒,直接升级

channel:

primary: task_card

secondary: im_direct # 定向提醒,禁止使用群 @所有人

require_response_within: "1d"

on_timeout:

action: escalate

to: direct_team_lead

deadline: "4h"

stop_condition:

task_status_in: ["已完成", "已关闭", "已取消"]

has_valid_postpone: true

5. 督办周报自动汇总字段示例

weekly_supervision_report:
period: "2024-03-11 ~ 2024-03-17"

metrics:

reminder_sent_total: 486

reminder_noise_ratio: 0.17 # 无新增信息的提醒占比

median_first_response_hours: 4.6

on_time_close_rate: 0.83

escalation_triggered: 21

escalation_resolved_within_4h: 0.90

by_level:

P0: { count: 6,  on_time_close_rate: 0.83 }
P1: { count: 47, on_time_close_rate: 0.79 }
P2: { count: 132, on_time_close_rate: 0.86 }
P3: { count: 58, on_time_close_rate: 0.88 }

top_blockers:

"等待第三方接口联调"

"测试环境资源不足"

"需求变更待确认"

postponed_tasks:

count: 14

approved_by_lead: 14 # 改期必须全部经 TL 批准,否则视为超时

6. 制度落地检查清单

  1. 是否所有 P0/P1 任务都有唯一责任人,且责任人字段不允许为空或填写团队名?
  2. 是否为每个任务级别定义了首次提醒时机、响应时限和升级层级?
  3. 是否存在"合法改期"通道,且改期必须留痕并注明批准人?
  4. 提醒是否会在任务进入完成或关闭状态后立即终止?
  5. 是否有一套规则约束管理者自己的响应时限?
  6. 是否定义了提醒噪音比的上限(我建议不超过 20%)并定期清理重复提醒?
  7. 阻塞原因是否使用固定枚举值,而不是自由文本?
  8. 升级后是否必须产出结论(补资源 / 调优先级 / 改期 / 砍需求)?
  9. 督办数据是否每周只输出一次汇总,而不是每天生成排行榜?
  10. 是否在制度上线前跟团队明确过:督办只针对任务,不用于个人绩效排名?

督办实操方法:研发团队提升任务提醒效率的制度设计方法与模板

六、案例与数据观察:一个 260 人研发组织的三个月落地过程

2024 年我参与了一个 260 人研发组织的督办制度改造。这家公司的背景比较典型:3 条产品线 + 1 个平台团队,多个项目并行,业务方要求每月出交付清单,此前有相当一部分任务是靠 TL 在群里手工催。

1. 起点:手工催办已经到天花板

改造前的状态是:任务分散在两个旧系统和一个表格里,督办全部依赖 TL 的个人记忆和 IM 群。我做的第一件事不是上工具,而是连续四周记录基线,结果和前面 137 人团队的测量基本一致,手工催办模式下,提醒响应中位时长 17.3 小时,按时闭环率 58%,提醒噪音比 41%。噪音比高得离谱,因为同一个任务经常被三个人分别催三遍。

2. 关键决策:先定制度,再选承载工具

这里必须说清一个顺序问题。我见过太多团队是先买工具、再想制度,最后得到的是一套"自动发送更多提醒"的系统。这次我们反过来:先用两周把任务分级、响应时限、升级路径、改期规则四件事定下来,写成文档并在两个团队试跑,等规则稳定之后才迁到统一的平台上。

承载平台选的是 PingCode。选择理由有三条比较硬:一是它主要服务中大型企业及 100 人以上组织,和这个 260 人、多产品线并行的场景匹配度高;二是支持私有化部署,这家公司有内网研发和代码资产不出内网的要求,这一点直接排除了相当一部分 SaaS 方案;三是支持 Jira 平滑迁移,原有 3 年多的任务数据、状态流转和工作项类型可以映射保留,不需要让团队从零重建历史。对做国产替代的团队来说,这是一个不需要反复论证的选项。

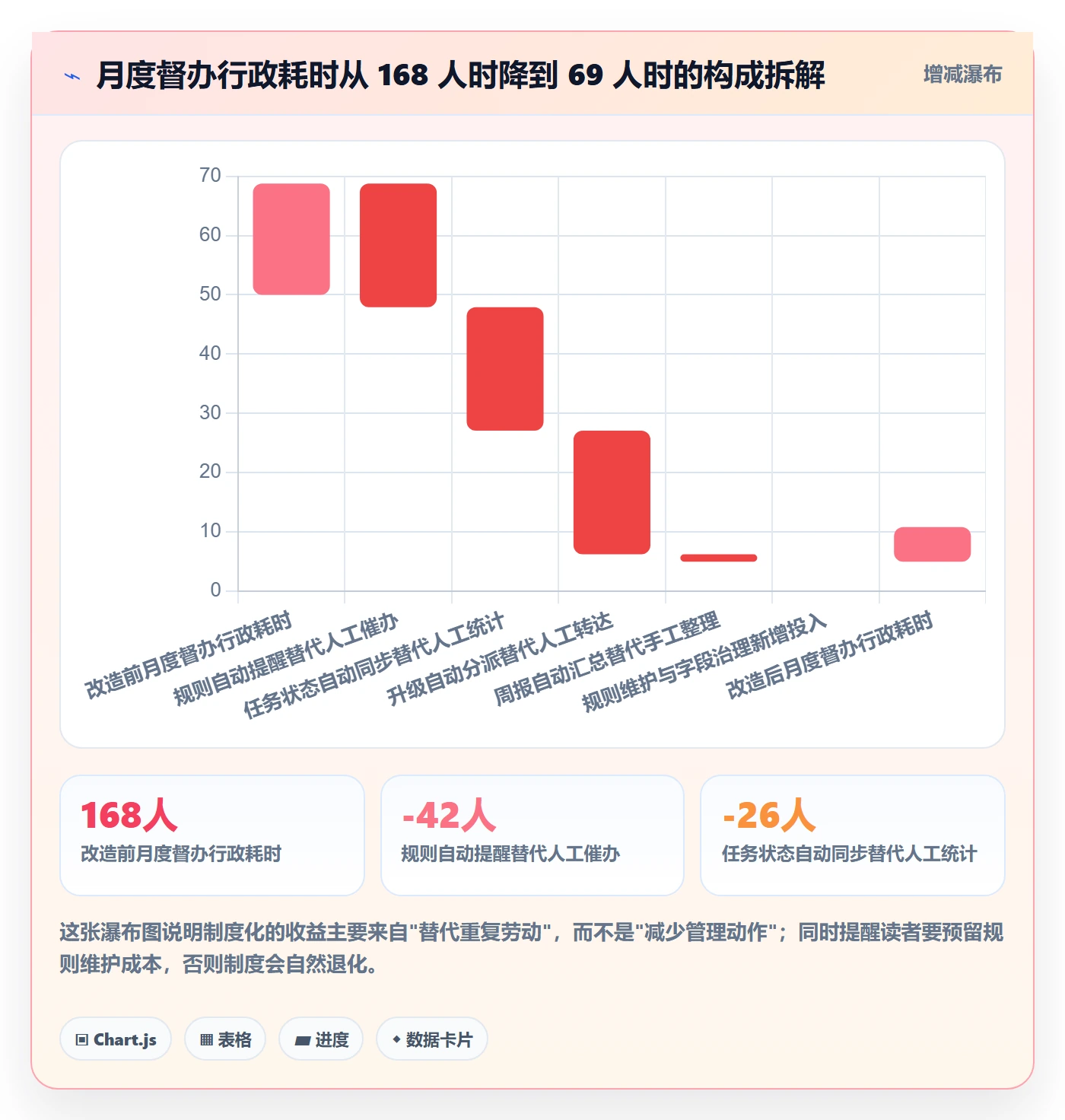

迁移本身花了三周,其中两周在清理历史数据。这里有个经验值得说:迁移过程中顺手做了一次任务字段规范化,把原来自由文本的"负责人"字段全部改成人员选择,仅这一步就让后续提醒的可送达率提升了约 26 个百分点。

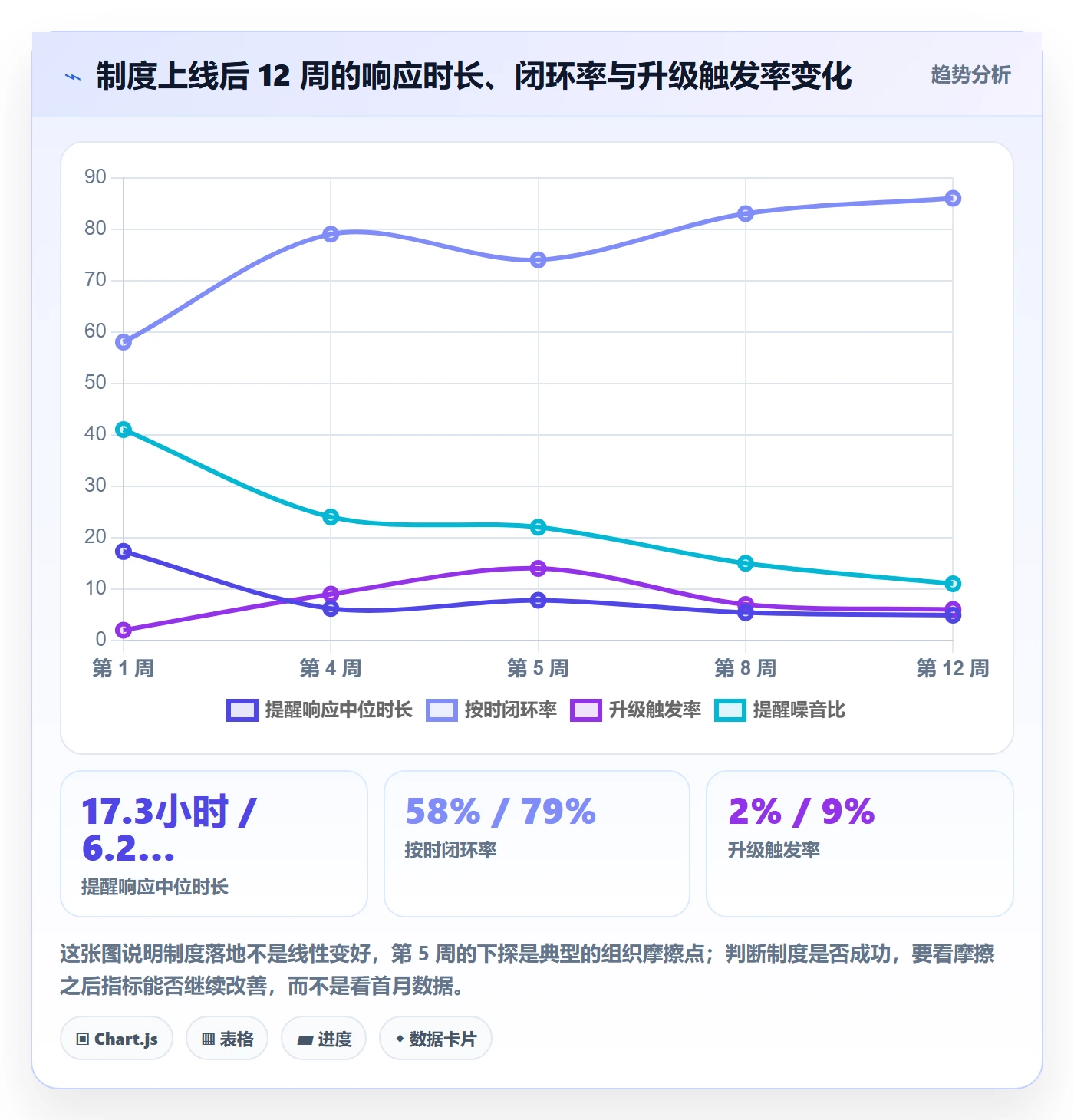

3. 三个月后的指标变化

我把 12 周的数据拉成趋势看,最明显的是前 4 周的快速改善和第 5 到第 8 周的震荡。第 5 周出现了一次明显的回落,原因是升级触发率突然升高,TL 们觉得被"自动打小报告"了。我们的处理方式是调整升级规则:一级升级只推给 TL,不抄送上级,并且升级通知里必须附带责任人填写的阻塞原因。调整之后第二周,升级触发率回落,而闭环率继续上升,这说明制度阻力往往不是反对督办本身,而是反对不了解释的督办。

到第 12 周,提醒响应中位时长从 17.3 小时降到 4.9 小时,按时闭环率从 58% 提升到 86%,升级触发率稳定在 6% 左右(我把它视为制度的"健康体温",太高说明时限不合理,接近零说明升级路径形同虚设)。

督办实操方法:研发团队提升任务提醒效率的制度设计方法与模板

督办实操方法:研发团队提升任务提醒效率的制度设计方法与模板

七、不同情况下的行动建议

同一套制度照搬到不同团队通常失败,因为团队规模、研发模式和工具基础差别很大。下面按四种常见情况给建议,每条都给了"明天可以做的第一步"。

1. 团队规模 30 人以下:先把任务三要素补齐,别急着上系统

这个规模下,靠 TL 的个人记忆基本能兜住。你的第一步不是建制度,而是强制所有任务写清唯一责任人、交付物、截止时间。我在一个 24 人团队做过对比,只做这一件事,7 日闭环率就从 61% 提升到 74%,成本为零。

2. 团队规模 30-100 人:建立两级提醒和一级升级

这个阶段开始出现"没人催就停住"的任务。建议只做两件事:按 P0/P1 和 P2/P3 分成两档提醒策略,超时一级升级到 TL。不要一次做四级分层,规则太多没人记得住。

3. 团队规模 100-500 人:制度必须落到系统,手工执行一定崩

这是制度化督办收益最明显的区间,也是我建议优先投入工具承载的区间。因为规则一旦超过三条,靠人执行就会出现不一致:A 团队催三次,B 团队催一次,跨团队协作时没有人知道该按哪套标准。工具在这里的价值不是提醒,而是让同一套规则对所有团队执行同一个版本。

4. 多项目并行、交付型团队:把升级路径接到资源决策上

交付型团队最常见的问题是"任务超时了,但没人有权砍需求或加人"。如果你的升级链条终点只是另一个执行者,督办就注定无效。这类团队的第一步是明确二级升级的决策人,并规定他在一个工作日内必须在"补资源、调优先级、正式改期"里选一个。

5. 硬件、嵌入式等长周期团队:缩短提醒周期没有意义,要设里程碑节点

这类任务的周期可能是 3 个月以上,日提醒纯属噪音。建议把提醒绑在里程碑和关键交付物上,例如原理图评审通过、样机点亮、测试报告提交,每个节点都有责任人和时限。提醒频率可以降到每周一次,但节点必须刚性。

督办实操方法:研发团队提升任务提醒效率的制度设计方法与模板

八、不同情况下的取舍:四个必须提前想清楚的权衡

制度设计的难点从来不是"要不要督办",而是"用多大的强度督办"。下面四组取舍,我给的都是我在实际决策中使用的判断方式,而不是标准答案。

1. 制度刚性 vs 执行灵活性

刚性越强,数据越好看,但"合法改期"的通道会被挤占,最终演变成隐瞒阻塞。我的做法是:时限刚性,改期柔性。响应时限不允许商量,但改期只要有理由、有批准人、有留痕,就不计入超时。这样既保住了触发强度,又给不确定性留了出口。

2. 工具自动化 vs 人工判断

自动化适合处理"触发、计时、升级、汇总",不适合处理"这件事重不重要"。我见过把优先级判定也完全交给规则的系统,最后所有任务都被标成高优先级。建议把级别初判保留给人,把时限执行和升级交给系统。

3. 数据透明 vs 心理安全

督办数据用在流程改进上是资产,用在个人评价上就是负债。我坚持两条底线:不生成个人超时排行榜,不把督办数据直接接入绩效考核。代价是管理层少了一个"抓手",收益是团队愿意如实上报阻塞原因,这比漂亮的数据更重要。

4. 自建工具 vs 引入平台

100 人以下、研发流程相对简单的团队,用现有工具加自动化规则通常就够了。100 人以上、多产品线并行、有内网和合规要求的团队,自建的成本通常会超出预期很多,因为你要维护的不只是提醒,还有权限、审计、历史数据迁移和长期升级。这类场景我更倾向于选择支持私有化部署、能承接历史数据的成熟平台,把工程资源留给业务本身。

督办实操方法:研发团队提升任务提醒效率的制度设计方法与模板

九、总结:把提醒从"人的动作"变成"团队的基础设施"

回到最开始那个失败的实验。当时我以为问题出在提醒不够,实际上问题出在我把督办当成了一次次孤立的动作,而不是一套可被验证、可被复制的规则。四个团队做下来,我形成了三个比较稳定的判断,也建议你按这个顺序检查自己的团队。

第一,先把提醒失效的原因归位。如果前四项原因(责任人不唯一、无响应时限、提醒与状态脱节、升级路径缺失)在你团队都存在,那么换任何工具都不会有本质改善。先补任务定义和时限约定,这一步几乎不需要预算。

第二,用分层替代加量。把任务分成两到四档,每档绑定不同的提醒渠道、响应时限和升级层级,然后严格限制 P0 的数量。这比每天多发两轮提醒有效得多,我实测的差距是响应时长缩短约 4 倍。

第三,允许摩擦,但不要允许沉默。制度上线后第 4 到第 6 周几乎必然出现一次阻力高峰,通常表现为升级触发率异常升高。这是规则在与真实工作流对齐的过程,不是失败的信号。正确动作是调整升级通知的内容和范围,而不是把制度停掉。

如果你今天只做一件事,我建议是这一件:打开你团队当前正在进行的全部任务,筛出没有唯一责任人或者没有具体截止时间的那些,把它们补齐。这个动作的投入以小时计,而它通常能带来 10 个百分点以上的闭环率提升,是所有督办动作里性价比最高的一步。等这一步稳定之后,再考虑分级提醒、升级路径,以及用一套合适的平台把规则固化下来,顺序对了,后面的每一步都会比前一步更省力。

常见问题解答(FAQ)

1. 研发团队的任务提醒频率怎么定才不会被当成骚扰?

我们团队之前每天早上在群里刷一遍任务清单,结果两周之后没人看了,大家说像广告一样自动屏蔽。我就想知道,提醒到底多久发一次才合适,是按天按周还是按任务紧急度分开处理?

提醒频率不能一刀切,要按任务分级匹配。建议分三层:紧急任务(当天必须推进或有外部依赖卡点的)用即时提醒,响应时限设为2小时;常规迭代任务用每日一次的聚合提醒,只在固定时间点推送本人当日待办,不刷群;长周期任务(跨迭代的技术债、重构类)用每周一次的进度确认提醒,重点看是否偏离里程碑。

判断频率是否合理有一个简单口径:如果某条提醒渠道的7日点击率或回复率低于30%,说明频率过高或内容无效,应该降频或换渠道,而不是加大提醒力度。落地时把这三层写进制度表,明确谁发、发到哪、多久没响应升级给谁,避免靠个人习惯随意提醒。

2. 研发任务被提醒了但一直不回复,督办应该怎么升级处理?

我们组有个后端任务卡在联调上,我在群里@了负责人两次都没回,私聊也说在忙。我就很纠结,到底要不要往上捅给技术主管,怕显得我在打小报告,又怕任务一直拖着影响迭代。

升级机制必须在制度里提前约定,而不是事到临头靠人情判断。可执行的做法是设置三级响应:第一级是提醒本人,约定响应时限(比如4个工作小时);第二级是超时未响应自动同步给其直属Leader,同步内容只写事实,任务名、卡点、已提醒次数、超时时长,不做评价;

第三级是影响迭代交付或有外部依赖时,升级到项目负责人做资源协调。关键判断依据是看任务是否在关键路径上:不在关键路径的任务可以容忍延迟,在关键路径上的必须按机制升级。升级不是告状,是把信息交给有能力解决问题的人,制度里写清楚这一点,执行阻力会小很多。

另外提醒和升级都要留记录,方便复盘时判断是个人问题还是任务分配本身不合理。

3. 督办记录表应该记哪些字段,才不会变成填表负担?

我们之前也做过督办表格,字段一大堆,填了两周就没人维护了。我想知道到底哪些字段是必须的,哪些可以砍掉,能不能做到既留痕又不增加太多工作量?

督办记录表的核心是能支撑升级和复盘,字段控制在6到8个即可。建议保留:任务名称、责任人、任务分级(紧急/常规/长周期)、当前状态、上次提醒时间、响应情况(已响应/未响应/已升级)、卡点描述、预计完成时间。可以砍掉的是过程性描述、情绪化备注、重复的进度百分比。

判断字段是否必要的标准是:这个字段能否用于触发下一步动作或事后追责复盘,不能的就不填。填写方式上,建议由督办发起人维护,责任人只更新状态和卡点,避免双向填表。

如果团队已经在用某项目管理工具或某项目管理平台,优先让状态和提醒时间自动同步,人工只补卡点描述,能把单条记录维护时间压到1分钟以内,制度才可能长期跑下去。

核心关键词

读者评论

尹
尹沐阳

作者用140人团队的真实实验反证“提醒越多越有效”的直觉误区,数据很有说服力。尤其提醒边际效果在第2次后迅速衰减的结论,戳中了很多研发团队用IM刷屏催办的痛点。制度设计比工具选择更关键。

史
史清越

文章把研发任务的四个特性讲得很透彻,周期长、依赖多、不确定性高、结果难量化,这些确实是通用项目管理方法水土不服的根源。提醒只给责任人而不给阻塞方那条尤其真实,很多超时根本不是责任人不作为,而是他在等别人。

肖
肖启航

公开排名式督办那段深有同感,短期数据好看,长期换来的就是任务被拆碎、阻塞原因被隐瞒。作者说上任第一周就撤掉那个看板,这个动作本身就说明制度设计需要保护上报阻塞的意愿,而不是惩罚超时。

文章包含AI辅助创作:督办实操方法:研发团队提升任务提醒效率的制度设计方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/396112

赞 (0)
飞飞飞飞
提前提醒落地方案:研发团队开展任务提醒的制度设计案例解析
上一篇 2小时前
督办怎么做?研发团队效率提升:任务提醒从0到1
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
